- 67.50 KB
- 5页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

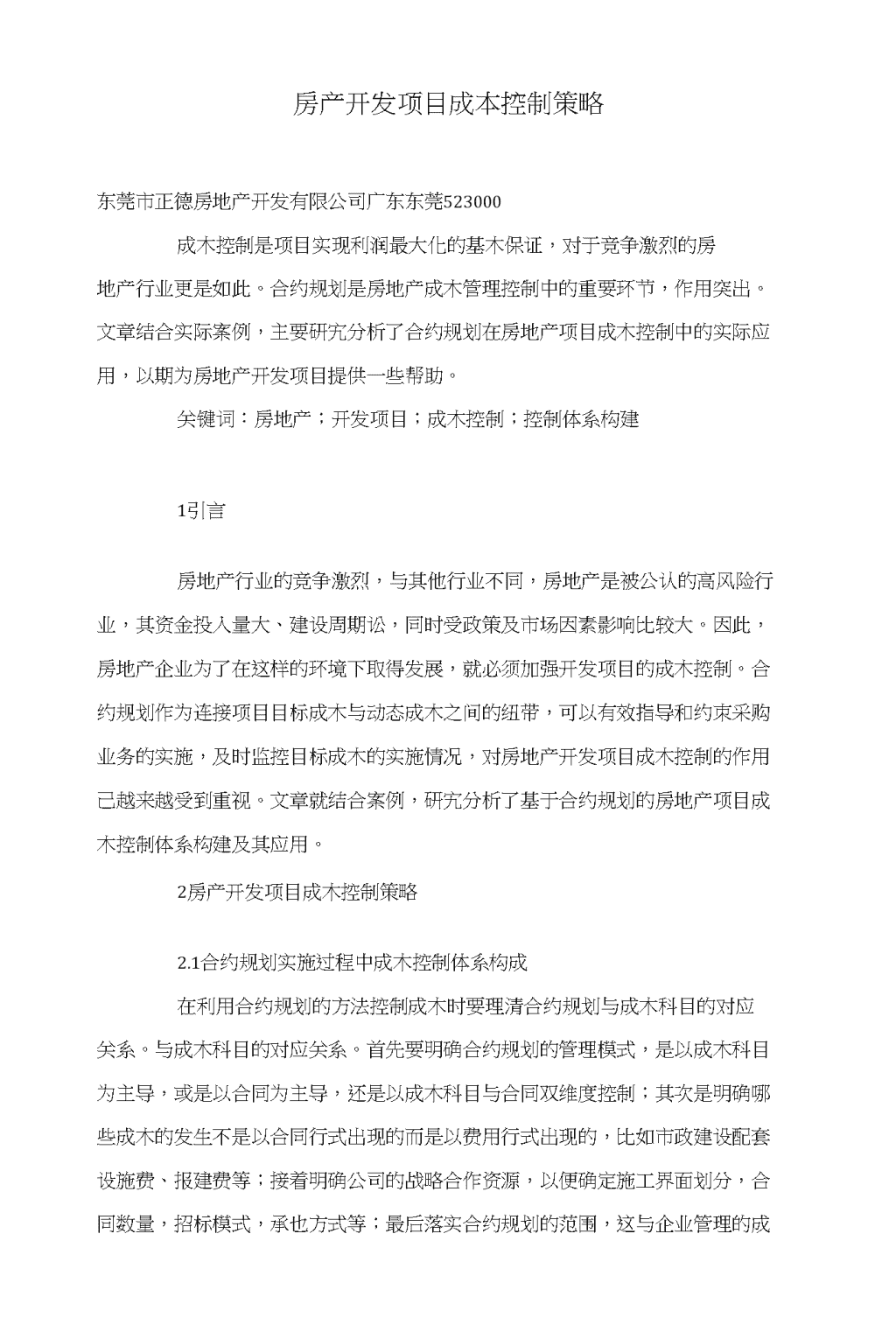

'房产开发项目成本控制策略东莞市正德房地产开发有限公司广东东莞523000成木控制是项目实现利润最大化的基木保证,对于竞争激烈的房地产行业更是如此。合约规划是房地产成木管理控制中的重要环节,作用突出。文章结合实际案例,主要研宄分析了合约规划在房地产项目成木控制中的实际应用,以期为房地产开发项目提供一些帮助。关键词:房地产;开发项目;成木控制;控制体系构建1引言房地产行业的竞争激烈,与其他行业不同,房地产是被公认的高风险行业,其资金投入量大、建设周期讼,同时受政策及市场因素影响比较大。因此,房地产企业为了在这样的环境下取得发展,就必须加强开发项目的成木控制。合约规划作为连接项目目标成木与动态成木之间的纽带,可以有效指导和约朿采购业务的实施,及时监控目标成木的实施情况,对房地产开发项目成木控制的作用己越来越受到重视。文章就结合案例,研宄分析了基于合约规划的房地产项目成木控制体系构建及其应用。2房产开发项目成木控制策略2.1合约规划实施过程中成木控制体系构成在利用合约规划的方法控制成木时要理清合约规划与成木科目的对应关系。与成木科目的对应关系。首先要明确合约规划的管理模式,是以成木科目为主导,或是以合同为主导,还是以成木科目与合同双维度控制;其次是明确哪些成木的发生不是以合同行式出现的而是以费用行式出现的,比如市政建设配套设施费、报建费等;接着明确公司的战略合作资源,以便确定施工界面划分,合同数量,招标模式,承也方式等;最后落实合约规划的范围,这与企业管理的成

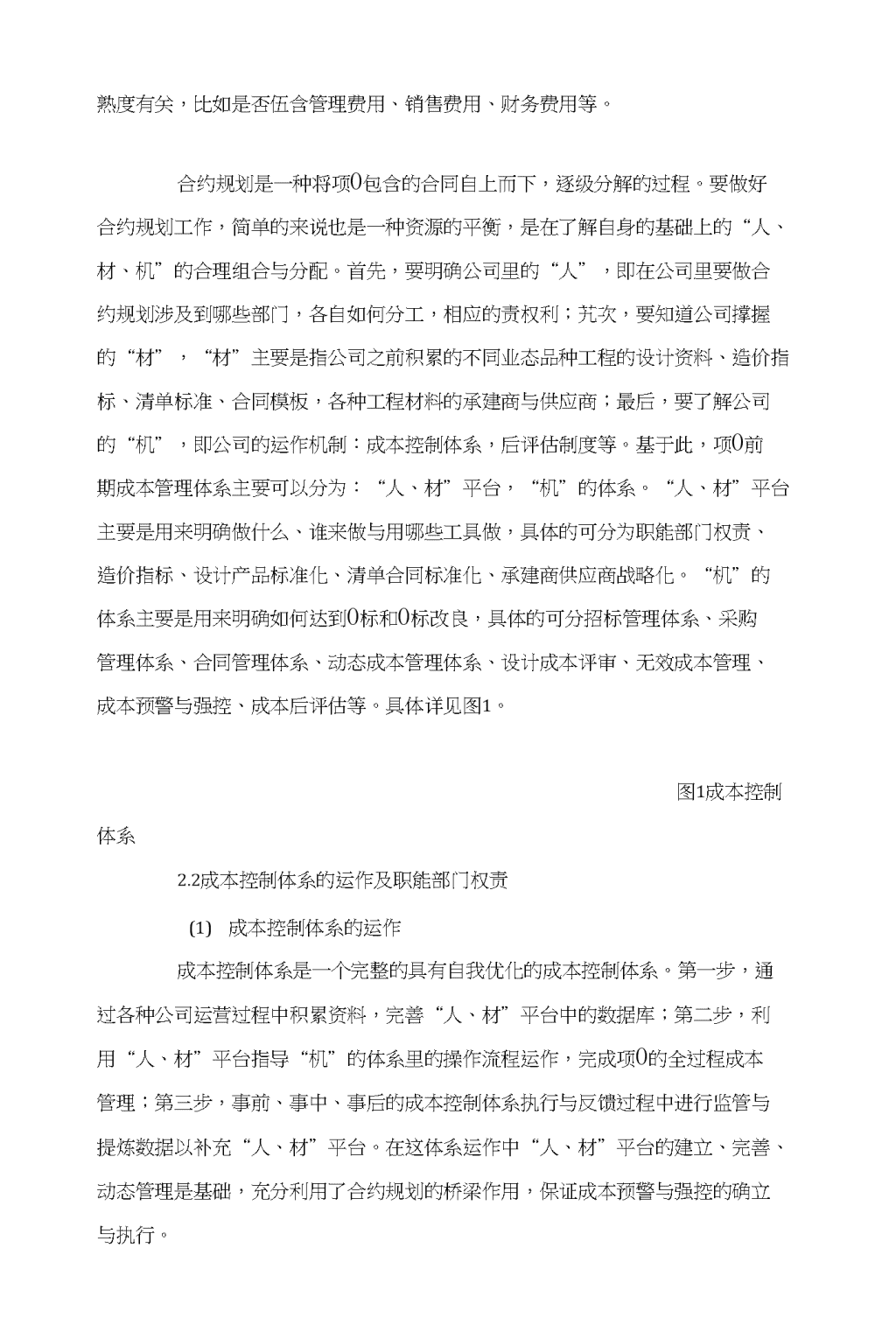

熟度有关,比如是否伍含管理费用、销售费用、财务费用等。合约规划是一种将项0包含的合同自上而下,逐级分解的过程。要做好合约规划工作,简单的来说也是一种资源的平衡,是在了解自身的基础上的“人、材、机”的合理组合与分配。首先,要明确公司里的“人”,即在公司里要做合约规划涉及到哪些部门,各自如何分工,相应的责权利;艽次,要知道公司撑握的“材”,“材”主要是指公司之前积累的不同业态品种工程的设计资料、造价指标、清单标准、合同模板,各种工程材料的承建商与供应商;最后,要了解公司的“机”,即公司的运作机制:成本控制体系,后评估制度等。基于此,项0前期成本管理体系主要可以分为:“人、材”平台,“机”的体系。“人、材”平台主要是用来明确做什么、谁来做与用哪些工具做,具体的可分为职能部门权责、造价指标、设计产品标准化、清单合同标准化、承建商供应商战略化。“机”的体系主要是用来明确如何达到0标和0标改良,具体的可分招标管理体系、采购管理体系、合同管理体系、动态成本管理体系、设计成本评审、无效成本管理、成本预警与强控、成本后评估等。具体详见图1。图1成本控制体系2.2成本控制体系的运作及职能部门权责(1)成本控制体系的运作成本控制体系是一个完整的具有自我优化的成本控制体系。第一步,通过各种公司运营过程中积累资料,完善“人、材”平台中的数据库;第二步,利用“人、材”平台指导“机”的体系里的操作流程运作,完成项0的全过程成本管理;第三步,事前、事中、事后的成本控制体系执行与反馈过程中进行监管与提炼数据以补充“人、材”平台。在这体系运作中“人、材”平台的建立、完善、动态管理是基础,充分利用了合约规划的桥梁作用,保证成本预警与强控的确立与执行。

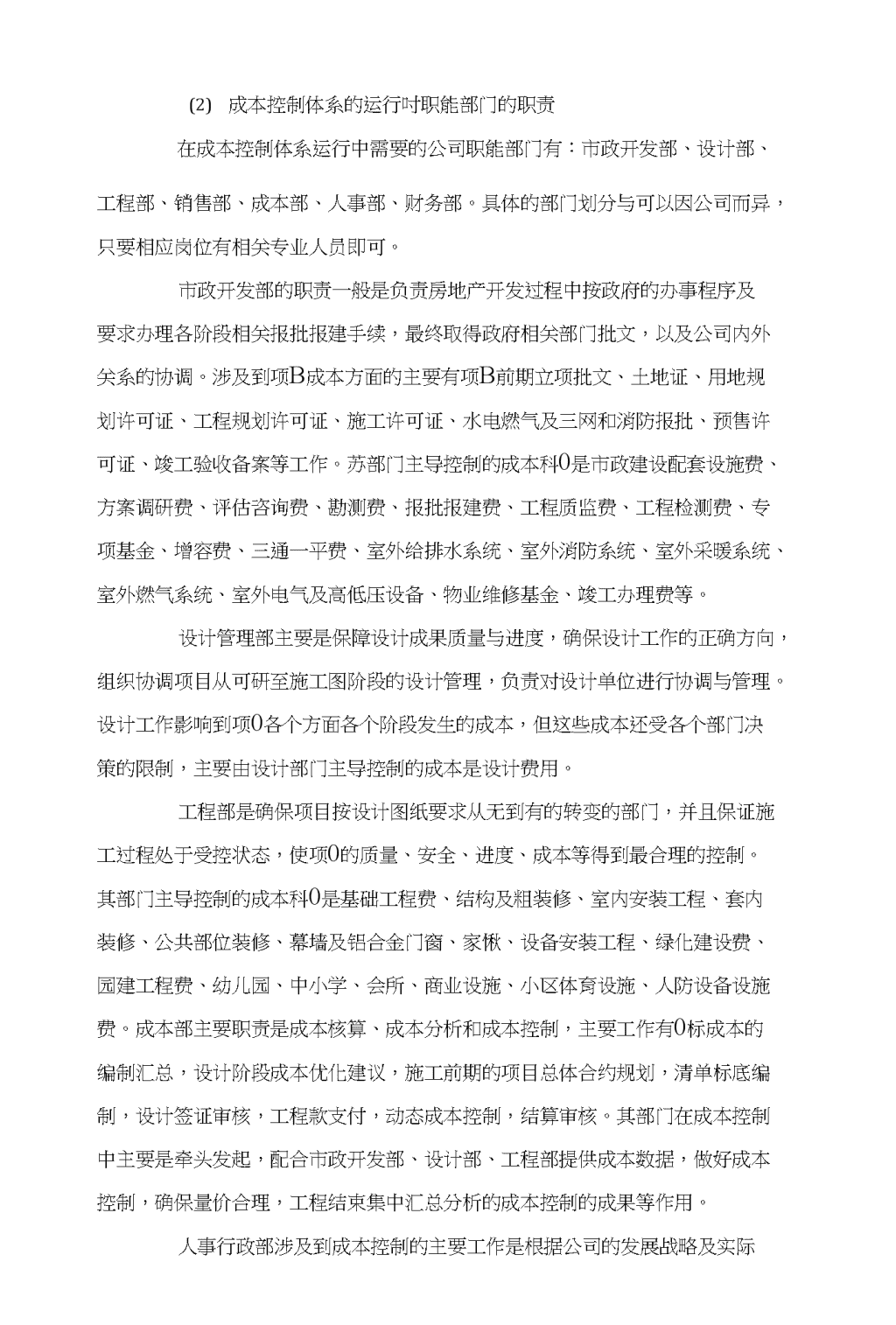

(1)成本控制体系的运行吋职能部门的职责在成本控制体系运行中需要的公司职能部门有:市政开发部、设计部、工程部、销售部、成本部、人事部、财务部。具体的部门划分与可以因公司而异,只要相应岗位有相关专业人员即可。市政开发部的职责一般是负责房地产开发过程中按政府的办事程序及要求办理各阶段相关报批报建手续,最终取得政府相关部门批文,以及公司内外关系的协调。涉及到项B成本方面的主要有项B前期立项批文、土地证、用地规划许可证、工程规划许可证、施工许可证、水电燃气及三网和消防报批、预售许可证、竣工验收备案等工作。苏部门主导控制的成本科0是市政建设配套设施费、方案调研费、评估咨询费、勘测费、报批报建费、工程质监费、工程检测费、专项基金、增容费、三通一平费、室外给排水系统、室外消防系统、室外采暖系统、室外燃气系统、室外电气及高低压设备、物业维修基金、竣工办理费等。设计管理部主要是保障设计成果质量与进度,确保设计工作的正确方向,组织协调项目从可研至施工图阶段的设计管理,负责对设计单位进行协调与管理。设计工作影响到项0各个方面各个阶段发生的成本,但这些成本还受各个部门决策的限制,主要由设计部门主导控制的成本是设计费用。工程部是确保项目按设计图纸要求从无到有的转变的部门,并且保证施工过程处于受控状态,使项0的质量、安全、进度、成本等得到最合理的控制。其部门主导控制的成本科0是基础工程费、结构及粗装修、室内安装工程、套内装修、公共部位装修、幕墙及铝合金门窗、家愀、设备安装工程、绿化建设费、园建工程费、幼儿园、中小学、会所、商业设施、小区体育设施、人防设备设施费。成本部主要职责是成本核算、成本分析和成本控制,主要工作有0标成本的编制汇总,设计阶段成本优化建议,施工前期的项目总体合约规划,清单标底编制,设计签证审核,工程款支付,动态成本控制,结算审核。其部门在成本控制中主要是牵头发起,配合市政开发部、设计部、工程部提供成本数据,做好成本控制,确保量价合理,工程结束集中汇总分析的成本控制的成果等作用。人事行政部涉及到成本控制的主要工作是根据公司的发展战略及实际
管理需要合理确定各部门的人员数量,薪金待遇,做好公司的固定资产配置,车辆管理,人员接待出差管理。人事行政部主导控制的成本科目是管理费用。财务部涉及到成本控制的主要工作是工程税务筹划,项B融资成本、工程款支付资金安排,主要控制的是成本科0里的财务费用。销售策划部涉及到成本控制的主要工作是市场调研,销售产品的确定,品牌的推广、销售活动的策划,主要控制的是成本科S里的销售费用。详见图2。图2成本控制体系的运作时职能部门的职责3案例分析在成本控制体系的运行吋,通过对原始数据的分析与总结,得出具有代表性的三个已完工程的运行数据。因公司在管理费用、财务费用、销售费用、营业税等方面数据的缺失,暂按公司例行成本数据计算,管理、财务、销售三费各占销售总价的2%〜3%,营业税占销售总价的5.6%。详见表1、表2。通过表1、表2、两个表格数据对比分析可得到:1、因各个地段的地价相差较大,不具有可比性,职能门成本控制比重暂不考虑地价。2、工程部在合约规划实施中成本控制的比重在不含项B地价的情况下,占成本比重为70%多,是项0成本控制的重点,市政开发部成本控制比重为2%左右,设计部成本控制比重,普通住宅项目为1%左右,超高层住宅为3%左右,平均为2%左右。设计费用对比相差比例较大是因为普通住宅项0设计大部分采用的标准化产品,降低了设计费用在项0成本中的比率,而超高层住宅本身设计费用就相对偏高,也没有采用标准化设计。详见图3。图3合约规划实施吋职能部门的成本控制比重4结束语
总之,在竞争激烈的市场经济条件下,房地产企业可以通过在不断实践中总结,进行管理创新,加强项S的成本控制,建立成本控制战略,提升项S成本管理水平,从而摸索出一条房地产开发项0成本控制的成功之路,在众多竞争对手中脱颖,实现企业的预期效益,促进企业的可持续发展,本研究可提供一定的参考价值。参考文献:[1】付本义.房地产企业成本控制精细化管理研究[D].首都经济贸易大学,2012[2】柯洪.工程造价计价与控制[M].中国计划出版社,2012[3】成锦亚.合约规划体系的建立与实施要点[儿地产管理实践.2013(10)[4】吴浪雄.基于合约规划的动态成本过程控制[Z】。[5】宗江.基于合约规划的房地产开发项B动态成本控制分析[」].中国市场,2015(22):226-227[6】李晓英.探析房地产成本管理的合约规划的应用[」].文摘版:工程技术,2015(35):180-180'
您可能关注的文档
- 刍议建筑安装工程项目的成本控制
- 施工企业项目成本控制探讨修改稿
- 关于机关单位食堂成本控制管理的几点思考
- 高校建设工程项目成本控制策略研究
- 房地产开发项目成本控制探讨
- 房地产开发企业成本控制存在的问题及对策
- 关于建筑工程施工成本控制问题探讨
- 房地产开发工程成本控制精细化管理
- 关于工程建设项目成本控制的探讨
- 浅谈建筑工程项目设计阶段的成本控制
- 房地产开发建安成本控制与研究
- 房产开发项目成本控制的探讨
- 关于结构设计对项目成本控制的若干探讨
- 基于poweron项目管理系统房地产项目成本控制探究
- 浅谈土建工程的质量管理与成本控制
- 交通公路运输工程成本控制研究
- 关于企业人工成本控制的几点思考
- 基于价值链的高新技术企业成本控制方法研究
