• 44.00 KB
  • 4页

施工成本控制,个人的一点心得doc

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

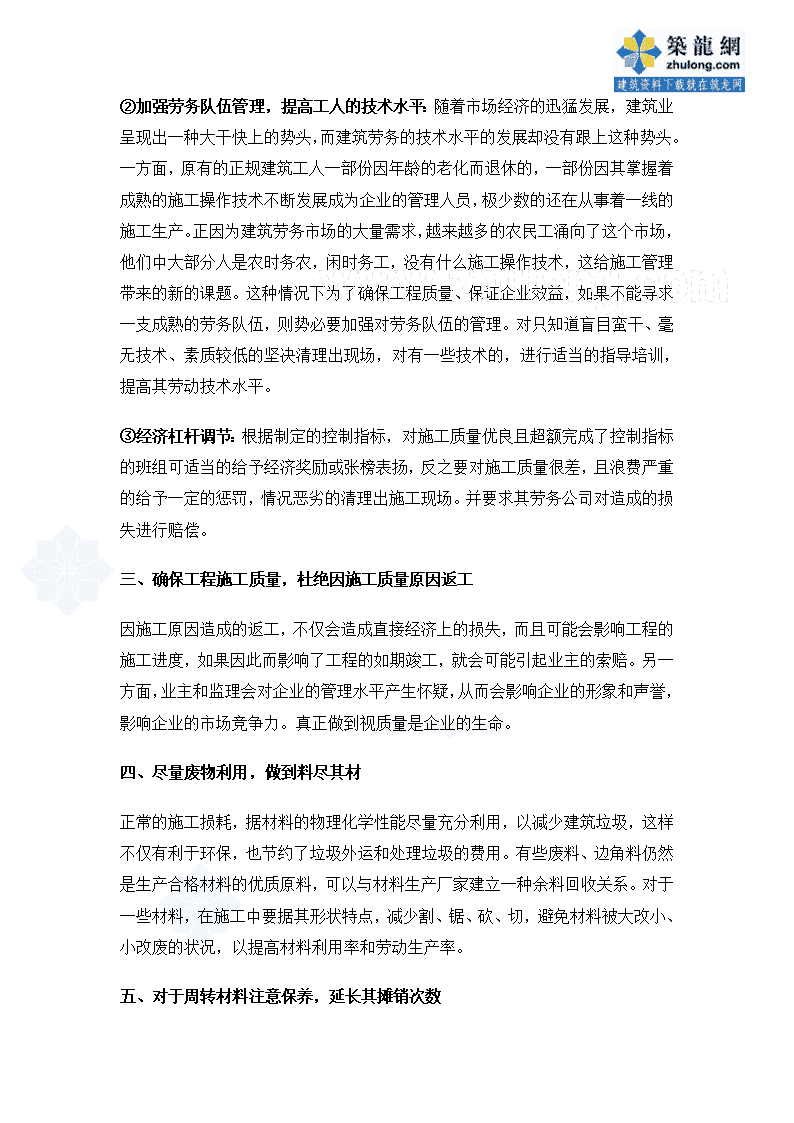

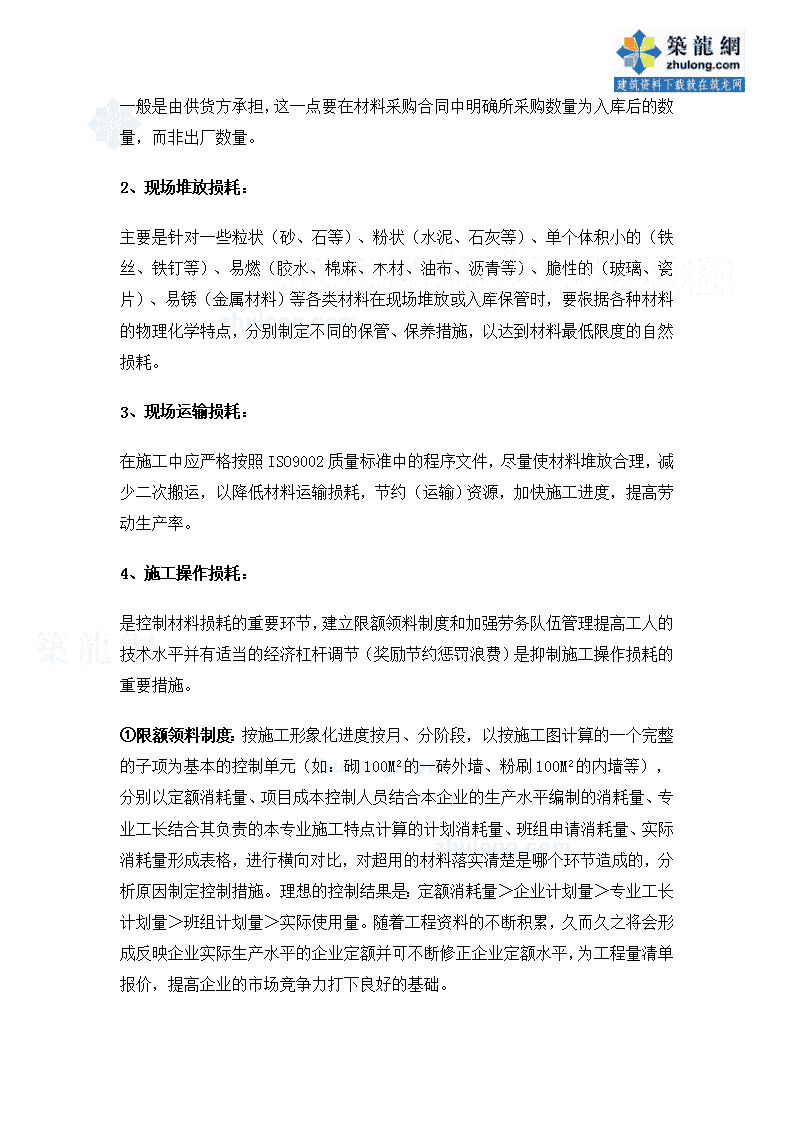

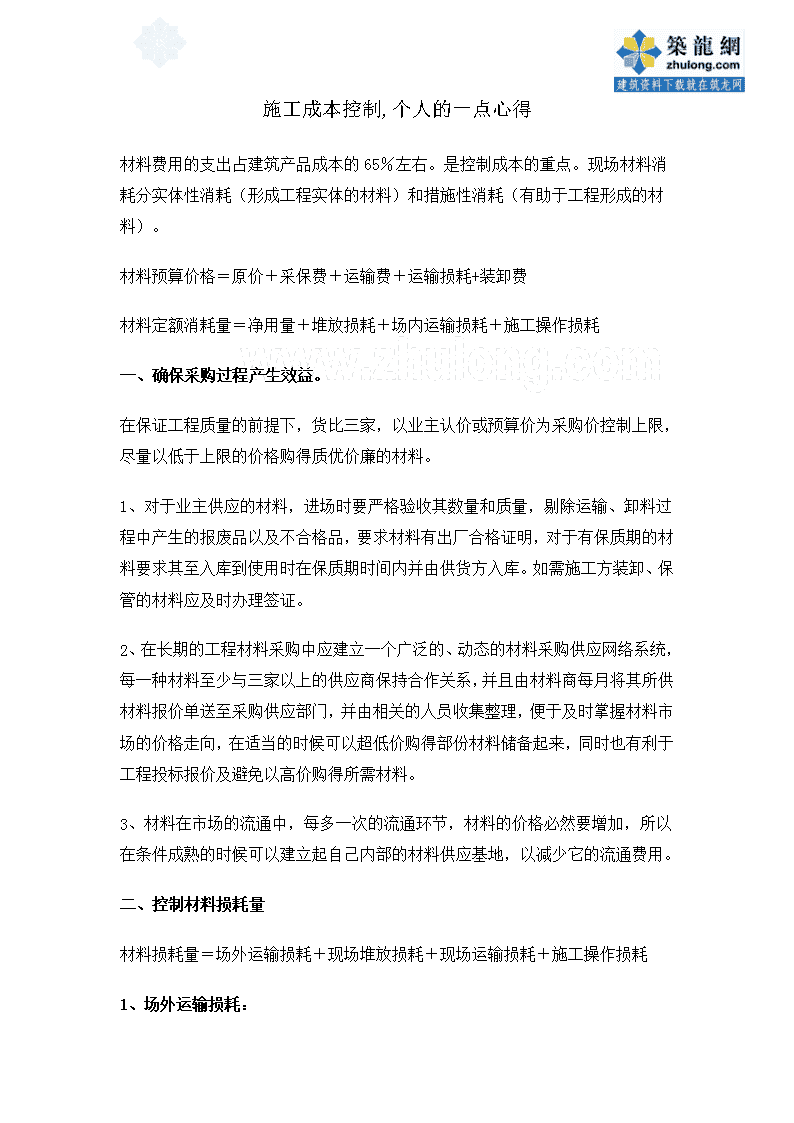

'施工成本控制,个人的一点心得材料费用的支出占建筑产品成本的65%左右。是控制成本的重点。现场材料消耗分实体性消耗(形成工程实体的材料)和措施性消耗(有助于工程形成的材料)。材料预算价格=原价+采保费+运输费+运输损耗+装卸费材料定额消耗量=净用量+堆放损耗+场内运输损耗+施工操作损耗一、确保采购过程产生效益。在保证工程质量的前提下,货比三家,以业主认价或预算价为采购价控制上限,尽量以低于上限的价格购得质优价廉的材料。1、对于业主供应的材料,进场时要严格验收其数量和质量,剔除运输、卸料过程中产生的报废品以及不合格品,要求材料有出厂合格证明,对于有保质期的材料要求其至入库到使用时在保质期时间内并由供货方入库。如需施工方装卸、保管的材料应及时办理签证。2、在长期的工程材料采购中应建立一个广泛的、动态的材料采购供应网络系统,每一种材料至少与三家以上的供应商保持合作关系,并且由材料商每月将其所供材料报价单送至采购供应部门,并由相关的人员收集整理,便于及时掌握材料市场的价格走向,在适当的时候可以超低价购得部份材料储备起来,同时也有利于工程投标报价及避免以高价购得所需材料。3、材料在市场的流通中,每多一次的流通环节,材料的价格必然要增加,所以在条件成熟的时候可以建立起自己内部的材料供应基地,以减少它的流通费用。二、控制材料损耗量材料损耗量=场外运输损耗+现场堆放损耗+现场运输损耗+施工操作损耗1、场外运输损耗: 一般是由供货方承担,这一点要在材料采购合同中明确所采购数量为入库后的数量,而非出厂数量。2、现场堆放损耗:主要是针对一些粒状(砂、石等)、粉状(水泥、石灰等)、单个体积小的(铁丝、铁钉等)、易燃(胶水、棉麻、木材、油布、沥青等)、脆性的(玻璃、瓷片)、易锈(金属材料)等各类材料在现场堆放或入库保管时,要根据各种材料的物理化学特点,分别制定不同的保管、保养措施,以达到材料最低限度的自然损耗。3、现场运输损耗:在施工中应严格按照ISO9002质量标准中的程序文件,尽量使材料堆放合理,减少二次搬运,以降低材料运输损耗,节约(运输)资源,加快施工进度,提高劳动生产率。4、施工操作损耗:是控制材料损耗的重要环节,建立限额领料制度和加强劳务队伍管理提高工人的技术水平并有适当的经济杠杆调节(奖励节约惩罚浪费)是抑制施工操作损耗的重要措施。①限额领料制度:按施工形象化进度按月、分阶段,以按施工图计算的一个完整的子项为基本的控制单元(如:砌100M2的一砖外墙、粉刷100M2的内墙等),分别以定额消耗量、项目成本控制人员结合本企业的生产水平编制的消耗量、专业工长结合其负责的本专业施工特点计算的计划消耗量、班组申请消耗量、实际消耗量形成表格,进行横向对比,对超用的材料落实清楚是哪个环节造成的,分析原因制定控制措施。理想的控制结果是:定额消耗量>企业计划量>专业工长计划量>班组计划量>实际使用量。随着工程资料的不断积累,久而久之将会形成反映企业实际生产水平的企业定额并可不断修正企业定额水平,为工程量清单报价,提高企业的市场竞争力打下良好的基础。 ②加强劳务队伍管理,提高工人的技术水平:随着市场经济的迅猛发展,建筑业呈现出一种大干快上的势头,而建筑劳务的技术水平的发展却没有跟上这种势头。一方面,原有的正规建筑工人一部份因年龄的老化而退休的,一部份因其掌握着成熟的施工操作技术不断发展成为企业的管理人员,极少数的还在从事着一线的施工生产。正因为建筑劳务市场的大量需求,越来越多的农民工涌向了这个市场,他们中大部分人是农时务农,闲时务工,没有什么施工操作技术,这给施工管理带来的新的课题。这种情况下为了确保工程质量、保证企业效益,如果不能寻求一支成熟的劳务队伍,则势必要加强对劳务队伍的管理。对只知道盲目蛮干、毫无技术、素质较低的坚决清理出现场,对有一些技术的,进行适当的指导培训,提高其劳动技术水平。③经济杠杆调节:根据制定的控制指标,对施工质量优良且超额完成了控制指标的班组可适当的给予经济奖励或张榜表扬,反之要对施工质量很差,且浪费严重的给予一定的惩罚,情况恶劣的清理出施工现场。并要求其劳务公司对造成的损失进行赔偿。三、确保工程施工质量,杜绝因施工质量原因返工因施工原因造成的返工,不仅会造成直接经济上的损失,而且可能会影响工程的施工进度,如果因此而影响了工程的如期竣工,就会可能引起业主的索赔。另一方面,业主和监理会对企业的管理水平产生怀疑,从而会影响企业的形象和声誉,影响企业的市场竞争力。真正做到视质量是企业的生命。四、尽量废物利用,做到料尽其材正常的施工损耗,据材料的物理化学性能尽量充分利用,以减少建筑垃圾,这样不仅有利于环保,也节约了垃圾外运和处理垃圾的费用。有些废料、边角料仍然是生产合格材料的优质原料,可以与材料生产厂家建立一种余料回收关系。对于一些材料,在施工中要据其形状特点,减少割、锯、砍、切,避免材料被大改小、小改废的状况,以提高材料利用率和劳动生产率。五、对于周转材料注意保养,延长其摊销次数 周转材料要加强保养,控制领料,建立使用计划,分月、分阶段进行考核分析。要做到谁领了多少,要归还多少,报废多少,为什么会报废,都要有据可查。落实到个人。对于租赁的周转材料,据形象化进度,精确编制需要量及使用时间,用完后要及时归还。六、材料检验试验费随着建筑新材料、新工艺的不断出现并应用于工程中的,在应用中如需要对其进行检验试验,就要看是否属于合同承包范围内的或是否属于原报价范围内的,如不是要即时办理相关的签证手续。结论工程盈利的前提是在保证项目的正常收入的情况下,严格控制各项费用的支出,尽量避免或杜绝没有收入的支出,做到收入与费用相配比。编制一个严密的计划是控制成本的基础,制定切实可行的措施,真正的落实到每一个环节中去,不断的总结经验分析原因,做到向管理要效益,向管理要品质。'
