• 292.00 KB
  • 12页

54项目成本管理规定

  • 12页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

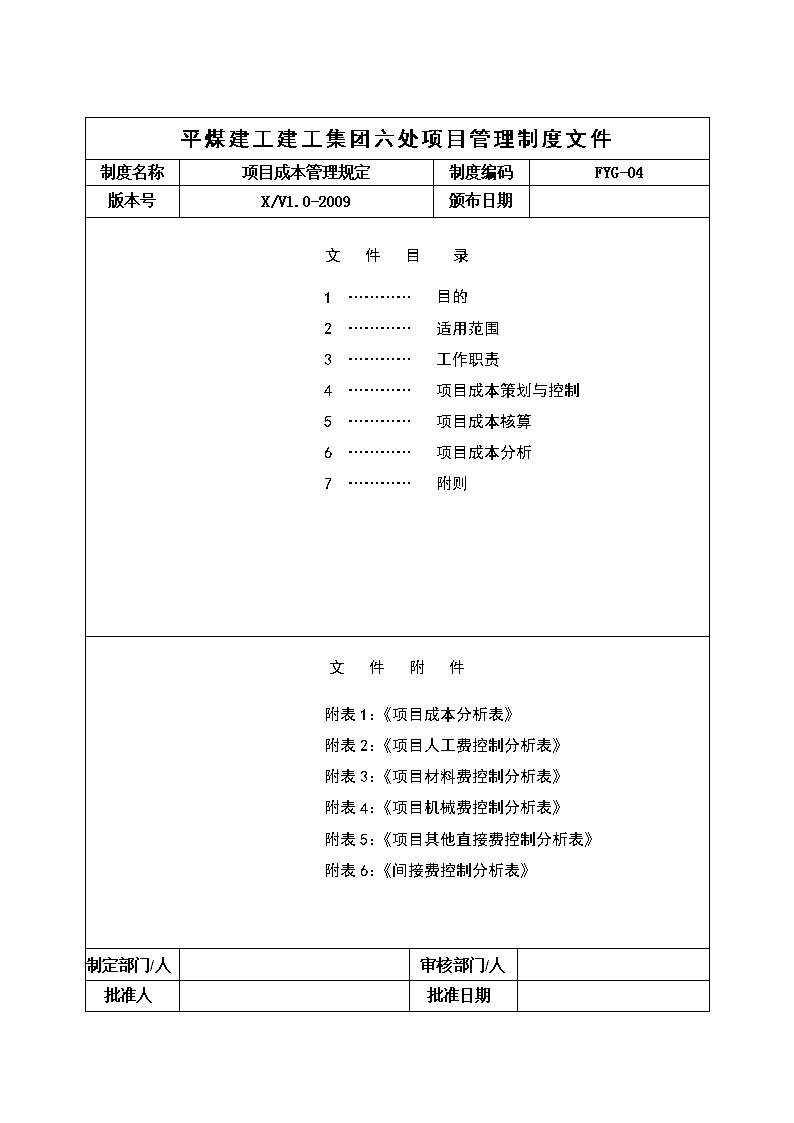

'平煤建工集团第六工程处电石项目管理手册平煤建工建工集团六处项目管理制度文件制度名称项目成本管理规定制度编码FYG-04版本号X/V1.0-2009颁布日期文件目录1…………目的2…………适用范围3…………工作职责4…………项目成本策划与控制5…………项目成本核算6…………项目成本分析7…………附则文件附件附表1:《项目成本分析表》附表2:《项目人工费控制分析表》附表3:《项目材料费控制分析表》附表4:《项目机械费控制分析表》附表5:《项目其他直接费控制分析表》附表6:《间接费控制分析表》制定部门/人审核部门/人批准人批准日期11 平煤建工集团第六工程处电石项目管理手册1目的为了建立项目成本管理体系,规范项目成本核算、成本分析以及成本管理数据库的建设,特制定本管理规定。2适用范围本规定适用于施工项目成本管理的所有工作流程。3工作职责3.1工程处经营科项目成本管理的责任部门,具体负责:(1)牵头组织项目成本管理的总体策划;(2)牵头组织项目成本管理过程的指导和监督;(3)牵头组织工程处成本分析会,指导项目成本分析。3.2工程处财务科项目成本管理的重要配合部门,具体负责:(1)配合经营科组织项目成本管理的总体策划;(2)规范和指导项目的成本核算;(3)配合经营科组织工程处成本分析会,指导项目成本分析。3.3项目经理项目经理是项目成本管理的直接责任人,全面负责项目成本核算、分析、控制管理。3.4经营经理(1)负责落实工程处的成本策划,保证各项成本目标的实现;(2)负责组织项目成本核算、分析、控制实施落实。3.5经营部成本工程师(1)负责项目成本的核算工作;(2)负责项目成本基础数据的统计;(3)协助经营经理开展项目成本分析与控制工作。4项目成本策划与控制11 平煤建工集团第六工程处电石项目管理手册4.1工程开工前,由工程处经营科对项目成本进行策划,形成项目成本策划书;4.2工程处财务科应对照项目策划书,结合项目自身情况,预计各项费用的实际投入,编制总的成本计划,确定总的成本降低目标,制定切实可行的成本控制措施;4.3项目目成本控制遵循“量价分离”的原则。根据工作的内容确定相应的成本控制内容,项目各项具体成本费用控制原则为:(1)分包费:由工程处经营科组织项目分包商的确定和分包合同的谈判,确定分包单价。项目部每月根据业主审批的工作量,结合分包合同及分包商实际施工进度,确定分包商实际完成的工程量大小,项目部根据分包合同单价和确认的实际工程量与分包商结算;(2)材料费:资源配置中心提供的大宗资源成品由工程处经营科确定价格,分包商根据工程实际进度确定资源成品实际使用量,项目部核定实际使用量,由项目部与资源配置中心结算;零星材料和地材有项目经营部定价,项目材料部核定使用量,由项目部结算;(3)机械使用费:设备使用成本费用控制参照材料费控制方式;(4)其他直接费:由项目部控制工程用水电费、检验试验费、临时设施的摊销等;(5)间接费用:项目费用控制工程师根据管理人员工资、奖金、低值易耗品摊销,水电费、办公费、差旅费(不包括职工探亲路费),劳动保护费(不包括上交给上级主管单位的劳保统筹基金)等有关资料,进行帐务处理,记入工程成本。不包含企业管理费用;(6)财务费用:项目部自身原因造成的项目资金回收不到位,产生的项目资金缺口,占用工程处的资金需计取利息,利率的确定以当期银行贷款一年期基准利率为依据。利息收入或支出均作为冲销或增加项目费用处理。4.4项目施工过程中,项目经理部应通过以下措施,由费用控制工程师组织对项目成本进行实施控制:(1)加强合同预算管理,及时办理各种索赔、签证,增加项目预算收入;11 平煤建工集团第六工程处电石项目管理手册(2)均衡施工,合理调度,加快工程进度,减少资源闲置;(3)采用四新技术,加强技术管理,提高工程质量、降低工程成本;(4)提高劳动生产率;(5)加强现场管理,减少损失和浪费;(6)降低施工管理费。4.5项目施工过程中,工程处经营科应及时办理并严格控制分包结算。所有分包工程的结算必须严格遵照工程处与分包单位签订的分包合同执行。1项目成本核算5.1项目成本核算应严格按照【平煤建工集团工程处会计制度】、【企业会计准则-建造合同】所规定的内容,由项目经营部统计核算工程师逐月进行成本核算;5.2成本核算对象一经确定,不得随意改变;5.3项目成本核算应遵循权责发生制原则、收入与费用配比原则,真实、准确、及时地反映成本费用的开支情况,不得以暂估成本、计划成本或预算成本代替实际成本;5.4项目成本核算应坚持实际形象进度、实际收入、实际成本“三同步”的原则,严格划清成本界限,即划清内部承包合同范围以内的成本与承包合同以外的成本界限,划清已完工程成本与未完工程成本的界限,划清本期成本与下期成本的界限;5.5项目成本核算的基本程序为:(1)根据当月发生的分包费、材料费、机械使用费、其它直接费、间接费用等原始凭证,编制记账凭证;(2)计算当月应分摊和计提的有关费用,编制相关凭证;(3)归集各项成本费用,计算出当月实际发生成本及项目累计实际成本总额(4)按照建造合同会计制度确认当月工程收入,项目按确认的收入,将相应债权划账到工程处。(5)结转损益,计算当月项目成本降低情况;(6)编制工程成本表。11 平煤建工集团第六工程处电石项目管理手册5.6项目有关业务人员应按月办理分包单位工程价款、机械租赁费等结算工作,在月底前送经营部统计核算工程师,统计核算工程师以结算单作为成本核算依据,没有相关人员提供的有效结算依据或书面签字资料,统计核算工程师不得随意估算成本。各业务人员如果不及时完整真实结算当期成本,工程处将追究责任。1项目成本分析6.1项目经营部应按月进行项目成本分析,逐项分析当月及累计各项费用盈亏情况,寻找盈亏原因,并制定相应的成本控制措施,项目成本分析遵循“量价分离”的原则,运用专门分析方法(如比较法,因素分析法等),找出影响成本的因素及影响程度,使各类成本始终处于有效控制范围之内;6.2工程处经营科和财务科每季度必须派员参加项目成本分析会,对项目成本核算及管理情况进行监督检查,由工程处财务科在经营生产例会上通报。对存在的问题及时作出整改要求,甚至工程处经营科直接深入项目帮助整改。6.3项目竣工与业主办理结算后,经营科应整理汇总有关成本管理资料备案,作为下次工程项目成本策划的依据。2附则7.1本规定由工程处经营科负责解释。7.2本规定自颁布之日起开始施行。11 平煤建工集团第六工程处电石项目管理手册附表1:项目成本分析表项目成本分析表编号:营业收入责任成本实际成本效益额(+)或(-)成本节超额(+)或(-)本期累计本期累计本期累计本期累计本期累计一、分包工程支出          1、          2、                                小计          二、人工费          1、钢筋工          2、木工          3、砼工          4、瓦工                     小计          三、材料费          1.钢筋          2.水泥          3.商品砼          11 平煤建工集团第六工程处电石项目管理手册4.沙料          5.石料          6.钢管费                     小计          四、机械费          1.塔吊          2.电梯          3.砼输送泵                     小计          五、其他直接费          1、试验费          2、临时设施          3、电费                     小计          六、现场经费          1、工资          2、办公费                                小计          成本项目合计          11 平煤建工集团第六工程处电石项目管理手册附表2:项目人工费控制分析表项目人工费控制分析表编号:项目名称时间单位元序号费用名称计划成本实际成本节超额节超率面积(工日)单价金额面积(工日)单价金额面积(工日)单价金额面积(工日)单价金额1模板工程制模拆模2钢筋工程钢筋制作钢筋绑扎3砼工程4砌筑工程5抹灰工程项目经理:项目费用控制工程师:备注:月度和累计均使用该表样。11 平煤建工集团第六工程处电石项目管理手册附表3:项目材料费控制分析表项目材料费控制分析表编号:项目名称时间单位元序号费用名称计划成本实际成本节超额节超率数量单价金额数量单价金额数量单价金额数量单价金额1主要材料费其中:钢筋水泥…………..商品砼2其他材料费其中:3周转材料………….合计备注:月度和累计均使用该表样。11 平煤建工集团第六工程处电石项目管理手册附表4:项目机械费控制分析表项目机械费控制分析表编号:项目名称时间单位元序号费用名称计划成本实际成本节超额节超率数量(台班)单价金额数量(台班)单价金额数量(台班)单价金额数量(台班)单价金额1设备租赁费其中:…………..2维修耗材3燃油料………….合计备注:月度和累计均使用该表样。11 平煤建工集团第六工程处电石项目管理手册附表5:项目其他直接费控制分析项目其他直接费控制分析表编号:项目名称时间单位元序号费用名称本月累计计划实际降低额降低率计划实际降低额降低率1临建费2试验费3测量费4现场清理费5保险费6成品保护费………….合计11 平煤建工集团第六工程处电石项目管理手册附表6:间接费控制分析表间接费控制分析表编号:项目名称时间单位元序号费用名称本月累计计划实际降低额降低率计划实际降低额降低率1办公费2差旅费3工资4水电费5其他………….合计11'
