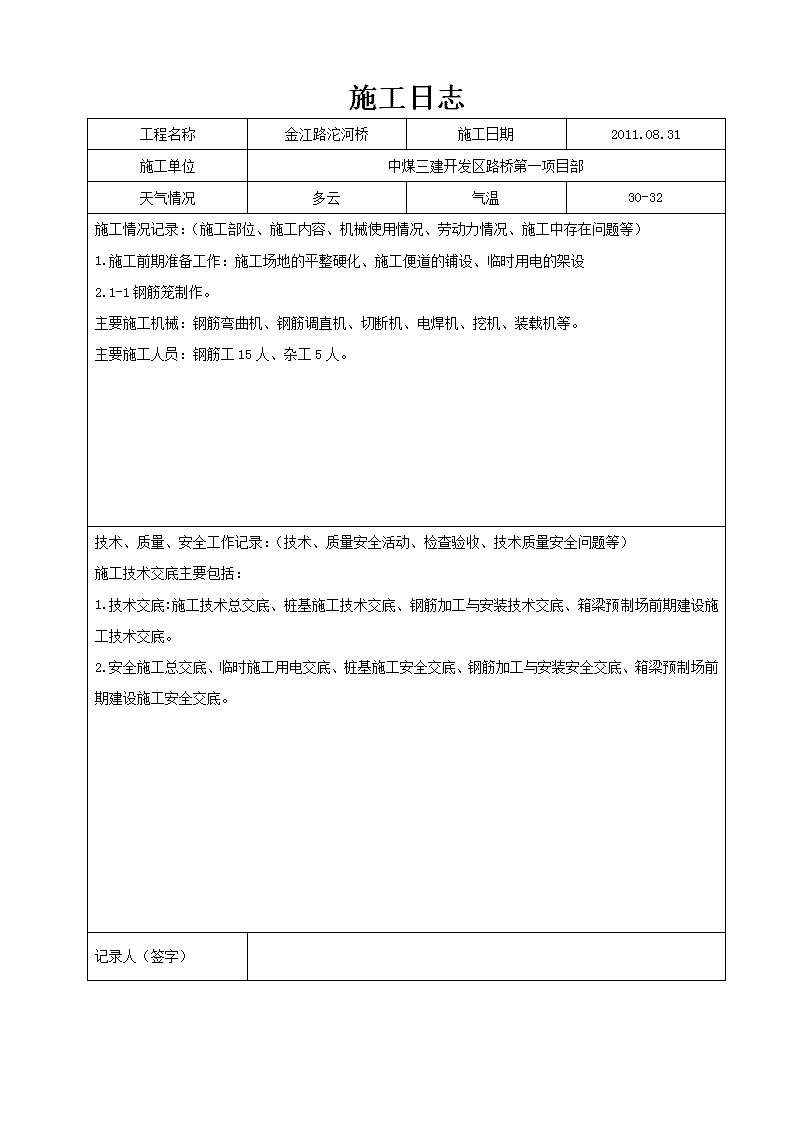

'施工日志工程名称金江路沱河桥施工日期2011.08.31施工单位中煤三建开发区路桥第一项目部天气情况多云气温30-32施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.施工前期准备工作:施工场地的平整硬化、施工便道的铺设、临时用电的架设2.1-1钢筋笼制作。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、装载机等。主要施工人员:钢筋工15人、杂工5人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)施工技术交底主要包括:1.技术交底:施工技术总交底、桩基施工技术交底、钢筋加工与安装技术交底、箱梁预制场前期建设施工技术交底。2.安全施工总交底、临时施工用电交底、桩基施工安全交底、钢筋加工与安装安全交底、箱梁预制场前期建设施工安全交底。记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.1施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-30施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.施工前期准备工作:施工场地的平整硬化、施工便道的铺设、临时用电的架设2.1-1钢筋笼制作。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、装载机等。主要施工人员:钢筋工15人、杂工5人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.导线点水准点复核,安全检查主要是施工用电的安全检查。2.记录人(签字)

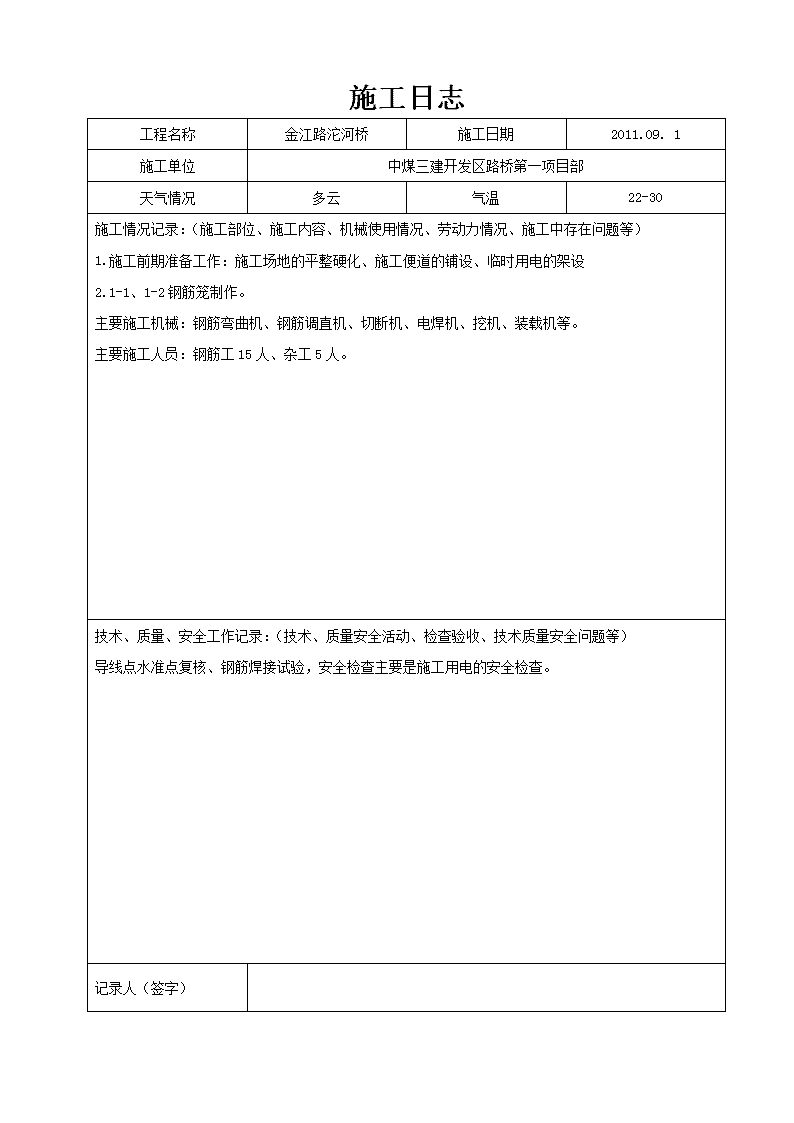

施工日志工程名称金江路沱河桥施工日期2011.09.1施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-30施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.施工前期准备工作:施工场地的平整硬化、施工便道的铺设、临时用电的架设2.1-1、1-2钢筋笼制作。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、装载机等。主要施工人员:钢筋工15人、杂工5人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)导线点水准点复核、钢筋焊接试验,安全检查主要是施工用电的安全检查。记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.2施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-30施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.施工前期准备工作:施工场地的平整硬化、施工便道的铺设、临时用电的架设2.1-2、1-3钢筋笼制作。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、装载机等。主要施工人员:钢筋工15人、杂工5人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1-1钢筋笼加工质量检查符合要求;1-1桩基、1-2桩基、1-3桩基、1-4桩基施工放样;记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.3施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-29施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.今日正式开工上午8:38正式开钻。2.1-3钢筋笼制作。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、装载机等。主要施工人员:钢筋工15人、杂工5人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)单位领导黄总、钟书记等到工地指导工作。记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.4施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.今日正式开工上午9时-12时,1-1桩基成孔孔深31.5米,混凝土浇筑56M22.2-1钢筋笼制作。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.1-1钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.1-1桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.1-1桩基混凝土坍落度检测、混凝土现场试件留存3组;记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.5施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.2-2钢筋笼制作2.1-2钢筋笼的吊装3.1-2桩基钻孔灌注,桩基成孔孔深31.5米;浇筑水下混凝土C25砼60M34.钢筋笼吊装竖直后,检查其竖直度技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.1-2钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.1-2桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.1-2桩基混凝土坍落度检测、混凝土现场试件留存3组;记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.6施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.2-3钢筋笼制作。2.1-3桩基钻孔灌注,完成孔深31.5m,桩基1-3浇注水下混凝土C25共56M3主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手1人。3.1-3钢筋笼安装技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.1-3钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.1-3桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.1-3桩基混凝土坍落度检测、混凝土现场试件留存3组;4.钢筋笼吊装竖直后,检查其竖直度记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.7施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.2-4钢筋笼制作2.1-4桩基钢筋笼的吊装3.1-4桩基钻孔灌注,完成孔深31.5m,桩基1-4浇注水下混凝土C25共56M3主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车操作手1人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.1-4钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.1-4桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.1-4桩基混凝土坍落度检测、混凝土现场试件留存3组;记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.8施工单位中煤三建开发区路桥第一项目部天气情况中雨气温17-21施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)因下雨未进行施工2-1、3-1桩孔就位,钢筋笼就位技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)2-1、3-1桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.9施工单位中煤三建开发区路桥第一项目部天气情况小雨气温19-25施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼的制作2.2-3桩基进行钻孔,钻孔深致9m深,发现流砂层,塌孔、暂停解决问题主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手1人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)2-3钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;业主现场勘查桩基施工情况。记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.10施工单位中煤三建开发区路桥第一项目部天气情况小雨气温19-25施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼的安装2.主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。3.主要施工人员:钢筋工15人、杂工5人、钻机操作手6人。4.下雨不能正常施工。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.项目部召开监理议会:监理方(罗总监、刘辉等4人参加);施工方(叶建经理、黄西军等8人参加)3.会议内容:叶经理总结现场施工情况;罗总监强调工程质量;记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.12施工单位中煤三建开发区路桥第一项目部天气情况小雨气温22-26施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼的制作;2.6-1、3-2桩基,钻孔灌注桩,采用正反循环钻孔,浇注水下混凝土,C25砼60m³;3.主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手1人4.6-1钢筋笼的吊装技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.6-1、3-2钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.6-1桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.6-1桩基混凝土坍落度检测、混凝土现场试件各留存3组,共6组;4.6-1钢筋笼吊装后,检查其竖直度记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.13施工单位中煤三建开发区路桥第一项目部天气情况阴天气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼的制作;2.6-2钻孔灌注桩,浇注水下混凝土,C25砼60m³;、3-3钻孔灌注桩,浇注水下混凝土,C25砼70m³3.6-2、3-3钢筋笼的吊装主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手10人、吊车手1人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.6-2、3-3钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.6-2、3-3桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.6-2、3-3桩基混凝土坍落度检测、混凝土现场试件分别留存3组;4.因3号墩桩基处于流沙大节段,调用另外一台正循环钻机进行钻孔,解决了施工存在的问题。记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.14施工单位中煤三建开发区路桥第一项目部天气情况阴天气温22-27施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼的制作;2.6-4、6-3桩基进行钻孔灌注桩,孔深31.5m,浇注水下混凝土各56m4.6-4、6-3钢筋笼的吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手1人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.6-4、6-3钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.6-4、6-3桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.6-4、6-3桩基混凝土坍落度检测、混凝土现场试件各留存3组;4.6-4、6-3钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.15施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-27施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼的制作;2.因电压不稳,钻机钻孔时间较长,进一步解决电压不稳造成的施工问题3.7-1桩基进行钻孔,7号墩-8号墩位置挖泥浆池,5号墩位置降低原地面高程,已变更。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.16施工单位中煤三建开发区路桥第一项目部天气情况阴有阵雨气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼的制作;2.7-1、8-1桩基,钻孔灌注桩,浇注水下混凝土,7-1浇筑C25砼60m³,8-1浇筑砼46m³;3.7-1、8-1钢筋笼的吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手1人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.7-1、8-1桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.7-1、8-1桩基桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.7-1、8-1桩基桩基混凝土坍落度检测、混凝土现场试件各留存3组;4.7-1、8-1桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.17施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作;2.7-2、8-2桩基,钻孔灌注桩,浇注水下混凝土,7-2桩基浇筑C25砼58m³,8-2浇筑砼46m³;3.7-2、8-2钢筋笼的吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手1人。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.7-2、8-2桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.7-2、8-2桩基桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.7-2、8-2桩基桩基混凝土坍落度检测、混凝土现场试件各留存3组;4.7-2、8-2桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.18施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作;2.7-3桩基,钻孔灌注桩,浇注水下混凝土,C25砼各56m³;8-3桩基,钻孔灌注桩,浇注水下混凝土,C25砼50m³3.7-3、8-3桩基钢筋笼的吊装;4.人工凿出桩头混凝土。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车,风镐机等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手一人及技术人员。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.7-3、8-3桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.7-3、8-3桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.7-3、8-3桩基混凝土坍落度检测、混凝土现场试件各留存3组;4.7-3、8-3桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.19施工单位中煤三建开发区路桥第一项目部天气情况多云气温22-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作;2.7-4钻孔灌注桩,孔深31.5,浇注水下混凝土,C25砼56m³,7-4完成后8-4继续钻孔;3.7-4桩基钢筋笼的吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手一人及技术人员。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.7-4桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.7-4桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.7-4桩基混凝土坍落度检测、混凝土现场试件留存3组;4.7-4桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量。记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.20施工单位中煤三建开发区路桥第一项目部天气情况多云气温13-20施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作;2.8-4钻孔灌注桩,孔深28m,浇注水下混凝土,C25砼43m³。3.8-4桩基钢筋笼吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手一人及技术人员。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.8-4钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.8-4桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.8-4桩基混凝土坍落度检测、混凝土现场试件留存3组;4.8-4桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量。记录人(签字)
施工日志工程名称金江路沱河桥施工日期2011.09.21施工单位中煤三建开发区路桥第一项目部天气情况多云气温11-22施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)工地未施工;仅钢筋笼制作具体原因:因2、3、4、5号墩流沙偏大,反循环钻机不能正常钻进,需新调配正循环钻机,方可施工。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;经业主监理设计单位同意2#、5#墩设计变更为桩接柱,防冲刷造成桩长不够。记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.22施工单位中煤三建开发区路桥第一项目部天气情况晴天气温14-25施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)工地未施工;仅钢筋笼制作具体原因:因2、3、4、5号墩砂偏大,反循环钻机不能正常钻进,需新调配正循环钻机,方可施工。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;记录人(签字)施工日志
工程名称金江路沱河桥施工日期2011.09.23施工单位中煤三建开发区路桥第一项目部天气情况晴天气温13-28施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作2.0号桥台0-3桩基钻孔灌注,孔深28m,浇注水下混凝土44M3;3.0-3桩基吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手一人及技术人员。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.0-3桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.0-3桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.0-3桩基混凝土坍落度检测、混凝土现场试件留存3组;4.0-3桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量。记录人(签字)施工日志工程名称金江路沱河桥施工日期2011.09.25
施工单位中煤三建开发区路桥第一项目部天气情况多云气温15-26施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作2.0-1、0-2桩基处上端正处于高压线位置,咱不能进行钻孔。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手1人及技术人员。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)解决办法:由于0-1、0-2桩基上端由于高压线影响,存在安全隐患;在叶经理指导下,用一台大型挖掘机朝0-1、0-2处向下挖2.5m,增加施工空间,排除了安全隐患。记录人(签字)施工日志工程名称金江路沱河桥施工日期2011.09.26
施工单位中煤三建开发区路桥第一项目部天气情况多云气温18-26施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作;2.0-1钻孔灌注桩,孔深25.7m,浇注水下混凝土,C25砼45m³3.0-1桩基钢筋笼吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手6人、吊车手一人及技术人员。。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.0-1桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.0-1桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.0-1桩基混凝土坍落度检测、混凝土现场试件留存3组;4.0-1桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量。记录人(签字)施工日志工程名称金江路沱河桥施工日期2011.09.28施工单位中煤三建开发区路桥第一项目部
天气情况小雨气温19-24施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作;2.2-4钻孔灌注桩,采用正循环钻进,孔深34.8m,浇注水下混凝土,C25砼62m³;3.2-4桩基钢筋笼吊装;4.桥梁钢筋加工场没有实行三相五线制,接地不符合要求;5.安全警示牌和交通指示牌摆放不齐,埋设不牢固,未使用混凝土固定;6.施工现场周围和泥浆池未按要求布设防护栏和安全栅栏。主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手5人、吊车手1人及技术人员。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.2-4桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.2-4桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.2-4桩基混凝土坍落度检测、混凝土现场试件留存3组;4.2-4桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量。5.已按要求落实。记录人(签字)施工日志工程名称金江路沱河桥施工日期2011.09.30施工单位中煤三建开发区路桥第一项目部天气情况多云气温19-24
施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1.钢筋笼制作;2.2-3钻孔灌注桩,采用正循环钻进,孔深34.8m,浇筑混凝土C25砼59M3;3.2-3桩基钢筋笼吊装;主要施工机械:钢筋弯曲机、钢筋调直机、切断机、电焊机、挖机、钻机、吊车等。主要施工人员:钢筋工15人、杂工5人、钻机操作手5人、吊车手1人及技术人员。技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1.2-3桩基钢筋笼长度、焊接质量、外观质量、主筋间距、箍筋间距等质量检查验收;2.2-3桩基成孔深度、沉淀厚度、泥浆比重、桩径等质量检查验收;3.2-3桩基混凝土坍落度检测、混凝土现场试件留存3组;4.2-3桩基钢筋笼吊装完成后,检查其竖直度,搭接部分焊接是否合格等质量。记录人(签字)'
