• 42.00 KB
  • 9页

项目成本管理调研报告(中铁一局)

  • 9页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

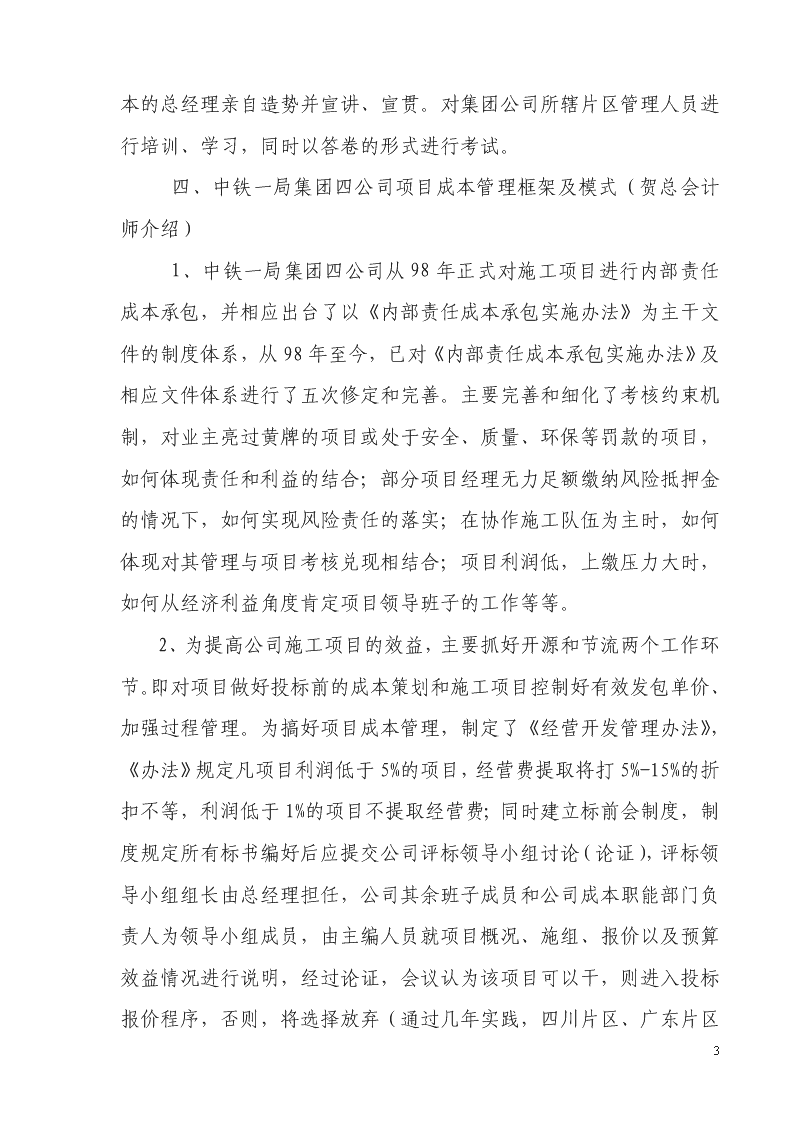

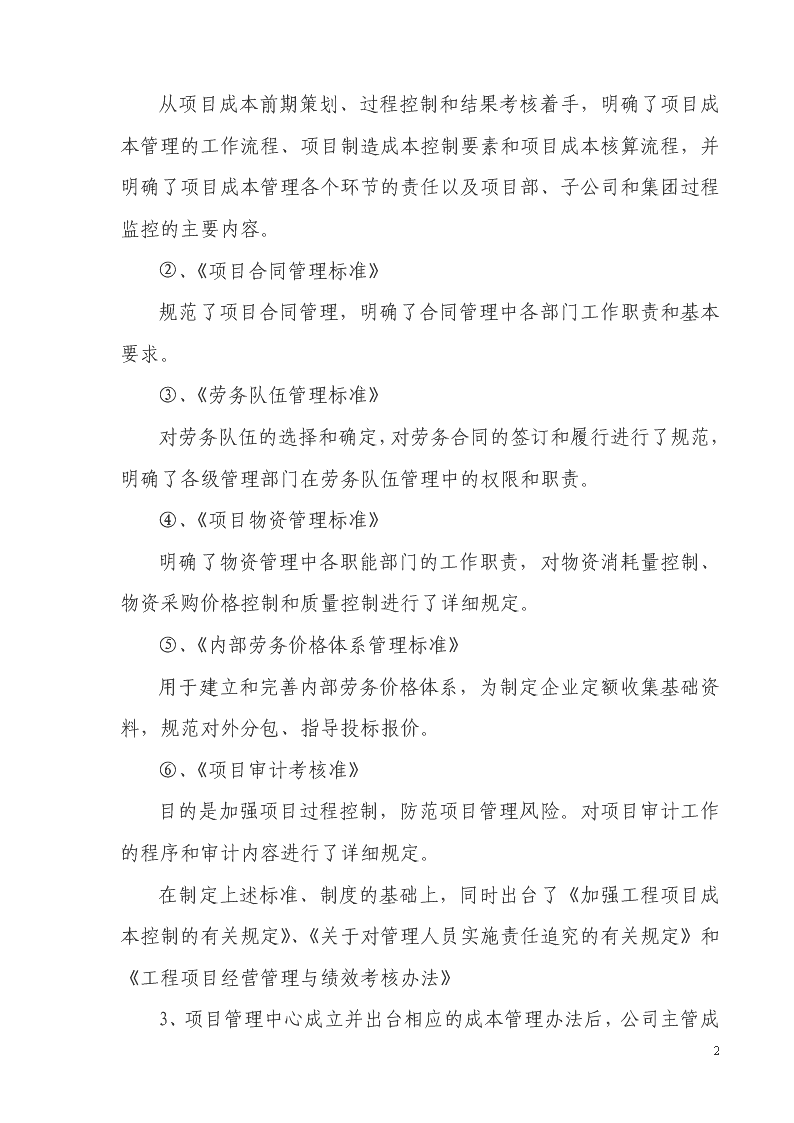

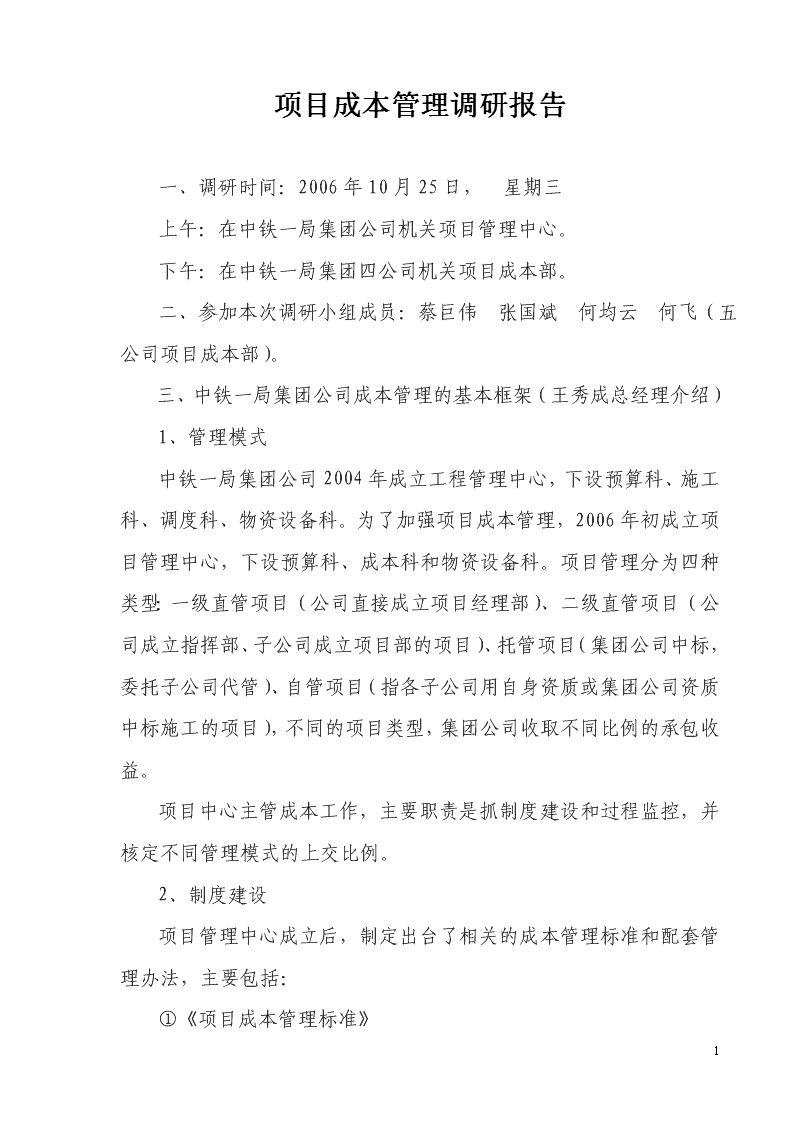

'项目成本管理调研报告一、调研时间:2006年10月25日,星期三上午:在中铁一局集团公司机关项目管理中心。下午:在中铁一局集团四公司机关项目成本部。二、参加本次调研小组成员:蔡巨伟张国斌何均云何飞(五公司项目成本部)。三、中铁一局集团公司成本管理的基本框架(王秀成总经理介绍)1、管理模式中铁一局集团公司2004年成立工程管理中心,下设预算科、施工科、调度科、物资设备科。为了加强项目成本管理,2006年初成立项目管理中心,下设预算科、成本科和物资设备科。项目管理分为四种类型:一级直管项目(公司直接成立项目经理部)、二级直管项目(公司成立指挥部、子公司成立项目部的项目)、托管项目(集团公司中标,委托子公司代管)、自管项目(指各子公司用自身资质或集团公司资质中标施工的项目),不同的项目类型,集团公司收取不同比例的承包收益。项目中心主管成本工作,主要职责是抓制度建设和过程监控,并核定不同管理模式的上交比例。2、制度建设项目管理中心成立后,制定出台了相关的成本管理标准和配套管理办法,主要包括:①《项目成本管理标准》9 从项目成本前期策划、过程控制和结果考核着手,明确了项目成本管理的工作流程、项目制造成本控制要素和项目成本核算流程,并明确了项目成本管理各个环节的责任以及项目部、子公司和集团过程监控的主要内容。②、《项目合同管理标准》规范了项目合同管理,明确了合同管理中各部门工作职责和基本要求。③、《劳务队伍管理标准》对劳务队伍的选择和确定,对劳务合同的签订和履行进行了规范,明确了各级管理部门在劳务队伍管理中的权限和职责。④、《项目物资管理标准》明确了物资管理中各职能部门的工作职责,对物资消耗量控制、物资采购价格控制和质量控制进行了详细规定。⑤、《内部劳务价格体系管理标准》用于建立和完善内部劳务价格体系,为制定企业定额收集基础资料,规范对外分包、指导投标报价。⑥、《项目审计考核准》目的是加强项目过程控制,防范项目管理风险。对项目审计工作的程序和审计内容进行了详细规定。在制定上述标准、制度的基础上,同时出台了《加强工程项目成本控制的有关规定》、《关于对管理人员实施责任追究的有关规定》和《工程项目经营管理与绩效考核办法》9 3、项目管理中心成立并出台相应的成本管理办法后,公司主管成本的总经理亲自造势并宣讲、宣贯。对集团公司所辖片区管理人员进行培训、学习,同时以答卷的形式进行考试。四、中铁一局集团四公司项目成本管理框架及模式(贺总会计师介绍)1、中铁一局集团四公司从98年正式对施工项目进行内部责任成本承包,并相应出台了以《内部责任成本承包实施办法》为主干文件的制度体系,从98年至今,已对《内部责任成本承包实施办法》及相应文件体系进行了五次修定和完善。主要完善和细化了考核约束机制,对业主亮过黄牌的项目或处于安全、质量、环保等罚款的项目,如何体现责任和利益的结合;部分项目经理无力足额缴纳风险抵押金的情况下,如何实现风险责任的落实;在协作施工队伍为主时,如何体现对其管理与项目考核兑现相结合;项目利润低,上缴压力大时,如何从经济利益角度肯定项目领导班子的工作等等。2、为提高公司施工项目的效益,主要抓好开源和节流两个工作环节。即对项目做好投标前的成本策划和施工项目控制好有效发包单价、加强过程管理。为搞好项目成本管理,制定了《经营开发管理办法》,《办法》规定凡项目利润低于5%的项目,经营费提取将打5%-15%的折扣不等,利润低于1%的项目不提取经营费;同时建立标前会制度,制度规定所有标书编好后应提交公司评标领导小组讨论(论证),评标领导小组组长由总经理担任,公司其余班子成员和公司成本职能部门负责人为领导小组成员,由主编人员就项目概况、施组、报价以及9 预算效益情况进行说明,经过论证,会议认为该项目可以干,则进入投标报价程序,否则,将选择放弃(通过几年实践,四川片区、广东片区的工厂均可干)。项目中标后,为加强项目管理,对协作施工项目制成并强化分包管理制度,从劳务队伍的选择、使用、工程分包权限、劳务合同签定、管理、履约、结算、支付等作了明确的规定,并以内部项目分包指导价格为基础控制和统一分包价格。对项目内部实行《内部责任成本经营承包》,其承包指标的确定采用正算和倒算的方法,项目开工3个月内必须与公司签定《内部责任成本经营承包合同》,否则不得发放效应工资,岗位工资也必须下浮,在内部经营承包合同中必须体现和强调项目经理终身负责制度和风险抵押金制度,主要包括:除对项目的经营结果负责外,还要对项目的工程质量、合法经营、债权债务等终身负责。为体现这种远期责任,项目在与公司签定《内部责任成本经营承包合同》后一个月内,项目经理及项目经理部领导班子成员必须缴纳一定数额的风险抵押金,风险抵押金的大小取决于项目规模大小,项目经理从5000万元以下至20000万元以上项目不等缴纳4万元到15万元不等的风险抵押金,项目经理部副职所缴纳金额之和与项目经理相等,要求每一个项目做到:项目终结,工完料清,责任成本盈余并完成上交款任务,上缴指标和利润指标同样具有一票否决权,二者有一项未完成,其他工作完成再好,项目经理部也不能算完成承包合同,不能享受返还兑现,项目经理部领导班子成员缴纳的风险抵押金将全部没收冲减项目亏损。到目前为止已有六个项目班子成员所缴风险抵押金因责任成本亏损被公司没收。3、建立项目施工过程中的成本分析制度和工资总额预控制度。9 对各项目经理部的成本、资金、债权、债务、等财务状况进行报表综合分析,经过分析,找出成本及财务状况不够清晰或者感到有问题的项目,及时上报总经理并提交班会议,建议总经理安排现场成本调查分析或者进行成本过程审计,并实施相应的监控管理措施,直至财务状况好转。为避免项目管理中出现项目亏损,个人收入未收影响,工资、奖金未少拿的现象,真正体现按劳分配、效益优先原则,对项目的工资总额实行预先控制制度。即:项目经理部实行生活费按月定额预支的办法,效益工资按照《内部责任成本经营承包合同》的考核情况进行兑现;经理部管服人员因事设岗,按岗设档,定岗定薪;生产人员以现行劳动定额和预算定额为依据,以完成的合格产品数量为基础支付应得工资。同时,公司对项目效益工资(生产奖金)的支付实行“两不准”政策,项目没有和公司签定《内部责任成本经营承包合同》的不许发放,责任成本亏损,上缴款未完成的项目不得发放生产奖金(项目经理实行月生活预支,效益工资执行项目考核兑现结果)。对于违规审批、发放(效益工资)奖金行为将给予严厉处罚:审批人按所的金额的三倍、人事和财务负责人按所得金额的二倍扣罚,其他人员按实得金额原数扣回,并在全公司进行通报批评(渝怀铁路施工时曾发生过)。4、建立公司上下联动考核制度。项目在和公司签定《内部责任成本经营承包合同》以后,公司机关的主要职能是除行使日常管理职能和监督项目认真履行合同外,更要的职能是为项目的生产经营管理活动提供优质高效的服务,确保公司各项生产经营目标的实现。9 公司的上下联动考核制度要求机关各职能部门要对所辖项目的各项工作进行综合考评打分,考核内部包括:贯标、安全生产、工期、质量、三优文明建设、班子建设以及规定上报的各类报表资料等等,项目的最终得分作为该项目责任成本承包返还兑现的依据。反之,机关各职能部门对项目提供的各项服务是否优质、高效,就需要项目对机关各职能部门的工作进行综合评价后考核打分,项目所打的分加上公司考核小组打分再加上总经理和分管领导打分,按权重加总后作为机关各职能部门效益工资的计算依据。这一制度同时规定,公司机关没有固定的月奖或季奖,公司机关的效益奖金完全按照项目返还兑现的平均值计算,机关能否拿效益工资(奖金),主要取决于项目能否拿到承包兑现返还奖。这样形成一个上下联动、相互约束机制,有效激励了公司上下的工作积极性。5、建立项目责任成本与过程监控月报表制度。建立该项制度,真实反映项目生产经营的过程以及开累生产经营状况,主要通过三个报表来体现。①、责任成本盈亏报告表,反映截止到报告时点项目开累责任成本盈亏情况,由项目施工、计价、劳资、财务等成本管理职能部门根据职责分工提供相应的数据,财务部门汇总上报,从而客观、真实地反映项目的成本盈亏情况;②、项目资金流动情况分析表,主要通过项目的现金流情况反映截止到报告时点项目资金来源和资金占用、债权债务、货币资金存量以及项目应上缴款完成情况;③、项目验工计价资料统计表,通过该表反映项目主要承包合同和劳务承包合同的管理及执行情况,重点反映开累完成、验工计价、剩余工程、已完未计价、已支付未结算、变更索赔以及劳务合同的签约、结算、支付等情况,了解项目合同管理履约情况,掌握项目存在的潜盈、潜亏因素等信息。为确保该项制度的贯彻和落实,对不按本制度(办法)规定认真填列报表的单位及相应管理者给予不同程度的处罚。9 6、建立,《项目审计工作实施细则》。从项目责任成本承包的测算开始、到选择施工队伍、签定劳务承包合同等环节,建立该项目的基本审计数据库,再通过实施项目过程控制,到项目完结后的经营结果审计,形成一套有机的项目审计工作程序,以体高公司对项目实施过程控制的有效性,将合同管理、劳务承包过程中的验工、收方、计量、结算、调价、退场等环节作为审计检查的重点内部,审查这些环节的手续是否规范、齐全,数量是否真实,单价是否与《劳务承包合同》确定的单价一致,有无利用职权损害企业利益的行为等等。7、制定《内部资金市场管理办法》,推行项目流动资金有偿使用制度。办法》的规定,改变了项目经理部只管干活、不管要钱,只管花钱、不管上缴的管理弊端,减少了企业清欠压力,降低了坏帐损失风险,从而保证了公司现金流的正常流动和企业生产经营活动的正常资金供给;《办法》同时还规定,从新建项目开始,内部资金市场将根据新上项目的规模、资金环境以及当年生产任务计划安排确定一定数额的项目启动资金,从30万元到100万元不等,对于项目启动资金以及公司垫付的其他资金,通过‘上下级往来’科目核算,作为项目后期应上缴款考核。并以项目的实际占用额按季核收资金占用费,占用费费率原则上不超过内部资金市场贷款利率。对于项目超额完成上缴款指标,形成资金负占用的,公司按照同等占用费率给予利息返还;各项目确因施工生产需要而出现暂时性资金短缺时,可向公司内部资金市场申请短期贷款:由贷款单位向9 公司内部资金市场提出书面申请,经财务部调查了解后提出初步意见,报总经理批准后发放贷款。贷款以合同方式确定,合同中对借贷数额、期限、利率、还本付息的方式以及违约责任等予以明确。贷款性质为短期流动资金贷款,期限一般不超过六个月,贷款利率由内部资金市场根据资金获取成本确定,一般不超过国家规定的同期银行贷款利率;对于少数资金环境宽松、资金相对富余的项目,为加强资金的安全防范,鼓励项目将资金存入公司帐户,这部分资金可不作为上缴款考核,资金处置权归项目所有,资金市场随时保证供给,资金利息收入归项目所有。五、根据调研情况,本公司可借鉴的方面:1、建立了一系列关于加强项目成本管理的办法、制度,并认真贯彻落实;2、提高项目风险抵押金,达到目标管理时,除如数返还风险抵押金外,同时支付风险抵押金的利息,并享受责任成本承包兑现返还奖;3、项目投入的测量及试验设备收取租金;4、对中标价格低,自身存在亏损项目的责任成本测算采用模糊的办法处理;5、把业主或建设单位对项目的单位或个人的经济奖、罚对应处罚;6、建立成本分析制度和公司上、下联动考核制度;7、建立投标标前会制度,尽量回避因中标带来的成本风险;8、公司资金的有偿使用和有偿借贷;六、本公司应完善的方面:1、根据本公司的具体情况,完善和规范《劳务施工承包合同》,在单价和合同条款、内容及合同命名上达到迎接检查和回避社会审计9 的风险;2、加强项目施工前的施工调查和总体策划,以实际施工方案和资源配置的投入,进行项目成本测算,确定项目成本指标;3、对项目领导班子的选用、组合应根据具体情况确定,以提高项目领导班子的整体优势和素质。2006年10月28日9'
