三台山园林绿化监理质量评估报告

  • 5页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

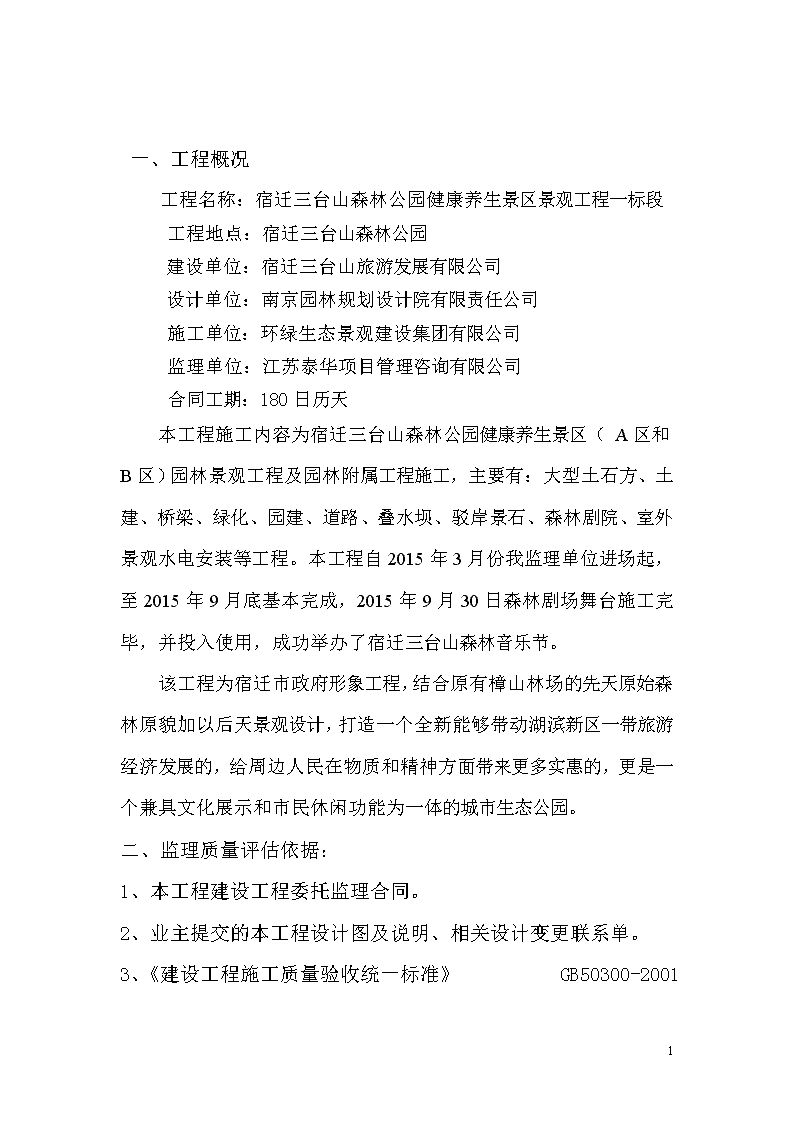

'一、工程概况工程名称:宿迁三台山森林公园健康养生景区景观工程一标段工程地点:宿迁三台山森林公园建设单位:宿迁三台山旅游发展有限公司设计单位:南京园林规划设计院有限责任公司施工单位:环绿生态景观建设集团有限公司监理单位:江苏泰华项目管理咨询有限公司合同工期:180日历天本工程施工内容为宿迁三台山森林公园健康养生景区(A区和B区)园林景观工程及园林附属工程施工,主要有:大型土石方、土建、桥梁、绿化、园建、道路、叠水坝、驳岸景石、森林剧院、室外景观水电安装等工程。本工程自2015年3月份我监理单位进场起,至2015年9月底基本完成,2015年9月30日森林剧场舞台施工完毕,并投入使用,成功举办了宿迁三台山森林音乐节。该工程为宿迁市政府形象工程,结合原有樟山林场的先天原始森林原貌加以后天景观设计,打造一个全新能够带动湖滨新区一带旅游经济发展的,给周边人民在物质和精神方面带来更多实惠的,更是一个兼具文化展示和市民休闲功能为一体的城市生态公园。二、监理质量评估依据:1、本工程建设工程委托监理合同。2、业主提交的本工程设计图及说明、相关设计变更联系单。3、《建设工程施工质量验收统一标准》GB50300-20015 4、《城市绿化工程施工及验收规范》CJJ/T82-20125、《园林绿化技术规程》DB33/TI009-20016、《园林绿化工程资料管理规程》DB11T712-2010三、监理工作中的目标控制:根据工程的特点,依据监理合同,江苏泰华项目管理咨询有限公司的监理任务。详细编制了《监理规范》、《监理实施细则》、依据监理合同和工程需要合理配置监理人员,并进行了任务和职能分工。1、质量控制:以施工图纸、施工及验收规范、工程质量验评标准、合同等为依据,我监理组一直推行“坚持质量第一、坚持质量标准、坚持以人为核心、坚持以预防为主、坚持科学、公正、守法的职业道德规范”这一准则,以事前预控为重点,以施工过程工序的巡视检查和旁站监督为基础,对施工全过程实施全面的动态监控,确保质量目标的实现。首先对承包单位的企业资质、人员资质、机构设置、人员和机械配备及质量管理体系进行全面核查;其次严把材料关,对进场材料使用;审查批准施工单位申报的施工组织设计和施工方案;严格工序报验制度,上道工序不合格,不得进行下道工序施工;对关键部位,关键环节进行旁站监理;最后5 并特别强调预控措施,针对隐蔽工程必须经过验收合格后方可进入下一道工序施工。结合有目的的巡视检查,确保分项工程施工质量,预防质量通病的存在。对施工存在的问题及时进行跟踪检查、落实,确保工程质量不留隐患。绿化养护,在完成任种植后,及时地督促施工方进行养护,合理安排人员清理杂草、灌水、加固扶树柱、修剪,病虫的防治。园林绿化工程要求严格按照《城市绿化工程施工及验收规范》(CJJ/82-2012)的规定操作。种植树穴的开挖,基肥的施放,种植土回填,土壤改良,苗木品种,规格等,我们都进行了跟踪监理。1、进度控制:根据工程合同工期,要求承包单位编制详细的施工总进度计划、月计划,对承包单位实际进度跟踪检查,及时收集实施情况,解决施工是中遇到的问题,发现偏差及时采取纠偏措施。2、投资控制:以合同、招投标文件和国家有关规定为依据,及时审核工程量报表,及时拔付工程进度款,如实反映工程的实际投资情况。并认真审查技术联系单、设计变更和施工方案。3、工程资料:督促施工单位上报有关工程资料,确保资料及时、真实、完整。4、安全文明施工:文明施工进行检查、确保工程无安全隐患和现场文明施工。5、合同管理:5 依据监理合同、施工合同及国家有关法律、法规,充分发挥监理的管理职能,为确保合同中的质量、进度、投资目标提供了可靠保证。四、工程质量控制资料本工程资料子单位工程、分部工程、分项工程、检验批均齐全有效,绿化检验批共计4000余份,园建检验批共计1500余份;原材进场前均在监理人员监督下现场取样送检。五、完成工程量情况本工程共栽植乔灌木5.4万余株,地被81万余平米;水生植物5.1万余平米;园林建筑及辅助设施;在全线的河道间,共设置桥10座,大型跌水坝8道,森林剧场1处;卫生间8处;停车场4处,小卖部1处,亭子8个,地下消防水池1处,配电房1处,沥青道路2631米;弹石铺路2673米;毛石铺装路1543米;青石板铺装路789米;透水砼路5065米;塑木栈道445米;河道景石6万余吨;有机肥3.5万吨以及本标段内的喷灌系统及电器设施安装。质量保证资料符合设计及规范要求,完整齐全,植物检疫证书及综合资料齐全。六、评估结论宿迁三台山森林公园健康养生景区一标段工程园建部份观感质量一般,综合评定为合格。5 江苏泰华项目管理咨询有限公司2016年6月26日5'
