- 75.00 KB
- 8页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'大连新世界大厦东北角、东塔楼核心筒剪力墙及六层结构改造冬施工方案大连新世界大厦地下二层至地上裙楼六层结构于几年前已完成,现因结构设计变更,需对原结构中东北角、东塔楼-2F至+5F核心筒剪力墙、六层梁板结构要进行拆除改造。一、冬期施工计划改造内容2007年2008年10月11月121月一、东北角改造拆除钻孔植筋钢筋制绑模板砼浇筑二、核心筒改造拆除-1、1F筒内楼板核心筒内脚手架5F~-2F楼板、剪力墙拆除-2F~5F剪力墙板钻孔植筋及结构三、六层结构梁板拆除2m核心筒外墙拆除柱拆除依据目前工程改造周边环境的干扰、垂直提升设施安设的影响、工程改造程序的要求及冬期施工季节的限制,其今冬期施工计划安排如下:

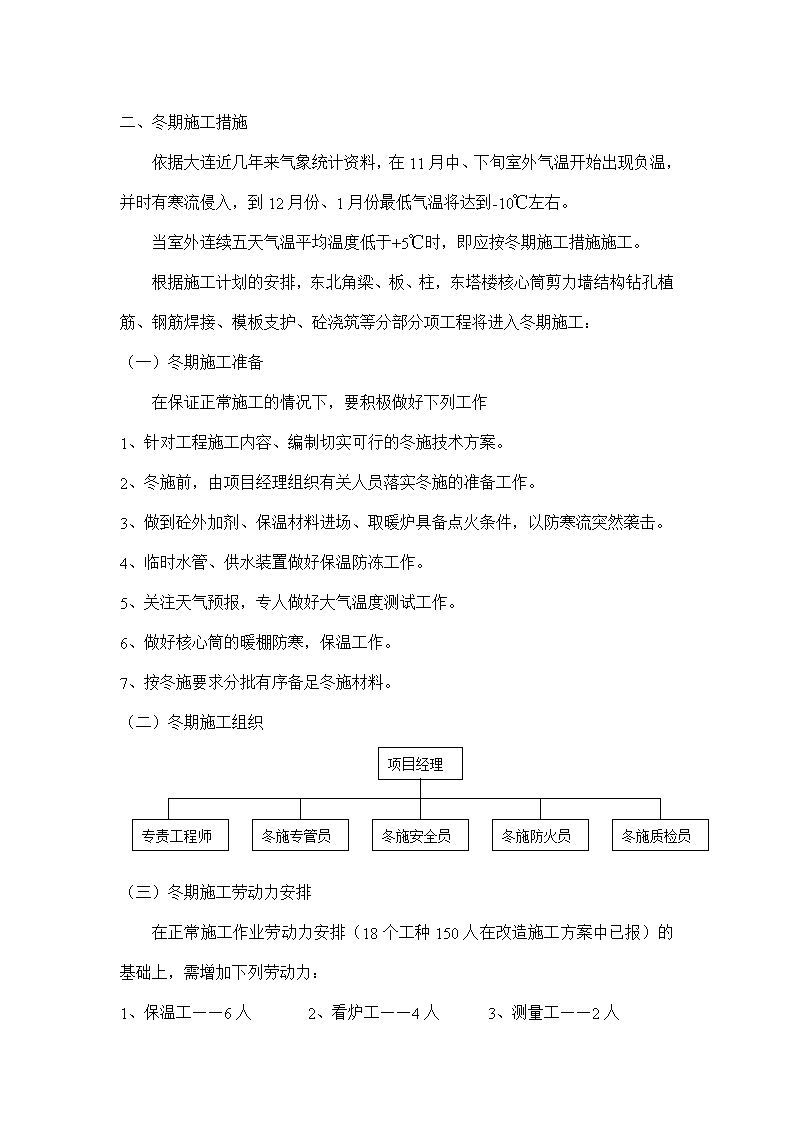

二、冬期施工措施依据大连近几年来气象统计资料,在11月中、下旬室外气温开始出现负温,并时有寒流侵入,到12月份、1月份最低气温将达到-10℃左右。当室外连续五天气温平均温度低于+5℃时,即应按冬期施工措施施工。根据施工计划的安排,东北角梁、板、柱,东塔楼核心筒剪力墙结构钻孔植筋、钢筋焊接、模板支护、砼浇筑等分部分项工程将进入冬期施工:(一)冬期施工准备在保证正常施工的情况下,要积极做好下列工作1、针对工程施工内容、编制切实可行的冬施技术方案。2、冬施前,由项目经理组织有关人员落实冬施的准备工作。3、做到砼外加剂、保温材料进场、取暖炉具备点火条件,以防寒流突然袭击。4、临时水管、供水装置做好保温防冻工作。5、关注天气预报,专人做好大气温度测试工作。6、做好核心筒的暖棚防寒,保温工作。7、按冬施要求分批有序备足冬施材料。(二)冬期施工组织项目经理专责工程师冬施专管员冬施安全员冬施防火员冬施质检员(三)冬期施工劳动力安排在正常施工作业劳动力安排(18个工种150人在改造施工方案中已报)的基础上,需增加下列劳动力:1、保温工——6人2、看炉工——4人3、测量工——2人
4、防火员——2人5、专管员——1人6、质检员——1人(四)冬期施工设施、材料在正常施工设施(在改造施工方案中已报)的基础上需增如下设施及材料:设施:焦炭炉(直径1m)——6个砼测温仪——1台材料:塑料薄膜——20卷草垫子——500个草袋子——300个棉门帘子——50个(1.5×2m)焦炭——10T(五)冬期施工措施1、砼冬期施工A、东北角改造——梁、板、柱砼浇筑根据冬施计划安排,东北角改造中梁、板、柱砼浇筑在11月中、下旬,属于初冬阶段,室外最低气温在-5℃左右,平均气温在0℃左右,可采取蓄热法施工,其具体作法:(1)商品砼运至施工现场后,要保证砼入模温度不小于10℃;(2)在钢模板的外侧要加草帘子围护保温;(3)在楼板砼面上铺一层塑料薄膜后覆盖一层草帘子;(4)商品砼的配制宜使用普通硅酸盐水泥;B、核心筒内剪力墙、梁、板砼浇筑根据冬施计划安排,东塔楼六层结构改造中核心筒内剪力墙砼浇筑在08年1月份,以属于严冬阶段,室外最低气温在-10℃左右,平均气温为-5℃
左右,采取暖棚法施工,其具体作法:(1)利用剪力墙、板在核心筒内的特定条件①将核心筒1-5F外墙上的洞口用草垫子封堵,出入口挂门帘,以防冷空气进入。②在核心筒顶部搭钢管平架,上满铺塑料布、草垫子各一层。③在核心筒内依据剪力墙、梁板砼浇筑的进度依次逐层设焦炭炉,做为热源,以保证核心筒内有一个正温度的砼养护环境。(2)商品砼的配制要加抗冻早强外加剂。(3)商品砼运至施工现场,要保证砼入模温度不小于10℃。(4)商品砼配制宜采用普通硅酸盐水泥。采用暖棚法施工,根据实际测温记录,当室外为-10℃左右时,核心筒暖棚内气温要保证0℃以上,砼要保证四天左右正温度的养护,必须保证砼在达到临界强度3.5Mpa以前不遭受冻。2、对商品砼的要求A、要满足蓄热浇筑的要求当砼不能满足蓄热浇筑温度要求时,要将水或水、砂、石进行加热,使砼达到要求的浇筑温度。水或水、水、砂、石加热要依据拌制的环境和材料自身温度以及浇筑蓄热养护需要的温度计算确定Q=CρV(T2-T1)K1/K2B、要满足出厂温度的要求当采用蓄热法时,Th≥30-0.5T·式中Th应不低于10℃。
·拌合水加热最高温度≯60º,骨料≯40º·当水、骨料达到规定温度仍不能满足热工计算时,可提高水温到100℃,但水泥不得与80℃以上的水直接接触。投料顺序为先投入骨料和已加热的水,然后再投入水泥。C、要满足运输和浇灌成型温度的的要求商品砼经运输到浇筑时温度计算T2=T1-(at1+0.032n)(T1-Ta)3、防冻剂的选择与使用本改造工程砼冬施中,确保砼防冻尤为重要,特别是C60砼,要掺入高质量的防冻外加剂。在规定的负温下,掺入定量的防冻剂,降低流态砼的冰点,使砼的液相不结冻,以保证水泥的水化作用。在一定时间内达到预期强度。A、选择大连市多年常用,并由大连市建材检测中心确认、信得过的品牌防冻剂。B、防冻剂使用前要抽样送检,检查防冻剂组成的有效成份。C、施工前根据砼的设计标号和不同室外环境温度要分别作好防冻剂掺量不同的砼设计配比,以保证施工时因气温的变化而应急调整。D、防冻剂掺量要准确,严格控制水灰比。E、防冻剂受潮结块,要过0.6mm筛后方可使用。F、掺入防冻剂的砼搅拌要均匀,不允许出现结晶、沉淀现象。G、要备足每次砼浇筑量所需要的防冻剂,以防止施工过程中出现防冻剂供应不上。4、冬施砼的技术管理
A、商品砼运至现场,入模温度要保证+10℃以上。B、因砼运输和停滞时间较长,当塌落度损失较大时,严禁现场加水搅拌使用。当砼入模温度低于+10℃时,商品砼均要退回,另补新的砼。C、冬施砼其临界强度小于3.5Mpa前不允许受冻。D、冬施砼宜采用普通硅酸盐水泥,水泥标号≮32.5#,最小水泥用量≮300kg/m3,水灰比≯0.6E、冬施砼严禁采用冷砼法施工。F、砼构件的养护时间应以同条件养护的试块强度确定。G、砼的保温覆盖要经热工计算,其一般情况下保温覆盖层不小于一层塑料布,二层草袋子。H、冬施砼要按规定做好测温记录,据其测温情况调整保温覆盖层厚度。I、冬施砼的施工试块,除按验收规范规定留置外,还应增加三组与结构同条件养护的试块,分别做砼受冻前的临界强度,检查负温养护28天的强度,另一组检验转入常温28天后的强度。J、砼浇筑前要清除钢筋、钢模板上的冰雪,清除墙、柱底下的冰雪块。K、负温下不允许浇水养护,砼的非承重侧模板拆除要在砼强度达到3.5Mpa后方可进行。L、冬施砼不能连续一次性浇筑完成时,要及时清理钢筋及砼表面上的浮渣(用振动棒)以防止形成冰块,造成下一次砼浇筑时在此处形成蜂窝、麻面、狗洞等现象。三、钢筋及钢筋焊接的冬施1、钢筋冷拉、冷弯可在负温下进行,但在-20℃以下钢筋冷拉后,要检查其表面有无缺陷或局部颈缩。当温度低于-20℃时,严禁对低合金钢筋进行冷弯。
2、钢筋焊接不宜在-20℃以下和四级风以上的环境下进行,要采取防风、雪措施,要采取焊条焊前予热,焊件焊后逐渐降温的方法。3、钢筋气压焊,要前期予热时间加长、加热区域加大、挤压速度加快,焊后接头要缓慢降温,以防止碰冰雪,不宜在-15℃以下进行焊接。4、电渣压力焊,要调整焊接参数,降低1-2级电压,加大电流强度,予热接触压力速度适当提高,予热间歇时间增大。四、模板冬施1、支模前要清除冻结在模板上的冰雪块。2、模板支完后,特别是楼板钢筋绑扎完后,未浇砼前要用编织布覆盖好,防止降雪结冰难以清除。五、钻孔植筋的冬施当室外平均气温在0℃,最低温度在-5℃左右时,对植筋有以下要求:1、植筋前对清净的钻孔要用碘钨灯予热或用烧热的铁棒插入孔内,使孔内砼温度保持正温度。2、对植入的钢筋要予热保持正温度,防止结构胶在低温的钢筋上粘稠,结构胶要少配,以防止时间过长变得粘稠。3、因室外气温较低,结构胶自身的粘稠,可适当加入少量的丙酮液体调剂,减少其稠度,利于孔内注胶。4、对刚刚完成的钻孔植筋的根部要设挡风板围护,并用碘钨灯近距离照射,照射温度控制在40º-60º,照射时间为24小时,以防止结构胶早期受冻而降低粘结强度。六、安全防火保证措施1、认真执行常温下施工的安全措施(在改造施工方案中已报)
2、对施工现场的楼梯、道路、脚手架、脚手板要采取有效的防滑措施。3、设专人检查防火隐患,消除电火、炉火、焊接火花所引发的火灾因素。4、对核心筒内的暖棚要做好通风,防止施工人员一氧化碳中毒。5、施工用电机具要安设漏电保护装置,要选用低电压手动工具、手把灯作业,防止漏电伤人。'
您可能关注的文档
- 2016年度路网结构改造安全防护工程招标文件标书.doc
- 住宅建设工程结构改造实施流程方案
- 建设工程结构改造实施流程方案
- 单层及多层厂房的结构改造设计
- 2013年公路路网结构改造工程(地质灾害)监理计划
- 住宅建设工程结构改造实施流程方案
- 建设工程结构改造实施流程方案
- 路面结构改造工程施工组织设计
- 单层及多层厂房的结构改造设计.doc
- 农村公路路网结构改造工程(危桥改造项目)施工组织设计
- 单层及多层厂房的结构改造设计
- 埃森哲-组织结构改造方案的评估与建议
- 头孢菌素、大环内酯类的结构改造掌握β-内酰胺类抗生素各 bb - 药物化学
- 办公大楼结构改造加固施工组织设计
- 深圳金瑞福购物中心无粘结预应力混凝土框架结构改造设计与施工(可编辑)
- 办公大楼结构改造加固施工组织设计
- 老旧小区结构改造工程、屋面工程、装饰装修工程、水暖工程、电气工程维修改造施工组织设计
- 办公大楼结构改造加固施工组织设计
