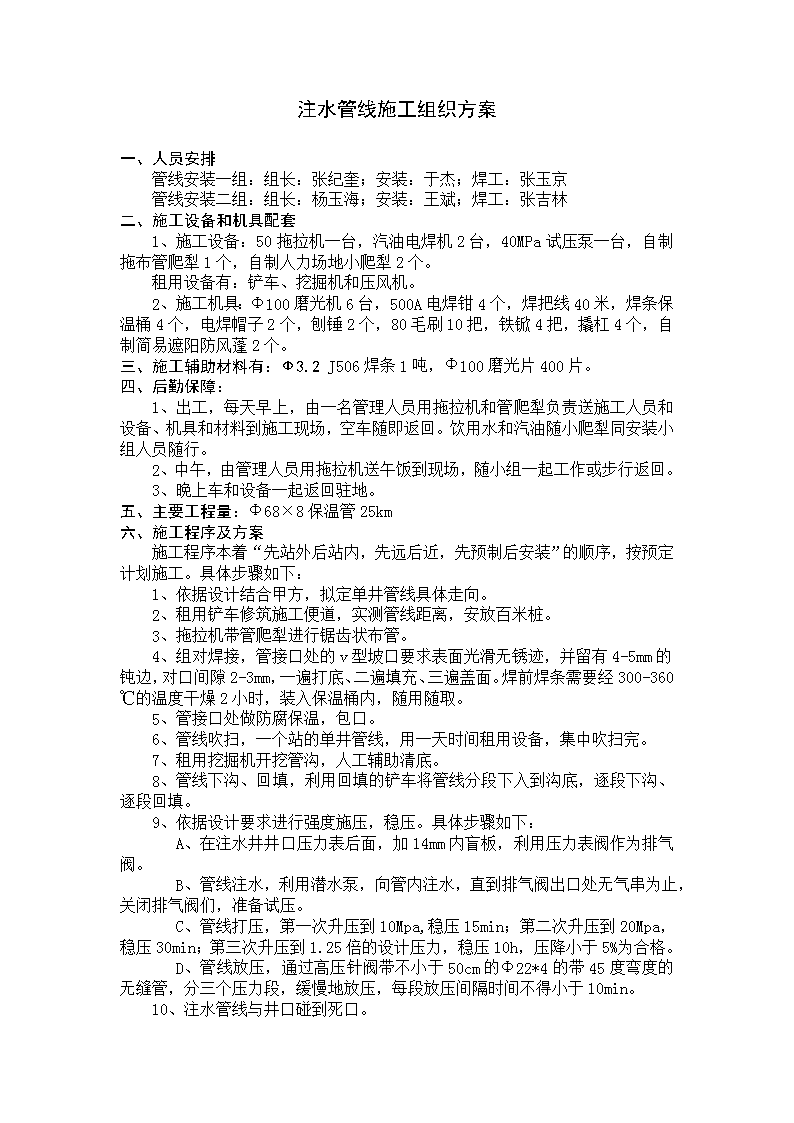

'注水管线施工组织方案一、人员安排管线安装一组:组长:张纪奎;安装:于杰;焊工:张玉京管线安装二组:组长:杨玉海;安装:王斌;焊工:张吉林二、施工设备和机具配套1、施工设备:50拖拉机一台,汽油电焊机2台,40MPa试压泵一台,自制拖布管爬犁1个,自制人力场地小爬犁2个。租用设备有:铲车、挖掘机和压风机。2、施工机具:Ф100磨光机6台,500A电焊钳4个,焊把线40米,焊条保温桶4个,电焊帽子2个,刨锤2个,80毛刷10把,铁锨4把,撬杠4个,自制简易遮阳防风蓬2个。三、施工辅助材料有:Ф3.2J506焊条1吨,Ф100磨光片400片。四、后勤保障:1、出工,每天早上,由一名管理人员用拖拉机和管爬犁负责送施工人员和设备、机具和材料到施工现场,空车随即返回。饮用水和汽油随小爬犁同安装小组人员随行。2、中午,由管理人员用拖拉机送午饭到现场,随小组一起工作或步行返回。3、晚上车和设备一起返回驻地。五、主要工程量:Ф68×8保温管25km六、施工程序及方案施工程序本着“先站外后站内,先远后近,先预制后安装”的顺序,按预定计划施工。具体步骤如下:1、依据设计结合甲方,拟定单井管线具体走向。2、租用铲车修筑施工便道,实测管线距离,安放百米桩。3、拖拉机带管爬犁进行锯齿状布管。4、组对焊接,管接口处的v型坡口要求表面光滑无锈迹,并留有4-5mm的钝边,对口间隙2-3mm,一遍打底、二遍填充、三遍盖面。焊前焊条需要经300-360℃的温度干燥2小时,装入保温桶内,随用随取。5、管接口处做防腐保温,包口。6、管线吹扫,一个站的单井管线,用一天时间租用设备,集中吹扫完。7、租用挖掘机开挖管沟,人工辅助清底。8、管线下沟、回填,利用回填的铲车将管线分段下入到沟底,逐段下沟、逐段回填。9、依据设计要求进行强度施压,稳压。具体步骤如下:A、在注水井井口压力表后面,加14mm内盲板,利用压力表阀作为排气阀。B、管线注水,利用潜水泵,向管内注水,直到排气阀出口处无气串为止,关闭排气阀们,准备试压。C、管线打压,第一次升压到10Mpa,稳压15min;第二次升压到20Mpa,稳压30min;第三次升压到1.25倍的设计压力,稳压10h,压降小于5%为合格。D、管线放压,通过高压针阀带不小于50cm的Ф22*4的带45度弯度的无缝管,分三个压力段,缓慢地放压,每段放压间隔时间不得小于10min。10、注水管线与井口碰到死口。
七、工期控制1、第一口单井扫线,定百米桩1天2、布管和试验性对口、焊接1天3、第3天起执行定额工日,每个管线安装小组每天35道口为一个定额工日4、自第二口起,扫线、布桩、摆管由站内安装小组来完成。5、集中吹扫、注水1天,施压2天。6、管线安装计划工期=25km/6米/70道口+5=65天八、工程直接费1、人工费:2、机械费:3、材料费:4、其它:'
