- 53.00 KB
- 31页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

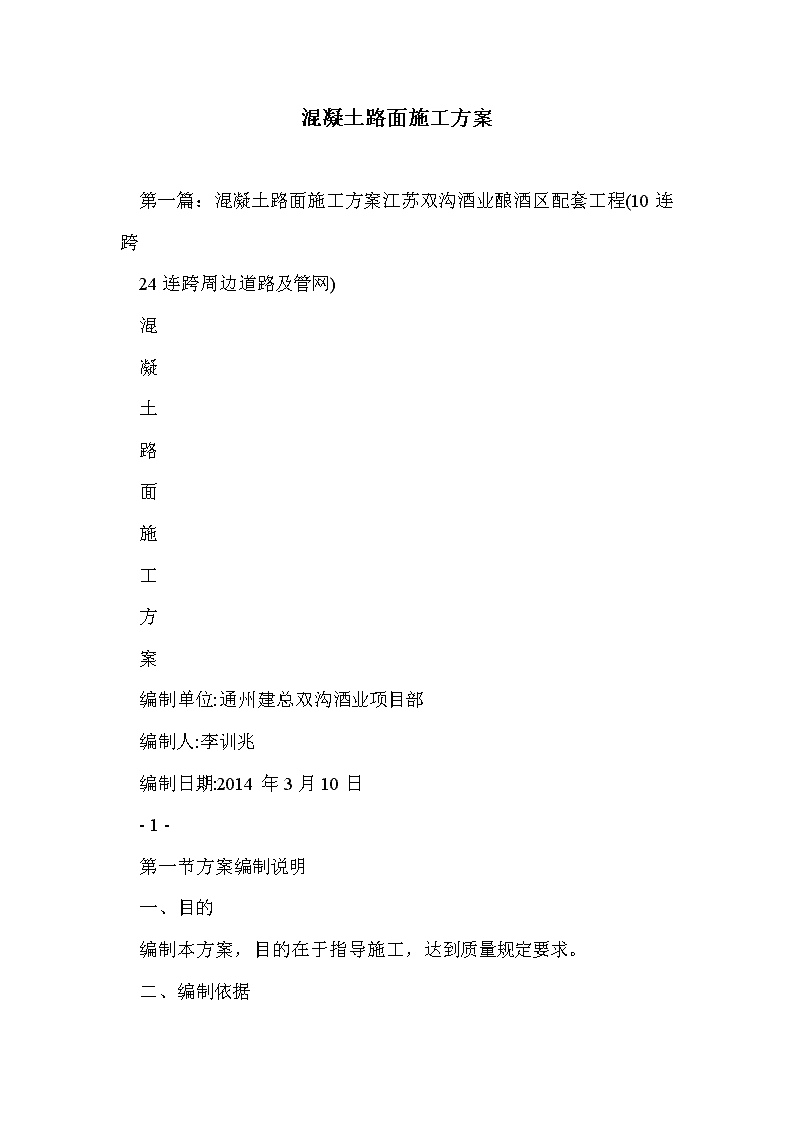

'混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
混凝土路面施工方案第一篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1

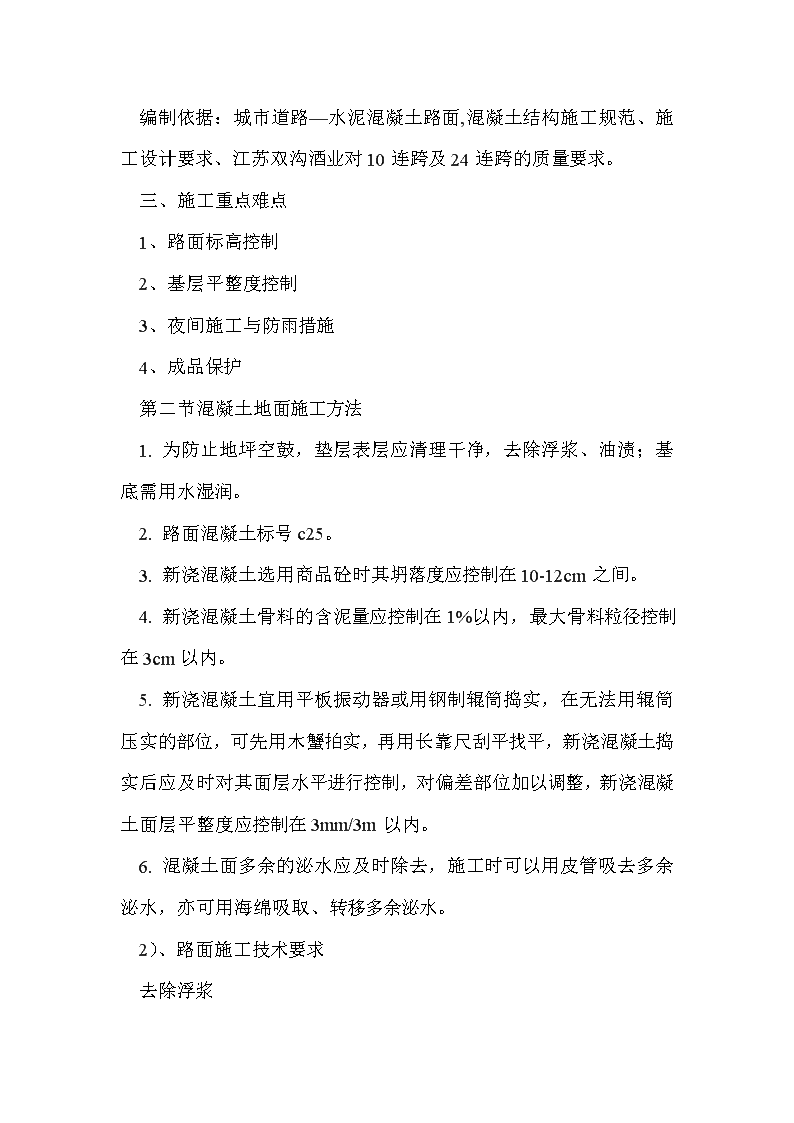

-第一节方案编制说明一、目的编制本方案,目的在于指导施工,达到质量规定要求。二、编制依据编制依据:城市道路—水泥混凝土路面,混凝土结构施工规范、施工设计要求、江苏双沟酒业对10连跨及24连跨的质量要求。三、施工重点难点1、路面标高控制2、基层平整度控制3、夜间施工与防雨措施4、成品保护第二节混凝土地面施工方法1.为防止地坪空鼓,垫层表层应清理干净,去除浮浆、油渍;基底需用水湿润。2.路面混凝土标号c25。3.新浇混凝土选用商品砼时其坍落度应控制在10-12cm之间。4.新浇混凝土骨料的含泥量应控制在1%以内,最大骨料粒径控制在3cm以内。5.新浇混凝土宜用平板振动器或用钢制辊筒捣实,在无法用辊筒压实的部位,可先用木蟹拍实,再用长靠尺刮平找平,新浇混凝土捣实后应及时对其面层水平进行控制,对偏差部位加以调整,新浇混凝土面层平整度应控制在3mm/3m以内。6.

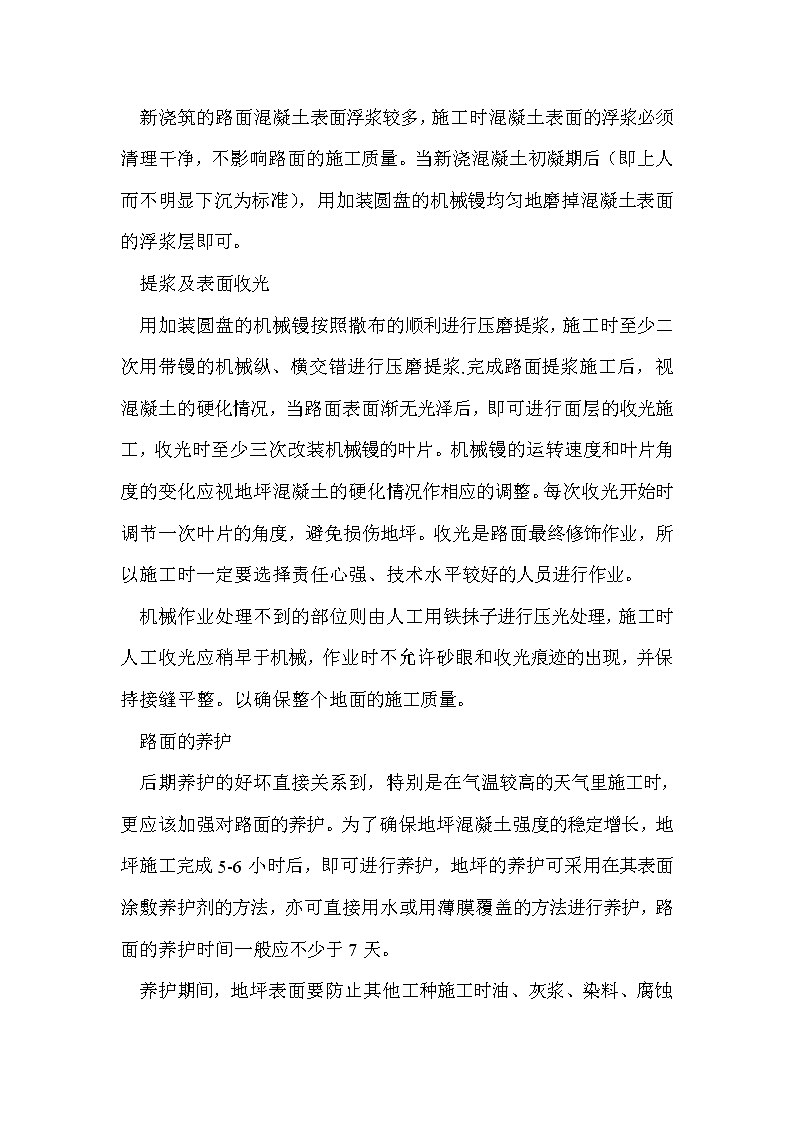

混凝土面多余的泌水应及时除去,施工时可以用皮管吸去多余泌水,亦可用海绵吸取、转移多余泌水。2)、路面施工技术要求去除浮浆新浇筑的路面混凝土表面浮浆较多,施工时混凝土表面的浮浆必须清理干净,不影响路面的施工质量。当新浇混凝土初凝期后(即上人而不明显下沉为标准),用加装圆盘的机械镘均匀地磨掉混凝土表面的浮浆层即可。提浆及表面收光用加装圆盘的机械镘按照撒布的顺利进行压磨提浆,施工时至少二次用带镘的机械纵、横交错进行压磨提浆.完成路面提浆施工后,视混凝土的硬化情况,当路面表面渐无光泽后,即可进行面层的收光施工,收光时至少三次改装机械镘的叶片。机械镘的运转速度和叶片角度的变化应视地坪混凝土的硬化情况作相应的调整。每次收光开始时调节一次叶片的角度,避免损伤地坪。收光是路面最终修饰作业,所以施工时一定要选择责任心强、技术水平较好的人员进行作业。机械作业处理不到的部位则由人工用铁抹子进行压光处理,施工时人工收光应稍早于机械,作业时不允许砂眼和收光痕迹的出现,并保持接缝平整。以确保整个地面的施工质量。路面的养护后期养护的好坏直接关系到,特别是在气温较高的天气里施工时,更应该加强对路面的养护。为了确保地坪混凝土强度的稳定增长,地坪施工完成5-6小时后,即可进行养护,地坪的养护可采用在其表面涂敷养护剂的方法,亦可直接用水或用薄膜覆盖的方法进行养护,路面的养护时间一般应不少于7天。养护期间,地坪表面要防止其他工种施工时油、灰浆、染料、腐蚀性液体等污染,必须经过路面表面的设备要加设保护设施。在养护期间地坪表面严禁负重和进行交叉作业。缩缝横向缩缝可采用在混凝土凝结后(碎石混凝土抗压强度达到6.2~12.0mpa,砾石混凝土达到9.0~12.0mpa)钮切或在混凝土铺筑时压缝的方式修筑。压缝法施工方法是:当混凝土混合料做面后,应立即用振动压缝刀压缝。当压至规定深度时,应提出压缝刀,用原浆修平缝槽,严禁另外调浆。然后,应放入铁制或木制嵌条,再次修平缝槽,待混凝土混合料初凝前泌水后,取出嵌条,形成缝槽。由于切缝可以得到质量比压缝好的缩缝,因此,应尽量采用这种方式。特别是高等级公路必须采用切缝法。其施工工艺为:(1)切缝前应检查电源、水源及切缝机组试运转的情况,切缝机刀片应与机身中心线成90°角,并应与切缝线在同一直线上。(2)开始切缝前,应调整刀片的进刀深度,切割时应随时调整刀片切割方向。停止切缝时,应先关闭旋扭开关,将刀片提升到混凝土板面上,停止运转。(3)切缝时刀片冷却用水的压力不应低于
0.2mpa。同时应防止切缝水渗入基层和土基。(4)当混凝土强度达到设计强度的25%~30%,即可进行切割,当气温突变时,应适当提早切缝时间,或每隔20~40m先割一条缝,以防因温度应力产生不规则裂缝。应严禁一条缝分两次切割的操作方法。(5)切缝后,应尽快灌注填缝料。这里应指出的是,切割时间要特别注意掌握好,切得过早,由于混凝土的强度不足,会引起粗集从砂浆中脱落,而不能切出整齐的缝。切得过迟,则混凝土由于温度下降和水分减少而产生的收缩因板长而受阻,导致收缩应力超出其抗拉强度而在非预定位置出现早期裂缝。合适的切割时间应控制在混凝土获得足够的强度,而收缩应力并未超出其强度的范围内时。它随混凝土的组成和性质(集料类型、水泥类型和含量、水灰比等),施工时的气候等因素而变化。施工技术人员须依据经验并进行试切后决定。第三节混凝土地面平整度控制1、平整度设计要求本工程路面要求随振捣随磨光,严格保证平整度,用标高尺(塔尺)检测高差不应大于3mm。2、施工准备要求必须由技术熟练的混凝土工操作,施工前必须弄清交底内容,撑握要领。
施工前必须做好人员、材料、机具、临电、围挡等准备工作。3、浇捣顺序:按后浇带自然分块,板块间采用对块浇捣或同边间隔浇捣方式。4、零板标高控制设置及平整度控制施工工艺:垫层施工、模板→控制桩安装→标高抄测→砼浇筑、找平→控制桩拆除、二次找平→养护→验收第四节混凝土地面夜间与防雨施工措施一、夜间施工措施1、混凝土施工浇捣时间安排在中午,则找平收光在夜间进行。2、夜间施工前,需备好足够照明灯具。3(转载需注明来源:)、如果接到停电通知,则不安排混凝土施工。4、施工通道保持畅通5、安排管理人员执班6、安排电工、钢筋工、木工执班。7、提前准备好施工材料和机具。二、防雨措施1、由于路面混凝土为露天作业,必须保证地坪混凝土施工不受雨天影响,随时掌握天气情况,避开雨天施工。2、为防万一受到临时阵雨影响,施工前采取如下防雨措施,备好防雨材料。
备好700平米防雨油布,搭设临时防雨棚,对已浇地面进行防护。第五节混凝土路面成品保护对已完成的路面应及时搭设好成品防护栏,在人员出入频繁的门口挂设醒目的防护标示,禁止人员进入养护期的路面内,并派专人负责照看.第二篇:混凝土路面施工方案江苏双沟酒业酿酒区配套工程(10连跨24连跨周边道路及管网)混凝土路面施工方案编制单位:通州建总双沟酒业项目部编制人:李训兆编制日期:2014年3月10日-1
-第一节方案编制说明一、目的编制本方案,目的在于指导施工,达到质量规定要求。二、编制依据编制依据:城市道路—水泥混凝土路面,混凝土结构施工规范、施工设计要求、江苏双沟酒业对10连跨及24连跨的质量要求。三、施工重点难点1、路面标高控制2、基层平整度控制3、夜间施工与防雨措施4、成品保护第二节混凝土地面施工方法1.为防止地坪空鼓,垫层表层应清理干净,去除浮浆、油渍;基底需用水湿润。2.地面混凝土标号c25。3.新浇混凝土选用商品砼时其坍落度应控制在10-12cm之间。4.新浇混凝土骨料的含泥量应控制在1%以内,最大骨料粒径控制在3cm以内。5.新浇混凝土宜用平板振动器或用钢制辊筒捣实,在无法用辊筒压实的部位,可先用木蟹拍实,再用长靠尺刮平找平,新浇混凝土捣实后应及时对其面层水平进行控制,对偏差部位加以调整,新浇混凝土面层平整度应控制在3mm/3m以内。6.
混凝土面多余的泌水应及时除去,施工时可以用皮管吸去多余泌水,亦可用海绵吸取、转移多余泌水。2)、路面施工技术要求去除浮浆新浇筑的路面混凝土表面浮浆较多,施工时混凝土表面的浮浆必须清理干净,不影响路面的施工质量。当新浇混凝土初凝期后(即上人而不明显下沉为标准),用加装圆盘的机械镘均匀地磨掉混凝土表面的浮浆层即可。提浆及表面收光用加装圆盘的机械镘按照撒布的顺利进行压磨提浆,施工时至少二次用带镘的机械纵、横交错进行压磨提浆.完成路面提浆施工后,视混凝土的硬化情况,当路面表面渐无光泽后,即可进行面层的收光施工,收光时至少三次改装机械镘的叶片。机械镘的运转速度和叶片角度的变化应视地坪混凝土的硬化情况作相应的调整。每次收光开始时调节一次叶片的角度,避免损伤地坪。收光是路面最终修饰作业,所以施工时一定要选择责任心强、技术水平较好的人员进行作业。机械作业处理不到的部位则由人工用铁抹子进行压光处理,施工时人工收光应稍早于机械,作业时不允许砂眼和收光痕迹的出现,并保持接缝平整。以确保整个地面的施工质量。路面的养护后期养护的好坏直接关系到,特别是在气温较高的天气里施工时,更应该加强对路面的养护。为了确保地坪混凝土强度的稳定增长,地坪施工完成5-6小时后,即可进行养护,地坪的养护可采用在其表面涂敷养护剂的方法,亦可直接用水或用薄膜覆盖的方法进行养护,路面的养护时间一般应不少于7天。养护期间,地坪表面要防止其他工种施工时油、灰浆、染料、腐蚀性液体等污染,必须经过路面表面的设备要加设保护设施。在养护期间地坪表面严禁负重和进行交叉作业。缩缝横向缩缝可采用在混凝土凝结后(碎石混凝土抗压强度达到6.2~12.0mpa,砾石混凝土达到9.0~12.0mpa)钮切或在混凝土铺筑时压缝的方式修筑。压缝法施工方法是:当混凝土混合料做面后,应立即用振动压缝刀压缝。当压至规定深度时,应提出压缝刀,用原浆修平缝槽,严禁另外调浆。然后,应放入铁制或木制嵌条,再次修平缝槽,待混凝土混合料初凝前泌水后,取出嵌条,形成缝槽。由于切缝可以得到质量比压缝好的缩缝,因此,应尽量采用这种方式。特别是高等级公路必须采用切缝法。其施工工艺为:(1)切缝前应检查电源、水源及切缝机组试运转的情况,切缝机刀片应与机身中心线成90°角,并应与切缝线在同一直线上。(2)开始切缝前,应调整刀片的进刀深度,切割时应随时调整刀片切割方向。停止切缝时,应先关闭旋扭开关,将刀片提升到混凝土板面上,停止运转。(3)切缝时刀片冷却用水的压力不应低于
0.2mpa。同时应防止切缝水渗入基层和土基。(4)当混凝土强度达到设计强度的25%~30%,即可进行切割,当气温突变时,应适当提早切缝时间,或每隔20~40m先割一条缝,以防因温度应力产生不规则裂缝。应严禁一条缝分两次切割的操作方法。(5)切缝后,应尽快灌注填缝料。这里应指出的是,切割时间要特别注意掌握好,切得过早,由于混凝土的强度不足,会引起粗集从砂浆中脱落,而不能切出整齐的缝。切得过迟,则混凝土由于温度下降和水分减少而产生的收缩因板长而受阻,导致收缩应力超出其抗拉强度而在非预定位置出现早期裂缝。合适的切割时间应控制在混凝土获得足够的强度,而收缩应力并未超出其强度的范围内时。它随混凝土的组成和性质(集料类型、水泥类型和含量、水灰比等),施工时的气候等因素而变化。施工技术人员须依据经验并进行试切后决定。第三节混凝土地面平整度控制1、平整度设计要求本工程路面要求随振捣随磨光,严格保证平整度,用标高尺(塔尺)检测高差不应大于3mm。2、施工准备要求必须由技术熟练的混凝土工操作,施工前必须弄清交底内容,撑握要领。
施工前必须做好人员、材料、机具、临电、围挡等准备工作。3、浇捣顺序:按后浇带自然分块,板块间采用对块浇捣或同边间隔浇捣方式。4、零板标高控制设置及平整度控制施工工艺:垫层施工、模板→控制桩安装→标高抄测→砼浇筑、找平→控制桩拆除、二次找平→养护→验收第四节混凝土地面夜间与防雨施工措施一、夜间施工措施1、混凝土施工浇捣时间安排在中午,则找平收光在夜间进行。2、夜间施工前,需备好足够照明灯具。3、如果接到停电通知,则不安排混凝土施工。4、施工通道保持畅通5、安排管理人员执班6、安排电工、钢筋工、木工执班。7、提前准备好施工材料和机具。二、防雨措施1、由于路面混凝土为露天作业,必须保证地坪混凝土施工不受雨天影响,随时掌握天气情况,避开雨天施工。2、为防万一受到临时阵雨影响,施工前采取如下防雨措施,备好防雨材料。备好700平米防雨油布,搭设临时防雨棚,对已浇地面进行防护。第五节混凝土路面成品保护对已完成的路面应及时搭设好成品防护栏,在人员出入频繁的门口挂设醒目的防护标示,禁止人员进入养护期的路面内,并派专人负责照看.第三篇:混凝土路面施工方案4.5.3混凝土路面工程质量控制由测量人员先期对道路路床的高程、横坡、平整度等指标进行全面复测,必保实测高程与设计高程相符。水泥混凝土路面采用机械拌合、机械摊铺、机械振捣、真空吸水、覆盖养生的施工方法。
水泥混凝土路面施工工序为:选择拌和场地-备料和混合料配比调整-测量放样-基层检验和整修-支立模板和安设钢筋(拉杆和传力杆)-拌合混凝土-运输混凝土-摊铺混凝土-振捣混凝土-提浆、刮平-铺放过滤布与气垫薄膜吸垫-真空处理机械抹平-机械抹光-表面制毛-机械锯缝-拆模-填缝-养护-开发交通。(1)施工准备工作选择拌和场地:根据工程实际情况,沿线设置2台强制式砼拌合机(配电子配料机),负责全线混凝土的供应。材料准备及其性能检验:根据施工进度计划,在施工前分批备好所需的各种材料(包括水泥、砂、石料及必要的外加剂),并在实际使用时核对调整对已选备的砂和石料抽样检测含泥量、级配、有害物质含量、坚固性;对石子还应抽检其强度、针片状颗粒含量和磨耗等。如含泥量超过和值,应提前1~2天冲洗或过筛至符合规定为止,若其它项不符合规定时,应另先料或采取有效的补救措施。以备水泥除应查验其出厂质量报告单外,还应逐批抽检验其细度、凝结时间、安定性及3天、7天、28天的强度等是否符合要求。为节省时间,可采用2h压蒸快速测定方法测定推算。受潮结块的水泥禁止使用,另外,新出厂的水泥至少要存放一周后方可使用。外加剂按其性能指标检验,并须通过试验判定是否适用。混合料配合比检验与调整:混凝土施工前必须检验其设计配合比是否合适,如不合适,应及时调整。可以选择不同用水量、不同水灰比、不同砂率和不同集料级配等配制混合料,通过比较,从中选出经济合理的方案。施工现场砂和石子的含水量经常变化,必须逐班测定,并调整其实际用量。测量放样:测量放样是水泥混凝土路面施工的一项重要工作。首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起止点和纵坡转折点等桩位,同时根据放好的中心线和边线,在现场核对施工图纸的混凝土分块线。要求分块线距井盖及其它公用事业检查井盖的边线保持至少1cm的距离,否则应移动分块线的位置。放样时为了保证曲线地段中线内外测车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。对测量放样必须经常进行复核。包括在浇捣混凝土过程中要做到勤测、勤核、勤纠偏。安设模板:水泥路面施工前应检查基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合规范要求。如有不符之处,应予整修。基层检验合格后,即可安设模板。模板宜采用钢模,长度6米,接头处应有牢固拼装配件,装拆应简易。模板高度应与混凝土面层板厚度相同。模板两侧铁钎打入基层固定。模板的顶面与混凝土板顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处(空隙)要事先用水泥浆铺平并充分夯实。模板安装完毕后,在检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。如果不正确,则在内侧面均匀涂刷一薄层油或沥青、以便拆模。(2)混凝土的拌和与运输混凝土采用机械搅拌。我方配备2台强制式砼搅拌机(带电子配料机),搅拌机的装料的顺序宜为:砂、水泥、碎(砾)石,或碎(砾)石、水泥、砂。进料后,边搅拌边加水。搅拌时间应根据搅拌机的性能和拌和物的和易性确定。混凝土拌和物的最短搅拌时间,自材料全部进入搅拌鼓起,至拌和物开始出料为止的连续搅拌时间应符合下表1的规定。搅拌最长时间不得超过最短时间的三倍。混凝土拌合物采用机动翻斗车运输,混凝土拌和物从搅拌机出料后,送至铺装地点进行摊铺、振捣、做面,直至浇注完毕的允许最长时间,由实验室根据水泥初凝时间及施工气温确定。若时间超过限值,或者在夏天铺筑路面时,宜使用缓凝剂。(3)摊铺摊铺混凝土前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆装置等进行全面检查。混凝土混合料运送车辆到达摊铺地点后,一般直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,应用铁锹翻拌。用铁锹摊铺时,应用“扣锹”的方法,严禁投掷和楼耙,以防止离析。在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。安装钢筋网片时,不得踩踏,应在底部先摊铺一层混凝土拌和物,摊铺高度应按钢筋网片设计位置预加一定的沉落高度。待钢筋网片安装好就位后,再继续浇注混凝土。若安放双层钢筋网片时,对厚度不大于25cm的板,上下两层钢筋片可事先用架立筋扎成骨架后一次安放就位。厚度大于25cm的,上下两层钢筋网片应分两次安放。安放边缘钢筋时,应先沿边缘铺装一条混凝土拌和物,拍实至钢筋设置高度,然后安放边缘钢筋,再两端弯起处,用混凝土拌和物压住。(4)振捣摊铺好的混凝土混合料,应迅即用平板振捣器和插入式振捣器均匀地振捣。平板振捣器的有效作用深度一般为22cm左右。不采用真空脱水工艺施工时,以采用2.2kw的平板振捣器;采用真空脱水工艺施工时,可采用功率较小的平板振捣器。插入式振捣器主要用于振捣面板的边角部,进水口附近,以及安设钢筋的部位,施工中宜先用频率6000次/分以上的振捣器。振捣混凝土混合料时,首先应用插入式振捣器在模板边缘角隅打那个平板振捣器振捣不到之外振一次,同一位置不宜少于20s,以不在冒气泡并泛出水泥浆为准。插入式振捣器移动间距不宜大于其作用半径的1.5倍,其至模板的距离不应大于其作用半径的0.5倍,并应避免碰撞模板和钢筋。混凝土在全振捣后,再用振动梁进一步拖拉振实并初步整平。振动梁往返拉2~3遍,是表面泛浆,交赶出气泡。振动梁移动的速度要缓慢而均匀,前进速度以1.2~1.5米/分为宜。对不平之处,应及进铺以人工补填找平。补填时就用较细的混合料原浆,严禁用纯砂浆填补,振动梁行进时,不允许中途停留。牵引绳不可过短,以减少振捣梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。最后再用平直的滚杠进一步滚揉表面,使表面进一步提浆调均匀。滚杠的结构一般是挺直的。直径75~100mm的无缝钢管,再钢管两端加焊端头板,板内镶配轴承,管端焊有两个弯头式的推拉定位销,伸出的牵引轴上穿有推拉杆。这种结构既可滚拉又可平推提浆赶浆,使表面均匀保持5~6mm左右的砂浆层,以利密封和作面。设有路拱时,应使用路拱成形板整平。如发现混凝土表面与拱板仍有较大高差,应重新补填找平,重新振滚平整。最后挂线检查平整度,发现不符合之处应进一步处理刮平,直到平整度符合要求为止。
(5)真空脱水真空脱水前,打开真空泵机组水箱盖,向真空泵和集水室注入清水,使水面与箱内管口相平或略高一些,调节搭扣松紧,盖严箱盖,用3~4mm厚橡胶板堵住进水口,检查泵的空载真宽度,泵表位应大于650~700mmhg。再检查连接软管、吸垫表面、粘缝及管接头。如发现有损坏、漏气、阻塞时,要迅速修补或更换。此外,还要检查粘结剂和修补用品以及常用的修理工具是否齐全。铺设吸垫采用v88型新型吸垫,可省去尼龙垫布。并吸均匀。真空脱水时,一般控制真空表1分钟内逐步伸高到400~500mmhg。最高值不宜大于650~700mmhg。如在规定时间(3分钟)内在到规定的真空度要求时,应立即查找漏气处进行补救。如使用密封带时一般可略浇些水将密封边湿润,再轻轻扫压一下,如仍不见效,要采用修补或更换等措施。真空处理过程中,要认真记录真空度、脱水时间与脱水量,并观察各处气垫薄膜内水流状况,若发现局部水分移动不畅,可间隙短暂地掀起临近的密封边,借此渗入少量空气,促使混凝土表面水分移动。当脱水达到规定时间(脱水时间一般为板厚cm
的1~1.5倍,单位min)要求后或已脱出规定水量(脱水率一般为12%~15%)后,再吸垫四周位置要略微掀起1~2cm,继续抽吸10~15s,以脱水尽作业表面及管道中余水。一块作业面完成后,卷起吸垫,移至下一块作业面上再继续进行真空脱水。每次吸垫位置应与前次重叠20cm,以防漏吸,造成含水量分布不均。真空脱水时,操作人员必须站在自制的“工作桥”上行走,不准随意在吸垫上行走。不准穿硬底带钉的鞋子,最好穿胶鞋或球鞋操作;脱水时要作好脱水记录,把握好脱水时间和脱水均匀性,防止混凝土出现“弹簧层”和产生裂缝。(6)表面整修采用真空工艺时,脱水后还应进行机械抹光,精抹、制毛等工序。机械抹光:园盘抹光机粗抹或用振动粱复振一边能起匀将浆、粗平及表面致密作用。它能平整真空脱水后留下的凹凸不平,封闭真空脱水后出现的定向毛细孔开口,通过挤压研磨作用消除表层孔隙,增大表层密实度,使表层残留水和浆体不均匀分布的现象得到改善,以减少不均匀收缩。实践证明,粗体时决定路面大致平整的关键,因此应在3m直尺检查下进行。
通过检查,采取高处多磨、低处补浆(原浆)的方法进行边抹光边找平,用3cm直尺纵横检测,保证其平整度不宜大于1cm。应注意的是抹光机进行的方向不同,其效果亦略有不同。顺路方向行进易保证纵向的平整,横路方向行进则纵向平整度效果略逊。精抹:精抹是路面平整度的关键工序。在粗抹后用包裹铁皮的木搓或小钢轨(或滚杠)对混凝土表面进行拉锯式搓刮,一边横向搓、一边纵向刮移。为避免模板不平或模板接头错位给平整度开来的影响,横向搓刮后不应进行纵向搓刮(搓杆与模板平行搓刮),同时要附以3cm直尺检查。刮搓前一定要浆模板清理干净。搓刮后即可用3cm直尺于两侧边部及中间三处紧贴浆面各轻按一下,低凹处不出现压痕或印痕不显,较高处印痕较深,据此进行找补精平。每抹一边,都得用3m直尺检查,反复多次检查直至平整度满足要求为止。精抹找补应用原浆,不得另拌砂浆,更禁止洒水或水泥粉,否则不但易发生泌水现象,延长制毛间隔时间,还会因水灰比的不均匀,致使收缩不均匀。在较高温度下,还会出现表面网裂,路面成形通车后表层破皮脱漏。制毛:制毛是为了保持路面的粗糙度,提高路面的抗滑性能,但对路面平整度亦有一定的影响。毛刷在混凝土面层表面横向拉毛。(7)接缝施工接缝是混凝土路面的薄弱环节,接缝施工质量不高,会引起拌的各种损坏,并影响行车的舒适性。因此,应特别认真地做好接缝施工。纵缝:水泥混凝土面板按一个车道的宽度(本工程为4m)一次施工,纵向施工采用平缝加拉杆的形式。纵缝拉杆采用螺纹钢筋,设置在板厚的中间。并应避免将脱模剂(如沥青等)涂洒再拉杆上。纵缝拉杆可采用在模板上设孔,立模后在浇筑混凝土之前将拉杆穿在孔内。横向缩缝:横向缩缝采用在混凝土凝结后(混凝土抗压强度达到6.2~12.0mpa)切割而成。切割前应检查电源、水源及切缝机组试运转的情况,切缝机刀片应与机身中心线成90度角,并应与切缝线在同一直线上。开始切缝前,应调整刀片的进刀深度,切割时调整刀片切割方向。停止砌缝时,应先关闭旋钮开关,将刀片提升刀混凝土板面上,停止运转。切割时刀片冷却用水的压力部应低于0.2mpa。同时应防止砌缝水渗入基层和土基。当混凝土强度达到设计强度的25%~30%,即可进行切割,当气温突变时,应适当提早切割时间,或每隔20~40m先割一条缝,以防温度应力产生不规则裂缝。应严禁一条缝分两次切割的操作方法。砌缝后,应尽快灌注填缝料。缩缝的切割时间要特别注意掌握好,切得过早,由于混凝土的强度不足,会引起粗集料从砂浆中脱落,而不能切出整齐的缝。切得过迟,则混凝土由于温度下降和水分减少而产生的收缩因板长而受阻,导致收缩应力超出其抗拉强度而在非预定位置出现早期裂缝。合适的切割时间应控制在混凝土获得足够
的强度,而收缩应力并未超出其强度的范围内时。横向胀缝:胀缝应与路中心线垂直,缝壁必须垂直,缝隙宽度必须一致,缝中不得连浆。缝隙下部设胀缝板,上部灌胀缝填料缝。传力杆的活动端,可设在缝的一边或交错布置,固定后的传力杆必须平行于板面及路面中心线,其误差不的大于5mm,传力杆的固定可采用支架固定安装法。支架固定传力杆安装方法:传力杆长度的一半应穿过胀缝板和端头挡板,并应用钢筋支架固定就位,浇筑时应先检查传力杆位置,再在胀缝两侧摊铺混凝土拌和物至板面,振捣密实后,抽出端头挡板,空隙部分添补混凝土拌和物,并用插入式振捣器振实。横向施工缝:施工缝宜设于胀缝或缩缝处,多车道施工缝应避免设在同一横断面上。施工缝如设于缩缝处,板中应增设传力杆,其一半锚固于混凝土中,另一半应先涂沥青,允许滑动。传力杆必须与缝壁垂直。接缝填封:混凝土板养护期满后应及时填封接缝。填缝前必须保持缝内清洁,防止砂石等杂物掉入缝内。常用的添缝方法有灌入式和预制嵌缝他条填缝两种。(8)养生及拆模混凝土表面修整完毕后,应进行养生,使混凝土板在开放交通前具备足够的强度和质量,养生期间,须防止混凝土的水分蒸发和风干,以免产生收缩裂缝;须采取措施减少温度变化,以免混凝土板产生过大的温度应力;须管制交通,以防止人畜和车辆等损坏混凝土板的表面。混凝土板的养生选用湿治养生。养生时间不少于14天。湿治养生由三个时期组成:防护层润湿期、保证混凝土凝固的蓄能期和含水量逐渐降低不产生收缩应力的终结期。润湿期采用草袋(帘)等,在混凝土终凝后覆盖于板的表面,每天均匀洒水,保持潮湿状态,但注意洒水时不能有水流冲刷。蓄能期内,每天对含水材料润湿2~3次;在昼夜温差大的地区,混凝土板3jiaozhuwd内应采取保温措施,防止混凝土板产生收缩裂缝。终结期内,必须保证混凝土逐渐失水,与周围环境保持平衡。混凝土板在养生期内和填缝前,应禁止车辆通行,在达到设计强度的4%以后,方可允许行人通行。养生期满后方可将覆盖物清除,板面不等留有痕迹。拆模时间应根据气温和混凝土强度增长情况确定,拆模应仔细,不得损坏混凝土板的边、角,尽量保持模板完好。拆模后不能立即开放交通时,混凝土板的强度应达到设计强度的80%以上,其车辆载荷不得大于设计荷载。第四篇:水泥混凝土路面施工方案水混混凝土路面以其抗压、抗弯、抗磨损、高稳定性等诸多优势,在各级路面上得到广泛应用,在我国高等级公路中水混混凝土路面日渐增多,加上一些地域的路基更适合水混路面,使得水混凝土路面科学化施工摆在许多施工单位面前。水泥混凝土路面施工中,核心环节是混凝土的搅拦生产和混凝土的摊铺,本文仅对高等级公路水泥混凝土路面施工中水泥混凝土路面施工中水泥混凝土搅拌和摊铺的技术合理化运用进行探讨。1、水泥混凝土摊铺目前高等级水泥混凝土路面施工中均采用滑模式摊铺法时行篱工摊铺,水泥混凝土路面摊铺是施工中难度较大、技术要求较高的工序,我们仅从摊铺前准备,摊铺机的合理运用,摊铺后养护等方面常被忽视的几个方面进行分析。1.1
摊铺前的准备工作混凝土摊铺前的准备工作很多,我们主要强调一下摊铺前的洒水的卸料工序。(1)摊铺前洒水是一个看似简单的工序,往往不被施工人员重视,但如果洒水处理不好会严重影响路面质量。洒水量要根据基层材料、空气温度、湿度、风速等诸多因素来确定洒水量,即保证摊铺混凝土前基层湿润,而且尽可能洒布均匀,尤其在基层不平整之处禁止有存水现象。从目前施工现场来看,大多数情况下是洒水量不足,因为基层较干,铺筑后混凝土路面底部产生大量细小裂纹,有些小裂纹与混凝土本身收缩应力产生的裂重叠后使整个混凝土路面裂纹增多。(2)自卸车的卸料也是常常不被重视的工序,在施工中经常发生摊铺机前堆料过多使摊铺机行走困难,有时布料过少使振捣箱内混凝土量不足,路面厚度得不到保证。摊铺机前这种混凝土忽多忽少现象会严重影响混凝土路面的平整度。在施工过程中大多数施工者死板地间隔一定距离卸一车料,而忽视了基层不平整的变化,这咱变化在客观上是普遍存在的。我国目前施工水平不是很高,对路面基层标高和平整度不一致,加大了混凝土路面施工的难度。在实际施工中,我闪可对基层表面与面层基准标高线隔段实测来决定混凝土的卸料量,这样会避免卸料不均的问题。1.2
混凝土摊铺机的合理使用(1)振捣器间隔距离的确定看似简单,但它会对混凝土的密实度产生直接影响。振捣器的间隔一般在厂家安装高度时均加以调整、确定、正是这一点使操作人员忽视了振捣器使用中的再定位,因为要的不同混凝土的级配、和易性、坍落度以及摊铺后的密实度要求,振捣器的间隔应做适当调整,这是非常必要的,尤其是两边的振捣器距侧模板的距离更应该常做出调整,以防止坍边。另外,液压式振捣器随着使用时间的加长,振捣能力有所下降,要根据实际情况做出调整。(2)许多摊铺机边模板的升降是通过液压缸来调整的。在实际使用中,边模板不能与基层间距太大,以防止严重漏浆,由于这一要求,摊铺行走过程中随着基层变化,边模板会直接与基层接触,使边模板形成支承点,严重影响了成型模对混凝土的挤压在型,坍边严重。(3)从目前国内施工单位来看,大多数单位摊铺能力远远大于搅拌的生产能力。这主要是由于一般摊铺机最大摊铺能力均大于5003/h,而混凝土生产能力只有100—2014/h,有些单位生产能力更小,强调这一点主要是为了说明摊铺机的摊铺速度没有必要开得很快,单方面的速度并不能提高施工进度。在施工中如果将摊铺速度控制在1—2m/min左右,就会使摊铺机运行平稳,路面平整度好,连续摊铺成为可能。而如果混凝土摊铺速度过快则会造成铺铺停停,不仅使每次起动时设备磨损大大增加,而且每次停机时的停机跳点不可避免,造成路面平整度很差。1.3摊铺后的养护混凝土路面摊铺后的例行养护工序,在这里不能探讨,我们仅对切缝时间加以分析,在一些施工规范中列出了切缝机开始切缝时间表。这里开始切缝时间指混凝土抹平成型后所经历的时间。不难看出,此表仅列出温度对切缝时间影响,但实际施工中影响混凝土铺筑后强度的不仅是温度这一个条件,还有湿度,风速,路面厚度以及混凝土添加剂的含量等重要因素。上述因互助中风速对强度形成影响很大,风速较大地区应根据实际情况来确定切缝时间,如果不考虑风速,通常是切缝时间过晚,混凝土强度较高切割速度慢,切割机及刀片损坏度高。2、水泥混凝土搅拌水泥混凝土搅拌质量直接影响混凝土的内在质量,混凝土的质量则影响路面的平整度。我们从影响混凝土坍落度的因素和自动砂石含水补偿装置的正确使用两方面进行分析。2.1
影响混凝土坍落度的主要因素(1)级配变化对混凝土坍落度的影响是很大的,由于水和水泥对等体积的大料和细料和包裹率有着很大的差别,如在同等含水量和水灰比地情况下细料混凝土坍落度远远小于粗料混凝土坍落度,因此浊凝土搅拌生产过程中的往骨料仓里上料时要尽可能保持各仓骨料级配配相对移民定,从而确保混凝土级配的配定。(2)含水量的变化对混凝土坍落度的影响更是显而易见的,一般搅拌站水秤中的水量变化可以直观地了解,但砂中含水率变化大时对混凝土的坍落度影响十分明显,这一点已经得到施工者足够重视。但在雨水较大地区或下雨过后,坍落度很不好控制。因此,在搅拌生产过程中应先测一下骨料中的含水率,水秤中应扣除这此水量,以得到理想的效果。(3)水泥温度对混凝土坍落度的影响往往被施工人员忽视,这种因素往往在单机生产能力较大的搅拌站中发生,因为一般水泥仓只有100—150t左右,大方量搅拌站用水泥量也较多,有些时候一边往水泥罐里打水泥一边生产,有时候水泥还没有冷却下来就开搅拌,这不仅使生产出的混凝土温度较高,而且坍落度因水泥温度高,吸水较大而变小。(4)水秤和水泥秤的称量偏差对混凝土坍落度的影响是很大的,如果水秤和水泥秤的称量偏差都是稳定的,操作人员可根据实际重量计算用量。如果这个偏差是不稳定的,尤其是用水计量采用流量计方法的搅拌站,水量计量偏差较大且不稳定,因而坍落度不易控制。(5)添加剂的用量也是影响混凝土坍落度的重要因素,目前因为添国剂用量较多,因而添加剂用量的多少就直接对坍落度起作用。在添加剂的使用中不要用量过大。它虽然能使水量减少,便用量过大会使混凝土的一些物理、化学性能发生较大变化。所在具体生产的过程中,减水剂的用量应相对稳定,才会起到较发的作用。2.2
砂石自动含水补偿装置的正确使用在使用自动含水补偿装置时有一种错误认识,即自动测量显示仪显示的百分数就是砂石中的含水率。这种认识主要原因是看缺乏对此装置原量的理解,要正确使用自动含水补偿装置,必须在每次使用前重测砂石的实际含水量并依此调节显示仪上的显示值。自动测量补偿装置能够正常工作、精确补偿后,混凝土的坍落度会得到很好的控制。第五篇:水泥混凝土路面施工方案水泥混凝土路面施工方案1、施工准备施工前的准备工作包括选择混凝土拌和场地,材料准备及质量检查,混合料配合比检验与调整,基层的检验与整修等项工作。2、测量放样首先根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。对测量放样必须经常进行复核。包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。3、安设模板基层检验合格后,即可安设模板。模板宜采作钢模,接头处应有牢固拼装配件,装拆应简易。模板高度应与混凝土面层板厚度相同。模板两侧铁钎打入基层固定。模板的顶面与混凝土板顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处要事先用水泥砂浆铺平并充分夯实。模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。如果正确,则在内侧面均匀涂刷一薄层油或沥青,以便拆模。4、混凝土的拌和混凝土采用拌和站拌和,施工工地宜有备用的搅拌机和发电机组。拌制混凝土的供料系统应尽量采用配有电子秤的自动计量设备,在每天开始拌和前,应按混凝土配合比要求,对水泥、水和各种集料的用量准确调试后(特别应根据天气变化情况,测定砂石材料的含水量,以调整拌制时的实际用不量),输入到自动计量的控制存储器中,经试拌检验无误,再正式拌和生产。量配的精确度为:水和水泥:±1%;粗细集料:3%。外加剂应单独计量,精确度为±2%。5、混凝土的运输混凝土采用自卸车进行运输,运输过程中采用篷布进行覆盖,自卸车车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净,要控制从开始拌和到浇筑的时间满足规范要求,如超出规定的时间,则要求拌和过程中加入适量的缓凝剂,并根据运距、气温、风力等情况增加单位用水量,运到浇筑地点的混凝土,应具有符合要求的坍落度和均匀性,塌落度控制为2-3cm,如有离析现象,应进行第二次搅拌。6、砼的摊铺及钢筋网铺设混凝土摊铺前,对基层表面要进行全面清扫并适当洒水,使表面湿润,洒水应均匀,不能有未洒到的地段或过湿的地段。混凝土采用人工配合挖掘机及砼摊铺机摊铺,先摊铺18cm,人工放置钢筋网,再摊铺12cm混凝土。安放钢筋网片时,不得踩踏,待钢筋网片安装就位后,再安放角隅钢筋和加强钢筋,然后再摊铺12cm混凝土;安放边缘钢筋时,应先沿边缘铺筑一条混凝土拌和物,拍实至钢筋设置高度,然后安放边缘钢筋,在两端弯起处,用混凝土拌和物压住。若因机械故障停机超过水泥初凝时间,则必须设置施工缝。混凝土的振捣采用排振振捣,振捣棒在每一处的持续时间,应以拌和物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于30s。振捣棒的移动间距不大于400mm;至模板边缘的距离不大于200mm。应避免碰撞模板、钢筋、传力杆和拉杆。靠近模板两侧用插入式振捣棒振捣边部,重叠不小于5-10cm,严防漏振。振捣器在每一位置振捣的持续时间为混合料停止下沉,不再冒气泡为止。振捣器振捣后由人工用铝合金杆刮平,并随时检查模板,如有下沉或松动及时进行纠正。7、表面整修先用磨光机粗平、待混凝土表面无泌水时,再做第二次抹光机精平。粗抹时用包裹铁皮的铝合金杆对混凝土表面进行拉锯式搓刮,一边横向搓、一边纵向刮移。为避免模板不平或模板接头错位给平整度带来的影响,横向搓刮后还应进行纵向搓刮(搓杆与模板平行搓刮)。搓刮前一定要将模板清理干净。每抹一遍,都得用6m直尺检查,反复多次检查直至平整度满足要求为止。精抹找补应用原浆,不得另拌砂浆,更禁止撒水或水泥粉。8、接缝处理纵缝:按设计图纸要求设置拉杆,纵缝的上部要用专用切缝机切成8㎝深度的纵槽,并在纵缝内填上填缝料;胀缝:整个胀缝设置为设计图纸示明的形式,浇筑砼时,胀缝位置要准确,使传动杆能保持在正确的位置上,且与缝壁垂直;缩缝:切缝时间是否得当是控制断板的关键,一般应在砼开始收缩未发现自由开裂之前用切割机进行割缝,切缝要顺直、无缺损;施工缝:每天工作结束或浇筑工序中发生意外停工,要设置平接施工缝,施工缝的位置与胀缝或缩缝位置要吻合,与路面中心线要垂直。施工缝要按横胀缝的要求处理。9、拆模与养生拆模时间根据气温和混凝土强度增长情况确定,一般为18-36小时,拆模时不得破坏混凝土板的边角。混凝土表面修整完毕后,应进行养生,采用双层养生毯养护,每天洒水保持混凝土表面经常处于湿润状态,养生期间禁止一切车辆通行。10、割缝与嵌缝及时对混凝土板进行割缝,缝深8cm,缝槽在混凝土养生期满后用设计材料或监理工程师批准的材料及时填缝,填缝前用空压机将缝槽中的杂物清除干净,保持缝槽内干燥清洁,防止砂石等杂物掉入缝内。11、刻纹将工作面清扫干净,等间距放样弹墨线,用刻纹机进行横向刻纹作业,要求线条顺直,深度一致,不错位。12、施工注意事项①
砼拌和站在投入生产前,先进行标定,施工中要经常校验拌和站计量精确度,确保拌和计量精确度。②钢筋位置要放置精确,数量准确。③切缝:必须做到缝隙均匀、缝道顺直、切缝及时,严防因超出切割时间太长而引起断板现象发生。④刻纹:刻纹时要做到刻纹深度均匀,满足设计要求,纹理顺直,不能刻重纹、漏刻等。⑤填缝:灌填缝料时,要填灌饱满、无外溢、无漏填部位,做到干净整洁、工完料净。本栏目'
您可能关注的文档
- 浅论路桥过渡阶段路面施工隐患和解决措施
- 浅谈城市道路sma沥青路面施工技术难点和控制措施
- 浅谈市政工程路面施工技术
- 浅谈市政道路沥青混凝土路面施工质量控制
- 浅谈沥青混凝土路面施工技术探究
- 浅谈沥青混凝土路面施工中关键技术
- 浅谈沥青路面施工质量控制措施
- 浅述水泥混凝土路面施工质量管理和控制
- 碾压混凝土路面施工技术和应用探析
- 试述公路施工中沥青混凝土路面施工工艺和质量控制
- 谈公路工程沥青路面施工技术和质量控制
- 路桥工程路基路面施工技术解析
- 第十二章 水泥混凝土路面施工
- 道路桥梁沉降段路基路面施工探究
- 道路沥青路面施工技术和控制要点论述
- 公路桥梁路基路面施工技术
- 公路沥青路面施工工艺和质量控制
- 公路沥青路面施工技术研究
