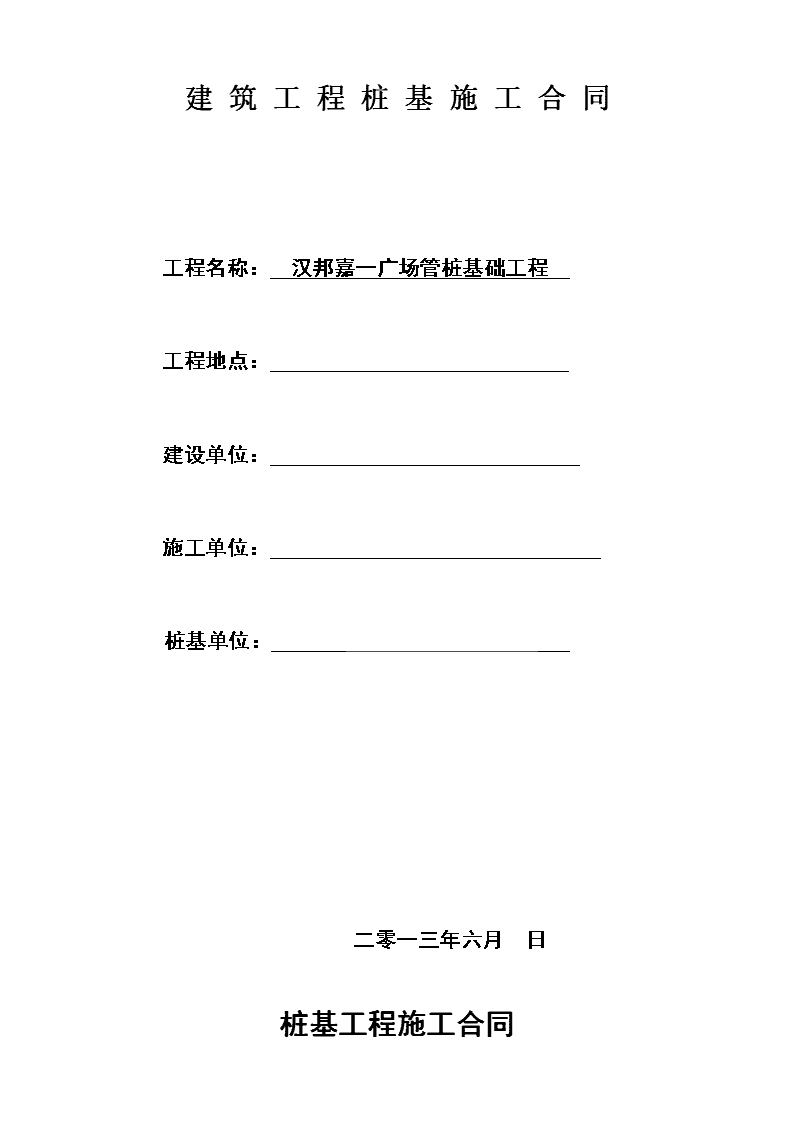

'建筑工程桩基施工合同工程名称:汉邦嘉一广场管桩基础工程工程地点:建设单位:施工单位:桩基单位:二零一三年六月日桩基工程施工合同

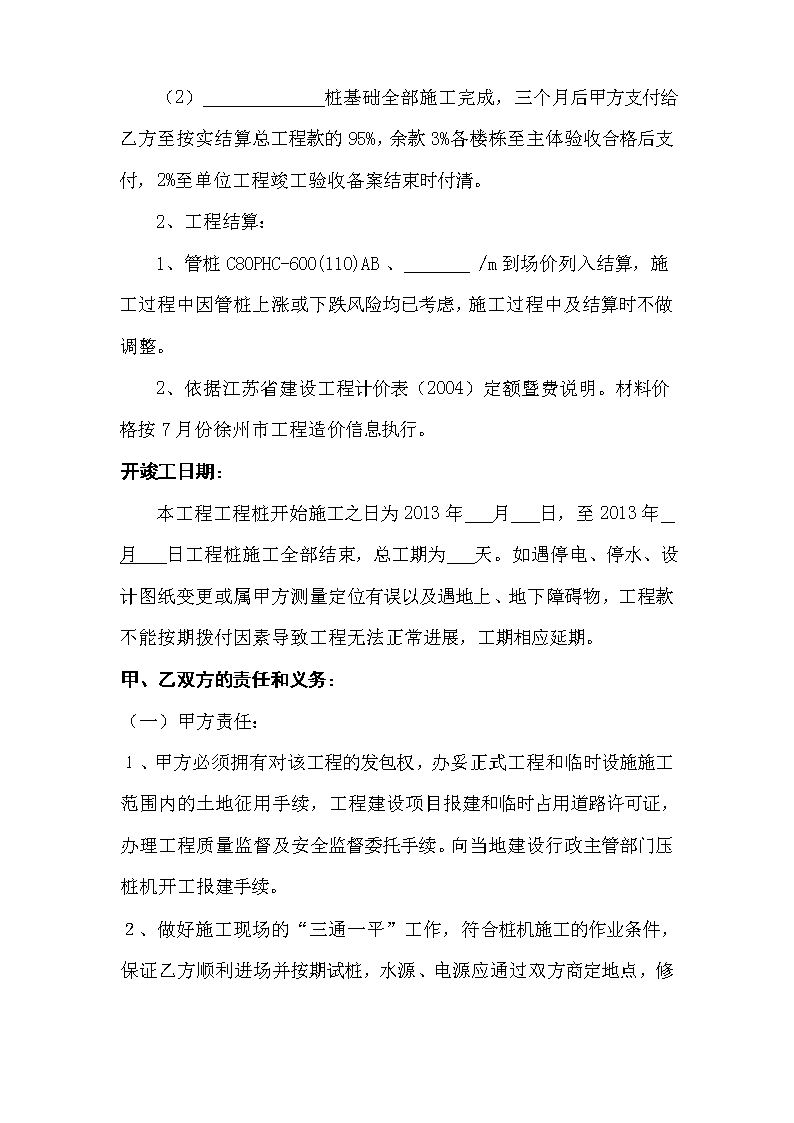

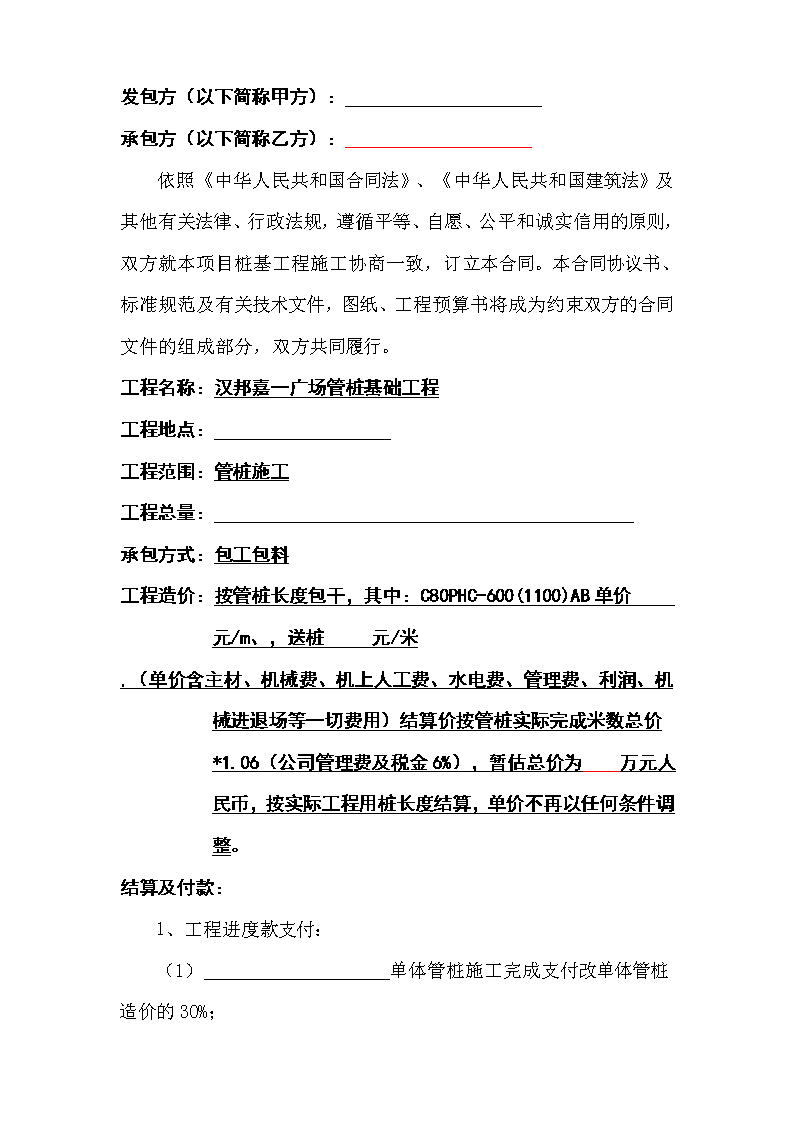

发包方(以下简称甲方):承包方(以下简称乙方):依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本项目桩基工程施工协商一致,订立本合同。本合同协议书、标准规范及有关技术文件,图纸、工程预算书将成为约束双方的合同文件的组成部分,双方共同履行。工程名称:汉邦嘉一广场管桩基础工程工程地点:工程范围:管桩施工工程总量:承包方式:包工包料工程造价:按管桩长度包干,其中:C80PHC-600(1100)AB单价元/m、,送桩元/米,(单价含主材、机械费、机上人工费、水电费、管理费、利润、机械进退场等一切费用)结算价按管桩实际完成米数总价*1.06(公司管理费及税金6%),暂估总价为万元人民币,按实际工程用桩长度结算,单价不再以任何条件调整。结算及付款:1、工程进度款支付:(1)单体管桩施工完成支付改单体管桩造价的30%;
(2)桩基础全部施工完成,三个月后甲方支付给乙方至按实结算总工程款的95%,余款3%各楼栋至主体验收合格后支付,2%至单位工程竣工验收备案结束时付清。2、工程结算:1、管桩C80PHC-600(110)AB、/m到场价列入结算,施工过程中因管桩上涨或下跌风险均已考虑,施工过程中及结算时不做调整。2、依据江苏省建设工程计价表(2004)定额暨费说明。材料价格按7月份徐州市工程造价信息执行。开竣工日期:本工程工程桩开始施工之日为2013年月日,至2013年月日工程桩施工全部结束,总工期为天。如遇停电、停水、设计图纸变更或属甲方测量定位有误以及遇地上、地下障碍物,工程款不能按期拨付因素导致工程无法正常进展,工期相应延期。甲、乙双方的责任和义务:(一)甲方责任:1、甲方必须拥有对该工程的发包权,办妥正式工程和临时设施施工范围内的土地征用手续,工程建设项目报建和临时占用道路许可证,办理工程质量监督及安全监督委托手续。向当地建设行政主管部门压桩机开工报建手续。2、做好施工现场的“三通一平”
工作,符合桩机施工的作业条件,保证乙方顺利进场并按期试桩,水源、电源应通过双方商定地点,修通至施工地点的场区道路,平整好施工现场及地方关系的处理,水、电费用由乙方承担。3、合同生效3日内,向乙方提供设计图纸原件2份,总平面图原件1份,完整准确的地质资料原件1份,待桩基工程验收合格5日内乙方向甲方提供原始测桩报告及竣工验收报告各贰份。4、负责地下障碍物处理、管线的清除及改道工作,满足乙方进行正常施工的要求,相关费用由甲方负责。5、工程打桩前3日内,组织设计、施工、监理等部门进行图纸会审工作,设计交底纪要、审批乙方报送的施工方案,完工后组织工程竣工验收。6、试桩之日前三天提供场区建筑的坐标,水准点以及场地平基标高,提交乙方,并于现场交验。7、甲方确保其提供的材料必须符合国家质量检验标准。8、甲方派驻工地代表,协助乙方解决办理:每天的桩基施工记录签证;因甲方原因造成的停工、误工签证;协调和相关单位的关系;按合同规定及时签证工程款拨付单。9、待工程桩施工完30日内,甲方应及时开挖,安排有资质的测桩单位进行测试,如在一个月内本项工程不能验收,工程桩应视为全部合格。(二)乙方责任
1、组织施工人员及DBYZY680静压桩机一台按工期要求进场,于开工前3天内编制施工方案,做好各项施工前准备工作。2、做好施工界内的用水、用电和临时设施的搭设工作。3、做好测量控制、放线、复核及桩位插签工作。4、严格按照施工图纸及国家施工验收规范组织施工,做好施工日志,及时填写打桩记录并及时办理签证手续,确保工程质量,按合同规定的工期完成施工任务。5、按有关规定做好桩基工程施工技术资料工作,提交竣工验收资料,并做好与主体施工方的技术及技术资料的衔接工作。6、乙方委派驻工地代表,负责联系解决施工中的有关事宜。7、乙方必须按安全规范进行施工,严格采取安全防护措施,工程中如发生一切安全事故,其经济和法律责任均由乙方承担。甲方有权按事故的大小对乙方进行处罚。乙方必须严格按甲方要求的施工现场进行文明施工管理。8、本合同签订后,乙方不得延误整个工程的进度,在甲方发给乙方的施工令之日起七日内仍不进场施工,不符合甲方的进度要求的,按每天1000元处以罚金。对于甲方及监理提出的施工质量和管理中出现的问题,乙方必须及时提出整改意见,限期改进。如果乙方不按限期要求进行整改,甲方有权责令乙方停工整顿或终止本工程合同,由此造成的一切损失均由乙方自负,并按公司奖惩规定予以惩处。工程质量及验收标准:1、施工单位必须按施工图纸说明和操作规程施工,按照建筑基桩检测技术规范JGJ106-2003
等国家地基桩基验收规范为准进行施工验收。工程质量达到现行施工验收规范的验收标准。如因乙方施工原因造成的检测不合格,乙方承担相应的责任。2、工程验收时,根据施工验收规范对验收的工程检查技术资料及质量评定标准,并对该工程评定质量等级。工程变更:在施工过程中,甲方不得随意变更施工图纸及说明书,如需变更必须书面告知乙方,并在告知之日起2日内,取得设计单位同意后,出具变更通知书给乙方,该变更通知书作为竣工结算与交工验收依据。解决合同纠纷的方式:甲、乙双方在履行合同期间发生纠纷,双方可通过协商解决,协商协调不成的,向双方所在地仲裁机关申请仲裁或向人民法院起诉。其它条款:本合同未尽事宜,双方另行协商达成的补充条款和合同具有同等法律效力。本合同自甲、乙双方签字或盖章之日起生效。本合同一式肆份,甲、乙双方各持两份。发包单位(公章):承包单位(公章):法定代表人:法定代表人:委托代理人:委托代理人:年月日'
