• 240.00 KB
  • 32页

桩基施工组织设计2017伟速达

  • 32页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

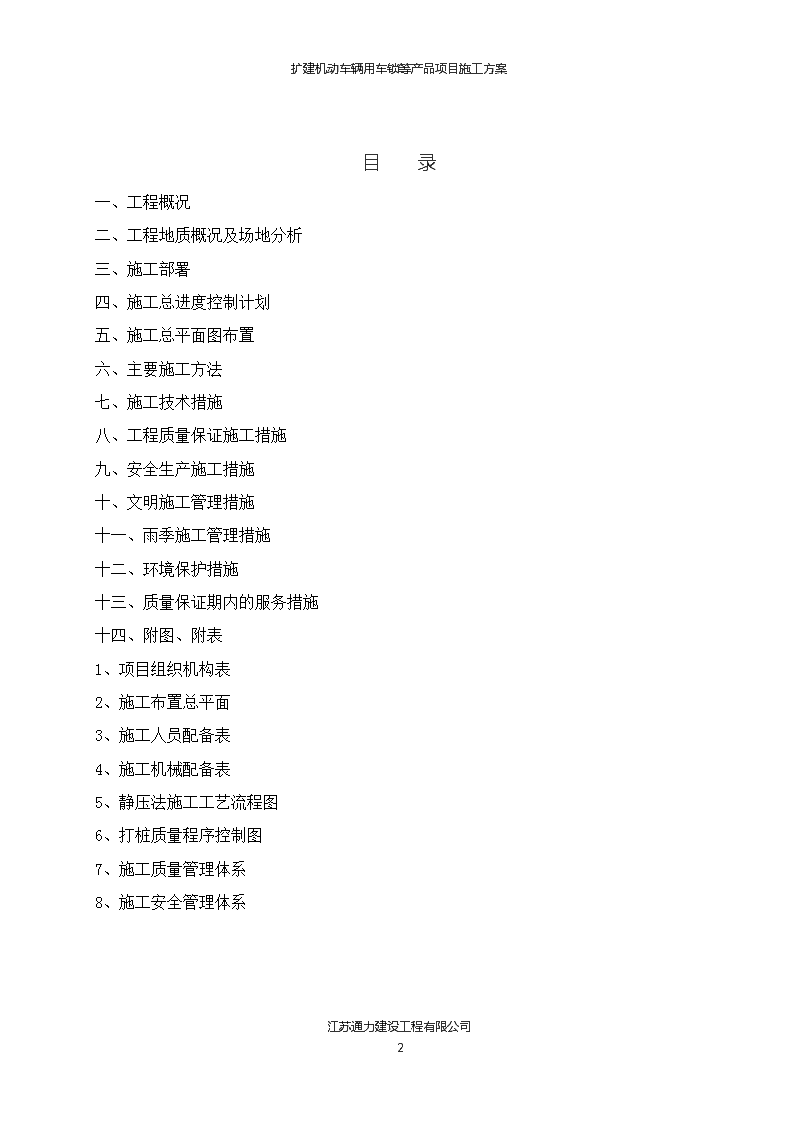

'扩建机动车辆用车锁等产品项目施工方案扩建机动车辆用车锁等产品项目桩基工程施工方案(桩基工程)编制人:审核人:审批人:江苏通力建设工程有限公司二零一七年二月二十一日江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案目录一、工程概况二、工程地质概况及场地分析三、施工部署四、施工总进度控制计划五、施工总平面图布置六、主要施工方法七、施工技术措施八、工程质量保证施工措施九、安全生产施工措施十、文明施工管理措施十一、雨季施工管理措施十二、环境保护措施十三、质量保证期内的服务措施十四、附图、附表1、项目组织机构表2、施工布置总平面3、施工人员配备表4、施工机械配备表5、静压法施工工艺流程图6、打桩质量程序控制图7、施工质量管理体系8、施工安全管理体系江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案编制依据《地基基础设计规范》(GB50007-2011);《建筑工程施工质量验收统一标准》(GB50300--2013);《建筑地基基础工程施工质量验收规范》(GB50202--2013);《建筑桩基技术规范》(JGJ94--2008);《先张法预应力混凝土管方桩》(苏G03-2012);《建筑机械使用安全技术规程》(JGJ33--2012);《施工现场临时用电安全技术规范》(JGJ46--2014);《工程测量规范》(GB50026-2007);《建筑基桩检测技术规程》(DGJ08-218-2003);《江苏省建筑安装工程施工技术操作规程》(DGJ32/J28-2006);其他现行国家及江苏省施工规范及质量标准。国家及江苏省颁布的其它安全操作规程及文明施工规定。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案工程概况工程名称:扩建机动车辆用车锁等产品项目桩基工程建设单位:伟速达(中国)汽车安全系统有限公司设计单位:中衡设计集团股份有限公司监理单位:苏州工业园区智宏工程管理咨询有限公司施工单位:江苏通力建设工程有限公司扩建机动车辆用车锁等产品项目桩基工程位于太仓市经济开发区广州路89号。管桩材料采用《先张法预应力混凝土管桩》(苏G03-2012)图集进行生产,其中桩型为PHC400(95)AB-C80桩-8/8米,计390套;本工程±0.000为国家85高程的2.930米。二、工程地质概况及场地分析本场区内工程地质情况详见《岩土工程勘察报告(详勘)》。三、施工部署(一)、工程目标1、质量目标我们将严格按国家质量规范、施工技术标准并结合我公司ISO-9002质量保证体系程序,实行创优目标管理,确保一次交验合格率100%,工程质量达到“合格”标准,满足业主要求。2、安全目标全面贯彻落实“无重大伤亡事故、无重大设备安全事故、无重大火灾事故、无重大多人急性中毒事故”的安全目标,同时遵守江苏省政府关于对市区范围内建设工程施工现场渣土和建筑垃圾整治管理。3、工期目标江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案加强工程施工的三级动态管理和与业主、监理的协调工作,确立本工程施工工期允许的20日历天内全面完成合同条款和图纸所示内容的各项工作。4、文明施工目标确保本工程施工现场达到文明工地标准。(二)、施工准备1、技术准备1.1、图纸自审、会审及设计交底在项目总工程师的组织下熟悉图纸,进行自审工作,做好审图记录以及对设计图纸的疑问和建议,在此基础上会同业主和设计院进行图纸会审,深入理解设计思路、意图以及设计要求,从而指导施工;1.2、资料准备积极准备有关的技术资料,按具体施工要求配备各类管理资料,技术资料,施工规范,验评标准,并在项目工程师的组织下进行各有关施工技术交底工作;做好施工组织设计的补充调整工作,通过对施工图纸的会审以及施工技术要求的掌握、理解、核定,在项目总工程师的组织下进行施工组织设计的补充、调整工作,使施工组织设计更切合实际地发挥指导作用;2、物资准备主要材料进场及计划编制江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案在项目经理的组织下,积极组织物资供应,按使用要求做好现场材料贮存,保管工作,对五金材料设备贮存、危险品仓库等按要求进行搭设,并做好标准化管理,配备必要的消防器材,制订保管、守卫及领用手续制度,有计划、有步骤地组织材料进场,提前编制成品、半成品材料的订货计划,对一些特殊材料取样后报业主和监理审批,确定供货单位,尽早备料,不影响施工进度。(三)、项目组织机构安排及管理体制现场设项目经理部,由项目经理、项目副经理、技术负责人及施工技术人员组成。项目经理坚持现场工作、不调换、不兼职,对整个工程的生产、质量、安全全权负责。技术负责人负责图纸会审、技术工作管理、质量检查验收、重大质量事故处理,主持竣工报告编写等工作。本工程高峰时期计划投入人员9人,各岗位人员几项目经理部及施工人员组成一览表,做到组织机构健全,岗位职责明确。主要工程技术和管理人员都参加过大中型工程施工,有较为丰富的现场施工经验,本次工程组建的项目部是针对本工程的特点和相关技术性而定的。岗位责任制岗位职责项目经理负责整个工程的经营管理活动包括工期质量施工阶段动态,考核、现场管理以及设备人员管理。施工队长协助项目经理进行工程的经营管理活动,包括工期、质量施工阶段动态、考核、现场管理以及设备人员管理。项目总工负责设计图纸的复检工作,组织研究制定施工方案和技术交底,抓技术管理和质量管理,组织竣工报告编写和资料提交验收工作。施工员负责执行项目总工的意图,组织分项工程的施工,确保施工进度计划得到落实。质检员检验各种材料的质量和各工序的施工质量,进行质量检查监督并报监理部门验收。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案材料员负责材料进货、验收和保管工作,提供合格的材料和用具。安全员负责本工程施工全过程的安全教育和安全检查。对关键、危险部位应做交底,并做好监督防护措施的落实,保证安全生产电焊工负责管桩的焊接和自检工作,严格遵守操作规程,确保焊接质量。操作工负责打桩机械的操作工作,严格遵守操作规程,确保机械设备的安全。电工负责机械设备电器安装和电路架设,保证机械设备正常运转和电路畅通。机修工负责机械设备维修工作,保证机械设备正常运转。确立本工程为本公司重点工程,在人员、材料、资金、设备等方面均由公司统一进行安排,确保工程施工当中各项工作到位;对项目部进行奖罚制度,并且签订相应合同,努力提高项目部工作积极性;加强与业主、监理的配合,服从业主、监理的管理;加强工完场清工作,保证资料收集及时、准确;确保文明施工和环境卫生清洁。根据本工程体量及设计特点,为保证满足业主的要求,保证本工程项目的正常施工和各项目标的实现,我公司委派具有丰富的现场施工管理经验和文化素质较高的项目经理担任该项目部经理,并且委派协调能力强,文化素质高,技术全面的人员担任项目副经理,负责现场管理和协调工作。四、施工总进度控制计划(一)、工期控制原则根据确保安全质量下的合理工期安排原则,本着为业主尽早产生效益的原则,结合工程实际情况和本公司施工能力,确保在此业主限定的施工日历天内全面完成招标文件所包含的所有内容。(二)、施工步骤及形象进度江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案根据本工程实际情况,其施工步骤依次为施工准备(临时设施的施工)、桩机人员进场、机械设备进场、桩基施工、场地清理设备退场依次进行。五、施工总平面图布置(一)、施工总平面图布置原则根据工程所处环境、工程设计情况、业主要求和本工程制定的各项目标,以提高工程质量、保证施工工期、减轻劳动强度、确保安全和文明施工为原则进行现场施工总平面图布置。总平面图布置主要包括如下内容:施工生产、生活用地、临时道路布置、用房布置、临时水电线路布置及其它辅助设施标识布置。(二)、临时施工用房布置考虑场区总平面图设计,临时设施搭建时不占用或少占用设计有建筑物、道路等后期施工用地。结合场区总平面设计图纸,将施工临时办公、生活用房设置在施工区域规划空地上。生产区和生活区内用房均考虑采用集装箱改建的简易房。(三)、施工生产场地布置根据本工程施工生产规划和施工出入口位置所在,为施工生产合理和方便考虑。(四)、现场用电布置用电总量确定根据工程施工主要用电考虑,考虑到其它专业用电量较小,而且主要集中在桩机施工作业,故总的临时施工用电可以按照桩机主要机械设备进行考虑,总电量需150KVA,现场业主提供电源满足施工要求。用电线路布置江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案我项目部人员及施工设备进场后将按照机械设备设置位置和临时用房设置位置进行临时用电线路布置。具体可布置三条动力线和一条生活、照明用电线路。第一、二、三条动力电力线专供桩机及其配套设备用电;第四路电力线为生活/照明用电线路供办公、生活用电。线路架设及有关规定:施工现场的供电全部采用三相五线绝缘线,机动车道处要预埋过路铁管(1m深),电线穿管过路,各使用点配备专用电箱,设置漏电保护器,动力和照明要分别设置,若是金属外壳的电箱,应作接地或接零保护。施工现场由专职电工负责现场施工用电的管理工作,严禁非电工擅自安装用电器具及私拉电线。(五)、现场用水布置本工程用水主要为生活用水部分,由业主安排自来水源接口处,我项目部将引至生活区。(六)、施工平面管理施工中将加强对施工平面图的管理,在平常的施工中对原已安排确定的平面布置严格执行,使得施工有条不紊,顺利进行。另外对办公区与生产区的分片管理也要落实到位,使得管理和生产有机的结合。六、主要施工方法(一)、施工测量及定位放线A、施工测量项目组专门成立测量小组,所有测量、放线工作均由该小组负责实施,且应做好交底和指导工作。桩位控制:根据轴线基准放出桩位,做好桩位标记,施工打桩按《建筑桩基技术规范》JGJ94-2008规定执行。每根桩施打前要做一次桩复核校对。确保桩位平面位置偏差在20mm内。每天根据施工场地外控制点复核轴线和水准。一般情况下测量流程如下:江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案红线桩复核平面控制定位放线垂直传递业主或监理项目技术负责人测量员国家水准点高程控制本工程控制测点利用全站仪进行现场平面及控制定位,各小样桩位利用经纬仪进行放样,钢卷尺进行测量时,当测量使用时温度与20℃相差不大时,可不进行温度修正。高程测量应采用水准仪进行测量。B、定位放线及标桩设置根据总平面图所示,本工程以拟建建筑物交点城市坐标为定位依据,而且本工程场地较为平整,为有效的提高本工程定位测量的精度和操作方便,故采用全站仪进行测量定位。具体定位资料则根据业主提供的测量成果报告所指定的标准城市坐标点,采用全站仪进行精确定位、精度要求必须满足太仓市规划测量要求。按照上述方法进行建筑物交点城市坐标放样后,做好定位放线成果记录后,提交业主或监理验收确认,并办妥定位放线验收记录。其小样桩可采用经纬仪和钢卷尺进行准确放样、定位。对于平面控制测量的结果,必须在地面上精确的固定下来,因而要埋设稳定牢固的标桩来满足此要求。另外应在周边牢靠的部位设置控制轴线标志,供控制标桩复测使用;对于设置的标桩应进行定期复测,特别是施工期间产生挤土等扰动较大的工序完成后,应立即检查标桩是否稳固,是否产生位移,若有疑问则应立即进行复测和重新设置。C、高程引测江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案根据业主书面给定的高程点,将本工程的±0.000相对标高进行移测,以便施工时随时可以引用。设置的高程控制桩应定期进行复核,以确保该桩的准确性。高程控制桩的制作应挑选较为安全的地点进行设置,施工时可根据实际情况予以确定,而且控制桩应制作牢固,不得扰动,以保证高程引测点的绝对可靠。(二)、场地平整、临时施工道路方案本工程施工场地较为平整,临时施工便道利用拟建建筑物间距修筑,满足施工材料运输之要求。(三)、静压桩施工方案1、施工工艺流程(见附图)2、静压桩施工工艺(1)、施工现场处理根据施工现场情况,由于本工程桩机自重大,设备对场地地耐力要求高,为了满足桩机行走条件,桩机施工场区做好排水工作,同时对场地用推土机整平、压实。(2)、安排合理打桩顺序根据打桩施工区域内的地质情况和基础几何形状,要合理选择打桩顺序,对周围建筑物采取预防措施。根据桩基施工图进行桩位测放。(3)、测量放线定桩位根据验签后的控制桩,按照设计院提供的桩位平面布置图用竹筷或焊条定出各个桩位,然后以桩位为圆心,以该空心方桩的桩外径为直径用白灰画一圆圈,经过自检合格后,请有关部门组织检查,验收通过后方可施工。(4)、管桩专业构件厂运送的方桩经过验收合格后按指定位置堆放。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案(5)、桩机就位按照桩机施工流向图在确定的桩位上就位,调整桩机使桩架处于铅垂状态。(6)、喂桩按照吊点位置,用压桩机副卷扬将桩吊起,进入桩机桩帽。(7)、桩就位、对中、校直通过起动纵向和横向行走油缸,将桩尖对准桩位,然后将桩缓缓松下,以白灰所画圆圈为准,控制桩不偏离该圆圈,开动压桩油缸,将桩压入土中1米左右停止压桩,利用两台经纬仪成90度方向调整二个方向垂直度。尤其是第一节桩入土3米前要跟踪校正垂直度,确保其垂直导向作用,经纬仪应设置在不受压桩影响处,并经常加以检查调平,使之保持垂直。(8)、压桩通过桩帽将桩套紧,使压桩油缸伸程,将压力施加至桩体,压入力由压力表反映,在压桩过程中,要认真记录桩入土深度和压力表读数的关系,以判断桩的承载能力。(9)接桩及焊缝控制  接桩前,应保证上下两节桩的顺直,而且两桩桩心的错位偏差不宜大于2mm(宜设置接桩导向箍)。管桩施工中主要采用焊接接桩法,在焊接前应该把两节桩的端头板用钢刷清刷干净,直至坡口露出金属光泽,而且应该保证上节桩已经垂直后方能焊接。焊接时最好两个焊工同时进行,先在坡口圆周上对称点焊4-6点,焊接层数不少于2层,每层焊渣必须清理干净,保证焊缝连续饱满,自然冷却约8~10分钟(严禁用水冷却或焊完即压),防止高温的焊缝遇水变脆而被压坏。(10)送桩当桩顶接近桩机操作平台时,选用合适的送桩器并使送桩器的中心线与桩身中心线吻合一致,利用水准仪控制送桩深度,达到设计标高,拔出送桩器成桩。(11)移位江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案移位至下一根桩位重复上述步骤,进行下一根桩的施工。八、工程质量保证施工措施1、运用ISO9000《质量管理和质量保证》系列标准,结合企业质量手册和程序文件以及本工程特点,编制项目质量计划,建立健全质量管理组织控制系统,在政府质检部门、业主、监理共同指导下,以施工项目经理部为质量管理核心,成立由项目经理直接负责,项目总工程师中间控制,专职质检员作业检查监督,班组质量监督员自检、互检的质量管理体制网络。详见工程质量保证监督体系图。2、建立健全的各级质量体系和岗位责任制,并制定严格的奖罚措施,各级质量监督人员有质量否决权,从班组到施工队到项目经理部有专职质检员,经常召开质量分析会,针对具体问题进行研究解决,做到坚决贯彻:谁生产、谁质量、谁施工、谁操作、质量等有人管的原则。3、参与施工的工作人员必须熟悉图纸及施工条件,参与各种图纸设计交底,图纸会审,参与施工组织设计和施工方案的编制、交底优化施工方案,积极采用先进的施工工艺科学合理的施工,施工时必须向班组做书面技术交底,关键工序和部位由工长协同技术人员进行现场指导,对施工中出现的技术问题及时采取措施解决。4、组织高素质的操作人员进行施工,人员进场经过必要的技术培训,特殊工种必须持证上岗,各级领导经常组织职工学习各项技术法规、法令和制度,严格执行验收规范和工艺标准,组织和开展各种形式的质量小组活动。5、严格质量检查验收,各班组在自检、互检基础上进行交接检查,上道工序不合格,不允许进行下道工序施工,施工过程中贯彻“确保每道工序受控,建造业主满意工程”的质量方针。6江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案、认真进行原材料实验,使用的各种材料、成品、半成品都必须具有质量出厂证明,规范规定需复试的材料应按规定进行取样试验,合格后方可使用。7、做好技术控制和测量控制,严格控制轴线、垂直度和标高,做好技术复核手续。8、积极配合业主、监理单位代表共同把好工程质量关,对施工中所提出问题,及时落实整改、隐蔽工程做好隐蔽、预检记录。9、坚决服从业主、监理单位对工程质量的监督,现场施工人员全部佩带胸卡上岗操作,施工中一旦发现问题,业主、监理有权直接通知该部位的操作者停工进行整改。九、安全生产施工措施1、建立安全管理体系,实行安全生产责任制,建立以项目经理为首的领导小组,配备专职安全员,施工队伍设兼职安全员,详见安全保证监督体系图。2、对所有进入施工现场的施工人员,需经上岗前和经常性的安全生产教育工作,尤其对新入场的工人和变换工种人员强化施工人员的安全意识,各级管理人员定期按工种要求对所属职工进行书面安全交底。3、建立各级安全员的安全生产否决权制度,严禁违章指挥违章作业,对于具有安全隐患的施工作业,安全员有权阻止施工并限期予以整改。4、认真做好安全帽、安全带的使用要求,施工人员进入现场必须戴好安全帽,严禁从上往下扔东西,防止物体打击。5、特殊工种须经专业培训考试合格后发给操作证,并要求持证上岗。6、临时用电要求一律用三相五线铜芯配线,每个临时配电板要按要求架设,动力用电和照明用电须分开架设,晚间施工要有足够的照明度,电焊机要有防雨盖,下有防潮垫。7、加强防火安全教育和消防管理工作,合理布置消防栓和灭火器材,并派专人进行定期检查,保持完好的备用状态。8、施工现场必须悬挂安全操作规程,严格按照规程施工。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案9、定期对施工机械设备进行安全检查,对捆绑索具不符合施工设计要求要及时更换。10、施工人员应当严格遵守有关安全生产的法律、法规和规范,不得违章指挥或者违章作业。11、施工现场应采取维持安全、防范危险、预防火灾等措施,应实行封闭式管理。12、施工现场对毗邻的建筑物、构造物和特殊作业环境可能造成损害的,应当采取防护措施。13、安全生产必需遵守«国家建筑规程安全技术规范»有关规定。(一)安全管理制度1、新进企业工人须进行公司、项目和班组的三级教育;工人变换工种,须进新工种的安全技术教育。工人应掌据本工种操作技能,熟悉本工种安全技术操作规程。认真建立“职工劳动保护记录卡”,及时做好记录。2、分部分项工程安全技术交底:进行全面的针对性的安全技术交底,受交底者履行签字手续。3、特种作业持证上岗:特种作业人员必须经培训考试合格持证上岗,操作证必须按期复审,不得超期使用,名册齐全。4、安全检查:必须建立定期安全检查制度。有时间、有要求,明确重点部位、危险岗位。安全检查有记录。对查出的隐患应及时整改,做到定人、定时间、定措施。5、班组“三上岗、一讲评”活动:班组在班前须进行上岗交底、上岗检查、上岗记录的“三上岗”和每周一次的“一讲评”安全活动。对班组的安全活动,要有考核措施。6、遵章守纪、佩戴标记:严禁违章指挥、违章作业。各类施工人员佩戴识别卡进入工地。7、工伤事故处理:建立事故档案,按调查分析规则、规定进行处理报告,认真做好“三不放过”工作。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案8、“五牌一图”与安全标牌施工现场必须张挂“五牌一图”:即(1)施工单位及工地名称牌,即工程概况牌;(2)安全生产牌;(3)消防保卫牌;(4)文明施工牌;(5)工地主要管理人员名单及监督电话牌;(6)施工总平面图。施工工地必须有安全生产宣传牌。在主要施工部位、作业点、危险区、主要通道口都必须挂有安全宣传标语或安全警告牌。(二)“三宝”“四口”等相关安全保护措施1、安全帽:安全帽购买时必须是国家或地方安全监督部门指定的品牌。2、安全带:购买安全带时,必须按(GB6095-85)标准执行。施工现场的管理人员必须按照有关规范督促工人正确佩戴防护用品。(三)施工用电保护措施1、支线架设配电箱的电缆线应有套管,电线进出不混乱。支线绝缘好,无老化、破损和漏电。支线应沿墙或电杆架空敷设,并用绝缘子固定。过道电线可采用硬质护套管埋地并作标记。室外支线应用橡皮线架空,接头不受拉力并符合绝缘要求。2、现场照明一般场所采用220V电压。危险、潮湿场所和金属容器内的照明及手持照明灯具,应采用符合要求的安全电压。照明导线应用绝缘子固定。严禁使用花线或塑料胶质线。导线不得随地拖拉或绑在施工机械上。照明灯具的金属外壳必须接地或接零。单相回路内的照明开关箱必须装设漏电保护器。室外照明灯具距地面不得低于3m;室内距地面不得低于2.4m。碘钨灯固定架设,要保证安全。钠、铊等金属卤化物灯具的安装高度宜在5m以上。灯线不得靠近灯具表面。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案3、架空线架空线必须设在专用电杆(水泥杆、木杆)上,严禁架设在树或脚手架上。架空线应装设横担和绝缘子,其规格、线间距离、档距等应符合架空线路要求,其电杆板线离地2.5m以上应加绝缘子。架空线一般应离地4m以上,机动车道为6m以上。4、电箱(配电箱、开关箱)电箱应有门、锁、色标和统一编号,使用标准电箱。电箱内开关电器必须完整无损,接线正确。各类接触装置灵敏可靠,绝缘良好。无积灰、杂物,箱体不得歪斜。电箱安装高度和绝缘材料等均应符合规定。电箱内应设置漏电保护器,选用合理的额定漏电动作电流进行分极配合。配电箱应设总熔丝、分熔丝、分开关。零排地排齐全。动力和照明分别设置。配电箱的开关电器应与配电线或开关箱一一对应配合,作分路设置,以确保专路专控;总开关电器与分路开关电器的额定值、动作整定值相适应。熔丝应和用电设备的实际负荷相匹配。开关箱与用电设备实行一机一闸一保险。同一移动开关箱严禁配有380V和220V两种电压等级。5、接地接零接地体可用角钢、圆钢或钢管,但不得用螺纹钢,其截面不小于48mm2,一组2根接地体之间间距不小于2.5m,入土深度不小于2m,接地电阻应符合规定。橡皮线中黑色或绿/黄双色线作为接地线。与电气设备相连接的接地或接零线截面最小不能低于2.5mm2多股芯线;手持式民用电设备应采用不小于1.5mm2的多股铜芯线。电杆转角杆、终端杆及总箱、分配电箱必须有重复接地。6、变配电装置配电间面积不小于3m×3m,单列配电柜(板)通道;正面不小于1.5m,侧面不小于1m,背面不小于0.8m;双列配电柜正面不小于2m。配电间必须符合“四防一通”江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案的要求。变配电间应配有安全防护用品和消防器材,并有各类警告标牌。开关应有编号及用途标志。保持室内清洁无杂物。7、手持电动机具必须单独安装漏电保护器,防护罩壳齐全有效,外壳必须有效接地或接零,橡皮电线不得破损。8、电焊机有可靠的防雨措施,一、二次线(电源、龙头)接线处应有齐全的防护罩,二次线应使用线鼻子,有良好的接地或接零保护,配线不得乱拉乱搭,焊把绝缘良好。9、气瓶各类气瓶应有明显色标和防震圈,并不得在露天曝晒,乙炔气瓶与氧气瓶距离应大于5m,乙炔气瓶在使用时必须装回火防止器,皮管应用夹头紧固,操作人员应持有效证上岗操作。10、水泵电源线不得破损,有良好的接零保护装置,应单独安装漏电保护器,灵敏可靠。(四)防火安全1、工地建立防火责任制,职责明确。按规定设专职防火干部和专职消防员,建立防火档案并正确填写。2、按规定建立义务消防队,有专人负责,拟定出教育训练计划和管理办法。3、明确用火审批手续,并有监护措施,重点部位必须建立有关规定,有专人管理,落实责任。按要求设置警告标志,配置相应的消防器材。4、建立动用明火审批制,按规定划分级别,明确审批手续,并有监护措施。5、焊割作业应严格执行“十不烧”及压力容器使用规定。6、危险品押运人员、仓库管理人员和特殊工种必须经培训,做到持有效证件上岗。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案十、文明施工管理措施(一)、场内规划1、场内道路宽度6.0m,办公室外面设置苏州市“文明公约和十不准”规定牌等。2、施工现场道路平整,不得用模板,木板垫路。3、施工现场人员在施工现场必须佩证上岗(工人的上岗证,管理人员胸卡)。4、施工现场按平面布置,场地放置不少于30m2经改造的集装箱作为办公室,办公室墙壁上应悬挂安全责任牌,安全保证体系图,劳资纠纷处理程序图,安全消防文明施工领导小组成员牌,项目组织机构图,质量保证体系图,企业质量方针及目标牌,企业精神牌。办公室内保持清洁整齐,办公用品整齐堆放。5、生活区统一设置在施工区域空地内,在宿舍区应挂设《工地临时住宿管理规定》、《施工现场安全奖罚暂行规定》牌。门口应挂设40×40cm白底蓝字的标识牌,牌上应注明班组名称、班组成员名单、治安消防卫生责任人。6、施工现场悬挂警示牌、大幅宣传标语及宣传画。7、施工作业区内必须做到工完场清,物尽其用。应有防尘防漏措施,建筑垃圾集中堆放,及时清运。(二)、材料、器具管理1、各种材料、成品、半成品、机械设置的堆放位置的应与施工平面图相符。2、各种材料应分类堆放,并挂设标识牌。3、现场辅材、设备配件库应分类摆好,挂设标签,库内整洁,行走道畅通。4、施工机械进场安装好后,小型机具项目验收后,桩机由公司安全、设备科组织有关部门验收,并留记录,验收合格后方可使用。5、闲置设备立即保养退回公司仓库。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案(三)、环境卫生1、遵守国家,省市有关环境保护法律、条例、细则规定。在施工过程中必须采取减少噪音的有效措施。按《关于防止环境污染的措施》中的有关条款,控制施工现场的各种粉尘、废气、废水、固体废弃物以及噪声、振动对环境的污染和危害。2、各施工区的建筑垃圾必须及时清运到指定地点。(四)、综合治理1、项目经理部由项目经理、安全员、施工员经常组织文明施工教育,并在安全技术交底的同时进行文明施工内容的教育,且有记录资料可查。2、项目经理部应组织全体人员认真学习有关法律、法规,有关公司的规章制度,增强法制观念,不得寻衅闹事,打架斗殴,严禁采取任何形式的赌博活动,杜绝刑事犯罪和违法乱纪行为。3、严格执行政府文件精神内容及公司的有关规定内容搞好劳务管理工作。4、项目经理部要主动与施工现场周围有关企业搞好合作,积极开展共建文明活动,发挥文明窗口作用,树力良好的企业形象。5、项目经理部要结合本项目的实际情况,制定具有针对性的规章制度。(五)、消防1、项目经理部制定了具有针对性的消防规章制度,由项目部经理、安全员专人消防管理工作,开展消防安全活动和消防安全知识教育,指导和培训义务消防队员,按照现场配置干粉灭火器和泡沫灭火器及消防水源,成立安全防火领导小组,建立消防档案。2、施工现场布置醒目的消防安全标语、标语牌,明确划分用火作业区,用火作业区与建工程和其它区域之间的距离不小于25m;距生活区不小于15m。材料堆场和仓库区与新江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案建工程之间和其他区域之间不小于20m,临时宿舍距易燃炽易爆物品仓库不小于30m,距离高压线架空线的水平距离不小于6m,乙炔瓶,氧气瓶和焊接均应分开,不得放在一个室内。3、宿舍、厨房、仓库、配电房,按规范设置泡沫灭火器、干粉灭火器、灭火器配专人管理,定期交换药剂,项目部还应配备灭火砂袋3~5袋。4、采购与易燃易爆有关的材料必须符合设计文件规定,按照有关消防规范库存,并将相关资料存档。5、严禁在施工区域及生活区使用“三炉”即“电炉、火炉、煤油炉”,严禁在施工区及生活区乱拉、乱接及电器开关等。6、凡施工现场操作明火作业时,必须在项目经理部安全部门申请,安全员同意后方可操作,配专人监护,已防火灾发生。7、未尽事宜按《消防管理制度》执行。(六)、其他:1、项目经理部设医疗保健箱、配备普通医疗、急救器具及药品:氧气袋、单架、2%红汞液、2%碘酊、70~75%酒精、3%双氧水、创可贴、纱布、药棉、云南白药、绿药膏、胶布。2、病情严重,及时送往医院治疗。十一、雨季施工管理措施为确保雨季施工的工程质量及安全生产,现场项目部除严格遵守公司的雨季、冬季施工技术措施及施工注意事项外,还应遵循以下施工技术措施。1、施工场地内作好排水系统,由专人负责清理排水沟,确保排水系统的畅通,场地无积水,做好冬季施工现场防滑措施。2、定期检查设备防护罩,避免漏雨触电。3、配备足够的排水设备。4、任何电缆线接头全部架空。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案5、工人配备足够的雨鞋、雨衣等雨季劳保用品。6、现场储备好足够的库存合格管桩。十二、环境保护措施(一)、组织措施1、实行环保目标责任制把环保指标以责任书的形式层层分解到项目部员工,列入岗位责任制,建立一支懂行善管的环保自我监控体系;项目经理是环保工作的第一责任人,是施工现场环境保护自我监控体系的领导者和责任者。2、加强检查和监控工作加强对施工现场粉尘、噪声的监测和监控工作及时采取措施消除粉尘、噪声和污水的污染。3、保护和改善施工现场的环境项目部要采取有效措施控制人为噪声、粉尘的污染和采取技术措施控制污水、噪声污染。(二)、技术措施1、防止大气污染的措施1)、公用道路指定专人定期洒水清扫,形成制度,防止道路扬尘。2)、车辆不带泥砂出现场措施。可在大门口铺一段石子,定期过筛清理;作一段水沟冲刷车轮。场区和场外安排人员清扫洒水,基本做到不扬尘,减少对周围环境污染。3)、除设有符合规定的装置外,禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树叶、枯草各种草皮等以及其它会产生有毒、有害烟尘和恶臭气体的物质。2、防止水源污染的措施1)、施工现场临时食堂的污水排放可设置有效的隔油池,定期掏油和杂物,防止污染。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案2)、工地临时厕所、化粪池应采取防渗漏措施。施工现场的临时厕所可采取水冲式厕所,蹲坑上加盖,并有防蝇、灭蝇措施,防止污染水体和环境。3、防止噪声污染的措施1)、严格控制人为噪声进入施工现场,不得高声喊叫,无故甩打铁器,乱吹哨,最大限度地减少噪声扰民。2)、昼夜施工时,尽量采取降低噪音措施,并会同建设单位找当地居委会、村委会或当地居民协调,出安民告示,求得群众谅解。十三、质量保证期内的服务措施1、施工结束后与土建施工单位进行建筑物定位现场、书面交接手续。2、施工前、施工中、施工后及时准备整理好各类资料,为建设单位、监理单位及相关单位查验及中间验收、竣工验收创造条件。3、积极配合土建施工单位做好中间验收工作,如桩位偏差验收等。十四、附图、附表江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案项目组织机构表图14.1项目经理技术负责人项目副经理技术组施工组质量组材料组资料员机管组安全组江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案施工工艺流程图图14.2合格证明资料测量控制网建立桩材检查监理复核定位放样外观检查桩机就位、调平监理检查合格桩起吊、就位、插桩校正垂直度接桩压桩复核垂直度压桩至桩机操作平台起吊送桩器送桩至桩顶设计标高拔出送桩器并移机至下一桩位江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案桩基施工流程图图14.3图纸会审设计交底书面资料齐全≯1%坡度铺设均匀自检记录自检签证位移控制监测垂直度监测垂直度核实图纸桩顶标高位移实测桩进场检查合格证原始记录接桩电焊外观检查控制送桩标高地耐力>8t/m2施工人员技术质量安全竣工验收送桩孔回填绘制竣工图竣工资料整理桩打入桩插入计算送桩标高桩机转场桩机进场就位样桩复核样桩测放道渣铺设场地处理控制点交接送桩江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案打桩质量程序控制图图14.4学习图纸和技术资料材料、劳动力准备学习操作规程和质量要求准备工作测量仪器准备编制施工作业程序机械设备准备清理现场各施工阶段书面交底技术交底工程管理人员、各班组长自检按图施工中间检查施工严格执行操作规程甲方代表检查克服上道工序弊病办理上道工序交接手续处理好各工序之间的搭接完成进度隐蔽工程验收签证现场文明施工质量评定执行验评标准不合格的处理按规范抽样检查材料合格证试验记录自检记录质量评定记录资料整理隐蔽工程验收记录施工记录事故处理记录竣工验收江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案保证施工质量的预防措施图14.5采取预防措施影响质量因素项目目材料预制桩必须提前定制,打桩时强度必须达到设计强度预制桩强度达不到设计要求的100%顶标达不到设计标高与设计人员联系施工操作加强桩材外观检查、桩中心线要垂直,压桩速度保持平稳,焊缝饱满无缺陷.桩身断裂、桩顶破碎、接桩焊缝开裂保证施工质量的预防措施桩身倾斜、桩位偏差超允许范围施工管理桩位准确、桩身垂直、桩机平台水平且不发生倾斜、移动工序颠倒、违章作业建立健全各个管理制度并严格执行重进度、轻质量提高施工管理水平加强日常保养,保持设备性能良好打桩机故障多,带病作业施工机具测量仪器、压力表、误差不大于允许范围定期校准或及时更换施工人员加强对施工人员技术的培训施工人员技术水平低认真做好书面技术交底工作技术交底不清江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案工程质量程序控制图14.6认真审查设计图纸和工程地质勘察报告,详细了解设计要求和水文地质情况学习操作规程和质量标准,制定质量预控措施情况施工场地推平压实,施工道路与排水畅通,拆除高空地上和地下障碍物情况人员配备及物资检验做好邻近建筑物或构筑物及环境的防护工作接通水、电源,备齐照明器材提前定制预制桩检查预制桩、焊条、钢板等产品规格、质量、材质等符合要求。检查出厂合格证是否齐全配备经计量检验单校准的测量器具和桩机压力表认真复核控制点与甲方办理书面交接手续,测好桩位报请甲方监理验收,开工前先压试验桩(不少于2根),一切正常后方可施工操作工经考核后,持证上岗技术交底编写操作工艺和该分项作业指导书组织工艺交底或技术、难点、要点交底桩机移动和定位其位置应保证夹持中心线与桩身中心线一致,经校被无误后将其固定。吊桩时吊点的位置应在桩长0.293处,绳索捆要牢固,防止桩滑脱、摔坏。打桩顺序按设计标高先深后浅,先大后小,先长后短,压桩速度应均匀,注意观察压力表数值变化及贯入度、回弹、标高等情况,做好压桩记录。过程控制为使桩顶标高符合设计要求,应将桩头和无法打入的桩截去。接桩采用焊接接桩,一般在距地lm左右时进行,上下节桩中心线偏差小子1Omn。节点弯曲矢高小于l/1000桩长。成品防护施工时要注意保护现场的轴线标桩和高成标准起吊和搬运桩材时应做到吊点符合设计要求,动作要平稳,以免造成损坏。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案按工程质量检验标准验收质量。质量评定检验不合格产品应会同有关单位共同研究处理方法预制桩出厂合格证,各种产品质量证明文件齐全。质量记录施工记录填写字迹工整,数字准确。江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案施工质量管理体系图14.7测量控制计量检测各作业班组试验计量采购质量基础保证物资供应保证施工过程保证压桩作业制桩作业资料管理制度质量教育材料组技术组质检组施工组项目经理项目副经理项目工程师江苏通力建设工程有限公司32 扩建机动车辆用车锁等产品项目施工方案施工安全管理体系图14.8项目经理定人定机制度宣传警示标牌项目副经理防火防盗综合治理各作业班组定期检查制度机械安全管理安全措施交底现场督促检查文明施工制度治安消防管理施工安全管理工程组安全组项目工程师江苏通力建设工程有限公司32'
