• 79.00 KB
  • 6页

监理质量评估报告 (市政工程)

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

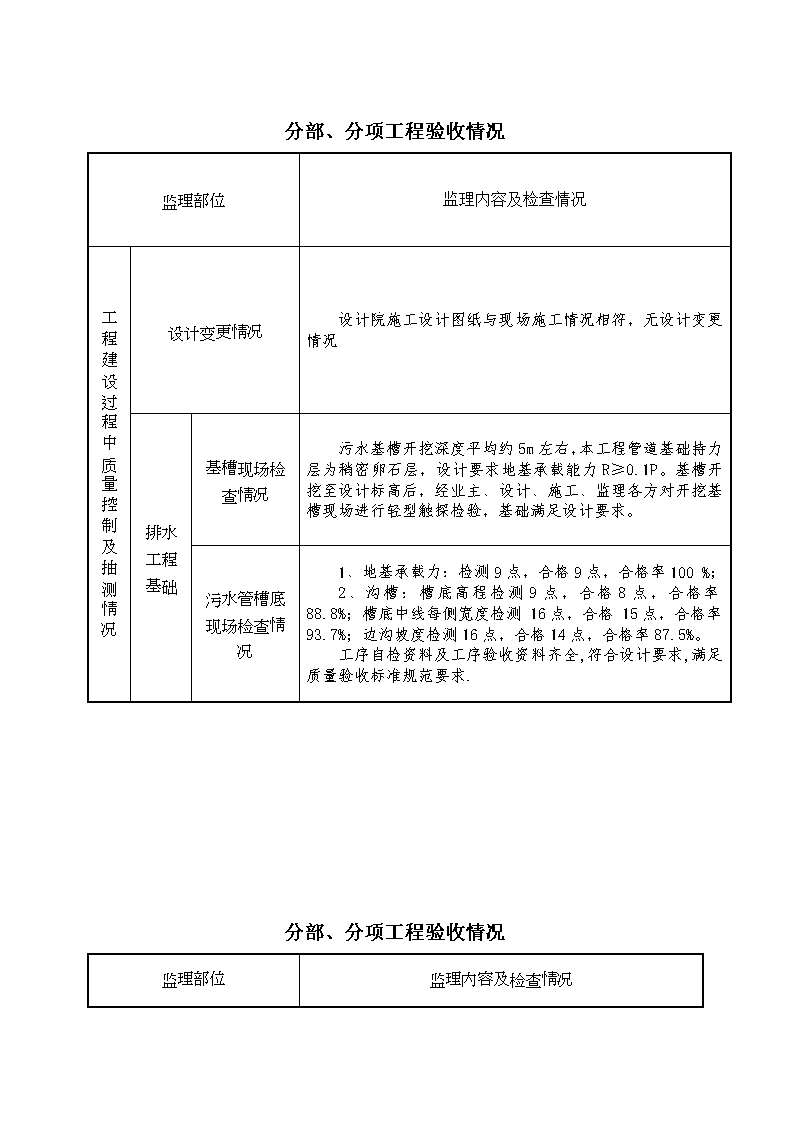

'JL—C005市政基础设施工程单位工程质量评估报告监理号:     工程名称:XX路(西南片1线-电子路)污水改造工程建设单位:XX建设有限公司监理单位:XX建设管理咨询有限责任公司二○一○年十月 工程概况工程名称xx污水改造工程工程地址XX西部园区道路起止桩号道路总长雨水管起止桩号雨水管总长污水管起止桩号03+70-06+84.572污水管总长324.4m开工日期2010月9月1日工程完工日期2010年10月22日施工许可证号?施工图审查批准书号A151009693建设单位XX建设开发有限公司勘测单位XX地质工程勘察院设计单位XX市政工程设计研究院施工单位XX路桥建设有限公司监督机构成都市建设工程质量监督站高新分站监理单位成都市众信建设管理咨询有限责任公司总监理工程师XXX专业市 政房建证号51005113监理工程师XX市 政机电安装51000533监理员XX工民建见证员朱宗建筑川(0)721601 分部、分项工程验收情况监理部位监理内容及检查情况工程建设过程中质量控制及抽测情况设计变更情况设计院施工设计图纸与现场施工情况相符,无设计变更情况排水工程基础基槽现场检查情况污水基槽开挖深度平均约5m左右,本工程管道基础持力层为稍密卵石层,设计要求地基承载能力R≥0.1P。基槽开挖至设计标高后,经业主、设计、施工、监理各方对开挖基槽现场进行轻型触探检验,基础满足设计要求。污水管槽底现场检查情况1、地基承载力:检测9点,合格9点,合格率100%;2、沟槽:槽底高程检测9点,合格8点,合格率88.8%;槽底中线每侧宽度检测16点,合格15点,合格率93.7%;边沟坡度检测16点,合格14点,合格率87.5%。工序自检资料及工序验收资料齐全,符合设计要求,满足质量验收标准规范要求.分部、分项工程验收情况监理部位监理内容及检查情况 工程建设过程中质量控制及抽测情况管道资料检查情况污水管道有厂家产品检验合格证明,管道外压荷载试验报告,水泥、砂石有材质资料,砼强度有试压报告,合格管材进场报验合格。管道安装及附件污水管安装现场检查情况安管:水平轴线检测26点,合格24点,合格92%管底、管顶高程检测25点,合格23点,合格率92%;沟槽回填压实度检查情况Ⅰ区压实度检测14点,合格14点,合格率100%;Ⅱ区压实度检测9点,合格9点,合格率100%;Ⅲ区压实度检测65点,合格65点,合格率100%;平均合格率100%污水支管及附件安装支管及附件安装的砖、水泥、砂石、钢筋等材料有材质合格证明,钢筋、水泥复检合格,有关工序自检资料及工序验收资料基本齐全,符合设计和验收标准规定。检查井井径符合设计要求,井壁光洁、无空鼓、裂纹等缺陷,流槽顺直,梯踏步安装牢固、方向基本正确,井内无杂物,井座与井盖完好无损坏。闭水试验污水管道闭水9段,合格9段,合格率100%;子分部工程质量评估报告 子分部名称污、雨水管道工程监理检查内容检验批质量验收情况砼、砂浆试块、钢筋砼管材料、沟槽及管道安装、污水管闭水试验符合设计及规范要求,主控项目和一般项目均满足质量验收规范的规定,隐蔽工程在隐蔽前均经监理工程师检查、签认,可进入下道工序。质量文件的签认情况工序的工程质量措施经审查合格。工程材料进场报验单、见证取样记录、施工测量放线报验单、工程隐蔽资料、设计交底、图纸会审纪要均及时签认。对实验室进行核查,具备相应资质。对工程项目检验批的质量验收记录均及时签认。发现问题以及处理结  果1、发现承插管口破裂大于规范值时,禁止施工单位使用,已使用的在监理人员现场监督下拆除并重新安装符合规范的管道。2、回填土时部分段未按设计要求做Ⅰ、Ⅱ区回填,在现场监理人员监督下已按设计要求完成整改工作。执行规范法规情况严格按现行规范、标准、法规及审查通过的设计图纸施工。子分部工程质量评估意见施工质量符合设计文件及相关规范要求,无影响结构安全的质量问题。项目监理工程师: 总监理工程师:   年月日单位工程质量评估意见 单位工程质量监理小结我监理部受业主委托,对成都建工路桥有限公司施工高新区西部园区出贸路(西南片1线-电子路)污水改造工程实施监理,在施工过程中认真履行监理职责,以“守法、诚信、公正、科学”的原则为标准,严格执行有关部门法律、法规标准,对所有隐蔽工程认真负责的进行隐蔽检查,对涉及工程的试块试样和有关原材料的取样进行现场见证取样,施工单位在施工过程中能严格按照设计文件及规范进行施工。该工程严格按现行规范、标准、法规及已审查通过的设计图纸施工。在对该工程的质量监督工作中,按有关规定对工程必检项目进行了监督检查,并对工程进行了监督抽查测试,发现质量问题,及时依书面形式要求施工单位整改,整改后重新检查验收,符合要求。在对该工程竣工预验收监督检查中发现的问题,书面通知施工单位整改,整改后重新检查验收,符合要求。该工程施工质量符合《工程建设标准强制性条文》相关要求。工程建设各方责任主体无违反有关质量管理规定的行为。监理结论施工质量符合设计文件及相关规范要求,无影响结构安全的质量问题,同意竣工报验。项目监理工程师:  总监理工程师:    年月日'
