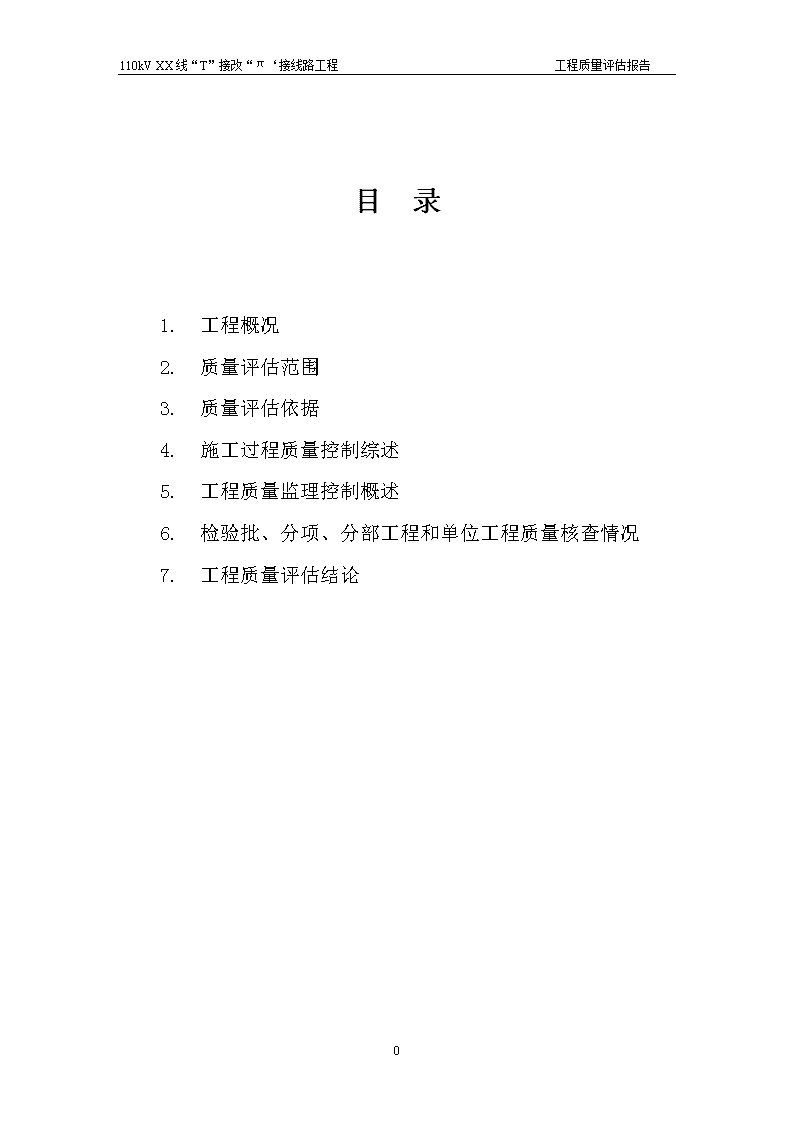

'110kVXX线“T”接改“π‘接线路工程工程质量评估报告目录1.工程概况2.质量评估范围3.质量评估依据4.施工过程质量控制综述5.工程质量监理控制概述6.检验批、分项、分部工程和单位工程质量核查情况7.工程质量评估结论23

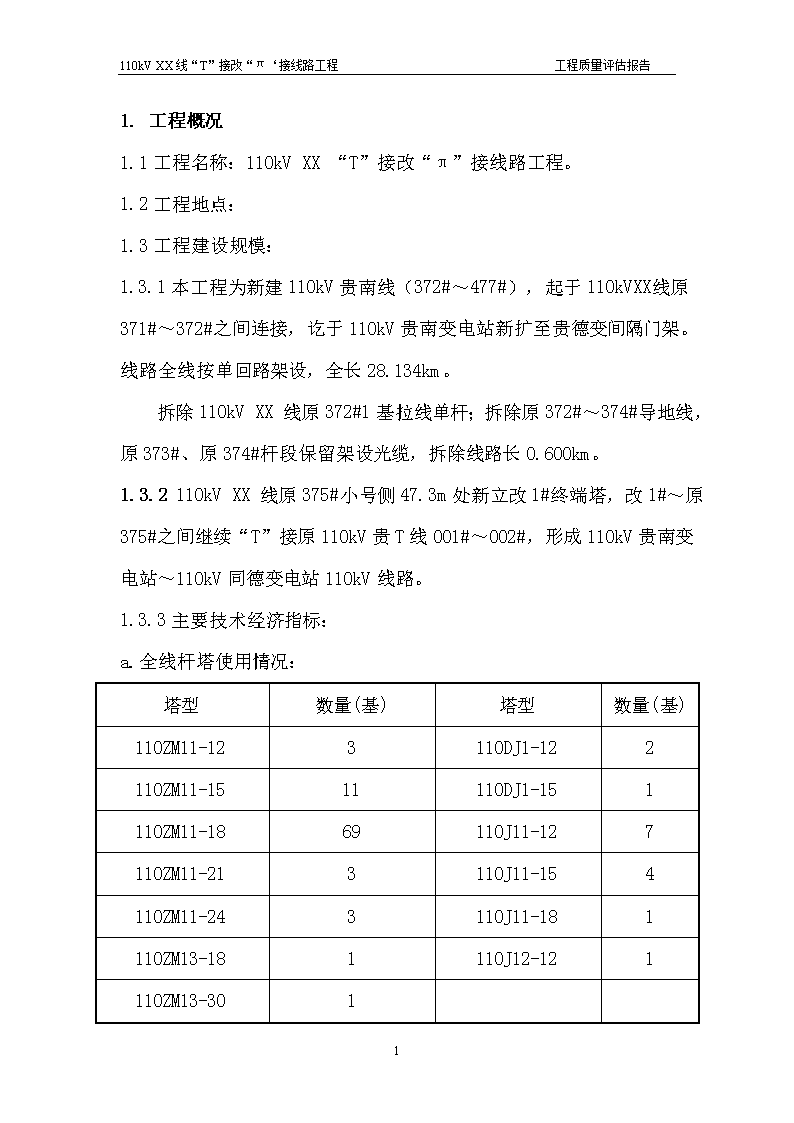

110kVXX线“T”接改“π‘接线路工程工程质量评估报告1.工程概况1.1工程名称:110kVXX“T”接改“π”接线路工程。1.2工程地点:1.3工程建设规模:1.3.1本工程为新建110kV贵南线(372#~477#),起于110kVXX线原371#~372#之间连接,讫于110kV贵南变电站新扩至贵德变间隔门架。线路全线按单回路架设,全长28.134km。拆除110kVXX线原372#1基拉线单杆;拆除原372#~374#导地线,原373#、原374#杆段保留架设光缆,拆除线路长0.600km。1.3.2110kVXX线原375#小号侧47.3m处新立改1#终端塔,改1#~原375#之间继续“T”接原110kV贵T线001#~002#,形成110kV贵南变电站~110kV同德变电站110kV线路。1.3.3主要技术经济指标:a.全线杆塔使用情况:塔型数量(基)塔型数量(基)110ZM11-123110DJ1-122110ZM11-1511110DJ1-151110ZM11-1869110J11-127110ZM11-213110J11-154110ZM11-243110J11-181110ZM13-181110J12-121110ZM13-30123

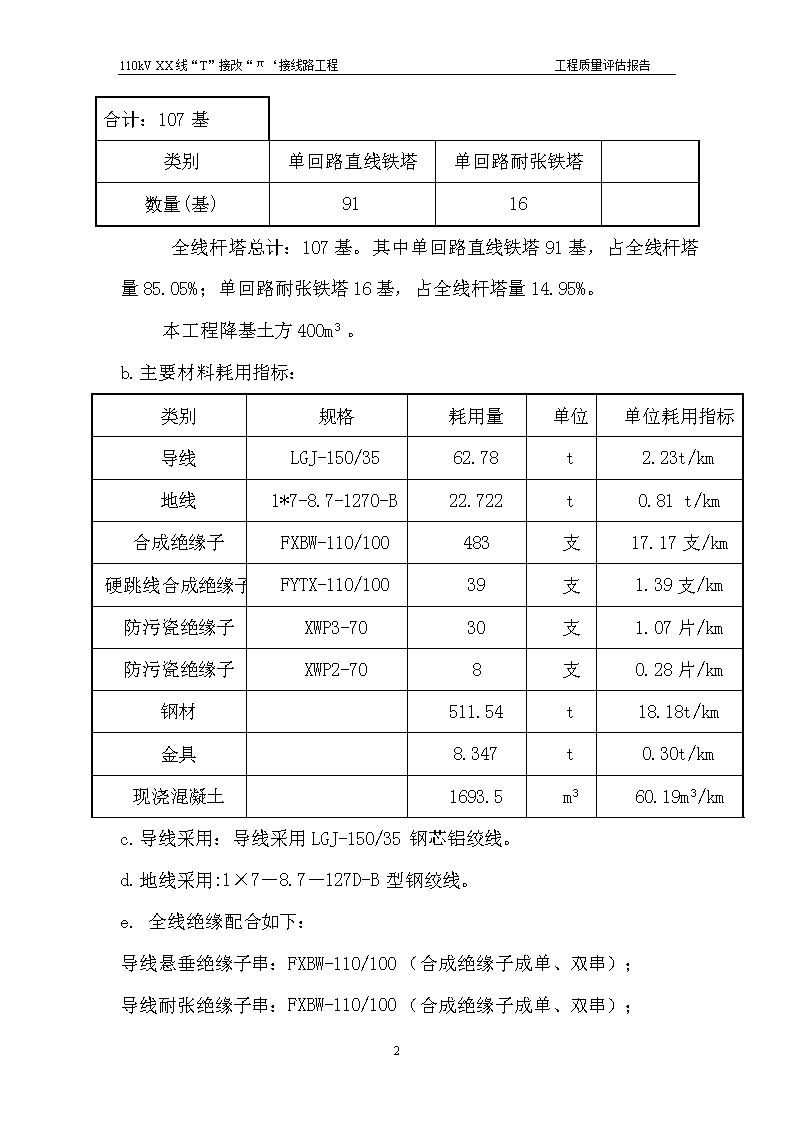

110kVXX线“T”接改“π‘接线路工程工程质量评估报告合计:107基类别单回路直线铁塔单回路耐张铁塔数量(基)9116全线杆塔总计:107基。其中单回路直线铁塔91基,占全线杆塔量85.05%;单回路耐张铁塔16基,占全线杆塔量14.95%。本工程降基土方400m3。b.主要材料耗用指标:类别规格耗用量单位单位耗用指标导线LGJ-150/3562.78t2.23t/km地线1*7-8.7-1270-B22.722t0.81t/km合成绝缘子FXBW-110/100483支17.17支/km硬跳线合成绝缘子FYTX-110/10039支1.39支/km防污瓷绝缘子XWP3-7030支1.07片/km防污瓷绝缘子XWP2-708支0.28片/km钢材511.54t18.18t/km金具8.347t0.30t/km现浇混凝土1693.5m360.19m3/kmc.导线采用:导线采用LGJ-150/35钢芯铝绞线。d.地线采用:1×7-8.7-127D-B型钢绞线。e.全线绝缘配合如下:导线悬垂绝缘子串:FXBW-110/100(合成绝缘子成单、双串);导线耐张绝缘子串:FXBW-110/100(合成绝缘子成单、双串);23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告跳线绝缘子串:FYTX-110/100(硬跳线合成绝缘子成单串);构架侧导线耐张绝缘子串:XWP3-70(防污瓷绝缘子成单串)。线路跨越35kV及以上电力线、铁路、一级公路、居民区时悬垂绝缘子串采用双联串、双线夹及双挂点固定。f.防雷与接地:☆防雷:本线路全线架设双地线,地线对边导线保护角不大于15°。杆塔上两根地线之间的距离,不应超过地线与导线间垂直距离的5倍。☆接地:全线路杆塔逐基接地,线路铁塔接地装置采用水平辐射式,埋深不小于0.8m,接地材料选用¢12的圆钢。接地体均涂刷KV导电防腐涂料。g.金具:金具主要采用97样本金具,部分金具采用企标。主要金具见下表:金具名称导线地线LGJ-150/351*7-8.7-1270-B悬垂线夹CL-150/35、CL-150/35SCL-8.7/G耐张线夹NL-150/35NY-50G防振锤B853002A03F14873A08接续管JL-150/35JL-8.7/D以上悬垂线夹、耐张线夹、接续管、防振锤均为预绞式。h.基础型式:本线路采用的基础型式为:刚性台阶式基础,采用C20级混凝土现场浇制。23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告1.3.4工程项目自然环境调查:a.交叉跨越情况:跨越物名称次数(次)跨越物名称次数(次)220V电力线12公路10.4kV电力线1通讯线310kV电力线2小河135kV电力线1共计跨越21次。b.沿线地形分布及海拔高度:本工程全长28.134km,全线地形划分:平地约:23.134km占全线82.23%丘陵约:5.000km占全线17.77%本工程沿线海拔高度在3200~3500m之间。c.沿线地质概况:本线路所经沿线地层岩性以第四系坡洪积及冲洪积成因的黄土状土及碎石土为主,黄土状土厚度一般在0.4~10.0m之间,碎石层厚度均大于5m。线路沿线无不良地质现象分布。地基土对混凝土结构具弱腐蚀性、对钢筋混凝土中的钢筋具微腐蚀性、对钢结构具微腐蚀性。本工程线路所经沿线所处地貌以山前坡洪积裙、山前平原、丘陵为主,局部为沟谷阶地,地形在丘陵地段有起伏,其余地段相对平缓。d.气象条件:气象条件气温(℃)风速(m/s)冰厚(m)23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告最高气温+4000最低气温-3500大风-5300覆冰-51010(15)平均气温-500外过电压(有风)15100外过电压(无风)1500内过电压5150安装-15100冰比重0.9g/cm3年平均雷暴日44.1(天)1.3.5工程计划开竣工日期:2010年05月15日至2010年09月20日。2.工程建设目标:2.1质量目标:☆工程质量达到现行国家标准和行业有关规程、规范要求。不发生一般质量事故。☆创青海省电力公司优质工程。☆分项工程合格率100%,分部工程合格率100%,单位工程优良率100%。☆工程实现达标投产。2.2基建安全目标:23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告不发生人身重伤事故;不发生本企业发包、承包、分包工程现场的人身重伤事故;不发生因基建引发的电网事故;不发生负主要责任的一般交通事故;不发生一般火灾事故;不发生一般设备、机械损坏事故;不发生施工现场较大传染病事故;不发生环境污染事故和一般跨(坍)塌事故;不发生突发事件迟报、漏报事件、事故迟报、瞒报事故。2.3基建控制目标:人身重伤控制在0.5次/千人以内;公司负同等级以上责任的一般交通事故控制在3次以内。2.4进度目标:确保工程施工的开、竣工时间和工程阶段性里程碑进度计划的按时完成。线路:2010年05月15日开工,2010年09月20日竣工验收。2.5投资目标:工程造价原则控制在批准概算之内。工程结算按期完成。2.6环境保护目标:重大环境污染事故为零;垃圾处理符合规定,减少施工场地和周边环境植被的破坏,减少水土流失;力争做到车辆、设备尾气排放符合大气污染物的综合排放标准。完成合同规定的环保要求;完成施工生产对环境的保护措施。2.7安全文明施工控制目标:23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告根据《国家电网公司输变电工程安全文明施工标准化工作规定》(国家电网工基建【2005】403号)的要求,进入安全文明施工现场的总体策划。3.工程参建单位:3.1建设管理单位:海南供电公司建设工程部3.2监理单位:青海恒鑫工程建设监理有限责任公司3.3设计单位:青海天润电工设计有限责任公司3.4施工单位:青海宏海电力工程股份有限公司2.质量评估范围本工程监理服务范围按业主委托,对工程项目实施“四控制、两管理、一协调”。并对工程施工、调试、试生产、竣工验收和保修等建设程序实施全过程监理服务,完成合同中“监理服务范围”规定的全部工作。服务范围包括为设计、主要设备材料采购、施工、安装、调试、竣工验收及启动投运、资料归档整理、工程移交、达标投产检查评定、质量保修、工程监理总结等全方位、全过程建设监理工作(包括工程质量控制、安全控制、进度控制、投资控制、工程建设合同管理、信息管理),以及协调工程建设各有关单位间的工作关系。2.1“四控制”:2.1.1质量控制:按照建设单位所确定的工程建设质量目标,对工程建设质量进行全方位、全过程的监督、管理。2.1.2安全控制:23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告按照建设单位所确定的工程建设质量目标,防止工程建设中发生人身、设备事故,实现安全生产。2.1.3进度控制:在保证工程安全、质量的前提下,采取措施实现工程建设的工期目标。2.1.4投资控制:对工程投资进行管理,使投资处于受控状态,以达到工程建设总投资控制在审定概算的范围内。2.2“两管理”:2.2.1信息及资料管理:l定期编制工程简报,及时通报工程质量、投资、进度、安全等有关信息。l编制整理监理工作的各种文件、资料、记录、监测资料、图纸等,作好监理日记,建立完整的信息档案,编制工程项目监理工作总结交付业主。l组织并监督设计、施工、调试、设备材料供应单位提供竣工移交资料,且依据档案管理要求进行整理造册。l规范建设项目声像档案工作,确保声像档案的完整、正确、系统和有效的利用。2.2.2合同管理:l参与并监督施工合同、定货合同及其他合同的签订及履行。l项目法人与各承包单位签订的承包合同中,属委托监理单位代行履约的部分,监理单位应认真履约。23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告l监理单位应认真管理好合同,站在公正的立场上积极、及时协调各方,保证各方对合同的履约。当发生索赔事宜时,监理应核定索赔的依据和索赔的费用,并提出监理意见。2.3“一协调”:监理单位应在工程监理服务范围内,根据工程建设的需要主动协调各有关单位的工作关系。这些单位包括:项目法人、设计、施工、设备制造、材料供应、和与工程建设有关的单位。协调工作是监理单位的重要职能,通过工程协调保证工程建设的顺利实施。3.质量评估依据序号标准/文件名称标准号/文号适用专业国家电网公司主要质量管理文件3A1《国家电网公司工程建设质量管理规定(试行)》2006年发布国家电网基建【2006】699号通用3A4《国家电网公司电力建设工程施工技术管理导则》国家电网工【2003】153号文通用3A5《〈国家电网公司输变电工程建设创优规划编制纲要〉等7个指导文件》基建质量【2007】89号文通用3A7《国家电网公司输变电优质工程评选办法(2008年版)》国家电网基建【2008】288号文通用3A8《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》基建安全【2007】25号通用3A9《关于应用<国家电网公司输变电工程施工工艺示范手册>的通知》基建质量〔2006〕135号通用3A10关于应用《国家电网公司输变电工程施工工艺示范》光盘的通知基建质量〔2009〕290号通用3A11《关于印发<110kV~1000kV变电(换流)站土建工程施工质量验收及评定统一表式>等3类表式的通知》基建质量[2008]75号通用3A12《国家电网公司工程建设施工质量监理管理办法》通用国家电网公司企业标准3A13《输变电工程建设标准强制性条文实施管理规程》Q/GDW248-2008通用国家、行业有关法规、标准23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告3B1《建设工程质量管理条例》2000-1-30中华人民共和国国务院令第279号通用3B5《建设工程监理规范》GB50319-2000通用3B8工程建设标准强制性条文电力工程部分2006年版通用3B11电力建设工程质量监督规定(暂行、2005版)电建质监〔2005〕52号通用3B16中国电力优质工程评选办法通用3B19《110~500kV架空送电线路施工及验收规范》GB50233-2005线路3B21《110kV~500kV架空电力线路工程施工质量及评定规程》DL/T5168-2002线路4.施工过程质量控制综述4.1在施工过程中,监理项目部严格审查核实施工项目部现场组织机构,施工项目管理机构人员健全,责任落实到位;4.2项目管理实施规划,经施工单位内部严格审批,并经监理项目部及业主项目部审核批准,并在施工过程中能够严格执行;4.3施工项目部质量保证体系、质量管理体系健全;4.4对国家强制性标准条文的执行计划严格落实和执行;4.5对施工方案和施工技术措施严格执行并落实;4.6对工程质量,在现场监理巡视和旁站监理过程中,发现提出的问题的处理,能够及时进行整改;4.7对监理工程师通知单的执行与回复情况,能够做到及时、准确的整改和回复;4.8在施工过程中施工项目部各级管理人员,能够认真履行职责,对工程施工质量进行定期或不定期的检查,能够对发现的问题认真进行总结,自行整改处理,施工至今未出现一般以上质量事故;23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告4.9业主项目部和监理项目部,针对工程质量的管理,能够互相配合认真、严格、有序地进行质量控制与质量管理;4.10为了工程质量能够达到预期的目标,业主项目部于5月22日组织有关参建单位各级人员,对新建750kV日月山变电站及其西宁至格尔木750kV输电线路工程进行参观学习;4.11业主项目部和监理项目部,定期或不定期的在短短的一个多月的施工阶段,先后对工程施工质量多次进行检查。并多次组织学习和宣贯《输变电工程建设标准强制性条文实施管理规程》,以及《国家电网公司输变电工程质量通病防治工作要求和技术措施》等有关工程质量的标准、规范、规程和其它有关文件,有效地控制了工程施工质量,从而确保了工程质量目标的实现。5.工程质量监理控制概述5.1监理项目部在施工监理工作中,采取巡视、旁站、定期或不定期进行组织学习等措施进行施工质量控制,这些措施有效地促进了施工质量的提高。5.2在监理工作中,经常采取的措施归纳起来主要有技术措施、经济措施、组织措施及合同措施。5.3具体分为事前控制措施、事中控制措施和事后控制措施三个部分5.3.1事前控制措施5.3.1.1材料供应的质量控制:23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告由于本工程基础型式和铁塔种类很多,给物资供应和材料保管提出了较高的要求。加强材料的质量控制,是提高工程质量的重要保证,所以必须规范本工程建设中的物资管理行为,防止不合格的材料设备用于工程,保证物资供应满足工程建设的需要。l督促施工承包商履行施工合同中关于物资、设备的采购、检验、运输、保管的相关条款。l依据合同规定检查、接收物资供应承包商提供的物资。l负责施工与物资供应的协调,在监理合同委托范围内处理有关物资、设备质量问题。l组织对业主供应的设备、材料的现场交接,安排和监督主要设备的现场开箱检查。主要方法如下:²外观检验,对材料从品种规格、标志、外形尺寸等进行直观检查,看其有无质量问题;²理化检验,借助有资质的试验单位的试验设备和仪器对材料样品的化学成分、机械性能等进行科学的鉴定,如砂、石、水泥、配合比等。²无损检验,是在不破坏材料样品的前提下,利用摇表、拉力计等进行检测。5.3.1.2施工阶段☆施工前的质量控制:l对施工承包商选择分包商的技术、安全资质等进行审查。在工程如需分包的情况下,承包商的分包活动应满足整个工程招标书中关于分包条件的规定;l23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告分包商资质经监理审查确认后,方可进行分包施工,且分包施工应纳入承包商施工管理活动中,严格控制分包工程质量;l组织并参与施工图纸会审及设计交底:l业主、设计、监理、运行、施工单位、设备供应等单位参加对施工图纸的会审及设计的技术交底工作:l施工图会审及设计交底的主要内容有:²基础型式及选取理由;²杆塔结构、选取理由以及架线时允许的张力限制;²对特殊施工在结构方面的要求;²线路对广播线、电力线、铁路、公路及江河等跨越情况的说明。²建设、施工、运行、监理等单位就施工图存在的问题提出意见,并与设计配合商讨解决问题的办法,达成统一意见;²就图纸会审中提出的问题及解决问题的办法,及时形成正式的会议纪要发参加会议的各有关单位,并督促设计院会后及时出具相应的设计变更通知书。☆审查施工组织设计:l核实和认定施工单位对本工程编写的施工组织设计文件(是否有针对性;是否经过其上级行政主管部门审批)。l核查施工组织设计的内容是否完整可行。其内容应包括:²建设依据、工程概况以及对本工程的具体施工情况分析;²工程组织形式、机构、及采用的质量标准;²原材料采购及内、外加工件保证质量的措施;²施工机具、计量器具的配置情况;23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告²基础、立塔、架线三大工序的技术、质量、安全保证措施;²劳动力组织及安排情况;²网络图或横道图以及工期控制措施的合理性;l开工条件检查为保证工程质量,在总体工程及分部工程开工前,均应对承包商开工前的各项准备工作进行检查。承包商在具备开工条件后应填报《工程开工报审表》和《分部工程开工报审表》并附相关资料报监理部,监理部根据承包商计划时间安排,及时进行开工条件检查。基础工程的开工条件检查可结合总体工程开工条件检查一并进行,组塔、架线工程按分部工程开工条件检查范围进行。检查分‘内业资料检查’和‘外业施工现场检查’两步进行。以下列出了基础、组塔和架线三大工序的所有开工条件检查内容,具体操作时有针对性检查相关内容。l监理工程师应检查的内业资料:²开工申请报告;²施工组织设计;²施工作业指导书;²技术、质量、安全及文明施工保证体系及相应的管理制度;²现场准备已经就绪;²施工许可证已经办理;²土地征购手续已经办理(必要时可以边办理手续边施工);²地方协调会已经成功召开;²线路复测已经完成并提交了复测报告和记录;23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告²分供应和分承包商已合法选定,其资质合格,能满足工程质量要求;²钢材、水泥、砂、石质量文件及相应的试(化)验报告(复印件);²混凝土配合比试验报告(复印件);²铁塔塔材的质量证明文件(复印件);²导、地线、金具、绝缘子的质量证明文件(复印件);²导、地线压接试验报告(复印件);²特殊工种人员的培训记录及上岗证(复印件);²主要施工检测仪器、仪表的年度检查合格证(复印件);²材料到货检查验收记录。l监理工程师施工现场检查的内容:²经过确认有效的施工图是否已经到齐;²施工(技术)交底是否已经完成并有记录;²施工人员及各专业管理人员是否已到位,已经过培训并有记录;²核查技术、质量、安全管理岗位责任制的真正落实情况;²施工所需的原材料是否进场、能否保证连续施工的需要;²施工现场布置及机具配置是否合理,机具是否已经过检修并已进场;²施工现场是否有环境保护措施(如果必要);l监理签证²监理部对开工条件检查中存在的问题以及需整改达到的要求,与承包商充分交换意见,并限期整改;23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告²整改达到要求后,监理部在承包商的《工程开工报审表》及《分部工程开工报审表》上签署监理意见,报项目法人批准后办理开工手续。☆施工中的质量控制:l施工现场的设计质量控制:²对现场的设计变更进行监控并提出监理意见,加以签证;²加强对设计工代工作的管理,确保其与现场的配合良好;²督促施工图纸及其修改文件的及时分发与控制;²加强对用于施工现场的材料的跟踪检查;²参加装置性材料的现场到货检验;²督促施工承包商对自购的地方性、消耗性材料的送检和取证工作;²对材料进行跟踪检查,检查施工单位用于工程上的材料质量证明文件和相应的抽样试(化)验报告。l采取巡检、旁站结合中间检查、竣工预验收等方法对工程的工序质量进行控制。监理人员应督促施工承包商按作业指导书进行施工。若发现违规作业,除立即制止外,监理有权提出口头停工令或发出书面《停工通知单》和《整改通知单》,责令施工承包商停工整改。施工承包商接到停工令后,必须立即停工整改、纠正。同时必须将纠正、预防措施报监理审查,经监理工程师检查确认后下达复工令,方可复工。☆基础工程:●旁站及巡回检查,检查内容如下:23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告☆检查施工人员(测工、技术、质量、安全人员)的到位情况,岗位责任是否明确;☆通过口头询问施工方法及现场观察,了解现场施工人员对施工技术交底的掌握情况;☆检查施工单位的质量活动的运转记录是否真实、及时。●对基础混凝土浇制过程采取重点旁站监督、检查。内容如下:☆纠正钢筋绑扎及支垫、混凝土搅拌、下料、捣固方法等施工中的不规范行为;检查砼配比(现场检查并抽查作业班的计量检查记录);☆检查水灰比(现场检查并抽查作业班塌落度试验记录);☆检查作业班砼试块的制作与养护(参与制作、送检以确认试验结果);☆检查施工用测量仪器、工具的符合性;☆制止不符合质量标准的基础材料用于工程中;☆检查基础钢筋的焊接质量;☆检查现场水泥是否因现场保管原因而产生变质;☆砂、石的含泥量控制(砂、石不落地措施)。☆严格控制承力转角塔基础的预偏;☆对施工中的质量通病进行分析并采取对策。☆停工待检及质量抽查:●监理部要求施工单位在基础“支模后、混凝土浇制前”以及“基础拆模后、回填前”设立两个停工待检点。●23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告施工单位应在工序完成后24小时内通知监理人员对停工待检点项目及时进行检查;检查的项目如下:●检查基坑开挖的位置、尺寸、核对相应的地质情况;●检查钢筋使用的规格、数量及绑扎质量;●钢筋笼的支垫及模板的支撑质量;●承力转角塔基础的预偏;●混凝土浇制的准备情况;●检查基础拆模后的混凝土表面质量及实际测量各部几何尺寸。●监理人员在对以上项目进行检查后应填写相关记录备查。●若监理人员在接到施工单位通知48小时后没能对停工待检项目进行检查,施工单位经自检并作好记录后,可进行下道工序的施工;●监理人员根据检查结果,在施工单位的《基础隐蔽工程检查表》上签署监理意见。☆中间验收:●监理依据施工验评标准制定中间验收办法。铁塔组立工程完成工程总量的80%时,施工单位在完成了现场三级质量检查以及资料准备工作后,可填报《分部工程验收申请》;●监理部将结合现场与资料对施工单位的三级质量检查及验收准备工作进行核查,并在《分部工程验收申请》上签署意见;●组织和主持中间验收,并通知项目代表参加。对中间验收中发现的质量问题提出监理意见,对整改结果及时验收确认。●工程具备申报质监检查条件后,按质监管理程序向工程质监站和电力质监中心站提出质监检查申请并配合开展有关工作。23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告6.分项、分部工程质量核查情况:6.1按照国家、行业现行施工质量验收规范的要求,在工程开工前正确划分分项工程和分部工程,并进行了严格的审核和批准。然后在整个施工过程认真核查工程实物的质量,用科学的数据、翔实的工程资料和工程质量评估依据来评述分项和分部工程的质量情况。6.2核查时专业监理工程师和总监理工程师熟练掌握:①分项工程质量评估合格的标准是:分项工程所含的检验项目均应合格,所含的检验项目的质量验收记录应完整;②分部工程质量评估合格的标准是:分部工程所含分项工程的质量均应验收合格,质量控制资料应完整;6.3杆塔工程分部工程有关功能和抽样检验结果应符合有关规定,观感质量验收应符合要求。6.4本工程分部工程、分项工程划分如下:6.4.1本次中间验收为线路工程铁塔组立阶段中间验收。6.4.2杆塔工程为一个分部。其分项分为:1.铁塔原材料;2.铁塔组装。6.5施工项目部自评质量等级为合格,合格率为100%。6.5.1施工过程中,监理工程师日常对分项工程质量等级的核查,采取巡视检查、旁站监理、资料核查等方式方法进行核查。6.5.2质量保证资料齐全、完整、准确。施工观感质量评定为合格。7.工程质量评估结论23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告该分部工程质量的核查评估,是在施工项目部自行检查评定合格的基础上进行的。由施工项目部经过“施工队(班组)自检、施工项目部复检、公司专检”,并分别出具检查报告后,向监理项目部提交《工程质量中间验收申请》,总监理工程师收到工程质量中间验收申请后,组织专业监理工程师对工程质量严格进行检查初步验收,并且对施工项目部报送的验收资料认真进行核查。依据本工程分部工程施工监理的质量检查报告,监理评估范围内的分部工程施工质量达到合格质量标准要求。经监理项目部对所评估的杆塔分部工程,根据该分部工程质量等级评定要求、质量保证资料的审查要求进行评定和核查。并对施工观感质量、工程的使用安全、重要使用功能及主要质量情况,进行了认真检查和核查,最终的评估意见为本工程杆塔分部工程质量合格,具备工程中间验收条件。8.附件:监理项目部对杆塔分部工程质量初检抽检情况汇总表2010年8月3日初检塔号清单23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告杆塔号杆塔形式杆塔号杆塔形式杆塔号杆塔形式474#110ZM11-18441#110ZM11-18386#110ZM11-18473#√110J11-18406#110ZM11-18384#110ZM11-18472#110ZM11-18404##110ZM11-18381#110ZM11-18471#√110J11-15403#110ZM11-15465#√110J12-12402#110ZM11-18462#√110J11-15401#110ZM11-18451#√110J11-12400#110ZM11-18452#110ZM11-18399#110ZM11-18450#110ZM11-18398#110ZM11-18449#110ZM11-18397#110ZM11-18448#110ZM11-18396#110ZM11-18447#110ZM11-18395#110ZM11-18446#110ZM11-18393#110ZM11-18444#110ZM11-15392#110ZM11-15443#110ZM11-18391#110ZM11-15442#110ZM11-15389#110ZM11-18铁塔组立分部工程监理初检项目一览表23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告杆塔号塔型专检项目/数据合格优良直线转角关键(重要)项目/数据一般(外观)项目/数据项目数据项目数据合格优良合格优良合格优良合格优良474#√8833√473#√8833√472#√8833√471#√8833√465#√8833√462#√8833√451#√8833√452#√8833√450#√8833√449#√8833√448#√8833√447#√8833√446#√8833√445#√8833√444#√8833√443#√8833√442#√8833√441#√8833√406#√8833√404##√8833√23
110kVXX线“T”接改“π‘接线路工程工程质量评估报告403#√8833√402#√8833√401#√8833√400#√8833√399#√8833√398#√8833√397#√8833√396#√8833√395#√8833√393#√8833√392#√8833√391#√8833√389#√8833√386#√8833√384#√8833√381#√8833√结论实体抽查共35基,其中:直线塔30基,耐张转角塔5基。检查项目11项,其中:关键(重要)项目8项,一般(外观)项目3项;检查数据385个,其中:关键(重要)数据330个,一般(外观)数据15个,所有检查项目无超差项,检查数据符合设计及规范要求。23'
您可能关注的文档
- 宜君县2012年三季度农村住户调查数据质量评估报告
- 装饰中验分部工程监理质量评估报告
- 管网(电水消)等工程质量评估报告竣工
- 中学运动场竣工质量评估报告
- 浙江省某电力生产调度中心工程监理质量评估报告
- 住宅楼工程竣工质量评估报告
- 工程质量评估报告(格式化标准本)
- d2~d4栋质量评估报告
- 地下轨道交通工程质量评估报告
- 工程质量评估报告编制指南
- 1号楼主体结构工程质量评估报告
- 建筑监理项目部监理工作总结及质量评估报告
- 主体工程质量评估报告
- 小区单位工程质量评估报告
- 某体育中心室外绿化工程质量评估报告
- 某亲水平台二期工程质量评估报告
- 某化工油炉房工程竣工质量评估报告
- 某地铁三号线北延段龙归站防水工程分部质量评估报告
