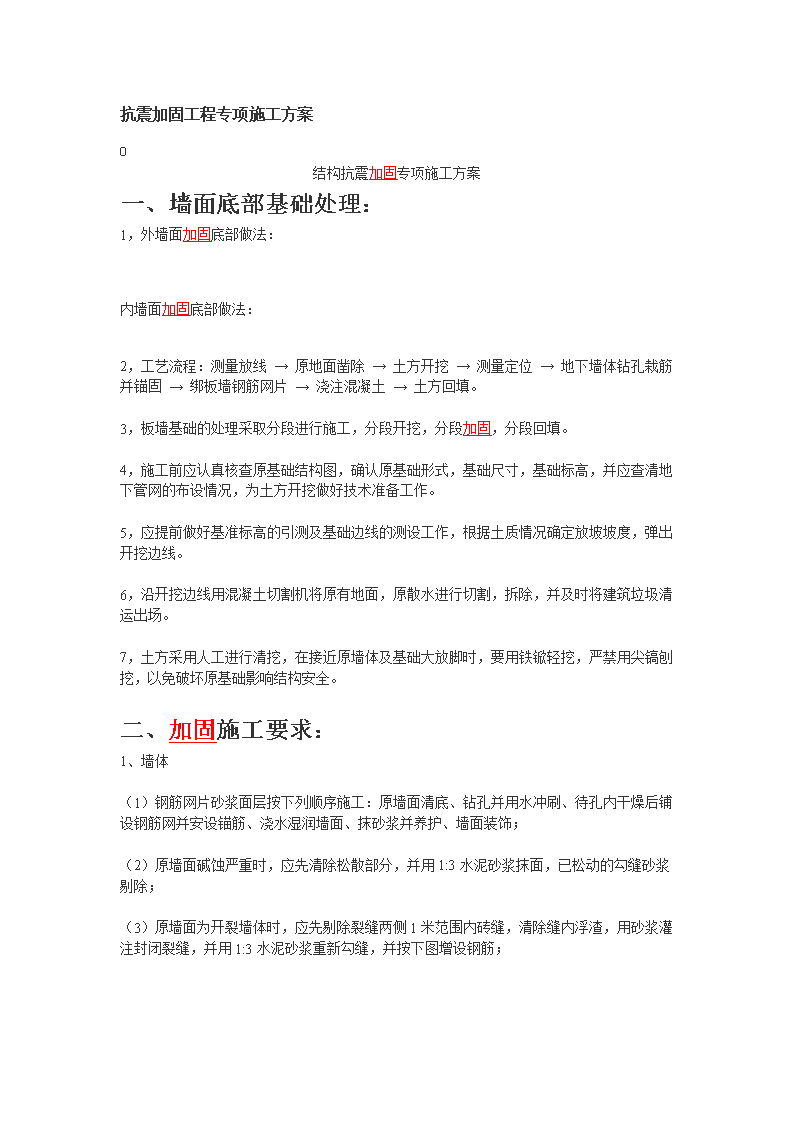

'抗震加固工程专项施工方案0结构抗震加固专项施工方案一、墙面底部基础处理:1,外墙面加固底部做法:内墙面加固底部做法:2,工艺流程:测量放线→原地面凿除→土方开挖→测量定位→地下墙体钻孔栽筋并锚固→绑板墙钢筋网片→浇注混凝土→土方回填。3,板墙基础的处理采取分段进行施工,分段开挖,分段加固,分段回填。4,施工前应认真核查原基础结构图,确认原基础形式,基础尺寸,基础标高,并应查清地下管网的布设情况,为土方开挖做好技术准备工作。5,应提前做好基准标高的引测及基础边线的测设工作,根据土质情况确定放坡坡度,弹出开挖边线。6,沿开挖边线用混凝土切割机将原有地面,原散水进行切割,拆除,并及时将建筑垃圾清运出场。7,土方采用人工进行清挖,在接近原墙体及基础大放脚时,要用铁锨轻挖,严禁用尖镐刨挖,以免破坏原基础影响结构安全。二、加固施工要求:1、墙体(1)钢筋网片砂浆面层按下列顺序施工:原墙面清底、钻孔并用水冲刷、待孔内干燥后铺设钢筋网并安设锚筋、浇水湿润墙面、抹砂浆并养护、墙面装饰;(2)原墙面碱蚀严重时,应先清除松散部分,并用1:3水泥砂浆抹面,已松动的勾缝砂浆剔除;(3)原墙面为开裂墙体时,应先剔除裂缝两侧1米范围内砖缝,清除缝内浮渣,用砂浆灌注封闭裂缝,并用1:3水泥砂浆重新勾缝,并按下图增设钢筋;

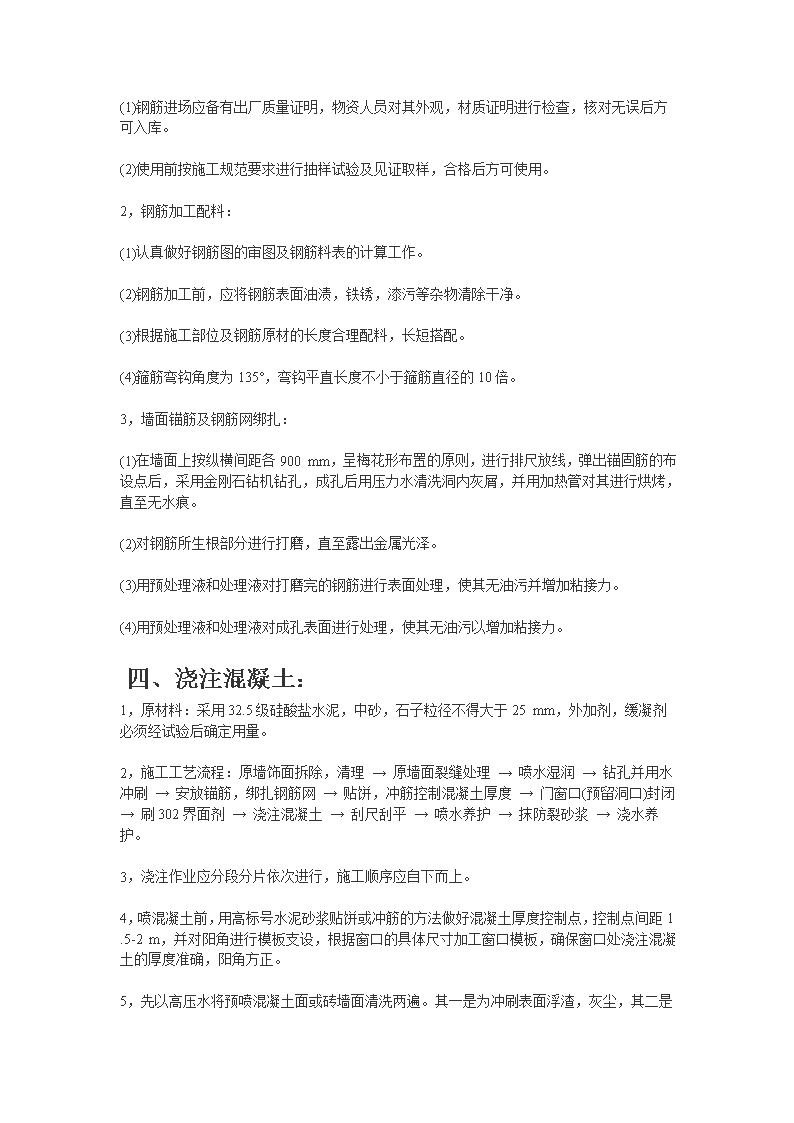

(4)、墙面钻孔时应标出穿墙筋位置,并用电钻打孔,锚筋孔直径为锚筋直径的2.5倍,深度为120mm,锚筋植入孔洞后,用水泥砂浆填实。(5)铺设钢筋网时,竖向钢筋应靠墙面并采用钢筋头支起;(6)墙体水泥砂浆施工优先采用喷射施工,喷射前应调整砂浆流动性,以保证砂浆上墙后与墙体能够很好地粘接。(7)如果采用人工抹水泥砂浆时,应先在墙面刷一道水泥浆,再分层抹灰,每层厚度不超过15mm。(8)、面层应浇水养护,防止阳光暴晒,冬季应采取防冻措施。(9)、为了尽量保留门窗框,传门窗洞的钢筋尽量沿砖缝布置,嵌入砌块间的灰缝,后粉1cm厚M10砂浆。(10)其他情况参见图集03SG611中的有关内容和节点施工,严格遵守JGJ116-2009规程。2、预制空心板(1)预制空心楼板端头与墙体连接采用角钢锚固;(2)预制空心楼板板边与原纵墙连接采用锚栓拉结;(3)预制空心楼板拼缝设置钢筋重新灌注;(4)锚栓的孔径比锚栓的公称直径大2mm;(5)角钢安装前,表面应彻底除锈(抛丸),然后涂两道红丹防锈底漆,漆膜总厚度不小于1.25微米。但连接接头的接触面安装前不涂漆,待安装完成后补漆。 (6)预制楼板拼缝处理后,楼地面选用03J9330-1第29页①节点做法:素土夯实,60厚C15混凝土垫层,水泥浆一道(内掺建筑胶),20厚1:2.5水泥砂浆面层。三、钢筋工程:1,原材料:

(1)钢筋进场应备有出厂质量证明,物资人员对其外观,材质证明进行检查,核对无误后方可入库。(2)使用前按施工规范要求进行抽样试验及见证取样,合格后方可使用。2,钢筋加工配料:(1)认真做好钢筋图的审图及钢筋料表的计算工作。(2)钢筋加工前,应将钢筋表面油渍,铁锈,漆污等杂物清除干净。(3)根据施工部位及钢筋原材的长度合理配料,长短搭配。(4)箍筋弯钩角度为135°,弯钩平直长度不小于箍筋直径的10倍。3,墙面锚筋及钢筋网绑扎:(1)在墙面上按纵横间距各900mm,呈梅花形布置的原则,进行排尺放线,弹出锚固筋的布设点后,采用金刚石钻机钻孔,成孔后用压力水清洗洞内灰屑,并用加热管对其进行烘烤,直至无水痕。(2)对钢筋所生根部分进行打磨,直至露出金属光泽。(3)用预处理液和处理液对打磨完的钢筋进行表面处理,使其无油污并增加粘接力。(4)用预处理液和处理液对成孔表面进行处理,使其无油污以增加粘接力。 四、浇注混凝土:1,原材料:采用32.5级硅酸盐水泥,中砂,石子粒径不得大于25mm,外加剂,缓凝剂必须经试验后确定用量。2,施工工艺流程:原墙饰面拆除,清理→原墙面裂缝处理→喷水湿润→钻孔并用水冲刷→安放锚筋,绑扎钢筋网→贴饼,冲筋控制混凝土厚度→门窗口(预留洞口)封闭→刷302界面剂→浇注混凝土→刮尺刮平→喷水养护→抹防裂砂浆→浇水养护。3,浇注作业应分段分片依次进行,施工顺序应自下而上。4,喷混凝土前,用高标号水泥砂浆贴饼或冲筋的方法做好混凝土厚度控制点,控制点间距1.5-2m,并对阳角进行模板支设,根据窗口的具体尺寸加工窗口模板,确保窗口处浇注混凝土的厚度准确,阳角方正。5
,先以高压水将预喷混凝土面或砖墙面清洗两遍。其一是为冲刷表面浮渣,灰尘,其二是为将混凝土表面和砖墙面充分湿润,避免混凝土浇注到原结构后,在新旧结合面处水分很快被吸干,使界面处混凝土不能充分水化而影响混凝土结合力。在浇注混凝土前刷一道302混凝土界面剂,使新老混凝土结合好。6,以上工作完成确认合格后开始进行浇注混凝土。浇注混凝土分前台,后台,后台负责运输,搅拌,上料,保证机器运转正常。前台浇注手是实现浇注质量的最关键因素,其职责是:(1)根据不同浇注面采取不同的浇注方法,如注意阴角无窝料,阳角无缺陷。(2)掌握浇注厚度,浇注顺序。(3)调节水量,此间浇注手应注意随时根据料流情况调节水量,以达到最佳水灰比(0.4-0.45)。(4)混凝土修补工作是保证浇注平整度的不可缺少的一个环节,缺角,凹陷的地方补平,凸出部分以刮尺刮平,并在混凝土终凝后抹防裂水泥砂浆。7,混凝土养护,浇注混凝土的养护是预防混凝土裂缝的关键工序,该项工作组织专门负责混凝土养护工作作业人员,每层配不小于50m水管2根,水枪2把,混凝土浇注4-6小时即开始喷水养护,每天喷水不少于两遍,保证混凝土充分湿润就行,一般养护7天。'
