- 314.50 KB
- 67页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'护坡施工方案

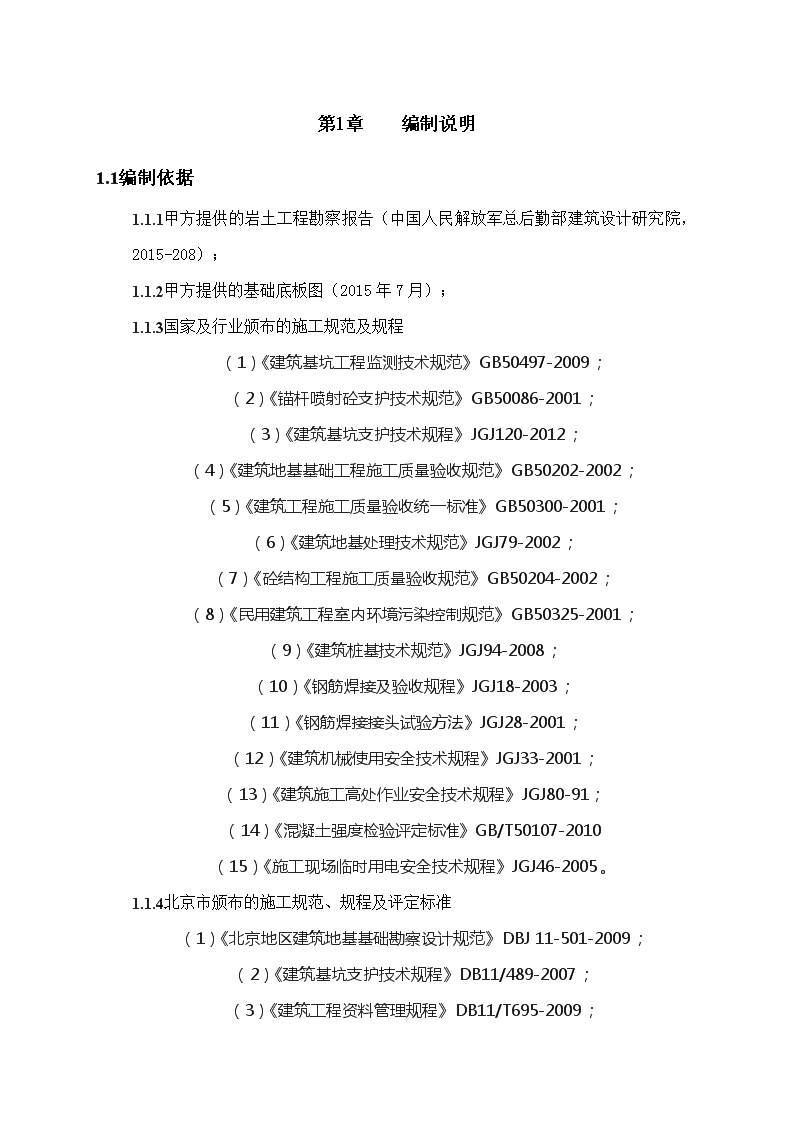

第1章编制说明1.1编制依据1.1.1甲方提供的岩土工程勘察报告(中国人民解放军总后勤部建筑设计研究院,2015-208);1.1.2甲方提供的基础底板图(2015年7月);1.1.3国家及行业颁布的施工规范及规程(1)《建筑基坑工程监测技术规范》GB50497-2009;(2)《锚杆喷射砼支护技术规范》GB50086-2001;(3)《建筑基坑支护技术规程》JGJ120-2012;(4)《建筑地基基础工程施工质量验收规范》GB50202-2002;(5)《建筑工程施工质量验收统一标准》GB50300-2001;(6)《建筑地基处理技术规范》JGJ79-2002;(7)《砼结构工程施工质量验收规范》GB50204-2002;(8)《民用建筑工程室内环境污染控制规范》GB50325-2001;(9)《建筑桩基技术规范》JGJ94-2008;(10)《钢筋焊接及验收规程》JGJ18-2003;(11)《钢筋焊接接头试验方法》JGJ28-2001;(12)《建筑机械使用安全技术规程》JGJ33-2001;(13)《建筑施工高处作业安全技术规程》JGJ80-91;(14)《混凝土强度检验评定标准》GB/T50107-2010(15)《施工现场临时用电安全技术规程》JGJ46-2005。1.1.4北京市颁布的施工规范、规程及评定标准(1)《北京地区建筑地基基础勘察设计规范》DBJ11-501-2009;(2)《建筑基坑支护技术规程》DB11/489-2007;(3)《建筑工程资料管理规程》DB11/T695-2009;
(4)《民用建筑工程室内环境污染控制规程》(DBJ01-91-2004);(5)《北京市建设工程施工降水管理办法》(京建科教〔2007〕1158号);(6)北京市建筑施工现场安全防护标准;(7)北京市建设工程施工现场场容卫生标准;(8)北京市建设工程现场管理环境保护标准。1.1.1其他依据(1)现场及周围环境调查、测量记录;(2)对以往类似工程所积累的施工经验和技术优势。1.2编制说明1.2.1甲方已提供场区周边地下管线的情况,拟建项目已定位放线,施工前还需再次检查,以确保施工安全。1.2.2基坑上口线外地面堆载和动载应满足设计单位设计计算要求,当有特殊堆载要求时,需经技术人员核算后方可确定堆载量。1.2.3总包单位应对基坑各侧坡顶进行地面硬化,并严格控制施工用水及生活用水,以防外来水浸入边坡土体,从而确保边坡长期安全。
工程概况1.1项目概况拟建总政幼儿园翻建教学中心工程位于北京市东城区安德里北街21号东院内。拟建项目为平面尺寸 52.80m*39.60m。该工程±0.000 相当于绝对标高 45.050m,根据地勘报告工程场地地面绝对标高为 44.250m,即:现场标高为-0.800m,且挖土标高高0.3m(即-1.100)。根据基础底板图,本工程垫层底标高分别为:-6.170m、-8.670m、-9.170m。即:基坑的实际开挖深度分别为:5.070m、7.570m、8.070m 考虑,基坑周边存在燃气管线,综合考虑本工程基坑深度按 4 个剖面进行考虑。由于基坑开挖较深,在开挖土方及地下结构施工过程中,需进行基坑支护方能保证基坑边坡及周围建筑和环境的安全。1.2工程特点1.施工工期紧是本工程特点之一。基坑支护及土方开挖工程需尽可能在短的时间内完成,必须加大人力、设备的投入量,并采取先进的施工工艺、性能良好的专用大型设备和完善的技术保证措施,才能保证工程总工期的要求。2.施工现场地处城市中心区,紧邻幼儿园(且幼儿园处于正常上课阶段),周边情况复杂,周围居民、行人、车辆众多,施工时必须确保文明施工、减少噪音及确保周围人、车辆的安全。3.基坑周边道路、管线较多,因此支护选型必须进行周密的考虑,施工组织的各项工作必须以此为中心,严密组织,精心施工,确保质量到达规定的要求,才能保证道路、管线的安全与正常使用。4.地质条件复杂,水位较高等,都大大增加了支护施工难度。5.施工现场临时用电容量只能达到120KW。1.3工程地质条件根据地勘报告提供:在基坑支护范围内存在 4 层土层。场地地层自上而下描述如下:①为填土层:厚度 1.80-2.70m,黄褐色或杂色,稍湿-湿,水位以下很湿,松散-稍密状
态。成分以粘质粉土及粉质粘土为主,混有大量碎石、砖块、煤渣、生活垃圾等碎物,土质不均匀,压密程度差。②一般第四系粘质粉土:层顶标高 41.52-42.50m,厚度 0.7-2.3m③一般第四系粘质粉土:层顶标高 39.79-41.350m,厚度 1.2-4.2m④一般第四系粘质粉土:层顶标高 37.15-38.80m,厚度 2.8-9.0m1.1水文地质条件根据《岩土工程详细勘察报告》在勘察深度范围内:本次钻探期间共量测到一层地下水,如下:初见水位标高 42.50-43.09(埋深 1.20-1.80m),稳定水位标高 43.22-43.35m(埋深 1.00-1.10m),该层地下水位潜水,主要受大气降水垂直渗入及地下水系侧向径流补给,随季节水位有小幅变化。场地近 3~5 年最高地下水位按 43.40m 考虑。1.2场地地下水、土的腐蚀性评价该场地的地下水对混凝土结构及钢筋混凝土结构在干湿交替状态下均有弱腐蚀性。
1.1工程重点和难点分析1.1.1地下水控制难度大本场区地下水位高,含水层颗粒细,基坑内地下水疏干难度大。1.1.2基坑支护难度大(1)基坑底板高低错落,受力状况复杂,大大增加了基坑支护施工和土方施工难度。(2)锚杆带水成孔也极易造成缩径和塌孔。(3)为了保证基坑支护体系强度稳定增长,则需要有足够的养护时间,这就与本工程工期安排紧的要求产生了一定矛盾,增加了施工期间对工序管理和进度控制的难度。1.1.3工程工期紧及各工序的管理水平要求高本工程工序较多,而各分项工程的施工工艺及工序都不一样,所占有的时间也各不同,所以增加了多工序平行施工作业的难度。而由于工程整体进度安排比较紧,质量要求高,因此,科学地选择施工工艺、机械设备和劳动队伍,合理的安排施工场地、施工顺序,周密的进行施工组织是本工程管理的重点和难点之一,也是确保本项目能否顺利施工的关键。
设计概况1.1 设计原则本工程选择基坑支护方案时,在综合分析工程地质条件、支护深度、放坡条件、边坡荷载、相邻建筑、周边地上、地下环境特点等条件的基础上,充分考虑影响边坡安全稳定的不利因素,主要遵循以下原则:1.1.1 坚持安全第一的原则1.基坑护坡设计必须确保边坡的安全与稳定。2.基坑护坡设计必须确保周边建筑物、道路及地下管线等不受影响。3.基坑护坡设计应满足结构施工时的坡顶堆载要求。1.1.2 兼顾经济性原则1.基坑护坡设计应在确保安全前提下尽量降低成本和造价。2.根据本工程实际条件,有放坡条件和锚拉结构延伸空间、边坡荷载较小,设计采用土钉墙支护、桩锚支护体系。1.1.3 保证高效性原则1.基坑护坡设计应力求简单化,易于施工,可操作性强。2.科学合理的选择施工工艺,保持工程高效率进行。1.1.4 难点1.工程水位高;2.基坑周边有燃气管线;3.基坑紧邻幼儿园,对施工噪音控制要求很高。1.2 设计方案选择基坑支护设计与施工质量的好坏是整个工程能否顺利进行施工的关键,稍有不慎就可能影响后期工程的施工,同时会影响周围建筑物的安全及周围居民的正常生活,造成极坏的社会影响。因此本工程的基坑支护必须引起高度的重视。根据甲方所提供招标文件及基坑开挖图:本工程基坑深度为 5.070~8.070m,根据地质资料、场地大小及周围建筑物情况,本着安全可靠、施工方便、经济合理、减小施工噪音的原则确定本工程的支护方案,同时根据工程的实际情况本工程采用“土钉墙”及“微型钢管桩+复合土钉墙”支护体系进行边坡围护。
一般情况下、有放坡条件采用土钉墙支护方案,土钉墙支护自八十年代引入国内,目前已广泛应用于高层建筑深基坑的支护结构,该技术变过去深基坑开挖中的被动支护为主动支护,开挖后基坑边坡土体侧压力通过钢筋网喷射砼面板传至土钉,再由土钉传至稳定的土层中,从而保证了边坡的稳定,此项工艺融合了土钉挡墙和加筋土墙的长处,形成土钉墙复合体,能显著提高边坡整体稳定性和承受坡顶超载的能力,增强土体破坏延性,改变边坡突然塌方性质,经过土钉墙加固后的土层,由于土钉的加筋作用,压力浆体的渗透作用,使相邻土钉区域土体相互约束。锚喷支护是分布多点式铰接连续板结构,是一柔性支护结构,允许土体有一定量的变形和位移,各个节点受力可自行调节,从而重新调整了结构受力状态,使结构处于最佳应力状态。而且该方法还具有工程造价低;施工低噪音;喷锚支护、基坑开挖逐步分层分段实施,不单独占用工期;施工设备简单等诸多优点。1.1基坑支护设计参数1.1.1 基坑支护方案根据本工程的地质条件及考虑周边环境影响,本工程基坑北侧、东侧部分紧邻燃气管线边坡采用微型钢管桩+复合土钉墙支护,其他部位采用1:0.4放坡土钉墙支护。基坑边坡分4个剖面进行设计计算,分别为1-1支护剖面、2-2支护剖面、3-3支护剖面和4-4支护剖面,其中1-1和2-2剖面采用1:0.4放坡土钉墙支护形式,3-3、4-4采用微型钢管桩+复合土钉墙支护结构。具体设计方案如下:1-1支护剖面:支护深度5.070m,采用土钉墙支护体系,放坡系数为1:0.4。设置三道土钉,土钉长度均为4.3m,间距为1.5m。面层厚度为80mm,喷射C20细石混凝土,内衬∅6.5@250*250mm钢筋网。(详见基坑支护图1-1剖面)。2-2支护剖面:支护深度7.570m,采用土钉墙支护体系,放坡系数为1:0.3。设置四道土钉,土钉长度为4.8m、7.8m、6.3m、4.8m、,间距为1.5m。面层厚度为80mm,喷射C20细石混凝土,内衬∅6.5@200*200mm钢筋网。(详见基坑支护图2-2剖面)。3-3支护剖面:支护深度为5.070m,采用微型钢管桩+复合土钉墙支护体系。微型钢管桩长度为6.570m,孔径为150mm,间距为500mm,孔内放置∅89*3.5mm钢焊管,土钉墙设置2道土钉及1道预应力锚杆,土钉长度为4.3m,锚杆长度为12米(自由段为5m)
,锁定荷载为100KN,反力梁为20a槽钢,桩及土钉孔内注入PSA32.5水泥浆,水灰比0.5。面层厚度为80mm,内衬∅6.5@250*250mm钢筋网,面板喷射C20细石混凝土。桩顶冠梁为250*200mm,砼强度为C20,(详见基坑支护图3-3剖面)。4-4支护剖面:支护深度为8.070m,采用微型钢管桩+复合土钉墙支护体系。微型钢管桩长度为10.970m,孔径为150mm,间距为500mm,孔内放置∅89*3.5mm钢焊管,土钉墙设置3道土钉及2道预应力锚杆,土钉长度为7.8、7.8、4.3m,锚杆长度为12米(自由段为5m),锁定荷载为100KN,反力梁为20a槽钢,桩及土钉孔内注入PSA32.5水泥浆,水灰比0.5。面层度度为80mm,内衬∅6.5@250*250mm钢筋网,面板喷射C20细石混凝土。桩顶冠梁为250*200mm,砼强度为C20,(详见基坑支护图4-4剖面)。1.1.1 具体设计施工补充说明:1、土钉倾角为5~10º,土钉孔位在坡面上呈梅花形布置,土钉锚孔注水泥浆水灰比为0.4~0.5;2、土钉墙面层编ф6.5@250mm×250mm 钢筋网,钢筋网外设1Ф14 横向压筋,横压筋与土钉锚头焊接连接;3、土钉墙面层喷射 80mm 厚的 C20 细石混凝土,混凝土配合比为水泥∶砂子∶石屑=1∶2∶2;混凝土坍落度为 40~60mm;4、土钉墙材料选取:钢筋—Ф6.5为Ⅰ级圆盘条(HPB235),Ф14—螺纹钢筋(HRB400),Ф 18—螺纹钢筋(HRB400);水泥—P.S.A 32.5 水泥;砂料—细砂;石料—粒径 5~10mm 碎石。5、土钉杆体前端围弯,围弯角度 90°,围弯直径≥100mm,围弯直线段长度≥140mm,杆体上每隔 2.0m 焊定位支架一道;各排土钉均配置水平向加强筋(Ф14HRB400)。6、土钉位置及倾角根据地层情况经设计人员确认后可做适当调整。1.1.2 其它设计说明1)预留肥槽所有基底侧面预留肥槽土钉墙按 800mm 考虑。2)边坡超载根据规范要求,基坑边坡不许堆放荷载,车辆禁行。如有其他特殊堆载的要求,须经设计人员验算后决定。
3)基坑坡顶地面硬化和排水系统为确保地面水不流入及渗入基坑,基坑开挖后,尽快安排施工边坡上口混凝土散水面,厚度 50~80mm。同时,要求结构承包单位及时做好场地地面的硬化工作,并围绕基坑周边及时砌好挡水墙及排水沟,防止地面水渗入或流入基坑,对基坑安全造成隐患。边坡坡顶和坡脚设置排水措施。4)地下管线施工准备阶段,预先向甲方查询或探明地下管线的位置,必要时可采用人工挖孔探明管线。如土钉遇到障碍物无法正常施工时,可适当对其位置和角度进行调整,但应经设计人员许可。5)信息反馈采用信息化施工,加强对基坑边坡位移的监测,对出现的情况应及时通知设计人员进行处理。6)应急措施对于其他不可预见因素可能危及到边坡安全及周边建筑安全时,可采用及时回填土方、顶部卸载、支护结构补强等措施处理。7)工程施工由于同时进入雨季施工,详见附后章节《雨季施工方案》8)根据规范本工程设计使用时间限期 1 年。
第1章施工部署1.1工程总体目标全面响应招标文件的内容,确保工程达到以下目标:工程质量目标:所有分项工程质量验收合格率100%。工期目标:30个日历天。环境保护目标:施工场界噪声达标排放;固体废弃物分类处置回收率95%以上。安全目标:重伤以上事故为零,轻伤事故率控制在2‰以下;重大火灾及爆炸事故为零。现场管理目标:达到业主、总包和公司相关要求,顾客满意率80%以上。1.2组织机构及管理职责根据本工程特点,为达到工程总体目标,按期、保质完成工程项目,我们选用公司内优秀管理人员组成项目班子,制定严格的项目管理制度。施工组织机构见图4.1。项目副经理技术负责人安全保卫部财务部工程管理部材料设备部技术质量部项目经理护坡桩施工队锚杆施工队土钉墙施工队钢筋笼施工队图4.1施工组织机构图
1.1.1项目经理职责贯彻执行国家、行政主管部门的有关法律、法规、政策和标准,执行公司各项管理制度。确定项目部的组织机构,推荐管理人员,组织制定项目部管理机构和管理人员职责。负责在本项目内贯彻落实公司质量/环境/职业健康安全方针和总体目标,主持制定项目质量/环境/职业健康安全目标并组织实施。负责对施工项目实施全过程、全面管理,组织制定项目部的各项管理制度并监督落实。严格履行工程合同和与公司签订的“项目管理目标责任书”,并进行阶段性目标控制,确保项目目标的实现。严格财务制度,建立成本控制体系,加强成本管理,搞好经济分析与核算。强化现场文明施工管理,及时发现和妥善处理突发性事件。协助公司完成项目的检查、创优申报等工作。1.1.2生产副经理职责组织编制项目总体进度、月进度、周进度计划和劳动力、物资需求计划。负责按图纸、规范规程、施工组织设计等有关要求组织施工管理。抓好项目的进度管理,根据现场实际情况及时调整进度计划,确保项目总体工期目标。负责项目的安全文明施工,建立健全安全文明施工管理的组织体系。统筹安排全场施工布置、组织与协调,优化各种资源配置、组合。有效组织和管理进入施工现场的各种资源,及时解决施工中出现的问题。1.1.3技术负责人职责全面负责工程的技术质量工作,贯彻执行国家和主管部门的技术政策和法规、质量标准。贯彻实施《质量体系文件》,组织编制和审定工程施工组织设计、主要分项工程的施工方案、季节性施工方案、质量通病防治措施等技术文件,并监督执行。组织编制和完善技术质量管理制度和技术质量岗位责制,并经常检查落实。组织图纸会审,完善设计变更,抓好技术质量交底。组织制定工程质量检验验收计划,组织质量检查、验收、评定。组织编制和实施质量创优方案,确保项目质量目标。组织工程技术资料的收集、整理、归档。
1.1.1工程管理部职责在生产副经理的领导下,抓好工程的日常工程管理、质量安全管理和文明施工管理。编制劳动力、材料、设备需求计划和施工进度计划。负责工程施工管理,严格过程控制,严格按设计图纸、规范规程施工。规划施工现场平面布置,对材料设备的堆放位置作出科学合理的安排。按图纸、标准规范、施工方案组织施工。负责编制并汇总工程量完成情况报表,绘制工程计划完成情况图表,建立工程量完成情况台账。做好施工日志,详细记录每天的施工力量、施工内容等有关情况。负责项目劳务管理。1.1.2技术质量部职责在技术负责人的领导下,负责项目的技术质量管理,编制施工组织设计、重要分项工程的施工方案、质量创优方案等各项技术文件。负责进场物资的质量验收和抽样检查。防止无质保文件和不符合规范要求的物资进入现场。负责对各专业技术人员、各专业分包队伍和劳务分包队伍、各分项工程进行技术质量交底。监督各专业分包队伍和劳务施工队伍按图纸和规程规范施工,对施工过程实行质量控制。负责工地测量网络建立和轴线、标高的控制;负责各分部、分项工程及最终产品的质量检查、验收、评定;做好技术资料的填写、收集、整理、立卷、归档工作,建立技术文件收发台账。办理工程设计变更洽商,建立图纸会审和设计变更台账;编制质量创优方案,收集质量创优的影、像、文字资料,负责质量创优申报。1.1.3材料设备部职责负责编制物资采购计划,组织物资采购、进场验收;负责设备和周转料具的采购和租赁、维护保养管理、进(退)场管理。
组织对供应商的评价,建立供应商档案;从选择供应商、合同洽商、进场验收等各环节控制采购物资的质量;对进场的物资,做到采购订货、验收贮存、发放、使用手续完备,记录齐全,具有可追溯性。根据工程需要制定材料、机械、设备的进场计划,并协调各分包单位对工程机械的具体使用。建立机械设备台账,编制和完善机械设备的使用方案和安全操作规程。1.1.1安全保卫部职责负责制定和完善安全文明施工管理制度,环境保护制度和安全文明施工岗位责任制;对项目的施工安全、文明施工、环境保护工作负总责。与所有进场施工的分包队伍、劳务队伍签订安全文明施工管理责任书;对所有进场施工人员进行安全技术交底,并做好交底签字记录。建立健全安全文明施工管理的各种台帐,负责各种安全记录资料的填制,收集和立卷工作。抓好安全文明施工的日常监督管理,做好巡查记录,对违反安全文明施工的人和事发现一起、纠正一起、查处一起;定期组织安全文明施工的检查、考核、评比。1.1.2财务部职责制定和完善项目财务管理制度,认真实行会计监督,严格遵守财经纪律。负责编制财务成本计划、各项费用计划、资金收支计划,并督促实施;做好财务、统计资料的收集、整理、归类、汇编工作;严格执行成本管理条例和会计人员规则,认真审查报销单据,做到先审核后结算付款,复核后再记账。负责开展经济分析,按月检查财务及生产经营主要指标执行情况,提出经济分析报告。严格执行资金管理制度,及时办理月度工程款,采取有效措施,加快资金周转。1.2施工现场总平面布置1.2.1施工布置原则根据现场实际条件,进行本工程施工场地总平面布置。在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,便于安全生产、生活方便,确保各施工时段内的施工均能正常均衡有序进行。同时尽量少占地,对施工区及周围环境进行有效的保护。施工现场采取封闭式管理,用房计划部分租用当地民房,不足部分搭建临时房屋作为补充。临建设施布置原则上力求合理、紧凑、节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工。
1.1.1施工运输交通尽量利用现有的公路与场地原有道路沟通,临时设施场内施工道路可依实际情况,结合已有或新布置的简易临时施工道路而成。1.1.2材料堆放及钢筋笼加工场材料堆放场布置在基坑西侧,钢筋笼加工场布置在基坑内。1.1.3生活办公设施生活办公设施包括办公室、职工宿舍、食堂卫生设施等,拟定布置在施工现场西部。部分生活用房计划租用民房。1.1.4生产、生活用水及用电本工程用水主要为拌和用水、养护用水及生活用水等。甲方如不能将自来水接至现场,则考虑打井1眼,或借用农村已有的水井。根据本工程特点,生活用电直接使用所租房屋的电源。施工临时用电与供电部门联系,安装临时施工用电。1.1.5临时用地本工程施工时请业主协调或自行租用临时用地,主要用以施工材料堆放、机械设备停置以及生产、生活临时设施安排。施工现场总平面布置参见附图2;临时用地情况参见附表4。1.2施工进度计划本工程总工期为30个日历天,开工时间根据业主对现场水电提供情况,预计开工日期为2016年6月15日。1.3劳动力计划选择高素质的施工作业队伍进行该工程的施工。对工人进行技术、质量、安全交底和思想、法制教育,教育工人树立“质量第一、安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规。根据阶段性工期计划及相应的施工顺序,施工高峰期,施工作业人员平均每日投入约50人。劳动力计划配备见附表3。1.4主要材料计划
1.1.1根据统计的工程量计算原材料用量。1.1.2根据原材料用量明细表对原材料进行分类,确定采购计划和步骤。1.1.3按采购计划对原材料生产厂家进行价格、产地、质量状况、运输距离等情况的调查,综合比较,确定采购地点和方式,订立采购合同。1.1.4根据工程进度计划,针对每种原材料的采购情况,制定各种原材料供应计划。1.2主要施工设备本项目的机械设备以各分项的工程内容、工期及工程量大小合理安排,拟投入本工程的主要施工设备见附表1。1.3主要试验和检测仪器设备计划本工程拟配备的试验和检测仪器设备见附表2。1.4主要试验计划1.4.1对进场的钢材应有出厂合格证,每60t做一组原材试验。1.4.2对进场的水泥包含水泥厂家的营业执照、年检、在北京备案资料等成套资料以及水泥3天强度检测报告、水泥合格证等,每200t做一组原材试验,不足200t的做一组原材试验。1.4.3对进场的砂石,每400m3或600t做一组原始试验,不足600t的做一组原材试验。1.4.4锚杆成孔用于注浆的净浆强度用100×100×100mm试块经标准养护测定,每班留取2组(1组备用),其3天强度平均值不小于设计标号值的50%。1.4.5护坡桩混凝土强度用100×100×100mm试块经标准养护测定,每班留取2组(1组备用)。1.5施工用电根据本项目工程进度安排,各种施工机械及设备运转时,用电总功率要求不小于150kw。1.6施工用水施工现场须提供供水水源接入口2处,每处流量不小于10m3/小时。
1.1与业主、总包、监理等单位的配合、协调、管理和服务1.1.1配合、协调、管理和服务工作遵循“做好服务、积极配合、重点对待、及时协调”的原则。1.1.2本着全心全意为业主的精神,我们将严格执行业主的决议,绝对服从业主的管理。积极配合业主进行场内的施工准备工作,为业主排忧解难。1.1.3积极做好文明施工工作,争创市级文明工地,从施工阶段就树立起标志性的形象,为业主争光。1.1.4服从总承包单位对工程的协调;充分考虑与周边施工单位的合作,强化统一指挥,各专业服从总体,服从工程大局,不耽误相互施工工作。(1)施工过程中,实行项目经理负责制,商务副经理具体协调和落实工作,确保工程例会的指令得到及时实施。(2)对于相邻区段施工道路占用、清扫,围挡及出入口的设置,施工区域内管线的改造及使用,需要协助总包与交通、市政、城管等职能部门进行相应的协调工作,确保施工正常进行。(3)在现场平面布置上以总包单位为核心,服从总包单位的布置,如施工道路,临水、临电的布设、塔吊的安装等,我方将积极配合进行相应的支护方案的调整,确保施工顺利进行。(4)在施工部位进度上,按照总包单位要求进行重点施工,满足总包的施工形象进度。(5)在现场的安全文明施工管理上,与总包单位步调一致,协调管理。(6)在资料管理上,为配合总包单位争取市优项目,我方将按合同约定积极做好配合工作。(7)在施工生产管理上,我方管理人员将服从总包单位的指挥,积极配合做好与施工相关的各项有利工作。(8)支护工程工作需要和其他承包商积极配合,直至土方回填至本工程相对标高±0.00处时,才能结束支护工程的工作。(9)在工程移交给总承包商前,继续负责工地管理工作和临时土面的保护处理工作。
1.1.1服从监理工程师管理、密切配合,妥善协调。(1)积极参加监理工程师主持召开的每周一次生产例会或随时召集的其他会议,严格按照监理工程师批准的施工方案进行施工。(2)按监理工程师同意的格式和详细程度,向监理工程师及时提交完整的进度计划,以获得监理工程师的批准;任何时候如果监理工程师认为施工进度不符合批准的进度计划或不符合竣工期限的要求,则保证在监理工程师的同意下,立即采取必要的措施加快工程进度,以使其符合竣工期限的要求。(3)承包范围内的所有施工过程和施工材料、设备,接受监理工程师在任何时候进入现场进行他们认为有必要的检查,并提供一切便利。(4)当监理工程师要求对工程的任何部位进行计量时,我们保证立即派出一名合格的代表协助监理工程师进行上述审核或计量,并及时提供监理工程师所要求的一切详细资料。(5)确保在承包范围内所有施工人员在现场绝对服从监理工程师的正确指挥,接受监理工程师的检查监督,并及时答复监理工程师提出的关于施工的任何合理问题。1.1.2与设计单位积极沟通,密切配合。(1)积极组织技术人员同设计人员认真做好图纸会审工作,根据我公司多年来地基基础工程设计与施工的经验,在达到设计单位要求的前提下深化、完善图纸设计。(2)定期向设计方介绍施工情况及采用的施工工艺,并听取设计方的意见。
施工准备1.1技术准备1.1.1收集准备本工程适用的国家及地方规范规程,收集与本工程条件类似的工程资料。1.1.2组织项目施工技术、管理人员学习国家及地方规范规程相关条文,了解各项参数指标和有关施工强制性规定。1.1.3组织项目技术人员熟悉图纸,了解工程情况和工程施工内容,理解施工图各种设计技术要求和各项指标。1.1.4组织全体施工人员熟悉本工程各项操作规程,了解以往类似工程施工情况,学习以往工程施工经验。1.1.5分项编写详细的施工方案,为进场正式施工做好指导性技术文件。1.2现场准备1.2.1工程施工前,须与甲方办理好交接桩、验线手续,并拿到测绘部门的验线成果;做好现场轴线和高程控制网测设及复核。1.2.2做好开工前的环卫、交通等相关手续的申报办理工作;1.2.3施工前应对所有进场人员进行全面的施工技术交底及安全技术交底,以便确保达到预期的质量、安全、工期要求;1.2.4为确保微型桩的成桩质量,需提前进行场地平整等工作。1.2.5组织机械设备进场根据施工机具的需用量,组织施工机械设备进场,并在进场后按规定地点和方式布置,进行相应的保养和试运转等工作。
主要施工方法及技术措施1.1土方开挖要求土方开挖竖向分步与支护作业的要求相协调,基总体部署按土钉墙施工划分,分6步开挖至设计标高,具体分步如下:步数开挖深度(m)层底标高(m)备注11.82.55土钉施工随土方开挖进行穿插作业,每层开挖深度不超过1.8m。21.54.0531.55.5541.57.0551.58.5560.69.151.2 土钉墙支护1.2.1 施工工艺选型土钉喷锚支护具有无噪音,不单独占用工期等诸多优点,具体按如下方法施工:1)分层分段施工:为配合土方开挖与护坡施工同步进行,土方作业采取分层分段施工。2)土钉制作:为使土钉顺利送入土中,在土钉上每隔 2m 处焊接对中支架,形成锥形滑撬。同时保证土钉在孔居中位置,防止出现偏心,以提高抗拔力。3)土钉送入孔中后,随即进行压力注浆,注浆压力达到 0.5Mpa 时,持续 5分钟,使水泥浆能够有效渗入土体孔隙中。4)
坑边修坡:在挖土过程中及时进行侧壁的修补,保证平整度满足施工要求,同时此项工艺直接关系到面层喷射砼的质量和材料耗用量,因此要严格按要求施工。5)钢筋网片施工:在修好的坡面上及时进行绑扎网片固定在坡面的短钢筋上,上下左右根对根搭接绑扎,并不少于两点焊接,钢筋网片借助 L 字型锚头及压筋压焊在土钉端部形成一体。6)喷射砼施工:面层豆石砼用砼喷射机施喷,压缩空气机施喷气压 2~5Kg/Cm2,靠底边 300mm 高度的开挖面可先不喷,利于下一步开挖面上的钢筋设置与搭接。有关施工工艺流程图见附图。1.1.1 施工准备1.钢筋杆体加工场地位于离土钉施工工作面较近处。2.水泥浆搅拌站布置设置移动式水泥浆搅拌站 1~2 个,随土钉施工工作面的变化而移动。3.主要机械设备进场1.1.2 主要施工方法1.修坡基坑开挖用反铲式挖土机。预留 10~20cm 厚人工修坡,开挖深度在土钉孔位下 30cm,预留成孔工作面宽度 6~8m,确保边坡的立面和壁面的平整度。当遇有上层滞水及影响时,要在坡面上每隔 1.0 米插放一个导流管,疏导上层滞水对坡面的作用。2.编扎钢筋网钢筋保护层厚度不宜小于 20mm。修坡后按顺序编扎钢筋网,钢筋接头宜用焊接,由于编网是随开挖分层进行的,因此,上下层的竖向钢筋搭接长度应大于 200mm,以保证钢筋网的整体性,有利于力的传递。在进行两层钢筋网部位施工时,第二层钢筋网绑扎、固定,必须在第一层豆石混凝土喷射完全铺盖后,且达到一定强度后(喷射后一天即可),方可进行。3.打孔
本工程主要采用人工洛阳铲成孔,成孔直径 100mm,局部采用机械辅助成孔。4.土钉制作与安放为了土钉定位于孔的中心位置,需沿长度每隔 1.5~2.0m 焊上定位支架,定位支架的高度要确保使钢筋能够居中。5.注浆注浆质量是保证土钉抗拔力的关键。在施工中必须认真按照设计要求,严格控制配料比,并根据施工需要采取措施确保浆液的流动性和提高强度,使土钉早日进入工作状态。注浆方式采用底部注浆,即将注浆管插入孔底(距孔底 200mm),浆液从孔底开始向孔口灌填。当浆液从底部充满至孔口时,还需进行多次补浆,一般不少于 2 次,保证浆液注满孔内。向孔内注入浆体的充盈系数必须大于 1.0。浆体应搅拌均匀并立即使用,开始注浆前、中途停顿或作业完毕后需用水冲洗管路。6.土钉端部焊接土钉均采用土钉端部与加强筋相互焊接的形式。各钢筋的位置由里向外是:钢筋网,水平加强筋,土钉端头锁定筋(见土钉构造详图)。7.喷射混凝土喷射混凝土强度等级采用C20,其初定配 比为:水泥:砂:碎石:水=1:2:2:0.5,碎石的最大粒径不超过 12mm,喷射混凝土机的工作压力为 0.3~0.4Mpa。作业面的喷射顺序应是自下而上,从开挖层底部开始向上喷射,这样可防止喷射混凝土由于自重悬吊于上层土钉,增加上一层土钉荷载,尤其是当上层土钉注浆和喷射混凝土尚未达到一定强度时,更要尽量避免。在设有两层钢筋网部位,第一层喷射混凝土必须完全将第一层钢筋网覆盖,且达到一定强度后,方可进行第二层钢筋网绑扎、固定,然后进行第二层混凝土面层喷射。1.1.1 土钉墙施工注意事项及质量要求
1.土钉成孔采用的机具应适合土层的特点,满足成孔要求。2.修坡时专人进行测量,确保不吃槽。喷射混凝土时,由专人检查钢筋网长及标志杆的安装。3.成孔前,应根据设计要求定出孔位并作出标记和编号。 成孔的倾角偏差为±5%,孔径允许偏差±5mm,孔深允许偏差±50mm。当成孔过程中遇有障碍物需调整孔位时,不得损害支护原定的安全程度,由现场技术负责人决定。4.钢筋、水泥进场要有材质单、出厂合格证,并做复验,如果锚筋采取搭接焊,每批应按规范要求,做焊头抗拉强度试验。5.锚筋与中心支架点焊牢固,中心支架间距 1.5~2.0m 一个(详见土钉构造详图)。土钉钢筋的长度=设计长度(mm)+200mm。6.插入钢筋时,由专人检查,若插入深度不足,则继续取土成孔。7.水泥浆体的强度应大于 15N/mm2,水灰比不宜超过 0.6,并宜加入适量的速凝剂以促进早凝和控制泌水。注浆时要严格按配比搅浆,并随成孔随注浆,注浆渗漏较多时,要进行二次、三次补浆直到注满。8.锚筋制作长度误差不得大于 20mm,锚筋长度不够时,采取双面搭接焊,搭接长度符合规范要求。9.水泥浆体的强度试验:每层做 2 组试块。10.喷射混凝土粗骨料最大粒径不应大于 12mm,并应通过外加剂来调节所需早强时间。11.钢筋网片可用插入土中的钢筋固定,在混凝土喷射下应不出现振动。12.当继续进行下部喷射混凝土作业时,应仔细清除施工缝结合面上的浮浆层。13.钢筋网在横向的搭接长度不应少于一个网格边长。如为搭接焊则焊长不小于网筋直径的 10 倍。14.喷射混凝土强度:每层做 2 组 28 天标养试块。
15.不得碰撞土钉头外露部分,坡面 3.0m 以内不得任意堆放材料。16.根据现行国家规范规定需对喷射混凝土的厚度进行抽测;方法采用在喷射混凝土前,在坡面上插上φ 10 的钢筋,钢筋与坡面垂直,露出土坡面的长度为 200~350mm 左右,喷射混凝土后,量露出混凝土面的长度,即可测出喷射混凝土的厚度。1.1.1 土钉墙施工应急措施1.当土钉墙施工时遇有渗水严重,出现流砂时应采取如下措施:1)在正常工序施工前,先沿开挖面垂直击入钢管或注浆加固土体。2)在护坡面渗水的地方及时插放泄水导管,其外端伸出支护面层,必要时将导水管直接排水至槽内排水沟内,间距可视渗水情况而定,用以减轻水压力对边坡的影响。2.当监测点的水平位移变化较大时,根据情况,可以在适当位置补打预应力土钉、坡顶卸载或在坡底堆土等措施。1.2微型钢管桩施工1.2.1施工方法微型钢管桩在第一步土方施工、放坡完毕后施工。依据本工程地勘资料揭示的地质、水文地质特点,拟采用地质钻机成桩工艺。其优点是:工效高,噪音低,不扰民,不需要泥浆护壁,不排污,施工现场文明,综合效益高。1.2.2施工流程施工放样→桩机移动到位→钻孔→吊放钢管→压力灌浆→冠梁施工。1.2.3施工技术要求(1)微型钢管桩在专业技术人员操作下,按照设计要求放样,并对每根桩做好保护,以备施工过程中随时进行复核查对。(2)微型钢管桩沿边线方向布设。钢管桩钻孔为Φ150的垂直向下钻孔。成孔过程中,应均速钻进,严格控制钻孔速度,以防止钻孔弯曲和变形,造成钢管下孔困难。钻进达到设计深度后,不得立即停钻,必须在停止尺的情况下,稳钻1-2分钟,以保证孔深、孔径和孔内的干净。
(3)钢管桩所用的钢管所采用Φ89*3.5mm的热轧焊接钢管。钢管下孔前,应先在管壁上开孔以作为注浆孔,开孔5mm,竖向间距800mm,管壁螺旋布设。(4)钢管下孔应采用车吊将钢管吊起,垂直于地面,缓缓下入孔内,保证钢管垂直落入孔内,避免钢碰撞孔壁土体。(5)钢管就位好,应立即对钢管桩预予以注浆。为保证注浆的饱满没有空洞,注浆采用孔底注浆法,既是将注浆管插至距孔底5-10cm的位置,使水泥浆至孔底进入,并向上倒注,直到注满封孔为止。(6)注浆结束的标准1)超过注浆量的10%;2)孔口或周围发生冒浆;3)超过预定压力或压力稳定后突然下降;1.1.1注意事项(1)注浆过程中如果发现冒浆、漏浆,根据具体情况采用嵌缝、表面封堵、低压、浓浆、添加速凝剂、限流、间隔注浆等方法处理。(2)路基土质渗透性变化较大时,可以调整浆液的水灰比。(3)水泥浆水灰比为0.5,搅拌后的泌水率宜控制在2%,最大不超过3%,注浆压力为0.4MPa。1.2帽梁施工1.2.1帽梁的施工流程清理桩头、桩土→捆扎钢筋→支模板→进行钢筋隐蔽验收→进行模板预检→浇筑砼→振捣→养护。1.2.2技术要求(1)桩土、桩头处理:成桩后,清理桩顶泥土,凿除浮浆层至露出新鲜混凝土并清洗干净,保证帽梁与桩混凝土连接紧密。
(2)主筋绑扎:帽梁主筋采用绑扎方式连接,搭接长度应满足规范要求,同一截面上接头不应大于50%。(3)帽梁支模:依据现场情况单面或双面支模,模板应连接牢固,模板下部采用木桩固定,上部采用铅丝固定在护坡桩主筋上,内侧加内撑定位。(4)混凝土浇筑:混凝土采用C25商品混凝土,塌落度为200±20mm。混凝土直接浇注入模,振捣棒及时振捣密实。1.1锚杆施工1.1.1锚杆材料采用高强度低松驰的钢绞线作锚杆材料,单根钢绞线直径15.24mm,由7股φ5mm钢绞丝构成。1.1.2施工流程定孔位→水钻引孔→锚杆钻机成孔→制锚→下锚杆→压力注浆→补浆→养护(安装腰梁)→预应力张拉→预应力锁定。1.1.3技术要求(1)成孔采用锚杆钻机成孔,成孔直径均为150mm,成孔前应定出孔位,其水平向误差50mm,垂直向误差100mm,倾角误差±2º。孔深不得小于设计长度,但也不宜大于设计长度的1%。由于土层含水量较大,容易出现缩径、塌孔问题,必要时可采用套管跟进护壁工艺,或压水泥浆护壁钻孔工艺。(2)组装①钢绞线截取:截取长度=锚固段长度+自由段长度+张拉端长度。采取砂轮锯切割;②钢绞线的除锈、防锈处理:用钢刷除去钢绞线表面浮锈,必要时涂防锈剂;③套装隔离层:在自由段套聚乙烯软管,目的是使自由段钢绞线不与注孔水泥浆粘连,从而保证自由段的钢绞线能自由伸缩;
④钢绞线上设置对中支架,间距约2.0m。(3)锚杆安装与注浆安装前应检查成孔情况,保证孔深与锚杆长度相匹配。采取人工方法推进,使锚杆与钻孔顺直,安装到位即可利用对中支架进行临时固定。锚杆外露部分要保持清洁(必要时应包裹保护)。拟采用轻型压力注浆工艺,必要时采用二次高压注浆工艺。施工时,为确保注浆饱满,注浆后应及时补浆,注浆材料选用纯水泥浆,水灰比为0.45~0.5,并视天气情况加入适量外加剂。(4)预应力张拉锚杆注浆体养护时间达到7d后,方可进行预应力预张拉。张拉采用逐级换位加压法,张拉值至设计锚力的0.7~0.9倍后,方可进行预应力锁定。(5)封锚预应力张拉达到设计值后,作好记号。观察三天,没有异常情况即可用手提砂轮机切除多余钢绞线。1.1桩间土施工1.1.1施工流程桩间土处理流程:清桩间土→挂钢筋网及压网筋→喷射混凝土。1.1.2施工技术要求随着土方开挖,不稳定部位自上而下清理桩间土,清土完毕后,挂规钢筋网,钢筋网由插入土中φ6.5U型卡固定,面层喷射50mm厚C20细石砼。为了提高桩间土的稳定性,在每个桩间土处增设Φ14压网筋加固坡面。横向压筋采用两根Φ14钢筋搭接焊而成,压筋的两端锚入护坡桩内。同时,对于局部桩间土滞水丰富处,可插入直径较大的导管引流。1.2雨季施工方案
根据历年来北京市降雨量的统计,每年的6月至9月间为北京市降雨量高峰期,本工程施工经历雨季,需制定详细的雨季施工方案,采取有效的措施进行雨季施工,保证施工质量和安全、进度要求。雨期施工主要以“预防为主”,采取防雨和加强排水相结合的措施,确保雨期施工生产的正常进行,尽量减少因季节性气候对工程施工的影响,加强雨期施工的信息反馈,保证基桩施工的安全。1.1.1雨季施工组织机构为了贯彻执行雨季施工方案的指导精神,预防突发险情事故,我项目部和各专业施工队伍组织建立起雨季施工应急指挥领导小组和抢险突击队。项目部雨季施工应急指挥领导小组:组长:项目经理副组长:项目技术负责生产:生产经理、施工专业工长组员:安全员材料员测量员等项目部雨季施工抢险突击队小组成员:由施工专业分包队伍组成。1.1.2主要施工措施1、组织措施(1)成立以项目经理为第一责任人的施工现场雨季施工领导小组,主要由工程、技术、材料、质量、安全等人员组成。(2)雨季施工领导小组及组织系统要保证雨季施工信息传递畅通,掌握气象及现场预防措施等资料,确保发生紧急情况时信息传递畅通及时。(3)雨施领导小组及组织系统要做好处理事故和紧急情况的准备,制定应急预案,分工明确,职责到人,保证能够及时有效地实施,将损失减到最小程度,并迅速上报相关部门。
(4)对施工现场人员进行雨季思想教育,做到思想重视,措施得当。把雨季施工的准备和实施做到认真、扎实,真正解决问题,有备无患。(5)成立现场抢救突击队,及时解决处理雨施期间突发事件及紧急情况,做到人员落实,责任明确,动作迅速,措施得力,坚持主动控制、预防为主,全面安排好雨季施工工作。(6)将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人。2、现场排水措施(1)根据施工平面图、排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。(2)槽底设置临时排水沟,将槽底积水导出。(3)保证道路畅通,路面应能满足应急情况下人机撤离条件。(4)严格按防汛要求设置连续、畅通的排水设施和应急物资,如车辆、水泵及相关的器材、彩条布、油毡、沙袋、铁锹等材料,保证异常情况出现时紧急应对。3、施工机械的防雨、防雷及防触电措施(1)防雨:桩机、起重机等大型机械停置在坚实可靠的较高地点,四周排水畅通,确保接地装置处于良好状态;机电设备采取防雨、防淹措施,必要时搭设防雨棚或用防雨布遮盖;移动用电闸箱的漏电保护装置要可靠灵敏。(2)防雷击:因施工现场附近存在其他较高或高耸建筑物,因此雷电对机械影响较小,但在雷雨前必须放平吊车把杆,尽最大程度减小机械高度,防止雷电袭击造成事故。(3)防触电:施工现场用电必须符合三级配电两级保护要求,三级电箱作重复接地,电阻小于10欧姆,电线电缆合理架空或埋设,不得出现老化或破损的电缆;遇暴风雨天气,要安排专业电工现场值班检查,必要时立即拉闸断电,所有职工下班前必须将各设备工具电源断开。4、吊装作业特殊规定
(1)雨后吊装时,应首先检查吊车本身的稳定性,确认吊车本身安全未受到雨水破坏时再做试吊,确认安全状态良好后再进行工程吊装工作。(2)雨天可能会影响起重机司机的视线,若司机没有在雨天进行吊装的经验,停止吊装工作,或请有经验的司机来进行。(3)雨天吊装应扩大地面的禁行范围,必要时增派人手进行警戒。(4)停止施工时,应将起重机吊钩落至地面,不得在吊钩上遗留吊索、构件等任何物体,以防止这些重物被风吹动导致事故发生,同时将桩机、起重机等设备拔杆高度尽量降至最低。(5)六级以上风力或暴雨天气停止一切吊装作业。5、其他雨季施工安全措施(1)加强安全检查,及时发现问题。对施工用电、机械、设备、及防雨棚、临时设施、安全标志牌进行经常性检查,及时发现问题及时排除,对破损处及时修复。(2)注意被雨水冲淋材料的使用,要采取处理措施后才能使用,焊工特别注意不得使用湿性劳保手套。(3)加强对各类人员的培训教育,加强雨季安全施工常识的学习,提高自我防范能力和应急反应能力。(4)建立险情预警和险情报告制度。遇有中雨以上的雨天,必须安排专人日夜值班,监视重点地区和部位。遇有险情,立即向指挥小组报告。(5)当汛期过后,需要复工时,必须对施工现场进行作业前专项安全检查,如施工机械、现场地平、临时用电、现场维护等,确认机械、环境处于安全受控状态方可恢复作业。(6)作为施工单位,必须建立好与业主、大方政府等相关单位的有效沟通联络,在雨季施工、防汛抢险工作中,不能以自我为中心,擅自行事,必须服从上级单位的相关规定要求和统一调度安排。6、主要材料、机具计划序号材料名称数量单位1铁锹10把
2防水照明灯5把3铁镐10把4雨衣20件5塑料布1500平方米6潜水泵10台(15m3/h)7泥浆泵10台(15m3/h)8雨鞋30双9水管500米10水泥袋(草帘袋)500个11帆布300m212水桶10个13小推车5辆
施工监测方案1.1监控目的为了确保基坑施工及基础施工全过程中,基坑边坡、周边建筑物、道路及管线的安全,必须对基坑进行监测,采用信息化施工。我方会对边坡变形进行自测,同时,甲方应委托具有资质的第三方对基坑另行观测。1.2监测项目基坑坡顶、墙顶水平位移及沉降,桩顶水平位移及沉降,地下水位监测及人工巡查。1.3监测方法水平位移观测仪器采用经纬仪(或全站仪),采用视准线法(即在基坑开挖面以上的边坡上口延长线上设置基准点,基准点应位于基坑变形影响范围之外。在另一方向上打一个固定目标为后视方向,用带有刻度的标尺放在观测点上,读取数值)。每次观测应采用相同的观测方法和观测路线。观测期间使用同一种仪器,一个人操作,不能更换;加强对基坑四周变形观测,特别对埋有地下管线的边坡进行重点观测。为保证初始值的准确,初始值应至少观测2次,以保证无误。1.4监测点布置观测点的布置与第三方监测布置一致,同时对边坡中部和阳角部位进行加强观测。1.5观测点制作观测点利用经纬仪定位,将水泥钉直接钉在护坡桩帽梁及压顶梁上,涂彩色油漆编号。在施工过程中,应加强对观测点的保护,不得随意破坏。1.6监测频率在土方开挖前,须记录各观测点的初始数据,且不少于两次。基坑开挖小于5m时,两天观测一次;基坑开挖5m
~槽底阶段,一天观测一次。地下结构施工期间,根据变形数据情况适当调整观测频率。当位移数据稳定后,改为每周观测一次,雨水天或有异常情况发生时应增加观测频率。基坑回填完毕后停止观测。1.1基坑变形预警及控制根据设计图纸,基坑变形设计值见表7.1。本工程边坡位移按表7.1值进行控制,预警值为控制值的70%。如边坡水平位移量达到预警值时,应及时分析造成位移增大的原因,必要时暂停施工;达到控制值时应根据现场实际情况及时采取加固措施。基坑变形预警值及控制值表7.1支护段变形预警值变形控制值桩顶4‰×70%H坡顶(4‰H+6‰h)×70%桩顶4‰H坡顶(4‰H+6‰h)1-1/16.8mm/24mm2-2/22.4mm/32mm3-316.8mm25.2mm24mm36mm4-425.2mm37.8mm36mm54mm1.2观测记录及信息反馈场地周边相邻建筑物的位移变形应由建设单位委托具有相应资质的第三方单位进行监测。施工期间应经常检查基坑周围地面及建筑物有无裂缝出现。当坡顶位移达到监控报警值时,则必须立即停止土方开挖,及时汇报,分析位移原因,并采取相应措施,同时与甲方协商,保证工程的继续施工。
施工总进度计划及保证措施1.1、施工总进度计划本工程土方护坡施工计划开工工期为2016年6月9日,至7月8日,完成全部支护工程,并撤离场地。根据本工程各分项工程的施工工艺和施工顺序合理安排施工工期,尽可能将各工序平行作业。1.2、进度保证措施1.2.1组织保证(1)已建立精干、务实、高效的项目部领导班子。(2)已经配备数量充足、经验丰富的技术人员,选派从事过基础工程护坡的各种专业队伍。(3)缩短施工准备期,及时调遣各种专业队伍及设备进场。(4)严格按照审批通过的施工组织设计方案施工,通过合理的施工组织与正确的施工方法,在保证质量安全的前提下提高施工进度,杜绝安全与质量事故的发生。(5)材料组、工程组与物资后勤部紧密配合,搞好物资供应和后勤服务工作,保证员工身体健康,促进施工生产的正常进行。1.2.2物资保证(1)保证料源充足。根据工程需要提前做出一次性备料计划,保证各种物资的供应。(2)严把原材质量关。在经过考察的基础上,采购合格的原材料与半成品,并事先得到监理工程师的认可,防止因不合格材料而影响工期。1.2.3机械保证(1)所涉及的施工机械要求做到调配及时、数量充足,在施工中做好设备的使用,保养和维修工作,保证各种机械的正常运转,并提高其完好率,利用率。(2)对常用易损的机械配件有足够的库存量。(3)按工程量、工期定额,合理计划安排物资设备进场施工。
1.1.1劳动力保证加大劳动力的投入,实行人员轮班制,保证作业人员的健康,为确保工程质量,提高工效奠定基础。投标期间确定即项目组织机构,并提前做好相应人员的就位工作如:主要骨干成员参与投标过程,熟悉工程特点,在最快时间内进入角色;普通人员于投标期间通知,立即着手工作移交,一旦中标立即就位。依据劳动力计划,配备足够的施工作业人员,各个工种专业齐全,对施工人员的技术素质高。劳动力进场要保证质量——进场人员必须持有《建设工人岗位资格证书》,其中高、中级工的所占比例不少于90%,进场后及时进行工期、技术、质量、安全以及操作工序、施工质量标准的交底。充分发挥工人积极性,开展队与队、班与班、组与组之间的劳动竞赛,争取流动红旗,对完成计划好的予以表扬和奖励,对完成差的给予批评和经济制裁,充分利用经济杠杆作用。积极开展劳动竞赛活动,充分调动广大工人的劳动热情,发挥劳动者的潜能,提高工作效率;我单位在本地区有劳动力可以进行应急调配,确保施工顺利进行。1.1.2技术保证(1)提前做好图纸会审工作,对图纸中有疑问的地方,及时与设计、监理工程师联系解决,避免耽误施工。(2)做好各分项工程的施工方案与材料试验,及时申报监理开工。(3)加强技术管理和质量管理,杜绝因工作失误或质量问题造成返工而影响正常的施工进度。(4)总网络计划的制定主要依据施工组织总设计所排定的重大施工程序、流水总方向、重大技术系统之间插入搭接等逻辑关系而定。(5)以总网络计划为基础,计划为龙头,实施长计划、短安排,通过日、周、旬计划的布置和实施,加强调度职能,维护计划的严肃性,实现按期完成计划目标。
(6)实施网络法施工,强化施工管理,抓住主导工序,安排足够的劳动力,组织两班作业。(7)本工程分项工程较多,合理安排施工流水段,布署基坑支护与土方挖运穿插进行,各工序间衔接紧密。1.1.1管理保证内部加强与业主、监理、总包及设计单位的沟通,外部加强与当地政府市政、交管等单位的联系,及时解决施工中存在的问题及突发事件,施工过程中还要取得当地居民及有关部门的理解和支持,为施工创造一个良好宽松的施工环境,确保施工能顺利进行。
质量保证体系及措施1.1质量方针严格质量管理,强化服务意识,精诚回报社会1.1.1质量目标工程质量优良。具体分解如下:1、检验批一次报验合格率90%以上;2、分部、分项工程验收合格率100%;3、合同履约率100%。4、顾客满意率80%以上。1.1.2质量保证体系针对本工程特点,建立完善的质量管理体系,严格贯彻执行ISO9001质量管理体系,明确质量职责和质量活动的内容和要求,明确施工过程中的质量控制程序,以“质量第一”的思想、科学的管理手段来确保工程质量的优良。质量保证体系见图9-1。1.2质量职责1.2.1项目经理1)主持项目部全面工作,确保合同的全面履行,满足总包的要求。2)负责所承建工程的安全、质量、工期和成本、文明施工和环境保护。3)负责项目部的质量管理工作,建立健全内部质量管理体系,明确质量职能分工。4)组织落实公司与顾客签订的施工合同及有关协议。5)调配施工现场的人力、物资和设备等资源。1.2.2项目副经理1)合理组织、协调施工力量(人力、物力),确保工程质量和工期要求。2)主持对分供方及协作方的评选与评价,确保分供方提供合格的材料,确保协作方的合格。3)组织验收、调配现场内的机械设备,同时对大型设备的申请购置及时向领导反映。4)
组织工程部、物资部按相应的验收评定标准验收成品和半成品。审查并确定合格的设备、材料投入生产。1.1.1技术负责1)贯彻落实质量体系的运行,对项目部的工程质量负直接领导责任。2)主持施工中的质量检查,并对检查中发现的问题会同各有关部门进行处理。3)贯彻执行国家的有关法律法规、技术规范、标准以及上级和顾客的有关要求,组织落实公司的质量管理体系文件。4)就质量方面的问题同上级领导、业主、监理工程师及地方主管部门接口协调。5)经常深入施工现场检查工程质量情况,发现问题及时决策处理。6)参加质量事故分析会,主持对不合格品的处理工作。7)负责项目部贯标内、外审核工作,主持整改不符合项及制定相应的纠正措施。8)主持工程质量验收工作。1.1.2工程组1)调配施工生产所需的人力、物资、设备等资源。2)组织检查施工所需的基础设施和工作环境的配置和管理情况。3)组织供方、工程和劳务供方的评价、选择及管理工作。4)监督检查产品标识情况,监督检查产品防护工作。1.1.3技术质量组1)严格按验收标准评定质量等级,提出工程质量分析报告。2)组织对不合格品的评审及处置,协助项目总工程师组织工程竣工交付。3)主持工程纠正措施、预防措施的制订,并对其实施效果进行跟踪验证。4)组织工程质量评定及隐蔽工程的检查验收。5)对上级文件及有关法律法规、技术规范等编制现行有效清单,并负责发放和管理工作。6)负责监测和测量装置的管理工作。7)负责工程回访,组织工程保修工作。8)负责整理、检查施工资料,负责竣工资料的编制、归档和移交工作。1.1.4材料设备组1)制定物资、机械设备管理办法,监督检查物资和机械设备的管理工作。
2)负责物资供方的评价和选择,采购和供应施工所需的物资。3)主持对采购的不合格品的分析、处置工作。4)组织物资进货检验和试验。5)建立物资台帐和机械设备档案。6)负责材料、设备的标识和可追溯性工作。1.1.1施工队1)按施工组织设计及技术交底的要求组织工序规范化作业;2)严格按有关规范标准进行施工,确保施工场地有适宜的工作环境;3)严格执行“三检”制及交接班制度,确保施工质量。
质量保证体系技术责任制奖惩制度岗位责任制制度保证产品检查评定质量目标保证项目目标展开施工队目标展开制定对策措施目标任务落实施工班组、个人技质组评定经理审定实现优质产品全员参与组织保证项目经理质检工程师施工队长QC小组班组长班组质检员技质组生产过程保证工程组施工队长技术保证施工方法工艺保证人员保证物资机械保证质量检查保证技质组质检员材料进场检查检验批质量检查进场设备报验工序质量检查技术工作制度工作标准技术保证技术负责技术工作责任制技质组工程试验室技术专业学习技术工作标准化技术标准技术规范招标文件设计资料经济保证奖惩制度工料机包干质量评定实行考核经济责任制信息反馈奖惩兑现思想保证树立顾客满意观念提高质量意识树立质量第一的思想图9-1质量保证体系图
1.1质量活动的内容及要求1.1.1合同评审1、按公司管理体系文件要求的评审程序进行合同评审,以保证合同内容与标书一致,并确认能满足顾客要求,配备合理的施工力量,确保合同顺利履行。2、按照《中华人民共和国经济合同法》有关规定,进行经济合同的管理工作。确保工程资金的合法利用。1.1.2文件及资料控制为保证与质量管理体系有关的文件能被有效的控制,严格公司文件控制程序,文件控制确保做到:1、文件发布前得到批准,以确保文件是充分与适宜的。2、必要时对文件进行评审与更新,并再次批准。3、确保文件的更改和现行修订状态得到识别。4、确保在使用处可获得适用文件的有关版本。5、确保文件保持清晰、易于识别。6、确保外来文件得到识别,并控制其分发。7、防止作废文件的非预期使用,若因任何原因而保留作废文件时,对这些文件进行适当的标识。1.1.3采购1、采购过程包括材料采购和劳务分包。所有与工程有关的采购工作和劳务分包选择均按公司《采购控制程序》进行。2、公司建立并保存经认可的供应商名单、合格分包商名单,这些名单每年都由有关部门进行评价,对评价不合格的供应商或分包商及时从名单中除名。3、采购前与供应商就下列采购信息进行充分沟通,且在沟通前应确保所规定的采购要求是充分与适宜的。4、认真作好进货检验和试验,严格把好产品的验收关,不合格产品、来历不明的产品和证件不齐全的产品不准进入现场。5、需报监理工程师批准的采购物资,及时把有关资料证件报给监理工程师。1.1.4顾客提供产品的控制1、材料员负责对顾客提供产品进行进场验收,并进行分类保管,按规定标识。64
1、材料员及时通知试验员进行进场检验,并填写记录表。2、对检验发现的不合格品及时报告顾客,采取妥善的处理办法对不合格品进行处置。1.1.1产品标识和可追溯性1、材料设备组负责物资进场后的标识保管和施工过程标识。2、工程组对材料和施工过程的标识进行监督管理,并监测材料和施工过程的检验和试验状态的标识。材料标识一般采用标牌、标签、标记等形式,施工过程标识一般采用记录、标记等形式。3、在有可追溯性要求(如法律法规要求、合同约定等)的场合,应控制并记录物资和施工过程唯一性标识。1.1.2施工过程控制工程1、由技术质量组组织编制实施性施工组织设计报总工程师审核,由项目经理批准。2、技术质量组组织各相关人员进行施工复审,确保管理及施工人员达成共识,按图纸、规范、交底施作。3、施工中出现的新问题、新情况由技术质量组组织制定针对性的施工方案和处理意见,报总工程师批准后由作业队具体实施。4、技术质量组负责制定关键和特殊工序的施工作业指导书,报总工程师批准后组织实施,并对关键和特殊工序进行连续监控。5、由材料设备组负责组织机械设备的维修、保养并建立设备台帐。1.1.3检验和试验1、工程组试验室对进货检验和试验工作负责,负责样品和试件的抽样和试验。2、技术质量组对过程检验和试验负责,确保进入下道工序的产品均为合格品。3、工程完工后,由技术负责组织相关部门进行最终检验和试验,并编写工程竣工报告。1.1.4不合格的控制严格控制不合格品的出现,一旦出现不合格品,视其造成损失程度,技术质量组组织评审和处置,从而确保合格品进入下一道工序。1、进货物资不合格品控制(1)项目材料员、质检员对进货物资经检验不合格后,做好标识,并立即向项目部经理汇报,同时报告公司物资设备部。64
(2)本工程中检验不合格的进货物资执行拒收。2、施工过程不合格品控制出现不合格品时,质检员指令先停止作业,做好记录并迅速报告项目技术负责人。项目技术负责人及时召集队长、现场工程师、质检员及作业班长对产生的不合格品进行评价,分析产生原因,提出处理意见,并形成文字记录。(1)返工:需进行返工的处置由项目部经理批准后,由现场工程师制定返工方案,原班操作组进行返工,返工后由质检员进行检验记录并按照项目部的有关奖惩制度处置。(2)返修:需进行返修处置的由技术员制定返修方案,报项目技术负责人审批,由工长实施返修并做记录,返修后由质检员进行检验记录并按照项目部的有关奖惩制度处置。1.1.1纠正和预防措施为了消除实际或潜在不合格的隐患,制定纠正和预防措施并实施,杜绝不合格或潜在不合格的发生,满足工程质量和质量体系的要求。1.1.2质量记录为了提供产品符合规定要求和质量体系有效运行的证据,各部门所有与质量有关的活动都及时记录,并保证其真实性,定期编目、归档。1.1.3内部质量审核1、接受公司定期进行的内部审核,以确定质量管理体系正常运行。2、针对审核结果要写成书面整改报告并通知责任单位,责任单位的负责人应及时采取措施,以消除所发现的不合格及其原因。对采取纠正措施的实施情况及其有效性,由技术负责组织进行验证和记录。1.2质量保证措施1.2.1建立健全质量控制和质量保证措施1、设置现场工程质量控制机构,配备足够的有经验的技术人员、质检人员、管理人员和操作人员。2、技术质量组应配置足够数量且经过培训、有资格的质量保证人员,负责向上级管理部门及总包提交质量管理工作报告。3、参加施工各类人员均为经过培训的合格人员,对特殊工艺、特殊工种作业人员应有经国家授权的有关机构颁发的特殊工艺、特殊工种作业人员操作证书。64
1.1.1加强思想教育,提高全员质量意识1、贯彻执行“每道工序必检”的原则;2、贯彻执行“每道工序合格率100%”的原则;3、贯彻执行“项目经理是工程质量第一责任人,施工操作人员是直接责任人”的原则。1.1.2建立健全质量管理制度,加强对关键工序的质量控制1、按照有关规范和技术标准,结合本单位实际编制该工程质量计划,建立质量管理程序,设立以项目经理为代表的行政管理系统,抓好施工全过程中的质量控制、检查和监督。2、建立并实施质量保证记录系统,对记录的编写、收集、分发、标识、归档、贮存、保管和处理等做出明确的规定。每个月向总包提交质量趋势分析报告一次。3、制定不合格品控制程序,及时将不合格项报告及其建议的处置方案和有关技术处理方案报总包及其代表审查认可,并接受总包及监理对纠正行动的验证。对严重有损于质量和重复发生的不合格项以及质量下降趋势的状况,必须认真分析、鉴别并查明起因,采取纠正措施,防止其重复出现。4、对工程所需的材料、半成品供货商进行资格评价并将评价报告报总包审查认可,必要时总包可参加资格评价工作或委派监理公司参加资格评价工作。5、把好关键部位、关键工序的质量关。严格执行“三级质量检查”制度,即班组自检,生产作业队复检,项目部专检。填写检查验评表,逐级签字,上道工序不合格,下道工序不能施工。6、建立质量评定制度,定期对施工质量进行评定,树立样板工程;及时反馈工程质量信息,把评定结果作为制定项目施工计划的依据之一;建立质量奖罚制度,明确奖罚标准,做到奖罚分明,杜绝质量事故发生。1.2工程质量验收1.2.1工程质量验收的划分按照《建筑工程施工质量验收统一标准》(GB50300-2001)要求,护坡桩工程按分项工程进行质量验收。分项工程由若干个检验批组成,检验批按施工段进行划分。工程质量验收准则:64
1、检验批质量验收合格应符合:主控项目和一般项目的质量经抽样检验合格,具有完整的施工操作依据和质量检查记录。2、分项工程质量验收合格应符合:分项工程所含检验批均应符合合格质量的规定,分项工程所含检验批的质量验收记录应完整。1.1.1工程质量验收提供的技术文件和记录1、原材料的质量合格证和质量鉴定文件。2、半成品的产品合格证书。3、施工纪录及隐蔽工程验收文件。4、检测试验及见证取样文件。5、其它必须提供的文件或质量控制记录。64
施工安全管理措施1.1安全生产保证体系针对该工程的规模和特点,以项目经理为首,由副经理、专职安全员、专业责任工程师,各项工程的管理人员组成安全保证体系。认真贯彻执行安全责任制和各项规章制度,坚持经常性的施工安全教育、检查及监督指导。安全生产保证体系见图10-1。现场负责:副经理安全施工负责:安全员安全防护小组临时用电管理员机械管理员消防管理员施工作业管理员环保管理员材料管理员总负责:项目经理图10-1安全生产保证体系图1.2安全管理制度1.2.1项目经理部将本着“安全第一、预防为主”的安全方针,严抓施工安全,确保基坑施工期间无重大工伤事故,并杜绝死亡事故。项目经理部负责整个现场的安全生产工作,严格按照施工组织设计和施工技术措施规定的有关安全措施组织施工。1.2.264
由于该工程的规模较大,地理位置重要,决定了现场的施工安全的重要性,因此项目部进场后成立以项目经理任组长的安全文明施工领导小组。1.1.1根据建设部、市建委制定的文件和规定建立健全各项现场安全管理制度,并将各项制度落实到人,实行安全生产奖罚制度。1.1.2实行安全技术交底制:项目经理部进场后,立即由项目经理组织如召开工作安排会,并由现场管理经理根据安全措施要求和现场实际情况,对管理人员进行安全交底,由各级管理人员再分别对作业人员进行书面交底。1.1.3实行班前检查制:班组施工前,要由分项负责人对作业面进行安全检查,发现问题及时通知现场管理经理,再进行协调整改。1.1.4实行定期安全活动制。经理部每周一次对全体员工进行安全教育,针对上一周安全方面存在的问题进行总结,并对本周的安全重点和注意事项做必要的交底,使广大员工能够心中有数,从意识上时刻绷紧安全这根弦。1.1.5实行危急情况停工制:一旦出现危及职工生命安全的危险情况,要立即停工,并分析原因,采取措施排除险情。1.1.6全面开展三级安全教育:要求由各专业负责人编制并实施安全交底,交底要落实到人,并要以文字等形式记录,被交底人要签字认可,工长以上人员经考核合格后才能上岗。1.2施工安全措施1.2.1在施工前准备1)组织安全管理人员学习国家的法律、法规,学习公司的规章制度,提高安全责任意识,加大隐患排查力度。2)组织施工技术人员熟悉设计图纸和地质勘察报告,研究制定施工控制程序,明确卡控的重点及责任人。3)对操作员工进行岗前培训,组织学习需要的操作规程;特种作业人员必须持证上岗,并对特种作业人员进行专业培训。4)机具设备由专人检查,保证其完好率,并制定施工机具设备的保养制度。64
5)劳动保护用品在开工前按要求发放到员工手中。1.1.1施工安全措施1)施工过程中严格遵守“先防护、后施工”的规定,严禁在没有任何防护的情况下违章作业。2)现场的各项安全管理制度以标牌形式设置在操作地点,以便管理人员和作业人员随时看到,熟记在心。3)安排专人负责管理现场安全内业资料,要求收集齐全。4)进场施工人员均必须戴安全帽。项目管理人员和作业人员佩戴不同着色的安全帽,便于管理。5)土方开挖后每日进行观测一次,支护施工完毕,当位移稳定后每周观测1次,观测记录报甲方与监理部门。如观测值有异常突变,应立即会同技术人员分析原因采取紧急措施。6)组织人力进行对周围建筑物的监测,重点进行土方开挖后的变形调查及裂缝跟踪观测。7)土方开挖时,按选定地点留置马道位置。基坑四周3.0米范围内,严禁堆放重物,并设1.20米高防护栏,护栏刷红白相间警示色,夜间设红色警示灯。8)边坡支护时,进行喷射混凝土操作人员,均佩戴防护目镜,以防飞溅的石子伤害眼睛。9)基坑上下坡道应保证安全防滑,及时打扫清理,防止发生人员上下滑倒、跌落。10)扶锤人员与扶钎人员要密切配合,以防出现意外事故。11)压注水泥浆前应对压注工、地泵司机等人进行安全技术交底。12)压注水泥浆时,设专人随时观察基坑边坡情况,如发现有裂纹或滑坡迹象和护坡桩位移及桩间护壁有裂缝、滑落迹象,一旦发现,立即撤离现场,停止施工,由相关部门采取措施后方可继续施工。13)施工用电线,电箱均要架空,不得走钢筋,钢管上,非电工不得私自拆接线。14)工作时,泵操作人员应对整个工作区域负责,非操作人员未经允许,不得入内。15)必须按规定期限对机械进行保养和检修。64
1.1临电管理措施1.1.1施工现场临时用电执行国家建设部制定的JGJ46-2005《施工现场临时用电安全技术规范》。1.1.2电工持证上岗,检修电路及接电有两人进行,符合“一干一看”要求,作业时佩戴齐全有效的防护用具。1.1.3严格按施工平面图的要求布置临电系统,线缆及配电箱的布设安装要符合《强制条文》第八章的有关要求,经测试验收合格后正式投入使用,办理相关的验收手续,并记录存档。1.1.4现场均采用标准的成品配电箱。箱内贴有配电箱电路系统图,且每个电气配件边均有标识。配电箱的接线均采用下进线,I级、II级电箱安装就位后还应设防护栏杆。1.1.5现场一律采用“三级配电”制及“一机一闸”制,严禁乱接电线,严禁使用多处龟裂和严重破损的电缆。1.1.6每天临时水电负责人要对现场的情况进行检查,发现问题及时整改,如不能立即整改应通知作业人员注意操作,或令其停止作业。1.2机械管理措施1.2.1现场机械安置必须符合施工平面布置图的要求。1.2.2施工机械需有使用、检测记录,并有定期检查方案。1.2.3钢筋加工区整洁,防护设备齐全。钢筋调直机、切断机定人定机负责管理,随机有安全操作规程。加工下脚料要及时清理干净,机械部位润滑良好、紧定、接地可靠。1.2.4电焊机、切割机等机电设备,要求开关灵敏,接地可靠,电源线必须绝缘良好无漏电。1.3消防保卫措施1.3.1消防治安管理64
进场后由项目副经理负责成立义务消防小组,并对兼职消防保卫人员进行培训,使每个人了解基本的消防知识,同时设置一名专职消防员。制定有关消防保卫管理制度及《应急响应方案》,完善现场的消防设施,消除事故隐患。工人进场后要进行安全教育,同时进行防火教育,使每个人增强防火意识,自觉遵守消防管理规定。施工现场值勤人员昼夜值班。对施工现场及周边情况进行调研,了解当地的消防要求,严格遵守有关消防、保卫方面的法令、法规。1.1.1现场治安管理措施工地警卫使用专门的保安人员,以确保现场及周边的安全,并负责交通疏导,上岗作业时均着北京市统一要求的制服。加强对人员的管理,严格审核进场人员的有关证件,确保现场及周边安全。施工现场严禁赌博、酗酒和打架斗殴。1.1.2现场消防保卫具体措施每天对现场的防火情况及消防设施进行检查,确保消防设施完好有效,能及时消除火灾隐患。坚持现场用火审批制度,电气焊作业面上要有灭火器材。电焊要双线到位,不得以钢筋、铁件当回路电线。进场的易燃、易爆物品,设专库由专人负责保管,严格履行进出入库手续,防止各种不安全隐患及事故的发生。64
文明施工管理措施1.1文明工地目标文明工地管理目标:达到北京市安全文明工地标准。施工现场环境目标和指标表11-1序号环境因素目标指标1施工噪声确保施工现场场界噪声达标场界噪声限值昼间夜间≤75≤552废弃物建筑垃圾及废弃物实行分类管理固体废弃物分类管理率95%以上可回收废物及时回收3施工污水排放主要污染物均达标排放PH6-9化学耗氧量500mg/L悬浮物400mg/L油类100mg/L4道路遗洒杜绝物料、砂土遗洒不发生任何物料的道路遗洒1.2文明施工管理体系项目部和劳务作业层共同组成一个文明施工管理体系,明确各级管理人员,各类作业在施工生产中所负责的职责,做到管理有条理,施工程序化,现场洁净、整齐,人员文明,礼貌。1.3文明施工现场布置1.3.1施工现场责任区划分,指定负责人分片、包干;1.3.2场区道路、料场全部水泥硬化,消灭现场扬尘;1.3.3材料码放,临设布置,严格按照施工现场总平面图布置,不乱堆乱放,乱挪用,标识、标牌齐全;1.3.4现场设立车辆清洗、沉淀池,过往车辆必须经过清理方可出门;64
1.1.1作业层做到工完场清,已完作业面设专人保洁,定期打扫、洒水降尘;1.1.2场区道路每天打扫一遍,并洒水降尘;1.1.3进场工人进行现场管理知识教育,现场每月进行三次综合检查。1.2防止扰民与民扰措施1.2.1进场后首先作好当地派出所关系,对当地的情况进行调查,了解当地人员的基本情况。1.2.2施工现场对噪声的机械设备,实行封闭式管理,施工期间出入车辆外,大门一律封闭。1.2.3施工期间我单位组成以项目经理部书记任组长的慰问协调小组,定期走访办公楼人员,了解其实际困难并尽力帮助其解决,并在现场设立接待室,认真听取居民反映的问题以及提出的建议,并在施工中及时整改,解决存在的问题。64
减少噪音、降低环境污染的环保管理措施1.1环境保护措施1.1.1防止扬尘污染措施1、生活区使用的电茶炉及用电设备等符合环保要求的生活设施;2、水泥等易飞扬的细颗粒等材料应安排在库内存放或严密遮盖。运输时必须封闭、包扎。3、施工现场要制定洒水降尘制度,配备洒水设备,指定专人负责现场洒水降尘和及时清理浮土。1.2防止水污染措施1.2.1施工作业产生的污水,必须经沉淀池沉淀后方可排入市政污水管道。施工污水严禁流出施工区域,污染环境。1.2.2施工现场的油料,必须存放于库房内。库房地面必须进行防渗处理。油料储存和使用时,必须防止出现跑、冒、滴、漏现象,避免污染地下水。1.2.3现场合理规划排水设施和排水沟,将雨水等集中排到污水管道内,防止水流到长外。1.2.4生活区临时食堂设置建议有效的隔油池,废水经除油后方可排入市政污水管道。1.3防止施工噪声影响措施1.3.1施工现场应遵守GB12523-90《建筑施工场界噪声限值》规定的降噪限值,设专人定期测定噪音值。1.3.2施工机具尽量采用低噪声系列产品,最大限度地避免对周围楼里居民的正常工作、幼儿园的正常上课及生活环境造成破坏。1.3.3对噪音超标的施工项目,特别是打桩时要严格按照夜间施工的规定(早6点—晚22点)组织施工;如果特殊工序要求夜间连续是,按规定办理夜间施工许可证,并采取有效降噪措施,同时和建设单位一道,作好周围工作。1.3.464
对人为活动噪声制定严格地管理制度,特别要杜绝人为敲打、叫嚷、野蛮装卸噪声等现象,最大限度的减少噪声扰民。1.1.1夜间进出场材料装卸车时有专人管理,作到轻拿轻放。1.1.2汽车进出场严禁鸣笛。1.2防止光污染措施1.2.1晚上十点后停止噪声施工,停止施工后关掉照明大灯。1.2.2施工时,照明灯调整好方向,避免照到居民楼。1.2.3电气焊作业尽量避免晚上施工,如施工要作好临时遮挡,避免强光照到居民楼。1.2.4汽车夜间进出场严禁开大灯。1.3防遗洒措施1.3.1现场门口必须设置醒目的提示牌,以提示司机及有关人员在执行运输任务时要注意遗洒。1.3.2本工程因土方量大,地下水位较高,土质较潮湿,因此在出入口处设置车辆清洗装置,过往车辆必须经过清洗,方可出场。1.3.3进行土方施工运输时,必须事先向政府有关部门申报,严格按照指定地点卸车,严禁乱跑乱倒。1.3.4挖掘机装车不得过满,且在车辆出口搭设架子,由专人拍土,清扫车辆,覆盖苫布。1.3.5车辆出口50米内设专人清扫马路、洒水,防止扬尘污染。派专人沿途巡视,发现遗洒立即组织人员清扫。1.3.6车辆行进途中要慢行,防止甩土,车辆出场由专人检查后清槽。64
健康管理措施1.1职业安全健康方针严格遵守我公司职业安全健康方针和国家相关的职业安全健康法律法规并严格落实到日常施工的行动中。具体是:1、遵守现行有关职业健康安全的法律、法规、规章和标准。2、对全体员工进行必要的培训,提高其职业健康安全意识,明确其职业健康安全职责和义务。3、通过全员积极参与项目部的职业健康安全管理,实施全过程的预防,减少安全事故和职业病的发生。3、向员工和相关方宣传我们的职业健康安全方针和已经取得的职业健康安全绩效。4、致力于持续改进职业健康安全管理绩效,使员工和业主、承包商等相关方满意。1.2职业安全健康目标1、杜绝死亡事故、重伤和职业病的发生。2、杜绝火灾、爆炸和重大机械事故的发生。3、轻伤事故发生率控制在千分之三以内。1.3健康体系组织机构按照GB/T28001-2001职业健康与安全保证体系要求,组建由项目经理任组长,项目副经理、技术负责、员工代表为副组长,全员参加的本标段健康保护体系,确保全体施工人员的施工安全和身体健康。1.4管理措施1、严格执行《中华人民共和国劳动法》、北京市政府、甲方有关职业健康与安全的有关规定,对施工人员进行岗前、岗后和施工过程中定期检查,建立健康档案,随时掌握每个人的健康状况。2、按照劳动保护的有关要求,严格控制施工作业时间、劳动条件、劳动强度,为施工人员配备劳动保护用品,并由劳动保护人员检查施工中使用情况和使用效果。3、劳动保护人员对施工方案、施工工艺的选定、对施工机械状况的使用情况进行检查,对不符合劳保和健康要求的作业有权停止施工。64
4、医务人员在施工现场准备一定数量的药品和医疗器械,并与附近条件较好的医院签订接诊协议,保证施工人员能及时就诊。5、加强施工人员住宿条件管理,配备必要的娱乐设施,生活区种植花草,保持清洁,创造良好的休息环境,保证人员的休息效果。6、加强高空作业及特殊工种施工人员的健康和职业病检查,对有高血压、心脏病、恐高症等疾病人员,不安排其从事不适应的工作。所有特殊工种施工人员严格进行岗前培训,持证上岗。7、加强施工材料的管理,严格限制对身体、对环境有危害的材料进场,避免误用对人员身体造成伤害。根据作业环境,提供充分的劳动保护用品,保证作业环境达到健康要求。8、加强后勤保障工作,按照营养学的要求,为职工准备花样多、品种全、营养丰富的饭菜,保证职工体能消耗得到及时补充。9、坚决杜绝使用童工,积极保证未成年人的合法权益。10、无特殊原因不得延长职工的工作时间,保证职工的正常休息和休假日。1.1专项管理措施1.1.1施工尘埃控制(1)为降低粉尘浓度,采用湿喷混凝土的施工工艺。(2)施工场地及道路按规定硬化,适时洒水,减轻扬尘污染。(3)土、石、砂、水泥等材料运输和堆放进行严密遮盖减少尘埃污染。1.1.2施工噪音控制(1)对空压机进行封闭,内墙使用吸音材料。(2)电动葫芦设置隔音罩等消音设施。(3)在噪音大的设备处设立隔音墙。1.1.3体检制度每年组织员工进行全面体检,保证员工的身体健康。对患有职业病的,按照有关规定予以积极治疗和妥善处置。1.1.4劳保用品发放使用按时发放劳保用品,指导职工正确使用。经常检查作业工人劳动保护用品的正确使用,如焊接防水板、喷涂防水隔层、振捣、混凝土操作者,应穿胶鞋、戴胶皮手套和特殊口罩。64
搅拌水泥浆的操作人员作业时,必须戴防尘口罩、防尘帽等防护用具。1.1.1施工场地和生活区卫生环境(1)建立现场各区域的卫生责任人制度,责任人名单上墙,定期搞好环境卫生,清理垃圾保持现场无臭味。(2)保持宿舍清洁、干爽、整洁有序,桌床、衣柜尺寸统一。(3)工地食堂要有卫生许可证,食堂工作人员须有健康证,食堂生、熟食操作应分开,熟食应设置防蝇罩,禁止将非食用塑料袋用作食品容器。(4)施工作业面保证良好的通风,设置茶水桶。(5)项目经理部设置医务室,随时为职工提供医疗服务。(6)施工现场坚持工完料清,施工面的废料必领做到随做随清,集中袋装,及时清运,并倒往有关单位指定的地点。(7)聘请专业的卫生防疫部门定期对现场和工程进行防疫和卫生专业检查和处理,包括消灭白蚁、鼠害、蚊蝇和其它害虫。64
施工应急预案1.1基坑支护应急预案根据场地周边环境和岩土工程勘察报告,对下列几种情况可事先采取相应的应急措施,以避免险情的发生。1.1.1基坑边壁渗水水是基坑支护的最大隐患之一。水体渗入支护土体中,使土的c、φ值变小,土体自身稳定性急剧下降,土体应力增加。(1)可根据土体含水情况,适当在护壁面层上设置泄水孔。(2)建议总包单位在基坑顶面做硬化处理,并修建挡水、截水沟等,并保证排水沟不渗漏。(3)地面裂缝用水泥砂浆进行裱糊,防止水体渗入。(4)加强大雨雪天气的监测和巡视工作,基坑周边积水及时疏排。(5)注意施工用水、生活用水的排放通畅,不渗入支护土体。(6)注意基坑周边雨污水管的渗漏情况,并及时堵漏或导流。1.1.2基坑周边荷载(1)基坑上口线2.0m以内不可堆载,2.0m~6.0m范围内堆载不超过10Kpa,当有特殊堆载要求时,需经设计院核算后方可确定堆载量。(2)尽量避免集中堆载过大的情况,如钢材、钢模、砖、水泥等。(3)基础施工时不得利用支护结构,施加额外荷载,更不能破坏支护结构。1.1.3基坑周边建筑物或管网的避让应对基坑深度范围内的临近建筑物和管网进行调查,施工时,可根据实际情况适当调整土钉长度、角度等以避让建筑物基础、地下管网等。1.2边坡特殊情况处理预案1.2.1施工过程中边坡出水而影响坡体稳定时64
(1)首先与甲方密切配合,了解施工场区周边地下管线(上水、下水、污水、雨水及消防等)是否有渗漏现象,及时切断水源并进行补漏和堵截。(2)可采取在坡面设置导流花管的方法将土体中水导出,基槽内设置盲沟和集水井,用水泵将水尽快排出基槽。必要时进行封堵,防止水土流失。(3)增加边坡监测次数,做好记录并及时上报。1.1.1边坡位移发生突变,地面产生较大裂缝,位移未有收敛迹象时(1)应立即停止施工,在第一时间撤离施工现场所有人员,封锁该区路面,禁止各种车辆及无关人员通行,并及时通知设计人员到场。(2)尽快采取坡后卸荷,坡脚下堆土压重或内支撑等方法减缓边坡位移。(3)缩短边坡监测周期,同时尽快分析事故原因,找出最有效的解决方案避免事故继续恶化,保证工程顺利进行。1.1.2边坡或周边建筑设施变形破坏(1)防范措施①对基坑边坡及相邻建筑物进行准确、连续的变形监测,对监测数据及时汇总分析,判定边坡安全性。本工程相邻建筑物主要为车库北侧办公楼和东南角锅炉房,应对该建筑物进行准确的沉降监测,对应边坡进行位移监测。②发现地面、支护坡面裂纹,水平位移及邻近建筑物沉降变化加速或累计变形量接近预警值时,应及时分析、上报并进行安全判定。③备齐各种应急物资(如钢筋、水泥、砂石等原材、草袋、脚手架、木板及劳动工具等)。(2)处理措施①对于突然发生的边坡失稳、塌方等事故,应立即疏散人员远离现场,待边坡稳定后再行处理。②根据边坡接近失稳临界状态程度采取土方回堆、内支撑或增加支护结构强度等措施,及时有效的限制边坡变形的发展。1.2基坑支护应急措施1.2.1接警与通知64
深基坑施工发生安全事故以后,项目部必须立即报告到公司安保部,安保部在了解事故准确位置、事故性质及其它有关情况后,立即报告公司分管领导、主管领导和有关部门,全过程时间不得超过2小时。1.1.1指挥与控制(1)基坑开挖引起地面不均匀沉降,引起附近建筑物的倾斜的指挥与控制。①立即停止基坑开挖,加强基坑支护,措施为增加锚杆数量;②地面加强措施为在基坑周边3.0~5.0m范围内采用注浆进行加固土体,地面注浆材料采用纯水泥浆;③邀请有关专家共同制订建筑物的纠偏方案并组织实施。(2)突降大雨或暴雨时,立即起动备用水泵抽水,并安排专人不间断观察基坑的稳定情况。(3)基坑坍塌事故的指挥控制发生坍塌事故后,由项目经理负责现场总指挥,发现事故发生人员首先高声呼喊,通知现场安全员,由安全员打事故抢救电话“120”,向上级有关部门或医院打电话抢救,同时通知项目副经理组织紧急应变小组进行现场抢救。工长组织有关人员进行清理土方或杂物,如有人员被埋,应首先按部位进行抢救人员,其他组员采取有效措施,防止事故发展扩大,让现场安全负责人随时监护边坡状况,及时清理边坡上堆放的材料,防止造成再次事故的发生。在向有关部门通知抢救电话的同时,对轻伤人员在现场采取可行的应急抢救,如现场包扎止血等措施。防止受伤人员流血过多造成死亡事故发生。预先成立的应急小组人员分工,各负其责,重伤人员由水、电工协助送外抢救工作门卫在大门口迎接救护车辆,有程序的处理事故、事件,最大限度的减少,人员和财产损失。(4)紧急救援的一般原则以确保人员的安全为第一,其次是控制材料的损失。紧急救援关键是速度,因为大多数坍塌死亡是窒息死亡,因此,救援时间就是生命。此外要培养施工人员正确的处险意识,凡发现险情要立刻使用事故报警系统进行通报,紧急救援响应者必须是紧急工作组成员,其他人员应该撤离至安全区域,并服从紧急工作组成员的指挥。64
1.1.1通讯项目部必须将110、120、项目部应急领导小组成员的手机号码、企业应急领导组织成员手机号码、当地安全监督部门电话号码,明示于工地显要位置。1.1.2警戒与治安应在事故现场周围建立警戒区域实施交通管制,维护现场治安秩序。1.1.3人群疏散与安置疏散人员工作要有秩序的服从指挥人员的疏导要求进行疏散,做到不惊慌失措,勿混乱、拥挤,减少人员伤亡。1.2抢险应急预案1.2.1抢险应急组织安排及工作流程根据本工程特点及施工工艺的实际情况,我公司制定了由项目经理挂帅的应急抢险小组。并认真组织了对危险源和环境因素的识别和评价,制定本项目发生紧急情况或事故的应急措施,对广大员工开展应急知识教育和应急演练,提高现场操作人员的应急能力,减少突发事件造成的损害和不良影响。应急组织机构见下图。公司社会救援部门负责人领导小组组长通讯联络组组长紧急抢险组组长救护组组长疏导警戒组组长安全组组长材料组组长各施工班组64
应急准备和响应工作程序见下图危险源及环境因素辩识、评价编制抢险应急预案成立抢险领导小组组织抢险队伍配备应急物资、设备定期进行应急培训实施应急预案对应急预案评审、修订1.1.1突发事件应急准备(1)成立抢险领导小组,明确责任分工应急抢险领导小组人员组织机构如下:组长职责:负责全面管理和协调工作、负责本专项应急预案的启动实施、小组人员分工等。副组长职责:协助组长工作,在组长不在场的情况下行使组长职责、协助处理相关工作,具体负责护坡桩生产安全的现场管理,恢复和保证生产正常进行。(2)组建抢险队,进行应急知识教育培训项目部组建抢险队。发现险情时首先抢险队进行抢险,需用较多人时可由各工班进行汇集,对抢险队和项目部所有人员均进行针对性的应急知识培训。(3)紧急情况发生和上报程序64
施工过程中施工现场或驻地发生无法预料的需要紧急抢险处理的危险时,应迅速逐级上报,次序为现场、办公室、抢险领导小组、上级主管部门。由综合办公室负责收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。事故处理根据事故大小情况来确定,如果事故特别小,可以根据上级指示可以由施工单位自行直接处理,如果事故较大或施工单位处理不了可以由施工单位向建设单位主管部门请示,启动建设单位的救援预案,建设单位的救援预案如果仍不能处理则由建设单位的质安室向建委或政府部门请示启动上一级救援预案。紧急情况发生后,现场要组织好警戒和疏散工作,保护好现场,及时抢救伤员和财产,并由在现场的项目部最高负责人指挥,及时通报到值班室,主要说明紧急情况性质,地点,发生时间,有无伤亡事故,是否需要排救护车,消防车或警力到现场实施抢险工作,如需要可以直接拨打120、110、119等求救电话。值班人员在接到紧急情况报告后要在2分钟内将情况报告到紧急情况领导小组组长和副组长。小组在组织讨论后在最短时间内发出如何处理现场的指令。分派人员车辆等到现场进行抢救、警戒、疏散和保护现场等。由综合办公室在30分钟内以小组名义打电话向上级有关部门报告情况。遇到紧急情况,全体职工应特事特办,急事急办,主动积极的投入到紧急情况的处理中去,各种设备、车辆、器材、物资等要统一调遣,各类人员必须坚决无条件服从组长或副组长的命令和安排,不得拖延、推委、阻碍紧急情况的处理。与相关单位建立快速联系通道,以便及时处理问题。1.1.1恢复生产及应急抢险总结抢险救援结束后,由监理单位主持、业主、设计、咨询等相关单位参加的恢复生产会,对安全生产事故发生的原因进行分析,确定下部恢复生产应采取的安全文明质量等施工措施和管理措施。施工单位主要从以下几个方面进行恢复生产:(1)作好事故处理和善后工作,对受害人进行领导慰问;(2)严格落实公司ISO9002质量认证体系,推行全面质量管理制度,认真学习应急预案,以项目经理为中心,将创优目标层层分解,责任到队,责任到人,从单位工程到分部、分项直至工序;64
(3)健全各组织机构,加强人员管理,完善安全、质量保证体系,健全安全、质量管理组织机构,整个项目形成一套严密完整的安全、质量管理体系,各级、各部门充分发挥管理的技能、职能和人的作用;(4)做好技术、试验、测量、机械、施工工艺、后勤等各项保证工作;(5)确保设计、施工方案可行,符合现场实际情况,可利用现场存有的机械、设备和材料;(6)及时调用后备人员和机械设备,进行生产恢复,尽快达到正常生产;(7)抢险结束和生产恢复后,应对整个应急预案过程进行评审,分析和总结,找出预案中的不足,并及时进行评审和修订,使以后的应急预案更加成熟,遇到紧急情况能及时处理,将安全隐患、财产损失降到最低限度。64
资料整理及提交1.1施工方案1.2各类施工记录1.3各类验收记录1.4各类洽商书面文字记录1.5竣工报告1.6竣工平面图64
附表(一)拟投入本工程的主要施工设备表序号设备名称型号规格数量国别产地额定功率(KW)备注1地质钻机150型1台河北150护坡桩施工2轮胎吊车QY-251台北京柴油钢筋笼吊装3普通锚杆钻机QZ1501台山西40预应力锚杆施工4搅拌注浆系统自行加工1套北京7.55钢筋切断机ZQ40-22台保定2.5钢筋加工610交流电焊机XBF-3002台佛山257钢筋弯曲机WJ40-12台石家庄20
附表(二)拟配备本工程的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地备注1数码相机800万相素1部日本施工拍照2全站仪GTS-7101台日本测量及观测3电子经纬仪J21台北京测量及观测4普通水准仪DS31台北京水准测量5钢卷尺50m1把北京测量6钢卷尺7.5m5把北京测量、质检7塌落度桶0.1*0.2*0.3m1只北京砼塌落度检测8试模100mm4只北京砼试块制作9水位计50mA5只北京测水位'
您可能关注的文档
- 幕墙综合施工方案.doc
- 幸福小区廉租房施工方案.doc
- 广州龙津玉器城室内外装饰工程施工方案.doc
- 建筑工程施工方案.doc
- 异地样板房模板专项施工方案.doc
- 弱电施工方案模板.doc
- 很详细的装饰安装施工方案.doc
- 房建工程施工组织设计施工方案.doc
- 房建施工方案设计.doc
- 文物维修工程施工方案.doc
- 施工方案 建筑工程1.doc
- 施工方案 建筑工程23.doc
- 施工方案(组织设计).doc
- 施工方案3剑阁县时古小学学生食堂及餐厅工程施工组织设计.doc
- 施工方案实例123.doc
- 施工组织设计或施工方案.doc
- 某钢铁厂精炼炉工程施工组织设计及施工方案_secret.doc
- 框剪结构模板工程施工方案.doc
