• 93.00 KB
  • 19页

红外线轴温探测站施工方案

  • 19页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

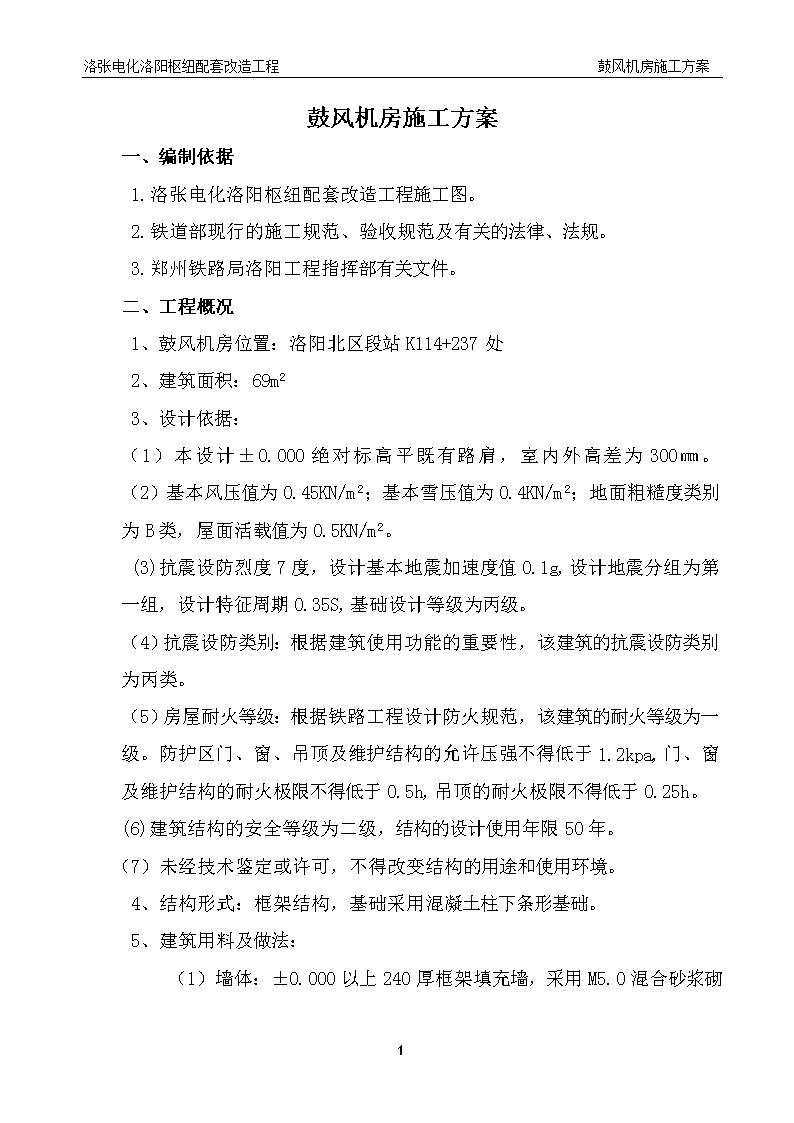

'洛张电化洛阳枢纽配套改造工程鼓风机房施工方案鼓风机房施工方案一、编制依据1.洛张电化洛阳枢纽配套改造工程施工图。2.铁道部现行的施工规范、验收规范及有关的法律、法规。3.郑州铁路局洛阳工程指挥部有关文件。二、工程概况1、鼓风机房位置:洛阳北区段站K114+237处2、建筑面积:69m23、设计依据:(1)本设计±0.000绝对标高平既有路肩,室内外高差为300㎜。(2)基本风压值为0.45KN/m2;基本雪压值为0.4KN/m2;地面粗糙度类别为B类,屋面活载值为0.5KN/m2。(3)抗震设防烈度7度,设计基本地震加速度值0.1g,设计地震分组为第一组,设计特征周期0.35S,基础设计等级为丙级。(4)抗震设防类别:根据建筑使用功能的重要性,该建筑的抗震设防类别为丙类。(5)房屋耐火等级:根据铁路工程设计防火规范,该建筑的耐火等级为一级。防护区门、窗、吊顶及维护结构的允许压强不得低于1.2kpa,门、窗及维护结构的耐火极限不得低于0.5h,吊顶的耐火极限不得低于0.25h。(6)建筑结构的安全等级为二级,结构的设计使用年限50年。(7)未经技术鉴定或许可,不得改变结构的用途和使用环境。4、结构形式:框架结构,基础采用混凝土柱下条形基础。5、建筑用料及做法:(1)墙体:±0.000以上24019 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案厚框架填充墙,采用M5.0混合砂浆砌MU10烧结页岩砖,±0.000以下240厚填充墙,采用M5.0水泥砂浆砌MU10烧结页岩砖。(2)地面:地砖地面。做法按05ZJ001-10地19。(3)外墙面:采用涂料外墙,做法见05ZJ001-70外墙23,面层为环保涂料两遍。颜色待施工现场定。(4)内墙面:混合砂浆墙面:做法参照05ZJ001-46内墙5,表面刷白色防尘防火涂料。(5)顶棚:混合砂浆顶棚:做法参照05ZJ001-75顶3,表面刷双飞粉涂料。(6)踢脚:水泥砂浆踢脚:做法参照05ZJ001-35踢2,踢脚150高。(7)屋面:采用高聚物改性沥青防水卷材屋面。做法参照05ZJ001-屋11,有架空隔热层,有保温层(Ⅱ级防水)。(8)门窗:采用防火门;塑钢窗,窗居中安装,窗及外门亮子设铁栅栏。(9)油漆:钢窗油铅油二度,灰色调和漆一底二度,铁件用樟丹打底,油灰色调和漆一底二度。三、主要工序施工方案1、2、框架结构(1)钢筋工程钢筋加工统一在钢筋加工厂制作成型后,运至就位现场绑扎,梁钢筋在底模上绑扎。①准备工作19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案a、校核成品钢筋的钢号、直径、形状、数量是否符合图纸要求,b、准备控制砼保护层用的水泥砂浆垫块.垫块厚度要等于保护层厚度。②柱钢筋a、柱钢筋绑扎前根据弹好的位置线,检查下层钢筋的位置、数量、长度是否符合要求。b、柱中竖向钢筋搭接时,角部钢筋的弯钩与模板成45。角,中间钢筋的弯钩与模板成90。角。c、柱的箍筋绑扎,先在两条对角线主筋上划点,按点定位。d、箍筋接头交错布置在四角纵向钢筋上。e、主筋搭接严格按规范要求进行接长。③梁钢筋a、梁钢筋绑扎前,先在底模上按图纸尺寸划好箍筋间距,主筋穿好箍筋,按已划好的间距逐个分开→固定弯起筋和主筋→安放梁架立筋→隔一段距离将梁底主筋与箍筋绑扎牢固→绑扎架立筋→绑扎主筋。b、梁柱交接处核心区的钢筋在绑扎梁钢筋前,先将柱箍筋套在紧箍上,穿完梁钢筋后再绑扎。梁端50㎜范围内箍筋,先穿好后绑扎,梁的纵向受压钢筋接头按规范要求,设在梁跨中1/3范围内,接头采用单面搭接满焊,钢筋事先预弯,以保证钢筋同心,受拉钢筋条用对接焊接长,钢筋绑扎完后,进行纵横两个方面拉线,调整钢筋位置。(2)模板工程①施工前准备工作安装模板前做好模板定位基准工作,其工作步骤如下:19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案a.进行中心线和位置的放线:首先引测建筑物的边柱或梁轴线,并以此轴线为起点,引出每条轴线,放出模板定位线弹出模板的内边线。b.做好标高测量工作:用水准仪把建筑物水平标高根据实际标高的要求,直接引测到模板安装位置。c.进行找平工作:模板承垫底部要预先找平,可用1:3水泥砂浆沿模板边线抹找平层,以保证模板位置正确,防止模板底部漏浆。d.按施工需用的模板及配件对其规格,数量逐项清点、检查,未经修复的部件不得使用。e.经检查合格的模板按规定堆放,装车运输,运输时采取措施保证放置牢靠。②模板的支设与安装a.按配板设计循序拼装,以保证模板系统的整体稳定。b.预埋件与预留孔洞位置必须准确,安设牢固。c.在柱子上继续安装模板时,模板应有可靠的支撑点,周边模板均用斜撑调整和固定其垂直度。③柱模板模板采用普通钢模板,支撑采用普通钢管脚手架。柱模板拼装方法采用单片预组拼法,即将事先组拼的单片模板,经检查其对角线,板边平直度和外形尺寸合格后,用吊车吊装就位并作临时支撑,随即进行第二片模板吊装就位,用U形卡与第一片模板组成L形,同时作好支撑,如此再完成第三片、第四片的模板吊装就位及组拼。模板就位组拼后随即检查其位移、垂直度、对角线情况,经核正无误后,立即自下而上安装柱箍。19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案④梁模板a.采用单块就位组拼法,在复核梁底标高、校正轴线位置无误后,搭设和调平模板支架,固定钢楞或梁卡具,再在横楞上铺放梁底模板,梁底模用50㎜厚木模,侧模用组合钢模板拼装,拉线找直,并用钩头螺栓与钢楞固定,拼接角模,在绑扎钢筋后,安装并固定两侧模板,并按设计要求起拱。b.梁、柱节点处模板排列梁的侧模在梁柱节点之间,侧模一端同节点模相连,另一端留50~150㎜调节缝,用以调节施工误差和方便整体拆模。(3)砼工程本工程所用砼为机械拌合砼,采用提升架垂直运输入模,柱砼浇筑采用四方斗架,上铺铁盘,四周设挡板。吊车吊装料斗至距铁盘50~60cm处时,将砼卸在铁盘上,同时人工将砼装入模内。柱长超过2m时,采用带软管的料斗直接浇筑,浇筑要分层进行,每层厚度不超过60cm,边下料边振捣,连续作业浇筑到柱顶,中间不留施工缝。浇筑完毕砼强度达到设计强度后方可拆模,拆模时注意保护柱面及柱角不受损坏,拆模后用草帘覆盖浇水养护。3、屋面工程高聚物改性沥青防水卷材和涂膜防水屋面作法如下:①钢筋混凝土屋面板,表面清扫干净;②干铺120厚水泥聚苯板或150厚水泥珍珠岩板;③20厚(最薄处)1:8水泥珍珠岩抹2%坡;④20厚1:2.5水泥砂浆找平层;⑤刷基层处理剂一遍;⑥3厚(二布八涂)氯丁橡胶沥青防水涂料;⑦3厚SBS或APP改性沥青防水卷材;⑧M5砂浆砌120ⅹ120砖三皮,双向中距500或顺排水方向砌一侧一平砖带,高180中距500,砖带端部砌240ⅹ19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案120砖三皮;⑨35厚490ⅹ490,C20预制钢筋混凝土板(¢4钢筋双向中距150),1:2水泥砂浆填缝。4、装饰工程根据具体装饰工程设计组织施工,但是装饰工程施工时注意下列事项:①必须认真细致地清理好基层,这是装修质量好坏的基础。混凝土表面,在抹灰之前,要清理基层,铲去浮浆,混凝土表面要凿毛,用水冲洗干净。②抹灰内在质量a.拌和均匀,分层抹灰,且各层之间粘结牢固,无脱层、空鼓、面层爆灰和裂缝。b.分层抹灰,粘结牢固无脱皮、空鼓、爆灰和风裂。c.未分层抹灰,无脱皮、空鼓或面层无爆灰和裂缝。③室外墙面:一般抹灰表面无脱皮、空鼓、爆灰、裂缝、起砂等缺陷,表面光滑、洁净、接槎平整,分格条(缝)横平竖直,宽、深度均匀;水刷石表面无脱皮、掉粒、空鼓、裂缝等缺陷,石粒分布均匀,色泽一致,紧密平整,分格条符合要求;清水墙勾缝表面横平竖直,深浅宽窄一致,无丢缝,灰缝颜色一致,砖面洁净;刷浆表面无掉粉、起皮、漏刷、透底等缺陷,门窗、灯具等物品洁净;贴砖饰面无空鼓、歪斜、缺棱掉角和裂缝等缺陷,表面平整洁净,色泽协调一致,砖缝填嵌密实,宽窄平直,颜色一致,阴角处砖压向正确,非整砖使用部位适宜。④室内墙面:粘结牢固,无空鼓、翘边、皱折等缺陷,色泽一致,无胶痕,拼接横平竖直,图案、花纹吻合,阳角无接缝,拼缝搭拉顺光,与压线板等处密贴,无缝隙。19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案⑤楼、地面:全部满足基本要求(面层与基层结合牢固,无空鼓、裂缝现象,不倒泛水,无积水,地漏处平顺严密);⑥室内顶棚抹灰顶棚无脱皮、空鼓、裂缝等缺陷,表面光顺,洁净,接槎平整,线角清晰美观、平直方正。⑦油漆全部满足基本要求(严禁脱皮、空鼓、裂缝、漏刷,不在有锈的基层上油漆),且大、小面均无明显透底、流坠、皱纹等,表面光滑无挡手感,颜色一致,无刷纹,五金,坡璃洁净。⑧门窗安装:门窗安装牢固,预埋件位置正确,框缝填塞饱满。门窗扇开启灵活,无倒翘,关闭严紧,小五金齐全,表面无伤痕,整齐美观。五、工期、劳动力、施工机具安排以及材料供应计划1.工期计划开工日期:2009年4月18日;竣工日期2009年5月25日;总工期37天。2.人员安排工种人数(人)备注管理人员1队长技术员1质检员1测量员2防护员2驻站联络员1人电工1木工2混凝土工4振捣工1人钢筋工419 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案砌筑工4普工6配合各项工作3.施工机具安排根据本工程施工特点,我单位本着“机具高效、实用的原则”配置机械设备及检测仪器,进场时间根据施工总体安排和工程需要按时到位。1)初步拟订使用机械设备:混凝土搅拌机,振动棒,钢筋切断机,钢筋弯曲机,电焊机,发电机,手推车、小型机动翻斗车等。2)加强机械设备的调度管理和维修保养,努力提高机械设备的完好率、出勤率和利用率;制定严格的机械使用及维修制度;配足机械设备使用及维修人员,专人管理;对机械设备在施工过程中出现的故障及时进行修理,平时注意保养、维修,确保机械设备的完好率,保证施工机械优质高效的运转。4.材料计划本工程所用材料除钢筋、水泥外均由我单位自行采购。施工前提出材料计划,按照现场情况,钢筋一次进场,水泥、砂石等根据用量分次进场。要求进场材料必须提供齐全的产品合格证明及检验资料,试验合格后才能用于该工程施工。六、各项措施1.安全生产措施项目部在落实工地安全管理中应严格按照JCJ59-99标准,执行安全生产制度和安全操作规程。(一)、施工前的安全准备工作⑴、建立和健全安全保证体系19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案项目部建立以项目经理为总负责人的安全生产责任制,以及下属工程技术人员、班组长的安全生产保证体系。工程技术人员负责编制安全技术措施,班组长负责带领班组人员实施。专职或兼职安全员负责协助项目负责人每星期进行一次安全例会,传达上级的安全指令,通报上一周项目施工中存在的隐患情况,明确下一步确保施工安全的工作重点,对季节施工、环境变化作出措示,并制订相应对策。⑵、安全教育工人进场必须进行岗位安全三级教育,即必须进行公司一级、项目一级、班组一级安全教育。新进场的工人班组到施工项目施工前,由项目部进行安全技术教育,具体由项目安全监察长负责,教育后办理签字手续。班组一级教育由主管工长具体负责,教育内容为事故教训及本工程工作环境等,教育后办理签字手续。安全生产知识教育,每月每个工种上一次安全课,由项目部安全员在工地授课,经考核合格后,方可上岗。(二)、施工中的安全管理⑴、施工安全技术交底安全技术交底的安全技术措施要全面,要有针对性,并经技术部门及分管经理签字及盖章后,方可实施。各分项施工前,由工长对班组进行安全技术交底,交底内容要全面,结合本工种及施工环境针对性要强,与班组办理手续。否则,要追究工长责任。分部分项工程由施工员向各工种班组长进行安全交底。班组长要对工人进行施工作业环境的安全交底。19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案安全技术交底的签字手续必须由交底者和接受交底者进行签字,绝对不允许代签。⑵、安全检查项定目部进行日、旬检查,并有记录,整改应做到“三定一落实”,即定人、定时间、定措施、落实整改回访。班组的每周安全日,由工长组织班组和安全员进行安全检查,对存在问题提出整改措施和完成时间,凡不进行周安全活动班组,要追究工长和班组长的责任。⑶、特殊工种持证上岗特殊工种操作人员,如电工、机械工、焊工、架子工等人员必须经地市级部门培训,在取得操作证后才能上岗。⑷、脚手架工程在主体施工上部时即在四周搭设外脚手架,挂设立网,采取封闭式施工。立网应采取符合质量要求的密目式安全网,立网不得低于作业面的1.2m,并办好检查交付使用验收手续。在建筑物的四周设置安全防护,保证施工人员的安全,保证现场无安全事故。架子搭设前,架子专业工长向全队架子操作工进行安全技术交底,组织好大家学习上级文件规定,架子工技术、安全操作规程、规范和评分标准,提高他们的技术素质,增强安全意识。搭设脚手架材料规格必须符合有关规定。19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案脚手架地基应平整夯实或加设垫木、垫板,使其有足够的承载力;与墙面应设置足够和牢固的拉结点,不得随意加大脚手杆的距离。架子搭设好后,要以工长、安全员全面检查鉴定、验收合格后,并办理好验收手续,才允许使用该架子。架子验收必须分段进行,并进行中间验收和总验收。在架子搭设好后,要经工长、安全员全面检查鉴定、验收合格后,并办理好验收手续,才允许使用该架子。架子验收必须分段进行,并进行中间验收和总验收。在架子上作业进必须戴安全帽,系安全带,穿软底鞋,所用的材料应堆放平稳,工具应放入工具袋中,上下传递物件,不得抛掷。在外墙施工前,必须对外架进行检查加固工作,经过检查加固合格后的外架,才能进行外墙装饰工作。架子拆除必须有专人指挥,并将红布系在栏杆上,用栏杆做危险区栏护,并派专人站岗,不允许进入危险区内。脚手架使用过程中,不经项目安全员允许不得随意改动脚手架。拆除脚手架时严禁从空中向下抛物。⑸、模板工程模板上施工荷载不得超过设计的规定值,模板的材料堆放均匀。模板拆除前需向技术人员申请批准,确保混凝土强度达到设计值方可拆模;拆模时拆除区域应设置警戒线并且设专人监护指挥,严禁建筑物上留有未拆除的悬空模板。⑹、钢筋工程19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案1)、钢筋加工机械的操作人员,应经过一定的机械操作技术培训,掌握机械性能和操作规程后,才能上岗。2)、钢筋加工机械的电气设备,应有良好的绝缘并接地,每台机械必须一机一闸,并设漏保护开关。机械转动的外露部分必须设有安全防护罩,在停止工作时应断开电源。3)、钢筋加工机械使用前,应先空运转车正常后,方能开始使用。4)、钢筋冷拉调直时,冷拉场地两端不准站人,不得在正在冷拉的钢筋上行走,操作人员进入安全位置后,方可进行冷拉。5)、使用钢筋弯曲机时,操作人员应站在钢筋活动的反方向,弯曲400mm的短钢筋时,要有防止钢筋弹出的措施。6)、粗钢筋切断时,冲切力大,应在切断机口两侧机座上安装两个角钢挡杆,防止钢筋摆动。7)、在焊机操作棚周围,不得放易燃物品,在室内进行焊接时,应保护良好环境。8)、搬运钢筋时,要注意前后方向有无碰撞危险,特别要避免碰挂周围和上下方的电线。9)、安装悬空结构钢筋时,必须站在脚手架上操作,不得站在模板上或支撑上安装。10)、现场施工的照明电线挂在横担木上,如采用行灯时,电压不得超过36V。11)、安装钢筋时,要和附近高压线路或电源保持一定的安全距离,在钢筋林立的场所,雷雨时不准操作和站人。19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案12)、在高空安装钢筋必须扳弯粗钢筋时,应选好位置站稳,系好安全带,防止摔下,现场操作人员均应戴安全帽。⑺、混凝土工程1)、混凝土搅拌开始前,应对搅拌机及配套机械进行无负荷试运转,检查运转正常,运输道路畅通,然后开机工作。2)、采用手推车运输混凝土时,不得争先抢道,装车不应过满;卸车时应有挡车措施,不得用力过猛或撤把,以防车把伤人。3)、使用井架时,应设制动安全装置,升降应有明确信号,操作人员末离开提升台时,不得发升降信号。提升台内停放手推车要平稳,车把不得伸出台外,车轮前后应挡牢。4)、使用溜槽及串筒下料时,溜槽与串筒必须牢固固定,人员不得直接站在溜槽帮上操作。5)、浇筑单梁、柱混凝土时,应设操作台,操作人员不得直接站在模板或支撑上操作,以免踩滑或踏断支撑而坠落。6)、混凝土浇筑前,应对振动器进行试运转,振动器操作人员应穿胶靴、戴绝缘手套,振动器不能挂在钢筋上,湿手不能接触电源天关。7)、浇筑梁或墙上的圈梁时,应有可靠的脚手架,严禁站在模板上操作。浇筑挑槽、阳台、雨蓬等混凝土时,外部应设安全网或安全栏杆。8)、楼面上的预留孔洞应设盖板或围栏。所有操作人员应戴安全帽;高空作业应系安全带,夜间作业应有足够的照明。⑻、安全用电工地设电工二名,负责工地施工用电管理。19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案所有用电器具均作接地保护,安装漏电保护开关,用电线路架设严格执行安全规范。尽量采用架空线路,如有临时用到拖地线路时,必须是耐磨压绝缘性能良好的无损伤电缆,不允许使用普通电线代替。每个用电器要有各自专用的闸刀开关,不允许一闸多用,不允许线路混乱。配电箱要防雨并上锁,由电工保管,其他人员一律不得私自接线。用电器、闸刀开头必须使用符合要求的保险丝,绝不允许用其它金属线代替。⑼、机械设备操作人员必须有高度责任心,严格按《建筑机械使安全技术操作规程》操作,经常检查消除故障,进行维修保养设备。井架严禁乘人上下、不准在井架底下穿行,不准超载运行,并必须做警告标志、指挥信号、安全防护工作。机电设备进场后,应细致检查各部位和防护装置是否齐全灵敏、可靠,然后进行启动运转,运转正常经机械员验收合格后方可使用。搅拌机、灰浆机进场,安置地应平整夯实牢固,安装完毕后交由“三机工”进行操作。电焊机、小圆锯等设备零件必须齐全良好,有防护装置。施工机械应有防雨设施。开机操作应穿绝缘鞋、戴绝缘手套。2.质量保证措施为确保本工程质量达到标准,在工程质量上丝毫不能有任何放松,为此从工作安排上,技术保障上采取如下措施:⑴19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案、建立质量保证体系:建立质量目标的分级责任保证体系,将质量指标分级下达,形成由项目经理、质量员、技术员、班组和个人层层负责的质量保证体系。公司成立质量检查小组,每周对该工地进行一次质量循环检查、评比、周循环活动,奖优罚劣。⑵、以项目经理为首的质量监控体系,由项目专职质量员和相关人员组成,各专业班组设置专职质量员,行使控制检查监督等职能,实行质量一票否决权制度。⑶、施工中开展全面质量管理活动,组织分工种、分专业的QC小组进行质量攻关,开展PDCA循环活动。使所确定的质量管理点处于有效的监控状态。广泛采用新技术、新工艺、新材料确何工程质量。⑷、各职能系统要在管理上对该工程质量再负责。①生产计划组负责施工准备,合理安排工序和劳力,下达任务单,对分部工程验收时优质优价,不合理的要返工重作,在结算工程量任务单上予以兑现。②材料管理组严格把握采购关,各种原材料、半成品、成品必须有出厂合格证,原材料须送试验室复试合格方可使用,严禁使用不合格的材料及构配件。③技术管理组认真熟悉图纸,按照设计要求精心组织施工,实行层层技术交底,技术交底应交清技术要求、质量标准、安全注意事项。及时复核各种规格开设的正确性及测设放线的准确度,经常组织对规范、工艺的学习和落实,作好各分项工程的隐、预检工作。④质量管理组织负责交代质量标准及各分部、分项工程的验收标准,及时提出质量疑难问题的解决办法,进行质量评定,负责任务单的签办。⑸、工地建立“自检、互检、专检”的三检制,砌砖和浇筑砼实行“三上墙”19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案(施工人员、施工日期、质量等级)挂牌制,装饰、装修衽样板引路的作法。按国家施工验收规范及操作规程对每道工序,每个分部、分项工程进行检查验收评定。严格“三检”制度和工序交接制度,使每项工作施工前通过交底,施工人员心中有数,明确质量目标;施工中通过监督,提高产品质量;施工中通过检查对工程质量有一个评价,达不到质量要求,严禁下道工序施工。工序交接中必须由项目部质量员对质量作出正确的评价。⑹、检查制度,公司每月对工程进行一次工程质量、安全工期和文明施工的综合考评,分公司不定期对工程进行全面检查,现场质量员随时检查,发现问题时处理,使施工全过程处于受控状态。⑺、对进场材料要进行严格检查,并按有关规定取样复验,不合格的材料杜绝进入施工现场,不给工程质量留下任何隐患。认真做好试块试压、钢筋试验等各项试验工作,不合格的项目不允许进行下道工序的施工。⑻、筑物定位放线由公司技术科进行,建筑物设置的轴线桩与标准水准点要牢固,不得随意挪动损坏。测量由专人负责,要及时办理记录及验收,并注意保护好测量标志。⑼、砼配制严格配合比申请制度,严格计量,水泥定量检查,严格控制用水量,浇筑时注意观察砼的坍落度,振动棒快插慢拨,插点均匀,以保证砥的密实,浇筑完全的砼要及时进行养护。砼浇筑时施工缝留置正确,接槎处疏松部分,清扫干净,用水湿润,并浇接槎灰,防止接槎不严。⑽、模板要支搭牢固,拼缝严密,并注意校正,隔离剂涂刷均匀,模板内杂物应清理干净,浇筑砼时设专人看管。拆模时不得强砸硬撬,以防损坏砼结构。⑾、砌墙用砖必须事先浇水,并控制浇水量,在砌筑过程中严格执行“19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案三一”砌砖,砂浆配合比必须满足设计要求。⑿、在作屋面卷材防水层时,找平层必须平整并每隔6m留一道通气槽,待其完全干燥后方可铺设卷材,女儿墙根部,檐口其它部分水管道交接处应严格把关。⒀、抹灰前做好抹灰面的基层处理,抹灰过厚时分层抹灰,赶平压实。⒁、楼地面预先制订防止空鼓,开裂起砂等质量通病的防治措施,作好养护和成品保护。⒂、各班组注意产品的保护,防止交叉污染,谁污染谁清理。⒃、加强技术资料的记录、整理工作,工程资料与工程同步。⒄、严格执行技术审核和技术复核制度,未经有关技术人员复核的工序,下道工序不能进行。⒅、装饰工程应注意与土建配合,按工序及时进行穿插施工,并且应先做样板,建设及监理单位认定后再大面积施工。⒆、做好成品保护工作,非施工人员和车辆不经允许不得进入现场,装饰完成的房间锁闭,不得随意进入。3.工期保证措施项目部选派思想觉悟高、懂管理、懂业务、身体素质好的管理人员组成精干、高效的施工管理机构,建立健全工期保证体系。加强思想政治教育工作,并建立各种规章制度,提高员工主人翁意识,发挥并调动广大职工的积极性和主动性。调动足够的专业队伍和先进的机械设备进场,同时在施工中根据需要随时在单位调配所需的人员、设备,确保施工力量、施工设备满足工程需要。实行科学管理,做到文明生产、文明施工。4.文明施工措施19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案在施工中,认真贯彻文明施工要求,推行现代管理方法,科学组织施工,加强本工地的现场文明施工管理,提高文明施工水平,创建文明工地。使文明施工规范化、标准化、制度化,现拟采用以下措施。1)加强工程现场文明施工管理,保障施工在良好的环境下进行,树立和维护企业的良好形象,争创文明标准工地是我们的指导方针。2)建立健全各项规章制度,在工地现场悬挂文明施工标牌、条幅,张贴宣传标语,采用多种形式进行文明施工的宣传教育,提高全员文明施工意识。3)施工人员统一着装,工作时配戴工作卡,管理人员和作业人员分颜色区别,进入施工现场的人员一律要穿工作服,戴工作帽或安全帽。4)合理布置施工场地,工地现场的临时设施必须和施工组织设计的要求相符,且各种设施必须符合有关规范标准,做到场地整洁,道路平顺,排水畅通,标志醒目,生产环境达到作业要求。5.雨季施工措施1)做好临时排水设施,保持现场排水设施的畅通,施工现场准备水泵,以便及时抽掉基坑中积水,避免积水影响施工。2)及时收集气象资料,严禁在下雨天露天灌注砼。雨天施工时,在雨来临之前修好临时雨棚。3)材料场、仓库和工地砂石料堆放要加强防雨措施,在场地四周挖排水沟。材料供应要严格按照每月计划进行采购。不合格的材料坚决不用于施工,保证施工质量。树立良好的企业形象。七、环保水保措施19 洛张电化洛阳枢纽配套改造工程鼓风机房施工方案施工期间,对施工区的环境产生了不同程度的影响,因此,我们注重在施工过程中根据现场的实际情况,制定和完善了相应的环保水保方案和保护措施,以减免和降低对环境的影响。 1.水保工程  针对不同的工程部位,采取相应的工程措施进行防治,减少了水土流失。  1)基础挖出的碴土,要及时清理出现场,并运至指定的弃土场,决不能随意堆弃或污染道床。 2)石料场在料场四周设置边沟等排水设施,施工完毕后及时恢复原貌。3)施工的生产和生活用水及时处理并排入附近污水管道。2.环保工程  1)为保护大气环境,在天气干燥时,运土车必须进行洒水或覆盖,以抑制扬尘;现场水泥要支垫离开地面30cm,并加盖雨布防水。2)采用优质燃油和加强维修保养来减轻机械废气排放。3)选用低噪声设备、设置警示标志、合理安排施工作业时间等措施,努力减小施工噪声对外环境的影响。  4)采取相应的个人防护措施,发放劳保用品,同时,通过合理安排作业时间、布置施工设备等措施来减轻对施工人员的伤害,防止职业病的发生。  19'
