- 342.50 KB
- 7页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

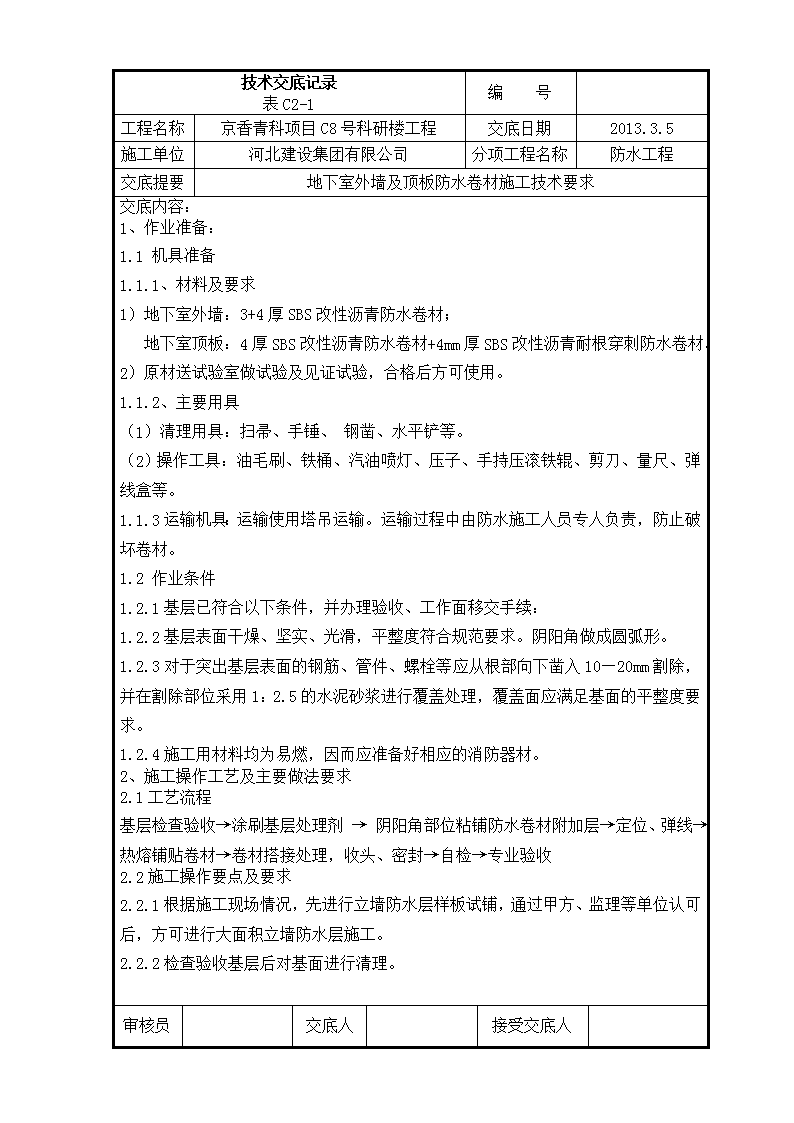

'技术交底记录表C2-1编号工程名称京香青科项目C8号科研楼工程交底日期2013.3.5施工单位河北建设集团有限公司分项工程名称防水工程交底提要地下室外墙及顶板防水卷材施工技术要求交底内容:1、作业准备:1.1机具准备1.1.1、材料及要求1)地下室外墙:3+4厚SBS改性沥青防水卷材;地下室顶板:4厚SBS改性沥青防水卷材+4mm厚SBS改性沥青耐根穿刺防水卷材。2)原材送试验室做试验及见证试验,合格后方可使用。1.1.2、主要用具(1)清理用具:扫帚、手锤、钢凿、水平铲等。(2)操作工具:油毛刷、铁桶、汽油喷灯、压子、手持压滚铁辊、剪刀、量尺、弹线盒等。1.1.3运输机具:运输使用塔吊运输。运输过程中由防水施工人员专人负责,防止破坏卷材。1.2作业条件1.2.1基层已符合以下条件,并办理验收、工作面移交手续:1.2.2基层表面干燥、坚实、光滑,平整度符合规范要求。阴阳角做成圆弧形。1.2.3对于突出基层表面的钢筋、管件、螺栓等应从根部向下凿入10—20mm割除,并在割除部位采用1:2.5的水泥砂浆进行覆盖处理,覆盖面应满足基面的平整度要求。1.2.4施工用材料均为易燃,因而应准备好相应的消防器材。2、施工操作工艺及主要做法要求2.1工艺流程基层检查验收→涂刷基层处理剂→阴阳角部位粘铺防水卷材附加层→定位、弹线→热熔铺贴卷材→卷材搭接处理,收头、密封→自检→专业验收2.2施工操作要点及要求2.2.1根据施工现场情况,先进行立墙防水层样板试铺,通过甲方、监理等单位认可后,方可进行大面积立墙防水层施工。2.2.2检查验收基层后对基面进行清理。审核员交底人接受交底人

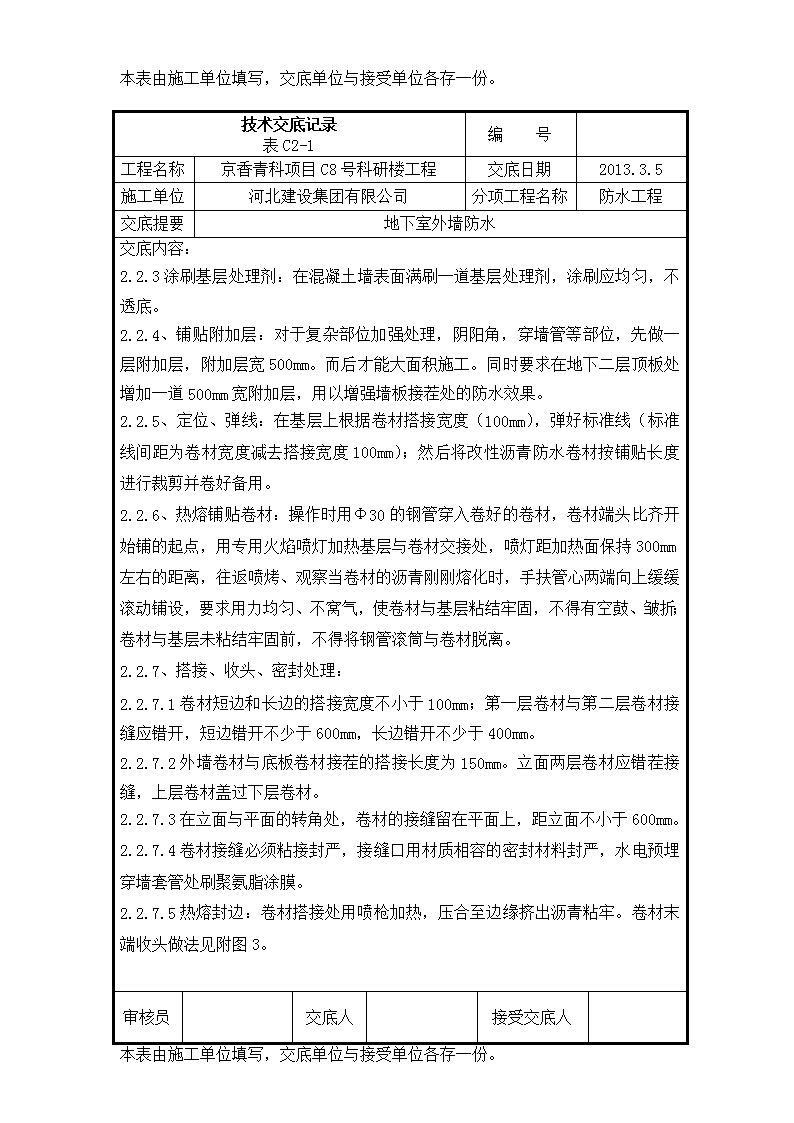

本表由施工单位填写,交底单位与接受单位各存一份。技术交底记录表C2-1编号工程名称京香青科项目C8号科研楼工程交底日期2013.3.5施工单位河北建设集团有限公司分项工程名称防水工程交底提要地下室外墙防水交底内容:2.2.3涂刷基层处理剂:在混凝土墙表面满刷一道基层处理剂,涂刷应均匀,不透底。2.2.4、铺贴附加层:对于复杂部位加强处理,阴阳角,穿墙管等部位,先做一层附加层,附加层宽500mm。而后才能大面积施工。同时要求在地下二层顶板处增加一道500mm宽附加层,用以增强墙板接茬处的防水效果。2.2.5、定位、弹线:在基层上根据卷材搭接宽度(100mm),弹好标准线(标准线间距为卷材宽度减去搭接宽度100mm);然后将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用。2.2.6、热熔铺贴卷材:操作时用Φ30的钢管穿入卷好的卷材,卷材端头比齐开始铺的起点,用专用火焰喷灯加热基层与卷材交接处,喷灯距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向上缓缓滚动铺设,要求用力均匀、不窝气,使卷材与基层粘结牢固,不得有空鼓、皱折;卷材与基层未粘结牢固前,不得将钢管滚筒与卷材脱离。2.2.7、搭接、收头、密封处理:2.2.7.1卷材短边和长边的搭接宽度不小于100mm;第一层卷材与第二层卷材接缝应错开,短边错开不少于600mm,长边错开不少于400mm。2.2.7.2外墙卷材与底板卷材接茬的搭接长度为150mm。立面两层卷材应错茬接缝,上层卷材盖过下层卷材。2.2.7.3在立面与平面的转角处,卷材的接缝留在平面上,距立面不小于600mm。2.2.7.4卷材接缝必须粘接封严,接缝口用材质相容的密封材料封严,水电预埋穿墙套管处刷聚氨脂涂膜。2.2.7.5热熔封边:卷材搭接处用喷枪加热,压合至边缘挤出沥青粘牢。卷材末端收头做法见附图3。审核员交底人接受交底人本表由施工单位填写,交底单位与接受单位各存一份。
技术交底记录表C2-1编号工程名称京香青科项目C8号科研楼工程交底日期2013.3.5施工单位河北建设集团有限公司分项工程名称防水工程交底提要地下室外墙防水交底内容:3、质量标准3.1主控项目3.1.1防水层所用卷材及主要配套材料必须有出厂合格证、质量检验报告和现场抽样试验报告。3.1.2卷材防水层及转角处、穿墙管道等细部做法必须符合交底要求。3.1.3防水层严禁有破损和渗漏现象。3.2一般项目3.2.1卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。3.2.2搭接接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。3.2.3侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度一致。3.2.4卷材搭接宽度的允许偏差为-10mm。4、成品保护4.1卷材防水层铺贴完成后,必须经过监理单位验收。4.2卷材防水层经检查合格后应及时回填。回填土时外墙防水层采用50厚聚苯板作保护层,施工时要防止损坏已做好的防水层。5、应注意问题5.1卷材搭接不良:接头搭接形式及长边,短边的搭接宽度偏小,接头处的粘接不密实,接茬损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材搭接长边、短边不小于100mm。5.2空鼓:铺贴卷材的基层潮湿,不平整,不洁净,产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。5.3渗漏:转角处不易操作而渗漏。施工时附加层应仔细操作,保护好接茬卷材,搭接应满足宽度要求,保证特殊部位的施工质量。审核员交底人接受交底人
技术交底记录表C2-1编号工程名称京香青科项目C8号科研楼工程交底日期2013.3.5施工单位河北建设集团有限公司分项工程名称防水工程交底提要地下室外墙防水交底内容:5.4外墙防水施工前首先应拆除临时保护墙,将贴在临时保护墙上的接茬部位的卷材表面清理干净,如防水卷材有局部破损,应及时进行修补。5.5幅宽内卷材底表面加热应均匀,不得过分加热或烧穿卷材。铺贴时应展开压实,卷材与基面和各层卷材间必须粘结紧密。6、注意事项6.1文明施工6.1.1遵守北京市及总承包单位有关市容、场容及环境等方面的管理制度,加强现场施工垃圾的管理,搞好现场清洁卫生。6.1.2进入施工现场的各种机具、原材料等,均须按指定位置堆放整齐,不得随意乱放。6.1.3对施工人员进行文明施工教育,做到谁做谁清,工完料清,场地干净。6.1.4控制施工噪音,减少对周围环境的干扰。夜间施工按总承包单位要求进行。6.2施工过程中安全注意事项6.2.1作业人员应经过安全技术培训,持证上岗。6.2.2进入施工现场,必须按规定佩戴防护用品,施工现场禁止吸烟。6.2.3登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用。6.2.4学习消防知识,熟悉使用消防器材。消防设备经常检查,保持良好的工作状态。材料堆放场地须配备必要消防设备如灭火器等;储存物品分类存放。6.2.5上下沟槽、构筑物必须走马道,临边作业必须采取防坠落的措施。6.2.6防水施工开动火证,有防火措施、防火监护人。6.2.7铺贴卷材严禁在雨天施工,五级风及以上时不得施工。6.2.8现场必须设置监护人员及警示标志,禁止非作业人员靠近,并密切注意架体及边坡的稳定性,如有危险情况,立即停止外墙防水施工。审核员交底人接受交底人本表由施工单位填写,交底单位与接受单位各存一份。
技术交底记录表C2-1编号工程名称京香青科项目C8号科研楼工程交底日期2013.3.5施工单位河北建设集团有限公司分项工程名称防水工程交底提要地下室外墙防水交底内容:附图1:穿墙预埋管道部位处理如下图:附图2:外墙后浇带防水做法审核员交底人接受交底人
技术交底记录表C2-1编号工程名称京香青科项目C8号科研楼工程交底日期2013.3.5施工单位河北建设集团有限公司分项工程名称防水工程交底提要地下室外墙防水交底内容:附图3:底板预留卷材与外墙卷材接茬搭接附图4:外墙防水卷材转角做法审核员交底人接受交底人本表由施工单位填写,交底单位与接受单位各存一份。
技术交底记录表C2-1编号工程名称京香青科项目C8号科研楼工程交底日期2013.3.5施工单位河北建设集团有限公司分项工程名称防水工程交底提要地下室外墙防水交底内容:附图3:外墙收头做法审核员交底人接受交底人本表由施工单位填写,交底单位与接受单位各存一份。'
您可能关注的文档
- 铲车工操作安全技术交底
- 铲车安全技术交底1
- 铺轨车铺轨安全技术交底
- 锅炉本体安装工程技术交底要求
- 长城杯技术交底——地下室墙体、柱模板安装技术交底1
- 长城杯技术交底——地下室墙体、柱钢筋绑扎技术交底
- 长城杯技术交底——钢筋制作技术交底
- 长城杯技术交底——地下室基础底板、顶板梁模板安装技术交底
- 长城杯技术交底——地下室梁、板钢筋绑扎技术交底1
- 壁纸硬包技术交底
- 3斜井v级围岩洞身开挖施工技术交底通知单修改
- 安全技术交底全套范本)
- 密涿l4合同钻孔灌注桩施工技术交底
- 工程装修合同含技术交底)
- 广西贵隆第一合同段技术交底说明
- 新泰段高速公路施工图设计技术交底
- 林长高速第四合同段技术交底-改
- 蒙文砚高速公路桥梁下构施工技术交底 8合同段
