- 29.50 KB
- 7页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'专业技术资料永年县农村道路网改造工程(一期工程)一般乡村公路6标段冬季施工方案编制人审批人邢台市正阳建筑安装有限公司Word文档下载编辑

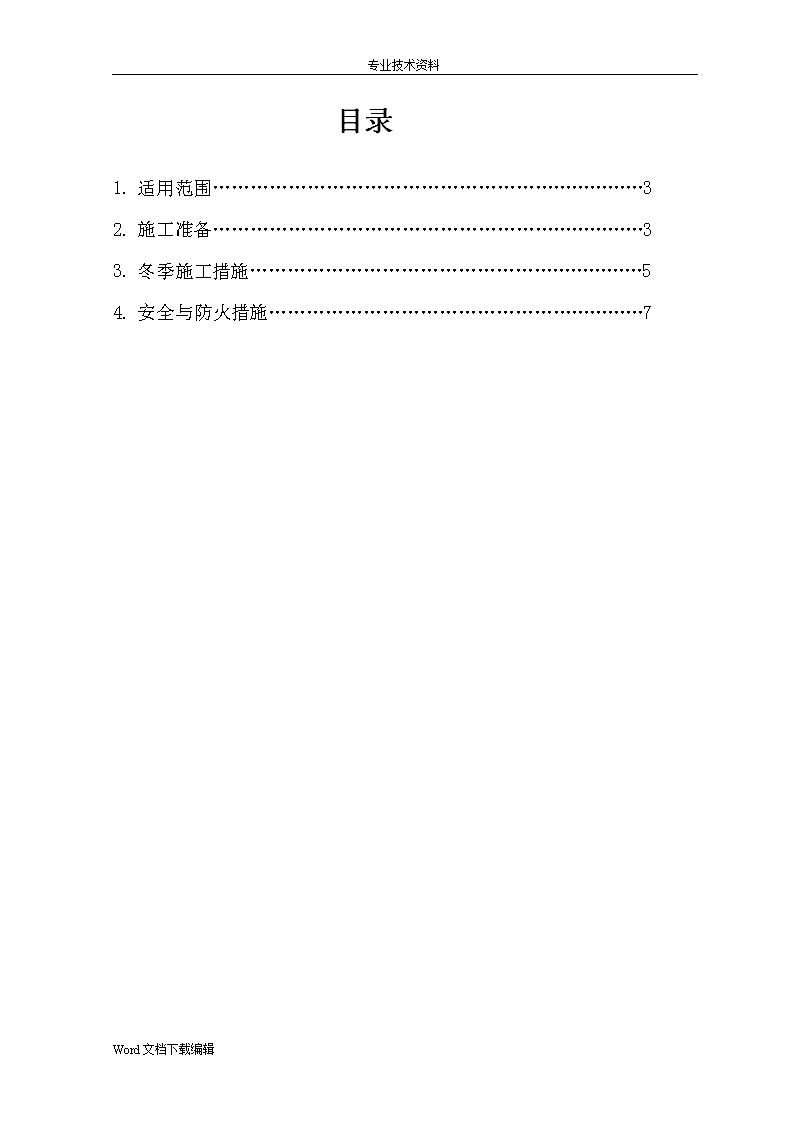

专业技术资料目录1.适用范围……………………………………………………………32.施工准备……………………………………………………………33.冬季施工措施………………………………………………………54.安全与防火措施……………………………………………………7Word文档下载编辑

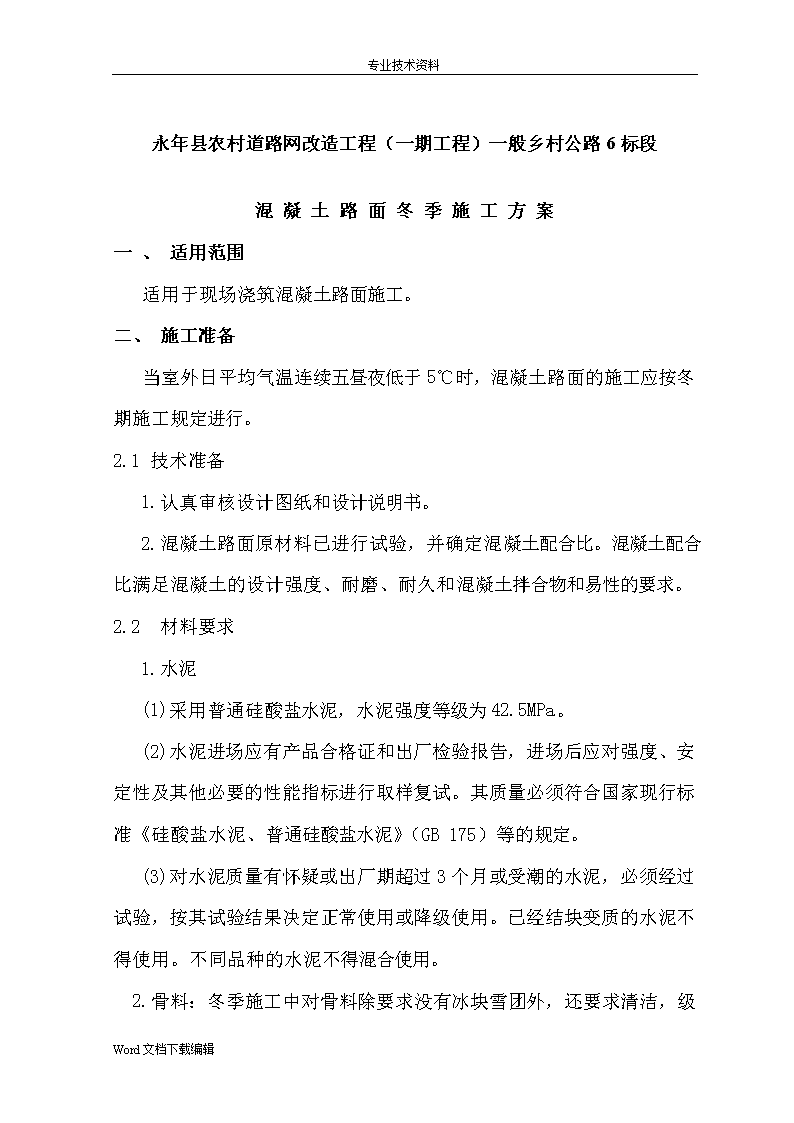

专业技术资料永年县农村道路网改造工程(一期工程)一般乡村公路6标段混凝土路面冬季施工方案一、适用范围适用于现场浇筑混凝土路面施工。二、施工准备当室外日平均气温连续五昼夜低于5℃时,混凝土路面的施工应按冬期施工规定进行。2.1技术准备1.认真审核设计图纸和设计说明书。2.混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。2.2材料要求1.水泥(1)采用普通硅酸盐水泥,水泥强度等级为42.5MPa。(2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。(3)对水泥质量有怀疑或出厂期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。Word文档下载编辑
专业技术资料2.骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级配良好,质地坚硬,不应含有易受冻成分的矿物。所用骨料的储备地点应选择地势高不积水的地方。3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB8076)和《混凝土外加剂应用技术规范》(GB50119)的有关规定。防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。4.水:采用净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝结、硬化的杂质以及引起导致混凝土腐蚀的离子。6.钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀。钢筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检验,其质量必须符合有关标准的规定。2.3机具设备1.搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗车、手推车、混凝土搅拌运输车等。2.振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。3.其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式照明设备等。4.抹面机具:电抹子、木抹子、铁抹子等。Word文档下载编辑
专业技术资料5.施工测量和检验试验仪器设备。2.4作业条件1.混凝土路面施工应在基层施工完毕,经检测各项指标达到设计和规范要求,并经监理工程师同意后进行。2.基层表面应清理干净。三、冬期施工措施(1)混凝土路面在弯拉强度尚未达到1.0MPa或抗压强度尚未达到5.0MPa时,应严防路面受冻。(2)混凝土搅拌站应搭设工棚或其他挡风设施。(3)混凝土拌合物的浇筑温度不应低于5℃。当气温在0℃以下或混凝土拌合物的浇筑温度低于5℃时,应将水加热搅拌(砂、石料不加热);如水加热仍达不到要求时,应将水和砂、石料都加热。加热搅拌时,水泥应最后投入。材料加热应遵守下列规定:1)在任何情况下,水泥都不得加热。2)加热温度应为:混凝土拌合物不应超过35℃,水不应超过60℃,砂、石料不应超过40℃。3)水、砂、石料在搅拌前和混凝土拌合物出盘时,每台班至少测四次温度;室外气温每4h测一次温度;混凝土板浇筑后的头两天内,应每隔6h测一次温度;7d内每昼夜应至少测两次温度。(4)混凝土板浇筑时,基层应无冰冻,不积冰雪,模板及钢筋积有冰雪时,应清除。混凝土拌合物不得使用带有冰雪的砂、石料,且搅拌时间应比规定的时间适当延长。Word文档下载编辑
专业技术资料(5)混凝土拌合物的运输、铺筑、振捣、压实成活等工序,应紧密衔接,缩短工序间隔时间,减少热量损失。(6)应加强保温保湿覆盖养护,可先用塑料薄膜保湿隔离覆盖,再采用草帘等在其上保温覆盖。遇雨雪必须再加盖油布、塑料薄膜等。(7)冬期施工时,应在现场增加留置同条件养护试块的组数。(8)冬期养护时间不得少于28d。允许拆模时间也应适当延长。(9).养护1)混凝土板压实成活后,应及时养护,养护应根据施工工地情况及条件,选用塑料薄膜养护等方法。2)用塑料保湿膜、土工毡、土工布、麻袋、草袋、草帘等,在混凝土终凝以后覆盖于混凝土板表面。3)昼夜温差大的地区,混凝土板浇筑后3d内应采取保温措施,防止混凝土板产生收缩裂缝。4)混凝土板在养护期间和填缝前,应禁止车辆通行。在达到设计强度的40%以后,方可允许行人通行。5)养护时间应根据混凝土强度增长情况而定,一般宜为14-21d。养护期满方可将覆盖物清除,板面不得留有痕迹。6)养护期间应保护塑料薄膜的完整。当破裂时应立即修补。(10)模板的拆除1)拆模时间应根据气温和混凝土强度增长情况确定,2)拆模应仔细,不得损坏混凝土板的边、角,尽量保持模板完好。Word文档下载编辑
专业技术资料(3)混凝土达到设计强度时,可允许开放交通。当遇特殊情况需要提前开放交通时,混凝土板应达到设计强度的80%以上,其车辆荷载不得大于设计荷载。混凝土板的强度,应以同条件混凝土试块强度作为依据。四、安全与防火措施a、施工直接接触汽源热水,要防止烫伤。b、现场使用的锅炉、火坑等使用焦炭时应有通风条件,以防止煤气中毒。c、现场建立防火组织机构,及防火工具。Word文档下载编辑'
