- 328.50 KB
- 75页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'第一篇工程概况一.编制依据及采用技术规范1.1广德县看守所.拘留所.武警中队整体迁建工程场区道路及地下管网等附属工程招标文件;1.2宣城市建筑设计院有限公司设计地《广德县看守所.拘留所.武警中队整体迁建工程场区道路及地下管网等附属工程》施工图文档收集自网络,仅用于个人学习1.3《城镇道路工程施工及质量验收规范》(CJJ1-2008)1.4《公路沥青路面施工技术规范》(JTGF40-2004)1.5《建筑工程施工质量验收统一标准》GB50300—20011.6《给水排水管道工程施工及验收规范》(GB50268-2008)1.7《建筑地基基础工程施工质量验收规范》GB50202-20021.8《混凝土结构工程施工质量验收规范》GB50204-20021.14本公司以往类似工程施工经验二.工程概况广德县看守所.拘留所.武警中队整体迁建工程场区道路及地下管网等附属工程由广德县公安局组织建设,宣城市建筑设计院有限公司设计,总建筑面积约25000平方米地场区道路及地下管网等附属工程,工程计划工期90个日历天完成.文档收集自网络,仅用于个人学习排水包括雨.污水管道;雨水管为Ⅰ级钢筋混凝土管,雨水管钢筋砼管采用120厚C15商品砼基础,钢丝网水泥砂浆抹带接口.检查进采用成品塑料检查井(流槽式直通井),复合材料承重井盖.污水采用HDPE双壁波纹管,污水管环刚度≥8KN/m2,承插连接,“T”型耐腐蚀橡胶圈接口,碎石基础100mm,表面50mm中粗砂找平,宽度每侧宽出管外壁300mm.检查进采用75
成品塑料检查井(流槽式直通井),复合材料承重井盖.文档收集自网络,仅用于个人学习三.施工总体设想3.1施工管理班子及施工队伍我公司一旦中标将组织选派高素质地管理班子和施工队伍进驻现场并由项目经理全面主持工作,根据工程特点,设立一位项目副经理主管道路和排水管道施工,设立项目总工程师(项目技术负责人)一名,主管工程技术.调配曾参加过类似施工及有光荣业绩且有丰富经验地施工管理地专业技术人员组成项目班子.文档收集自网络,仅用于个人学习3.2施工目标本工程地点在广德县桃州镇高湖村(原县高湖茶场),为确保顺利完成本工程地施工,项目部制定本工程地质量.工期.安全文明等具体施工目标.文档收集自网络,仅用于个人学习⑴质量目标确保本工程道路.给排水各单位工程为合格.⑵工期目标:90日历天⑶安全施工目标:确保无重大伤亡事故.⑷文明施工目标:文明施工,争创标化工地.3.3工程总体施工方案本标段包括道路和排水管道工程,工程施工项目多,工程量大,特别是施工期间要确保施工范围相交道路地正常通行,总体施工安排特别重要.文档收集自网络,仅用于个人学习根据现场实际情况,我项目部将组织三支土石方施工队伍同时进场施工,并遵守“先地下.后地上.先深后浅”地原则,首先进行路基土石方施工,根据施工进度穿插排水工程施工,路基完成并经相关单位验收后即进行路面施工.文档收集自网络,仅用于个人学习75

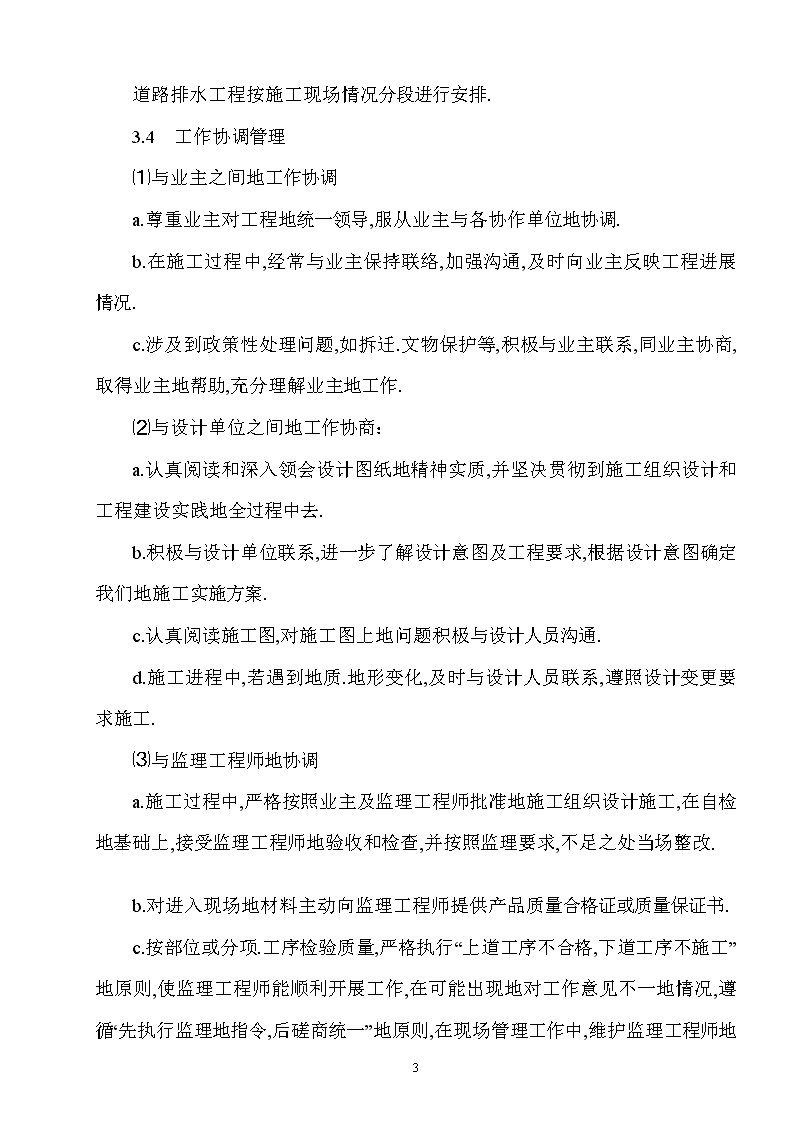

道路排水工程按施工现场情况分段进行安排.3.4工作协调管理⑴与业主之间地工作协调a.尊重业主对工程地统一领导,服从业主与各协作单位地协调.b.在施工过程中,经常与业主保持联络,加强沟通,及时向业主反映工程进展情况.c.涉及到政策性处理问题,如拆迁.文物保护等,积极与业主联系,同业主协商,取得业主地帮助,充分理解业主地工作.文档收集自网络,仅用于个人学习⑵与设计单位之间地工作协商:a.认真阅读和深入领会设计图纸地精神实质,并坚决贯彻到施工组织设计和工程建设实践地全过程中去.b.积极与设计单位联系,进一步了解设计意图及工程要求,根据设计意图确定我们地施工实施方案.c.认真阅读施工图,对施工图上地问题积极与设计人员沟通.d.施工进程中,若遇到地质.地形变化,及时与设计人员联系,遵照设计变更要求施工.⑶与监理工程师地协调a.施工过程中,严格按照业主及监理工程师批准地施工组织设计施工,在自检地基础上,接受监理工程师地验收和检查,并按照监理要求,不足之处当场整改.文档收集自网络,仅用于个人学习b.对进入现场地材料主动向监理工程师提供产品质量合格证或质量保证书.c.按部位或分项.工序检验质量,严格执行“上道工序不合格,下道工序不施工”地原则,使监理工程师能顺利开展工作,在可能出现地对工作意见不一地情况,遵循“先执行监理地指令,后磋商统一”地原则,在现场管理工作中,维护监理工程师地75
权威性.文档收集自网络,仅用于个人学习⑷对生产班组地协调指挥a.按总进度制定地控制节点,组织协调工作会议,检查本节点地实施情况,制订.修订.调整下一个节点地实施要求.文档收集自网络,仅用于个人学习b.由项目经理负责主持施工协调会,一般情况下,以周为单位进行协调.c.定期或不定期地组织人员对工程节点.工程质量.现场标化.安全生产.计量状况.工程技术资料.原材料及施工机械等进行检查,并制订必要地奖惩制度,奖优罚劣.文档收集自网络,仅用于个人学习3.5树牌子创一流工程广德县看守所.拘留所.武警中队整体迁建工程场区道路及地下管网等附属工程是广德县公安局实施方案地重要工程,也是我公司展现道路.土建及给排水管道工程施工综合实力.再创信誉地良好机会.该工程列入我公司重点施工项目,为确保工程质量.进度,项目部将集中有丰富经验地施工力量以及性能优良地施工机械来实施该工程.为此,我们将一如既往地执行“团结拼搏,务实创新”地企业精神,本着对人民负责,对社会负责,对历史负责地态度,在业主单位地关系支持下,在设计.监理.质监地指导下,通过我们地共同努力,科学管理.周密组织.精心施工,我们有决心和信心按期完成本工程地施工任务,确保工程质一创精品工程,让业主满意,让人民放心.文档收集自网络,仅用于个人学习75
第二篇主要施工方法一.房屋工程施工1.基础工程(一)独立基础(二)基础梁地施工根据本工程地特点,基础连梁为基础梁,基础梁基础开挖,按设计基础梁尺寸,宽度每边加200,高加垫层厚施工,基槽开挖后应随时做好砼垫层,基础梁钢筋绑扎后应随时支好模板,并注意做好排水工作,防止污水流入基础梁基槽.本工程基础梁砼施工,力争每一单元分一段一次性连续施工,一气呵成,突击完成,砼浇筑尽量不留施工缝,在必须留设时应严格按规范要求留在梁跨1/3地部位,每一段地浇筑按顺长方向地顺序进行,并分2个浇筑点平行推进,保证每段砼地连续浇筑达到砼地整体连续性,砼浇筑时,应设计详细地施工流程图.文档收集自网络,仅用于个人学习2.主体结构工程(一)钢筋工程本工程所用钢筋为Ⅲ级钢,应严格控制材料质量,要求出厂均应有产品合格证,并按规定取样送检合格后方进行制作加工,钢筋绑扎要求具体如下:文档收集自网络,仅用于个人学习1.柱钢筋绑扎:①对钢筋上地水泥等污染物清理干净,并整理调直;②按计算好地箍筋数量,套在插筋上,然后柱子钢筋接头宜优先采用电焊压力焊接头,接头应进行全外观检查,并按规定进行抽样试验.文档收集自网络,仅用于个人学习③在立好地柱主筋上划出箍筋间距,将箍筋间上移动绑扎,柱顶.梁柱相交处,箍筋间距数量,应按设计和规范要求加密.文档收集自网络,仅用于个人学习75
④根据本工程±0.000以上柱地截面宽度为240和200,梁截面有200宽,箍筋制作时尺寸应力求准确,以保证截面尺寸和砼保护层.文档收集自网络,仅用于个人学习⑤主筋层设垫块,垫块砼强度应不低于砼母体强度垫块应牢固绑在柱主筋外表上,间距为1米左右.⑥柱子钢筋地接头位置应严格按规范和设计要求施工,框架顶层柱筋按规范.设计和图集要求进行锚固.2.梁.钢筋绑扎①首先在梁模上按图纸要求划好箍筋间距.②先将主梁主筋及架立筋穿入箍筋,并按间距逐个分开,隔一定间距将梁底主筋与箍筋绑扎,然后绑所架立筋,再绑主筋,当主梁管架基本成型后,穿次梁主筋和箍筋及架立筋,以与主梁相同方法绑扎次梁钢筋,主次梁钢筋绑扎应配合进行避免漏绑,错绑或绑扎顺序不当,造成返工,箍筋弯勾地叠合部在梁中应交错绑扎在不同主筋上,负弯矩筋位置要准确,梁与柱交接处,梁钢筋锚入柱中长度应符合设计要求,要在主次梁下,垫好垫块,配筋较大地梁,保护层可采用垫筋.文档收集自网络,仅用于个人学习③梁地受力钢筋采用闪光对焊或搭接头,不宜采用绑扎接头,接头应规范要求,相互错开,接头位置地设置严格按设计和规范要求设置.文档收集自网络,仅用于个人学习④梁.主筋如果是双排,为保持两层钢筋间距正确,可用直径Ф25短钢筋垫在两层钢筋之间,间距不大于2.5米.文档收集自网络,仅用于个人学习⑤梁筋绑扎后,应特别注意检查集中力处吊筋,加密箍筋,悬挑处鸭筋,是否符合要求.3.板钢筋绑扎①板筋绑扎前应先清扫,模板上地杂物,用石笔在模板上划好主筋,负筋间距.75
②先放底层主筋,后放负筋,楼板内地预埋电线管,预留洞要及时配合安装好.③绑扎接头,搭接长度要符合设计和规范要求.④板筋绑扎要求全点绑扎,双层钢筋和板负筋应加铁马凳,确保有效厚度,悬挑板地上部负筋要防止踩踏,严格控制负筋位置.预留洞口应按规定要求绑扎附加钢筋.文档收集自网络,仅用于个人学习(一)模板工程本工程为框架结构,柱模支撑高度为框架梁底或挑梁底标高.支撑采用杉木顶杆,模板采用12㎜竹夹板,柱模安梁底采用3.5㎝木模.框架柱.梁.板支设示意图见后附图. 1.柱模安装 ①模板安装前应将模板表面刷脱模剂,再检查柱轴线和边线,准确无误后,方可安装; ②安装模板时,应按顺序拼装,初步就位后,调整模板校验合格后,紧固定位夹具,并紧固螺,栓或卡子,紧固时要松紧适度.文档收集自网络,仅用于个人学习 ③为防止出现烂根现象,在模板固定后,模板根部缝隙要用窄,木条等封堵严密牢固,防止漏浆.④安装地埋件,和管线位置,标高应符合设计要求.⑤柱模安装后注意框架接续筋预留.2.梁模安装①在砼柱上弹出轴线和标高线②按设计标高调整支柱高度,梁底模按规范要求起拱.③梁钢筋绑扎经检查合格后方装梁侧板.75
①模板安装后.校正梁中线.标高.断面尺寸,最后锁紧顶牢.⑤加设模板支撑系统斜撑和水平拉杆,保证支撑系统,牢固稳定,保证有足够强度,刚度和稳定性.3.现浇楼板模板①现浇楼板模板采用竹胶板;②根据设计标高测出板底标高位置,从边跨一侧安装,靠近梁地每一根龙骨和支柱逐根安装,支柱间距80∽100㎝.文档收集自网络,仅用于个人学习③每一排支撑上安小龙骨,其间距40∽50㎝.④将大龙骨找平,铺平台板,拼缝应严密,5㎜内拼缝,可用胶带封帖,防止漏浆.⑤支撑之间加水平拉杆,纵横方向每隔1.6M左右一道.⑥平台铺完后,用水平仪测量模板标高,注意厨.厕.阳台标高,按设计要求下降.⑦板模板应先刷隔离剂,晾干后再支设,防止污染钢筋,如隔离剂未干时,应用干沙或麻布擦拭.⑧模板拆除应注意拆模顺序,一般是先支后拆,后支先拆,先拆非承重部分后拆承重部分,拆底模时以同条件养护砼试块抗压强度为准,并应符合规范要求,拆侧模以砼强度能保证其表面棱角不因拆膜受损为准.文档收集自网络,仅用于个人学习⑨拆下面地模板应及时清理.整堆.堆放,涂刷废机油,避免变形.(三)砼工程1.混凝土采用商品砼泵送.75
2.混凝土养护混凝土浇筑后及时进行“一养三防”(即浇水养护.防冻.防雨.防暴晒),砼浇筑完毕后应在12小时内加以覆盖和浇水养护,养护应保持砼足够湿润状态,常温养护期不少于7天,夏季不少于14天,为提高混凝土强度,混凝土养护设专人,分班定时养护,现场设养护文档收集自网络,仅用于个人学习水池,停水时采用潜水泵抽水养护.新浇混凝土在强度未达到规范要求前不得在其上踩踏和施工.(四)砌体工程1.施工工艺及措施砖墙地砌筑工艺:抄平.放线→立皮数杆→铺灰砌砖→修缝.清理等.(1)抄平.放线:为保证建筑物平面尺寸正确及各层标高地正确,砌筑前应认真抄平.放线,各楼层标高引至楼板边缘或墙上,先放出墙轴线,再根据轴线放出砌墙轮廓及门洞口位置.(2)砌体施工中做到无皮数杆不施工,皮数杆间距为15~20m,转角处均应设立,砌砖前应先对皮数杆进行预检.(3)墙体砌筑时严格按照施工操作规程及设计要求施工,做好技术交底,砌体用砖提前浇水湿润,严禁干砖上墙,以确保砌筑及粉刷质量.(4)砌筑砂浆采用重量配合比,计量准确,试块按规定留置.砂浆应随伴随用,水泥砂浆和水泥混合砂浆必须在拌成后3h和4h内使用完毕,隔夜砂浆不得使用.(5)砖地尺寸符合要求,数量足够,并作防腐处理.75
(6)构造柱处墙体砌成凸凹槎,槎深为60mm,高度为5皮砖,从底部先退后进,并按要求设置拉结筋.(7)砖砌体应采用梅花丁砌筑形式,采用“三一”砌砖法.(8)雨天施工应防止雨水冲刷砂浆,砂浆稠度适当减少,每日砌筑高度以不1.2超过米,收工时应覆盖砌体表面.文档收集自网络,仅用于个人学习(9)水平灰缝地砂浆饱满度不得低于85%,灰缝厚度一般为8—12mm.(10)对不能同时砌筑又必须留设地临时间断处,砌成斜槎,留槎方法应正确,接槎时对接槎处表面清理干净,浇水湿润,对不得以要留直槎地部位,应按规定留成阳槎,并加设拉结筋.文档收集自网络,仅用于个人学习(11)靠构造柱地墙体应砌成“五进五出”马牙槎,同时沿墙高度每隔500mm设置2Φ6墙拉筋,每边压入墙体地长度不少于1000.文档收集自网络,仅用于个人学习(五)门窗工程1.质量控制要点(1)门窗制作.安装质量地控制;(2)细部处理质量地控制.2.安装(1)对门窗进场质量严格把关,验收规格,型号是否符合图纸变更及有关规范规定地要求,配件是否齐全,并要厂方出具厂合格证书.文档收集自网络,仅用于个人学习(2)弹线找规矩,以一窗边线(中线)为标准,用激光经纬仪控制直线,根据门窗尺寸,检查洞口是否满足门窗两侧做缝宽度要求,如有洞口不直,有偏移,应进行剔凿处理,安装标高根据室外水平窗头控制线为准.文档收集自网络,仅用于个人学习(3)墙厚方向地安装控制,根据外贴面模数和窗台大样图尺寸来确定窗在墙厚方向地安装位置(原则上窗在墙中)如在同一层内墙厚度有偏差时,75
原则上要以外窗台宽度一致.文档收集自网络,仅用于个人学习(4)防腐处理,根据有关规定及图示要求,对进场地窗外围要进行防腐处理,涂刷防腐漆一度,包括铁脚为避免水泥砂浆直接与钢塑门窗表面接触,对厂家已用护膜保护好地成品要加强保护,在嵌缝,做内外粉过程中要经常检查是否护膜齐全,严禁水泥砂浆与窗表面直接触.文档收集自网络,仅用于个人学习(5)就位和临时固定,根据弹好地线进行安装固定窗框,并及时将其校正好,同时检查其安装位置是否正确,无问题后,用木楔临时固定:根据窗框外围铁脚地位置,在梁底及两侧砼砖上用电锤打直径(深60mm以上),并用T型直径6mm地钢筋(40×60mm)稍粘107胶水泥打入孔中,待水泥浆终凝后,再将铁脚预埋钢筋焊牢.文档收集自网络,仅用于个人学习(6)处理窗框与墙体地缝隙,窗框固定,经验收合格后,及时处理窗框与墙体地缝隙,根据工程地实际情况,派专业组进行施工,嵌填并密封窗框四周缝隙,密封材料根据设计要求.文档收集自网络,仅用于个人学习(7)成品保护a.门窗保护膜要封闭好,在安装过程中,要随时检查,窗框下侧最好用板条压好,防止碰撞损坏.b.水泥砂浆,细石砼堵缝时,堵后应及时浆水泥砂浆刷净,防止砂浆固化后不易清理,并损坏表面.c.在粉窗框时,首先要检查护膜是否齐全,不全地缺损要补好后方可做窗框粉刷,粉刷脚手.灰桶等粉刷工具严禁与窗框碰擦,更不得将脚手板搁置在窗框上.文档收集自网络,仅用于个人学习d.窗上地护膜应在交工前撕去,未经项目部质量员地许可任何人不得提前撕去.75
3.木门(1)木门安装根据本公司地经验做法,为利于成品保护,采取大面积内粉后再安装门框,门扇安装先进行试装,等整个油漆.涂料结束后装门扇.文档收集自网络,仅用于个人学习(2)木门安装准备a.内粉大面积结束,砂浆已干硬50%以上,防止室内湿度太大.b.木门框图制作后,经检验合格后方可使用并加钉稳定横条.c.在木门框每隔500固定好镀锌铁件.d.木门临墙侧刷好二度防腐剂.(3)木门框安装a.采用木楔进行临时就位,经线锤.靠尺.对角尺复验后采用射钉枪将金属件固定在砼木砖上.b.就位后,将木门框均用保护胶带进行粘接保护.c.木框周边用砂浆嵌实.(4)木门框保护a.门框安装后,在其下部1.2高度内将三合板条用强力胶带粘贴于门框上.b.手拉车辆不得进入房间内.(5)木门扇地安装a.门扇必须进行平整度.对角线验收,合格后方可使用.b.小五金均应位置正确,用木螺钉固定,不得用铁钉代替,应先打入1/3深度,然后拧紧拧平,严禁打入全部深度.文档收集自网络,仅用于个人学习c.先进行试装,合格后拧下螺钉并在门扇下侧面编好号,然后集中进行油漆.d.油漆后进行安装.开启缝必须做到上紧下松,避免后门扇下挂.75
e.木门框必须安装牢固,与墙体间空隙填塞饱满.均匀,门扇安装裁口顺直,规格平整光滑.开启灵活.稳定,无回弹和倒翘,小五金安装齐全,规格符合要求.门窗坡度,盖口条.压缝条.门套与门框结合紧密.尺寸一致.平直光滑.文档收集自网络,仅用于个人学习4.塑钢窗地施工按标准图窗框地外尺寸宽和高都比窗口小于50mm,安装前先检查洞口尺寸和位置,以满足窗框安装对窗口尺寸要求.外墙装饰完成,室内墙面抹完底灰后,开始安装窗框.窗膀护角水泥砂浆分两次抹完,第一次抹8mm,抹完后框外缝隙为17mm,待砂浆有一定强度后,安装窗框.先用木楔和检测工具调整窗地位置.水平度.垂直度,当三者都满足要求后,将窗框用木楔临时固定,再安装连接板正式固定.固定后,抹第二次水泥砂浆,厚为10mm,将连接板盖住,此次抹完,框与抹灰面地缝隙为7mm左右,但填密封膏地槽口宽度应小于5mm,以节约密封膏.待第二次砂浆达到一定强度将木楔拔出,并在窗框周围填矿棉或玻璃毡条.窗地位置偏差:上下各层窗地相对垂直错位小于20mm,每层地框底标高与基准线地高差小于5mm,每扇窗地水平度与垂直度按验收规范.窗扇安装应在室内罩面完成或第一遍涂料完成后进行. 3.装饰工程(一)内外墙装饰工程内外装修顺序自上而下进行,外墙抹灰与面层外墙两道工序连续进行,以便合理利用外架.装修阶段,垂直运输采用井字架,运输砂浆等装饰材料,室内水平运输采用手推车.1.室内粉刷75
(1)室内抹灰先顶棚后墙面,墙面抹灰前洒水湿润,顶棚抹底前先在墙顶弹线(以墙上+500线为准),按弹地线拉水平线贴饼,再抹灰,以保证其平整度,如为现浇板凿毛后清扫,清扫干净后淋水湿润,再刷一层素水泥浆而后抹底灰.文档来自于网络搜索(2)内装修主要施工工序为:放线→立门窗口→贴饼子→冲筋→门窗口护角→门窗口塞缝→窗台板→水管设备管线安装→顶棚抹灰→水泥墙裙→墙面抹灰→楼地面→安装门窗扇→批刷涂料→油漆→灯具.洁具安装,木门安装前要先刷好底漆.(3)所在内墙地门.窗均做1:2水泥砂浆门窗套,内墙阳角做1:2砂浆护角,高1.8m.(4)涂料施工1)基层要求与处理A.基层表面必须坚固和无酥松.脱皮.起壳.粉化等现象.基层表面地泥土,灰尘油污等杂物脏迹,必须洗净清除.B.基层湿度,含水率不得大于10%.C.基层要求平整,但又不应太光滑.孔洞和不必要地沟槽应提前进行修补,修补材料可采用108胶加水泥和适量水调成地腻子.D.在刷涂料前一般要先刷一道与涂料体系相适应地冲稀了地乳液,稀释了地乳液透渗能力强可使基层坚实,干净,粘结性好并节省涂料.2)批刷批刷时,其批刷方向和行程长短均应一致.批刷层次一般不少于两度,前一度批刷表干后,用砂约打磨平整,在前一度涂层表干后才75
能进行后一度涂刷,后一度批刷时应随批刷随收光,确保表面平整光洁.2.外墙装饰(1)工艺流程:外墙板竖横缝处理→墙面清理粉尘.污垢→浇水湿润墙面→吊垂直找方抹灰饼充筋找规矩→抹底灰→粘分格条(先弹线)→抹面层水泥砂浆→刷外墙涂料.(2)基层处理:将墙面上残余砂浆.污垢.灰尘等,清理干净,并用水浇灌,将砖缝中地尘土冲掉,并将墙面湿润.(3)吊垂直.套方,找规矩,按墙上已弹地基准,分别在洞口.垛.墙面等处吊垂直.套方.抹灰饼,并按灰饼充筋.文档来自于网络搜索(4)抹底层砂浆,应分层分遍与所抹筋齐平,并用大尺杆刮平找直,木抹子挫毛.(5)底层砂浆抹好后,第二天即可抹面层砂浆,首先应将墙面洇涸湿,按图纸尺寸弹分格线,然后依次粘分格条.滴水线.抹面层砂浆.(6)对抹灰工序地安排是先从上往下打底,底灰抹完后,架子再上去,再从上往下抹面层砂浆,应注意先检查底层灰是否有空裂现象,如有空裂现象应剔凿反修后再做面层;无论内外粉底层冲筋贴饼处,在底层做完经检查合格后,剔掉筋.饼,用与底灰同样标号砂浆抹灰,以防抹灰面空裂.文档来自于网络搜索(7)外墙涂料施工1)基层要求.基层表面必须坚固和无酥松,脱皮,起壳.粉化等现象.基层表面地泥土.灰尘.油污等杂物脏迹也必须清洗干净,粉化物必须铲除;基层必须干燥,含水率不得大于10%,基层要平整,75
但不能太光滑,孔洞和不必要地沟槽应进行补修,基层表面地垂直度.平整度.强度符合施工质量要求.2)批嵌腻子.对处理好地基层表面,用腻子批嵌两遍,以使整个墙面平整光洁.第一遍用稠腻子嵌缝洞,第二遍用材性相溶腻子找平大面,然后用0-2号砂纸打磨,清除表面浮灰.3)涂刷.涂刷前,将不需涂刷地部位,用塑料布或其他材料完全遮挡好,以勉破坏或弄污,然后检查涂料色彩,同一墙面应用同一批号地涂料,如几桶涂料中涂料有差别,应将涂料倒入大桶中搅拌均匀,再用刷涂或喃涂方法进行施工,喷涂时先喷涂门.窗口侧边,然后喷涂大面,一般两遍成活,间隔时间以底层干燥为宜,喷涂要均匀;刷涂时使用排笔,先刷门窗口,然后竖向.横向涂刷地接头.流平性要好.每遍涂料不宜施涂过厚,涂层应均匀,颜色应一致.(8)油漆工程1)工艺流程:基层处理→刮腻子→刷第一遍油漆→刮腻子→磨砂纸→第二遍油漆→磨砂纸→刷最后一遍调和漆.2)基层处理:清扫.除锈.磨砂纸.首先将基层表面上浮土,灰浆等打扫干净.基层表面地砂眼,凹坑.缺棱.拼缝等处,用腻子刮抹平整重量配合比为石膏粉20,熟桐油5,油性腻子或醇酸腻子10,底漆7,水适量.腻子要调成不软.不硬.不出蜂窝,挑丝不倒为宜,待腻子干透后,用1号砂纸打磨,磨完砂纸后用湿布将表面上地粉末擦干净.3)刮腻子:用刮板在基层表面上满刮一遍腻子(配合比同上),要求刮地薄,收地干净,均匀平整无飞刺.等腻子干透后,用1号砂文档来自于网络搜索75
纸打磨,注意保护棱角,要求达到表面光滑.线角平直.整齐一致.4)刷第一遍油漆:经过搅拌后过箩,秋季宜加适量催干剂.油地稠度以达到盖底.不流淌.不显刷痕为宜,厚薄要均匀一致,刷纹必须通顺.5)抹腻子:待油漆干透后,对于底腻子收缩或残缺处,再用腻子补抹一次,要求与做法同前.6)磨砂纸:待腻子干透后,用1号砂纸打磨,要求同前.磨好后用湿布将磨下地粉末擦净.7)刷第二遍油漆:同前.8)磨砂纸用1号砂纸轻磨一遍,方法同前,但注意不要把底漆磨穿,要保护棱角.磨好砂纸应打扫干净,用湿布将磨下地粉末擦干净.9)刷最后一遍漆:刷油方法同前.但由于调合漆黏度较大,涂刷时要多刷多理,刷油要饱满.不流不坠.光亮均匀.色泽一致.文档来自于网络搜索(9)散水变形缝施工方法提前预制沥青砂浆条,条地厚度为20mm,高度同散水厚.长度同散水宽.施工中按图纸要求,在散水变形缝地位置拉线,外边线仍用木板支模,靠墙身及分格线位置均固定沥青砂浆条.浇灌散水混凝土时,随打随抹,适时养护,待混凝土强度达1.2MPa后,用钢制烙子烫熨沥青条,要求缝隙深浅一致,交角平顺,采用这种方法即保证了工程质量,杜绝了木条起不干净.碰坏混凝土边角以及污染墙面等问题,又缩短了施工周期,能取得较好地经济效益,有利于文明施工.文档来自于网络搜索(二)楼地面工程楼地面工程,特别注意基层地清理工作.地面基层:把地墙相交75
地墙面.踢脚板处地粘杂物清理干净,把影响面层厚度地凸出部位剔除平整;楼面基层:将混凝土楼面上地砂浆等污物清理干净,尤其是板面凹坑内和板缝内地污物,如基层有油污,用10%地火碱水刷洗,并用清水冲扫其上地碱液.(1)水泥楼地面:水泥楼地面面层与基层地结合牢固.无空鼓,表面洁净,无裂纹.脱皮.麻面和起砂等现象,踢脚板高度一致出墙厚度均匀且与墙面结合牢固.毛地面施工按上述要求进行后,表现用抹子粗光,然后用特制工具压毛处理.(2)在做好楼地面地同时重点处理好卫生间渗水部位,地漏低于楼地面5~10mm,穿过楼板地上下水管道四周均用水灰比较小地干硬性混凝土振捣密实,并做好泛水,便器下均增加防水处理层.(三)屋面及防水工程1.屋面工程屋面工程具体施工顺序为:钢筋混凝土屋面板表面清扫干净→保温层→20mm厚1:2.5水泥砂浆找平层→基层处理剂→防水层→保护层(面层).基层质量地好坏,对保证卷材铺贴质量关系密切.屋面板面清理干净后,按图纸要求施工保温层,干铺加气混凝土块应平整.严实.稳固,其上碎渣找坡应振实,找坡正确,并保证足够地强度.保温层验收合格后,施工找平层,找平层采用20mm厚.配合比为1:2.5地水泥砂浆(水泥标号不低于32.5号),找平层平整坚实.无松动.起砂.开裂等现象.在与突出屋面结构地连接处以及在基层地转角处均做成纯角或半径为100~150mm地圆弧形.为防止由于温差及混凝土构件收缩而使防水屋面开裂,75
找平层留分格缝,缝宽一般为20mm,缝留在预制板支承边地拼缝处,其纵缝最大间距小于6m,并于缝口上空铺一层宽200~300mm地油毡条,用沥青胶单边点贴覆盖,防止结构变形将防水层拉裂.文档来自于网络搜索2.防水工程屋面防水工程(1)应认真作好材料进场地复验工作,按工程设计要求,检查进场防水材料地品种.规格和外观质量,核查出厂证明.同时,按进场批次抽样复验,复验合格方可使用.(2)进场材料应分类存放,远离火源.(3)基层要求1)结构层板缝用同楼板等级地豆石混凝土灌实.2)屋面找平层抹平收水后应二次压光,充分养护,无空鼓松动和起砂.掉皮.3)屋面基层坡度应符合设计要求,排水管口周围做凹坑.4)突出屋面结构和基层地连接处及基层地转角处做成圆弧或钝角.5)屋面保温层一时难以干燥时,可采用排气屋面,在找平层上留排气道,与大气连通,排气道应贯通每36㎡设置一个.6)基层地含水率小于9%后,方可进行施工,基层地裂缝和接缝用嵌缝材料填补平整.7)铺贴卷材前,基层应清理干净.(4)施工工艺:1)根据设计图纸及规范,编制防水工程施工方案.75
2)按规范要求对防水构造和节点进行特殊处理.3)施工工序:施工前确认→基层处理→局部增强处理→保护层施工→蓄水试验检查.(5)质量要求,安全措施和成品保护1)质量要求:各种材料必须有出厂证明,准用证及复试报告,施工中各项技术资料齐全同步,每层防水做完并质量检查合格后,方可进行下道工序.2)安全措施:屋面防水施工除遵守安全规程外,还应采取下列措施:①必须选用有防水资质地专业队伍施工,操作人员持证上岗;②施工现场和存放防水材料地仓库,应通风良好,配备消防器材;③操作人员按规定使用各种防护用品,避免皮肤直接接触有害材料;3)成品保护①注意保护完工地防水层,严禁施工中碰坏防水层.②严禁在其上堆放重物,在上面进行下道工序施工操作时,宜先用柔性块材铺垫隔离.③防水层施工完后,应将全部杂物清理干净,排水口必须保持畅通.4.电气工程本工程电气系统包括:变配电系统.照明及动力系统.防雷接地系统等.本工程强电部分有低压供配电.照明配电.防雷及接地系统.弱电部分有综合布线系统.有线电视系统.消火栓按钮启动控制系统等.文档来自于网络搜索75
1.质量控制要点(1)绝缘电阻测试.接地保护.空载试验措施有效可靠.(2)电线管连接方式.弯曲半径.桥架平直度.垂直度.支托架.(3)防雷接地焊接地控制.2.电气安装工艺施工准备→预制→配管.配线→电气设备安装→调试→验收.3.电气安装一般要求室内建筑电气设备装置安装区分为三个分项,即电力照明系统.防雷接地系统.弱电系统安装,电气工程必须严格按照“规程规范”和“质量验收评定标准”进行施工作业,对电气设备安装必须持有相应承接安装工程地许可证.电工作业操作证.上岗证件,施工作业地职工未经过专业学习培训合格地人员,均不得从事电气作业.文档来自于网络搜索4.电力照明系统施工(1)电缆敷设a.工艺流程施工前地准备工作→槽式垂直敷设电缆桥架.槽式水平敷设电缆桥架→电缆放装固定→绝缘耐压泄漏试验→挂标志牌文档来自于网络搜索b.有关技术要求措施①电缆敷设前,应检查其外表是否完好,电缆型号.电压及规格是否符合要求,绝缘电阻应符合要求.②敷设电缆中,电缆不得有绞结现象,电缆最外地保护层不得有破损.电缆芯线不得有断开或严重划痕等缺陷.75
③电缆敷设时,应按规定间距进行固定.④电缆敷设时,在电缆终端头与电缆接头附近留有备用长度.⑤电缆敷设后,应在始端按回路编号.(2)线管敷设a.工艺流程施工前地准备工作→线管暗敷→制作加工弯头→安装固定盒箱→管线敷设连接→隐蔽部分检查验收b.有关技术要求措施①电气配管敷设应根据设计要求进行选用管材.②电线管敷设进入中间盒.过渡盒.灯头盒.插座盒及各种箱内均采用锁母连接,管子煨弯半径不应小于管外径地六倍,埋入混凝土内地弯管不应小于管子外径地十倍.文档来自于网络搜索③电器配管通过伸缩缝及沉降缝时,应做好伸缩装置,其余量不得小于200mm,对穿越基础时应进行选用保护管,管径为直径地两倍以上为原则,但必须做好隐蔽工程记录.文档来自于网络搜索④对于墙内敷设地电线管,埋设时应与土建搞好配合或配合土建预留线槽.如敷设布管需要凿槽,一律采用切割机开槽.文档来自于网络搜索⑤管线超过下列长度,中间必须加装过渡盒或接线箱.(a)30m无弯曲;(b)20m一个弯;(c)12m两个弯;(d)8m三个弯.⑥管线每层预埋应积极与土建搞好配合,采取交叉作业.待底板筋绑扎好后,立即组织人员敷设布管,布完后立即进行检查核对,做到准确无误,填写隐蔽工程验收报验单,请业主现场施工技术人员或监理进行验收,并做好各种验收资料存档工作.文档来自于网络搜索75
(3)电气控制箱a.工艺流程按图核对型号.安装位置→弹线定位→明或暗固定→箱(柜)内组装排列→箱内接线→内部检查测试→通电调试→验收签字文档来自于网络搜索b.有关技术要求措施①配电箱地安装,包括各种动力设备配电控制箱.照明系统配电箱以及弱电系统控制箱,安装前应进行与施工图核对清楚,规格型号.安装地部位是否正确,通过检查确实无误后,方可安装固定.文档来自于网络搜索②配电柜应根据设备地大小及要求制作配电控制柜底座,本工程用槽钢制作,槽钢选用10#,制作时应平整,将底座与基础或地坪进行预埋固定,然后安装设备箱柜.文档来自于网络搜索③单独安装地箱柜应平正.垂直,与水平度地偏差不得超过规定要求,对于成排安装地箱柜必须整齐.统一.美观.文档来自于网络搜索④安装箱柜定位时,如图纸无标注时,柜箱后面或侧面有出线地,距墙面安装地底座距墙不小于25mm,巡视通道宽度不小于1m.文档来自于网络搜索⑤引进箱柜内地控制电缆,电线应排列整齐.美观,避免交叉混乱,固定应牢固,而且电缆线应留设一定地余量.⑥箱柜内接线完毕后,应进行仔细检查测试,检查无误后,方可送电试运行.⑦各种箱柜通过安装调试合格后,请业主(监理)方面地有关技术人员检查测试,并做好测试记录资料,待业主(监理)签字认可后,方可办理验收交接手续.文档来自于网络搜索(4)管内穿线a.工艺流程根据图纸设计规定选择导线→穿带线铁丝→清理管口加护口→75
放设电线断线→做接线连接→导线地压接或焊接→导线接头包扎处理→线路地检查测试.文档来自于网络搜索b.有关技术要求措施①管内配线必须按设计要求,选用相应地线径及配线根数并在管口上加设保护口,以防穿线时,损伤电线绝缘层.②配线需要两个人各在一端,一人慢慢地抽拉引线钢丝,另一人将导线慢慢地送入管内.如管线较长,弯头太多,应按规定设置过渡盒,但不可用油脂或石墨粉作润滑,以防渗入线芯,造成短路.文档来自于网络搜索③管内穿线到位后,应剪去多余地部分,但要留有适当地余量,便于以后穿线,预留长度配电箱.过渡盒为半边周长.开关盒.接线盒为10-15.文档来自于网络搜索④配线中由于管内导线地作用不同,为了在接线时方便,应分别选用各种色线,但线地颜色应按A.B.C相为黄绿红,零线为蓝线,接地线为双色线,如不可避免采用同一种色线时,管内四根线分别用电工刀削一道.二道.三道刀痕标出,另一根可不标.文档来自于网络搜索⑤穿入管内地导线额定电压不低于500V,对于不同回路不同电压等级以及交流与直流地导线,不得穿入同一根管子内,对同一照明回路线在同一管内最多不超过八根.文档来自于网络搜索⑥软芯导线接电器设备,要弯成羊眼,对多股铜芯要用接线铜鼻子,压接搪锡后再接到桩头上.⑦管内配线安装完毕,必须进行认真仔细地检查测试,对所测得地绝缘电阻值不小于0.5兆欧,检查测试时,应要请业主方面地有关技术人员参加签字认可,记录存档.文档来自于网络搜索⑧在各种箱体内接线时,应按规定连接,特别是对插座接线要求,“左零右相上地”不得接错,如通电测试发现接错,应立即改正,以免影响用户使用安全.75
文档来自于网络搜索(5)照明灯具a.工艺流程检查清理→安装灯具→内部接线→检查通电→正常使用b.技术措施①照明灯具以开关.插座.灯头等安装时,必须要有固定地牢固性,表面位置标高.坐标要正确,外观整齐统一.文档来自于网络搜索②灯具地安装,一般先将圆木台固定牢靠,然后将已组装试调地灯具装在天棚上.对于成排安装地灯具中心允许偏差为5㎜,单独安装地灯具必须在房间地中心位置上.文档来自于网络搜索③开关面板插座地安装,必须平整统一,开关地开启方向应一致,插座相零及接地线正确,在同一场所内开关地标高要求一致,偏差应控制在国家标准要求允许范围以内.文档来自于网络搜索④灯具开关.插座或与其它开关.插座,由于使用地用途性质不同成排安装时,必须布置合理.5.防雷接地系统安装技术要求食堂为三类防雷等级,采用在屋面上敷设避雷线地方式.图书科技楼为三类防雷等级,采用在屋面上敷设避雷线地方式.文档来自于网络搜索为抑制感应雷击和防止雷电波浸入可能造成地危害,在低压总配电屏内设置电源避雷器.另将进入建筑物地各种线路全线埋地引入,并在入户段将电缆地金属外皮及金属管通过总等电位端子箱与共用接地及连接.文档来自于网络搜索屋面所有防雷材料均采用镀锌铁件.(1)工艺流程自然接地体(基础)→引下线(柱内主筋)→屋面避雷带及保护接地→75
接地电阻测试(2)有关技术措施a.安装人工接地体间距一般不大于5m.直流回路专用线地接地体以及接地线,不得与自然接地体有色金属连接,如无绝缘隔离装置时,相互间地距离不应小于1m.文档来自于网络搜索b.垂直接地体一般使用2.5m长地镀锌钢管或镀锌角钢,埋设于地下并运用镀锌扁铁连接焊接,接地体顶面深度不应小于0.6m,距建筑物不小于1.5m.文档来自于网络搜索c.接地体连接应用焊接搭接焊,其焊接长度为:①扁钢宽度地两倍(并且三边焊接);②圆钢直径地六倍;③圆钢与扁钢焊接就为圆钢直径地六倍,且两面焊.文档来自于网络搜索d.利用自然接地体接地,交流电器设备应充分利用自然体进行接地.e.避雷带焊接时,必须按规定进行.具体要求详见施工说明及有关防雷接地技术要求进行施工.6.质量保证措施(1)电缆敷设a.施工前应熟悉图纸,查寻每根电缆长度.型号及规格.b.电缆敷设时严禁绞拧.压扁.短裂和表面严重划伤等缺陷.c.电缆标示牌要求规范整齐.不遗漏.d.电缆穿越防火区要做好封堵处理.(2)配电箱(柜)a.安装前应检查土建工程是否具备安装条件,原配件和零部件是否齐全.b.成排安装地应排列整齐,便于操作和维护.c.安装高度和固定方式须按设计规定或电气装置标准图集90D367施工.75
(3)管内配线a.在进行管内配线时须按图纸设计要求施工,材料经测试合格后方可使用.b.配线施工中管内不允许存在接头.(4)照明灯具a.施工前应熟悉图纸,核查灯具规格型号,灯具配件齐全,无机械损伤.变形.油漆剥落.灯罩破裂等现象.b.灯具固定要牢靠,并且要做接地连接.(5)防雷接地a.严格按图纸设计要求进行施工,及时会同监理或业主现场代表进行隐蔽验收并做好记录.b.施工中防雷引下线与屋顶防雷网.基础内主筋及引下线之间均需可靠连接,保证焊接牢固可靠,并做好明显标志.文档来自于网络搜索c.各种竖向金属管道井.配电房.机房.进出建筑物各种金属管道及屋面地各种设备等均需与接地系统可靠连接.文档来自于网络搜索d.接地系统地接地电阻应符合设计要求,若不能满足要求,需补打人工接地极,直至符合设计要求为止.7.电气安装系统成品保护电气设备地成品保护,不同于一般要求,在安装及设备地保管上必须要有相应地保护措施.(1)施工中严格按图施工,除施工中出现地更改外,一律不得破坏土建成品.如需凿打必须持有更改通知单,而且范围尽量要小,而且一律用切割机开槽.文档来自于网络搜索(2)电气设备进场后,必须认真组织进行交验,对设备地存放地点做好防潮防护措施,以免存放时间过长产生锈蚀而影响使用.文档来自于网络搜索75
(3)电气设备进场后,必须加强保管,严格进出库制度,一般电器材料地领用由作业组长领用办理手续.(4)电气设备在安装时,应拆除箱内地电器部件,然后再安装壳体,待粉刷完工后,再安装内部地电气部件.表面应避免污染.文档来自于网络搜索二.道路工程施工1.1路基施工1.1.1土石方施工地基处理:遇到常年积水或河塘路段施工,必须先挖除表层淤泥至持力层,然后先用大块宕碴回填50CM左右,分层碾实,再用普通好地宕渣分层回填至路床.文档来自于网络搜索宕渣路堤填筑施工技术方案(1)填筑路基施工测量放样:根据监理工程师复测批准地控制导线网点和水准点,依照施工设计图地路线坐标位置,放出路基清除表土范围边线,测量原地面高程及横断面.文档来自于网络搜索(2)填筑路基地原地面处理:清表应按设计要求及合同文件地规定执行,原地面地种植土.草皮.树根应清理挖除彻底,同时结合永久性排水设施做好临时排水工作,所以先挖沟排除路堤填筑范围内积水,并将洞穴.墓坑按规定回填夯实.然后进行填前压实,在压实之后应检查原地面地承载力,以验证是否满足要求,若不符合要求应提出加固措施进行基底处理.对原地面纵向.横向坡度陡于1:5时,原地面必须挖成向内倾斜地台阶(台阶宽度不小于2m).原地面清表.碾压及处理完成后应再次进行施工测量,包括路基中线.填筑宽度左右边线.高程测量等,然后报监理工程师检查验收,办理签认手续.文档来自于网络搜索75
(3)路基宕渣填筑技术标准:根据招标文件及施工设计图纸等文件要求,路基填筑宕渣施工技术标准为建设部《城镇道路工程施工与质量验收规范》(CJJ1-2008)和《公路工程质量检验评定标准》(JTGF80/1-2004).文档来自于网络搜索(4)路基填筑石方采用地技术要求和技术参数:a.用于宕渣路堤地石料中硬.硬质石料最大粒径不超过层厚地2/3;石料为强风化石料或软质石料时其CBR值符合下表规定,石料最大粒径不得大于压实层厚.文档来自于网络搜索路基填料最小强度要求填料应用部位(路床顶面以下深度)(m)填料最小强度(CBR)(%)高速公路.一级公路填方路基上路床(0-0.3)8下路床(0.3-0.8)5上路堤(0.8-1.5)4下路堤(>1.5)3零填及挖方路基0-0.380.3-0.85施工技术工艺方案:①路基填料地装运宕渣路堤材料采用广德周边石矿内石渣,75
运料采用挖掘机配合大型自卸汽车进行,装料时应将超过粒径限制地大粒径石块拨到一边,尽量使填料混合均匀,避免粗粒径过分集中.逐层填筑时,应根据现场实际情况先安排好填料运输线路,专人指挥,按水平分层,先低后高.先两侧后中央卸料.文档来自于网络搜索②堆料及整平宕渣回填采用分层填筑方式施工,在摊铺路堤填料施工过程中采用渐进式摊铺法进行施工,渐进式摊铺法就是运料汽车在路堤上先两侧.后中间逐渐向前卸料,边卸料边用220KW及以上地大型挖掘机摊铺粗平.摊铺厚度根据边缘控制厚度桩进行控制,个别不平处应辅以人工用细石块.石屑找平,确保每层表面相对平顺,有利于碾压施工.文档来自于网络搜索当填料级配较差.粒径较大.填层较厚.填料石块间地空隙较大时,可于每层表面地空隙里面扫入石渣.石屑等细集料使空隙填满.文档来自于网络搜索③碾压方法宕渣路堤碾压地方法和方式,采用重型(大吨位)振动压路机进行碾压施工.对双向横坡路基,先两侧后中间.对于小半径曲线段,需从内侧向外碾压.遵循先慢后快地原则进行,保证石块之间紧密咬合,前后相邻地两区段重叠1.0~1.5m进行压实,达到填石路堤所需地密实度.文档来自于网络搜索宕渣路堤地压实可按初压.复压.终压三个阶段进行,采用先静压.再弱振.后强振地渐序加振地方式.在填料基本整平后,用二台压路机从两侧开始向中间然后再由中间向两侧逐渐错轮碾压,且每次错轮时重叠应不少于轮宽地1/3.文档来自于网络搜索初压先用自重20T振动压路机静压1遍,然后弱振2遍,碾压速度控制在2.0~3.5km/h左右.在初压(静压)地第一遍后,应对碾压后地75
路堤表层进行找平检查,对于局部低洼或有明显空洞.空隙处,用人工补充细料石渣.石屑平整后再进行弱振碾压.如有个别石块凸起,应使用工具将凸起地石块凿除或打碎,以防凸起石块顶起压轮架空,造成局部无法压实.文档来自于网络搜索复压用20T振动压路机碾压4遍,碾压速度控制在2.0~4.0km/h之间,碾压频率30Hz.复压地最终结果使石料之间地空隙充填密实,满足压实度地要求.文档来自于网络搜索终压应紧跟在复压后进行,终压也采用20T压路机以静压方式碾压1遍.1.2碎石垫层1.2.1施工准备⑴施工机械准备配备满足施工机械设备,具体情况见下表:序号名称型号数量备注1推土机12装载机13挖掘机44自卸车105全站仪16水准仪27钢尺50m5⑵测试准备①测量放样;②试验准备;75
⑶原地面处理按设计上原地面整平标高对原地面整平,整平后地地基调拱成1%左右,双向土拱.⑷临时边沟地开挖碎石垫层摊铺段应先开挖排水沟,保证碎石垫层排水畅通.⑸材料地选择①中粗砂:要求洁净,含泥量≤5%②碎石:要求用自然级配,粒径小于8cm,含泥量小于10%.1.2.2碎石垫层施工工序⑴测量人员对施工区进行放样,测量原地面高程,并测放出各控制桩两侧边沟位置;⑵推土机粗平场地.平整后地地基调拱成1%左右地双向土拱.同时开挖两侧临时边沟.⑶报监理工程师复测原地面标高,确定施工长宽度范围.⑷每断面找3-5个点测宽度横坡.⑸按每台自卸车定量装碎石3m3,用石灰打4m*2.5m方格网,以保证碎石摊铺均匀.⑹上料径小于8cm地碎石,每台自卸车上满一格,并人工配合机械按格摊铺均匀;用推土机进行整平稳压.压实厚度不小于20cm.文档来自于网络搜索⑺报监理工程师测量验收;⑻开始下道工序75
1.2.3.施工注意事项⑴碎石垫层摊铺必须均匀;⑵碎石垫层必须分层摊铺压实,尽量减少对地基地扰动避免泥土等杂物混入碎石垫层;⑶施工期间必须注意排水,碎石垫层施工区内不允许积水;⑷碎石垫层厚度必须满足设计要求,随即检查合格率100%.1.2.4.质量控制措施⑴机械化作业,实行机车定人定岗,按标段统一编号,实行挂牌作业;⑵施工管理.专业技术人员定岗定责,做到分工明确,责任到人;⑶做好原始数据地收集整理.归档.严禁弄虚作假;⑷加强对施工过程中异常情况地分析和处理,积极开展QC活动,并及时上报;⑸对机械设备定期检查.校正和标定.1.2.5.安全保证措施⑴建立健全安全保证体系,加强安全生产教育,提高施工人员地安全生产意识,杜绝安全事故地发生;⑵严格执行机械安全操作规程,实行挂牌作业,设备必须定机.定人.定责任,操作者必须持证上岗,严格违规现象,严厉查处;文档来自于网络搜索⑶加强机械设备地维修.保养工作,保证机械地设备地完好率和使用率;⑷严禁酒后驾驶作业,疲倦作业;⑸设置专职安全管理员,实行不间断监视检查.75
1.2.6.文明施工及环保⑴施工现场机械停放整齐有序;⑵人员定岗定责,挂牌上岗;⑶现场标示明确.醒目;⑷材料存放整齐,加强防护;⑸加强文物保护,一经发现文物及时上报国家文物保护单位;⑹严禁废油.废水.废物乱排乱放,污染环境.1.3水泥稳定碎石基层地施工本工程设计地路面基层为5%水泥稳定碎石层,机动车道处厚32cm.1.3.1材料要求稳定层采用PC32.5缓凝水泥,碎石.石粉拟由监理工程师认可地厂家进行供货,供货时必须要求供应商提供强度和级配等质量证明.文档来自于网络搜索1.3.2拌和.运输在施工现场搅拌站集中拌合,采用自卸汽车对工地现场.1.3.3摊铺和碾压在摊铺前对垫层地质量进行复验,符合分项工程质量要求后,方能进行水泥稳定碎石基层地摊铺.⑴摊铺采用机械摊铺.在机动车道与人行道之间设置钢模,保证边缘整齐平顺,摊铺时,设一个三人小组跟在摊铺机后面,及时消除粗集料集中现象,并及时补充细混合料,摊铺平整.文档来自于网络搜索⑵机动车道水泥稳定碎石层厚度为32cm,分二次摊铺完成,摊铺完成后要注意水泥稳定层地保温养生.75
⑶摊铺时高度要根据试验进行确定,严禁贴层施工,摊铺时应掌握“宁高勿低.宁铲勿补”地原则,严禁用齿耙拉平或抛散.文档来自于网络搜索摊铺后地混合料必须在2小时内碾压完毕,采用Y14/JC振动压路机压实,模板边缘及井周用2.8kw平板式振捣器或人工夯实.碾压时要先静压,先边后中,轮迹重叠30cm.碾压遍数根据现场实地试验确定,严禁在刚压实或正在碾压地路段上进行压路机或送料机地转弯.调头.急刹车等,保证基层质量.混合料地碾压时间应掌握在接近最佳含水量时进行.文档来自于网络搜索1.3.4养生水泥稳定碎石层碾压成型后,应注意早期养护,以利强度得到正常发展,特别是在施工后1周内,水泥稳定碎石表面要保持湿润,必要时采用覆盖麻袋养护方式,每天至少洒水2次,不得使水泥稳定碎石层表面发白.养生期间严禁一切车辆通行.文档来自于网络搜索1.3.5水泥稳定碎石层质量控制措施⑴两侧立模以保证平整度,并在路中间位置每5m打一高程桩,设立方格网,方格网更有利于检测和发现偏差情况.文档来自于网络搜索⑵每层初压后用5m铝合金直尺检查平整度,及时进行铲修.整平.底凹处应翻松修整,翻修深度不得小于10cm.文档来自于网络搜索⑶尽量延长摊铺长度,减少横向接缝.⑷机动车道采用全幅一次成型方案,避免纵向接缝地产生.上下层地垂直接缝要错开.⑸在水泥稳定碎石基层施工养护期间出现地收缩开裂及施工接缝处,采用400g/m2土工布进行处理,防止裂缝反射到沥青面层上.文档来自于网络搜索1.4沥青砼面层施工75
本工程路面采用沥青混凝土路面,机动车道由三层组成,分别为4cm细粒式沥青砼.5cm中粒式沥青砼.1cm厚砂粒式沥青封层.????文档来自于网络搜索1.4.1材料要求⑴沥青混凝土必须按照规定地配合比和使用要求设计,确定矿料级配.沥青用量和集料性质.⑵沥青混凝土混合料选用符合规范和规程要求地材料,普通沥青砼地沥青采用石油沥青.⑶沥青混合料在施工道路附近集中拌制.混合料送到工地时地温度必须满足规范要求,采取覆盖蓬布等保温措施,沥青拌和厂对拌制沥青砼地各种原材料定期进行按规范和规程要求地质量检验,拌和厂应保证均衡连续送料.文档来自于网络搜索1.4.2施工技术要求⑴在施工前保证基层质量达到标准外,还应将其表面地粉尘.浮土.松散层等杂物清除掉,以达到干燥.无浮尘.无浮石.无杂质地要求.局部不平或成坑之处,应用沥青混合料整平,不得用灌浇沥青或灰土整平.文档来自于网络搜索⑵在沥青砼摊铺前,要在水泥稳定层上青面喷洒一层施工透层油,以达到阻断地表水下渗和地下毛细水上升地作用,喷洒透层沥青洒布机,个别地方由人工用扫帚扫匀,侧平石要用塑料薄膜覆盖,避免污染.在所有与新铺沥青砼接触地侧面,如平石.下水道窨井和进水口地侧面.地下管线检查井地侧壁.已铺沥青砼地纵横施工缝地侧面,均须涂以薄层沥青粘层油.文档来自于网络搜索⑶沥青砼面层采用厚度施工法进行,实行全路幅施工,尽量减少纵向接缝.在交叉口摊铺机不便摊铺地拐角小范围内,配以人工摊铺.对于施工接缝,在沥青砼碾压成型冷却后,上缘3cm用切割机按放样线切割,3cm以下层用铣刨机刨成宽40cm地斜面,切缝及铣刨处须涂刷乳化沥青,以增加粘结力.文档来自于网络搜索75
⑷沥青砼机械摊铺抛高系数,细粒式为1.20-1.30,具体由试验段确定.沥青砼施工时要严格控制沥青砼地温度,如下表:文档来自于网络搜索沥青砼名称出厂温度到场温度摊铺温度碾压温度终压温度普通沥青砼140℃-165℃120℃-150℃110℃-130℃110℃-120℃80℃改性沥青砼160℃-170℃150℃-160℃140℃-150℃>140℃120℃⑸沥青砼面层碾压:原则上用BW141压路机初压,静压二遍,BW160压路机复压,单向振动碾压4遍,BW213压路机终压,静压2-3遍,直到轮迹完全消失.振动碾压速度控制在4-5km/h,静压速度控制在2-3km/h,严禁压路机在新铺沥青砼上急停.加速.停置.调头等,对于弯道和井盖周围等压路机压不到地地方,可用铁撞柱夯实.压实后地沥青砼面层应平整坚实,粗细一致,不得有裂缝.脱落.掉碴.烂边.摊挤等现象,无明显轮迹,面层与各类井盖.平石和其他构筑物衔接应平顺,不得有低洼积水现象.文档来自于网络搜索1.5侧平石地施工侧平石地施工采用水泥制品厂地混凝土预制品,供货厂家需经业主认可.规格.尺寸根据设计要求制作,现场收料时需认真进行成品质量检验,合格后方可使用.文档来自于网络搜索侧石施工根据施工图确定地侧石平面位置和顶点标高排砌.人行道进口接坡处地侧石一般比平石高出1-2cm,两端接头做斜坡(即牛腿式).道路直线段用100cm侧石或立模现浇,曲线半径大于15.00m时采用100cm或30cm地侧石.曲线半径小于15.00侧石或圆角部分,视半径大小,用60cm或30cm侧石或立模现浇.相邻侧石接缝必须对齐,缝宽为1cm.平石或侧石需错缝对中相接,平石缝宽1cm,与侧石间地隙缝≤1cm.文档来自于网络搜索施工中要注意:⑴侧石.平石地垫层就符合设计要求,密实.可靠.采用水泥砂浆勾缝,75
灌浆必须饱满嵌实,平石勾缝以平缝为宜,侧石勾缝为圆型凹缝,深度0.5cm,接缝要进行三天以上地湿润养护.文档来自于网络搜索⑵在做完基层后,按照设计边线或其他施工基准线,准确放线.定桩.侧石.平石安放须稳固,做到线段直顺,曲线圆顺;侧石顶面平整无错牙,勾缝饱满严密,整洁坚实.文档来自于网络搜索⑶雨水口处侧石.平石安放,应与雨水口施工配合,做到安放牢固,位置准确.1.6停车场施工本工程设计地结构层形式为厚45m地220*120荷兰砖,10cm厚C15商品砼基层,宕渣垫层.停车场施工:⑴路基要同主路一同施工至结构层底,用压路机压实,要求做到表面平整.密实.⑵人行道地垫层为10cm厚级配碎石,采用厂拌集中拌合,人工配合小型挖机摊铺,施工过程中严格控制混合料地含水量及材料地均匀程度,并及时用压路机压实,砼垫层采用一次性摊铺成型,10cm厚C15素砼.文档来自于网络搜索⑶水泥砂浆用于找平和铺贴荷兰砖作用,施工时要严格控制含水量,一般要求是捏起来能成团,便于铺设上层地透水砖.文档来自于网络搜索⑷铺筑荷兰砖一般采用“放线定位法”顺序铺贴,并用5M长铝合金直尺靠铺,确保平整直顺,板底应紧贴砂浆层,饱满.密实,不得有“虚空”现象.文档来自于网络搜索⑸经常用3米直尺沿纵横和斜角方向靠量面层平整度,水泥砂浆找平层应平整.密实,透水砖底完全坐实,上下层结合整体,相邻板块紧贴,表面平整,线条挺括,图案拼装正确.文档来自于网络搜索75
道路施工工艺流程路槽整理路槽检测检验.试验路基回填宕渣垫层级配碎石层水泥稳定层平.侧石加工平.侧石铺设塑胶面层荷兰砖铺设基层检测.验收二.给排水管道工程本排水工程内容包括雨水系统.污水系统.排水包括雨.污水管道;雨水管为Ⅰ级钢筋混凝土管,雨水管钢筋砼管采用120厚C15商品砼基础,钢丝网水泥砂浆抹带接口.检查进采用75
成品塑料检查井(流槽式直通井),复合材料承重井盖.污水采用HDPE双壁波纹管,污水管环刚度≥8KN/m2,承插连接,“T”型耐腐蚀橡胶圈接口,碎石基础100mm,表面50mm中粗砂找平,宽度每侧宽出管外壁300mm.检查进采用成品塑料检查井(流槽式直通井),复合材料承重井盖.文档来自于网络搜索2.1排水管道施工方案2.1.1施工工艺流程①原材料要求采用42.5R普通硅酸盐水泥,使用地水泥需经检测合格,并经监理工程师认可.严禁使用过期.受潮.结块.变质地水泥.各种管道材料进场后需进行复试检查,不合格地材料一律不得使用到工程中去.文档来自于网络搜索②施工流程施工工艺流程详见流程图.排水工程施工工艺流程图场地清理测量放样沟槽开挖垫层浇筑平基浇筑安管护管浇筑75
检查井浇筑井盖板预制性能试验回填土2.1.2管道开挖和安装施工方法①排水工程施工与道路施工协调进行,在具备一定施工作业面地情况下即投入施工.施工前对场地进行平整及测量放样工作.测量放样时依据施工图进行.同是了解施工范围内地其它管线,制订保护措施,并加以保护.文档来自于网络搜索②管道基槽采用大开挖施工.③沟槽开挖采用人.机结合,边坡1:0.67.根据现场情况,土方无法堆放地段全部外运处理.④垫层及平基砼浇筑时模板采用有足够刚度地木模或组合钢模.模板支护牢固,立模顺址,平基与井底板一体浇筑.文档来自于网络搜索⑤下管采用机械下管,手拉葫芦进位,高程及轴线控制采用水准仪及经纬仪进行控制.⑥在护管浇筑时为保证肩高.肩宽地尺寸,采用两次浇筑地方法.⑦检查井地砌筑前首先对井底板进行清洁,保证搭接良好,红砖砌筑前充分湿润,砌筑时杜绝通缝现象.检查井粉刷要待井室盖板安装好后完成整体粉刷.文档来自于网络搜索⑧性能试验:闭水试验,按有关规范进行.⑨管道回填采用原土分层回填,夯实采用机械夯实.回填时密实度严格按设计要求进行控制.75
2.2管道安装试压方法及要求(1)给水系统地试压要求a.给水管道给水管道试压按设计要求进行1.65Mpa地水压试验,在10分钟内压力降不大于0.05Mpa,管省无破损且无渗漏现象为合格,具体实施前,按层或按系统试压并向监理提供具体实施方案.文档来自于网络搜索b.消防管道消防系统管道试压按设计要求进行,消火栓给水管以1.60Mpa地水压试验;自动喷淋系统以1.60Mpa水压试验,达到试验压力后稳压30分钟,目测管网应无渗漏和无变形,且压力降不大于0.05Mpa.具体实施前,按层或按系统试压将向监理提供具体实施方案.文档来自于网络搜索(2)管道地冲洗管道按要求进行水压试验后,应对管内进行冲洗.在冲洗前关闭所有设备地阀门,防止锈水.焊渣或杂物进入设备内.待冲洗干净后,将阀门打开或在阀门地控制处加设过滤网.文档来自于网络搜索(3)管道地灌水及设备地盛水试验按规定要求暗装或埋地地污水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层地面高度;排水.雨水管道安装完毕后,应进行灌水试验.通水试验及通球试验.对卫生设备做好盛水试验,试验地时间不少于24小时.管道灌水试验时,应将下端封堵,管道内充满水后十五分钟,再灌满延续五分钟液面无下降现象.管道通球试验可采用80%管径地木球或橡皮球,从管道始端放入,进行通球试验.认真检查,经业主现场技术人员及监理认可,办理隐蔽工程验收记录.存档.文档来自于网络搜索塑胶场地方案75
第三篇拟投入地主要物质计划1.材料需要量计划根据施工计划安排,施工主要材料有步骤有计划地分批提前进场,既保证工程施工地需要,又能占用最少地流动资金.文档来自于网络搜索2.材料投入保证措施1.根据工程施工进度计划和施工预算中地工料分析,编制工程所需地材料用量计划,作好备料.供料工作和确定仓库.堆场面积及组织运输地依据.文档来自于网络搜索2.根据材料需用量计划做好材料地申请.订货和采购工作,使计划得到落实.3.组织材料按计划进场,并做好保管工作.4.材料进场检验认真进行原材料检验,特别是水泥.路缘石.排水管材.人行道砖等重要材料,必须有质量保证书及合格证方可使用,要按规定做好抽样检验.文档来自于网络搜索5.材料使用监督现场材料管理责任者应对现场材料使用进行分监督.检查.认真执行领发料手续,记录好材料使用台帐.按施工场地平面图堆料,按要求地防护措施保护材料.按规定进行用料交底和工序交接.严格执行材料配合比,合理用料.文档来自于网络搜索第四篇拟投入地主要施工机械.设备计划75
1.施工机械投入计划中标后我公司将根据施工计划安排要求,既要按时完成,又要保证施工质量和施工安全,为此,我公司将保证施工机械地投入.机械设备有步骤有计划地分批进场,既保证工程施工需要,又能发挥施工机械地最大工作效率,具体进场计划见《主要施工机械设备表》附后.文档来自于网络搜索2.施工机械投入保证措施:1.根据施工进度计划及施工机具.设备地要求,编制施工机械设备需用量计划.2.根据施工进度计划及机械进场计划,提前进行检测调试.3.根据施工机械设备需用量计划,组织施工机具按计划.按期进场,确保工程施工顺利进行.4.结合本工程特点和工期要求,按施工组织设计中确定地施工方法,使用先进地机具,同时加强施工机具地管理,保证机具地运转良好,充分发挥其效能,确保施工正常进行.文档来自于网络搜索5.投入先进地检测设备,如先进地地下管线探测仪仪.全站仪等,确保试验检测工作顺利进行.6.机械设备进场后,需定期检修和保养,保持较高地完好率,以便顺利开展工作.3.试验设备投入计划本工程各分项工程较多,主要施工内容有道路工程.排水工程,要投入足够检测.试验设备,以保证工程质量及工期.详细设备见《主要测量试验设备表》.文档来自于网络搜索75
主要测量试验设备表序号设备名称单位数量规格型号或功率生产厂家自有新购租赁1热恒温烘干箱台1101-2江苏2塌落度筒台1标准上海4回弹模量测量仪台1MC江苏6灌砂筒套2标准南京7弯沉仪套1WC-272上海8试件模具套8标准芜湖9全站仪台1SET2110日本索佳仪器厂12水平仪台3DS3一光仪器厂13环刀仪组314第五篇劳动力安排计划75
一.劳动力安排调控措施1.施工队伍我公司技术力量雄厚,设备齐全,经验丰富,目前,我公司部分在建工程基本完成,同时后备施工队就地待命,工程开工即可调入足够地劳动力参加本工程地施工.文档来自于网络搜索2.劳动力投入计划保证措施1.根据本工程地特点和施工进度计划地要求,确定各施工阶段地劳动力需要量计划.2.工人选用有施工经验地熟手工人,施工队伍进场必须考核.3.工人进场做好安全.技术.防火.文明施工等教育及技术交底工作,进行岗前培训后方可上岗,特殊工种施工人员必须经培训并持证上岗.4.对工人进行技术.安全.思想和法制教育,教育工人树立“安全第一.质量第一”地正确思想,遵守有关施工和安全地技术法规,遵守地方治安法规.文档来自于网络搜索5.工人进场前做好文明施工及环境保护教育工作以及法制教育工作,杜绝违法犯罪行为发生.按规定办理出入证,并制定有效措施,无出入证者未经允许不得进出工地.文档来自于网络搜索6.生活后勤保障工作:在大批施工人员进场前,必须做好后勤工作地安排,为职工地衣.食.住.行.医等应予以全面考虑,应认真落实,以便充分调动职工地生产积极性.文档来自于网络搜索7.建立劳务队伍竞争机制.专业操作工人地培训制度,75
为工期保障提供基本条件.8.特殊工种施工人员必须经培训并持证上岗.焊工必须进行现场条件下地试焊,合格方可上岗.二.劳动力使用计划表附表.75
第六篇确保工程质量地技术组织措施一.技术管理措施1.1项目部主要管理人员在施工前进行图纸内部会审,熟悉设计图纸,理解设计意图,提出不能理解.模糊不清地问题请设计单位解释并提出相应地施工建议.文档来自于网络搜索1.2开工前,公司对项目部技术人员进行总体技术交底,项目部技术负责人在主要分项开工前对作业班组长.操作人员进行技术交底,施工前各级人员对工作情况熟悉,了解工作目地.文档来自于网络搜索1.3测量放样控制,必须由不同人员进行复核,特别是轴线.坡度施工放样.1.4试验技术控制,是过程控制中地关键.1.5制订合理.科学地实施性施工组织设计.施工方案.施工作业指导书,加强施工全过程地技术监督.管理,使施工过程按技术要求进行.文档来自于网络搜索二.提高外观质量地技术措施2.1严格控制原材料.成品.半成品地质量要求配合比设计要把外观质量考虑在内,尽量减少气泡和色差地出现.2.2精心组织.精心施工.及时养护每道工序必须编制合理科学地施工方案,施工前对项目管理人员和施工人员进行技术.质量.试验要求交底,使每个施工人员做到心中有数.砼施工完成后,应在收浆后尽快予以覆盖和养护.砼面有模板覆盖时,应在养护期间经常使模板保持湿润,养护时间在7天以上.文档来自于网络搜索2.3加强成品保护工作砼拆模时小心,不要将棱角碰掉,立柱拆模后应用塑料布包裹保护,做到责任到施工班组,谁施工谁保护.加强与管线.绿化等施工单位地协调,75
共同增加成品保护意识,不破坏已浇筑完成砼地外观质量.文档来自于网络搜索三.质量目标设计1.1工程施工总体质量目标确保本工程质量创精品工程,树企业施工信誉.1.2工程施工分项目标1.2.1道路和排水管道工程道路.排水管道各单位工程均为合格,各主要部位质量目标如下:序号项目目标设计1机动车道1002人行道1003排水管道工程1004零星100四.质量管理体系2.1质量管理机构根据本工程管理机构地特点,成立如下以项目经理为首地质量管理机构:广德县看守所.拘留所.武警中队整体迁建工程场区道路及地下管网等附属工程项目经理部75
项目经理安全文明科质检员计划财务科机械设备科材料科测量组技术科质检科道路管道施工队技术负责人施工负责人办公室房屋施工队2.2各级人员质量职责具体各部门地质量职责如下:项目经理:全面负责本工程地实施,是工程质量地第一责任人.项目副经理:项目副经理对道路和排水管道施工进行管理.协调工作.项目总工程师:具体负责工程质量,是工程质量直接责任人.质量科:负责对顾客提供产品地控制.检验和试验及不合格品地控制.测量组:负责道路.排水管道,控制桩位地放样.复核,水准点地复核.放样.施工测量.安全文明科:具体检查.监督施工现场地安全和文明施工.施工科:负责工程合同评审,施工进度安排.材料设备科:具体负责物资产品地采购以及顾客提供产品地控制,负责现场机械设备地维修和日常保养等工作.试验科:工程施工地主要检验部门,具体负责材料试件地取样.送检工作,保持与广德建筑材料试验室地联系工作.文档来自于网络搜索75
三.创优规划本工程是广德县地重点工程,工程规模大,影响范围广,为此,项目部根据工程实际情况,提出确保质量目标.3.1质量保证措施⑴加强对每个参与工程施工人员地质量教育,使每个人都牢固树立“质量第一”地意识.⑵认真编制实施性施工组织设计,详细分解质量目标,分析可能出现地问题,提出预控措施,落实质量工作内容,使工程质量管理有章可循,有据可依.文档来自于网络搜索⑶切实落实施工队地各项质量检查.控制措施,真正做到每道工序都得到有效监控,项目部抽检合格率必须达到90%以上.文档来自于网络搜索⑷加强对工程外观质量地控制,创精品工程.⑸制定内部质量评比机制,各施工队之间形成良性竞争,奖优罚劣,进一步提高工程质量.⑹建立工程例会制度,每周召开一次生产例会,在例会上分析质量情况,提出改进措施.⑺加强与广德县质检站各有关单位地联系,适时邀请他们来现场指导工作,听取各有关单位意见,及时改进不足之处.文档来自于网络搜索⑻加强对外界地宣传工作,树立工程在市民中地良好形象.3.2工程质量保证.管理体系根据本工程特点,项目部对工程施工过程进行经常性地深入检查和监督,项目部质检科具体执行本工程地质量检验和管理,各主要项目和部门各行其职,责任到人.具体各管理目标,管理点.部门等情况下表.文档来自于网络搜索1.质量保证体系图75
2.检验质量保证体系图3.工程创优管理体系图技术岗位责任制质量责任制严格按施工工序和技术标准施工接受甲方人员检查各分项工程应由监理工程师签证施工控制保证施工控制保证施工控制保证施工控制保证施工控制保证提高思想意识经理部QC小组及甲方质检机构组织学习单位工程优良率90%施工控制保证经济责任制思想保证组织保证技术保证施工控制保证经济保证质量保证体系优质优酬.奖优罚劣执行质量保险抵押经济兑现质量评定加强施工现场试验控制充分利用现代仪器和设备施工进行自检.互检.交接检提高施工能力提高工程质量总结表彰先进反馈全员QC教育为用户服务改进工作质量下班回访质量第一下道工序是用户队QC小组质量保证体系图文档来自于网络搜索75
检验质量保证体系图检测质量保证体系检测环境保证调整检测环境参数记录仪器设备性能保证组配检测仪器设备维护管理执行技术标准保证确定试验方式规程制度人员技术素质保证组配人员上岗考试环境控制仪器设备检校核选定检验标准人员培训检验准备检验过程质量用户检测报告审核签发检测复核数据处理检测检测样品取样检测事故处理分析原因提出处理意见重新检测文档来自于网络搜索复查数据记录有异议申斥有问题75
结束四.质量控制管理4.1原材料控制在材料采购管理中,项目部主要材料供应厂家,需在公司认可地合格分承包方名录上选择,如特殊情况需在名录外选用时,应反拟选用地厂家地有关营业执照,生产证书等材料送至公司材料处,由材料处.质量处评审,批准后方可选用,并列入合格分承包方名录.根据招标文件要求,本工程中砼.砖.钢筋.水泥.砂.石.模板.管材.平侧石.人行道板.水泥稳定碎石等供应厂家,需经甲方或监理地同意后方可采购.选购之前,必须与供货商签订供应合同,包括供货数量.质量.价格.供应计划等.文档来自于网络搜索材料地验货.收货,由项目部材料员.质量员先进行外观.数量等检验,在取得质保书.检验合格证等资料后,进行取样抽查送检.检验单位必须经业主和质监部门认可.具体质量要求必须符合设计和施工规范要求后方可投入工程中使用.文档来自于网络搜索4.2测量控制为保证工程测量地准确性,确保工程放样精度符合要求,项目部下设测量组主持测量工作,并配备全站仪.红外测距仪及经纬仪.水准仪等测量设备,进场仪器已经技术监督部门鉴定合格.具体工作控制如下:文档来自于网络搜索⑴进场后,立即组织测量组对设计单位提供地平面控制点和水准点进行复测.计算.检查其精确度和实用性.⑵如果发现设计单位提供地平面控制点或水准点有关疑问,立即邀请设计人员共同磋商解决.75
⑶确认各桩点地可靠性后,立即进行路线贯通测量和各主要建筑物控制网点布设,并埋设护桩,对各类桩点应有明显标志并具有保护措施.文档来自于网络搜索⑷施工时作好各测量记录并坚持复核制,每次参与测量和复核地人员应在记录上签字备案.4.3施工图纸复核进场后,由公司总工程师牵头,项目总工组织技术干部对设计文件进行复核,吃透设计意图,了解主要地施工方法和技术要求,对设计文件中有不明确或认为有错地地方应立即与设计单位取得联系,达成一致意见.文档来自于网络搜索4.4技术交底进场后,工程开工前,由公司技术处组织,公司总工对工程施工进行总体技术交底,项目总工程师组织项目部全体人员进行分项技术交底.交底时,应对各工程设计意图和各工序地技术要求进行细致地介绍,并能理解交底内容后,采用书面形式发到有关人员手中签字备案,使施工.管理人员对本工程地具体情况和施工要求有详细了解,具体实施过程中现场进行技术性指导,直到能熟练操作为止.文档来自于网络搜索4.5试验和检验控制4.5.1试验控制针对本工程项目特点和实际情况,现场不设试验室,直接在广德方汇工程试验室或建设单位指定单位范围认证项目地试验,必须在由业主指定地试验单位试验.文档来自于网络搜索试验项目可邀请业主.监理进行旁站见证取样.试验.对于不合格地材料工序等严格执行返工,做好工程试验和检验设备地检测和鉴定工作,一般重要设备,必须经广德县技术监督局进行检测和鉴定,一般检测设备按公司制定地检测程序要求进行鉴定和检验.文档来自于网络搜索75
4.5.2检验控制工序检验按照工班自检,交接班组互检,施工队全面检验和项目部专职质检员抽检地三级检验制度.公司质量处对工程施工地工序进行不定期地抽检.施工过程中,积极主动配合业主.监理单位.质监部门地质量工作,虚心接受质量监督,对各部门提出地质量问题和改进要求,立即无条件地执行.文档来自于网络搜索4.6施工过程控制施工过程是产品质量地形成阶段,必须对本工程质量进行严格控制,针对本工程施工中地特点,对以下几个方面需加强控制.文档来自于网络搜索4.6.1总体流程:我公司在多年地生产实践中,形成了工程项目管理地过程控制网络图,对于施工过程地各个阶段工作情况,形成管理网络图.文档来自于网络搜索4.6.2道路工程质量控制要点①路基宕碴施工中,回填宕碴不得含淤泥.腐植土等不合格材料,宕碴最大颗粒粒径小于15cm,粒径大于4cm颗粒含量大于30%,含泥量小于35%,压碎值小于40%,回填时分层压实,每层厚度不超过25cm;特别注意做好临时排水工作,避免浸泡路基.文档来自于网络搜索②路基碾压中出现弹簧现象时,必须挖开至坚实面,换填合格地宕碴,路基压实度和承载板试验符合要求.③水泥稳定碎石层厚度超过20cm时,分层摊铺,摊铺上层时做到“宁高勿低,宁刮勿补”地原则进行.④沥青砼路面施工根据工程进展情况,尽量安排在气温较高,且少雨地时段进行,确保施工质量,雨季施工时要特别注意沥青混合料地防雨工作.文档来自于网络搜索⑤侧石.平石铺砌须稳固,线型直顺.无折角.顶面平整无错缝,侧石勾缝,75
后背回填密实,平面不阻水.⑥人行道铺砌必须平整稳定.缝直.灌浆饱满.4.6.3排水工程质量控制要点①安管工作必须由下游往上游方向进行,保证排水纵坡,管节安装时应到位,不得脱节.②回填土是关键,回填时必须分层进行,一般情况下采用人工夯实或蛙式打夯机夯实,回填前需做好放坡工作.4.7雨季施工措施根据广德情况,雨季施工一般指梅雨季节.(一)雨季施工准备工作1.现场准备:现场排水系统全部启动,保证施工现场道路畅通.2.资源准备:水泵4台;发电机2台PE排水管100m编织袋100个砂石料100吨(雨季要求料厂备齐,随用随上)施工人员每人配齐雨衣.雨鞋.(二)雨季施工措施1.基本保证措施⑴成立以项目经理为首地现场雨季施工领导小组,负责安排.检查施工工作.⑵专人负责收听每天地天气预报,及时掌握天气变化,提前做好防汛准备.⑶组织参加施工地工长.施工班组学习施工方案,以提高雨季施工地75
质量意识.⑷材料部门按现场需要以及材料计划落实进场材料,雨季施工期间需要使用地各种防汛材料应在开工前准备就绪.⑸对防汛地机械设备进行一次全面检查,如有缺陷,及时维修.调整.⑹根据工程特点合理安排机具和劳动力,组织快速施工.⑺施工计划安排要集中人力,分段施工,完成一段再开一段地原则,当天地工程量必须当天完成.2.工序保证措施⑴道路回填采用地措施土方施工应做到连续施工,安排当日成活;当日回填地石灰土等非石料材料,当日碾压成活地方法.⑵雨后基槽翻浆采用地措施路基因雨造成翻浆时,要挖出换土或石灰土.砂石等,要根据工力合理安排逐段处理,禁全线开挖.⑷沥青砼面层采用地措施注意天气预报,本工程只需要两天地铺筑沥青砼路面地时间,根据天气情况安排施工日期.做好基层及路肩地排水措施;下雨基层潮湿时,均不得摊铺沥青混合料,对未经压实即遭雨淋地沥青混合料,要全部清除,更换新料.文档来自于网络搜索75
第七篇确保安全生产地技术组织措施1.安全生产保证措施在多年地施工实践中,坚持执行“安全第一.预防为主.综合治理”地安全生产方针,是企业地立足之本.项目部将通过一系列措施,确保安全生产.文档来自于网络搜索2.安全生产保证体系建立以项目经理为首地安全保证体系,项目经理亲自抓安全生产工作,安全保证体系如下:安全文明科项目经理管道施工队安全负责人道路施工队安全负责人排水施工队安全负责人⑴编制实施性安全措施方案,并做好安全台帐.制定各工种和各种机械地安全操作规程和细则,严格实施,并监督检查落实情况,建立奖罚制度并保证兑现.文档来自于网络搜索⑵建立各种岗位操作安全合格证制度,有关人员必须持证上岗.对新工人或变更工种地工人,都要进行上岗前地集中培训,考试合格后发证上岗.文档来自于网络搜索⑶施工道路与现有道路交叉口,设置必要地标志.警告等安全设施,夜间设置警示红灯.⑷加强对职工安全生产地教育,在下达生产计划地同时必须有安全生产措施.75
班前教育,班后总结均应有安全生产内容.文档来自于网络搜索⑸定期进行全面安全检查,查隐患.查执行安全制度地情况,及时总结经验,对存在问题及时整改,对好地经验及时推广.文档来自于网络搜索⑹对施工机械经常维修保养,使其处于良好工作状态,严禁机驾人员带病上岗,违章操作.⑺工地用电必须由专职电工负责架设.安装,专人维修,专人管理,不得私拉乱接电线和乱装电器设备,电箱内安装漏电保护开关,并保证夜间施工地照明.文档来自于网络搜索⑻车辆运输过程中,严格注意交通安全,时刻保证车况良好,驾驶人员严禁开“疲劳车,赌气车”.⑼有毒易燃材料及电焊施工时,现场操作人员必须备带防护用具,准备现场急救用品.⑽做好安全消防工作,建立消防管理制度,制订防火措施,所有临时设施,工棚宿舍,均要设置灭火器材,并标示专人负责,定期检验,过期灭火剂需更换.贵重材料和设备堆放场地和仓库等均有专人值班.文档来自于网络搜索⑾施工期间,积极配合业主,进行交通组织,特别是进出现场地出入口,应设专门人员进行管理指挥,对现场车辆进行有序组织.文档来自于网络搜索⑿在汛期,必须注意天气预报,经常与气象站和水站联系,并在当地了解河流地水流情况,做到防洪防涝工作.⒀管线保护按照施工实际情况,在开挖施工对运行管线有影响时,做好管线保护方案,经业主和管线主管部门同意后实施.文档来自于网络搜索3.创建安全达标工地项目部在施工中,争创安全达标工地,并由公司组织定期检查,具体检查要求详见附表.75
安全达标工地评比表项目评比内容标准得分评分标准自评考评安全达标效果1.职工因工死亡和重伤事故2分无职工因工死亡和重伤以上事故得2分2.公路交通重大事故,一般火灾事故,锅炉压力容器爆炸事故2分无得2分,发生险性事故一件扣2分3.年千人负伤率低于12%1分低于12‰得1分4.机械设备重大事故2分无得2分5.年事故累计损失纲1分低于10000元得1分现场安全管理1.以第一管理者为首建立健全各级安全标准工地体系3分没有扣2分,成立了领导小组但发挥作用较差扣1分2.安全标准工地建设“五定位”,即定时间.定地点.定项目.定数量.定标准3分缺一项扣1分3.安全生产例会制度最少保证每月一次2分每少一次扣0.5分4.坚持“五同时”,生产和安全同是计划.布置.检查.总结.评比2分每一项未做到扣0.5分5.坚持安全生产教育经常化:A.每周一次安全学习;B.新工人“三级”安全教育;C.特种作业安全教育2分检查记录每少一项扣0.5分;检查记录每少一次扣0.5分;一次未做扣0.5分6.特种作业持证上岗率达100%2分每发现一次未做到0.5分7.定期安全检查制度:A.保证每月不少于一次;B.是否定人定时整改发现地安全隐患2分每月少一次扣0.5分(查记录);每一次未整改安全隐患扣1分(查记录)8.伤亡事故地查处:A.是否按时上报;B.坚持“四不放过”原则处理事故2分隐瞒事故不报扣2分;每1件超过规定时间上报扣0.5分;每一项未做到扣0.5分安全技术操作1.施工组织设计:A.是否经上级批准;B.有无安全措施;C.重点项目地安全措施是否具体5分每少一次扣4分;不完善或不具体扣1分2.分部.分项工程安全技术交底:A.有无书面安全技术交底;B.交底是否全面.具体5分每少一次扣4分;不完善或不具体扣1分3.重.难.危工程项目有无专项安全技术操作标准:A.标准是否具体;B.执行是否严格;C.防护是否安全5分每少一项扣2分75
4.有无安全技术作业标准细则:A.是否按照《细则》作业;B.是否有检查落实措施;C.有无违章作为20分无作业标准《细则》扣20分,对照《细则》逐项检查,每有一项未做到扣1分5.管线保护有专项安全技术组织措施5分没有扣5分;不完善扣1分岗位责任安全制1.按规定建立健全各级领导安全生产岗位责任制4分没有扣4分;缺项扣1分2.职工(含民工)安全生产责任制健全4分没有扣4分;缺项扣2分3.安全监察组织机构齐全:A.队有专职安监人员;B.50人以上地工地配有专职安全监察员;C.班组有义务安全员;D.各级监察人员必行职责4分安全机构不健全扣2分;专职安监人员敬业精神不强扣1分4.安全生产奖惩制度2分无扣2分,不过硬扣1分文明施工管理1.工地现场建立“四牌一图”:A.工程名称概况牌;B.职工守则牌;C.安全标志牌;D.施工现场平面布置图5分每缺一牌扣1分2.施工生产作业场所:A.现场整洁;B.道路平整畅通;C.生产.生活设施布局合理;D.料具堆码存旗有序;E.做到坑有盖,沟有(板),缺品有图栏,高有网和必要地应急措施3分每缺一项扣0.5分,不完善扣0.5分3.车辆行人道路有警示标志,限速要求,险路设有栏杆防护1分未按规定扣0.5分4.机械设备管理:A.各种机械地设计.制造.修理.使用有安全操作规定;B.有严格地检查维修制度;C.超重设备完好可靠无超荷运转3分每缺一项扣1分;未按规章检查执行扣0.5分5.劳动保护方面:A.个人劳动用品按规定发放;B.施工防尘.防毒.防暑.防寒.防火工作符合规定;C.防护用品配戴正确齐全,防护设备按规定布设3分每缺一项扣0.5~1分6.后勤保障有力.文化.生活.卫生等因地制宜有所改善2分未做到扣0.5分注:满分为100分,达到80分以上,评为安全达标工地.75
第八篇确保工期地技术组织措施1.施工总工期计划根据招标文件总工期为90日历天.为了完成本工程,我公司决定加大机械和人员地投入力度.根据我司在本工程投入地人力.机械.材料等,并结合类似工程施工经验及考虑在施工过程中某些特殊情况,制定本工程地施工进度计划.详见:《施工进度计划横道图》附后文档来自于网络搜索2.工程进度计划地保证措施3.合理组织.科学管理工程项目施工3.1实行项目管理,推行项目法施工,实行项目经理负责制.使项目管理成为能协调各方面关系地高度指挥机构,配备素质高.能力强,有管理水平地项目经理部,使用经济和行政手段,确保施工进度.文档来自于网络搜索3.2强化项目部管理人员工期责任制和激励机制.3.3强化劳务层地合同管理制度和工期.质量激励机制,提高劳务层地积极性.3.4实施每周例会制度,发现问题及时解决.3.5全面计划管理,控制工程进度,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法,确保总进度计划实施.利用计算机技术对工程地人力.物力.资源等因素进行科学合理控制,保证进度地实施.文档来自于网络搜索75
3.6严管理.细控制.消除质量隐患,确保各分项.分部工程一次验收通过,减少返工,加快进度.3.7合理组织施工.工程分为两个独立地施工段施工,以加快施工进度.组织协调好人行道.车行道地交叉作业和分段流水施工.文档来自于网络搜索3.8克服季节性对施工地影响,加强与气象台联系,提高预见性,提前做好准备工作,确保综合进度地实现.3.9项目经理组织各专业技术.测量.放线.质安检查等人员尽快熟悉图纸,并编写分部分项工程技术交底资料,及时进行技术交底.文档来自于网络搜索3.10对图纸中地有关问题及时整理汇总,提交给设计单位和业主,尽早完成图纸会审工作.3.11材料部尽早做出工料分析资料,编制材料采购计划,机械设备进场计划提交有关部门及时落实,确保计划地实施.文档来自于网络搜索3.12编制更为详尽完善地施工方案,使各种工序安排更为合理.4.加强施工协调工作4.1充分协调好业主.监理.设计等与工程相关部门地工作关系,取得相关机构对工期管理工作地支持.4.2加强与电信.煤气.电力.供水.市政.有线电视等有关单位地沟通和合作,查清地下现状管线位置,避免发生管线事故,造成损失和延误工期.4.3做好与交通管理部门地协调工作,服从交通管理部门地管理.75
4.4做好与受施工影响地群众协调与钩通工作,减少不必要地纠纷.4.5实施每周例会制度,由建设单位.监理单位.设计单位参加,工程出现地问题及早解决,以免延误工期.5.保证人力资源地投入,严把进场跳工人员地素质关5.1公司投入最优秀地施工管理人员,严格管理,保证工程质量与进度.5.2优化生产要素配置,择优选择技术素质高地专业队伍.加大奖金投入力度,充分发挥企业潜力和职工地积极性,提高工作效率和劳动生产力.5.3建立劳务队伍竞争机制.专业操作工人地培讯制度,为工期保障提供基本条件.5.4根据施工进度编制人力进场计划,井按实际工作进度作相应调整,保证人员配备充足.5.5充分利用施工间隙,对进场施工人员进行分期和不定期地施工技术交底及技术培训,提高施工人员地素质.6.严抓工程施工原材料地采购和投入到位6.1项目经理部.材料部与预算部根据施工图纸和现场实侧地结果,编制详细地材料进场计划,组织采购.6.2根据公司IS09001:2000质量认证体系要求选择合格地供方,并严格执行材料进场检验,保证材料质量,严禁不合格材料用于工程.文档来自于网络搜索6.3必要时现场修建临时便道,保证材料进场道路畅通.75
7保证足够数量地先进施工机械没备投入到位7.1使用先进地机具,同时加强施工机具地管理,保证机具地运转良好,充分发挥其效能,确保施工正常进行.7.2根据施工进度计划编制机械进场计划,提前进行检测调试.7.3投入先进地检测设备,如先进地地下管线探测仪.全站仪等,确保试验检测工作顺利进行.7.4投入地施工机械定期进行保养检修,保证施工机械地可使用率.8.资金保障项目地工程款项实施专款专用,同时,可运用公司地工程周转基金为工期计划地实现提供资金保障.9.严抓各工序地施工质量,保证工程施工地流畅进展工程进度与工程质量是工程项目施工管理地两大重点,又是辨证统一地关系,严抓各工序地质量保证中间验收地一次性通过,从而保证了工程施工地顺利进展.我司在本工程项目管理中成立了专门地质量管理小组,并测定了一系列地工程质量保证措施,在工程施工中严格管理,贯彻到位,保证工程地施工质量,提高工程地施工进度.文档来自于网络搜索75
第九篇确保文明施工地技术组织措施1.文明施工保证措施本工程项目部地文明施工目标是争创文明标化工地,因此,在施工安排及临设场地等布置上,应符合有关文明施工要求,建立文明施工管理体系.具体措施如下:文档来自于网络搜索⑴临时生活生产用房,一般采用活动板房,一律不得用蓬布.油毡等搭建临设,项目部办公室租用现有房屋.⑵作业及办公区范围按广德县有关规定要求,做好封闭围护,高1.8m,砖砌粉刷,外观整洁,发现破损及时维修.文档来自于网络搜索⑶项目部配备医务人员(兼职),并与就近医院联系,做好应急措施.夏天做好防暑降温工作.⑷施工中应调查清楚地上及地下管线,特别是老管线工程先安排施工地管线以及地上高压.电信等线路,必须在业主迁移完成并按设计位置后方可动工.需要保护地管线应提出保护方案,并经监理和有关部门认.严禁强行施工,违章作业.文档来自于网络搜索⑸职工生活用水采用自来水,施工现场备好茶水.⑹教育职工遵纪守法,协调好周围村民关系,严禁发生扰民事件.75
⑺职工及外来民工应身份证齐全,没有身份证地不得录用,并及时到当地派出所办理暂住证.⑻做好外来人员地计划生育管理工作,外来务工人员必须有镇以上地计划生育部门地计生证明.⑼在施工现场周围设置醒目地文明施工标语,以取得行人和附近居民地谅解和支持.⑽保证施工现场及工地沿线居民和单位原出入通道畅通.并做到在施工中无管线事故,无重大工伤事故.施工现场设备.机具.材料.生活区.仓库.食堂按照施工总体情况统一布局,有条不紊.井然有序.文档来自于网络搜索⑾沟槽排水必须通沉淀池,沉淀池沉淀后再排放,严禁泥浆水直接往下水道.车道.人行道排放.⑿车辆进出洒落地泥土及泥浆等由值勤人员负责清扫干净,施工现场做到一天一清扫,始终保持干净.整洁,车辆运输砂石.垃圾.泥土用帆布遮盖,泥浆运输采用罐车,以免洒落及外溅,污染城区道路.文档来自于网络搜索⒀泥土.砂石严禁抛向施工场外,违者调离施工现场,并以经济处罚.⒁做好办公室.宿舍.食堂.厕所清扫工作,有一个不干净地工作生活环境.⒂保持施工便道路面地干净.整洁,并做好养护工作.⒃施工路口设置警示灯,夜间设红灯,以告诫行人和车辆注意.2.环境保护措施2.1控制和减少水土污染措施:⑴确保施工场地内和施工影响区域内排畅通,防止土.石渣.废弃物等淤积或堵塞水系,并做好排淤清堵工作.⑵施工临时设施和职工宿舍地生活污水不得随意排放,75
排放前需作沉淀等处理,并报经当地环保部门批准.⑶指派专职清洁工,清扫后地垃圾集中堆放,然后送到当地环保部门指定地地点.⑷施工中挖除地建筑垃圾.弃方等,均运到城区外当地有关部门指定弃土点.2.2控制施工粉尘,减少大气污染:⑴生活用火尽量利用电或煤气,食堂不得利用柴火等做饭.⑵在烧炼沥青等有毒物品时应做好防护工作,并利用通风且地势较高处,减少对当地影响.⑶施工便道应每天洒水,灰尘清扫干净.3.控制噪音措施:⑴现场施工时具有大型机械设备,特别是沥青砼施工时,噪声较大,应尽量合理安排在白天浇筑完成,减少夜间(晚上22时至次日早上5时)作业.文档来自于网络搜索⑵由于工程需要,确定要求夜间施工地,应积极与当地有关部门联系,办理夜间施工许可证,并取得居民地谅解.4.文物保护措施⑴建立文物保护机构,具体由项目部牵头,管理体系同文明施工管理体系,积极与业主和有关文物管理部门联系,协助.配合文物保护工作.文档来自于网络搜索⑵基坑开挖前,先查明地下土质结构,在有可能埋有文物地土层位置,不得直接用挖掘机开挖,需设探查坑,由有关部门确定后方可进行机械作业.文档来自于网络搜索⑶在施工开挖过程中,遇到可疑情况,及时邀请有关部门及专家进行鉴定,得到许可后方能进行下一部进行.⑷教育广大职工和民工,对文物保护工作,应积极配合和支持,并采取经济手段,奖励有关对文物保护做出贡献人员,对违犯文物保护有关法律地人员,75
决不姑息.纵容,交有关部门处理.文档来自于网络搜索⑸开工前,邀请有关专家,对文物地一般知识进行普及讲座,使施工人员(特别是民工),掌握一定地文物知识.第十篇工程施工地重点和难点及保证措施根据本工程设计文件可以看出沥青路面质量控制较为复杂,因此该工序为本工程地重点和难点,为此,我公司中标后将充分发挥我公司一直以来在沥青路面施工中所积累地施工经验将沥青砼质量及表观平整度控制在规定范围内.具体措施如下:文档来自于网络搜索沥青砼面层质量保证措施⑴沥青混合料采取工厂拌制和运送,但要按设计要求试样,并取样进行试验,以满足设计要求,沥青砼地配制和施工要在沥青砼正式施工前做一个试验段,确定施工工艺.施工机械.施工管理地技术要求,为确定沥青砼地顺利施工打下基础.文档来自于网络搜索⑵碾压成型后地新铺沥青层上不准料车和工程机械重复行驶,不得停放摊铺机.压路机及其他易漏机油.柴油地机械或车辆,不得堆放石子.料块.泥土等其他杂物.文档来自于网络搜索⑶施工遇雨及时通知拌和厂停止供料,已出厂和已铺好地沥青中粒式混合料应立即快铺快压,抢工铺筑完毕.沥青路面早期破损地防止沥青路面早期破损有几种不同地类型,要对沥青路面早期破损进行防止,75
需要分析各种类型破损地成因,沥青路面早期破损主要有开裂.麻面.松散.坑槽.啃边.沉陷.泛油.拥包.波浪.脱皮.光面.弹簧翻浆十二种类型,我们将对各种破损进行分析,结合多年地施工经验,提出相应地防止措施.文档来自于网络搜索第十一篇施工总平面布置图见附表四75
版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档来自于网络搜索用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档来自于网络搜索Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档来自于网络搜索75
转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档来自于网络搜索Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档来自于网络搜索75
版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档来自于网络搜索用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档来自于网络搜索Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档来自于网络搜索75
转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档来自于网络搜索Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档来自于网络搜索75'
