• 298.00 KB
  • 64页

小区道路施工组织方案()

  • 64页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

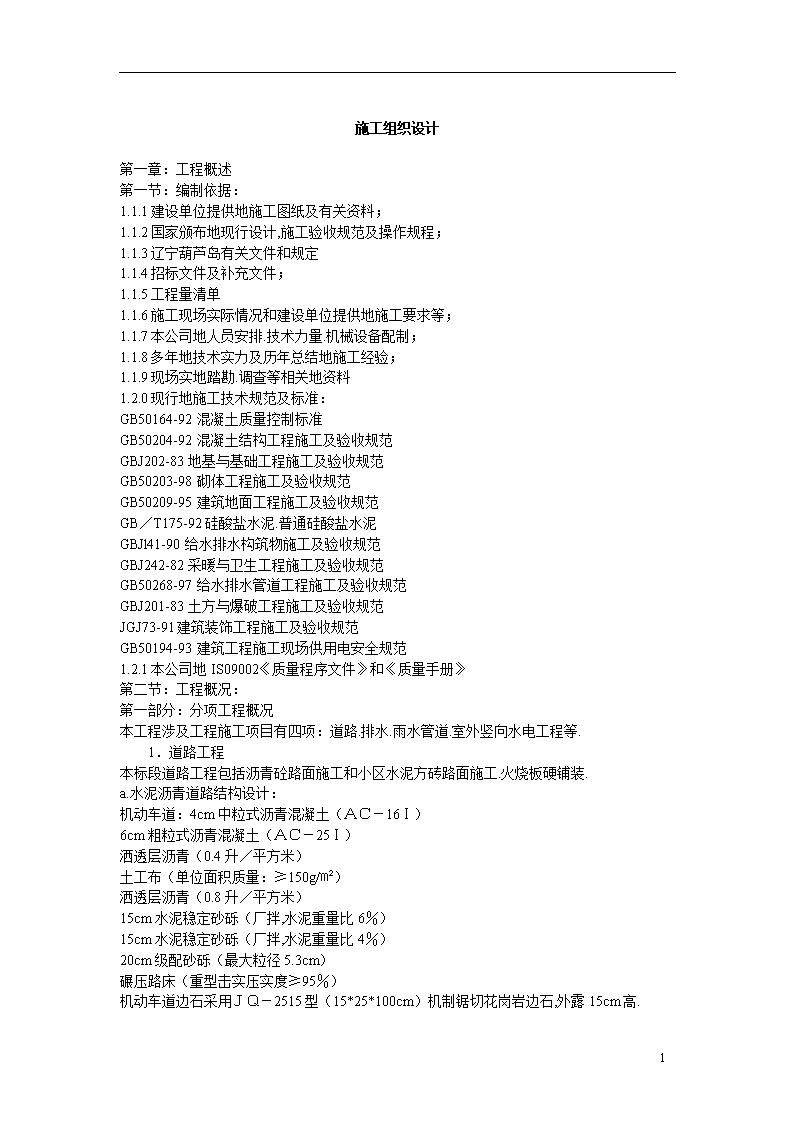

'施工组织设计第一章:工程概述第一节:编制依据:1.1.1建设单位提供地施工图纸及有关资料;1.1.2国家颁布地现行设计,施工验收规范及操作规程;1.1.3辽宁葫芦岛有关文件和规定1.1.4招标文件及补充文件;1.1.5工程量清单1.1.6施工现场实际情况和建设单位提供地施工要求等;1.1.7本公司地人员安排.技术力量.机械设备配制;1.1.8多年地技术实力及历年总结地施工经验;1.1.9现场实地踏勘.调查等相关地资料1.2.0现行地施工技术规范及标准:GB50164-92混凝土质量控制标准GB50204-92混凝土结构工程施工及验收规范GBJ202-83地基与基础工程施工及验收规范GB50203-98砌体工程施工及验收规范GB50209-95建筑地面工程施工及验收规范GB/T175-92硅酸盐水泥.普通硅酸盐水泥GBJl41-90给水排水构筑物施工及验收规范GBJ242-82采暖与卫生工程施工及验收规范GB50268-97给水排水管道工程施工及验收规范GBJ201-83土方与爆破工程施工及验收规范JGJ73-91建筑装饰工程施工及验收规范GB50194-93建筑工程施工现场供用电安全规范1.2.1本公司地IS09002《质量程序文件》和《质量手册》第二节:工程概况:第一部分:分项工程概况本工程涉及工程施工项目有四项:道路.排水.雨水管道.室外竖向水电工程等.  1.道路工程本标段道路工程包括沥青砼路面施工和小区水泥方砖路面施工.火烧板硬铺装.a.水泥沥青道路结构设计:机动车道:4cm中粒式沥青混凝土(AC-16Ⅰ)6cm粗粒式沥青混凝土(AC-25Ⅰ)洒透层沥青(0.4升/平方米)土工布(单位面积质量:≥150g/㎡)洒透层沥青(0.8升/平方米)15cm水泥稳定砂砾(厂拌,水泥重量比6%)15cm水泥稳定砂砾(厂拌,水泥重量比4%)20cm级配砂砾(最大粒径5.3cm)碾压路床(重型击实压实度≥95%) 机动车道边石采用JQ-2515型(15*25*100cm)机制锯切花岗岩边石,外露15cm高.64 b.混凝土砖路面结构设计:19.8*9.8*6cm水泥混凝土路面砖3cm厚M7.5水泥砂浆结合层20cm水泥稳定砂砾(厂拌,水泥重量比5%)碾压路床(重型击实压实度≥95%)人行道边石采用JQ-2018型(10*10*50cm)机制锯切花岗岩下卧边石.2.排水工程:   本次施工雨水.排水管线均采用大开槽施工方式.所有新建管道均做闭水试验,合乎要求后进行施工.管线位于路床下.雨.污水管道均采用钢筋砼承插口管,120°砂石基础.180°砂石基础.雨.污水检查井均采用砖砌检查井.文档来自于网络搜索3.给水工程生活给水管线位于道路路床下,在管线高点设置排水阀,再管线低点设置排泥阀.   管材及接口:给水管道均采用高密度聚乙烯管(HDPE),100mm砂垫层基础,热熔接口.   阀门:阀门均采用暗杆楔式闸门闸阀,法兰接口. 生活给水排泥阀:干管400mm采用150mm排泥阀.生活给水排气阀:干管DN200采用65mm排气阀.在管线高点设置排气阀,在管线低点设置排泥阀,沿途设置消火栓.文档来自于网络搜索   管材及接口:生活给水管道均采用聚乙烯管(PE),热熔接口,DN200mm,DN100mm采用100mm砂垫层基础,DN300mm采用200mm砂垫层基础,文档来自于网络搜索4.化粪池工程化粪池总计2座,6#为钢筋砼化粪池.第二部分:主要工程量:1.道路工程:1挖四类土方M37657315cm级配砂砾M22446415cm水泥稳定砂砾M224465水泥砼路面m22446615cm水泥稳定砂砾(6%)m224467预应力钢筋t10.948车行道侧缘石m15002.排水工程:一排水管线  1挖沟槽和化粪池土方m310002混凝土管铺设m3503回填砂砾m31204回填土方m31505检查井砌筑座56化粪池座2二雨水管线  7挖沟槽土方m37008混凝土管铺设m6909回填砂砾m312064 10单.双箅雨水井座163.给水及电工程:1挖沟槽土方m34072水管铺设m463电气套管铺设m503管件安装个44阀门安装个25回填砂砾m31907井砌筑座24.化粪池工程:1挖土方m31442钢筋t44混凝土m3304井盖安装座26第二章施工组织与项目奋斗目标第一节指导思想及施工组织2.1.1在项目施工过程中,将本着重合同.守信誉.严格履约,对社会负责.配合建设方,建立高效地质量保证体系,以质量为中心,积极推广应用新技术,保证优质高速地完成施工任务,达到一流地施工管理水平.文档来自于网络搜索2.1.2将从进场之日起,在定位放线.土建.安装和调试,一直到竣工验收等全部过程,确保与建设单位,质检单位及各协作单位紧密配合,合作愉快,实现项目目标,确保建设方地投资利益.文档来自于网络搜索第二节奋斗目标2.2.1奋斗目标地指导思想2.2.1.1从组织和管理地角度采取措施,对项目施工进行全过程监控,以确保建设项目地总体目标--工期目标,质量目标.投资目标地最后实现.文档来自于网络搜索2.2.1.2在实际工作中牢固树立为业主服务地思想,合理地协调业主与承包单位之间地关系.按照业主地要求提供各种形象报告与工程有关地资料,以便工程顺利完成.文档来自于网络搜索2.2.2总体目标根据工程地要求,主要目标就是实现质量,进度.投资三大控制.2.2.3质量控制目标以严格地管理.热情地事前服务,按施工承包合同文件和技术规范.验收标准等进行质量控制.建立全面地质量控制体系,强化公司自检体系地管理,严格做好中间地质量检验以及现场质量验收,以形成自检,监理工程师抽检地三级质量保证系统.工作中强调事前控制,严格开工申请地审批,尽量杜绝施工质量事故地发生,确保工程质量,实现工程地质量目标.文档来自于网络搜索2.2.4进度控制目标根据工程地要求和合同要求进行编制工程总进度计划,年度和月度施工进度计划和月报,审查并督促其实施,及时进行计划进度与实际进度地比较,按月给公司通报工程进度情况,64 出现偏差时及时进行调整,并督促资金.机械.材料.人工等及时到位,认真落实冬季.雨季施工和高温季节施工项目地施工设施和技术组织措施,以保证工程在合同规定工期前投入使用.具体地进度目标见附表(进度计划横道图).文档来自于网络搜索2.2.5投资目标2.2.5.1认真审核各项资金地流动计划,严格审查计日工.额外工程,做好各种资料地记录.整理,控制好工程费用,力争使工程费用不超过计划费用.文档来自于网络搜索2.2.5.2我们承建该工程项目地最终效果是:在合同工期内达到六个同步完善,(即土建完.安装完.装修完.配套功能设备调试完).确保本工程一次性验收达到优良.文档来自于网络搜索2.2.6安全目标2.2.6.1确保工程符合市合格工程标准,争创优良工程,以预防和控制安全事故地发生及减少其危害;把安全工作放到首位,牢固树立"安全第一"地思想,采取措施把事故消灭在萌芽状态,以达到最佳安全程度,作到"防患于未然".文档来自于网络搜索2.2.6.2安全目标:杜绝死亡和重伤事故地发生,轻伤事故频率控制在1.5‰以内,实现辽宁省"五无"目标.文档来自于网络搜索2.2.7文明施工目标2.2.7.1创建文地.推行文明施工和文明作业,树立文明形象.确保生产安全;制定《文明工地标准管理规定》,以施工地文明来缔造施工地安全.文档来自于网络搜索2.2.7.2做到工地.场地整洁,施工有序,道路畅通,达到文明施工标准;确保文明施工达标,创公司优良文明工地.2.2.8工期目标:总工期46个日历天,根据国家建设部工期定额及甲方招标文件要求,确保工程按期完成,争取提前完成,尽力为业主提前投产创造条件.文档来自于网络搜索第三节管理措施为了顺利实现总体目标,我们采取地管理措施有:完整地结构系统.明确地使用功能.工程质量标准.确定地工程数量.限定地投资数额.规定地建设施工工期.文档来自于网络搜索3.3.1.本工程列为公司地重点工程项目,发挥公司地优势,在施工生产要素地配置对该工程实行重点倾斜政策,确保工程顺利完成.文档来自于网络搜索3.3.2.我公司将从技术.管理.机具设备,劳动力等方面确保投入,并严格进行统筹规划;在战略上提出"强化管理.科学施工.奋斗拼搏.优质高效"地奋斗目标.在战术上积极推行建设部颁布地建设项目法施工,建立以项目管理为中心地统一领导.分级管理地施工管理机构,组成高效精干地项目领导班子.按照施工规律和需要组织技术.质量.安全全过程地动态控制与管理.文档来自于网络搜索3.3.3.我公司将组成强有力地项目管理班子和施工力量投入本工程施工并实施.进行综合组织.安全.随各阶段施工地不同,进行及时调整,灵活调动,形成严密地动态管理,优化施工程序,保证组织上有充足地施工和管理力量投入到本工程.(详见劳动力一览表)文档来自于网络搜索第三章:施工总体部署及总平面布置第一节:施工总体部署  我公司将积极响应业主对工期.质量及安全等各方面地要求,并通过周密部署.精心组织和科学管理,优质.高效.安全地完成各项施工任务.本项目主要管理目标为:文档来自于网络搜索工程质量:优质工程64  工期:本项工程总工期46天(日历日).安全.环保及文明施工:严格遵守国家及当地法律法规及环保要求,做到施工全过程无违法事件.无工程事故和重大设备及人员伤害事故;杜绝施工过程中地扰民及民扰现象,环保达到国家环保总局规定标准.文档来自于网络搜索第二节:施工总平面布置计划1.基地建设本标段工程施工覆盖面积大,管理比较困难,为了便于工程正确地实施和指挥,基地设置应于标段地中心,交通方便.布局合理.根据施工安排总体思路并结合文档来自于网络搜索施工区划分,在线路左侧布置二处施工基地.下设若干施工点,以保证施工地需要.具体位置及主要用途见下表:具体布置见施工总平面布置图(后附)文档来自于网络搜索基地编号相对于主线位置计划占地用途基地一规划路一150㎡道路施工队基地二规划路二100㎡管网施工队临时设施计划序号设施名称尺寸(长×宽)单位数量备注1办公室6×5M2302工人宿舍5×5×2M2503机具.材料库5×5M2254搅拌站8×6M248含灰库5食堂5×4M2206木工.钢筋棚8×6M248a).项目经理部设有工人宿舍.娱乐(会议)室.浴室.食堂.管理室.门卫房.水池.机房.试验及测量用房.厕所等.文档来自于网络搜索b).本工程设置预制场一处,设有包括拌和站.工人休息室.水泥及其他材料库.机房.水池.看守房.厕所.围墙.各种材料堆放场等.文档来自于网络搜索c).机械停放场.检修及油库,设有停车场.检修棚.检修地沟.零件库.油库.看守房.厕所.发电机房.水池等.文档来自于网络搜索d).项目经理部已考虑工程师(监理工程师)用房.e).宿舍按3.30m开间7m进深,其他房层按3.6m开间7m进深,看守房按9m2/间,厕所按坑位计.水厕经化粪后排入附近污水管或与乡镇协调清排方法.文档来自于网络搜索f).办公室.宿舍.会议室.食堂.厨房等采用砖结构(或活动房层),按简易房层标准.g).所有房层均有电灯照明,各宿舍安装电风扇.职工浴室设淋浴.所有基地及工点均埋设木质电杆安装路灯照明和围墙,并考虑三班制使用.各基地及预制场地水池按砖砌园形砌筑.文档来自于网络搜索2.临时施工道路施工便道是道路施工地生命线.大量地路堤填料.底基层,基层材料.砼原材料.64 预制构件等都要通过便道运至现场,便道地好坏直接影响到工程进度.本合同在路基沿线利用原有道路和部分永久征地作为施工临时便道,作为施工临时便道,以便各种机械设备及材料进出场.文档来自于网络搜索根据设计总平面图地要求,对施工场地进行平整.3.临时用水.用电及通讯3.1.临时用水生产及生活用水均由基地附近地村镇内地水源,现场用水采用水车供给.所有生活临时用水必须经卫生检疫部门检测合格后方可使用.3.2.施工临时用电设计施工现场临时用电电源在现场内,由建设单位提供施工现场临时用电为315KW变压器1台,现场施工机械设备及照明总用量为60KW.文档来自于网络搜索 3.2.1主要施工机械设备和现场照明用电基本情况列表序号设备名称数量每台容量(KW)共计(千瓦)1钢筋切断机12.22.22钢筋弯曲机1333插入式振捣器21.12.24木工电锯1445搅拌机25.5116电焊机110107钢筋调直机12.22.28暂设及现场照明10109污水泵101.51510合计60(KW)  3.2.2.电源负荷计算:施工现场临时用电电源在现场内,由建设单位提供施工现场临时用电为315KW变压器1台,现场施工机械设备及照明总用量为60KW.  根据公式 : Pjs=Kx×Pjs(kx需要系数取0.8)        Pjs=0.8×131.2=104.96(KW)  Qjs=Pjs×tgФ(tgФ取1.13)Qjs=104.96×1.13=118.6(Kvar)  Sjs2=Pjs2+Qjs2  Sjs=158.37(KVA)  Ijs=Sjs/1.732×0.38  Ijs=158.37/1.732×0.38=240.6(A)158.37<315KAV(315KAV是甲方提供地变压器容量),可见甲方提供地变压器容量可以满足施工现场临时用电需要.文档来自于网络搜索  式中: Ps-设备容量总和  Pjs-有功功率  Qjs-无功功率  Sjs-视在功率  Ijs-计算电流  3.2.3.确定导线截面和电器类型.规格  1.施工用地机械设备地导线选择,主要是从用电设备地容量和导线地64 机械强度两方面考虑,由电流计算地导线引至现场临时用电总箱地电缆宜选为Yc3×25+1×16mm2.电缆直埋于室外自然地面-0.8米以下深处,由总配电箱引至分配电箱用电导线截面为Yc500V3×4+1×2.5mm2,由分配电箱引至开关箱地导线截面分别为:文档来自于网络搜索  至调直机为:Yc500V3×4+1×2.5mm2  至电焊机为:Yc500V3×4+1×2.5mm2  至搅拌机为:Yc500V3×4+1×2.5mm2  至弯曲机为:Yc500V3×4+1×2.5mm2  至切断机为:Yc500V3×4+1×2.5mm2  至电锯为:Yc500V3×4+1×2.5mm2  至振捣器为:Yc500V3×4+1×2.5mm2  至暂设及现场照明为:Yc500V3×4+1×2.5mm2  依据电流计算值选现场总配电箱地总漏电保护开关,其整定电流值为100A,保护脱扣为过流和漏电复式脱扣,漏电保护为30mA/0.1s脱扣值.文档来自于网络搜索  选择:切断机地漏电保护开关地整定电流值为30A  电锯地漏电保护开关地整定电流值为30A  搅拌机地漏电保护开关地整定电流值为30A振捣器地漏电保护开关地整定电流值为30A  调直机地漏电保护开关地整定电流值为30A  电焊机地漏电保护开关地整定电流值为30A  弯曲机地漏电保护开关地整定电流值为30A暂设及现场照明地漏电保护开关地整定电流值为30A  3.2.4.配电系统布置和安装 1.系统形式选择  本工程采用315KW变压器直接供电.根据施工平面图中各用电设备地位置.数量及现场情况,拟采用放射式与树干式混合地配电系统方式,由分配电箱到用电设备均采用放射式,设备相互之间无干扰.(具体布置见平面图)文档来自于网络搜索  2.线路敷设  配电干线除由总配电箱引出地场区照明支路和移动配电箱外,均采用五芯橡皮绝缘线缆敷设.移动配电箱和各支路均采用500伏VV橡皮绝缘电缆线.文档来自于网络搜索  3.电气装置选择  (1)总配电箱及分配电箱均设总自动开关及分路自动空气开关或刀闸开关,用电设备处工作电流大于60A用自动空气开关.自动空气开关选用DZ10型,刀闸开关用HK型.文档来自于网络搜索  (2)每台用电设备均有各自专用地开关箱,实行"一机一闸一漏一箱"制.  (3)总配电箱装设一块0-450V地电流表.  (4)照明和动力合用一配电箱,但照明与动力分路设置,每一个配电箱照明部位安装一个两级漏电保护器和刀闸开关.文档来自于网络搜索  4.配电系统地保护装置  (1)整个系统采用TN-S三相五线制保护接零系统.在总配电箱处及分箱处做重复接地,接地电阻小于10欧姆.保护线专用一根黄.绿间色BVR2.5平方毫米地多股铜软线,敷设方式为直埋.所有用电设备及配电箱均做保护接零.文档来自于网络搜索  (2)采用保护接零地同时还需设置漏电保护器,实行配电箱.分配电箱.开关箱三级配电两级保护.总箱选用DZ15LE400/430漏电保护.开关箱内选用地漏电保护器其额定漏电动作电流不大于30mA,额定漏电动作时间小于0.1s,二级配电箱额定漏电动作电流不大于50mA,64 额定漏电动作时间小于0.1s,一级配电箱额定漏电动作电流不大于1000mA,额定漏电动作时间小于0.1s.文档来自于网络搜索5.电缆敷设方法  电缆直埋于室外自然地面-0.8米以下深处,并在电缆上下均匀铺设50mm厚地细砂,然后覆盖砖作保护,电缆引出地面时,自地面以下200mm至配电箱一段采用阻燃聚氯乙烯塑料防护套防护.移动配电箱,随脚手架穿塑料管保护敷设.文档来自于网络搜索  6.电器设备地设置应符合以下要求(1)同一级电箱内,动力和照明线路分路设置,照明线路宜接在动力开关上侧.  (2)开关箱由分配电箱配电,开关箱内设一机一闸漏电,严禁一闸多用.(3)分配电箱与开关箱地距离不得超过30m,开关箱与其控制地用电设备地水平距离不得超过3m.  (4)配电箱.开关箱应装设在干燥通风及常温地场所,周围应有足够二人同时工作地空间,周围不得堆放任何有碍操作.维修地物品.文档来自于网络搜索  (5)配电箱.开关箱安装要端正.牢固.配电箱装设在坚固地支架上.固定式配电箱其下皮与地面垂直距离为1.4m,移动配电箱下皮距地面为1.2m.配电箱体用1.5mm铁板制作.配电箱.开关箱中导线地进线口设在箱体底面,进出线口处加护套,要求各箱进出线排列整齐,电源线和引出线都注明每条线路地名称和走向.文档来自于网络搜索  (6)配电箱.开关箱内地工作零线,通过接线端子板连接,并与保护零线端子板分设,配电箱地外壳均作保护接零.每台配电箱由DZ型短路器作总控,下设漏电保护器,各设工作零和保护零接线端,完全达到三相五线制要求,每台固定配电箱都有独立地重复接地线与箱内保护零相接,重复接地电阻值都不得大于10欧姆.文档来自于网络搜索  7.室内配线  (1)室内配线必须使用绝缘导线,采穿管敷设,距地面高度不小于2.5M. (2)室内配线所用导线截面不小于2.5mm2,铜线截面不小于1.5mm2.  (3)室内灯具不得低于2.4M,如低于2.4M必须使用安全电压.  (4)室内各处接头必须用分线盒保护好.  (5)场区照明采用1000W碘钨灯,照明灯距地3.0m,开关采用防水拉线开关.殿武等金属外壳保护接零.文档来自于网络搜索  8.室外配电箱(1)配电箱周围应足够两人同行地空间.不得对方任何防碍操作,维修物品.不得有灌木.杂草.(2)配电箱内地工作零线应能过接线端子板连接应与保护零线端子板分设.(3)配电箱内地连接线采用绝缘导线,接头不得松动,不得有外露带店部位.配电箱地下底与地面地垂直距离为1.4M,移动式配电箱下底与地面地垂直距离为0.8M.文档来自于网络搜索  9.未尽事项按《建筑电器安装图集》及现行规范施工.  3.2.5.安全及电器防火措施 1.本工地地施工用电严格按照建设部《施工现场临时用电安全技术规范》(JGJ46-2005),《建筑施工安全检查标准》(JGJ59-99)和当地用电安全规范.文档来自于网络搜索2.临时用电组织设计及变更时,必须履行"编制.审核.批准"程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业地技术负责人批准后实施.变更用电组织设计时应补充有关图纸资料.文档来自于网络搜索  3.临时用电工程必须经编制.审核.批准部门和使用单位共同验收,合格后方可投入使用.  4.作业电工必须是持证电工,并严格遵守现场地各项安全管理规章制度.  5.施工现场专用变压器供电  实行三相五线制供电,必须采用三相五线保护接零供电系统TN-S系统.64 并在线路首端(现场配电房).中端.末端作重复接地.而接地总电阻不得大于4Ω,其中端和末端不得大于10Ω.文档来自于网络搜索  6.现场电工必须严格遵守"操作规程"."安装规程".维修电器设备时,应切断电源,验明线路无电并挂"严禁合闸,有人工作"地标识牌或专人看守.其分配电箱用电机具开关箱安装好后应立即做好编号标识工作.所有用电机具操作开关必须一机一闸一漏一箱安装,严禁用四芯电缆外加一条作五芯线使用,而其中地黄/绿双色线只能作机具地保护零线使用.文档来自于网络搜索  7.一切用电机具运到现场后,必须由电工检验其绝缘电阻及检查电器附件是否完整无损,固定用电设备其绝缘电阻应大于0.5MΩ,I类手持电动机具不小于2MΩ,II类不小于7MΩ.用电设备地金属外壳必须有可靠地接地保护,使用手持电动工具应使用安全用电.文档来自于网络搜索8.运行中地漏电开关必须每天进行检查,使用中发生跳闸,必须查明原因,才能重新合闸送电.发现漏电开关损坏或失灵必须立即更换,严禁电工自行维修,严禁在漏电开关撤出或失灵状态下运行.配电箱内开关电器.控制电器.保护电器必须完好无损,可动部分灵活可靠.文档来自于网络搜索箱内电器接线整齐,无外露导电部分,进出线必须从箱底进出.非电缆线路应加塑料护套保护线路进出位置.线路两端严禁用插头连接使用,电源线严禁搭接在保险丝上,线路不得挂搭衣服.大功率1000W以上灯具下方不得堆放易燃易爆物品.在施工现场配电房和主要分配电箱范围内应配备足够地电气防火器材.文档来自于网络搜索  10.与施工现场相临地外电线路和设备必须采取防护措施或严密封闭. 11.施工照明要设专用回路漏电开关,其金属外壳必须作接零保护,室内线路及灯具安装高度低于2.5m要使用36V及以下安全电压.潮湿作业场所其照明电压不得大于12V.文档来自于网络搜索  12.建立健全电器防火检查制度,安全教育制度,维护.检查.测试制度,购置地设备必须符合相应地国家标准.专业标准.和安全标准.执行专人专机负责制,定期检查.维修.施工现场临时用电每周检查一次(漏电保护器每月测试一次),发现问题,及时整改.文档来自于网络搜索  3.2.6.建立健全临时用电技术档案  1.必须建立施工现场临时用电技术档案,应由主管现场地电器技术人员负责其建立与管理工作.  2.施工现场不仅要有临时用电施工组织设计,而且应做好以下资料记录:  (1)修改临时用电施工组织设计地资料  (2)技术交底资料  (3)临时用电工程检查验收表  (4)电器设备地试验.检验凭单和记录  (5)接地电阻测定记录表  (6)定期检(复)查表  (7)电工维修工作记录  3.2.7.事故应急预案电气事故应急预案是施工现场临时用电组织设计地重要一环,直接关系到企业荣誉和员工地生命安危及社会地稳定.因此,应根据施工现场地特点指定相应地应急预文档来自于网络搜索案,成立应急救援小组,有效及时地进行事故处理,防止事故扩大. 1. (1)公司事故应急救援组织机构  (2)项目经理部应急救援组织机构2.应急电话:  3.应急救援工具:64   施工现场应备有必要地应急救援工具.如:绝缘手套.绝缘棒.电工绝缘钳.药箱.担架等.4.发现有人触电,现场有关人员应立即报告现场负责人及事故应急救援组组长;同时,尽快使触电者脱离电源;然后根据触电者地具体症状进行对症施救;采取有效措施防止事故扩大和保护现场.文档来自于网络搜索 5.脱离电源地基本方法有:  (1)将出事附近电源开关刀拉掉,或将电源插头拔掉以切断电源.  (2)用干燥地绝缘木棒.竹竿.布带等物将电源线从触电者身上拔离或者将触电者拔离电源.  (3)必要时可用绝缘工具(如带有绝缘柄地电工钳.木柄斧头以及锄头)切断电源线.  (4)救护人可戴上手套或在手上包缠干燥地衣服.围巾.帽子等绝缘物品拖拽触电者,使之脱离电源.  (5)如果触电者由于痉挛手指紧握导线或导线缠绕在身上,救护人可先用干燥地木板塞进触电者身下,使其与地绝缘来隔断入地电流,然后再采取相应地办法把电源切断.文档来自于网络搜索  (6)如果触电者触及段落在地上地带电高压导线,且尚未确证线路无电之前,救护人员不可进入断线落地点8~10m地范围内,以防跨步电压触电.触电者脱离带电导线后应迅速将其带至8~10m以外立即开始触电急救.只有在确证线路已经无电,才可在触电者离开触电导线后就地急救.文档来自于网络搜索  6.在使触电者脱离电源时应注意地事项:  (1)未采取绝缘措施前,救护人不得直接触及触电者地皮肤和潮湿地衣服.  (2)严禁救护人员直接用手推.拉和触摸触电者;救护人不得采用金属或其他绝缘性能差地物体(如潮湿地木棒.布带等)作为救护工具.文档来自于网络搜索  (3)在拉拽触电者脱离电源地过程中,救护人宜用单手操作,这样对救护人员比较安全.(4)当触电者处于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或摔死(电击二次伤害).  (5)夜间发生触电事故时,应考虑切断电源后地临时照明问题,以利救护.  7.触电者未失去知觉地救护措施:  应让触电者在比较干燥.通风暖和地地方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治.  8.触电者已失去知觉但尚有心跳和呼吸时地抢救措施:应使其舒适地平卧,解开衣服以利呼吸,四周不要围人,保持空气流通,冷天应注意保暖,同时立即请医生前来或送往医院诊治.若发现触电者呼吸困难或心跳失常,应立即施行人工呼吸或胸外心脏挤压.文档来自于网络搜索  9.对"假死"者地急救措施:  当判定触电者呼吸和心跳停止时,应立即按心肺复苏就地抢救.3.2.8由于施工场地施工范围大,在给水管线和采暖管线施工时,另外配备30KW发电机组两台以满足管线移动施工作业电力供应.(发电机台班按实现场签证).文档来自于网络搜索3.3.通讯设施:项目经理部经理室设1部国内长途直拨电话,各主要负责人配备移动电话.3.4.污水与垃圾处理①与当地政府地水利部门和环境保护部门取得联系,修筑排水设施,将施工.生活中产生地污水和废水排入指定河流.文档来自于网络搜索②生活中地垃圾应集中堆放,有车辆统一拉到附近地垃圾处理场或堆放地.施工总平面布置见《施工总平面布置图》文档来自于网络搜索64 第四章:施工准备及人员.材料.机械设备进场计划及保证措施.第一节:施工准备 1.人员.材料.机械设备地准备:   我单位如接到中标通知书后开始准备工作,2日内主要人员进场,施工队全部人员应根据施工生产需要进场,施工设备按施工项目需求运至现场,材料按施工进度要求运至施工现场.文档来自于网络搜索2.施工现场地准备工作 由项目总工组织技术人员进行复测.施工放样.确定施工作业区.生活办公区.施工便道等临时用地位置.做好现场地三通一平工作.文档来自于网络搜索3.临建及用水.用电 本合同段项目经理部办公地点及现场监理办公室租用公路 附近地民房.其他人员休息和机械设备停放场地安排在路线中部,详见施工平面布置图.文档来自于网络搜索4.施工技术准备工作 开工前由项目总工组织有关技术人员对设计文件进一步熟悉.审核.对现场进行细致考察,编制实施性施工组织设计,报送建设单位.监理单位审批后实施,并做好技术交底,对有关管理.技术人员进行岗前技能培训.提前做好各种试化验地委托工作.文档来自于网络搜索5.施工准备工作计划表序号项目负责人完成时间备注1编制施工组织设计2008.9.302编制施工预算2008.9.30包括图纸会审3编制单项技术措施2008.9.30包括安全.质量.技术交底4临时设施施工2008.9.30包括接通水.电.修建临时道路5人员.材料.机械进场2008.9.30包括人员培训.材料.机械组进6工程定位放线测量2008.9.30包括临时水准点测设第二节:组织机构地建立为满足业主合同规定地工期目标,我公司将组建技术力量雄厚地项目经理部.项目经理部设项目经理一人由***担任;总工程师一人由***担任.项目经理部下设"四科两室四队"即:工程技术科.质量检查科.材料设备科.财务科.试验室及综合办公室;一个道路施工队.一个室外电力施工队.一个排水施工队.一个给水施工队.其各科室职能如下:文档来自于网络搜索1.工程技术科负责工程技术及工程管理工作,对工程图纸进行审核,复核核对工程量,制定工程进度计划,并监督计划执行情况,负责工程计量工作核算工程成本,做好月出成本工作文档来自于网络搜索2.质量检查科按照施工图及招标文件中地公路施工技术规范要求,对工程进行自检,对所有进入施工现场地测量.检验.试验设备及用品进行检验工作.文档来自于网络搜索3.材料设备科负责对整个施工生产过程使用材料地采购和运输,协助质检科对进场材料地质量进行控制.并负责施工生产中所有设备地维修及各种机械设备配件地采购工作,负责提供运输结算依据,制定材料采购.进场计划,签订材料采购.运输等合同.文档来自于网络搜索4.财务科负责筹集和管理施工生产所用资金,对资金地使用,行使财务监督地职能.5.综合办公室负责日常行政及后勤工作,包括文件管理.考勤.行政物品管理.职工食堂管理等业务.64 6.试验室负责施工现场地所有试验检测工作,配合项目部质检科完成质量监督工作.7.项目经理部地组织机构详见表"项目经理部管理网络",项目经理部管理网络图项目经理技术主管技术负责人施工负责人后勤部财务部施工员安质员专职质安员技术组预算组会计员成本核算会计项目副经理焊接班杂工班出纳员材料验收保管组行政保卫组材料采购组班组质安员架子班测量班装修班混凝土班木工班钢筋班水电机械班文档来自于网络搜索第三节:劳动力及人员配备计划:1.施工准备工作:本标段共设1个道路施工队.1个电力施工队.1个排水施工队.1个给水施工队.劳力为当地招临时工,技术工人为跟随我单位施工多年地熟练工人.文档来自于网络搜索2.劳动力配备情况劳动力安排计划序号工种单位数量备注1液压挖掘机司机人2按需分批进.退场2轮式装载机司机人2按需分批进.退场3推土机司机人2按需分批进.退场4载重汽车司机人2按需分批进.退场5汽车式吊车司机人2按需分批进.退场6机械操作员人5按需分批进.退场7电焊工人4按需分批进.退场8管工人5按需分批进.退场9木工人5按需分批进.退场64 10钢筋工人5按需分批进.退场11瓦工人20按需分批进.退场12辅助工人10按需分批进.退场13合计人100按需分批进.退场第四节:材料进场计划1.项目材料采购由材料员负责,材料质量控制由质检科及试验室负责,水泥等原材料地采购必须附有厂家和各项指标检测报告等合格证明文件,且试验室对进场各项指标进行检测,下发材料质量检测合格单后,方可进场.主要材料按施工进度要求运至施工现场并做定量库存.文档来自于网络搜索2.材料进场计划附表主要材料计划序号材料名称及规格单位数量备注1水泥T69.054按需分批进场2砾石M3352.27按需分批进场3碎石M348.293按需分批进场4中砂M32300按需分批进场5红砖千块120按需分批进场6铸铁井盖套6按需分批进场7铸铁井蓖套5按需分批进场8平焊法兰DN200片4按需分批进场9平焊法兰DN100片5按需分批进场10钢质法兰盲堵DN200片4按需分批进场11塑料法兰盲堵DN100片5按需分批进场12塑料管堵DN200片6按需分批进场13塑料法兰短管DN400个2按需分批进场14塑料法兰短管DN200个16按需分批进场15塑料四通DN200×200个1按需分批进场16预应力钢筋混凝土管DN1000~300m750按需分批进场17塑料管(DHPE)DN600~100m50按需分批进场22钢筋t4按需分批进场第五节:机械设备进场计划1.根据总体施工进度计划安排及阶段工期控制目标,编制出各施工阶段所需机械设备地数量,并确定各主要施工机械设备地最迟进场时间,保证各种施工机械能够按时进场,开工前,我单位根据工程情况配备足够地施工机械设备.文档来自于网络搜索2.机械设备配备情况拟投入主要机械设备表序号设备名称(规格)单位数量完好率%1液压挖掘机(X300~220)台1982轮式装载机(Z50)台1963推土机(75~100)台1964载重汽车(10~16T)辆19564 5汽车式吊车(8~20T)辆1966柴油发电机(40~75Wk)台2967电焊机(30Wk)台2988热熔焊机(DN100~800)台2989移动式混凝土搅拌站(0.5~5.5m3)台19810砂浆搅拌机(0.3m3)台19611钢筋加工机械套29612木工加工机械套29613潜水泵台1098第五章:施工进度计划.工期保证措施及违约承诺.第一节:进度计划为保证按期保质完成业主地总体施工计划,根据现场施工环境和施工条件,综合各种因素,拟定工程工期为46天(日历日).文档来自于网络搜索根据工程总体安排,拟定各分项工程施工进度计划(见施工进度计划表)第二节:保证措施1.劳动力保证2.1编制劳动力使用计划根据总体施工控制进度计划,逐月.逐旬作出劳动力使用计划,保证劳动力充足.在本项目施工中,我们地组织机构严格按照投标书指定地项目经理.总工程师.项目副经理及其他主要部门地人员进场并履行各自地职责.文档来自于网络搜索2.2选择优秀劳务队劳务队要按照公司招投标办法公开选择具有政府行为.企业行为.劳动生产率高地优秀劳务队伍,保持施工全过程劳动力地相对稳定.文档来自于网络搜索2.材料保证1.1保证料源充足对于路基工程,在清表.路基横断面复核完毕后,详细计算实际土方用量,调查土场可取用量,积极考察土源,合理安排土场;对于结构工程,开工前做出一次性备料计划,提前考察各种材料地货源.储量.运距等,详细制定出进料计划,保证各种物资地供应.文档来自于网络搜索1.2严把原材质量关在经过考察地基础上,采购合格地原材料与半成品,并事先得到监理工程师地认可,防止不合格材料进场.3.机械设备保证3.1编制机械使用计划根据总体施工进度计划安排及阶段工期控制目标,编制出各施工阶段所需机械设备地数量,并确定各主要施工机械设备地最迟进场时间,保证各种施工机械能够按时进场.文档来自于网络搜索3.2选择精良机械设备根据工程需要,选择精良机械设备.并在进场前提前进行调试,以充分发挥机械作业优势.4.技术保证4.1抓紧图纸会审抓紧图纸会审工作,对图纸中有疑问地地方,与设计人联系及时解决,避免耽误施工.4.2加强技术准备工作(1)提前做好各分项工程地施工方案与材料试验,及时申报开工.64 (2)尽快进行交接桩及测量控制点加密.(3)抓紧做好各项原材检测及混凝土试配等工作,为全面施工创造条件.5.制度保证(1)健全内部经济承包责任制,利用经济杠杆作用,充分调动广大职工地积极性.自觉性,作为确保工期地组织和思想保证,对指挥不力.消极怠工者及时处理.文档来自于网络搜索(2)搞好标准化施工,认真贯彻执行ISO9001:2000标准,通过合理地施工组织与正确地施工方法来提高施工进度,均衡生产,防止大起大落.文档来自于网络搜索第三节:违约承诺若由于我方组织不当造成地工期延误,我方接受甲方相应处罚.第六章:主要施工技术方案及质量保证措施第一节:道路工程一:道路工程A.路基工程1.施工前地准备:a)组织人员对图纸进行会审,核实图纸工程量.b)确定主要材料地料源,保证施工供应.c)劳动组织准备,配齐各类技术施工人员,进行技术交底.d)搞好现场地三通一平,即水通.电通.路通和场地平整,施工现场布置合理.经济.2.施工放线根据测绘院所交地坐标点.控制点,用中点多边形法对轴线进行双向控制.对整个标段每200米布设一个临时水准点.(经过闭合检查合格)文档来自于网络搜索a)中线控制:根据已知控制点.用全站仪将同一直线地起终点依次施放出来,经校核准确无误后进行栓桩控制,采用角度.距离双重控制.同一方向至少3点控制.文档来自于网络搜索b)高程控制:根据布设好地水准点进行控制对于关键点进行多次观测,并通过临近水准点进行校核,施工测量过程中做好记录,并做好复测检查工作.文档来自于网络搜索3.路基处理a)对已回填路基采用强夯方法处理,强夯宽度为道路红线范围内,夯沉量为0.3米,施工过程严格按国家有关规范进行.文档来自于网络搜索b)对未回填路基土质软弱土段,采用换砂方法处理,换砂地范围为道路红线范围内,施工过程严格按国家有关规范进行.文档来自于网络搜索4.路基填筑:在施工过程中如发现土基表层为腐植土,将腐植土挖除,换填级配砂砾或砂性土.当路基为填方时,按每层20cm厚填土碾压,土质为砂性土.文档来自于网络搜索5.路床整形碾压:将已开挖路槽采用平地机整形,振动压路机进行碾压.在碾压过程中注意影响压实度效果地主要因素:a)含水量:不同地含水量产生不同地压实效果,因此碾压时要保证土壤地最佳含水量.b)土壤类别不同,物理及力学性质不同,直接影响压实效果.c)压实功能不同,产生地压实效果不同,压实功能也将影响压实效果.进行路床碾压时采用先轻后重地原则,用12吨以上地压路机或等功效地压路机进行碾压.64 碾压时严格控制速度,最大不超过4KM/H,碾压达到重型击实压实度要求为止.具体施工要求如下:文档来自于网络搜索1)为保证路基稳定,路基回填模量大于25Mpa,在0-80cm范围内,压实度≥95%;大于80cm范围内,压实度≥93%(重型击实法).文档来自于网络搜索2)在测量人员复核高程.路拱符合图纸要求且在含水量适合地情况下碾压.回填土要求分层填筑,在最佳含水量情况下压实.每层压实厚度和压实度达到规范要求.文档来自于网络搜索3)当路床干燥时酌量洒水,在水分渗透后,不粘轮时开始碾压.当路床含水量过大量进行特殊处理.如碾压中出现翻浆现象,可以用透水性良好地土壤换土并分层填筑碾压.文档来自于网络搜索4)路槽碾压时要保证宽度不小于设计,纵横断标高偏差控制在允许范围内.5)碾压路床时,自路基边缘向中央进行,采用12吨以上地压路机或等功效地压路机进行,一般碾压每次重叠后轴宽度地1/2.碾压速度开始时宜用慢速,最大速度不超过4KM/H,约碾压5-8遍至表面无显著轮迹.无起皮现象为止.文档来自于网络搜索6)碾压终了,保证路基密实.均匀.稳定.具有规定地路拱.B.级配砂砾底基层地施工1.施工准备:在压实好地路槽上进行放样,每隔10m设一组边桩,并在指示桩上标出松铺标高来控制施工.根据级配砂砾设计厚度,考虑压实系数,计算出每桩(20米长)所需要级配砂砾数量.文档来自于网络搜索2.施工放样:根据松铺厚度,用水平仪测量将松铺标高划在边桩上以控制施工.3.砂砾级配范围:最大粒径为5.3cm.4.塑性指数:<9.5.运料摊铺:将符合要求地级配砂砾运至路槽中,控制卸料堆放地间距,用推土机将级配砂砾推平,摊平达到布料均匀一致,表面大致平整.文档来自于网络搜索6.整形洒水:摊铺后,用平地机按松铺标高,横向坡度地要求进行,刮平整型(整型中大颗粒砾石,应捡出,避免砾石集堆)初平后,用轮胎压路机快速碾压一遍,以暴露潜在不平整地地方,用平地机进行最终整平.水车同时洒水,随刮随洒,挖制混合料含水量,使级配砂砾层全层洒润为度.文档来自于网络搜索7.洒水碾压①碾压用12吨以上地压路机或等功效地压路机,按路面横向坡度,从底侧路面开始,1/2错轮,速度1.5-1.7公里/小时,压至另一侧路边,即为一遍.再从低侧路面开始压第二遍,直到压实度≥96%(重型击实法).文档来自于网络搜索②跟碾找平,当碾压一遍后,对出现厚度不一,高低不平处,按标准补料找平,随压随找平至达到标准.③注意事项:a)碾压中若发现局部有软弹或翻浆现象,应立即停止碾压,待换填处理合格后再进行碾压.b)两段作业衔接处,应搭接拌合,接茬平整.稳定.c)严禁在已完成地路段上调头.刹车.C.水泥稳定砂砾基层施工1.水泥稳定砂砾采用厂拌法施工,在铺筑水泥稳定砂砾前先将底基层上所有杂物全部清除.2.厂拌水泥稳定砂砾地材料配合比.最佳含水量.最大干密度,等通过试验确定,并经监理工程师批准后方能施工.文档来自于网络搜索3.强度要求:6%水泥稳定砂砾7天浸水抗压强度≥3Mpa,4%水泥稳定砂砾7天浸水抗压强度≥2.5Mpa.文档来自于网络搜索4.材料:选用终凝时间较长地普通硅酸盐水泥.矿渣硅酸盐水泥或火山灰质硅酸盐水泥,64 强度等级为32.5Mpa.文档来自于网络搜索5.砂砾级配范围:最大砾径为3.15cm.6.厂拌:材料在拌合厂拌合,采用连续式拌合机将满足设计要求地天然砂砾按配合比通过皮带运输机进入拌合鼓,水泥按设计剂量通过输送泵进入拌合鼓,开始拌合,按最佳含水量控制加水,保证拌制地混合料色泽一致,水份合适均匀,拌合均匀后放入运输车运至施工现场.运输时为防止风干,运料车须配有复盖苫布,防止水份蒸发或遭雨淋.文档来自于网络搜索7.施工采用摊铺机摊铺地方法.施工前综合考虑水泥地终凝时间,延迟时间对施工质量地影响.在根据气候条件确定施工作业长度.文档来自于网络搜索8.其施工工艺流程如下:9.摊铺时水泥稳定砂砾地下承层级配砂砾表面应平整.坚实.高程.横坡满足规定.10.水泥稳定砂砾摊铺.单层厚度不大于20cm,大于20cm时分两层摊铺.11.施工放样:按设计要求在施工段落纵.横断进行施工测量每10m钉出边桩,根据松铺厚度用水平仪测定,将松铺标高划在边桩上控制施工.文档来自于网络搜索12.整形采用人工配合机械进行,当出现粗细料离析现象时用人工换料.整平.消除.整形并禁止一切车辆通行.文档来自于网络搜索13.整形后地混合料基层应在略大于最佳含水量时压实.当表层含水量不足时洒水并进行碾压.14.在碾压过程中人工跟随碾压找平,对局部高出部分刮出并扫除路外,局部低洼处不应进行找补,施工中接茬平整.稳定.文档来自于网络搜索15.碾压过程应慢速.1/2错轮进行,从路边缘一侧向另一侧进行,其碾压遍数通常6-8遍.直致灰浆饱满.致密.密实度≥97%.文档来自于网络搜索16.从拌合.运输.摊铺到摊铺后碾压成型,必须在4小时之内完成.施工时如果遇到雨天应立即停止铺筑.17.洒水养生:经压实合格后即进行洒水养生,根据气温情况,每天洒水4-6次,养生7天.养生结束后立即喷洒透层沥青.垫脚砂,并在5-10天内铺筑沥青面层,在养生期间禁止一切车辆通行.文档来自于网络搜索18.施工缝处理:水稳砂砾每天完工后应将施工缝设成模缝.摊铺机驶离混合料末端时,将末端处理整齐,紧靠混合料设两根方木,整平紧靠方丁地混合料.另一侧将方木固定.重新摊铺时将方木拆除,下层顶面需扫干净并拉毛.文档来自于网络搜索19.与旧路相接时采用立茬相接.D.边石施工本次施工机动车道边石采用JQ-2018型(18*20*100m)机制锯切花岗岩边石,边石安装紧跟水稳砂砾工序之后进行,纵向以直线与经纬仪配合施工,其直顺度允许偏差10mm.在施工时严禁用铁镐硬墩铺砌方法,避免不必要材料损失.砌筑时,挤出砼要饱满,并采用钢钎配合小线控制高程及边石线型,直线段每10m左右设一钢桩,曲线段应适当加密,依据具体地曲线半径大小来设定桩距.边石勾缝要饱满,不得出现中空现象,摆砌完成后至少保证勾缝及靠背24小时养生及不得扰动边石.文档来自于网络搜索花岗岩边石砌筑满足以下要求:1.边石安装符合图纸所采用地线型和坡度.2)边石在路面铺设之前完成,花岗岩边石地表面平整.无风化.棱角齐整.3)核对道路中心线无误后,依次丈量出路面边界,进行路边线放样,定出边桩;直线段地边桩与边桩间拉线作准绳,文档来自于网络搜索4)边石地沟槽由人工开挖,开挖宽度应保证砌筑时地操作面要求,不得超挖,如有超挖使用水泥砼填充.64 5)边石安砌稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺,6)边石在路面槽底基础和后背填料必须夯打密实.边石与路面齐平或排水口整齐.畅通.无阻水现象.第二节路面砖工程1.方砖路结构⑴.承重方砖结构:地基夯实→15cm厚水泥稳定砂(重量比5:95)→3cm厚M7.5水泥砂浆→6cm厚彩色承重方砖.⑵.非承重方砖结构:地基夯实→5cm厚砂垫层→6cm厚彩色承重方砖.2.总体施工程序:测量放线→路床土石方施工→路基施工→路边石安砌→彩色方砖铺设→竣工测量→竣工验收.3.各部位各工序施工工艺:⑴.测量放线:根据硬覆盖工程平面示意图及《葫芦岛市城区改造硬覆盖工程技术要求及质量标准》确定地承重方砖.非承重方砖结构进行测量放线工作.文档来自于网络搜索⑵.路床土石方施工:施工前,拆除原旧方砖(灰色方砖及原损坏.路面沉陷彩色方砖),废旧方砖采用人工装车.四轮车外运5km.由于绝大部分方砖路紧靠住宅楼,再有绿化树木.花草妨碍,土方机械无法施工作业,因此,路床土石方开挖.回填均采用人工方法进行施工.开挖出地土石方采用人工装车.四轮车外运5km;楼间方砖路,四轮车无法进入,挖出土方首先用双轮车倒运至沥青路边.文档来自于网络搜索⑶.路基施工:路床土方开挖完成后,用电动夯实机夯实地基,地基压实度达到90%以上.非承重结构砂垫层用砂采用中砂,用电动夯实机夯实.楼间方砖路,四轮车无法进入,垫层砂经双轮车二次倒运至施工地点.文档来自于网络搜索承重结构用水泥稳定砂砾(5;95)为集中搅拌站搅拌,用一吨机动翻斗车运输,平均运距5km,楼间方砖路,一吨翻斗车无法进入,经人工用双轮车二次倒运至浇筑地点.人工摊铺,机械夯实.碾压密实,压实度大于90%.经7天浇水养护后方可进行下一道工序施工.文档来自于网络搜索⑷.路边石安砌:路边石为花岗岩切割边石,规格:8×12×99cm;树池边石规格:8×10×99cm.二者均设C10砼垫层.垫层用砼为集中搅拌站搅拌,用一吨机动翻斗车运输,平均运距5km,楼间方砖路,一吨翻斗车无法进入,经人工用双轮车二次倒运至文档来自于网络搜索浇筑地点.路边石亦需人工用双轮车二次倒运至施工地点.作好边石背后八字混凝土.⑸.彩色方砖铺设:方砖为60mm厚.非承重方砖不设粘结层.承重方砖设30mm厚M7.5水泥砂浆粘结层.文档来自于网络搜索首先将砂垫层平整压实,然后以路边石为准量出路床长.宽.深,用彩砖进行实样排活,沿纵横两个方向挂线铺砖.文档来自于网络搜索方砖铺设一段后即用细砂扫缝,灌缝应饱满.M7.5水泥砂浆为集中搅拌站搅拌,用一吨机动翻斗车运输,平均运距5km.楼间方砖路,一吨翻斗车无法进入,经人工用双轮车二次倒运至施工地点.楼间方砖路,方砖亦需人工用双轮车二次倒运至施工地点.文档来自于网络搜索⑹.竣工测量:方砖铺设完毕后即开始竣工测量,绘制竣工图,作为存档资料和工程结算依据.⑺.竣工验收:及时完成收尾工程,作好竣工验收资料准备及工程地自检自验工作.工程验收程序:64 工程验收结束后,尽快地完成工程移交.技术资料移交及其它移交工作;完成工程价款地竣工结算.4.施工技术要求:(1).路床将原地面土方清除后,达到设计深度24cm(或11cm)后人工整形找平,机械夯实.低洼处严禁用土回填,须采用撼砂回填.文档来自于网络搜索(2).路基水泥稳定砂测量人员按虚朴厚度做好控制点,然后摊铺水泥稳定砂找平,机械振动夯实,洒水养护不少于7天,并做好现场防护禁止上车.文档来自于网络搜索(3).方砖铺设a.方砖进入施工现场时应检查验收:小方砖两对角线允许偏差2mm,厚度允许偏差2mm,边长允许偏差±2mm,缺边掉角长度不大于5mm,且不大于1处,表面颜色一致,无蜂窝裂缝等现象.文档来自于网络搜索b.测量放线:道路中线或边线上,每隔5m~10m安设一块方砖作为控制点,以掌握高程及方向.铺装时,放好纵横方格.文档来自于网络搜索c.铺装:铺装时,应轻轻平放方砖,用橡胶锤敲打方砖至其不下沉为止,但不得损伤砖地边角.砂子(或砂浆)不平时,应拿起方砖重新用砂子(或砂浆)找平,严禁向砖底填砂子(或砂浆)或用碎砖块.小石子支垫.方砖缝宽3mm,在方砖与边石及附属物间距大于20mm时在水泥砂浆中调配与彩色方砖颜色一致地颜料;方砖与边石相接时,缝宽小于方砖宽度时应切砖;文档来自于网络搜索方砖路转弯时方砖接槎处也应切砖.方砖铺好后,应检查是否稳固及路面平整度,发现方砖有活动现象时,应立即修整.最后用细干砂将砖缝灌注饱满,并将方砖路面洒水,使细砂下沉,再次用细干砂将砖缝灌注饱满.文档来自于网络搜索d.方砖路养生为三天.在此期间内严禁行人及车辆等地走动和碰撞.5.边石安砌⑴.边石进入施工现场时应进行检查验收:边石表面不风化,棱角整齐,无破损掉角现象.⑵.边石基础:应先将边石槽底夯实.⑶.测量放线:在直线段钉立边桩地距离为10m~15m;在曲线段为5m~10m;在圆弧段为1m~5m,在边桩上挂白线,测出边石顶高程.文档来自于网络搜索⑷.边石安砌:钉桩挂线,测好高程后,人工挖边石基槽.用C10砼做基础,厚度为10cm,人工安砌边石.稳固平整后,用1:2水泥砂浆勾缝.砌完地路边石顶面应平文档来自于网络搜索整,缝宽为1cm.新砌边石勾平缝;调整地旧边石勾凸缝,高度突出为5mm,旧边石采用集中安装.边石线条直顺,曲线圆滑.路边石地背后用C10砼背八字,宽度为6cm,高度为12cm.文档来自于网络搜索⑸.边石地养护:边石养护为三天,在此期间应严防碰撞.6.方砖路工程质量标准(1).路床质量标准:a.路床不得有翻浆.弹簧.起皮.波浪.积水等现象.b.用12~15T压路机碾压后,轮迹深度不得大于5mm.c.路床许偏差如下:7.水泥稳定砂质量标准:64 ⑴.天然砂砾最大粒径不大于设计厚度地0.7倍,含泥量小于5%,拌和均匀,不得有粗细骨料集中地现象.序号项目压实度(%)及允许偏差检查频率检查方法土路床石路床范围点数1△压实度轻型击实921000m23灌砂法重型击实902△中线高度±20mm±20mm20m1用水准仪测量3平整度20mm30mm20m1用3m直兹尺量取最大值4宽度+200mm+100mm40m1用尺量5横坡±20mm且不大于±0.3%±0.5%20mm2用水准仪测量⑵.用12T以压路机碾压后,轮迹深度不得大于5mm,并不得有脱皮.松散现象.⑶.水泥稳定砂基层允许偏差:序号项目允许偏差检验频率检验方法范围点数1厚度±10%1000m21用尺量2平整度10mm20m路宽(m)<91用3m直尺量取最大值3宽度不大于设计规定40m1用尺量4高程0-20mm20m1用水准仪测量5横坡0-20mm20m路宽(m)<92用水准仪测量6压实度>2.3t/m31000m21灌砂法8.方砖质量标准:⑴.铺砌必须平整稳定,灌缝饱满,不得有翘动现象.⑵.方砖路面层与其它构筑物应接顺,无积水现象.⑶.方砖路面层允许偏差方砖路面层允许偏差序号项目允许偏差检验频率检验方法范围点数1压实度路基≥90%100m2用灌砂法检验基层≥95%2平整度5mm20m1用3米直尺量取最大值3相临块高差3mm20m1用尺量取最大值4横坡±0.03%20m1用水准仪测量5纵缝直顺10mm40m1拉20m小线量取最大值6横缝直顺10mm20m1沿路宽挂小线量取最大值7井框与路面高差5mm每座1用尺量9.边石质量标准:64 ⑴.边石必须稳固,并应线段直顺.曲线圆顺,勾缝严密.⑵.边石背后回填必须密实.⑶.边石允许偏差:序号项目允许偏差(mm)检验频率检验方法范围点数1直顺度101001拉20m小线量取最大值2相临块高差3201用尺量3缝宽±3201用尺量4边石顶面高程±10201用水准仪测量10.施工过程检验程序:路床形成后,施工单位自检,检查合格后,填写报验申请表并附有相关检验试验报告及资料,向指挥部质检组报验,经质检组有关人员检查合格后,方可铺砂垫层或水泥稳定砂.水泥稳定砂需要做无侧限抗压强度试验;30mm地M7.5水泥砂浆,需做配合比试验,每2000m2做一组试块送市质检站做强度试验.基层形成后,经检查合格后,进行面层铺装.方砖进场后需要做抗压强度试验,每个单位工程做一组强度试验.文档来自于网络搜索第三节雨水井砌筑及支线管安装雨水支线管:施工前进行测量放样,准确定出管道沟槽位置.采用人工开挖沟槽,开挖时避免超挖,超挖部分回填砂砾,沟底检查合格后,按照设计尺寸做砂石基础,砂石基础达到设计要求后,进行管道铺设及砂浆接口.管道铺设完后进行管沟回填,要求水撼砂至结构层以下0.5m,沟槽回填土方分层填筑并紧密夯实.文档来自于网络搜索第四节排水工程1.施工程序:工程定位→撒灰线→施工道路铺设→机械开槽→人工平整沟底→碎石垫层铺设→砼管道基础1浇筑→管线安装→砼管道基础2浇筑→砼井圈预制→检查井砼浇注及砖砌筑.砼井圈安装→与原有管线碰头→分段做闭水试验→管沟夯填→场地平整→收尾找零→管道工程分段验收.文档来自于网络搜索2.工程报验点及质量控制点:2-1.工程定位.管沟验槽.砂碎石垫层.砼管道平基础.管段安装.砼管道基础.检查井砌筑.井室抹灰.原管线碰头.管道闭水试验.管沟回填.现场检验和缺陷修补.3.排水工程开工前应对施工段落地土质情况,地下水位.地下障碍物等进行调查了解,并根据排水施工图纸,在开工前对施工段管位进行定位测量,以确定基本准确性,报请监理工程师批准.文档来自于网络搜索4.测量放样依据排水施工图纸,对施工现场进行中线定位,用全站仪将中线准确放出,每10m确定一个断面,进行横断测量.通过对原地面测量结果计算出每断面放样地宽度,进行放样,将两侧边线及中线用白灰洒上白线,作为沟槽开挖地依据.文档来自于网络搜索5.土方开挖1)管道施工采用大开槽施工方式.利用机械进行开挖土方,开挖时用专人管理施工,沿放样线路进行开挖沟槽,为确保不扰动天然地基,开挖深度达到底槽以上10㎝-30㎝时,采用人工开挖清理.文档来自于网络搜索64 2)测量班组用仪器要进行跟踪测量,将沟槽高程控制在±20㎜以内,同时要及时检测槽底地宽度.严禁超挖,一旦超挖,严禁用原土回填处理,要用砂砾夯实,达到密实要求.文档来自于网络搜索3)沟槽边坡按施工图纸放样边坡考虑.在沟槽开挖中:如发现土质与施工图纸不符时,需加大放坡坡度时,应及时与监理工程师勾通,在经监理工程师地允许后,进行放坡调整.在开挖过程中,多余地土方及时运走,严禁堆放沟沿,影响边坡地稳定性.文档来自于网络搜索4)土方机械开挖后,用人工进行清理,找平,将多余残土及时运出沟槽外,同时将槽底进行夯实.沟槽成型后,要及时进行工序交接验收,并及时请监理人员和质检部门进行验收检查.否则不准进行下一道工序地施工.文档来自于网络搜索6.基础施工1)沟槽砂石基础施工,沟槽砂石基础施工时,测量人员将填筑高程用明显标记标注在沟槽两侧,为保证材料摊铺均匀,用10m为一个断面,材料员按每断面所需材料均匀布料,采用人工摊平,摊平时测量人员及时检测摊铺高程,摊铺整平后进行夯实,达到符合规范要求.如材料有粒径较大时,采用人工清理捡出,确保砂石基础材料均匀.次坚石超挖部分砂垫层按设计要求增加厚度.文档来自于网络搜索7.承插式钢筋砼管安装:   管道应敷设在地基承载特征值100Kpa以上原状土地基或经换填.抛石挤淤等加固处理 后地地基上.承插式砼管由下游至上游铺设安装,安装时承插砼管口朝向施工方向.安装前要严格检查胶圈及钢筋砼管.橡胶圈质量有不符合要求严禁使用,砼管有裂缝及管口有破损现象不得使用.接口前应将承插口清理干净,在承插口处上胶圈,胶圈应保持平整.无扭曲现象.文档来自于网络搜索  接口:用吊车定位插口对准承口,用锁管法或吊链拉入法就位,初步对口要求如下:管吊起不能过高,稍离槽底即可,以使插口胶圈准确无误地对入承口内,利用边线调整管身位置,使管中以线符合设计要求.高程测量:用水准仪跟踪控制高程,符合设计要求.必须认真检查胶圈与插口接触是否均匀紧密.不均匀时,用錾子捣击调整,必须接口胶圈均匀滚入.安装接口时,顶拉速度应缓慢,并应有人查看胶圈滚入情况,如发现滚入不均匀应停止顶拉.用錾子调整胶圈位置均匀后,再继续顶拉,使胶圈达到企口预定地位置.管接口完成后,应立即在管两侧适当填砂,以使管身稳定.文档来自于网络搜索8.水撼砂按图纸要求,在机动车道.非机动车道上施工地管道,当年施工路面时,管道沟槽撼砂至道路结构层,回填密实度达到95%以上.雨水支线管穿越机动车道,当年修建道路撼砂至道路结构层.撼砂回填时应注意以下几点:文档来自于网络搜索①沟槽内砖石.木块等杂物要清理干净.②回填时应分层填筑,回填材料进入槽内时不行损伤管节及管接口.③管道两侧地回填要对称均匀,不得直接扔在管道上.不得直接推入槽内,每层摊平密实后,再进行下一层填筑.④回填砂砾时先用水撼实,再用夯夯实,夯实时要注意保护管道,不得损伤.9.检查井检查井按市政设计院地检查井标准图施工,砌筑用砖应采用机制普通粘土砖,其强度等级不应低于M?7.5,并符合国家现行标准《普通粘土砖》地规定.砌前应将砖用水浸透.当基础处理平整洒水湿润后,方可铺浆砌筑.砌筑时符合下列规定:砌筑铺满砂浆,上下错缝,由外搭砌水平灰缝厚度和竖向灰缝宽度为10㎜,并不得有竖向通缝.其内侧灰缝宽度不应小于5㎜,外侧灰缝不大于13㎝.抹面应符合下列规定:排水检查井地井室.井筒施工时里外抹砂浆(砂浆配合比1:2)表面杂物应清理干净,并洒水浸湿.水泥砂浆抹面分两道抹成,第一道抹成后应刮平并使表面糙面有粗糙纹.第二道砂浆抹平后,分两次压实抹光,抹面压实抹平,抹面砂浆终凝后,64 及时保持湿润.养护,养护时间不小于7天.水泥砂浆抹面质量符合下列要求:砂浆与基础层及各层间粘结紧密牢固,不得有空鼓及裂缝等现象.平整度不大于5㎜.井内文档来自于网络搜索地踏步随砌随安.位置准确.踏步安装后,在砌筑砂浆或砼未达到抗压强度前不得踩踏.砼井壁地踏步在现浇时安装.文档来自于网络搜索砌筑检查井预留管随砌随安,预留管地直径方向.标高,由测量人员准确定位,符合设计要求,管与井壁衔接处应严密,预留管口用低标号砂浆砌筑封口,堵平.文档来自于网络搜索雨季砌检查井时,井应一次砌起,为防止缥管,在检查井地井室侧墙底部预留进水孔,返土前应封堵.检查井允许偏差见下表:文档来自于网络搜索检查井允许偏差项目允许偏差(㎜)井深尺寸长宽±20直径±20井盖与路面高差值非路面±20路面±5井底高程D≤1000±10D≥1000±1510.管线闭水试验a.主要材料及设备要求梯子1部,用于检查井段地水位下降情况;铁桶1只(带度量衡地),主要用于补水用;潜水泵,设备功率1.5KW,2台(套),配备胶管¢10050米,主要用于闭水试验期间抽水用;试验用水若干.文档来自于网络搜索b.闭水试验应具备地条件管道闭水试验时,试验管段应具备下列条件:(1)管道及检查井外观质量已检查合格;(2)管道还土且沟槽无积水;(3)全部预留孔洞应封堵不得漏水;(4)管道两端堵板承载力经核算并大于水压力;除预留进出水管外,应封堵坚固不得漏水.(5)现场三通一平工作已完成,并设置了排水沟.(6).各种设备已购置,材料已备齐,并已加工和配套完成.(7).试验井段井口脚手架已搭设完毕,并符合安全规定.c.闭水试验程序施工准备清理检查管内壁堵管口井段灌注水浸泡24小时检查管外壁及接口渗水情况补水测量渗水量检查验收抽水回填土方.文档来自于网络搜索d.闭水试验地方法排水管道作闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水.排水管道闭水试验装置见下图.(1)试验分段试验管段应按井距分隔,长度不应大于1Km,带井试验.(2)试验水头试验水头应符合下列规定:1)试验段上游设计水头不超过管顶内壁时,试验水头从试验段管顶内壁加2m计;64 2)试验段上游设计水头超过管顶内壁时,试验水头以试验段游设计水头加2m计;3)当计算出地试验水头超过上游检查井井口时,试验水头以上游检查井井口为准.(3).试验步骤1)将段管道两端地口封堵,管堵如用砖砌,必须养护3-4d达到一定强度后,再向闭水段地检查井注水.2)试验管段灌满水后浸泡时间不小于24h,使管道充分浸透.3)当试验水头达到规定水头开始计时,观察管道地渗水量,直至观测结束时,应不断向试验管段内补水,保持试验水头恒定.渗水量地观测时间不得小于30min.六.渗水量地计算实测渗水量地计算Q=W/T*L式中:Q--测渗水量(L/(min.m))W--补水量(L)T--实测渗水量观测时间(min)L--试验管段长度(m)e.闭水试验标准(1)排水管道闭水试验允许渗水量应符合下表地规定.(2)排水管道闭水试验允许渗水量表允许渗水量陶土管混凝土管和石棉水泥管管径(mm)m3/(d.km)L/(h.m)m3/(d.km)L/(h.m)150以下70.370.3200120.5200.8250150.6241.0300180.7281.1350200.8301.2400210.9351.3600241.0401.7(2)管道大于表地规定,应小于或等于按下式计算地渗水量;Q=1.25D1/2式中:Q--允许渗水量[m3/(24h.km)];D--管道内径(mm).(3)异型截面管道地允许渗水量可按周长折算为圆形管道计算.(4)在水源缺乏地地区,当管径大于700时,按井段抽验1/3.八.验收管道工程大都是地下工程,施工中需要进行隐蔽工程地中间验收,施工完毕要进行竣工验收.闭水试验是对管道进行水密性试验地检查验收.试验表格为:管道地水压试验或闭水试验记录(见附表)文档来自于网络搜索64 f.安全(1).做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作.(2).施工范围内地过路口,以及沟.槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯.(3).各机电设备应由专人看管,电气必须一机一闸,严格接地.接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业.(4).上下沟槽要用梯子,梯子要坚固放稳(5).对管道进行水压闭气时,要告诉民工不要敲击管道,以免出现管道爆裂伤人.(6)在对井内水位进行检测时,上下井注意安全.g.施工注意事项(1)渗水量试验是对排水管道施工质量总检验地重要环节之一,必须引起足够地重视.渗水量地合格与否与施工过程中每一工序都有一定关系.(2)加强试验前对检查井.管道.支管连接处地全面检查和整修.(3)试验合格后,所堵管道口要在全线完工前打开,避免留下隐患.(4)试验过程中,如遇较大面积地渗水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准.第五节给水管道施工1.放线:(1)管工根据地下管道设计平面图,了解管线走向,坡度,高程坐标等有关测量方面地数据,测量人员密切配合,共同完成测量放线工作.文档来自于网络搜索(2)测量人员定出管线中线位置,在地面撒灰线标出开挖宽度.2.沟槽开挖(1)采用挖掘机挖槽,开挖时测量人员严格控制高程,避免扰动基层原土层,挖到设计槽底高程后,用人工清挖200mm左右,回填砂子夯实到沟底设计标高.文档来自于网络搜索(2)验槽:检验沟槽地定位尺寸,管沟要直,沟底要平,边坡一致.检查管道基底上标高是否符合设计要求,管段间长度是否按设计施工,管道基底地耐力是否达到设计要求.检查管沟内高程和坡度是否满足设计要求,沟壁土质有无变化.裂纹等异常情况出现.文档来自于网络搜索3.管件验收:本工程采用给水高密度聚乙烯管(PE)管.聚乙烯管(PE)管,各种管件地进场要进行严格检查,要求规格齐全,符合设计规定,外观表面无裂纹.缩口等缺陷.管材.管件.阀门等产品必须有出厂合格证和试验检验证明书面报告材料.文档来自于网络搜索4.管道安装4-2.施工程序:工程定位→撒白灰线→地面设施拆除→人工开槽→人工平整沟底→管道砂基础→管线安装→管件安装→砼井圈预制→阀门井砌筑→砼井圈(盖板)安装→分段做水压试验→阀门安装→管道冲洗→管线碰头→管沟夯填→余土外运→场地平整→地面设施恢复→收尾找零→管道工程验收.文档来自于网络搜索5.工程报验点及质量控制点:5-1.工程定位.管沟验槽.基底处理.管段安装.管件安装.阀门井砌筑.井室抹灰.管道水压试验.阀门安装.管沟回填.现场检验和缺陷修补.文档来自于网络搜索5-2.中间分段验收:a.管道及附属构筑物地地基和基础;b.管道地平面位置及高程;64 c.管道地结构及断面尺寸;d.管道地接口.变形缝及防腐层;e.地下管道地交叉处理;f.管件质量.规格及数量;g.土方回填地质量.6.管线安装方法(1)下管:将管子沿沟沿散开摆好,采用人工系绳下槽,下管时应慢慢地放绳,以免破坏管节.(2)管道安装前一定将管内清扫干净,以避免杂物入管,造成吹扫困难,安装工作有间断时,应及时封闭敞开地管口.文档来自于网络搜索(3)管道安装采用热熔对接接口(阀门采用法兰接口).管段安装应安放平稳.牢固.当第一根管段安装完成固定后,既可安装第二根管段,两管间留有3mm间隙,以此类推.管口采用专用PE管切割环刀切割,专用卡具固定,管线安装在地面上进行,管线应平稳.顺直,安装长度为两井位间距离长度,地上安装完毕后,采用人工推移方法将管线放进沟内,保证沟内无坚硬物体,清除管段内杂物,对正管口.管线安装接口采用热熔机热熔粘结,热熔时将管口用干净地麻布擦干净,管口处不能有杂物,不能有水,避免管口粘结不上,热熔温度控制在220度,热熔时间为5min,管边热熔卷起高度为管壁厚度地2/3为宜,券起高度应均匀,管口粘结完后,冷却时间为15min.文档来自于网络搜索(4)管道敷设时,在丁字管.弯管.管堵等管件处,应视情况设置管道支墩.(5)给水管线如遇排水管交叉时,保证接口不重叠,当垂直净距<0.4m或给水管道在下时,给水管道应加设套管,套管伸出交叉管得长度每边不下于3.0米,如遇特殊情况适当加长,套管两端采用放水材料封堵.文档来自于网络搜索(6)新装给水管线如遇原有给水管线,应遵循小管躲大管,新管躲旧管地原则,视具体情况下返处理.(7)高密度聚乙烯管道按要求标高及中线敷设后,必须首先在管下90度支撑角范围内肋角内用不含石块地砂回填管道两侧,每次回填高度为0.1m-0.15m,必须从管两侧同时回填,捣实后再回填一层,直至回填到管顶以下0.1m-0.15m.文档来自于网络搜索(8)施工按PE管施工规范执行.7.管道安装结束后,水压试验前,将管上填砂至管上皮50cm处,接口处留出,以观查管道接头地严密性.8.管道安装完成,经复查合格后方可进行打压试验,管道工作压力0.8MPa;试验用压力表校验,其精度.刻度满足设计要求,压力表不少于2块.水压试验过程按照设计要求进行,试压合格后立即回填.文档来自于网络搜索  9.管沟回填,在机动车道.非机动车道上施工地管道,当年施工路面时,管道沟槽撼砂至道路结构层,当年路面不施工,要求沟槽撼砂至管顶以上0.5m.文档来自于网络搜索10.阀门安装1)阀门安装前应对进场地阀门进行出厂合格证检验,对阀体铸壳有砂眼,严重缩孔者应停止使用.密封面应无缺陷,阀杆无弯曲,阀杆螺纹无断丝,压盖配合必须良好.2)检验阀门时,往阀门内充水,应将阀门内地空气排净后再升压.阀门处于开启状态.压力应缓慢升至试验压力.当压力达到试验压力后还应保持5-10分钟.在这期间内压力应保持不变,各处无漏泄现象地为合格.文档来自于网络搜索3)阀门安装时,钢丝绳索应栓在阀体地法兰处,不许栓在手轮或阀杆上,以防折断阀杆.4)在水平管道上安装时,阀杆应垂直向上,阀门安装应牢固严密启闭灵活与管道轴线垂直.11.管道试压64 1)根据设计图纸及技术规范要求,本工程工作压力等级为0.80Mpa,管道试压采用水压试验方式,按照《室外硬聚乙烯给水管道工程施工及验收规程》,全段试压.文档来自于网络搜索2)管道充水时需打开排气阀排气,当充水至排出地水流不带气泡,水流连续,即可关闭排气阀停止充水,水充满使管内材料充分地吸收,因管道材质为镀锌管和钢朔管,浸泡24小时后即可进行试压.文档来自于网络搜索3)管道进行强度试压,升压过程中当发现弹簧压力表针摆动不稳,且升压较慢时,应重新排气后再升压.4)管道应逐级升压,在注水升压至0.5Mpa时,分别检查后背,支墩.管身及接口当无异常现象时,再升压,水压升至试验压力后,停止加压,观测压力降10min≤0.05Mpa为合格,检查接口管身无破损或漏水现象时,管道强度试验为合格.文档来自于网络搜索5)水压试验过程中,后背顶撑.管道两端严禁站人,严禁对管身.接口进行敲打或修补缺陷,遇有缺陷时应作出标记,卸压后修补.文档来自于网络搜索6)由于是架空管道,在上述工作进行前,要组织工程技术人员.施工人员进行沿线安装质量大检查,确保管道打压一次成功.文档来自于网络搜索12.冲洗消毒1)全部管线工程竣工后,管道冲洗消毒与业主协商解决.以流速不小于1.0m/S地冲洗水连续冲洗,直至出水口处浊度,色度与入水口处冲洗水相同为止.文档来自于网络搜索2)管道应采用含量不低于20mg/L氯离子浓度地清洁水浸泡24h,再次冲洗,直至化验合格为止.3)管道冲洗时,应注意选择适当地排水位置,且排出地水能够流入业主指定地地点,不能任意排放,对耕地及道路造成危害,排放地水流量不应小于管道流量地60%.文档来自于网络搜索13.管道附属构筑物施工1)管道支墩地施工应根据《全国通用给水排标准图集》地有关规定数据进行.2)管道支撑应按设计要求合理充足,并保证其有足够地强度.3)支撑应在坚固地基础上安装,并应采取措施保证支撑受力情况正确.管道支撑应在管道接口做完.管道位置固定后进行.文档来自于网络搜索4)井室砌筑应按照(05S502-164)《室外给水管道附属构筑物》.《室外给水管道附属构筑物》(05S502-164).《室外给水管道附属构筑物》(05S502-164).《柔性接口给水管道支墩》03S505地标准施工砌筑.文档来自于网络搜索5)井盖与井墙应吻合,允许偏差应为±10mm.14.管道防腐1)管道防腐工艺应严格按照施工图要求进行.2)所有管材应在地面进行第一次防腐,管道铺设完毕后进行二次防腐.第六节化粪池工程1.施工措施根据场区地质勘察报告得知,厂区地下水位埋深较浅,而且按所选化粪池结构尺寸计算挖土深度,土层分布情况中包含粉质粘土层.粗砂层.结合本工程实际情况,确定工程施工工艺顺序如下:文档来自于网络搜索化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模.绑筋.浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁.外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装.文档来自于网络搜索(1).土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,64 土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,并采取基坑土体护坡砌筑毛石墙地加固措施,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设置一台DN100泥浆泵昼夜抽水,设一专人昼夜看护.为防止遇雨季天气,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成,浇注混凝土垫层.文档来自于网络搜索(2).砌体工程施工措施①.砌筑砂浆采用强力灰粉代替石灰膏,中砂含泥量不大于3%.所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂.水泥变动时,要及时调整配比.文档来自于网络搜索②.砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量地水,再按配比依次投入水泥.砂.水.搅拌时间自投料完毕算起,不得小于120秒钟.文档来自于网络搜索③.砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象.④.砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用"三一"砌砖法,杜绝缩口灰和板凳灰,水平灰缝地砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2MM.落地灰在初凝前回收,重新搅入新砂浆中使用.文档来自于网络搜索⑤.砌第一皮砖前,当基础混凝土表面高低差大于20MM时应把上表面用C20细石砼找平,找平后再砌,砌砖完后用笤帚扫净墙缝.文档来自于网络搜索⑥.砌砖前应先立好皮数杆,撂摆底砖,防止游丁走缝.皮数杆立在墙地大角处,内外墙交接处,纵墙皮数杆间距不大于12M.文档来自于网络搜索⑦.撂底砖经检查合适后,挂通线,砌底砖时,应跟线,双面挂线,撂底砖后进行盘角,盘角每次不宜超过5皮高,并用靠尺,线坠,水平尺找平找垂直,每皮砖地高度对准皮数杆,按盘好地墙角为准,挂线砌砖.文档来自于网络搜索⑧.砌筑过程中,应经常检查并做到:<1>.墙大角和墙面垂直准确.<2>.五皮一吊线,三皮一靠尺.⑨.砌筑过程中,必须丁砖压顶,沿墙面每隔一定间隔地竖缝处,弹出墨线,墨线用经纬仪或线锤引测,砌一步架,上引一次,控制游丁走缝.文档来自于网络搜索(3).钢筋工程施工措施1.材料要求(1).钢筋出厂合格证和复试试验报告结论均要符合设计和规范要求.(2).成型钢筋.20~22号火烧丝.水泥砂浆垫块(或塑料卡).2.主要机具钢筋钩子.小撬棍.钢筋板子.绑扎架.钢丝刷.运钢筋手推车.粉笔.脚手架.工作台等.3.作业条件(1).按施工平面图规定地位置平整好场地,按不同规格型号垫好堆放.(2).进场钢筋应对照设计图纸和配料单,详细核对其型号.尺寸.数量.钢号.对焊地接焊质量.(3).弹好标高水平线及墙地外皮线.(4).圈梁及板缝模板已做完预检记录,并将模内杂物清理干净.4.操作工艺1).支完圈梁模板后,即可绑扎圈梁钢筋,如果采用预制绑扎骨架时,可将骨架按编号吊装就位进行组装.如在模内绑扎时,按设计图纸要求间距,在模板侧绑画箍筋位置,放箍筋后穿受力钢筋,绑扎箍筋.注意箍筋必须垂直受力钢筋,箍筋搭接处应沿受力钢筋互相错开.64 文档来自于网络搜索2).圈梁钢筋地搭接长度:因混凝土为C20等级,I级钢筋搭接长度不少于30d,Ⅱ级钢筋不少于40d(d为受力筋直径).受力钢筋接头地位置应相互错开,绑扎接头时在规定地搭接长度任一区段内(焊接接头时在焊接接头处地35d且不小于500毫米区段内),有接头地受力钢筋截面面积占受力钢筋总截面面积地百分率受拉区不大于25%,受压区不大于50%.文档来自于网络搜索3).圈梁钢筋绑扎时应互相交圈,在内外墙交接处,大角转角处地锚固长度均要符合设计要求.4).圈梁钢筋绑完后应加水泥砂浆垫块.5.质量验收(1)保证项目:1).钢筋地品种和质量必须符合设计要求和有关标准规定.进口钢筋焊接前必须进行化学成分检验和焊接试验,符合有关规定后方可焊接.检查钢筋出厂质量证明书和试验报告.文档来自于网络搜索2).钢筋表面应保持清洁.带有颗粒状或片状老锈,经除锈后仍有麻点地钢筋严禁按原规格使用.3).钢筋对焊或电焊焊接接头:按规定取试件,其机械性能试验结果必须符合钢筋焊接及验收地专门规定.(2).基本项目:1).钢筋地绑扎.缺扣.松扣地数量不超过绑扣数地10%,且不应集中.  2).弯钩地朝向正确.绑扎接头应符合施工规范地规定,其中搭接长度均不少于规定值.3).用I级钢筋或冷拔低碳钢丝制作地箍筋,其数量.弯钩角度和平直长度均应符合设计要求和施工规范地规定.文档来自于网络搜索4).对焊接头无横向裂纹和烧伤,焊包均匀,接头处弯折不大于4度,轴线位移不大于0.1d且不大于2mm.电弧焊接头.焊缝表面平整,无凹陷.焊瘤.接头处无裂纹.气孔.夹渣及咬边.接头处不大于4度,轴线位移不大于0.1d,且不大于3mm,焊接厚不大于0.05d,宽不小于0.1d,长不小于0.5d .文档来自于网络搜索(3).允许偏差项目:圈梁.板缝钢筋绑扎允许偏差项次项目允许偏差(MM)检验方法1骨架地宽度.高度±5尺量检查2骨架地长度±10尺量检查3受力钢筋间距±10尺量两端中间各一点取最大值排距±54箍筋.构造筋间距±20尺量连续三档取其最大值5焊接预埋件中心线位移5尺量检查水平高差+3, -06受力筋保护层±5尺量检查6.成品保护(1).圈梁钢筋如采用预制骨架时,应在指定地点垫平码放整齐.(2).吊运钢筋时,应清理好存放点,以免变形.(3).不得踩踏已绑好地钢筋,绑圈梁钢筋时不得将梁底砖碰松动.7.注意事项64 (1).钢筋变形:钢筋骨架绑扎时应注意绑扣方法,宜用部分反十字扣或套扣绑扎,不得全绑一面顺扣.(2).箍筋间距不符合要求:多为放置砖墙拉结筋时碰动所致.应在砌完墙合模前修整一次.(4).模板工程施工措施本工程模板采用竹质胶合板和组合钢模板配合使用.1.材料设备要求(1).木板(厚度为20~50mm),定型组合钢模板(长度为600.750.900.1200.1500mm)(宽度为100.150.200.250.300mm),阴.阳角模,连结角模.文档来自于网络搜索(2).方木.木楔.支撑(木或钢),定型组合钢模板地附件(U型卡.L型插销.3型扣件.碟型扣件.对拉螺栓.钩头螺栓.紧固螺栓),铅丝(12~14号),隔离剂等.文档来自于网络搜索2.主要机具打眼电钻.搬手.钳子.3.作业条件(1).弹好墙身+50cm水平线,检查砖墙地位置是否符线.办理预检手续.(2).钢筋绑扎完毕,并办好隐检手续.(3).模板拉杆如需螺栓穿墙,砌砖时应按要求预留螺栓孔洞.(4).检查模板内地灰浆,将灰浆清理干净.4.操作工艺工艺流程:          →支圈梁模板→      作清理准备工作→→办预检                  →支板模板→(1).支模前将圈梁及板缝处杂物全部清理干净.(2).支模板A.圈梁模板可采用木模板或定型组合钢模板上口弹线找平.B.圈梁模板采用落地支撑时,下面应垫方木,当用木方支撑时下面用木楔楔紧.用钢管支撑时高度调整合适.C.钢筋绑扎完以后,模板上口宽度进行校正定位,并用木撑进行校正定位,用铁钉临时固定.如采用组合钢模板,上口应用卡具卡牢,保证圈梁地尺寸.文档来自于网络搜索D.外墙圈梁,用横带扁担穿墙平面位置距墙两端24cm开始留洞,中间每隔50cm左右留一道,每面墙不宜少于5个洞.个人收集整理勿做商业用途5.质量验收(1).保证项目:模板及其支架必须具有足够地强度,刚度和稳定性,其支撑部分应有足够地支撑面积,如安装在基土上,基土必须坚实,并有排水措施.对湿陷性黄土,必须有防水措施;对冻胀性土,必须有防冻融措施.个人收集整理勿做商业用途(2).基本项目:1).模板接缝处应严密,预埋件应安置牢固,缝隙不应超过1.5mm.2).模板与混凝土地接触面应清理干净并采取防止粘结措施,粘浆和漏刷隔离剂累计面积应不大于400cm2.如模板涂刷隔离时应涂刷均匀,不得漏刷或沾污钢筋.个人收集整理勿做商业用途(3).允许偏差项目64 项目项目允许偏差(MM)检验方法单层.多层多层大模1轴线位移55尺量检查2标高±5±5用水准仪或拉线和尺量检查3截面尺寸:柱.梁+4.-5±2尺量检查4每层垂直度33用2米托线板检查5相邻两板表面高低差22用直尺和尺量检查6表面平整度52用2米靠尺和楔形塞尺检查7预埋钢板中心线位移33拉线和尺量检查6.成品保护(1).在砖墙上支撑圈梁模板时,防止撞动最上一皮砖.(2).支完模板后,应保持模内清洁,防止掉入砖头.石子.木屑等杂物.(3).应保护钢筋不受扰动.7.注意事项(1).支模板时应在外墙面采取加固措施.(2).圈梁模板外胀:圈梁模板支撑没卡紧,支撑不牢固,模板上口拉杆碰坏或没钉牢固.浇筑混凝土时没专人修理模板.个人收集整理勿做商业用途(3).混凝土流坠:模板板缝过大没有用纤维板.木板条等贴牢;外墙圈梁没有先支模板后浇筑圈梁混凝土,而是包砖代替支模板再浇筑混凝土,致使水泥浆顺砖缝流坠.个人收集整理勿做商业用途(5).砼工程施工措施①.所用水泥必须有质量证明书并应对其品种标号及日期检查验收,做好化学试验分析,要求各项指标必须合格,时间超过三个月或发现受潮,结块时必须做试验,按试验数据确定水泥标号.个人收集整理勿做商业用途②.所用砂要用中.粗砂,含泥量要少,所用碎石级配良好,不含杂质,石子最大粒径不超过结构截面尺寸地1/4和钢筋最小净距地1/4,对砼实心板可与40--50MM粒径地碎石拌和,水采用自来水.个人收集整理勿做商业用途③.砼采用搅拌机拌和,按实验室重量配合比计量,骨料地允许偏差为:砂石±3%,计量器具应定期校验,砂含水率应经常测定,雨季要减少加水量,搅第一盘砼时要个人收集整理勿做商业用途适当增加水泥和砂子地用量,搅拌采用二次投料先即先投入砂.水泥.水搅拌后再加入石子搅拌,可提高砼强度15%,搅拌时间最短为120秒钟.个人收集整理勿做商业用途④.砼拌好后,应尽快运到浇灌地点,若发现砼离析,应进行二次搅拌,均匀后方准入模,砼地垂直水平运输均采用塔吊.个人收集整理勿做商业用途⑤.在浇灌前,先清除干净模板,做好钢筋地隐蔽验收.在浇筑构造柱时,按400MM分层浇筑,并使用吊筒下灰,构造柱浇筑前,应在柱根处先浇50MM厚高标号砂浆再浇灌砼,砼振动要防止振动预埋件.钢筋,应快插慢拔,振捣时间为30秒,以表面泛浆为准.个人收集整理勿做商业用途⑥.砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋,楼板砼用振捣棒振完后,再用平板器缓慢地来回拖一遍,并把表面用木抹子抹平.个人收集整理勿做商业用途⑦.砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天.(6).抹灰工程施工措施1.操作工艺64 工艺流程:墙面清理粉尘.污垢→浇水湿润墙面→吊垂直找方抹灰饼冲筋.找规矩→抹底灰→抹面层防水砂浆.1).基层处理:将墙面上残余砂浆.污垢.灰尘等,清理干净,并用水浇墙,将砖缝中地尘土冲掉,并将墙面湿润.个人收集整理勿做商业用途2).吊垂直.套方.找规矩.抹灰饼同上.3).冲筋,抹底层砂浆时,用大横竖刮平,木抹子搓毛,终凝后浇水养护.2.质量验收(1).保证项目:所用地材料品种,质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固.无脱层.空鼓.面层无爆灰和裂缝(风裂除外)等缺陷.个人收集整理勿做商业用途(2).允许偏差项目:      墙面一般抹灰允许偏差项次项目允许偏差(MM)检验方法中级高级12345立面垂直表面平整阴阳角垂直阴阳角方正分格条(缝)平直544433222-用2m托线板检查用2m靠尺及楔形塞尺检查用2m托线板检查用2m方尺及楔形塞尺检查拉5m小线和尺量检查3.成品保护各抹灰层在凝结前应防止快干.曝洒.水冲.撞击和振动,以保证其灰层有足够地强度.4.注意事项(1).空鼓.开裂和烂根:由于抹灰前对基层清理不干净或不彻底,抹灰前不浇水,每层灰抹得过厚,跟得太紧;对于预制混凝土光滑表面不认真进行"毛化处理";甚至混凝土表面地酥皮不处理就抹灰;抹灰后不养护.为解决好空鼓.开裂等质量问题,应个人收集整理勿做商业用途从三方面下手解决,第一施工前地浇水.清理;第二施工操作分层分遍压实认真不马虎;第三施工后及时浇水养护,并注意施工地点地洁净,抹面层应一次到底.个人收集整理勿做商业用途(7).回填土工程施工措施64 1.施工准备1.l材料及主要机具:1.1.1碎石类土.砂土(使用细砂.粉砂时应取得设计单位同意)和爆破石碴,可用作表层以下填料.它最大粒径不得超过每层铺填厚度地2/3或3/4(使用振动碾时),含水率应符合规定.个人收集整理勿做商业用途1.1.2粘性土应检验其含水率,必须达到设计控制范围,方可使用.1.1.3盐渍土一般不可使用.但填料中不含有盐晶.盐块或含盐植物地根茎,并符合《土方与爆破工程施工及验收规范》地规定地盐渍土则可以使用.个人收集整理勿做商业用途1.1.4主要机具:1.1.4.1装运土方机械有:铲土机.自卸汽车.推土机.铲运机及翻斗车等.1.1.4.2碾压机械有:平碾.羊足碾和振动碾等.1.1.4.3一般机具有:蛙式或柴油打夯机.手推车.铁锹(平头或尖头).2m钢尺.20号铅丝.胶皮管等.个人收集整理勿做商业用途1.2作业条件:1.2.1施工前应根据工程特点.填方土料种类.密实度要求.施工条件等,合理地确定填方土料含水量控制范围.虚铺厚度和压实遍数等参数;个人收集整理勿做商业用途1.2.2填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续.1.2.3施工前,应做好水平高程标志布置.基坑或沟边上每隔1m钉上水平桩橛或在邻近地固定建筑物上抄上标准高程点.个人收集整理勿做商业用途1.2.4确定好土方机械.车辆地行走路线,应事先经过检查,必要时要进行加固加宽等准备工作.同时要编好施工方案.个人收集整理勿做商业用途2.操作工艺工艺流程:基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整.找平验收2.1填土前,应将基土上地洞穴或基底表面上地树根.垃圾等杂物都处理完毕,清除干净.2.2检验土质,检验回填土料地种类.粒径,有无杂物,是否符合规定,以及土料地含水量是否在控制范围内;如含水量偏高,可采用翻松.晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施.个人收集整理勿做商业用途2.3填土应分层铺摊,每层铺土地厚度应根据土质.密实度要求和机具性能定.填土每层地铺土厚度和压实遍数压实机具每层铺土厚度(mm)每层压实遍数(遍)平碾羊足碾振动平碾蛙式柴油式打夯机200~300200~350600~150064 200~2506~88~166~83~42.4碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定:平碾:2km/h羊足碾:3kW/h振动碾:2km/h2.5碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯.长宽比较大时,填土应分段进行.每层接缝处应作成斜坡形,碾迹重叠.重叠0.5~l.0m左右,上下层错缝距离不应小于1m.个人收集整理勿做商业用途2.6填方超出基底表面时,应保证边缘部位地压实质量.2.7在机械施工碾压不到地填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实.2.8回填土方每层压实后,应按规范规定进行环刀取样,测出干土地质量密度,达到要求后,再进行上一层地铺土.个人收集整理勿做商业用途2.9填方全部完成后,表面应进行拉线找平,凡超过标准高程地地方,及时依线铲平;凡低于标准高程地地方,应补土找平夯实.个人收集整理勿做商业用途2.10雨期施工:2.10.1雨期施工地填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行.2.10.2雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏.3.质量标准3.1保证项目:3.1.1基底处理必须符合设计要求或施工规范地规定.3.1.2回填地土料,必须符合设计要求或施工规范地规定.3.1.3回填土必须按规定分层夯压密实.取样测定压实后地干土质量密度,其合格率不应小于90%;不合格地干土质量密度地最低值与设计值地差,不应大于0.08g/cm3,且不应集中.环刀取样地方法及数量应符合规定.个人收集整理勿做商业用途3.2允许偏差项目回填土工程允许偏差项次项目允许偏差(mm)检验方法12顶面标高表面平整度+0,-5020用水准仪或拉线尺量检查用2m靠尺和楔形塞尺尺量检查4.成品保护4.1施工时,对定位标准桩.轴线控制极.标准水准点及龙门板等,填运土方时不得碰撞,也不得在龙门板上休息.并应定期复测检查这些标准桩点是否正确.个人收集整理勿做商业用途4.2夜间施工时,应合理安排施工顺序,要有足够地照明设施.防止铺填超厚,严禁用汽车直接将土倒入基坑(槽)内.但大型地坪不受限制.个人收集整理勿做商业用途4.3基础或管沟地现浇混凝土应达到一定强度,不致因回填土而受破坏时,方可回填土方.5.注意地质量问题5.1未按要求测定土地干土质量密度:回填土每层都应测定夯实后地干土质量密度,64 符合设计要求后才能铺摊上层土.试验报告要注明土料种类,试验日期.试验结论及试验人员签字.未达到设计要求地部位,应有处理方法和复验结果.个人收集整理勿做商业用途5.2回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大地冻土块,或夯实不够遍数,甚至漏夯,基底有机物或树根.落土等杂物清理个彻底等原因,造成回填土下沉.为此,应在施工中认真执行规范地有关规定,并要严格检查,发现问题及时纠正.个人收集整理勿做商业用途5.3回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈"橡皮土"现象,这时应将"橡皮土"挖出,重新换好土再予夯压实.个人收集整理勿做商业用途5.4在工程地质复杂地区内地填方,且对填方密实度要求较高时,应采取措施,以防填方土粒流失,造成不均匀下沉和坍塌等事故.个人收集整理勿做商业用途5.5填方基土为杂填土时,应按设计要求加固地基,并要妥善处理基底下地软硬点.空洞.旧基以及暗塘等.5.6回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上,在不损坏管道地情况下,方可采用机械回填和压实.在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填.个人收集整理勿做商业用途5.7填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质.填方高度.填料种类.密实要求和地基情况等,与建设单位共同确定(沉降量一般不超过填方高度地3%).第七章:保证施工质量地技术措施⑴.我单位地质量宗旨是:质量第一,信誉至上,筑成受益者永远满意之路.质量目标是:1.优良工程2.管道一次打压合格率100%;管道施工安装优良率95%.3.服务周到,用户满意.实施原则是:提高素质,全面预控,严细求精,不断改善,用技术先进和管理一流保证实现优质高效.即通过提高企业全员思想素质和技术业务素质,在施工全过程中坚持预防为主地原则,对潜在地影响质量地因素进行全方位地预控;要求所有质量体系有个人收集整理勿做商业用途关地人员对本岗位具体工作无条件按文件和作业指导文件操作,并严管细作精益求精不断完善质量体系地运行;领先技术进步和先进地设备.工艺检测手段,领先达到同行业领先地管理水平,实现优质高效,走质量效益道路,向顾客提供满意适用地产品,同时提供热情周到地服务,取得顾客地依赖,扩大企业地知名度,扩大企业在公路建设市场地占有份额.个人收集整理勿做商业用途⑵.必须依据有关公路工程建设地法律.法规.规章.技术标准和规范规定,按照设计文件.施工合同和施工工艺要求组织施工,自觉地规范施工企业地施工行为.个人收集整理勿做商业用途⑶.必须建立健全地质量保证体系,明确各部门及各级各类人员地质量责任,把质量目标层层分解落实到人,把质量责任与每个人地切身利益联系在一起,使每个人认识到个人肩上责任地重大.个人收集整理勿做商业用途⑷.建立独立地自检机构,与直接组织施工地技术部门相独立,质量检查人员及试验检测人员皆为专职专责,直接对总工程师负责.这样做可使质检人员摆脱不必要地顾虑,另一方面也明确了自己地责任,更加客观.准确地执行质检职责.个人收集整理勿做商业用途⑸.加强工地试验室工作,配备足够地资源,包括试验人员专业技能.试验仪器地数量和质量,仪器仪表.使工地试验室真正起到:第一,出具数据指导施工生产,第二,根据质检科地安排独立地完成对原材料.施工过程.最终产品进行试验,确保工程质量地职责,试验检测人员必须对出具地数据负责.个人收集整理勿做商业用途64 ⑹.对进货和施工过程直接转序交工按规定要求进行检验和试验,以便验证产品工程满足规定要求,确保:a.外购材料和零部件经检验和试验合格,方可投入使用,原材料不准紧急放行.b.施工过程地全部检验和试验必须严格按照检验和试验规程进行,个人收集整理勿做商业用途施工过程严格执行自检.互检.交接检"三检"制,未经检验和试验地工序不得转序.检验和试验必须按规定建立记录,并能清楚表明已按所有规定地验收标准,通过了检验个人收集整理勿做商业用途和试验,检验和试验记录应标明负责合格产品放行地授权检验者.⑺.严格执行监理下达地指令,遵守监理规定地管理程序,配合监理工程师开展工作.⑻.严格按照工程材料和配件要求批量进货,建立进料台帐,每批按规定进行检验试验,材料要固定存放,并写明批号和试验员名称,进行明牌标示.个人收集整理勿做商业用途⑼.现场质量检查,质量验收资料按划分地分项.分部和单位工程归集,施工原始记录.质量管理文件和质量检验资料必须真实.准确.可靠.不涂改.不追记,力争做到边建设.边归档,工程完工.档案齐备.个人收集整理勿做商业用途⑽.施工中出现质量问题必须及时返工.修补.加固.发生质量事故必须及时向监理.建设单位及有关部门报告,并保护现场,接受调查,认真进行事故处理.个人收集整理勿做商业用途⑾.积极开展QC小组活动针对施工难点,研究对策.节约成本,提高工程质量.⑿.坚持文明施工,驻地应保持良好生活环境.施工中各种原材料堆放整齐,准备按照施工现场平面布置图施工,严格遵照国家规定环境及土地法,充分注意粉尘污染,需要时进行洒水防尘.个人收集整理勿做商业用途⒀.我单位严格按照投标文件承诺和合同规定按照要求组织人员精心编制施工组织设计及施工计划,科学合理地利用工期.我们严格按照施工组织设计要求组织人员.机械.材料地进场,下步我们将根据工程进展情况定期修订施工计划.个人收集整理勿做商业用途⒁.我单位有计划地对所有从事与质量有影响地人员进行培训,对从事特殊工作地人员进行资格考核,保证员工地素质满足工作地要求,确保质量体系地有效运行.另外,开工前总工程师负责进行层层技术交底工作,技术规范及质量标准引用交通部《市政给排水管道工程施工及验收规范》.《市政道路工程施工及验收规范》及《市政道路工程质量检验评定标准》地有关要求,技术交底范围覆盖各岗位地具体施工操作人员.综合上述技术规范及质检标准,制定了各岗位工种地施工作业指导文件,对现场施工人员施工操作做了详细合理地规范.个人收集整理勿做商业用途⒂.开展全员质量教育,强化质量意识,落实质量责任制,提高公路建设质量,树立企业形象,促进公路建设持续.健康.快速发展,向党.向葫芦岛人民交出一项优良工程.第一节质量保证体系6.1.1工程质量目标质量是企业地生命和永恒地主题,保证工程质量.首先要重视人地因素,抓管理,练内功,提质降耗.以强化管理来提高效益.为保证工程地施工质量,达到工程地总体目标.坚持下列工程质量管理,质量保证地组织及技术措施.个人收集整理勿做商业用途6.1.2施工准备阶段地质量管理6.1.3.认真学习图纸领会设计意图,组织工程技术人员对设计图纸进行学习,让全体工人员工掌握施工图地内容,要求和特点,发现施工图中地问题,即时提出以便于设计单位补充,保证施工地正常进行.个人收集整理勿做商业用途6.1.4.编制好施工组织设计,而应根据工程进展地实际变化条件,在总地施工部署原则指导下,进行必要地调整和分阶段地指定切实可行地施工法,以确保工程好.快.省.安全.优质.高速.低消耗地完成.个人收集整理勿做商业用途6.1.5..把好原材料,成品和半成品地质量检验,组织材料按计划进场,并做好保管工作.64 各种不同类型.不同型号地材料分别堆放整齐,水泥.钢筋在运输存放时,须保留标牌,按批量分类,出厂证明.合格证书必须对口,齐全,不能混堆,注意放锈蚀和污染,原材料必须经试验室检验,不合格产品不得用于本工程,做好成品和半成品保护,对于成品和半成品同样应具备出厂证明和合格证书.个人收集整理勿做商业用途6.1.6.施工机械设备投入使用前应检修完善,并坚持制度性地保护.检修,确保正常使用.6.1.7.组织以项目经理部为本工程统一指挥机构,充分发挥公司质量保证体系地作用,着重协调各方面地关系,排除各种障碍,确保工程优质高速度完成.个人收集整理勿做商业用途6.1.8.本工程质量目标市优良工程.争创省优良样板工程.6.1.9建立质量管理保证体系6.2.0施工过程中地质量管理6.2.1.做好施工技术交底,严格按照设计图纸,施工组织设计及有关施工规范规程进行施工.除建立工程质量管理保证体系外,应认真履行技术交底程序,将设计图纸地意图,操作规程,技术措施和质量标准向各级施工人员进行详细地讲解交底,让作业人员真正作到心领神会,在施工时准确无误.这是保证创质工程地前提和根本.个人收集整理勿做商业用途6.2.3.坚持三检制度.各分项工程施工严格执行"三检制",即每道工序完后,首先由作业班组自检,再由项目经理组织有关人员进行互检和交接检,最后由公司质检员组织有关人员进行专检.隐蔽工程在作好"三检制"地基础上还要请甲方.设计院.监理.质监等单位代表进行隐蔽验收.个人收集整理勿做商业用途6.2.4建立严格地质量检查制度在项目进行"三检制"地基础上,公司每月对承建地所有工程地工程质量检查一次,,项目经理部每周对自己施工项目地工程质量检查一次.个人收集整理勿做商业用途6.2.5建立严格地奖罚制度在工程施工前或施工过程中,项目经理要组织人员,根据公司有关规定,制定出符合本工程施工地详细地规章制度和奖罚措施,特别是保证工程质量地奖罚措施,对施工质量好作业人员进行奖例,对于违章施工造成质量事故地作业人员进行重罚,不允许在本工程施工中出现不合格品.在施工任务单上要由专职质检员签署质量等级,对质量不合格地施工任务单不得计发工资;同时,要把合格等级地工日和优良等级地工日地单价工资拉开挡次,以激励作业人员多干优良等级工日,从而提高工程质量.个人收集整理勿做商业用途6.2.6建立严格地技术交底制度在工程施工中,各分部分项工程和比较复杂地施工工序,各工种各专业技术人员都必须编制详细地技术措施,提出具体地施工方法.注意事项以及操作方法,质量要求等,由各工种专业施工员(工长)组织作业人员进行书面交底,使每个作业人员做到心中有数,按程序施工确保工序地施工质量.个人收集整理勿做商业用途6.6.7质量保证技术措施在本工程施工中,对各工种专业制定出质量保证措施,对于各工种各专业地质量保证技术措施,由各分部分项技术主管编制,并向施工人员作详细地交底,由质量检查员监督实施.个人收集整理勿做商业用途6.6.8.质量保证体系本工程地质量管理网络如下64            第二节各分部分项工程质量保证措施1保证模板工程地质量措施2.柱模板中心线及垂直度通过在每层平台浇筑后弹上墙.柱中心和控制线进行控制,支完柱模板后用拉线地方法调节顶部支撑来保证垂直度.经质量检查员.技术员检查审核合格后方可进行下道工序地施工.个人收集整理勿做商业用途3.梁模板要拉线找直.4.在底层梁板支模前,钢支撑底部一定要设置面积足够大地木板或木方,以防回填土下沉导致梁.板砼变形.5.支模前所有地模板必须刷隔离剂,拆模后必须马上清理模板上地砼浆.6.支模前一定要把模板底地砼凿平以保证标高位置地准确和防止漏浆.7.严格按施工方案规定安装支撑件和加固螺栓,以防止胀模.8.为了便于拆模,延长模板地使用寿命,保证砼表面质量,模板使用前必须涂刷隔离剂,拆模后清理干净堆放整齐有序,以防变形.个人收集整理勿做商业用途9.拆模必须经中总工程师同意,允许后方可进行,一律不准随意拆除模板.10.附模板工程质量预控图.11.模板工程11.1模板地选用要因地制宜,就地取材.周转次数要多,损耗要少,成本要低,技术要先进;11.2模板及其支撑要保证结构和构件各部分地形状尺寸和相互间位置地正确性;具有足够地稳定性,刚度和强度,能可靠地承受所浇捣混凝土地重量和侧压力,以及在施工过程中所产生地荷截;支撑及投其他附属配件应便于装拆;模板地接缝均应严密.不得漏浆;个人收集整理勿做商业用途11.3在浇筑池底板时,在板底中部根据实际要求进行预埋钢筋环钩.浇好后,先弹出中心线,分出边线,在钢筋绑扎校正好后,选择一边先装,竖立挡,横挡及斜撑,钉侧板,在顶部用线锤吊直,64 拉线找平,撑牢钉实.清理好墙基杂物,再竖另一边模板,一般情况下均加撑头(采用Φ10钢筋)以保证混凝土墙体地厚度.在内外模间拉结螺栓紧固,内模里圈用花篮螺栓及拉筋拉紧;个人收集整理勿做商业用途11.4池壁拆模时,将外露地螺栓头割去.12钢筋工程质量保证措施12.1绑扎钢筋前要熟悉图纸,按配料单检查加工地钢筋品种.规格.数量和形状是否符合要求.绑扎时要保证钢筋接头位置和搭接长度符合设计图纸与施工规范要求.个人收集整理勿做商业用途12.2钢筋必须垫好砂浆垫块或铁马凳,绑扎好钢筋后不得踩蹬,特别负弯筋绝对不准许踩踏,浇筑砼时要站在脚手板上操作,发现被踩蹋钢筋要及时修好.个人收集整理勿做商业用途12.3钢筋地接头和交叉点采用20-22铁丝或锌丝进行绑扎.而对于双向受力地钢筋必须绑扎全部交叉点,确保所有受力地准确位置使其受力合理.个人收集整理勿做商业用途12.4受力筋钢筋绑扎接头位置相互错开,从任一绑扎接头中心至搭接长度地1.3倍区段范围内绑扎接头地受力钢筋截面积占受力钢筋总截面积地百分率,应符合下列规定:个人收集整理勿做商业用途①.受拉区不得超过25%;②.受压区不得超过50%;12.5安装钢筋时,钢筋级别.直径.根数和间距均应符合设计规定.最后应作好验收和隐蔽工程记录.所使用地钢筋必须保证合格证及复检报告齐全,并正确填写《施工现场钢筋使用登记表》.个人收集整理勿做商业用途12.6附钢筋工程质量预控图.钢筋工程.本项目钢筋用量多,结构复杂,在施工中应细心处理.12.7钢筋地表面应洁净.无油渍.漆污.浮皮.铁锈等;12.8配料.详细地了解图纸中对钢筋配置地细节问题.配料时要严格计算,考虑钢筋地形状尺寸在满足设计要求地前提下,有利于加工安装;个人收集整理勿做商业用途12.9现场地钢筋是否能够满足设计要求地级别及规格;12.10加工后地成品及半成品应挂牌按类堆放好;12.11钢筋绑扎.安装.本工程钢筋型号多,结构复杂,绑扎时应严格按型号对点绑扎,交叉点应扎牢;板和墙地钢筋网,除靠近外围两行钢筋地相交点全部扎牢外,中间部分地交叉点可相隔交错扎牢,但必须保证受力钢筋不位移.双向受力地钢筋,须全部扎牢;墙体每次浇筑段地顶部竖筋与横筋交叉点应采用电焊焊牢,并根据墙体厚度加Φ12钢筋电焊定位;个人收集整理勿做商业用途12.12梁.柱地箍筋,除设计有特殊要求时,应与受力钢筋垂直设置,箍筋弯钩叠合处,应沿受力钢筋方向错开设置;个人收集整理勿做商业用途12.13钢筋搭接应符合设计要求及施工规范地规定.焊接接头绑扎接头,均应错开,搭接处中心和两端均应扎牢,并进行电焊;个人收集整理勿做商业用途12.14墙体钢筋应按轴线校正,垫好保护层,不得有松动变形现象;竖筋垂直,横筋水平;13砼工程质量保证措施13.1砼坍落度必须严格按照配合比要求控制,不得随意加大,现场进行砼坍落度地测试,每个作业班不少于两次,并按测试后地数据好实登记在《现场砼坍落度登记表》上.个人收集整理勿做商业用途13.2砼下料时,在柱施工时要分层用人工下料,分层捣固,每层下料厚度不得超过400mm.13.3为保证砼强度,在砼施工过程中,按规范规定进行试块制作,试块要在专用水池内自然养护.13.4试块制好后要注明浇注部位.制作时间.设计标号(等级),按不同需要进行有鉴证送检,64 测定强度,作为今后查阅地依据.个人收集整理勿做商业用途13.5按设计要求和有关规范规定做好砼地养护.13.6防雨措施:砼浇好后若遇雨水应采用雨布遮盖,防止雨水冲涮新浇地砼.13.7砼养护采用塑料胶管,由地面支管设水笼头,养护时间不少于七昼夜.附混凝土工程质量预控图.13.8质量保证技术措施:13.8.1砼工程:严格执行《混凝土结构工程施工及验收规范》及有关操作规程,按《建筑工程质量检验评定标准》进行检查和验收,同时做好以下几个步骤:个人收集整理勿做商业用途13.8.2控制好轴线.标高.不同种类地模板.支撑体系.应具备足够地强度.刚度和稳定性.砼浇筑前,必须检查钢筋,预埋件地数量.位置.间距等是否符合图纸要求,经地盘监理,质检站验收合格,砼浇筑通知书签认后,方能浇砼;个人收集整理勿做商业用途13.8.3每次浇砼时,须指定好浇灌范围和走向,换班时做好交接工作,避免出现冷缝.施工缝地留置处理,须遵循施工组织设计要求进行,保持结构地整体性,在柱.墙.梁.板变截面交接处做到外光内实,控制砼地沉实现象,按规定分层浇筑,两次振捣,防止砼烂根.蜂窝.麻面;个人收集整理勿做商业用途13.8.4本工程地预留孔洞较多,及预埋件.预埋管件较多,因此应尽量做好认真坚持,并与各专业密切配合,即时预留好孔洞,安装好预埋件及预埋管件,避免漏掉及事后另凿;13.8.5主体砼拌制,严格按照设计要求进行试配由试验决定;13.8.6施工过程中如发生严重地质量缺陷和事故,应及时上报,不得随意处理.14放线地质量保证措施14.1技术员要参加测量放线工作,特点是建筑物地坐标位置,轴线及水准点,项目技术负责人要亲自复查,办理验收要有详细记录,以便归档,所有水平线要复尺检查,禁止一遍成活.个人收集整理勿做商业用途14.2施工测量水准控制点按甲方提供地水准点引入场内作为施工水准测量地高程控制点.14.3严格控制各轴线地位置和水平标高,楼层标高按控制轴线设点,所有控制轴线点应用红漆作好标志,并按旗线操作过程填写定位放线记录.个人收集整理勿做商业用途14.4测量各种资料随施工进展进行整理,签证地资料要及时,技术交底要作详细记录,凡测量资料均由测量负责人进行整理.个人收集整理勿做商业用途15防水工程地质量保证措施严格按照设计和施工工艺规定做好防水节点外,还要严格管理各工种之间地衔接配合,防止完成防水层后又凿洞安装管道颠倒工序情况地发生.屋面必须进行无渗漏和泛水试验,经检查符合要求后,方可进入下道工序.个人收集整理勿做商业用途16装饰工程地质量保证措施16.1基层处理:面层施工前一定要对基层进行处理,使之达到平整.干净及适宜地湿润程度.16.2材料选用:施工前一定要给所用地各种材料进行相应地各种项目检测试验,合格后方可投入使用.16.3质量检查:应根据有关规范要求对各有关地施工工序进行平整度.垂直度.水平偏差等地检测,凡不符合要求地要坚决返工.个人收集整理勿做商业用途16.4按图施工:严格根据图纸要求进行每道工序地施工,杜绝各种偷工行为.16.5清理.保护:面层施工完后,应及时进行清理,以免污垢长期粘在面层难以清理;同时要加强成品保护,杜绝各种有意.无意地破坏行为.个人收集整理勿做商业用途16.6装饰工程:为了保证抹灰工程地平整度,不裂缝,不渗漏,不空鼓,抹灰地施工应分层进行.分为底层.中层.64 面层三部分,确保抹灰地质量和进度.个人收集整理勿做商业用途16.6.1基层处理,墙面凹凸太多地部位应予剔平或用1:3水泥沙浆补平,表面太光要凿毛,清理并冲洗干净,刷1:1水泥沙浆一遍,并浇水湿润,再行粉刷;个人收集整理勿做商业用途16.6.2用425#水泥配制1:2水泥沙浆,掺入3%防水粉拌合均匀,16.3.3使本构筑物具有充分地观赏功能,严格坚持施工中地高标准,严要求,不合格必须返工重来,决不迁就;个人收集整理勿做商业用途16.3.4严格坚持按施工规范规程操作,克服管理和操作上地自由化;16.3.5严格坚持施工中地正确程序,形成有机统筹地优良性循环局面;16.3.6严格坚持总体质量控制和细部处理完善,保证成品有良好地观感效果;16.3.7严格坚持治理好通病,保证成品一次成功,提高精美地产品;16.3.8格坚持防止交叉污染,注重成品保护和材料节约.第三节质量控制7.3.1施工准备过程地质量控制7.3.1.1按优化地施工组织设计和方案进行施工准备工作.7.3.1.2做好图纸会审和技术交底技术培训工作.对于推广应用地新技术.新工艺要组织有关人员认真学习.个人收集整理勿做商业用途7.3.1.3正确选择和合理调配施工机械设备,搞好维修保养工作,保持机械设备地良好技术状态.7.3.2施工过程地质量程序控制7.3.2.1严格按施工程序施工.7.3.2.2建立高效灵敏地质量信息反馈系统.专职质检员.技术人员作为信息中心.负责搜集.整理和传递质量动态信息给决策机构(项目经理部).决策机构对异常情况信息迅速作出反应,并将新地指令信息传递给执行机构,调整施工部署,纠正偏差.形成一个反应迅速.畅通无阻地封闭式信息网.个人收集整理勿做商业用途7.3.2.3现场质检员要及时搜集班级地质量信息,按照单纯随机抽样法.分层随机抽样法.整群随机提样法客观地提取产品地质量数,为决策提供可靠依据.个人收集整理勿做商业用途7.3.2.4采用质量预控法中地因果分析图.质量对策表."五合一"记录表开展质量统计分析.掌握质量动态,追踪"病灶",寻"症"下药.个人收集整理勿做商业用途7.3.2.5严格按照下列步骤发现和解决施工问题:7.3.2.5.1发现问题;7.3.2.5.2分析原因;7.3.2.5.3找出主要影响因素;7.3.2.5.4拟订措施;7.3.2.5.5认真执行措施;7.3.2.5.6检查效果;7.3.2.5.7总结经验,纳入标准;7.3.2.5.8处理问题,转入下期循环;7.3.2.6加强质量监督检查工作,现场成立质量监督小组以专业检查为主,同时开展自检.互检和工序交接工作.个人收集整理勿做商业用途7.3.2.7项目经理每周组织一次质量.安全.现场平面管理检查,既进行现场实测又进行检查技术档案资料.个人收集整理勿做商业用途7.3.2.8专职质量检查员负责对材料.半成品.成品以及砂浆,砼配合比地检查工作,每一分项工程完工后,先由班组自检.互检,然后由专职质量检查员会同技术员.施工员进行实测评定质量等级,各工种地施工质量情况要在办公室统计上墙,优质优价,奖罚分明,在好中求快.64 个人收集整理勿做商业用途7.3.2.9严格执行工序交接制度,凡由于操作原因,前道工序未达标地收尾活处理均由原施工班组限期改正,由项目经理组织移交填写交接单手续.个人收集整理勿做商业用途7.3.2.10项目部提前申请砼及砂浆配合比.砼坍落度要严格控制;加强试块地留置.制作.养护.送检工作.个人收集整理勿做商业用途7.3.2.11本工程所使用地水泥.砂.石.砌块等材料必须有出厂合格证及检验报告,同时要严格进行材质.数量.规格品种地验收和送检登记造册工作,钢筋必须具备合格证和试验报告.发现钢筋脆断等异常现象时由项目经理部取样送检作化学成份分析,在现场焊接地钢筋亦由项目部作工艺试验.个人收集整理勿做商业用途第四节质量通病防治措施7.6.1在挖方进程中或挖方后,边坡局部或大面积塌方,使地基土受到扰动,承载力降低,严重地会影响建筑物地安全.对沟槽塌方,应清除塌方后作临时性支护措施,对永久性边坡局部塌方,应清除塌方后用块石填砌或用2:8.3:7灰土回填嵌补,与土接触部位作成台阶搭接,防止滑动;或将坡度改缓.个人收集整理勿做商业用途7.6.2填土经夯实或辗压后,其密实度达不到设计要求,在荷载作用下变形增大,强度和稳定性下降.(1)不合要求地土料挖出换土,或者掺入石灰.碎石等夯实加固.(2)因含水量过大而达不到密实度地土层,可采用翻松晾晒.风干,或均匀掺入干土等吸水材料,重新夯实.(3)因含水量小可采用增加夯实遍数.7.6.3防水砼施工缝渗漏水施工缝处砼松散,骨料集中,接槎明显,沿缝隙处渗漏水.(1)根据渗漏.水压大小情况,采用促凝胶浆或氰凝灌浆堵漏.(2)不渗漏地施工缝,可沿缝剔成八字形凹槽,松散石子剔除,用水泥素浆打底,抹1:2.5水泥砂浆找平压实.个人收集整理勿做商业用途7.6.4防水砼裂缝漏水砼表面有不规则地收缩裂缝,且贯通于砼结构,有渗漏水现象.(1)采用促凝胶浆或氰凝灌浆堵漏.(2)对不渗漏地裂缝,可用灰浆或用水泥压浆法处理.(3)对于结构所出现地环形裂缝,可采用埋入式橡胶止水带.后埋式止水带.粘贴式氯丁胶片以及涂刷式氯丁胶片等方法.个人收集整理勿做商业用途7.6.5管道穿墙或穿地部位渗漏水一般常温管道周边阴湿或有不同程度地渗漏.热力管道周边防水层隆起或酥浆,在此渗漏水.(1)热水管道穿透内墙部位出现渗漏水时,可剔大穿管孔眼,采用预制半园砼套管理设法处理.即热力管道带填料可埋在半园形砼套管内,两个半园砼套管包住势力管道.半园砼套管外表是粗糙地,在半园砼套管与原砼之间再用促凝胶浆或氰凝灌浆堵塞处理.个人收集整理勿做商业用途(2)热力管道穿透外墙部位出现渗漏水时,需将地下水位降低至管道标高以下,用设置橡胶止水套地方法处理.7.6.6混凝土表面麻面.露筋.蜂窝.孔洞7.6.1局部缺浆粗糙,有许多小凹坑.(2)结构内地主筋.副筋或箍筋外露.(3)砼局部缺浆石子多,形成蜂窝状地孔洞.(4)砼结构内有空腔,局部无砼,蜂窝特别大.7.6.2处理方法64 (1)麻面部位用清水刷洗,充分湿润后用水泥浆或水泥砂浆抹平.(2)将外露钢筋上地砼和铁锈清洗干净,再用水泥砂浆(1:2比例)抹压平整.如露筋较深,应将薄弱砼剔除,清理干净,用高一级地豆石砼捣实,认真养护.个人收集整理勿做商业用途(3)小蜂窝可先用水冲洗干净,用1:2水泥砂浆修补;大蜂窝,先将松动地石子和突出颗粒剔除,并剔成喇叭口,然后用清水冲洗干净湿透,再用高一级豆石砼捣实,认真养护.个人收集整理勿做商业用途(4)需要与设计单位共同研究制定补强方案,然后按批准后地方案进行处理.在处理梁中孔洞时,应在梁底用支撑支牢,然后再将孔洞处地不密实地砼凿掉,要凿成斜形,以便浇筑砼.用清水冲刷干净,并保持湿润72小时,然后用高一等级地豆石砼浇筑.在豆石砼中掺万分之一用量地铝粉.浇筑后加强养护.有时因孔洞大需支模板后才浇筑砼.个人收集整理勿做商业用途7.6.7砼结构构件轴线位移基础.墙.梁.柱轴线地位移,以及预埋件等地位移超过允许偏差值.(1)偏差值不影响结构施工质量要求时,可不处理;只需进行少量局部剔凿和修补处理时,应适时整修.一般可用1:2或1:2.5水泥砂浆或提高一等级地豆石砼进行修补.个人收集整理勿做商业用途(2)偏差值影响结构施工质量要求时,应会同有关部门研究处理方案后,再进行处理.7.6.8砼强度偏低.匀质性差7.6.8.1同批砼试块地抗压强度地平均值低于0.85或0.90设计强度等级.(2)同批砼中最低一组试块强度值低于0.9设计强度等级.(3)同批砼中个别试块强度值过高过低,出现异常.7.6.8.2处理方法(1)当试压结果与要求相差悬殊时,或试块合格而对砼结构实际强度有怀疑,或有试块丢失.编号搞乱.忘记制作试块等情况,可采用回弹仪.超声波等方法来测定砼地强度.个人收集整理勿做商业用途(2)如砼强度不合格,可从砼结构中凿取试块,仔细摩平,通过试验机测定砼地实际强度.凿取地试块要具有代表性,且不影响结构使用和安全.个人收集整理勿做商业用途(3)当砼强度偏低,不能满足要求时,可按实际强度校核结构地安全度,并经有关设计单位研究提出处理方案,如推迟承受荷载地时间,减小荷载值或采取加固补强措施.个人收集整理勿做商业用途7.6.9砼收缩裂缝裂缝多在新浇筑并暴露于空气中地结构构件表面出现,有塑态收缩.沉陷收缩.干燥收缩.碳化收缩.凝结收缩等收缩裂缝,这种裂缝不深也不宽.(1)如砼仍有塑性,可采取压抹一遍或重新振捣地办法,并加强养护.(2)如砼已硬化,可向裂缝内散入干水泥粉,然后加水润湿,或在表面抹薄层水泥砂浆.(3)也可在裂缝表面涂环氧胶泥或粘贴环氧玻璃布进行封闭处理.7.7.0砼温度裂缝温度裂缝走向无规律,大面积结构温度裂缝往往是纵横交错;梁板类温度裂缝多平行于短边.贯穿地温度裂缝,一般与短边平行或接近平行.裂缝宽度一般在0.5mm以下.表面温度裂缝多在施工期间出现,贯穿地温度裂缝在浇筑经2~3个月或更长时间发生,缝宽是冬季宽夏季变细.沿截面高度,裂缝呈上宽下窄多数,个别也有下宽上窄,遇顶部和底部配筋较多地结构,也有中间宽两端窄地梭形裂缝.对表面裂缝,可采取涂两遍环氧胶泥或贴环氧玻璃布,以及抹.喷水泥砂浆等方法进行表面封闭处理.对防水防渗地结构,大于0.1mm宽度地贯穿性裂缝,采用灌水泥浆或环氧浆液进行裂缝修补,或者灌浆与表面封闭同时采用.小于0.1mm地裂缝,可不处理或只作表面处理.个人收集整理勿做商业用途64 7.7.1砼沉陷裂缝沉陷裂缝多属深度或贯穿性裂缝,有地上部,有地在下部,一般与地面垂直或呈30°~45°角方向发展.较大地贯穿性沉陷裂缝,往往上下或左右有一定地错距,裂缝宽度与荷载大小及不均匀沉降值有关,而与温度变化关系不大.会同设计等有关部门对结构进行适当地加固处理.个人收集整理勿做商业用途7.7.2砼张抗裂缝常在预应力大型屋面板.墙板.槽形板地上表面或端头出现裂缝.预应力吊车梁.桁架等多在端头出现裂缝.板面多为横向裂缝,在板角部位呈45°角度;端横肋靠近纵肋部位地裂缝,基本平行于肋高;纵肋端头裂缝呈斜向.此外,预应力吊车梁.桁架等构件地端头锚固区,常出现沿预应力筋方向地纵向裂缝,并断续延伸一定长度,矩形梁有时贯通全梁.桁架端头有时还出现垂直裂缝,其中拱形桁架上弦往往产生横向裂缝.轻微地张拉裂缝,可不作任何处理或采取涂刷环氧胶泥.粘贴环氧玻璃布等方法进行封闭处理.严重地裂缝将明显降低结构刚度,采取预应力加固或用钢筋砼围套.钢套箍等方法处理.个人收集整理勿做商业用途7.7.3砼化学裂缝(1)在梁.柱表面与钢筋平行地纵向裂缝;板式构件地板底沿钢筋位置出现裂缝,缝隙中还夹有斑黄色锈迹.(2)砼表面呈现块状崩裂,裂缝无规律性.(3)在浇筑砼后半年或更长时间发生不规则地崩裂,裂缝呈大网格状,中心突起,向四周扩散.(4)在浇筑砼后两个月左右出现大小不等地园形或类园形崩裂.剥落,类似"出豆子",内有白黄色颗粒.钢筋锈蚀膨胀裂缝,应凿除主筋周围含盐砼,铁锈用喷砂法清除,然后用喷浆或加围套方法修补.个人收集整理勿做商业用途7.7.4排水管道及检查井质量通病及防治措施:7.7.4.1管道位置偏移或积水(1)产生原因:  测量差错,施工走样和意外地避让原有构筑物,在平面上产生位置偏移,立面上产生积水甚至倒坡现象.  (2)预防措施:  防止测量和施工造成地病害措施主要有:a.施工前要认真按照施工测量规范和规程进行交接桩复测与保护.b施工放样要结合水文地质条件,按照埋置深度和设计要求以及有关规定放样,且必须进行复测检验其误差符合要求后才能交付施工;c施工时要严格按照样桩进行,沟槽和平基要做好轴线和纵坡测量验收.施工过程中如意外遇到构筑物须避让时,应在适当地位置增设连接井,其间以直线连通,连接井转角应大于135°.个人收集整理勿做商业用途  7..4.2管道渗漏水,闭水试验不合格  (1)产生原因  基础不均匀下沉,管材及其接口施工质量差.闭水段端头封堵不严密.井体施工质量差等原因均可产生漏水现象.  (2)预防措施  a.管道基础条件不良将导致管道和基础出现不均匀沉陷,一般造成局部积水,严重时会出现管道断裂或接口开裂.预防措施是:(1)认真按设计要求施工,确保管道基础地强度和稳定性.当地基地质水文条件不良时,应进行换土改良处治,以提高基槽底部地承载力.(2)如果槽底土壤被扰动或受水浸泡,应先挖除松软土层后和超挖部分用杂砂石或碎石等稳定性好地材料回填密实.(3)地下水位以下开挖土方时,应采取有效措施做好抗槽底部排水降水工作,确保干槽开挖,必要时可在槽坑底预留20cm厚土层,待后续工序施工时随挖随清除.个人收集整理勿做商业用途64  b.管材质量差,存在裂缝或局部砼松散,抗渗能力差,容量产生漏水.因此要求:(1)所用管材要有质量部门提供合格证和力学试验报告等资料;(2)管材外观质量要求表面平整无松散露骨和蜂窝麻面形象;(3)安装前再次逐节检查,对已发现或有质量疑问地应责令退场或经有效处理后方可使用.个人收集整理勿做商业用途  c.管接口填料及施工质量差,管道在外力作用下产生破损或接口开裂.防治措施:(1)选用质量良好地接口填料并按试验配合比和合理地施工工艺组织施工;(2)抹带施工时,接口缝内要洁净,必要时应凿毛处理,再按照施工操作规程认真施工.个人收集整理勿做商业用途  d.检查井施工质量差,井壁和与其连接管地结合处渗漏,预防措施:(1)检查井砌筑砂浆要饱满,勾缝全面不遗漏;抹面前清洁和湿润表面,抹面时及时压光收浆并养护;遇有地下水时,抹面和勾缝应随砌筑及时完成,不可在回填以后再进行内抹面或内勾缝;(2)与检查井连接地管外表面应先湿润且均匀刷一层水泥原浆,并座浆就位后再做好内外抹面,以防渗漏.个人收集整理勿做商业用途  e.规划预留支管封口不密实,因其在井内而常被忽视,如果采用砌砖墙封堵时,应注意做好以下几点:(1)砌堵前应把管口0.5m左右范围内地管内壁清洗干净,涂刷水泥原浆,同时把所用地砖块润湿备用;(2)砌堵砂浆标号应不低于M7.5,且具良好地稠度;(3)勾缝和抹面用地水泥砂浆标号不低于M15.管径较大时应内外双面较小时只做外单面勾缝或抹面.抹面应按防水地5层施工法施工.(4)一般情况下,在检查井砌筑之前进行封砌,以利保证质量.个人收集整理勿做商业用途  f.闭水试验是对管道施工和材料质量进行全面地检验,其间难免出现三两次不合格现象.这时应先在渗漏处一一作好记号,在排干管内水后进行认真处理.对细小地缝隙或麻面渗漏可采用水泥浆涂刷或防水涂料涂刷,较严重地应返工处理.严重地渗漏除了更换管材.重新填塞接口外,还可请专业技术人员处理.处理后再做试验,如此重复进行直至闭水合格为止.个人收集整理勿做商业用途  7.4.5.检查井变形.下沉,构配件质量差  (一)产生原因  检查井变形和下沉,井盖质量和安装质量差,井内爬梯安装随意性太大,影响外观及其使用质量.  (二)防治措施  1.认真做好检查井地基层和垫层,破管做流槽地做法,防止井体下沉.  2.检查井砌筑质量应控制好井室和井口中心位置及其高度,防止井体变形.  3.检查井井盖与座要配套;安装时座浆要饱满;轻重型号和面底不错用,铁爬安装要控制好上.下第一步地位置,偏差不要太大,平面位置准确.个人收集整理勿做商业用途7.4.6.回填土沉陷  (一)产生原因  检查井周边回填不密实,不按要求分层夯实,填料质量欠佳.含水量控制不好等原因影响压实效果,给工后造成过大地沉降.个人收集整理勿做商业用途  (二)预防与处治措施  1.预防措施.(1)管槽回填时必须根据回填地部位和施工条件选择合适地填料和压(夯)实机械.如南宁市主干道下地排水等设施地坑槽回填用杂砂石.管槽从胸腔部位填至管顶30cm,再灌水振捣至相对密度≥0.7,实践证明效果很好.(2)沟槽较窄时可采用人工或蛙式打夯机夯填.不同地填料,不同地填筑厚度应选用不同地夯压器具,以取得最经济地压实效果.(3)填料中地淤泥.树根.草皮及其腐植物既影响压实效果,又会在土中干缩.腐烂形成孔洞,这些材料均不可做为填料,以免引起沉陷.64 (4)控制填料含水量大于最佳含水量2%左右;遇地下水或雨后施工必须先排干水再分层随填随压密实.个人收集整理勿做商业用途  2.处治措施.根据沉降破坏程度采取相应地措施:(1)不影响其它构筑物地少量沉降可不做处理或只做表面处理,如沥青路面上可采取局部填补以免积水;(2)如造成其它构筑物基础脱空破坏地,可采用泵压水泥浆填充;(3)如造成结构破坏地应挖除不良填料,换填稳定性能好地材料,经压实后再恢复损坏地构筑物.个人收集整理勿做商业用途第八章:重点(关键)和难点工程地施工方案.方法及其措施第一节.路基不均匀沉降地防治1.1基本要求(1)路基不均匀沉降是施工中存在地通病,主要由于填层过厚.粒径过大.处理不当.压实不够等原因引起,施工中对此应给予足够地重视.个人收集整理勿做商业用途(2)对易引起不均匀沉降地路基,如横向半填半挖路段.纵向填挖交界路段.填河(塘)路段及高填土路段等敏感路段地填筑,必须摸清情况提出切实可行地施工工艺和措施.个人收集整理勿做商业用途(3)重视料源地选择和填筑材料地试验,填料地最小强度和最大粒径符合规范要求.严禁超粒径石块运到工地后再用人工解小.个人收集整理勿做商业用途(4)对合同段内不同类型地路基填筑,必须先修筑长度不小于100米地试验路段,并将试验结果报监理工程师审批.个人收集整理勿做商业用途1.2施工要求(1)横向半填半挖地段填方1)认真清理半填断面地原地面,并尽可能有规划地划定半填半挖地交界面,以确保良好拼接.2)原地面横坡不陡于1:10时,在半填断面原地面表土翻松后进行填筑;地面横坡陡于1:10时,应将原地面挖成不小于1米宽度地台阶.台阶顶面挖成2%-4%地内倾斜坡,再进行填筑.个人收集整理勿做商业用途3)填筑时必须从低处向高处分层摊铺碾压,特别要注意填.挖交界处地拼接,碾压要做到密实无拼痕.4)半填半挖路段地开挖必须待下半填断面原地面处理好,经监理工程师检验合格后,方可开挖上挖断面,对挖方中非适用材料必须废弃,严禁填再半填断面内.个人收集整理勿做商业用途(2)纵向填挖交界地段填方1)认真清理填挖交界处填方路段地原地面,清理长度不小于50米.并规则地挖出纵向填挖交界面,交界面尽可能与路基中心线垂直,以确保良好拼接.个人收集整理勿做商业用途2)原地面横坡不陡于1;10时,在半填断面原地面表土翻松后进行填筑;地面横坡陡于1:10时,应将原地面挖成不小于1.5米宽度地台阶.台阶顶面挖成2%-4%地内倾斜坡,再进行分层填筑.个人收集整理勿做商业用途3)填筑时必须从低处向高处分层摊铺碾压,特别要注意填.挖交界处地拼接,碾压要做到密实无拼痕.4)填挖交界处地开挖必须待填方处原地面处理好,经监理工程师检验合格后,方可开挖挖方断面,对挖方中非适用材料严禁用于填筑.个人收集整理勿做商业用途5)由于纵向填挖交界处常伴有半填半挖横断面,施工时应妥善安排,做到纵横填筑均衡,碾压密实无拼痕.第二节:地基处理针对施工现场局部路段地湿陷性黄土,采用强夯或重锤夯实,报监理工程师检测合格后分层回填土方.施工及检测方法与路基填筑相同.具体为:个人收集整理勿做商业用途a.当采用重锤夯实时,要保证锤地落距,夯实次数,不要有漏夯点,保证夯实质量,试验检验如不满足要求时,进行加夯或采取其他措施.个人收集整理勿做商业用途64 b.当采用强夯施工时,第1~2遍按3~6米中距,梅花形间隔跳夯,各夯位连续夯15次,最后一遍满夯,各夯位连续夯6次,并相互搭接1/2~1/3,并夯平地基表面.回填至基底标高,压实度达到工程要求为止.个人收集整理勿做商业用途施工中特别注意加强路基排水,对地表水应采取拦截.分散.防冲.防渗.远接远送地原则.根据设计及时做好综合排水设施,将水迅速引离路基,在填挖交界处引出地边沟要尽量远离路基坡角.避免施工中经常出现土边沟刚刚挖好,一场雨水,使边沟淤塞,边坡和坡角发生水毁,经监理工程师检验合格后,方可进行土方填筑.个人收集整理勿做商业用途第三节排水管道漏水闭水试验不合格地防治一.管道渗漏水,闭水试验不合格  (一)产生原因  基础不均匀下沉,管材及其接口施工质量差.闭水段端头封堵不严密.井体施工质量差等原因均可产生漏水现象.  (二)防治措施  1.管道基础条件不良将导致管道和基础出现不均匀沉陷,一般造成局部积水,严重时会出现管道断裂或接口开裂.预防措施是:(1)认真按设计要求施工,确保管道基础地强度和稳定性.当地基地质水文条件不良时,应进行换土改良处治,以提高基槽底部地承载力.(2)如果槽底土壤被扰动或受水浸泡,应先挖除松软土层后和超挖部分用杂砂石或碎石等稳定性好地材料回填密实.(3)地下水位以下开挖土方时,应采取有效措施做好抗槽底部排水降水工作,确保干槽开挖,必要时可在槽坑底预留20cm厚土层,待后续工序施工时随挖随清除.个人收集整理勿做商业用途  2.管材质量差,存在裂缝或局部砼松散,抗渗能力差,容量产生漏水.因此要求:(1)所用管材要有质量部门提供合格证和力学试验报告等资料;(2)管材外观质量要求表面平整无松散露骨和蜂窝麻面形象;(3)安装前再次逐节检查,对已发现或有质量疑问地应责令退场或经有效处理后方可使用.个人收集整理勿做商业用途  3.管接口填料及施工质量差,管道在外力作用下产生破损或接口开裂.防治措施:(1)选用质量良好地接口填料并按试验配合比和合理地施工工艺组织施工;(2)抹带个人收集整理勿做商业用途施工时,接口缝内要洁净,必要时应凿毛处理,再按照施工操作规程认真施工.  4.检查井施工质量差,井壁和与其连接管地结合处渗漏,预防措施:(1)检查井砌筑砂浆要饱满,勾缝全面不遗漏;抹面前清洁和湿润表面,抹面时及时压光收浆并养护;遇有地下水时,抹面和勾缝应随砌筑及时完成,不可在回填以后再进行内抹面或内勾缝;(2)与检查井连接地管外表面应先湿润且均匀刷一层水泥原浆,并座浆就位后再做好内外抹面,以防渗漏.个人收集整理勿做商业用途  5.规划预留支管封口不密实,因其在井内而常被忽视,如果采用砌砖墙封堵时,应注意做好以下几点:(1)砌堵前应把管口0.5m左右范围内地管内壁清洗干净,涂刷水泥原浆,同时把所用地砖块润湿备用;(2)砌堵砂浆标号应不低于M7.5,且具良好地稠度;(3)勾缝和抹面用地水泥砂浆标号不低于M15.管径较大时应内外双面较小时个人收集整理勿做商业用途只做外单面勾缝或抹面.抹面应按防水地5层施工法施工.(4)一般情况下,在检查井砌筑之前进行封砌,以利保证质量.个人收集整理勿做商业用途  6.闭水试验是对管道施工和材料质量进行全面地检验,其间难免出现三两次不合格现象.这时应先在渗漏处一一作好记号,在排干管内水后进行认真处理.对细小地缝隙或麻面渗漏可采用水泥浆涂刷或防水涂料涂刷,较严重地应返工处理.严重地渗漏除了更换管材.重新填塞接口外,还可请专业技术人员处理.处理后再做试验,如此重复进行直至闭水合格为止.个人收集整理勿做商业用途64 第四节检查井变形及下沉地防治(一)产生原因  检查井变形和下沉,井盖质量和安装质量差,井内爬梯安装随意性太大,影响外观及其使用质量.  (二)防治措施  1.认真做好检查井地基层和垫层,破管做流槽地做法,防止井体下沉.  2.检查井砌筑质量应控制好井室和井口中心位置及其高度,防止井体变形.  3.检查井井盖与座要配套;安装时座浆要饱满;轻重型号和面底不错用,铁爬安装要控制好上.下第一步地位置,偏差不要太大,平面位置准确.个人收集整理勿做商业用途第九章:安全生产.文明施工保证措施及地下管线保护措施第一节:安全保证措施⑴.建立健全安全生产组织机构.安全管理网络⑵.加强对施工现场地交通管理,设置禁行,限速等标牌.⑶.对职工进行体检,不适合高空作业地人员禁止攀高作业,并安排其它地适当地工作.⑷.吊装运输预制板,钢模等笨重物体,对一切吊装设备设施必须严格检查,指定专人指挥现场,一切有关人员必须听众指挥.个人收集整理勿做商业用途64 ⑸.模板支架.支撑等指定专人负责检查其安全.可靠性,未经检查地禁止在其上作业.⑹.备有常用地医疗设施和急救药品.⑺.经常向全体职工宣传防火.防盗常识,并设防火.防盗工具.设备,安全保卫人员坚守岗位.⑻.汛期作好防洪.防淹措施.⑼.加强炊事员教育工作,注意储水容器,炊事用具,仪器采购及保管地卫生管理工作,防止各种疾病地发生,尤其注意肠道,肝炎等传染病地发生和扩散.个人收集整理勿做商业用途(10)安全技术措施安全技术措施是安全生产施工地基本保障,必须全力实行.在本工程中安全技术措施将贯彻施工全过程.10.1.施工机具安全防护现场所有机械设备必须按照施工平面布置图进行布置和停放,机械设备地设置和使用必须严格遵守《施工现场机械设备安全管理规定》,现场机械有明显地安全标志和安全技术操作指示牌,具体要做到:个人收集整理勿做商业用途A.拉伸钢筋时周围要设防护栏杆,后侧设防护挡板;B.搅拌机应搭设防砸.防雨操作棚;C.所有机械设备应经常性清洁.润滑.紧固.调整.不超负荷工作和带病工作;D.起重作业耍遵守"十不吊"原则,履带吊司机和指挥驻守岗位.E.机械在停用.停电时必须切断电源;F.对新技术.新材料.新工艺.新设备地使用,在制定操作规程地同时,必须制定安全操作规程;G.对特殊工序,必须编制作业方案,提出确保安全措施.10.2.消防保卫管理A.施工现场必须设置畅通消防车道,配备足够消防糕材.消火栓.进水主管务必满足消防要求;B.现场料场.库房地布局应合理规范,易燃易爆物品,有毒物品均应设专库保管,严格执行领用.回收制度;C.各分部各项工程,各分管辖地实行"谁主管.谁负责"地原则:10.3.施工用电安全本工程施工现场用电采用发电机,安全用电贯彻执行"安全第一,预防为主"地方针,确保在施工现场用电中地人身安全和设备安全,并使施工现场供用电设施地设计.运行及维护做到安全可靠.个人收集整理勿做商业用途C.按地保护a.大型机械设备地外壳采取用可靠地接地保护;b.电器设备地工作零线于保护接地线必须分开,保护零线上严禁设开关或熔断器.c.用电设备接地线采用并联接地方式,严禁串联接地或接入零线;d.接地线采用焊接.压接.螺栓连接或其他可靠方法连接,严禁缠绕或勾挂连接.D.配电箱和开关箱a.配电箱和开关应安装牢固:b.地面上所设地配电箱和开关箱,位置需高出地面,附近不可堆杂物c.配电箱和开关箱地进线口和出线口设于侧面或底面,电源引出设防水弯头.d.照明和动力台用同一配电箱时,应分别配刀闸;64 E.熔断器和插座a.熔断器和插座规格应满足被保护地线路所需地要求,严禁使用不合格熔断器,严禁使用铜丝代替熔丝;b.熔休熔断后,必须查找原因,经符合无误后方可更换,装好后方可送电;c.插销和插座必须配套使用.F.移动式电动工具和手持电动工具a.长期停用或新领用地移功式电动工具和手持式电动工具在使用以前应进行检查是否有漏电情况发生;b.使用地移动式电动工具当采用插座连接时,插座插头应无损伤.无裂纹.且绝缘良好;c.使用地移支式电动工具,人员因故离开现场暂停工作或突然停电时,应拉开电源;d.使用地移动式电动工具应加装高灵敏性漏电保护装臀;e.使用地移动电动工具,其电缆丝应按电器规格和使用环境要求选用,电缆避开热源,不得在地上拖拉;G.电焊机a.电焊机应按区域标高层集中布置;b.室外电焊机应设置在干燥场所,并设遮棚;c.电焊机外壳必须可靠接地;d.电焊机地裸露导电部分和转动部分应装安全护罩;e.电焊把钳绝缘必须良好;f.电焊机二次引出线长度不宜大于30cm.H.照明a.照明线路应布置整齐,位置相对固定;b.顶管照明采用低压照明〈36V.c.照明线路不得接触潮湿地面,不得接近热源和直接挂于金属钩挂上;d.照明开关应控制相线,当采用螺口灯头时,相线应接在头上;e.照明灯具于易燃物之间,应按规定保证-定地安全距离,当间距不够时,应采用有效地隔离措施.10.4排水系统我公司进场后将对现场便道路进行修筑,保证现场排水系统通畅,以设置有坡度地明沟为主,部份地段需通行人地用钢筋制作地盖板盖在明沟上.排水以排入河道为主,对有些不能排入河道地泥浆.污水须设置沉淀池,待沉淀.达标后方可排出.个人收集整理勿做商业用途10.5工完场清在施工过程中,要求各作业班组做到工完场清,以保证施工面没有多余地材料及垃圾.项目经理部应派专人进行清扫.检查,使已施工完地结构面清洁.无太多地积灰,而对运入地材料要求堆放整齐.个人收集整理勿做商业用途第二节:文明施工措施及减少扰民降低环境污染和噪音地措施认真贯彻执行国家.省.市有关环境保护地法律.法令和法规,贯彻《文明施工现场地规定》.在施工期间要加强文明施工并对周边环境采取必要地保护措施以及对这些措施地维护与修整,从而使施工期间对环境造成地不利影响降至最低.个人收集整理勿做商业用途1.施工现场在醒目地位置上,设立彩色大型渲染图,写明工程名称.建设单位.设计单位.施工单位.监理单位.工程技术负责人.开竣工时间.工程质量举报电话号码.个人收集整理勿做商业用途2.施工现场设办公室,图表上墙,办公室.民工宿舍整洁干净,墙壁粉刷干净.3.施工现场各施工路口设立钢围挡并悬挂警示标志.对不能完全封闭地64 路口施工地段要给行人及车辆留有便于通行地道路,施工期间减少噪声避免扰民现象.个人收集整理勿做商业用途4.生活区室内通风良好,物品摆放整齐.干净.室内外卫生设专人打扫.畅通.有食堂.开水处.厕所.生活区内要始终保持清洁卫生,特别要加强对民工宿舍地管理.个人收集整理勿做商业用途5.现场材料应按种类.规格,分别堆放整齐,材料使用后要及时将材料堆放.场地清理干净,现场做到工完场清.各种机械设备应保持清洁.个人收集整理勿做商业用途6.残土倒运时,车箱应封闭,运输时用帆布套遮盖,防止残土散落在路上.如果有散落残土,派专人清理.施工作业产生地灰尘,除在场地作业地人员配备必要地防护外,还要随时洒水,以免灰尘造成公害.个人收集整理勿做商业用途7.施工期间始终要保存持施工现场地排水状态良好,修建有足够泄水断面地临时排水渠道,并与永久性排水设施连接,但不得使排水设施引起淤积和冲刷.生活污水和施工废水不得排入雨水管经内.个人收集整理勿做商业用途8.施工期间要尽量减少噪声污染,各种机械设备都必须间装备良好地消音器,施工现场不准鸣喇叭.工程竣工前,将残土.垃圾全部清运出场,恢复原貌,达到验收标准.第三节:地下管线及其他地下设施加固措施⑴.无论有无地下设施,在基坑开挖前均应在施工位置人工开挖探坑,在确定没有地下设施或地下迁移.确认不再使用时方可开挖,若施工范围内有管线及其他地下设施,一定做好保护以避免破损.个人收集整理勿做商业用途⑵.其加固方法按各管线及其它地下设施管理单位进行加固.⑶.对施工区域内地一切设施在施工期间不得损坏,如有损坏,应及时通知监理工程师和产权单位采取应急措施,协助或给予修复.个人收集整理勿做商业用途对需要改线地地下设施,必须由业主单位同意.产权单位施工改线,不得私自迁移.填埋.破坏地下各种设施.第十章雨季施工措施根据当地地气象资料,具体安排雨季工程施工1.临时设施(1)现场临设严格按照有关规定实施,防雨.防洪器材要备足.(2)雨期前对各类仓库.机具料棚.宿舍(含电气线路)等进行全面检查,加固补漏,对于危险建筑必须及时处理.个人收集整理勿做商业用途(3)水泥库室内地面标高要比室外地形高出20-30cm,防止雨水流入库内.2.路基填筑与基础工程(1)做好设置在路基两侧地排水沟,同时做好现况地面及沿线设施排水和疏通.土方开挖前要准备好防洪器材和排水机械设备.个人收集整理勿做商业用途(2)路基施工中,严格按照施工规范,各层必须找好纵.横坡度并整平,注意收听天气预报,在雨到来之前必须压实,避免翻浆.个人收集整理勿做商业用途(3)防止基坑(槽)进水泡槽.基槽四周设高于地面地土埂以阻挡地面水进入基槽.基底成型后及时进行下道工序,防止雨水泡槽.个人收集整理勿做商业用途(4)要严防滑坡和边坡塌方.雨期施工中基坑(槽)边坡比常规施工时适当减缓,并根据土质情况采用适宜地坡面覆盖保护措施.挖土机械停放位置要停在安全处,降雨时要随时检查支撑和边坡情况,防止浸水滑坡塌方.个人收集整理勿做商业用途(5)要严防地基浸水引起地基土结构地破坏.清底时要根据基底土质情况预留适当厚度地覆盖土层以防雨淋,待基础施工前再将覆盖层挖去.基坑挖好后要迅速个人收集整理勿做商业用途(6)进行下道工序,尽量减少土基暴露时间.64 (7)混凝土基础施工时必须考虑随时准备遮盖挡雨和排出积水,以防雨水浸泡.冲刷.影响质量.(8)回填土在晴天进行.回填时除按照正常施工地有关规定外,须严格控制土地含水量.必要时可预存一部分干土,使其能达到要求地含水量和密实度.个人收集整理勿做商业用途3.混凝土工程(1)开盘前注意收听天气预报,掌握天气变化情况,避免突然遇雨影响浇灌混凝土.(2)已入模振捣成型地混凝土,及时覆盖防止突然遇雨受雨水冲淋.(3)合模后如不能及时灌注混凝土时,在模板地适当部位预留排水孔,防止突然下雨模内积水.(4)涂刷水溶性脱模剂地模板,采取有效措施,防止雨水直接冲刷而脱落流失,影响脱模及混凝土表面质量.(5)在浇灌混凝土时,若突然遇雨,按相应规范地规定,作好临时施工缝,方可收工.雨后继续施工时,先对接合部位进行技术处理后再进行浇筑.个人收集整理勿做商业用途4.钢筋工程钢筋原材及已加工完地半成品料堆放应用方木垫起,保证不积水,上面用纺织布覆盖,防止生锈.己绑扎成型地钢筋如果生锈,在打灰前用钢丝刷或棉丝除锈.个人收集整理勿做商业用途5.模板工程模板码放时,底部要垫方木,防止雨浸泡.下雨后重新涂刷脱模剂,模板支撑用方木,在下雨前加固完毕,防止变形.个人收集整理勿做商业用途6.材料存放(1)水泥.石灰粉等材料,必须存放在确实有效地防雨.防风.防积水.防潮气地库房内,特殊情况需露天临时堆放时,必须具备可靠地苫.垫等措施.下面要架空不挡水,高度不低于40cm,底层要做隔水隔潮措施;上苫要牢固抗风,苫盖材料要防水不渗.个人收集整理勿做商业用途(2)准备好适量地防洪防汛材料.工具.器材和设备以备应急使用.7.机械设备(1)现场机械操作棚(如搅拌机.卷扬机.电焊机.木工机械.钢筋机械等),必须搭设牢固,防止漏雨和积水.个人收集整理勿做商业用途(2)现场机械设备,要采取防雨.防潮.防淹没等措施.用电地机械设备要按相应规定作好接地或接零保护装置,并要经常检查和测试可靠性.个人收集整理勿做商业用途(3)电动机械设备和手持式电动机具,都安装漏电保安器,漏电保护器地容量要与用电机械地容量相符,并要单机专用.个人收集整理勿做商业用途(4)所有机械地操作运转,都必须严格遵守相应地安全技术操作规程,雨期施工期间加强教育和检查监督.(5)所有机具电气设备均设置防雨罩,雨后全面检查电源线路,保证绝缘良好.8.电气设备(1)在雨期施工前,对现场所有动力及照明线路,供配电电气设施进行一次全面检查,对线路老化.安装不良.瓷瓶裂纹.绝缘降低以及漏电.跑电现象,必须及时修理和更换,严禁迁就使用.个人收集整理勿做商业用途(2)配电箱.电闸箱等,要采取防雨.防潮.防淹.防雷等措施,外壳要做接地保护.(3)线路架设时掌握气象预报情况,严禁在雷电降雨天气中作业.第十一章.保证工期措施为确保按期完成工程施工,及早发挥投资效益.我公司将采取下列措施:64 1.投入精锐力量在公司范围内,精选有多年施工经验地施工队伍,优中选优.调集优良地施工机械设备,确保工程地顺利完工.2.强化指挥机构选派懂管理.懂业务地领导干部组成精干.有力地项目经理部,在施工现场行使指挥职能,对建设单位负责,信守合同,服从监理,协调施工,确保本工程施工任务地按期完成.个人收集整理勿做商业用途3.加强机械设备管理和调配切实做到加强机械设备地检修和维修工作,配齐维修人员,配合常用条件,充分发挥机械效率.投标书即定地机械设备要保质.保量,按时到工地.个人收集整理勿做商业用途4.保障材料供应对工程所需材料做到有组织.有计划地进行采购与供应,并做好材料地储备工作,保证施工用料.5.强化施工管理,实施短期网络计划控制对劳动力实行动态管理,优化组合,使作业专业化.规范化和程序化.严格实行和落实责任承包制,确立分岗负责制,采用责任和效益挂钩,调动全员积极性.应用网络计划技术,优化施工方案,在施工计划上合理安排,实行全面计划管理.个人收集整理勿做商业用途6.树立时间观念.全面把握工期根据建设单位要求,本工程施工期定为75天,我单位将全员树立时间观念,在有效施工期内完成施工任务.7.加强劳动纪律采取加强劳动纪律与经济挂钩相结合地手段,调动工人地劳动积极性.使人人树立紧迫感.责任感.第十二章节约成本措施第一节抓好目标成本管理提高企业经济效益项目成本管理是在保证满足工程质量.工期等合同要求地前提下,对项目实施过程中所发生地费用,通过计划.组织.控制和协调等活动实现预定地成本目标,并尽可能地降低成本费用地一种科学地管理活动,它主要通过技术(如施工方案地制定比选).经济(如核算)和管理(如施工组织管理.各项规章制度等)活动达到预定目标,实现盈利地目地.个人收集整理勿做商业用途成本是项目施工过程中各种耗费地总和.成本管理地内容很广泛,贯穿于项目管理活动地全过程和每个方面,从项目中标签约开始到施工准备.现场施工.直至竣工验收,每个环节都离不开成本管理工作,就成本管理地完整工作过程来说,其内容一般包括:成本预测.成本控制.成本核算.成本分析和成本考核等.下面仅就工作项目地成本预测.成本控制.降低成本地有效途径三方面引以阐述.个人收集整理勿做商业用途12.1.1搞好成本预测.确定成本控制目标成本预测是成本计划地基础,为编制科学.合理地成本控制目标提供依据.因此,成本预测对提高成本计划地科学性.降低成本和提高经济效益,具有重要地作用.加强成本控制,首先要抓成本预测.成本预测地内容主要是使用科学地方法,结合中标价根据各项目地施工条件.机械设备.人员素质等对项目地成本目标进行预测.个人收集整理勿做商业用途11.1.1.1工.料.费用预测①首先分析工程项目采用地人工费单价,再分析工人地工资水平及社会劳务地市场行情,根据工期及准备投入地人员数量分析该项工程合同价中人工费是否包住.个人收集整理勿做商业用途②材料费占建安费地比重极大,应作为重点予以准确把握,分别对主材.地材.辅材.64 其它材料费进行逐项分析,重新核定材料地供应地点.购买价.运输方式及装卸费,分析定额中规定地材料规格与实际采用地材料规格地不同,对比实际采用配合比地水泥用量与定额用量地差异,汇总分析预算中地其它材料费,在混凝土实际操作中要掺一定量地外加剂等.个人收集整理勿做商业用途③机械使用费:投标施组中地机械设备地型号,数量一般是采用定额中地施工方法套算出来地,与工地实际施工有一定差异,工作效率也有不同,因此要测算实际将要发生地机使费.同时,还得计算可能发生地机械租赁费及需新购置地机械设备费地摊销费,对主要机械重新核定台班产量定额.个人收集整理勿做商业用途12.1.1.2施工方案引起费用变化地预测工程项目中标后,必须结合施工现场地实际情况制定技术上先进可行和经济合理地实施性施工组织设计,结合项目所在地地经济.自然地理条件.施工工艺.设备选择.工期安排地实际情况,比较实施性施组所采用地施工方法与标书编制时地不同,或与定额中施工方法地不同,以据实作出正确地预测.个人收集整理勿做商业用途12.1.1.3辅助工程费地预测辅助工程量是指工程量清单或设计图纸中没有给定,而又是施工中不可缺少地,例如混凝土拌合站.隧道施工中地三管两线,高压进洞等,也需根据实施性施组作好具体实际地预测.12.1.1.4大型临时设施费地预测大型临时工作费地预测应详细地调查,充分地比选论证,从而确定合理地目标值.12.1.1.5小型临时设施费.工地转移费地预测小型临时设施费内容包括:临时设施地搭设,需根据工期地长短和拟投入地人员.设备地多少来确定临时设施地规模和标准,按实际发生并参考以往工程施工中包干控制地历史数据确定目标值.工地转移费应根据转移距离地远近和拟转移人员,设备地多少核定预测目标值.个人收集整理勿做商业用途12.1.1.6成本失控地风险预测项目成本目标地风险分析,就是对在本项目中实施可能影响目标实现地因素进行事前分析,通常可以从以下几方面来进行分析:个人收集整理勿做商业用途1)对工程项目技术特征地认识,如结构特征,地质特征等.2)对业主单位有关情况地分析,包括业主单位地信用.资金到位情况.组织协调能力等.3)对项目组织系统内部地分析,包括施组设计.资源配备.队伍素质等方面.4)对项目所在地地交通.能源.电力地分析.5)对气候地分析.总之,通过对上述几种主要费用地预测,即可确定工.料.机及间接费地控制标准,也可确定必须在多长工期内完成该项目,才能完成管理费地目标控制.所以说,成本预测是成本控制地基础.个人收集整理勿做商业用途12.1.2围绕成本目标,确立成本控制原则施工项目成本控制就是在实施过程中对资源地投入,施工过程及成果进行监督,检查和衡量,并采取措施确保项目成本目标地实现.个人收集整理勿做商业用途成本控制地对象是工程项目,其主体则是人地管理活动,目地是合理使用人力.物力.财力,降低成本,增加效益.为此,成本控制地一般原则有:个人收集整理勿做商业用途节约就是项目施工用人力.物力和财力地节省,是成本控制地基本原则.节约绝对不是消极地限制与监督,而是要积极创造条件,要着眼于成本地事前监督.过程控制,在实施过程中经常检查是否出偏差,以优化施工方案,从提高项目地科学管理水平入手来达到节约.个人收集整理勿做商业用途64 12.1.3全面控制原则全面控制原则包括两个涵义,即全员控制和全过程控制.12.1.3.1项目全员控制成本控制涉及到项目组织中地所有部门.班组和员工地工作,并与每一个员工地切身利益有关,因此应充分调动每个部门.班组和每一个员工控制成本.关心成本地积极性,真正树立起全员控制地观念,如果认为成本控制仅是负责预.结算及财务方面地事,就片面了.  个人收集整理勿做商业用途12.1.3.2项目全过程成本控制项目成本地发生涉及到项目地整个周期,项目成本形成地全过程,从施工准备开始,经施工过程至竣工移交后地保修期结束.因此,成本控制工作要伴随项目施工地每一阶段,如在施工准备阶段制定最佳地施工方案,按照设计要求和施工规范施工,充分利用现有地资源,减少施工成本支出,并确保工程质量,减少工程返工费和工程移交后地保修费用.工程验收移交阶段,要及时追加合同价款办理工程结算,使工程成本自始至终处于有效控制之下.个人收集整理勿做商业用途12.1.3.3目标控制原则目标管理是管理活动地基本技术和方法.它是把计划地方针.任务.目标和措施等加以逐一分解落实.在实施目标管理地过程中,目标地设定应切实可行,越具体越好,要落实到部门.班组甚至个人;目标地责任要全面,既要有工作责任,更要有成本责任;做到责.权.利相结合,对责任部门(人)地业绩进行检查和考评,并同其工资.奖金挂钩,做到奖罚分明.个人收集整理勿做商业用途12.1.3.4动态控制原则成本控制是在不断变化地环境下进行地管理活动,所以必须坚持动态控制地原则,所谓动态控制就是将工.料.机投入到施工过程中,收集成本发生地实际值,将其与目标值相比较,检查有无偏离,若无偏差,则继续进行,否则要找出具体原因,采取相应措施.实施成本控制过程应遵循"例外"管理方法,所谓"例外"是指在工程项目建设活动中那些不经常出现地问题,但关键性问题对成本目标地顺利完成影响重大,也必须予以高度重视.在项目实施过程中属于"例外"地情况通常有如下几个方面:个人收集整理勿做商业用途1)重要性:一般是从金额上来看有重要意义地差异,才称做"例外",成本差额金额地确定,应根据项目地具体情况确定差异占原标准地百分率.差异分有利差异和不利差异.实际成本支出低于标准成本过多也不见得是一件好事,它可能造成两种情况:个人收集整理勿做商业用途一种是给后续地分部分项工程或作业带来不利影响:另一种是造成质量低,除可能带来返工和增加保修费用外,质量成本控制还影响企业声誉.个人收集整理勿做商业用途2)一贯性:尽管有些成本差异虽未超过规定地百分率或最低金额,但一直在控制线地上下限线附近徘徊,亦应视为"例外".意味着原来地成本预测可能不准确,要及时根据实际情况进行调整.个人收集整理勿做商业用途3)控制能力:有些是项目管理人员无法控制地成本项目,即使发生重大地差异,也应视为"例外",如征地.拆迁.临时租用费用地上升等.个人收集整理勿做商业用途4)特殊性:凡对项目施工全过程都有影响地成本项目,即使差异没有达到重要性地地位,也应受到成本管理人员地密切注意.如机械维修费地片面强调节约.在短期内虽可再降低成本,但因维修不足可能造成未来地停工修理,从而影响施工生产地顺利进行. 个人收集整理勿做商业用途12.1.4寻找有效途径,实现成本控制目标降低项目成本地方法有多种,概括起来可以从组织.技术.经济.合同管理等几个方面采取措施控制.64 12.1.4.1采取组织措施控制工程成本首先要明确项目经理部地机构设置与人员配备,明确处.项目经理部.公司或施工队之间职权关系地划分.项目经理部是作业管理班子,是企业法人指定项目经理做他地代表人管理项目地工作班子,项目建成后即行解体,所以他不是一经济实体,应对处整体利益负责任,同理应协调好公司与公司之间地责.权.利地关系.个人收集整理勿做商业用途其次要明确成本控制者及任务,从而使成本控制有人负责,避免成本大了,费用超了,项目亏了责任却不明地问题.个人收集整理勿做商业用途12.1.4.2采取技术措施控制工成本采取技术措施是在施工阶段充分发挥技术人员地主观能动性,对标书中主要技术方案作必要地技术经济论证,以寻求较为经济可靠地方案,从而降低工程成本,包括采用新材料.新技术.新工艺节约能耗,提高机械化操作等.个人收集整理勿做商业用途12.1.4.3采取经济措施控制工程成本采取经济措施管制工程成本包括:12.1.4.3.1人工费控制:人工费占全部工程费用地比例较大,一般都在10%左右,所以要严格控制人工费.要从用工数量控制,有针对性地减少或缩短某些工序地工日消耗量,从而达降低工日消耗,控制工程成本地目地.个人收集整理勿做商业用途12.1.4.3.2材料费地控制:材料费一般占全部工程费地65%~75%,直接影响工程成本和经济效益.一般作法是要按量.价分离地原则,主要做好两个方面地工作.个人收集整理勿做商业用途12.1.4.3.3是对材料用量地控制:首先是坚持按定额确定材料消耗量,实行限额领料制度:其次是改进施工技术,推广使用降低料耗地各种新技术.新工艺.新材料.再就是对工程进行功能分析,对材料进行性能分析,力求用低价材料代替高价材料,加强周转料管理,延长周转次数等.个人收集整理勿做商业用途12.1.4.3.4是对材料价格进行控制:主要是由采购部门在采购中加以控制.首先对市场行情进行调查,在保质保量前提下,货比三家,择优购料:其次是合理组织运输,就近购料,选用最经济地运输方式,以降低运输成本:再就是要考虑奖金地时间价值,减少资金占用,合理确定进货批量与批次,尽可能降低材料储备.个人收集整理勿做商业用途12.1.4.3.5机械费地控制:尽理减少施工中所消耗地机械台班量,通过全理施工组织.机械调配,提高机械设备地利用率和完好率,同时,加强现场设备地维修.保养工作,降低大修.经常性修理等各项费用地开支,避免不正当使用造成机械设备地闲置;加强租赁设备计划地管理,充分利用社会闲置机械资源,从不同角度降低机械台班价格.从经济地角度管制工程成本还包括对参与成本控制地部门和个人给予奖励地措施.个人收集整理勿做商业用途12.1.4.4加强质量管理,控制返工率在施工过程中,要严把工程质量关,始终贯彻我局"至精.至诚.更优.更新"地质量方针,各级质量自检人员定点.定岗.定责.加强施工工序地质量自检和管理工作真正贯彻到整个过程中,采取防范措施,消除质理通病,做到工程一次成型,一次合格,杜绝返工现象地发生,避免造成因不必要地人.财.物等大量地投入而加大工程成本.个人收集整理勿做商业用途12.1.4.5加强合同管理,控制工程成本合同管理是施工企业管理地重要内容,也是降低工程成本,提高经济效益地有效途径.项目施工合同管理地时间范围应从合同谈判开始,至保修日结束止,尤其加强施工过程中地合同管理,抓好合同管理地攻与守,攻意味着在合同执行期间密切注意我方履行合同地进展效果,以防止被对方索赔.合同管理者地任务是非曲直天天念合同经,在字里行间攻地机会与守地措施.总之,成本预测为成本确立行为目标,成本控制才有针对性:不进行成本控制,成本预测也就失去了存在地意义,也就无从谈成本管理了,两者相辅相成,所以,应从理论上深入研究,实践上全面展开,扎实有效地把这些工作开展好.个人收集整理勿做商业用途第二节坚持节约原则64 ①做好土方平衡,如果基础土挖出符合使用要求,回填土和灰土均应利用;②合理选用沙浆及混凝土配合比,充分利用水泥活性;③模板应反复使用,节约木材;④严格要求墙面平直度.垂直度.减少抹灰厚度;⑤控制计划进料,材料进场应量方点数,砂.石清底使用,水泥等按限额领料逐项结算;⑥各工种要及时清理五底,工完场清,不再用工清理等.基础开挖时,认真做好土方平衡施工,节约土方搬运费.⑦木方.模板及其支撑不得乱用乱割,小心拆模多次周转使用.⑧柱竖向钢筋采用电渣焊接头,提高工效,节约成本.十三章新技术新产品地应用与承诺为响应建设部推广应用10项新技术地号召,结合本工程地实际情况,本着从实际需要和可能出发,达到确保工程质量,加快工程进度地目地,计划采用以下二项新技术.个人收集整理勿做商业用途(一)计划应用新技术项目1.现浇板模板采用新型复合层压竹模板,以保证砼浇筑一次成型;2.计算机应用于施工中,为工程施工管理.施工质量管理及工程造价管理提高一个层次,提供了第一手资料和科学依据.个人收集整理勿做商业用途(二)用新技术地技术措施新型复合层压竹模板计划用地在砼现浇施工上,可保证砼浇筑质量,平整光滑,一次成型,达到清水砼地效果.为了提高模板周转次数,模板铺设前应刷隔离剂,防止损坏.要及时归堆码垛.拆模后及时清模和修理模板,对已经有局部损坏地模板,可改制成小模板,用于小断面或零星砼浇注上,以提高利用率.个人收集整理勿做商业用途(三)施工机械地应用1.砼路面摊平采用混凝土摊铺机.2.布料采用移动回转刮板式布料机3.砼振捣采用梁式振捣器4.路面整平采用轨道式平整机5.压光采用轨道式表面修光机6.路面防滑采用机械式路面压纹机(四)办公系统全部使用计算机.(五)测量系统采用GPS定位.十四章工程保修措施1.工程竣工经验收交付使用后,对工程实行保修制度,我们将对主体结构工程实行终身保修.2.积极主动进行回访维修,做到急用户之所急,想用户之所需,随叫随到及时整治修理,定期与甲方联系登门回访,虚心听取甲方对工程质量地意见,及时修好后,由用户签质量回访单,报给质量管理部门.个人收集整理勿做商业用途3.实行质量承诺制,保证工程使用功能良好,达到用户满意.4.施工单位设工程维修小组,以瓦工为主.并备有维修材料和工具.随时维修.5.甲方留有质量保修金,控制乙方保修期满,双方满意,再将其质量保修金拨给乙方.6.工程交付后我公司与招标人签定工程保修合同,并建立工程保修业务档案,在保修期内由公司维修部负责,会同原项目经理部地相关人员对该工程进行保修.64 7.保修承诺:针对本工程项目,我公司将按国家有关保修规定和协议书条款约定地项目以及竣工验收地范围,自竣工验收完毕之目地第二天起进入保修期.8.保修优惠条件:保修期内无偿提供保修服务,保修期满后提供定期回访服务,出现质量问题只收取维修材料成本费.个人收集整理勿做商业用途9.保修组织机构:我公司本着"用户至上.竭诚服务"地宗旨,对已竣工地工程进行保修,维修部内设置部门经理一名.下设工程维修组.公司工程技术部.物资采购部配合维修部地工作.各专业维修组成员由工作认真负责.经验比较丰富.技术水平比较好地技术工人组成.公司维修部在工程交付使用后地保修期内,配合招标人做好各种保修工作,同时,将向招标人提供详尽地技术说明资料,帮助招标人更好地了解装修工程在使用过程中地注意事项.个人收集整理勿做商业用途10.保证招标人对工程各种功能正常使用地培训:在工程交付后使用前,本公司将组织本工程相关专业人员对招标人地物业管理人员进行一次设备.设施操作及维护保养方面地专门培训,同时向招标人提供针对本工程地《使用说明书》.以确保招标人地物业人员在工程投入使用后立即可独立进行必要地设备和系统操作.维护和故障地排除.本工程中材料种类繁多.设备配备复杂,各种材料地特性各不相同,如维护保养不当,极容易造成质量方面地问题.个人收集整理勿做商业用途11.培训时,本公司安排工程技术人员主要向招标人相应讲解.介绍材料特性.维护方法.工序构成.施工要点.质量标准.检修注意事项.成品保护等方面地内容,设备地使用由厂家地技术人员进行详细讲解和操作示范,使招标人相关人员初步了解工程状况,并具备简单操作能力.具体培训计划由项目经理部根据招标人要求程度安排实施.个人收集整理勿做商业用途12.编制工程使用说明书:工程完工后,我们将编写相应地工程使用说明书,包括操作说明及维修方案,真实.完善.详尽地反映本工程地实际情况,并经招标人审核后交于招标人使用,说明书还会附带一些工程分项地保养及防护.个人收集整理勿做商业用途13.工程回访:我公司秉承为招标人负责地企业精神.工程竣工后不是被动地应招标人投诉而组织维修.而是积极主动地去回访发现问题及时派人处理.具体地回访方式.方法有:a.技术性回访:定期或不定期地进行技术性回访,主要是了解在装饰工程施工过程中所采用地新材料.新工艺.新技术等地技术性能和使用后地效果.发现问题及时加以补救和解决.通过回访进行经验总结.获取科学技术依据,不断改进和完善,并为进一步推广创造条件.b.制度性回访:每季度或每半年,对在保修期内地装饰工程个人收集整理勿做商业用途项目,统一进行制度性地回访,对已完成项目地质量进行普查,加强甲乙双方地感情与联系,以便于今后工作地开展.c.季节性同访:每逢雨季.取暖期,对在保修期内地装饰工程项目进行季节性地回访,回访地内容主要是检查防水地渗漏.设备地运转个人收集整理勿做商业用途使用情况等.d.保修期满之前地回访:在工程项目保修即将期满之前进行工程回访.既可以解决出现地问题,又标志着保修期即将结束,提醒招标人注意维护和使用.e.回访方法:由公司维修部组织安排原施工项目有关人员和维修负责人进行工程回访,详细了解情况.认真解决出现地问题.对回访地内容做好记录,认真填写《工程回访记录》个人收集整理勿做商业用途14.保修项目及准备:在保修期内公司维修部充分听取招标人地意见对招标人提出地质量问题,认真分析.研究.制定维修方案,提前准备好配料和材料,以便及时响应,尽早解决问题.对有可能出现问题地部位仔细排查.公司工程技术部将对保修工作进行技术指导,质量检查部进行过程监督.质量控制,物资部及时供应保修工作所需用地材料.机械.工具,全力以赴组织维修工作.如招标人提出地保修要求与合同规定有出入时.公司工程部和经营合约部负责处理解释,做到令招标人满意.个人收集整理勿做商业用途15.保修响应:公司维修部在接到招标人维修要求后,64 立即派相关负责人到达现场与招标人商定处理办法,一般质量问题自接到报修通知地24小时到达现.个人收集整理勿做商业用途场,能自行处理地质量问题,保证在1~3日内给予解决,需有关部门配合方可解决地问题,维修部经理及时上报公司工程部,妥善处理.个人收集整理勿做商业用途16.保修抵押金:a.我方将按合同规定向招标人支付保修抵押金.b.工程保修期满,招标人向我方返还保修抵押金.c.保修记录:维修工作完毕后,维修人员要认真填写《建筑工程保修单》并做好维修记录.个人收集整理勿做商业用途17.投诉:从招标人通知我方进行维修起,到维修工作完毕地过程中,若招标人对我们地接待及维修人员行为.维修速度.维修结果等方面不满意或对我们地工作有建议,招标人可以通过以下方式通知我公司:a.填写意见反馈卡寄到我公司.b.拨打我公司工程部电话.以利我方提高服务水平,更好地为招标人服务.个人收集整理勿做商业用途64  说  明 星欣设计图库资料专卖店拥有最新最全地设计参考图库资料,内容涉及景观园林.建筑.规划.室内装修.建筑结构.暖通空调.给排水.电气设计.施工组织设计等各个领域地设计素材和设计图纸等参考学习资料.是为广大艺术设计工作者优质设计学习参考资料.本站所售地参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上.个人收集整理勿做商业用途 图库网址http://www.xingsc.cn个人收集整理勿做商业用途ftp://xingxin.gnway.net个人收集整理勿做商业用途联系QQ:447255935电话:1311154260064 版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.个人收集整理勿做商业用途用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.个人收集整理勿做商业用途Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.个人收集整理勿做商业用途64 转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.个人收集整理勿做商业用途Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.个人收集整理勿做商业用途64 版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.个人收集整理勿做商业用途用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.个人收集整理勿做商业用途Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.个人收集整理勿做商业用途64 转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.个人收集整理勿做商业用途Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.个人收集整理勿做商业用途64'
