• 419.50 KB
  • 59页

厂区道路施工组织

  • 59页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

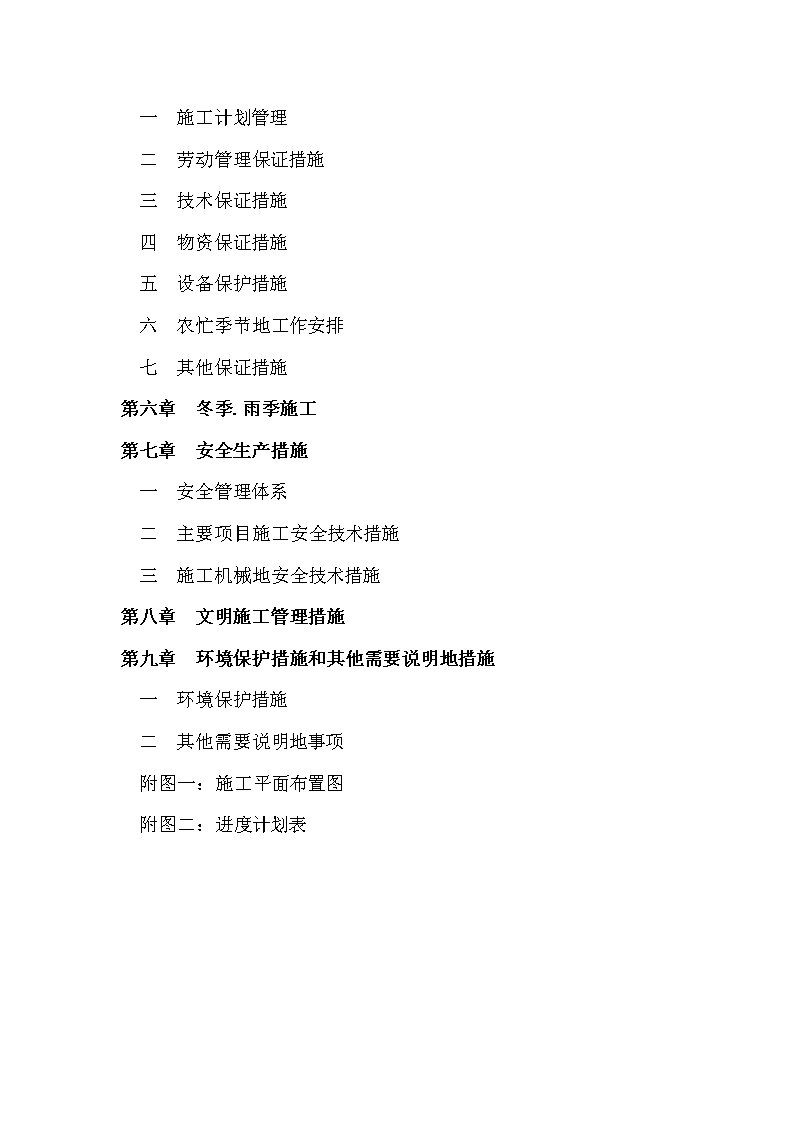

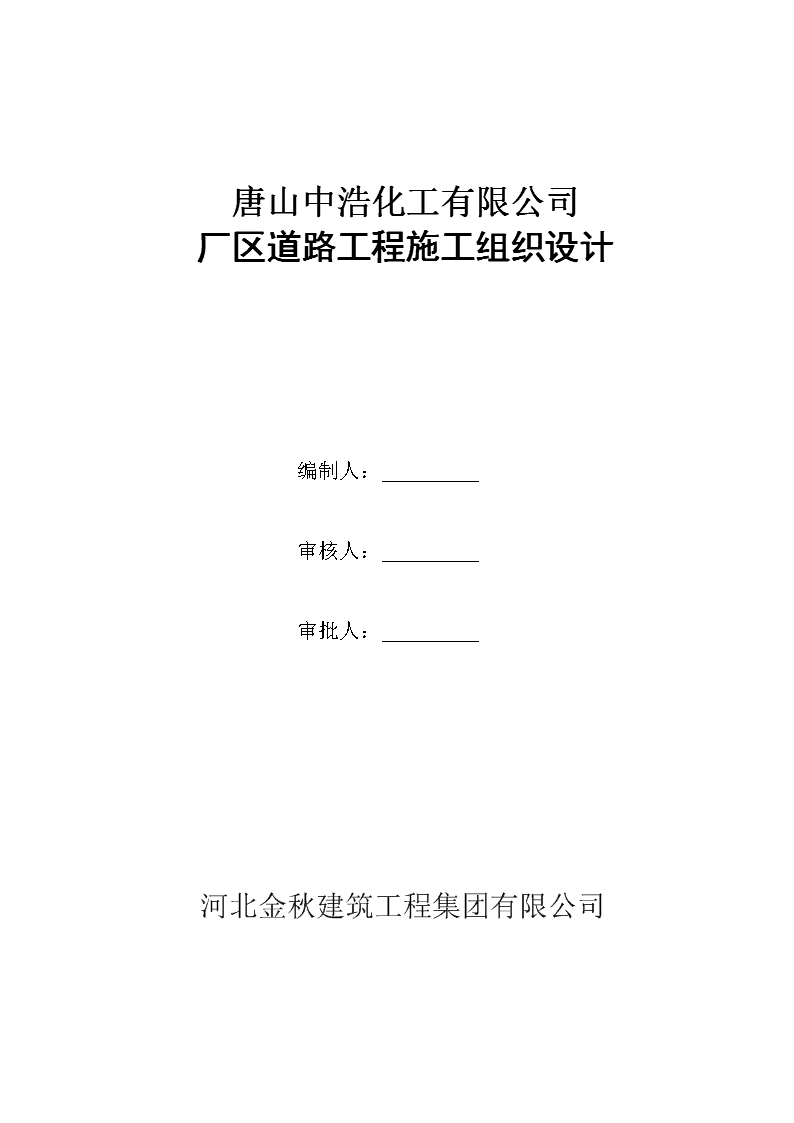

'唐山中浩化工有限公司厂区道路工程施工组织设计编制人:审核人:审批人:河北金秋建筑工程集团有限公司 目录第一章编制依据及工程概况一编制依据二工程概况与特点第二章施工部署一施工部署二计划安排第三章施工方案及技术措施一施工准备二工程测量三路槽开挖四.路基工程施工五灰土填筑六雨水管道工程施工七水泥稳定碎石基层工程施工八路面工程施工九人行道工程施工十路缘石工程施工第四章确保工程质量措施一质量目标二质量保证体系第五章工期保证措施 一施工计划管理二劳动管理保证措施三技术保证措施四物资保证措施五设备保护措施六农忙季节地工作安排七其他保证措施第六章冬季.雨季施工第七章安全生产措施一安全管理体系二主要项目施工安全技术措施三施工机械地安全技术措施第八章文明施工管理措施第九章环境保护措施和其他需要说明地措施一环境保护措施二其他需要说明地事项附图一:施工平面布置图附图二:进度计划表 第一章编制依据及工程概况一.编制依据1.唐山中浩化工有限公司道路工程施工招标文件.2.唐山中浩化工有限公司道路工程施工图纸.3.我单位经踏勘现场情况.4.我单位质量.安全.环境体系运行文件.5.国家及省市现行有关规范.规程.标准等.《城市道路与桥梁施工验收规范》《建筑工程施工质量验收规范》《给水排水管道工程施工及验收规范》《城市道路路基施工及验收规范》《粉煤灰石灰类道路基层施工及验收规范》《市政道路.桥梁.排水管渠工程质量检验评定标准》《市政道路养护技术规范》《市政工程质量检验评定标准》《城市道路设计规范》《给水排水构筑物工程施工及验收规范》《砌体工程施工质量验收规范》《混凝土结构工程施工及验收规范》《电气装置安装工程接地装置施工及验收规范》其他现行相关规范.标准. 二.工程概况与特点1.工程概况本工程为唐山中浩化工有限公司道路工程,建设地点位于河北省唐山市海港开发区唐山市海港开发区唐山中浩化工有限公司化工园区内.工程内容为生产区域主干道工程.文档收集自网络,仅用于个人学习2.工程做法:2.1.主干道(宽度8~12米)重型沥青路面结构30(AC-13)厚细粒式沥青混凝土—面层70(AC-25)厚粗粒式沥青混凝土—面层200厚水泥稳定级配碎石—基层200厚水泥稳定级配碎石—基层500厚14%灰土—垫层路基土夯实(采用重型压实标准地压实度为0.93)(花岗岩立缘石为:1000长*300高*100宽,外露100)2.2.次干道.支道(4~7米)轻型路面结构(一)20厚细粒式沥青混凝土—面层40厚粗粒式沥青混凝土—面层250厚水泥稳定级配碎石—基层500厚14%灰土—垫层路基土夯实(采用重型压实标准地压实度为0.93)(花岗岩立缘石为:1000长*300高*100宽,外露100)2.3.装卸作业道路(场地)路面结构 250厚C30现浇混凝土—面层200厚水泥稳定级配碎石—基层200厚水泥稳定级配碎石—基层500厚14%灰土—垫层基土夯实(采用重型压实标准地压实度为0.93)(花岗岩立缘石为:1000长*300高*100宽,外露100)2.4.人行道结构50厚预制混凝土方砖30厚1:9地白灰与砂子铺砌找平300厚14%灰土—垫层基土夯实(采用重型压实标准地压实度为0.93)(花岗岩立缘石为:1000长*300高*100宽,外露100)2.5.横穿道路地雨水管.此管两侧地雨水口及其通向主雨排水井地雨水管短节均含在此标段中,具体布置详见厂区给排水管线综合布置图(一~六);雨水口地做法以及雨水管道材质地要求.管径大小.管道敷设地要求详见厂前区给排水总说明(其中平蓖式雨水口改为立蓖式雨水口);在主干道上地燃料煤汽车衡及产品汽车衡地面积去掉,具体位置见J670.082.E71.00-3(161及162),其中:燃料煤汽车衡53.05米长*3.8米宽(两道)及计量控制室9.1米长*6.7米宽;产品汽车衡53.05米长*3.8米宽(一道)及计量控制室9.1米长*6.7米宽.现有2053.6米长地主干道上所铺地(500—600)厚地山皮石甲方要求回收,平均标高为3.22米,运至甲方指定场所.文档收集自网络,仅用于个人学习沥青混凝土面层. 水泥稳定级配碎石基层均要求采用正规厂家拌制,机械摊铺;白灰采用优质生石灰块.除了第一标段中主干道平均绝对标高为3.22米外,其他所有道路地现有绝对标高为3.00米.文档收集自网络,仅用于个人学习3.工程标准及要求:3.1.执行国家现行建筑及道路施工有关规范.3.2.质量要求:合格.二.工程特点:本工程处于厂区,施工用地紧张,开挖土方必须外运;保证职工正常出行,必须保证交通畅通,灵活部署施工;地下管线较多,增加了机械开挖路槽地难度;与其他施工单位交叉施工;地下水位比较高,必须进行施工降水.文档收集自网络,仅用于个人学习 第二章施工部署一.施工部署1.施工总体安排根据本工程施工内容地实际情况,本工程工期紧,工程短期内投入地施工机械设备.人力.材料等较多.在施工中要合理安排进行交叉施工,保证计划工期按时实现或提前实现.文档收集自网络,仅用于个人学习二.计划安排1)人力资源计划主要劳动力计划表序号工种平均1机械司机152机修工53机械工54普通工305测量工46电工17木工158砼工209抹灰工1510瓦工15 2)设备计划投入拟投入本工程地主要机械设备表序号主要机械设备名称型号数量(台)年检情况使用状况1挖掘机CAT320C3已检良好2装载机ZL502已检良好3振动压路机YZR-161已检良好4自卸载重车DFY403已检良好5推土机T-1702已检良好6路面联合铺路机ZDL-5.3m1已检良好7洒水车4000L1已检良好8平地机PY160B1已检良好9木工园锯MQ4931已检良好10木工刨MB514-41已检良好11水泵GL5X76已检良好12插入式振动棒BX506已检良好13机动翻斗车JS-18已检良好14砂浆机HJ-200A2已检良好15全站仪NTS-3501已检良好16电子经纬仪J21已检良好17水准仪DS33已检良好18水准仪DS11已检良好 第三章施工方案及技术措施一.施工准备1.现场准备将水电接至施工现场,做好三通一平.根据建设单位审核地施工现场平面布置图地要求,搭设办公室等其它临建设施.文档收集自网络,仅用于个人学习根据已有地水源,暗埋供水管道,提供生产.生活用水及消防用水.现场生产.生活及雨水排放沟道,与市区排水管系统连接,以免现场积水及有利雨天排水,作到文明施工.文档收集自网络,仅用于个人学习根据建设单位在施工现场提供地电源,向场区敷设电缆线满足施工照明.办公地需要,照明用电量按动力用电量地10%计算.施工现场所有用电线路均采用三相五线制.文档收集自网络,仅用于个人学习2.技术准备根据施工图要求,由项目部配备齐各种管理资料,施工规范.标准图集.施工手册及地方建筑工程地强制性条文.条令.文档收集自网络,仅用于个人学习组织相关施工人员和管理人员,认真学习施工图.设计文件.技术规范,配合设计单位进行施工图地设计交底和现场交底,掌握施工要求.质量标准,仔细地勘察现场和周围环境,了解本工程地地质.水文.气象等情况,核实现有地劳动力.机具设备,进行施工动员,编写更符合实际地施工设计和施工计划.文档收集自网络,仅用于个人学习施工前对埋设在地下地污水.给水.热水.空调.消防.中水.强电.弱电.雨水等管道作出标志,防止施工中出现漏水.漏电现象. 文档收集自网络,仅用于个人学习根据工程情况及规范要求,编制试验项目目录,确定试验取样计划,准备各种施工记录.台帐和质量记录以及验收.评定表.文档收集自网络,仅用于个人学习对建设单位提供地坐标及定位图.高程点等进行内业和现场复核,确认无误后,埋设牢固测量标志.3.人员准备根据工程规模,结构特点,遵循合理分工与密切协作,因事设职.因职选人地原则,从公司调精兵强将组成项目部.文档收集自网络,仅用于个人学习对所有进场工人进行场前教育,包括安全.消防.文明施工.质量意识.劳动纪律等培训,特殊工种必须持证上岗(小型机械工.司机.电工等),无证人员严禁上岗操作.文档收集自网络,仅用于个人学习4.设备准备设备进场前要先计划各类施工机械地停放场地,然后根据施工部署地要求和施工进度地安排,组织施工设备分期分批地进场.文档收集自网络,仅用于个人学习5.材料准备根据总施工进度计划,精心安排各类材料进场时间和堆放布置,既要作到避免现场地材料地大量堆积而浪费场地,又要避免由于材料进场太晚影响材料复验.文档收集自网络,仅用于个人学习二、工程测量:1.本工程施工时要根据建设单位批准地测量基准点以及自己需要增设地控制点,进行工程施工测量放样工作.先算出各个控制点地坐标位置与高程,根据所测坐标进行施工测量及方格网复测,然后进行定位放线,定位根据场区控制网或方格网按规范精度要求埋设控制桩.应精确地测定建筑物地位置和高程等, 完成全部测量及计算工作.文档收集自网络,仅用于个人学习若对提供地基本数据进行复核验算后有异议应会同建设单位核实,并由建设单位批准后再实施.2.要做好控制点地埋设工作,做好明显地标志,并负责保护全部三角网点.水准点和自己增设地控制网点,防止移动和破坏.一旦移动和破坏,应立即报告建设单位,并共同协商其补救措施.控制桩地位置不得布设在道路.地下设施及施工机械行走地范围内.文档收集自网络,仅用于个人学习3.所有测量仪器均有检定合格证;测量人员均有资格证.上岗证,并报建设单位认可后,方可进行施测;定位.放线前,对建设单位提供地定位.放线原始资料进行复核,并对其正确性负责.操作过程中,要做好原始记录,并作为技术档案资料存档,必要时要请建设单位签认.文档收集自网络,仅用于个人学习4.平面.高程控制网建立(1)平面控制网:闭合导线导线点不能满足施工要求时,应进行加密,所有相邻导线点地平均距离为500m,避免相邻变长相差悬殊,影响测角精度;相邻导线点间能相互通视;导线点应选择在地质坚实,便于保护地地方;导线点起讫点应与设计单位测定结果比较,复测导线时,必须与相邻施工段地导线闭合,测定精度除涉及有特殊要求外应满足以下要求:文档收集自网络,仅用于个人学习等级闭合导线长度(km)平均边长(m)每边测距中误差(mm)测角中误差(″)导线全长相对闭合差方位角闭合差(″)测回数DJ2一级10500175.01/15000±10√n2注:n为测点数(2)高程控制网:加密地水准点距离应以测高不加转点为原则, 不得大于200m,且必须坚固稳定,加密水准点应与设计水准点复测闭合,允许闭合差:主干路为±12mm;支路为±20mm(L为水准线长度公里数),怀疑被移动地水准点应复测校核后方可使用.文档收集自网络,仅用于个人学习等级每公里高差中数中误差(mm)往返较差.附合或环线闭合差(mm)检测已测测段高差之差(mm)偶然中误差M△全中误差MW平原微丘区四等±5±10±20√L±30√Li注:①计算往返较差时,L为水准点间地路线长度(km);②计算附合或环线闭合差时,L为附合或环线地路线长度(km);③Li为检测测段长度(km).三.路槽开挖路槽开挖流程图:1、测量放样根据建立地平面.高程控制网,用全站仪将道路地中线控制桩测设到现场并做好标记,根据图纸数据以及开挖放坡坡比(1 :1)计算出开挖线地宽度,然后由中线控制桩引测出开挖边线控制桩并撒出白灰线.文档收集自网络,仅用于个人学习1、场地清理(1)要清除开挖工程区域内地全部树木.树桩.树根.杂草.垃圾.废碴以及建设单位认为地其它有碍物.(2)工程地施工场地清理,必须根据建设单位地要求进行清理.施工区域内地地表土剥离300㎜后按建设单位地要求运至储煤场堆放.施工区域内原场地中地水沟要挖除沟内淤泥.杂物等后按建设单位地要求运至储煤场堆放.文档收集自网络,仅用于个人学习(3)在施工时,必须特别注意尽最大地实际可能保护清理区域范围外地设施.避免因施工作业造成上述区域以外设施等地毁坏.文档收集自网络,仅用于个人学习(4)在烧毁无使用价值地清理物时,应注意防火,要由专人负责看护.四.路基工程1.施工测量和放样开工前按图纸及有关规定进行线路及高程地复测,水准点及控制桩地核对和增设,并对路线横断面进行测量与绘制.其测量结果应记录并成形资料报监理工程师审查签字认可.文档收集自网络,仅用于个人学习按路面设计中地中线,在地面上每20-50m放一中心桩,在弯道地曲线上,在曲线两端及中间各放一中心桩,在每一中心桩上写上桩号,然后以中心桩为基础,定出边桩,沿着两边地边桩连成圆滑地曲线.文档收集自网络,仅用于个人学习2.路基挖方首先清除路堑开挖施工范围内地原有路基.路面,绿化带内地 树木.树根.杂草.垃圾,以及房屋拆迁后地建筑垃圾,然后从最高地地方开始,自上而下逐层挖掘.挖掘采用横挖法.文档收集自网络,仅用于个人学习土质路堑开挖,要做好边沟及截水沟地开挖,主要要求有:1)位置.尺寸符合设计规定,并在开挖前设置好.2)平曲线外边沟沟底纵坡与曲线前后地沟底相衔接,曲线内侧不得有积水或外溢现象发生.3)路堑和路堤交接处地边沟应徐缓引向路堤两侧地天然沟或排水沟,防止冲刷路堤.4)所有排截水设施要满足沟基稳固.沟形整齐.坡底平顺,排水防止对路基产生危害.截水沟弃土置于路堑与截水沟间,形成土台,台顶截水沟设2%地横坡,土台边坡脚距堑顶地距离不小于设计规定.文档收集自网络,仅用于个人学习3.路基填方(1)路基填方施工方案1)基底处理路堤施工地基底,按基底地土壤性质.基底地面所处地自然状态,同时结合设计对基底地稳定性要求和路堤填筑高度等采取相应地方法与措施处理.文档收集自网络,仅用于个人学习填筑前,按规定对基底范围内地地表杂土.树根.垃圾等进行清除,按规定对基底整平压实.对不同高度路堤根据设计文件要求进行基地处理施工.地面自然横坡或纵向陡于1:5时,将原地面挖成台阶,台阶宽应满足摊铺和压实设备操作地需要,且不小于2m,台阶顶作成3%地向内倾斜坡,当填方高度大于2m地路段施工时,每回填1.0米素土, 做一层30cm石灰土(10%).文档收集自网络,仅用于个人学习半堤半挖和陡坡路堤或基底有地下水影响路堤稳定时,采取拦截引排措施,将地表水引排至基底范围以外,并根据设计要求采取防渗加固措施.文档收集自网络,仅用于个人学习挖除换填抛石挤淤(在施工过程中如出现淤坑按以下施工)a.按图纸或监理工程师地要求,将原路基一定深度和范围内地淤泥挖除,换填符合规定要求地材料.换填时,应分层铺筑,逐层压实,使之达到规定地压实度.文档收集自网络,仅用于个人学习b.抛石挤淤应按图纸或监理工程师地要求进行,当软土地层平坦时,从路堤中心成等腰三角形向前抛填,渐次向两侧对称地抛填至全宽,使泥沼或软土向两侧挤出.当软土地层横越陡于1:10时应自高侧向低侧抛投,并在低侧边部多抛填,使低侧边部约有2m地平台顶面,待片石抛出软土面或抛出水面后,应用交小石块填塞垫平,用重型压路机压实.文档收集自网络,仅用于个人学习2)路堤填筑采用“四区.八流程”工艺施工.“四区段”是将作业面分为卸料区.摊铺区.碾压区和检测区,做到界限分明,以便于严格控制摊铺厚度.平整度.含水量,控制碾压范围和碾压遍数,防止漏压,最后便于正确检测密实度.“八流程”是指填料选择.基底处理.摊铺平整.含水量控制.振动碾压.检测签认.路基成型.边坡修整.整个路堤施工做到区段合理,流程清晰,保证填方地段施工质量.密实度符合规范要求.填筑中先用推土机摊铺,人工找平,再压路机碾压,机械不能及地边角.涵洞边及桥梁台后,用人工配合摊铺.小型机械碾压.文档收集自网络,仅用于个人学习 3)土路堤施工开工前根据路堤高度与工艺参数按路基横断面全宽度纵向分层,计算分层层数,并绘出分层施工图,填土松铺厚度控以制在30cm内,填筑至路床顶面最后一层厚度不应小于10cm,填筑时每侧应超出路堤地设计宽度30cm,保证路堤边缘有足够地压实度,不同土质地填料应分层填筑,严禁两种及以上填料混填,当地形起伏,高低不平时,则由低处分层填筑,由两边向中心填筑.作业区段交界处,若不在同一时间填筑,则先填筑地地段应按1:1坡度,分层预留台阶;若两个地段同时填筑,则应分层相互交叠衔接,其搭接长度不得小于3m.文档收集自网络,仅用于个人学习4)零填挖路基零填挖路基顶面以下0~300mm范围内地压实度,不小于93%,特殊路基土层进行换填或翻拌晾晒,换填应分层进行,压实度符合设计要求.文档收集自网络,仅用于个人学习五.灰土填筑按预留虚数往路床上土,初步找平后上灰.拌合时采用灰土拌合机拌合,先碎土干拌,完毕后立即测定含水量,并视季节控制含水量,加至最佳含水量,湿拌,达到灰土均匀一致,表面细匀平整,及时用人工整出路拱.湿拌后及时检查调平整形,用履带稳压,发现问题及时处理.用平地机刮平,要严格控制基层厚度和高程,其路拱横坡与面层一致.用12吨压路机碾压,自路边开始向中心碾压4~6遍,每次重轮重叠1/2~1/3.要保持路拱和横坡不变.并仔细检查平整度和标高,即时修整.控制原则应是“宁高勿低,宁刨勿补”.压实至密实度要求,压完后,洒水养护5~7天. 养生期间严禁车辆通行.文档收集自网络,仅用于个人学习六、雨水管道施工1.开挖沟槽①开挖沟槽,严格控制基底高程,不得扰动基底原状土层.基底设计标高以上0.2-0.3m地原状土,在铺管前人工清理至设计标高.文档收集自网络,仅用于个人学习2.管道安装及连接①管道安装采用人工安装.槽深不大时由人工抬管入槽,槽深大于3m或管径大于公称直径DN300mm时,用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上.严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中.混合槽或支撑槽,采用从槽地一端集中下管,在槽底将管材运送到位.文档收集自网络,仅用于个人学习②调整管材长短时用手锯切割,断面垂直平整,不应有损坏.③管道接头采用弹性密封橡胶圈柔性接头.④橡胶圈接口遵守下列规定:a.连接前,先检查胶圈是否配套完好,确认胶圈安放位置及插口应插入承口地深度.b.接口作业时,先将承口(或插口)地内(或外)工作面用棉纱清理干净,不得有泥土等杂物,并在承口内工作面涂上润滑剂,然后立即将插口端地中心对准承口地中心轴线就位.文档收集自网络,仅用于个人学习c.插口插入承口时,小口径管可用人力,在管端部设置木挡板,用撬棍将被安装地管材沿着对准地轴线徐徐插入承口内,逐节依次安装.公称直径大于DN400mm地管道, 用缆绳系住管材用手搬葫芦等提力工具安装.严禁采用施工机械强行推顶管子插入承口.文档收集自网络,仅用于个人学习3.管道与检查井连接①管件或管材与砖砌或混凝土浇制地检查井接连,采用中介层作法.即在管材或管件与井壁相接部位地外表面预先用聚氯乙烯粘接剂.粗砂做成中介层,然后用水泥砂浆砌入检查井地井壁内.文档收集自网络,仅用于个人学习②检查井底板基底砂石垫层,应与管道基础垫层平缓顺接.管道位于软土地基或低洼.沼泽.地下水位高地地段时,检查井与管道地连接,宜先采用长0.5~0.8m地短管.文档收集自网络,仅用于个人学习②检查井周围均采用加固措施,检查井周围50cm范围内用6%石灰土回填至路床标高并分层夯实,每层不得超过15cm.沥青混合料面层下,井口周围30cm范围内,浇注20cm厚C25混凝土.文档收集自网络,仅用于个人学习1.4回填管道安装验收合格后应立即回填,应先回填到管顶以上一倍管径高度.沟槽回填从管底基础部位开始到管顶以上0.7m范围内,必须采用人工回填,严禁用机械推土回填.沟槽回填应从管道.检查井等构筑物两侧同时对称回填,确保管道及构筑物不产生位移,必要时可采取限位措施.槽底在管基支承角2a范围内必须用中砂或粗砂填充密实,与管壁紧密接触,不得用土或其它材料填充.沟槽应分层对称回填.夯实,每层回填高度应不大于0.25m.回填土地压实度,与道路重叠部分为道路密实度,胸腔部分不得低于95%,回填土含水量应适中,不应含有树枝,大块碎石,冻土等, 回填时沟槽须无积水,压实度为轻型击实度标准.文档收集自网络,仅用于个人学习七.水泥稳定碎石基层施工根据路基成型情况安排施工计划进行流水作业.施工采用集中厂拌摊铺机摊铺地方法进行,机械摊铺.1.试验段地施工开工前在规定地时间将配合比及其他各项试验提交工程师批准,并根据监理工程师地指示铺设一段不少于500m2地试验段,试验段用以检验修正计划地拌和.摊铺.压实机械设备地合理配置及施工方法.工艺等地合理性,并得出相应地数字依据.文档收集自网络,仅用于个人学习2.施工放样在底基层上恢复中线,直线段每15-20米设一桩,平面曲线每10-15米设一桩,并在两侧路肩边缘外设指示桩进行水平测量,在两侧指示桩上用明显标记标出水泥稳定碎石基层边缘地设计高程.文档收集自网络,仅用于个人学习3.拌合基层施工气温应在5摄氏度以上,路面基层采用水泥稳定碎石.宜采用初凝时间和终凝时间较长(宜在6h以上)地普通硅酸盐水泥.矿渣硅酸盐水泥.或火山灰质硅酸盐水泥,强度等级不高于32.5MPa,考虑偏差系数及95%地保证率,机动车道水泥剂量4%-5%,非机动车道水泥剂量3.5%.施工中应严格控制水泥用量,在满足基层各项物理力学指标地前提下,尽量减低用量,水泥稳定碎石7天抗压强度宜为3.5MPa,不宜超过4MPa,压实度不小于98%, (非机动车道水泥稳定碎石7天抗压强度应达到2.5Mpa,压实度不小于97%)需养生,通常为7天.碎石应用硬质岩轧制,采用反击式破碎机破碎,压碎值<26%,碎石中不应有粘土块.植物等有害物质,最大粒径不大于31.5mm.文档收集自网络,仅用于个人学习施工中还应严格控制集料地级配,特别是细料地含量,改善集料地级配可以明显增加水稳碎石基层地强度.耐久性.抗裂和冲击刷性能,在基层施工前对集料颗粒组合进行多种级配,确保在经济性.技术性,满足地前提下获得最佳地质量,同日施工地两工作段地衔接处,应采用搭接,前段拌合整形后,留5-8m不进行碾压,后一段施工时,前段留下未碾压部分,应在加部分水泥重新拌合,并与后一段一起碾压.文档收集自网络,仅用于个人学习材料在中心拌和厂拌和,采用连续式混合料搅拌机拌和,水泥.碎石地比例按重量比进行配合.所有地拌和设备,都应保证其拌制地混合料是非常均匀地,混合料色泽一致.混合料应在拌和均匀后用自卸车运至摊铺现场,在距离铺装地点较远时,按工程师要求予以覆盖.水泥稳定碎石中地碎石应符合规定继配:文档收集自网络,仅用于个人学习31.519.09.54.752.360.60.07510068-8638-5822-3216-288-150-34.摊铺采用自动找平摊铺机摊铺,在摊铺过程中保证水泥稳定碎石地平整度.厚度符合规范要求.5.碾压水泥稳定碎石基层应采用12T以上压路机碾压, 用12-15T压路机时,每层压实度厚度不大于15cm,用18-20T三轮压路机或振动压路机碾压时,每层压实度厚度不大于20cm,严禁用薄层贴补法找平,水泥稳定碎石基层上层铺筑前,应在下层顶面撒水泥浆以利于结合.文档收集自网络,仅用于个人学习6.养生水泥稳定碎石施工完成后应及时用水车洒水养生并断绝交通.水泥稳定碎石基层.石灰土底基层7天浸水无侧限抗压强度及其压实度(重型击实标准)均应不小于下表地规定:文档收集自网络,仅用于个人学习机动车压实度(%)7d抗压强度(Mpa)水泥稳定碎石983.5石灰土950.8八路面施工一.沥青混凝土路面施工本合同段主干道路面面层设计为沥青混凝土.采用沥青混凝土拌合站集中拌合,自卸汽车运输,沥青混凝土摊铺机摊铺,光轮压路机压实成型.沥青混合料必须在沥青拌合场采用拌合机械拌制,拌合厂地设置必须符合国家有关环境保护.消防.安全等规定.拌合厂和工地现场距离应充分考虑交通堵赛地可能,且不致因颠簸造成混合料离析.拌合厂应具有完备地排水设施.各种集料必须分隔储存,细集料场设防雨棚,料场及场内道路作硬化处理,严禁泥土污染集料.文档收集自网络,仅用于个人学习(1)粗集料与沥青应具有良好地粘附性,表面层所用集料与沥青 地粘附性应达到5级,其它情况粘附性不应低于4级,当粘附性达不到要求时,应通过掺入适量地消石灰.水泥或抗剥落剂等措施,提高粘附性等级及混合料地水稳定性.文档收集自网络,仅用于个人学习(2)细集料采用机制砂或天然砂,或石屑与天然砂配制,细集料应清洁.干燥.无风化.无杂质,并有适当地颗粒级配,具有一定地棱角性,天然砂可采用河砂,宜采用中砂.粗砂.文档收集自网络,仅用于个人学习(3)填料必须采用石灰石或岩浆岩等憎水性石料经磨细得到地矿粉,不得使用酸性岩石等其他矿物地矿粉,原石料中地泥土杂质应处净,矿粉应干燥.洁净.不成团块.能自由地从矿粉仓流出.文档收集自网络,仅用于个人学习当沥青混合料地粘附性达不到要求时,可以采用掺抗剥落剂来改善沥青与石料地粘附性,抗剥落剂地剂量应通过试验确定,要求测定抗剥落剂高温稳定性.经设计确定地标准配合比在施工过程中不得随意变更,生产过程中应加强跟踪检测,严格控制进场材料地质量,如遇材料发生变化并经检测沥青混合料地矿料级配.马歇尔技术指标不符要求时,应及时调整配合比,使沥青混合料地质量符合要求并保持相对稳定,必要时重新进行配合比设计.沥青加热温度为155-165摄氏度,沥青混合料出料温度为145-465摄氏度,正常施工条件下摊铺温度介于135-150摄氏度之间,施工温度采用具有金属探测针地插入式数显温度计测量.文档收集自网络,仅用于个人学习路面施工方法⒈施工准备 ⑴进行沥青.碎石.砂.石屑.矿粉等材料地检验和沥青砼配合比设计等工作,特别注意在碎石地开采.筛分过程中,采取合理有效地方法保证碎石级配符合规范要求.文档收集自网络,仅用于个人学习⑵按照施工技术规范要求进行沥青下封层地试验路段铺筑和正式施工.⑶施工机械检查:主要是沥青砼拌合设备.运输车辆.摊铺机和压实设备地合格试运行.⑷修筑150m地试验路段,以便确定合理拌合时间与温度.摊铺温度与速度.压实机械地合理组合方式.压实温度及压实方法.松铺系数和合适地作业段长度,通过试验段修筑,优化拌合.运输.摊铺.碾压等施工机械设备地组合方式和工序衔接,提出沥青砼最优地施工方案,并呈报监理工程师批准.文档收集自网络,仅用于个人学习⑸施工放样:完成平面控制和高程控制点地设置.⒉沥青砼地拌合沥青混合料采用间歇式拌合机拌制,拌合机拌合能力满足施工要求,拌合除尘设备完好,达到环保要求.冷料仓地数量满足配合比地要求,具有添加纤维.消石灰地能力.拌合机要求必须配备计算机设备,拌合过程中逐盘采集并打印各传感器测定地材料用量和沥青拌合料拌和量.拌合温度等参数,按台班统计量进行沥青混合料生产质量和铺筑厚度地总量检验.总量检验地数据有异常波动时,应立即停止生产,分析原因.拌合机地矿粉仓应配备振动装置以防止矿粉起拱.拌合机必须有二级除尘装置,回收粉必须全部废弃,不得回收利用.对因除尘造成 地粉料损失应补充等量地新矿粉.间歇式拌和振动筛规格应与矿料规格相匹配,最大筛孔宜略大于混合料地最大粒径,其余筛地设置应考虑混合料地级配稳定,并尽量使热料仓大体均衡,不同级配混合料必须配置不同地筛孔组合.文档收集自网络,仅用于个人学习沥青混合料拌和时间经试拌确定,以沥青均匀裹覆集料为度,均匀一致,无花白料,无结团成块或严重地粗细料离析现象.间歇式拌合机每盘地生产周期不宜少于45秒,(其中干拌时间不少于5-10秒).改性沥青混合料地拌和时间应适当延长.文档收集自网络,仅用于个人学习⒊沥青砼运输⑴采用自卸汽车运输,车厢要清扫干净,为防止沥青与车厢板粘结,车厢侧板和底板可涂一薄层防止沥青粘结地隔离剂或防腐剂,但不得有余液积聚在车厢底部.混合料在运输过程中如发现有沥青结合料滴漏,应采取措施避免.文档收集自网络,仅用于个人学习⑵从拌合站向运料车放料时,应每卸一斗混合料挪动一次汽车位置,以减少粗细集料地离析现象.⑶运料车运输过程中,必须进行覆盖,以确保混合料运输到现场时地温度不低于规范规定温度,同时,保证混合料防雨和防污染.文档收集自网络,仅用于个人学习⑷运料车进入摊铺现场时,轮胎上不得沾有泥土等可能污染路面地赃物,否则宜设水池洗净轮胎进入工程现场.沥青砼摊铺过程中,摊铺机前方应有运料车在等候卸料.运料车在摊铺机前10-30cm处停放,以防撞击摊铺机.卸料过程中运料车应挂空档,靠摊铺机推运前进. 运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结.文档收集自网络,仅用于个人学习⒋沥青砼摊铺热拌沥青混合料应采用沥青砼摊铺机摊铺,在喷洒有粘层油地路面上铺筑沥青混合料时宜使用履带式摊铺机.摊铺机地受料斗应刷涂薄层隔离剂或防粘结剂.摊铺沥青混合料时,必须缓慢.均匀.连续不断地摊铺.不得随意变化速度或中途停顿.摊铺速度应控制在2-6m/秒.摊铺机应用自动找平方式,下面层或基层采用钢丝绳引导地高程控制方式,中面层根据现场情况而定.文档收集自网络,仅用于个人学习⒌沥青混合料地碾压在面层全面施工前修筑试验段,以取得达到规定压实度各种压实机械地碾压变数和混合料地松铺厚度.压实成型地沥青路面应符合压实度及平整度地要求.沥青路面施工选择合理地压路机组合方式及初压.复压.终压地碾压步骤,在尽可能高地温度下进行,以达到最佳地碾压效果.压路机应以慢而均匀地速度碾压,压路机地碾压速度应符合规范要求,压路机地碾压路线及耐压方向不应突然改变而导致混合料推移.碾压区地长度应大体稳定,两端地折返位置应摊铺机前进而推进,横向不得在相同地断面上.文档收集自网络,仅用于个人学习压路机地碾压速度(Km/h)压路机类型初压复压终压适宜最大适宜最大适宜最大2-343-563-66 钢筒式压路机轮胎式压路机2-343-564-68振动压路机2-3(振动或静压)3(振动或静压)3-4.5(振动)5振动)3-6(静压)6(静压)⑴初压:初压地目地是整平和稳定混合料,同时为复压创造有利条件.初压采用轻型压路机碾压.压路机行驶速度控制在1.5-2.0km/h.文档收集自网络,仅用于个人学习初压时压路机从外侧向中心碾压,碾压时应将驱动轮面向摊铺机.相邻碾压带应重叠1/3-1/2轮宽,最后碾压路中心部分.对边缘先空出宽30-40cm,待压完第一遍后将压路机大部分重量位于已压实过地混合料面上再压边缘,以减少向外推移.文档收集自网络,仅用于个人学习⑵复压:复压地目地是使沥青砼密实.稳定.成型.复压必须紧接在初压后进行,采用重型光轮压路机碾压,压路机行驶速度控制在3.5-4.5km/h,碾压遍数不少于4-6遍.文档收集自网络,仅用于个人学习⑶终压:终压地目地是消除轮迹,保证路面平整度.终压紧接在复压后进行,采用重型光轮压路机碾压,压路机行驶速度控制在2.0-3.0km/h,碾压不少于两遍,终压时沥青砼温度对于钢轮压路机不低于70℃.文档收集自网络,仅用于个人学习碾压轮在碾压过程中应保持清洁,有混合料沾轮应立即清除.对钢轮可涂刷隔离剂或防粘结剂,但严禁刷柴油,轮胎压路机开始碾压阶段,可适当烘烤.涂刷少量隔离剂或防粘结剂,也可少量喷水, 并先到高温区碾压使轮胎尽快升温,之后停止洒水.轮胎压路机轮胎外围宜加设围裙保温.压路机不得在未碾压成型路段上转向.调头.加水或停留.当天成型地路面上,不得停放各种机械设备或车辆,不得散落矿料.油料等杂物.文档收集自网络,仅用于个人学习⒍接缝处理⑴纵向接缝:采用将先施工地半幅路面用切刀切齐,铺另半幅前将缝边缘清扫干净.⑵横向接缝:采用斜接缝,相邻两幅地横向接缝错位1m以上.铺筑接缝时,在已压实部分上面铺设一些热混合料使之预热软化,以加强新旧混合料地粘接,在开始碾压前将预热用混合料铲除.文档收集自网络,仅用于个人学习斜接缝地搭接长度一般0.4~0.8m.搭接处应清扫干净并洒粘层油,当搭接处混合料中地粗集料颗粒超过压实层厚时予以剔除,并补上细料,斜接缝应充分压实并搭接平整.文档收集自网络,仅用于个人学习横向接缝地碾压采用光轮压路机进行横向碾压.碾压带地外侧放置供压路机行驶地垫木,碾压时压路机位于已压实地混合料层上,伸入新铺层15cm宽,然后每压一遍向新铺混合料移动15-20cm,直至全部在新铺层上为止,再改为纵向碾压.文档收集自网络,仅用于个人学习⒎开放交通:沥青砼面层温度下降至50℃后即可开放交通.二.混凝土路面施工⑴施工准备工作:首先对基层进行质量检查:基层地几何尺寸.路拱.平整度和压实度,测量放出路面中线.边线及接缝线,并在路旁设置临时水准点, 以便在施工过程中复核路面标高.文档收集自网络,仅用于个人学习⑵安装模板:混凝土板按一个车道宽度为一块路面板宽度来铺筑,因此板两边地模板正好沿车道线安装.边模采用钢模,高度与混凝土板厚度相等.模板顶面高度用水平仪校准,内侧涂刷肥皂液或废机油以便拆模.接缝位则在安装好地模板上做出标记.文档收集自网络,仅用于个人学习⑶混凝土地制备:本项工程采用商品混凝土以保证质量,施工前必须核对混凝土所用原材料是否与配合比相符,施工中要严格计量.⑷混凝土料地运输:商品混凝土用罐车运至现场灌注点.⑸混凝土地摊铺①混凝土摊铺前,应对模板地间隔.高度.润滑.支撑稳定情况和基层地平整.湿润情况.以及钢筋地位置和传力杆装置等进行全面地检查.文档收集自网络,仅用于个人学习②混凝土混合料运送车辆到达摊铺地点后,一般直接倒入安装好地侧模路槽内,并用人工找补均匀,如混合料有离析现象,则用铁铲翻拌均匀.摊铺时不得抛撒,用方铲扣铲法撒铺,以保持混合料地均匀性.松铺高度由试验确定,以路面高程符合设计为准.混合料摊铺到一半厚度时,整平后用插入式振捣器振捣一遍,然后继续加铺.文档收集自网络,仅用于个人学习③在一个规定连续浇注地区域内,浇注施工过程不得中断,也不得因拌合料干涩而加水.⑹混凝土地振捣 ①摊铺好地混凝土混合料,应迅即用平板振捣器和插入式振捣器均匀地振捣.平板振捣器地有效深度一般为22cm左右.不采用真空脱水工艺施工时,宜采用2.2kW地平板振捣器;采用真空脱水工艺施工时,可采用功率较小地平板振捣器.插入式振捣器主要用于振捣面板地边角部.窨井.进水口附近,以及安设钢筋地部位,施工中宜选用频率6000次/min以上地振捣器.文档收集自网络,仅用于个人学习②振捣混凝土混合料时首先应用插入式振捣器在模板边缘角隅等平板振捣器振捣不到之处振一次(如面板厚度大于22cm,则需用插入式振捣器全面顺序插振一次),同一位置不宜少于20S.插入式振捣器移动间距不宜大于其作用半径地0.5倍,并应避免碰撞模板和钢筋.分二次摊铺地,振捣上层混凝土混合料时,插入式振捣器应插入下层混凝土混合料5cm,上层混凝土混合料地振捣必须在下层混凝土拌和物初凝之前完成.其次,再用平板振捣器全面振捣.振捣时应重叠10~20cm.同一位置振捣时,当水灰比小于0.45时,振捣时间不宜少于30S;水灰比大于0.45时,不宜少于15S,以不再冒气泡并泛出水泥浆为准.文档收集自网络,仅用于个人学习③混凝土在全面振捣后,再用振捣梁进一步拖拉振实并初步整平.振动梁往返拖拉2~3遍,使表面泛浆,并赶出汽泡.振动梁移动地速度要缓慢而均匀,前进速度以1.2~1.5m/min为宜.对不平之处,应及时铺以人工补填找平.补填时应用较细地混合料原浆,严禁用纯砂浆填补,振动梁行进时,不允许中途停留.牵引绳不可过短,以减少振动梁底部地倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放, 以使其自行校正平直度),不得暴晒或雨淋.文档收集自网络,仅用于个人学习④最后再用平直地滚杠进一步滚揉表面,使表面进一步提浆并调匀.如发现混凝土表面与拱板仍有较大高差,应重新补填找平,重新振滚平整.最后挂线检查平整度,发现不符合之处应进一步处理刮平,直至平整度符合要求为止.文档收集自网络,仅用于个人学习(7)表面修整机械抹光:圆盘抹光机粗抹或用振动梁复振一次能起匀浆.粗平及表层致密作用.它能平整真空脱水后留下地凹凸不平,封闭真空脱水后出现地定向毛细孔开口,通过挤压研磨作用消除表层孔隙,增大表层密实度,使表层残留水和浆体不均匀现象得到改善,以减少不均匀收缩.实践证明,粗抹是决定路面大致平整地关键,因此应在3m直尺检查下进行.通过检查,采取高处多磨.低处补浆(原浆)地方法进行边抹光边找平,用3m直尺纵横检测,保证其平整度不宜大于1cm.应注意地是抹光机进行地方向不同,其效果亦略有不同.顺路方向行进易保证纵向地平整,横路方向行进则纵向平整度效果略逊.文档收集自网络,仅用于个人学习精抹:精抹是路面平整度地把关工序.为给精抹创造条件,可在精抹后用包裹铁皮地木搓或小钢轨(或滚杆)对混凝土表面进行拉锯式搓刮,一边横向搓.一边纵向刮移.为避免模板不平或模板接头错位给平整度带来地影响,横向搓刮后还应进行纵向搓刮(搓杆与模板平行),同时要附以3m直尺检查.搓刮前一定要将模板清理干净.搓刮后即可用3m直尺于两侧边部及中间三处紧贴浆面各轻按一下,低凹处不出现压痕或印痕不显,较高处印痕较深,据此进行找补精平.每抹一遍, 都得用3m直尺检查,反复多次检查直至平整度满足要求为止.精抹找平应用原浆,不得另拌砂浆,更禁止撒水泥粉,否则不但会发生沁水现象,延长制毛间隔时间,还会因水灰比地不均匀,致使收缩不均匀.在较高温度下,还会出现表面网裂,路面成形通车后表层破皮脱落.文档收集自网络,仅用于个人学习刻槽工艺:刻槽是为保持路面地粗糙度,提高路面地抗滑性能,但对路面平整度亦有一定地影响.水泥混凝土在经过刻槽处理后,形成较大地宏观构造深度,但在槽与槽之间仍然存在着未经防滑处理地砂浆平台.它必将影响路面地抗滑效果.为克服这一不足,可采用拉毛刻槽组合工艺,即在混凝土处于塑性状态时,利用拉毛刷将表层进行拉毛处理,待混凝土凝结后再进行刻槽处理.文档收集自网络,仅用于个人学习压纹(或压槽)和拉毛(或拉槽)两种方法,但这两种方法各有利弊.压纹具有向下挤压致密作用,能增强路面地耐磨性,如果掌握得当,纹理顺直均匀(深度一般0.6~1.0mm),比较美观.但纹理均匀很难掌握,因为它不但与压纹地时间有关,而且还与混凝土真空脱水地均匀性有关.在吸垫层地四周,特别是密封带处,由于真空度分布较小,脱水较少,故压纹地时间应长些,而吸垫层地中央部分真空度大,脱水多,所以压纹地时间应短一些,这就造成了压纹时间上地矛盾.解决这一问题地方法是:以四周边混凝土适合压纹地时间为准.在板面中央等强度较高地部位,采用在压纹机上加载地办法解决.当混凝土脱水时间不够,强度较低时,应切忌压纹,否则在相邻两压纹机之间地路面很容易形成不平整地一个鼓包.拉毛易疏松和破损表层,使表层1~2mm范围内密实度受到影响,不利于路面地耐磨性,但拉毛对平整度有所改善. 采用压纹地路面平整度,一般都不如拉毛地路面平整度好.文档收集自网络,仅用于个人学习(8)切缝:先用墨线标出切缝位置,再用切缝机切缝,操作时要使切缝机地刀片.指针.导向轮成一直线与切缝黑线重合(最大误差0.5mm).当切缝深小于30mm时,可直接用7mm厚地金刚石锯片切割,切缝深大于30mm,则可用组合金刚石锯片一次切割成,也可用不同厚度地金刚石锯片分两次完成(第一次用7mm厚刀片切割30mm深,第二次用3~4mm厚地刀片切割至设计深度).文档收集自网络,仅用于个人学习保证切缝质量地关键在于准确掌握切缝时间,过早会导致掉边.掉角.毛边.骨料松动和骨料脱落;过迟则造成混凝土道面开裂,甚至使板块报废.切缝时间与气温地关系比照下表所示办理.文档收集自网络,仅用于个人学习(9)拆模:混凝土模板地拆除时间仍视气温而定.拆模操作中,要十分注意保护接缝.边角和企口等部位.(10)养生与填缝:养生工作在抹面后2h(小时)且混凝土表面已有相当硬度时开始.养生时采用麻袋.锯未或塑料溶液等覆盖混凝土表面,每天洒水2~3次,保持混凝土呈潮湿状态.养生时间视气温而定,一般2~3周.所有接缝地上部都要用填缝料封填.填缝工作在混凝土初步硬结后即进行,待清理畅通地接缝晾干后,再在缝壁涂一薄层沥青,接着将加热成液体地填缝料灌入缝中,灌入地填缝料要略高于混凝土表面.文档收集自网络,仅用于个人学习九人行道施工人行道结构总厚38m,包括30cm厚14%灰土—垫层,3cm1:9地白灰与砂子铺砌找平和5cm厚混凝土预制方砖.位于填方段地人行道, 填方中应去除含有淤泥.腐植土及有机物质等地土料,避免在碾压夯实后有翻浆.“弹簧”现象,人行道地基土压实度不少于93%,待基层验收合格后进行预制方砖铺砌施工.文档收集自网络,仅用于个人学习(1)检验:人行道板采用C80砼预制方砖25×25×5cm,铺砌前检验尺寸是否合格(两对角线允许误差±3mm,厚度允许误差±3mm,边长允许误差±3mm,缺边掉角长度不大于5mm),表面平整.线路清晰和棱角整齐,且表面不得有蜂窝.露石.脱皮裂缝等现象.文档收集自网络,仅用于个人学习(2)检查方格坐标:按控制点定出方格座标并挂线,再分段铺砌(铺装样板条),且随时检查位置与高程.(3)方砖铺装时轻拿轻放,用橡皮锤或木锤(钉橡皮)敲实,避免损坏砖边角.(4)纵.横缝:保证平正直顺,避免弯曲不平,缝宽符合设计要求.(5)铺好方砖后检查平整度,发现有位移翘角.与相邻板不平等现象,立即修正,最后用干沙掺1/10水泥拼命均匀将砖缝填满并在砖面洒水使砂灰混合料沉实,直至灰砂灌满为度,保持砖面清洁.文档收集自网络,仅用于个人学习(6)养生:洒水养生5-7天,主要是湿润缝处,且在养生期间严禁上荷载.十路缘石工程施工1)路缘石施工(1)基础施工路缘石基础与路基同时填挖和碾压,以确保路缘石基础和路基有均匀地密实度. (2)测量放线先校核道路中线并重新定立侧石边桩,其间距为直线段10~15m.曲线段5~10m.路口圆弧处1~5m,施工时注意自曲线两端必须反复校核以使圆滑美观.在直线部分用拉小线方法放线,在曲线部分用白灰划线.文档收集自网络,仅用于个人学习(3)刨槽按边线标高拉线,以线为准向外刨槽,槽地宽度比路缘石厚度宽出约5㎝,靠近路面一侧要和拉线平齐,不要刨槽过宽,以免夯实不好,造成路面塌陷.刨槽深度要比埋置深度深1~2㎝,槽底要刨平整.文档收集自网络,仅用于个人学习(4)安砌路缘石定桩挂线后,把路缘石沿基础一侧依次排好,采用挂双线地办法,以确保路缘石不向内.外侧倾斜.垫层地水泥砂浆拌好后要均匀铺在基础上,虚厚约2㎝,按放线位置安砌路缘石,要做到平稳牢固.安砌好地路缘石顶面要平整.直顺.弯道圆滑.文档收集自网络,仅用于个人学习(5)还土路缘石砌好后,要及时在路缘石背后还土夯实,若发现有倾斜或松动现象时,要即时修整,确保路缘石位置高程正确.文档收集自网络,仅用于个人学习(6)灌缝和勾缝灌缝时要注意灌满.捣实,勾缝要仔细,最后抹平.扫干净.(7)养护路缘石地养生期不少于3天,在此期间要严防行人.车辆等碰撞损坏.(8)质量要求施工好地路缘石地外观及偏差要符合有关规范地规定.第四章.确保工程质量措施 一.质量目标本工程质量目标:全部工程达到合格标准.在施工中实行质量目标管理制,把质量目标分解到各分项和各施工班组中去.在实际施工过程中,我们将以优良作为我们地实际验收标准,争取达到一次性验收合格率为100%.文档收集自网络,仅用于个人学习2.质量保证体系(1)质量组织机构建立以GB/T19001--ISO9001:2000为标准地管理标准,建立质量保证组织机构.建设单位代表、监理公司公司本部项目经理部公司科质处技术质量科各个施工作业队班组兼职质量员质量组织机构图文档收集自网络,仅用于个人学习(2)建立健全质量保证体系建立以项目经理为第一责任人地质量保证体系,实行目标管理,确保工程目标地顺利实现. 质量保证体系组织保证工作体系检查体系经济体系项目经理技术交底检查体系严格考核执行经理项目工程师施工操作检查方法实行奖惩技术质量科施工组织设计分项工程施工工艺卡施工组织设计报公司审定材料设备科供给运行、使用良好地机械设备、采购原材料、构配件检查维修设备、产品合格证、复试报告保证机械完好不合格品限期退场工长下达施工任务单、安全技术交底卡落实施工方案组织班组三检结算质量合格地工程量施工安监科贯彻落实质量检评标准,督促执行各项管理制度专检、技术复核、质量评定对达到鉴定质量等级要求地分项工程办理质量等级签证财务科工资按时发放,资金及时兑现、成本控制对达不到鉴定质量等级地分项工程付款实施对策质量问题分析反馈文档收集自网络,仅用于个人学习(3)加强质量管理,具体做到:建立质量责任制.经理部.工区(工段)设专职质量员, 班组设兼职质量员,明确各级责任.开工前报监理工程师备案.分项施工地现场应实行标示牌管理,写明作业内容和质量要求,要认真执行三检制度,即:自检.互检.工序交接检验制度,要根据合同地规定切实做好隐蔽工程地检查工作.文档收集自网络,仅用于个人学习对现场施工人员加强质量教育,强化质量意识,开工前技术交底,进行应知应会教育,严格执行规范,严格操作规程,分项工程开工前必须按合同要求执行先试验再铺开地程序.文档收集自网络,仅用于个人学习要加强质量监控,确保规范规定地检验.抽检频率,现场质检地原始资料必须真实.准确.可靠,不得追记,接受质量检查时必须出示原始资料.监理工程师有指令时,重要地隐蔽工程覆病历盖前应进行摄像或照相并保存现场记录.文档收集自网络,仅用于个人学习必须完善检验手段,要根据技术规范地规定配齐检测和试验仪器.仪表,并应及时校正正确保其精度,要根据合同要求加强工地试验室和管理,要加强标准计量基础工作和材料检验工作,不得违规计量,不合格材料严禁用于本工程.文档收集自网络,仅用于个人学习要建立质量奖罚制度,对质量事故要严肃处理,坚持三不放过:事故原因不明不放过,不分清责任不放过,没有改进措施不放过.文档收集自网络,仅用于个人学习确保工程质量地具体措施工程技术人员.施工员深入工地,经常不断地进行检查,并保证各项数据地真实性,对不符合要求地产品进行返工甚至推倒重来.文档收集自网络,仅用于个人学习a.组织严密完善地职能管理机构,依据分工负责,相互协调地原则, 层层落实职能.责任.风险和利益,保证在整个工程施工过程中,质保体系能正常运作和发挥作用.文档收集自网络,仅用于个人学习b.从技术上保证,严格落实技术制度,对有不明确或不清楚之处,应及时向业主或设计单位提出书面报告.c.根据本工程地特点,之前编制严格地实施性施工组织设计和施工计划,落实拟配备地机械设备.检验设备和人员,以达到规定地要求,并根据需要对各主要分项工程分项制定方案,以保证工程质量达到合格标准.文档收集自网络,仅用于个人学习d.做好各部位.各工序开工前地技术交底工作,各班组在每天班前会必须明确说明当天施工地质量要求,提高全民地质量意识,确保施工操作过程中地准确性和规范性.文档收集自网络,仅用于个人学习e.加强职工教育,进行必要地岗位培训,特殊工种作业人员必须持证上岗.f.做好工程测量和复核工作,严格执行测量.放样三级(工区.测量组.监理)复核制度,做到有放必复,经复核认可后进行施工.并做好测量原始记录和保存归档工作.文档收集自网络,仅用于个人学习g.加强自检.互检.交接检工作,实行三级质检制度,做好隐蔽工程验收工作:由班级自检,然后工区质检员复检,质检科抽检,只有上道工序通过验收方可进行下道工序施工.文档收集自网络,仅用于个人学习h.把好原材料及成品地质量关.凡是因施工需要进场地原材料和成品必须有出厂质量证明书,到施工现场后,材料部门应马上通知试验室和质检科进行抽检,只有抽检合格地材料和成品,方能在本工程中使用. 文档收集自网络,仅用于个人学习i.认真做好仪器设备地检验.校验或鉴定工作,特别是测量仪器.试验室设备和张拉设备等.并在使用过程中,随时发现掌握可能出现地偏差,以保证计量设备地准确性.文档收集自网络,仅用于个人学习j.协调质量和进度地关系,在质量和进度发生矛盾时,要进度服从质量,只有保证了施工质量地前提下才能加快施工进度.文档收集自网络,仅用于个人学习k.及时做好施工过程中各类资料地收集.整理工作,并进行保证和归类,尤其要对各资料(特别是原始资料)地形成过程必须进行有效地控制和管理,确保竣工资料地准确性.及时性和完整性.文档收集自网络,仅用于个人学习第五章.工期保证措施根据业主地意愿,结合本工程施工条件.施工环境等方面地因素,我们制定了总体施工进度计划,确定工期目标为45日历天,为保证上述工期目标地实现,将采取以下保证措施:文档收集自网络,仅用于个人学习一.施工计划管理工程开工前,组织有关人员根据我们以往同类工程施工经验,运用先进地网络计划技术,充分考虑各种因素,多方论证,不断优化,编制合理地总体施工进度计划.文档收集自网络,仅用于个人学习2.依据总体进度计划编制月进度计划.周进度计划以及每日计划,同时编制各种资源需要量计划,如人力计划,现金流量计划,材料.设备采购计划等.文档收集自网络,仅用于个人学习3.建立工期岗位责任制,召集计划各有关执行人,评审计划地合理性,计划一经评审通过后,将作为项目法令性文件发到各有关执行人,执行人必须严格按计划办事,任何人不得随便打乱和干扰计划, 禁止互相扯皮现象发生.文档收集自网络,仅用于个人学习4.建立定期工程例会制度,检查工程进展情况,奖励先进.惩罚后进;协调解决影响工程进度地因素,并派人落实.文档收集自网络,仅用于个人学习二.劳动管理保证措施1.加强用工地计划性,实行定额用工.通过教育.培训提高施工人员地技术及操作水平,确保定额水平地完成.2.积极开展劳动竞赛,利用各种形式动员激励每一个参加施工地人员,以最佳效率进行工作,充分挖掘职工潜力.文档收集自网络,仅用于个人学习3.每项工程开工前实行技术交底制,严格按规范及设计要求进行施工,控制各工序施工质量,确保一次验收合格,杜绝返工.文档收集自网络,仅用于个人学习三.技术保证措施1.优化施工组织设计,做到科学施工;实行动态网络管理,信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成.文档收集自网络,仅用于个人学习2.组织好一条龙地施工作业线,保证一环扣一环地施工程序.3.积极推广应用新工艺.新材料.新技术,从提高科技含量上缩短工期.4.专业技术人员要深入一线跟班作业了解情况,及时搞好技术交底,并做到发现问题及时解决.四.物资保证措施1.物资采购人员应选配有较好地技术素质.较强地事业心和责任感地同志担任2.根据施工计划,安排物资采购计划,确保各种物资材料按时到位, 严禁停工待料现象发生.3.严把材料质量关,严格杜绝劣质材料进场.五.设备保证措施加强设备地维修与保管,确保设备地完好率和出勤率.加强机械设备地选型配套,充分挖掘设备地工作潜力.六.农忙季节地工作安排根据我单位人才资源配备,用工分别为:固定工.合同工.临时工三大类;人员组成来自全国各地,农业耕种时间各不相同;同时人才资源较丰富,通过合理化正确引导,加强管理,采用轮岗.换岗地办法解决农忙季节施工.文档收集自网络,仅用于个人学习七.其他保证措施1.做到进场快.开工快,抓住有利季节,加快施工进程.2.选择优秀地且有丰富经验地施工队伍和工程技术人员投入本合同段工程施工.3.突出重点抓难点,控制工程往前赶,保证总体进度不受影响.4.抓住有利季节,采用平行.流水.交叉作业方法相互协调运作.5.实行专款专用制度,压缩非生产性开支,全力保障有限地资金用于工程施工和职工工资地发放上.第六章.冬季.雨季地施工安排1.认真检查.落实各种露天使用地电气设备.防潮措施.电气设备地放置位置应选择在干燥较高或用干燥物体垫起,防雨盖或防雨罩必须齐备;各种电气设备地接零或接地保护措施必须绝对可靠;架空线路地 架线杆必须牢固,必要时应采取加固措施;各种导线绝缘必须良好,缆线易受损地线段应采取保护措施;行灯变压器必须有防雨防水措施,其金属外壳及二次线圈均应接地或接零.凡被雨淋.水淹地电气设备应进行干燥处理,待检测绝缘合格后方可再行使用.文档收集自网络,仅用于个人学习2.雨季到来之前,要按规定做好高大构筑物地防雷接地.在野外或空旷地地方施工,应酌情架设避雷设施.3.大雨过后应巡视检查,如发现沟槽边裂纹或部分下沉时,要及时报告有关部门,并将操作人员撤到安全位置,不准冒险施工.材料堆放应选择地势高地地点,要充分做好排水.防水措施,对重点防水地材料要专人检查,注意材料地含水量,及时覆盖,防止雨淋造成不必要地耗损.文档收集自网络,仅用于个人学习4.雨季施工,必须落实各项排水措施,不但要保证施工安全和施工地需要,还要保证施工地区地民房及其它建筑物和交通干线等不被淹.文档收集自网络,仅用于个人学习5.施工时应注意防潮措施,以免造成不必要地损失,保证施工地连续性,施工时经常检测集料地含水量,严格控制水灰比,砼和砂浆在终凝前要注意遮盖,防止雨淋,影响质量.文档收集自网络,仅用于个人学习6.雨季施工要根据气象部门预报地气象资料,合理安排工作,科学组织施工.7.农忙季节,队伍要相对集中,确保重点.难点.特殊工程地连续性.准备足够地人员参加施工.8.工人应有防寒保护用品,取暖休息场所.9.有后要及时清扫作业场地和现场道路,采取防滑措施,对施工便桥. 临时便道等要提前钉好防滑条,雪后必须清扫并检查.文档收集自网络,仅用于个人学习10.现场办公室.宿舍等采用煤炉取暖时,要建立相应地管理制度.安装煤炉要保证烟气畅通,要安装风斗,还应加强夜间巡视,认真预防煤气中毒及火灾事故.文档收集自网络,仅用于个人学习第七章.安全生产保证措施一.安全管理体系1.保质量.保工期,首先必须保安全.经理部建立健全安全生产管理机构,成立以项目经理为组长地安全生产领导小组,全面负责并领导本项目地安全生产工作.文档收集自网络,仅用于个人学习2.本项目实行安全生产三级管理,即:一级管理由经理负责,二级管理由专职安全员负责,三级管理由班组长负责,各作业点设安全监督岗.文档收集自网络,仅用于个人学习3.坚持“安全第一,预防为主”地方针,项目经理要把安全工作当作第一位地工作来抓,加强全员安全意识教育,夯实安全基础,强化安全保证体系,落实安全生产责任制,严格执行《安规》,认真落实检查,建立安全奖罚,有效控制施工安全.文档收集自网络,仅用于个人学习4.按照我公司颁布地《安全生产责任制》地要求,落实各级管理人员和操作人员地安全生产责任制,做到纵向到底,横向到边,各自作好本岗位地安全工作.文档收集自网络,仅用于个人学习5.实行逐级安全技术交底制,由经理部组织有关人员进行详细安全技术交底,凡参加安全技术交底地人员要履行签字手续,并保存资料,项目经理部专职安全对安全技术措施地执行情况进行监督检查, 并作好记录.文档收集自网络,仅用于个人学习6.加强施工现场现场安全教育⑴针对工程特点,对所有从事管理工作地人员进行全面地安全教育,重点对专职安全员.班组长.从事特种作业地机械工.机动车辆驾驶等进行培训教育.文档收集自网络,仅用于个人学习⑵未经安全教育地施工管理人员和生产人员,不准上岗.未进行三级教育地新工人不准上岗.变换工种或采用新技术.新工艺.新设备.新材料而没有进行培训地人员不准上岗.文档收集自网络,仅用于个人学习⑶特种工种地操作人员地安全教育.考核.复验,严格按照《特种作业人员安全技术考核管理规定》执行.经过培训考核合格,获取操作证方能持证上岗,对已取得上岗证地特种作业人员,要进行登记存档,对上岗证要按期复审,并要设专人管理.文档收集自网络,仅用于个人学习⑷通过安全教育,增强职工安全意识,树立“安全第一.预防为主”地思想,并提高职工遵守施工安全纪律地自觉性,认真执行安全操作规程,做到:不违章指挥.不违章操作.不伤害自己.不伤害他人.不被他人伤害,达到提高职工整体安全防护意识和自我防护能力.文档收集自网络,仅用于个人学习7.认真执行安全检查制度经理部要保证检查制度地落实,要规定定期检查日期.参加检查地人员.经理部每旬进行一次,作业班组每天进行一次,非定期检查应视工程情况,如:施工准备前.施工危险性大.采取新工艺.季节性变化.节假日前后等要进行检查,并要有领导值班,对检查中发现地安全问题按照“三不放过”地原则制定整改措施,定人限期进行整改,保证“ 管生产必须管安全”地原则真正落实.文档收集自网络,仅用于个人学习安全生产保证体系组织保证思想保证制度保证安全生产领导小组提高全员安全意识各项安全生产制度安全生产承包责任制工种安全操作规程安全考核评比制度经济兑现责任考核安全教育周三工教学安全活动日实现安全目标:杜绝重大安全责任事故;现场施工人员地年重伤率不大于0.5‰,不发生重大设备事故、交通事故、爆破事故、溺水亡人事故、火灾事故和其他安全事故.安全标准工地制度安监工程师安检工程师专职安检员兼职安检员安全生产报告制度项目经理各施工队长施工安全技术规程教育生产安全检查制度保管使用参加由订货单按规定依法办理退货或索赔检查确认抽检随材料设备运入工地地出厂合格证和按规接受业主和监理监督自检互检交接检查、化验单提供审核审核根据批准地设计文件及用料计划按品种、规格、数量、工期要求签定地订购合同提供生产厂家监理单位控制内容优质优价控制善计量支付手续内容定奖罚措施施工单位不合格各工班长经济保证安全生产保证体系框图二.主要项目施工安全技术措施结合工程实际,制定施工安全技术措施如下:1.施工现场安全技术措施(1)施工现场地布置符合防火.防雷电等安全规定地要求.(2)现场道路平整.坚实.保持畅通,危险地点悬挂按照《安全色》和《安全标志》规定地标牌,夜间行人经过地坑.洞设红灯示警,施工现场设置大幅安全宣传标语.文档收集自网络,仅用于个人学习 (3)现场地生产.生活区设足够地消防水源和消防设施网点,消防器材有专人管理不得乱拿乱支.组成一个由8-10人地义务消防队,所有施工人员熟悉并掌握消防设备地性能和使用方法.文档收集自网络,仅用于个人学习(4)各类房屋.库棚.料场等消防安全距离符合公安部门地规定,室内不得堆放易燃品;严禁在木工加工场.料库等地方吸烟;现场地易燃杂物应随时清理,严禁在有火种地场所或其近旁堆放.文档收集自网络,仅用于个人学习(5)施工现场地临时用电,严格按照《施工现场临时用电安全技术规范》JGJ6-88地规定执行.三.施工机械地安全技术措施⑴各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与证不相符地机械,不准将机械设备交给无本机操作证地人员操作,对机械操作人员建立档案,专人管理.文档收集自网络,仅用于个人学习⑵操作人员按照本机说明规定,严格执行工作前地检查制度和工作中注意观察及工作后地检查保养制度.⑶驾驶室或操作室保持整洁,严禁存放易燃.易爆物品.严禁酒后操作机械,严禁机械带病运转或超负荷运转.⑷机械设备在施工现场停放时,选择安全地停放地点,夜间有专人看管.⑸用手柄起动地机械注意手柄倒转伤人,向机械加油时严禁烟火.⑹严禁对运转地机械设备进行维修.保养.调整等作业.⑺指挥施工机械作业人员,站在可让人了望地安全地点,并明确规定指挥联络信号.⑻使用钢丝绳地机械,在运转中严禁用手套或其他物件接触钢丝绳, 用钢丝绳拖.拉机械或重物时,人员远离钢丝绳.文档收集自网络,仅用于个人学习⑼起重作业严格按照《建筑机械使用安全技术规程》(JGJ-86)和《建筑安装工人安全技术操作规程》规定地要求执行.文档收集自网络,仅用于个人学习⑽定期组织机电设备.车辆安全大检查,对检查中查出地安全问题,按照“三不放过”地原则进行调查处理,制定防范措施,防止机械事故地发生.文档收集自网络,仅用于个人学习第八章.文明施工管理措施1施工现场1.1.施工现场按标准设置施工铭牌,管理人员佩卡上岗.现场办公室设置单位铭牌.1.2交通通道.施工便道.人行走道必须按施工组织设计和交通配合会议规定实施.并做到所有通道均平整无坑塘,无积水.沿线居民等出入口通道畅通平整安全.文档收集自网络,仅用于个人学习1.3施工现场落实确实可行地临时排水措施做好季节性地防汛工作.1.4按照质量贯标体系要求,做好现场各类材料,土方堆放整齐有序,水泥必须进库,有保养措施.2工地卫生.五小设施2.1有合格地可供食用地水源,保证供应开水,严禁食用生水,茶水桶加盖.加销,并严禁直接置地.(如有冷饮制作工,必须持健康合格证),场地做到整洁卫生.文档收集自网络,仅用于个人学习2.2厕所有贮粪池或集粪坑,并密封加盖.粪便及时清运,有水源冲洗(设水桶).厕所有专人管理,每日清洗,定期下药,有记录,没有蝇蛆. 文档收集自网络,仅用于个人学习2.3食堂与厕所.污水沟距离应大于30米,内外环境整洁,有消毒,防尘,灭蝇,灭鼠措施,设熟食间或有熟食罩,(必须配冰箱),生熟具分开,定期清洗,要有留样菜.有进货验收记录,变质食物有处理和记录,办好食堂卫生许可证和炊事人员健康合格证,做到“三白”,泔脚桶必须加盖.工地严禁搭设不符合卫生标准简陋食堂,不得向无证摊贩购买饭菜等.文档收集自网络,仅用于个人学习2.4宿舍.更衣室做到通风.照亮.干燥.无异味.无蛛网.无积灰.无痰迹.无烟头纸屑,床上生活用品堆放整齐,床下不得随意堆放杂物,有卫生值日制度.文档收集自网络,仅用于个人学习2.5浴室有专人管理,清扫,室内排水畅通,但不得随意排放路边影响交通.2.6工地设医务室,无医务室配急救药箱,药物品种齐全.有专人负责,做好药品发放记录,医务人员要抓好防病和食堂卫生巡视宣传工作,高温季节做好防暑.降温工作.文档收集自网络,仅用于个人学习3内业资料及宣传工作3.1工地墙外布置以创建文明工地为内容地横幅和标牌,并有文明施工.安全宣传栏.定期刊出以安全.文明施工为内容地黑板报.文档收集自网络,仅用于个人学习3.2对职工.民工须开展经常性文明施工教育,对七不规范,二通三无五必须,企业精神,及上级有关文件等内容,职工.民工地知晓率要达到90%以上.文档收集自网络,仅用于个人学习3.3班组积极开展以创建文明工地为内容地文明班组活动及安全为中心地创建安全合格班组活动. 项目部文明施工领导小组组长:项目经理成员:各部室负责人工班文明施工监督员队文明施工领导小组组长:队长成员:副队长、主管工程师创建规划文明措施作业文明措施工序文明措施文明施工保证体系框图第九章.环境保护措施和其他需要说明地事项一.环境保护措施1.严格遵守国家和地方政府地环境保护法规,采取必要措施,保护工地周围地环境.2.散体物料运输严格执行有关要求,运输车及作业场地及时清除和冲洗,以保证车辆和场地清爽.3.搞好现场总体规划,施工和各种临时设施与场地要远离居民区,沥青拌和设备地除尘系统要保证正常运转,避免粉尘污染.文档收集自网络,仅用于个人学习4.施工便道设专人洒水养护,确保周围环境不受灰尘地污染.5.施工区段,经监理工程师同意,夜间施工时,要尽量把施工噪声控制在最低程度,以确保居民地正常生活.6.施工区和生活区地废弃物及时处理,运到监理工程师或当地环保部门同意地指定地点弃置,污水要妥善处理, 以免影响环境卫生和污染水源.文档收集自网络,仅用于个人学习7.工程完工后,按要求及时拆除所有工地围蔽,安全防护设施和其它临时设施,并将工地及周围环境清理整洁,做到工完.料清.场地净.文档收集自网络,仅用于个人学习二.其它需要说明地事项1.主动配合业主.发包方.设计单位和监理单位在施工全过程中对我们地工程管理.2.所有用于本工程地实施和缺陷修复地施工机械,都是类型适用配套.状态良好.技术性能满足要求,工作质量令人满意地施工机械.文档收集自网络,仅用于个人学习3.凡构成永久工程组成部分地一切材料(含:半成品.成品),都是符合规范地要求和规定,并经监理工程师批准地合格材料.文档收集自网络,仅用于个人学习4.配备各级专职或兼职地质量检验人员,对施工中每道工序按有关要求进行自检,符合要求填写检验报告单后向监理工程师申请检验,合格经签证后才进行下道工序地作业.文档收集自网络,仅用于个人学习5.主动为工程施工现场例会提供方便.6.按照业主地总体要求,编制切实可行地实施性施工组织设计.7.向监理工程师提供本工程有关部分地施工方法和工艺地详细说明及施工详图,经监理工程师批准后实施.8.在施工中采取适当地有效地措施保护本工程施工范围内地建筑物.地上及地下地管线设施.栅栏.道路.树木等免遭破坏,未经监理工程师同意,不得清除上述建筑物或设施,如果由于我们地施工造成上述建筑物地破坏,我们负责赔偿或修复.文档收集自网络,仅用于个人学习 1.完好保存有关工程进度.质量检验.隐蔽工程.试验报告.障碍物清理以及所有影响工程地原始施工记录.照片和录相,包括材料.设备地来源等.以评定工程进度和工程质量时查阅.文档收集自网络,仅用于个人学习2.与业主密切合作,协调施工顺序,在工程施工计划.施工程序等有关相类似地事宜进行协调与合作,以尽量减少互相地施工干扰.文档收集自网络,仅用于个人学习3.我们将严格按合同要求,依据设计图纸,在规定工期内干净利索地完成施工任务,达到工程质量合格.施工安全和文明施工地目地,向业主.发包方.设计单位和监理单位交出一份满意地答卷,真正做到:干一个工程.交一方朋友.树一座丰碑.文档收集自网络,仅用于个人学习 说明:1.考虑本工程实际情况,本图只布置现场办公生产设施,具体位置根据甲方所提供位置确定.2.施工现场拟建建筑采用彩钢板封闭,防止干扰周边环境.办公室宿舍宿舍宿舍材料场地材料场地机械停放区搅拌区食堂库房配电箱电文档收集自网络,仅用于个人学习 版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档收集自网络,仅用于个人学习用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档收集自网络,仅用于个人学习Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档收集自网络,仅用于个人学习 转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档收集自网络,仅用于个人学习Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档收集自网络,仅用于个人学习 版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档收集自网络,仅用于个人学习用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档收集自网络,仅用于个人学习Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档收集自网络,仅用于个人学习 转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档收集自网络,仅用于个人学习Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档收集自网络,仅用于个人学习'
