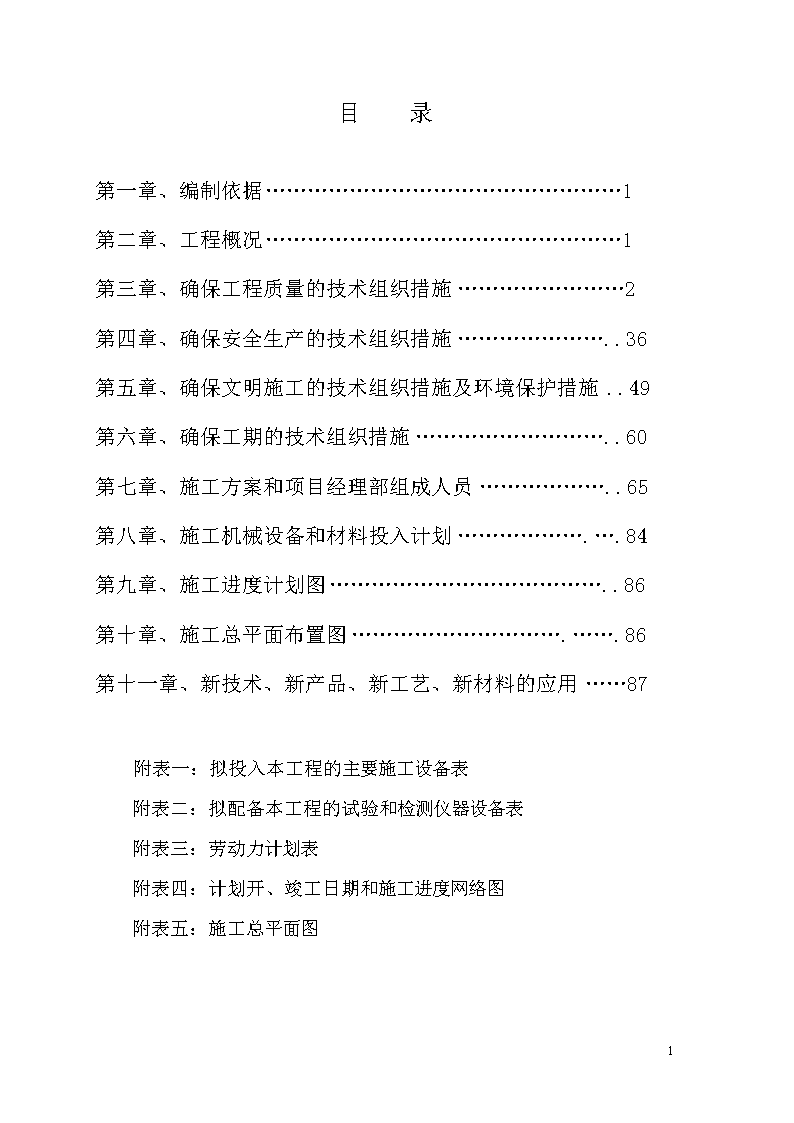

'目录第一章、编制依据……………………………………………1第二章、工程概况……………………………………………1第三章、确保工程质量的技术组织措施……………………2第四章、确保安全生产的技术组织措施…………………..36第五章、确保文明施工的技术组织措施及环境保护措施..49第六章、确保工期的技术组织措施………………………..60第七章、施工方案和项目经理部组成人员………………..65第八章、施工机械设备和材料投入计划……………….….84第九章、施工进度计划图…………………………………..86第十章、施工总平面布置图………………………….…….86第十一章、新技术、新产品、新工艺、新材料的应用……87附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图96
第一章编制依据一、建设单位提供的图纸、招标文件、投标答疑纪要及现场勘察成果;二、陕西省建设厅、西安市建委及建筑工程质量安全监督站有关文件;三、陕西省建设厅关于创建建筑施工文明工地的有关规定;四、建筑安装工程的主要规范、规程与验收标准五、建筑安装工程主要法规第二章工程概况第三章确保工程质量的技术组织措施96

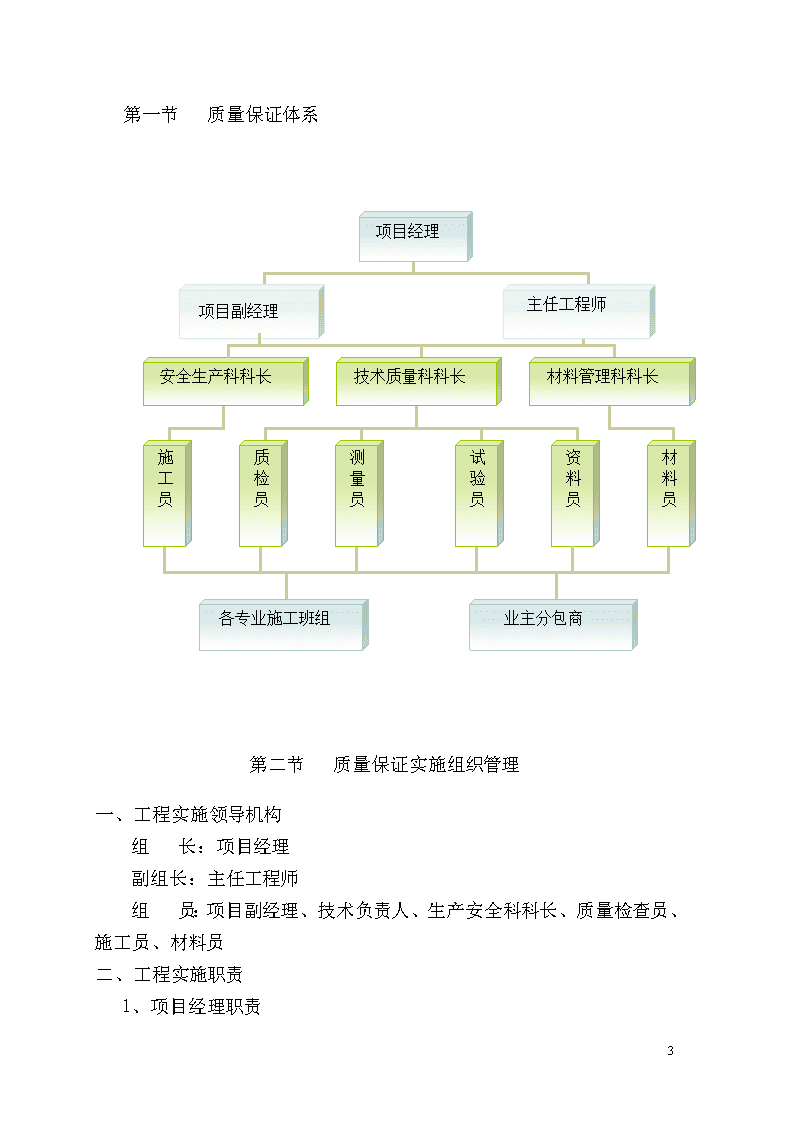

第一节质量保证体系项目经理项目副经理主任工程师安全生产科科长技术质量科科长材料管理科科长施工员材料员质检员测量员资料员试验员各专业施工班组业主分包商第二节质量保证实施组织管理一、工程实施领导机构组 长:项目经理副组长:主任工程师组 员:项目副经理、技术负责人、生产安全科科长、质量检查员、施工员、材料员二、工程实施职责1、项目经理职责96
a.负责质量目标的制定,完成公司创优内部评审;b.负责组织编制创优策划实施方案;c.建立完善的精品生产运行体系并督导运行;d.负责成立精品工程领导小组并明确责任分工;e.定期组织外部观摩活动;f.制订迎检方案,在迎检工作中为工程汇报人;g.负责创优工作的行政策划;h.负责创优工作接待安排;i.现场CI策划管理。2、项目副经理职责a.组织项目人员对创优标准进行系统培训;b.全面负责实施创优策划方案;c.负责创优的内外部协调;d.负责精品工程生产的总体控制,对结构施工、装修施工的每道工序和与之配套的资源管理负全责;e.协助项目经理建立完善的精品生产运行体系;f.定期组织项目人员考核分包现场施工管理,对严重不符合精品工程生产要求的分包方,建议项目经理采取必要措施;g.对工程的实体质量负全责。3、主任工程师职责a.负责精品工程生产线的全过程质量管理;b.协助项目工程师编制项目创优实施计划;c.负责质量问题的分析并监督整改;d.定期对分包方进行质量意识及相对应创优标准培训;e.对实体质量严格按照相应创优标准执行检查验收;f.负责工程ISO9002等体系的运行控制;e.编制工程各施工阶段质量管理问题集、规矩集;f.制定录像、拍摄照片方案,定期现场照片拍摄收集。4、技术负责人职责96
a.编制施工组织设计;b.编制专项施工方案;c.负责精品工程生产线全部的技术工作。5、生产安全科科长职责a.负责精品工程的执行与实施;b.负责精品实体的现场策划与监督实施;c. 负责质量管理体系、CI标准的现场管理;d. 定期向生产副经理汇报精品工程实施中遇到的问题并组织解决;e.保持精品工程实施的持续改进。6、质量检查员a.参与质量检查,参与进货物资的验证工作。b.熟悉图纸,负责对工程质量跟踪检查。c.负责工程质量等级的核定工作。d.负责按月上报质量报表,整理保存相关质检数据。e.完成领导交办的其它工作。7、施工员职责a.负责操作的直接管理;b.负责每道工序的目标实施;c.负责每道工序的过程精品实施;d.负责每道工序的过程监控;e.负责每道工序的工序考核;f.负责本专业质量问题的总结与整改,保持操作水平持续改进;g.负责质量管理体系的执行、CI标准的执行。8、材料员职责a.严格执行精品工程物资管理规定;b. 负责进场材料的质量控制;c. 组织重要材料的评审与验收;d. 负责进场物资的标识管理;e.参与进场物资的复验。96
第三节质量目标分解为了确保工程目标的实现,将工程总目标落到实处,我们将按照分部进行详细分解。(详见质量目标分解表)并将每道工序落实到个人头上,这样便于分清责任和考核,也便于工作的持续改进。只有这样,才能使所有参工人员知道自己所要干的工作,才能一心一意的将自己分内的工作干好。通过目标的考核及必要的物质和精神奖励,可以大大激发广大施工管理人员的主观能动性和创造力,也能大大提高他们的创精品工程的工作热情。第四节制度保证措施一、质量例会制度、质量会诊制度、每月质量讲评制度项目经理部每周召开生产例会,除布置生产任务外,还要对上周工地质量动态作一全面的总结,指出施工中存在的质量问题以及解决这些问题的措施。措施要切合实际,要具有可操作性,并形成会议记要,以便在召开下周例会时逐项检查执行情况。对执行好的配属队伍进行表彰,对执行不力者要提出警告,并限期整改。对工程质量表现差的配属队伍,项目部可考虑解除合同并勒令其退场。项目部每周质量例会由主任工程师主持,参与项目施工的所有配属队伍行政领导及技术负责人参加。首先由参与项目施工的分承包方汇报上周施工项目的质量情况,质量体系运行情况,质量上存在的问题及解决问题的办法,以及需要项目部协助配合事宜。主任工程师分析上周质量活动中存在的不足或问题,商讨解决质量问题所应采取的措施,会后予以贯彻执行。每次会议做会议纪要,分发与会者,作为下周例会检查执行情况的依据。96
每月质量检查讲评:每月底由主任工程师组织配属队伍行政及技术负责人对在施工工程进行实体质量检查。之后,由配属队伍写出本月施工质量总结报告交项目工程师,再由主任工程师汇总,以《月度质量管理情况简报》的形式发至项目经理部有关领导、各部门和各配属队伍。简报中对质量好的承包方予以表扬,需整改的部位明确整改日期、整改方案,并在下周质量例会逐项检查是否彻底解决。二、坚持样板引路制即在分项(工序)施工前,由施工员依施工方案和技术交底以及现行的国家规范、标准,组织进行分项(工序)样板施工,在施工部位注明工序名称、施工负责人、技术交底人、操作班长、施工日期等。将各分部分项工程的第一个施工段及重点工序作为样板,请监理、建设单位现场代表共同验收,样板未通过验收前不得进行下一步施工。同时分包方在样板施工中也接受技术、质量标准的培训,做到统一操作程序,统一施工做法,统一质量验收标准。以样板来指导施工,提高工程质量。三、坚持“三检”和“三严”制度自检:在每一项分项工程施工完后均需由施工班组对施工产品进行自检,如符合质量验收标准要求,由班组长填写自检记录表。互检:经自检合格的分项工程,由配属队伍工长及质量员组织上下工序的施工班组进行上下工序互检,对互检中发现的问题上下工序班组应认真及时予以解决。交接检:上下工序班组通过互检认为符合分项工程质量验收标准要求,双方填写交接检记录,经配属队伍工长签字认可后,方可进行下道工序施工。加强内控标准严,材料检验严,外观质量控制严的“三严”管理工作。四、挂牌制度1、技术交底挂牌在工序开始前针对施工中的重点和难点现场挂牌,将施工操作的具体要求写在牌子上,既有利于管理人员对工人进行现场交底,又便于工人自觉阅读技术交底,达到理论和实践的统一。2、施工部位挂牌 在现场施工部位挂“施工部位牌”96
,牌中注明施工部位、工序名称、施工要求、检查标准、检查负责人、操作负责人、处罚条例等,保证出现问题可追查到底,并且执行奖罚条例,从而提高负责人的责任心和业务水平。3、操作管理制度挂牌注明操作流程、工序要求、验收标准和负责人,管理制度标明相关的要求和注意事项等。4、半成品、成品挂牌制度对施工现场使用的钢筋原材、半成品、水泥、砂等进行挂牌标识,标识须注明使用部位、规格、产地、进场时间等,必要时须注明存放要求。五、“两卡”制“两卡”制是我公司为引入监督机制、强化质量管理专门推出的规定。“两卡”即质量监督卡和质量保修卡。在工程施工过程中通过质量监督卡向建设单位、监理公司及其他方和社会征求意见、接受监督;在工程竣工交付期间或使用期间由业主填写质量保修卡,书面提出施工中遗留的质量问题和意见、建议。为保障业主权益,“两卡”中反映出的问题将与干部考核挂钩。(1)质量回访维修制度自工程竣工验收交付使用开始,严格执行建筑工程的质量回访和保修、维修制度,认认真真兑现每项承诺,具体措施是:a.在保修期内,每个季度进行质量回访一次。保修期外坚持每年进行质量回访一次。b.在回访过程中,根据业主所提出的要求积极整改或维修。c.保修期间派专业人员驻现场,配合业主进行检修维修。保修期满,与业主保持联系。d.工程交工后,交付使用的同时发给业主维修卡。保修期满,做好保修期间的记录,经业主检查满意后签字。(2)问题追根制度 对施工中出现的质量问题,追根制度是最好的解决办法。六、奖惩制度96
实行奖惩公开制,制定详细、切合实际的奖罚制度和细则,贯穿工程的全过程。由主任工程师组织有关人员对在施工作业面进行检查和实测实量。对严格按标准施工的班组和人员进行奖励,对未达到质量要求和整改不认真的班组进行处罚。第五节过程控制保证措施一、材料质量控制保证1、按总平面布置图合理堆放材料,防止材料混淆,及时准确地做好各种材料的标识和试验状态标识。严格执行对原材料验收和复验制度,材料的出厂合格证和试验报告必须真实、齐全有效。检验不合格的材料必须及时运出场外。对原材料材质标准严格把关。材料员会同质量等部门对原材料、成品和半成品应先检验后收料,不合格的材料不准进场。对原材料质量检验实行“双控”制,即部分重要材料和半成品、试件(委托试验总量的三分之一以上)除在我公司内部试验室送试外,另安排在监理公司或建设单位指定的其它具备资质的试验室送试。试验结果一致达到要求后,方可投入工程使用。2、原材料要具备出厂合格证或法定检验单位出具的合格证明。钢筋、水泥还应注明出厂日期、批号、数量和使用部位,抄件应注明原件存放单位和抄件人并签章。3、对材质证明有怀疑或按规定需要复检的材料,应及时送检,未经检验合格,不得使用。4、各种不同类型、不同型号的材料分类堆放整齐。水泥、钢筋在运输、存放时需保留标牌,按批量分类,并注意防锈蚀和污染。二、工程技术资料管理措施1、技术资料的编制采用微机管理。基本文件材料的形成和传递按质量管理体系要求进行,具体见职责分解。由专职资料员随施工进度同步收集、积累、整理、最终完成工程资料的整编。做到资料同步、齐全、准确、真实,由主任工程师负责监督。96
2、工程技术资料的分类工程技术资料按以下六类划分并单独组卷装订:工程质量保证资料;工程分部分项评定(观感质量评定)资料;施工技术资料;施工管理资料;竣工图;贯标归档资料。还将收集、整编施工过程中反映工程进度、工程实物质量、新工艺的实施、新材料的使用、新结构试验、细部做法、文明现场、安全施工、业主认可和工程全貌的照片及音像资料等。3、 工程资料的整编要求资料按有关规定装订整齐,每册资料应有名称、目录、页码、说明等,以便于核查;凡引用抄件的资料,要注明抄件日期,抄件人要签字、加盖抄件单位公章,并注明原件存放单位;资料表格首先选用规定的统一表格;资料中的计量单位使用法定计量单位;所有技术资料按人员职务分别签名,且加盖业务专用章。由公司总工程师在整编成册的资料上签名并加盖企业公章,不得任意涂改,抽除、更换;工程技术资料除我公司存档备份外,按合同规定内容,及时保质保量移交给建设单位,并协助办理社会归档手续。三、试验、计量和测量管理试验员负责对计量、试验设备进行管理,测量员负责对测量设备进行管理,确保设备的使用正确、性能稳定和准确。经纬仪、水准仪、等测量工具由专人负责,实时检验和校正误差。钢筋、水泥、混凝土骨料、外加剂、砌块、防水材料等原材料由材料管理科填写委托试验单;混凝土、砂浆、钢筋机械连接接头、钢筋焊接接头等现场生产的成品、半成品,由各专业工长按规范要求提出取样计划。由试验员会同专门负责见证取样的监理工程师取样送试。试验结果分别向项目工程师、专职资料员及有关人员传递。四、基础工程质量保证措施1、做好基坑排水和场地排水,防止地面水流入基坑,以避免在有积水、泥浆的条件下施工混凝土。96
2、基础钢筋绑扎完成后,使用L30角钢框按放线位置固定柱、墙插筋,保证其位置准确。3、防水施工由专业工长全过程监视,做好细部检查和工序交接,保证防水的整体性。五、主体结构质量保证措施1、技术指导各分部分项工程施工前,组织各级生产技术人员熟悉图纸、规范,制定详细的技术交底和便于操作的作业指导书。向专业班组传达图纸、规程、工艺、标准并监督检查执行情况。2、测量放线控制测量员完成测量放线后,由技术质量科另派专人进行复核检查,发现问题及时反馈纠正,合格后填写技术复核记录。3、模板工程控制 a.模板进场前要由技术质量科会同材料管理科进行验收,主要检查模板刚度、平整度和加工精度。b.拼装木模板拼缝采用硬拼接缝,内侧用油灰镶嵌,外侧用硅胶封闭,以防拼缝处细部渗浆或漏水。c.墙根部在混凝土找平基础上加设双面胶带防止烂根。d.模板拆除后及时清理、修补,刷隔离剂备用,使用前仔细检查验收。e.通过模板设计,防止涨模。模板支设前放好定位控制线,防止模板偏位。4、钢筋工程控制a.钢筋原材料质量证明书及进场复检均合格后方可加工使用,钢筋表面不得有老锈、油污。b.认真学习图纸,掌握各部位钢筋连接、锚固和构造要求。c.机械连接和焊接人员必须持证上岗,施工前每批接头必须按规定进行检验。96
d.钢筋定位:柱墙主筋采用梯子筋定位,板筋弹线绑扎,使用塑料垫块控制保护层。 4、混凝土工程a.每次浇注混凝土浇筑前,安排专人到商砼供应商进行检查,尤其对水泥的安定性及外加剂的性能进行严格检查,确保混凝土的质量。b.控制混凝土施工配合比及坍落度,每台班至少抽查三次。混凝土试块在监理工程师监督下取样、制作。c.混凝土浇筑时设专人振捣,振捣快插慢拔,避免振捣钢筋、模板,避免漏振或因过振产生离析。d.混凝土养护期,在混凝土强度达到1.2MPa之后,方可在已浇筑的混凝土结构上走动、操作。6、砌体工程a.墙体砌筑的各种材料要符合设计要求。b.底层表面如有局部不平,高差超过30mm处应用C15以上的细石混凝土找平后才可砌筑。d.砌墙采用皮数杆,严格按照组砌图施工。e.240厚以上墙采用双面挂线,砌完勾缝。f.构造柱浇筑混凝土时要清理干净砖面和柱底的落灰、碎石、木屑等杂物。六、屋面及装修工程质量控制措施1、屋面工程a.屋面工程施工前,进行图纸会审,掌握施工图的细部构造及有关技术要求,编制好作业指导书。b.向各班组进行技术交底,包括施工部位、施工顺序、施工工艺、构造层次、节点设防方法、工程质量标准、成品保护措施及安全等。c.所有材料都要有材料质量证明文件并经指定的质量检测部门认证,确保其质量符合技术要求,进场材料按规定取样复试。d.找平层首先做好排水坡度和方向,待达到规定的含水率要求后,才能铺贴卷材防水层。在低温下不宜施工并应避免高温烈日下施工。96
e.屋面拐角、天沟、落水口、屋脊、卷材搭接收头等节点部位,必须仔细铺平贴牢、压实、收头牢靠,符合设计要求和屋面工程技术规范等有关规定。2、墙面空鼓、脱落防治措施a.基层清理干净,表面修补平整,墙面洒水湿透。b.使用前,须清洗干净,用水浸泡到瓷砖不冒气泡为止且不少2小时,然后取出,待表面晾干后方可粘贴。c.粘贴砂浆厚度应控制在7—10mm之间,过厚或过薄均易产生空鼓。3、外墙渗水防治措施a.保证砌体砂浆饱满度是防止外墙渗水的重要措施,砌体组砌应严格按照施工规范和操作规范要求。b.外墙搭设双排脚手架,尽量减少脚手架眼。外墙粉刷前先清除施工孔洞内残浆杂物,浇水湿润然后用相同标号的砂浆和砖砌筑严密。4、卫生间漏水防治措施a.卫生间在铺设找平层前应检查地漏标高,并对立管、套管和地漏穿过楼板处的节点间采用细石混凝土将四周稳牢堵严,进行密封处理,在管四周留出深8—10mm沟槽,采用防水类涂料裹住管口和地漏。找平层与墙面的交接阴角处做成小圆角。b.找平层上铺涂防水涂料时,找平层应清洁干燥,含水率不大于9%,并先涂刷基层处理剂。c.铺涂防水材料时,在穿过楼板管道四周处的防水涂料应向上铺涂,并应超过套管的上口,靠近墙面处防水涂料向上铺涂,高出面层300mm,阴阳角和穿过楼板面管道的跟部应增加铺涂防水材料。d.铺涂完毕后应做蓄水试验,蓄水深度为20-30mm,24小时内无渗漏为合格,做好记录。e.试验合格后应立即做好防水涂料的砂浆保护层,防止防水涂料的损坏。七、安装工程质量控制措施1、材料质量控制96
建筑安装工程的特点是所采用的成品、半成品多,且这些材料的性能直接涉及建筑物的使用功能和使用者的人身健康。因此原材料的质量将直接影响施工质量,加强对原材料的质量控制是确保施工质量的前提。原材料质量通过选择合格分供方→抽样检查、试验、复核→进场检验、报验→入库保管→安装前检查、确认的流程进行控制2给水排水工程质量控制a.技术保证措施①施工人员进场后,首先由项目总工组织各专业技术负责人和主要生产负责人进行单位工程技术交底,编制分部工程施工方案。②水暖专业工程师根据施工组织设计、分部施工程施工方案、施工图纸,组织技术、质检、专业工长人员进行质量控制策划,确定关键工序施工采取的技术措施,制定细部创优方案和样板施工计划。③主业技术负责人绘制关键部位管道综合布置图,卫生间、走道吊顶内,管道井内,新风机房等水暖管道布置走向图。利用计算机三维动画模拟管道的空间排列布置,提前解决交叉打架问题。④分部工程技术交底、分项、检验批、关键部位、关键工序、作业指导书的编制、审批必须严格按照质量管理体系图及各岗位职责要求组织实施。⑤工序、检验批、分线工程施工结束后应按照《建筑工程施工质量验收统一标准》及专业规范要求进行检查、交接、技术复核和报验。b.过程控制要点①预留洞:由专业技术负责人编制管道预留洞施工图,留洞检查表,并与土建图纸对照,防止错、漏。留洞的定位必须采用经明确核对后的统一基础线已减少误差,且要保证无移位、歪斜。然后才能与土建混凝土工长进行工序交接,进入砼浇注工序。洞口预留成型,提模时必须掌握好时间,应在混凝土初凝2小时后进行,以保证洞口的光滑平整,周边无破损。②96
套管安装:所有暖卫管道穿墙和板时应加设套管。专业技术负责人应根据套管的类型、规格、使用部位列出套管预留洞明细表,并根据定位尺寸进行施工质量预控。预埋套管的定位应采用结构基准线和吊线尺量的方法控制,固定时采用φ8钢筋加框与附加筋焊接在一起,以保证套管的坐标和垂直度。为了保证套管与穿越管的同心度及环缝间隙均匀,套管固定于管道安装同步,管道安装就位后,调整套管与管道同心,在套管间隙填塞石棉绳等不燃材料,两端面用密封膏封严。最后在穿墙套管两端根部加设装饰护圈,穿板套管上部砌方形或圆形水泥止水台。③管道安装管道安装前,专业技术负责人必须先与土建做好专业交底,明确隔墙的类型、厚度、基础轴线、坐标,抹灰面层类型厚度、墙面的“50”标高基准线以及装修做法,以便于确定支架的类型、固定措施,管道与墙面的距离。采暖管道的坡度必须先确定出起坡基准点的位置、标高,然后采用放线尺量的方法弹出管道的安装位置,核实无误后方可安装管道。排水管道的坡度不能小于标准坡度,管道变径及水流汇合件处的连接必须采用上平以保证排水畅通,有吊顶房间的卫生间排水支管与板面的距离应控制在350mm以内,确保房间的净空高度。④设备安装附属设备是各专业子系统的心脏部分,其施工质量直接决定系统的使用功能是否正常发挥,因此设备安装的过程质量控制是至关重要的。设备安装前必须先根据设计选型参数及订货主要技术参数要求核对准确进场设备的型号及主要性能参数。主业技术负责人根据设备与系统管路碰头的位置、连接方式及基础减振方式进行安装策划。⑤系统试验系统试验包括各种承压管道系统和设备的水压试验,非承压管道系统和设备应作灌水试验,即给水、热水、采暖、消防系统、水箱及散热器及阀门等应作水压试验。96
水压试验时应分段、分层进行,支管系统应单独进行试验,隐蔽管道隐蔽前必须试压合格。对于给水系统的消毒取样检测,必须请当地有相关资质的卫生防疫监督部门提供检测报告。排水系统必须做灌水、通球及通水试验。给水管道还必须进行通水、冲洗、消毒检测,卫生器具应进行通水试验,具有溢流功能的器具必须进行满水试验,地漏及地面清扫口必须进行排水试验。消火栓应做联动测试试验。采暖系统必须进行冲洗及加热时运行和调试。所有的试验项目进行前必须编制单项方案,且必须注明负责人员,临时水源引入方案注水方法,试验检测方式及调试合格后的排水方案,如遇冬季还应采取保温防冻措施。3、电气工程质量控制a.技术保证电气工程施工前,由主任工程师组织电气专业工程师、质检员及生产负责人根据单位工程技术交底、各专业之间的技术交底、施工图纸编制分部工程施工方案。专业工程师根据施工组织设计、分部施工程施工方案、施工图纸,组织技术、质检、专业工长人员进行质量控制策划,确定关键工序施工采取的技术措施,制定细部创优方案和样板施工计划。专业技术负责人绘制标准房间、标准层、电气竖井的管线布置平面图。根据建筑结构类型及防雷接地要求绘出防雷、接地系统图及平面联结点图,以保证接地系统的安全性能。分部工程技术交底、分项、检验批、关键部位、关键工序、作业指导书的编制、审批必须严格按照质量管理体系图及各岗位职责要求组织实施。工序、检验批、分线工程施工结束后应按照《建筑工程施工质量验收统一标准》及专业规范要求进行检查、交接、技术复核和报验。b.过程控制要点①结构预埋96
基础及主体阶段的电气管道预埋前应认真查阅图纸,有专业技术负责人将强弱电预埋管线绘制在一张图纸上避免预埋的管路三次交叉,确保按基准标高线施工。管路敷设时保证管线的保护层厚度,管路的弯扁度不能超过管径的1%,将穿线的隐患提前解决。管线隐蔽前应对照图纸进行复核,以防漏留、错留。②接地装置接地是否可靠涉及人身安全,所以所有点应全数检查。专业工长对每层的接地点的位置、预埋钢板(钢板必须是镀锌钢板,导电性能好)的大小、型号进行统计,向操作班组交底,敷设完后进行复核。为保证接地的可靠性,接地体在土建回填后进行一次接地测试,等避雷网安装完后再进行一次系统的接地测试,达不到接地要求,进行在建筑物周围敷设单独的接地体。③电气照明器具的安装照明器具安装应与土建沟通,根据装修要求,明确照明器具的安装方式、位置、标高。④系统调试调试是为了保证提供可靠的供电系统和电气设备使用者人身安全最关键的一项内容,也是检测系统使用功能的关键步骤。调试时应对每个回路进行绝缘电阻摇测、每个接地测试点进行接地测试、每个插座进行相序检测、每个开关动作可靠、漏电检测均在动作范围之内,所有的检测结果均作详细的记录。4、暖通工程①经除锈、刷油防腐处理后的管材、管件、型钢、拖吊、卡架等金属制品,宜放在有防雨、雪措施、运输畅通的专用场地,其周围不应堆放杂物。②预制加工好的干、立、支管,按分项按编号排放整齐,用木方垫好,不许大管压小管码放,并应防止脚踏、物砸。风管、材料、设备等要科学地、合理的码放在指定在地点,保管好,以免倒塌碰撞。96
③设备在安装前由甲乙双方有关人员检查进入现场的重要设备及保温,进行拆箱点件并作记录,发现缺损及丢失情况,及时反映有关部门。应参加人员不齐时,不得随意拆箱。④设备开箱点件后对于易丢、易损部件应指定专人负责入库妥善保管。各类小型仪表元件及进口零件,在安装前不要拆包装。设备搬运时明露在外的表面防止碰撞。⑤对管道、通风保温成品要加强保护,不得随意拆、碰、压、防止损坏。⑥对于贵重、易损的仪表、零部件尽量在调试之前再进行安装、必须提前安装的要求妥善的保护措施,以防丢失、损坏。八、施工重点质量保证措施1、现浇板裂缝控制措施a.原材料①水泥:选用铝酸三钙含量较低,细度不过细,矿渣含量不过多的水泥。② 砂子:采用中砂。③石子:级配良好。b. 浇筑前① 将施工缝、基层和模板浇水湿透。②采用低水灰比,参适量粉煤灰,降低水泥用量和水用量。c.浇注中① 加强振捣,提高密实度,防止表面形成水泥含量较多的砂浆层。② 施工中防止施工荷载超出,以免应力叠加而产生裂缝。d. 浇筑后①在混凝土初凝后,终凝前进行二次抹面,提高混凝土抗拉强度,减少收缩裂缝。② 混凝土浇筑后,对裸露表面用潮湿材料覆盖,加强浇水养护,以免早期混凝土强度较低时出现大收缩而造成裂缝。96
③ 冬期养护时,在混凝土表面先铺一层塑料薄膜,再用保温材料覆盖,不得采用保湿材料直接覆盖。2、防水工程质量控制措施a.防水主材及其辅材的优选,保证其完全满足该特殊工程和设计以及规范的要求;b.防水做法及防水节点设计必须科学合理,对防水施工的质量必须进行严格管理和控制;c.对防水层的保护以及地面以下土方回填要确保防水层的安全可靠性;d.防水工程要刚柔结合。e.对结构施工缝、结构断面变化的地方以及阴阳角等特殊部位必须采取特殊的、最为安全稳妥的防水做法; 第六节技术资料保证措施一、管理职责1、施工资料的填写以施工及验收规范、工程合同与设计文件、工程质量验收标准等为依据。2、施工资料随工程进度及时收集、整理,并按专业归类。认真书写,字迹清楚,项目齐全、准确、真实,无未了事项。3、工程资料进行分级管理,由主任工程师负责本工程资料的全过程管理工作,工程资料的收集、整理和整编工作由资料员负责。4、对工程资料进行涂改、伪造、随意抽撤或损毁、丢失等,应按有关规定予以处罚,情节严重的,依法追究法律责任。5、项目部资料员负责汇总整理各分承包单位编制的全部施工资料,分承包单位各自负责对分承包范围内的施工资料进行收集和整理,对各自施工资料的真实性和完整性负责。96
6、资料员负责编制的施工资科不得少于三套,其中在竣工前将施工资料整理汇总完毕并移交建设单位二套;自行保存一套,保存期自竣工验收之日起50年。如建设单位对施工资料的编制套数有特殊要求的,将另行约定。二、技术资料的组成及要求1、原材料质量保证资料主要原材料要有出厂质量合格证或按批量要求提供试验报告。不合格的产品不准使用并注明去向。需采取技术处理措施的产品,应满足技术要求,经技术负责人的批准后方可使用。合格证、试(检)验报告或记录的抄件(复印件)应注明原件存放单位,并有抄件人、抄件(复印)单位的签字和盖章。使用新材料、新产品、新工艺、新技术,应有法定单位鉴定证明及建设主管部门签发的确认文件。产品要有质量标准、使用说明和工艺要求。使用前,应按其质量标准进行检验。a.水泥①水泥应符合陕西省准用规定,并有生产厂家的出厂质量证明书(内容包括:厂别、品种、出厂日期、出厂编号和试验数据)②水泥复验主要项目:抗折强度(3d、28d)抗压强度(3d、28d)、凝结时间、安定性。b.钢筋①钢筋应有出厂质量证明,并按有关标准的规定抽取试样作力学性能试验。②下列情况之一者,还必须做化学成分检验:在加工过程中,发生脆断、焊接性能不良和力学性能显著不正常的。③有特殊要求的,还应进行相应专项试验。④不同等级钢筋进行焊接时,应有可焊性检测报告。焊条、焊剂和焊药有出厂质量证明书,并应符含设计要求。按规定需进行烘焙的还应有烘焙记录。c.砖和砌块应有出厂质量证明书和有关力学、物理性能试验报告。d.砂、石96
①砂、石使用前应按规定取样进行必试项目试验。砂子的试验项目有:颗粒级配、含泥量、泥块含量等。石子的试验项目有:颗粒级配、含泥量、泥块含量、针、片状颗粒含量、压碎指标值等。②用于配制有防渗要求的混凝土时,还需做相应的抗渗项目试验。e. 外加剂应有生产厂家的质量证明书或合格证、技术检测单、产品说明书(内容包括:厂名、品种、包装、质量、重量、出厂日期、有关性能和使用说明)。使用前,应进行性能试验并出具掺量配合比试配单。用于结构工程的外加剂应符合地方准用规定和试验报告(外加剂特性指标);防冻剂还应进行钢筋的锈蚀试验和抗压强度比。f.掺合剂:使用粉煤灰等掺合料应有质量证明书和试验报告。g.防水材料各种防水材科,必须取得地方准用证并具有材料检验报告、使用说明书,同时应有防伪标志。①防水卷材应有出厂质量证明书,内容包括:品种、标号等各项技术指标,并应有抽样检验报告,必试项目内容为拉伸强度、不透水性、耐热度、断裂延伸率、低温柔性等。②防水涂料使用前应提供试验报告。③各种接缝密封,粘结材料,应具有质量证明文件,使用前应按规定抽样复验,具有试验报告。h.屋面及外墙保温材料:应有出厂合格证。厚度、密度及热工性能应符合设计要求。i.门窗:应有出厂合格证,按规定进行三性检测并符合地方准用的规定。2、 施工试验记录a.回填土、灰土①分层、分段的取样平面位置图。96
取样平面图按各层、段把取祥点标注完整、清晰准确,与试验报告各点一一对应,并要注明回填土的起止标高。②试验报告回填土、灰土、试验记录的相关说明:素土、灰土的试验报告均采用土壤干密度试验报告;素土、灰土的击实报告均采用土壤击实试验报告。土的干密度试验报告的填写要求及检验方法:试验报告子目填写齐全,步数、取样位置图(平面及剖面)应清楚,在建筑物平面图上采用节点放大的图示方法;单位及工程名称要写具体,施工部位应填写清楚(地基处理、回填土等);填土土质、填土种类、取祥、试验时间应与其它技术资料对应一致,互相吻合,并结论正确。b.砌筑砂浆①试配申请单和经试验室试配后签发的配合比通知单:配合比通知单应符合《砌体工程施工质量验收规范》(GB50203-2002)的规定,并执行《砌筑砂浆配合比设计规程》。②砂浆试块试压后,应将砂浆试块试压报告按施工部位及时间顺序编号,及时登记在试块试压报告目录中。砌体结构验收前,按单位工程同品种、同强度等级砂浆为一验收批,参加评定的标准养护28d试块的抗压强度,工程中所用的各品种、各强度等级的砂浆强度分别进行统计评定。c.混凝土①商品混凝土应有试配申请单和试验室签发的配合比通知单。施工部位填写具体(如层、段、梁、柱等);设计强度等级及强度要求应填写清楚;所用原材料要具实填写,应复试合格后再做试配,并注意填写好试验编号。配合比通知单签字齐全、不得涂改。②分层、分段试块28d标养抗压强度试验报告,填写工程名称及施工部位要详细,配合比要根据配合比通知单填写,掺合料及外加剂要据实填写,并与原材料试验单、配合比通知单相吻合。96
③结构验收前,按验评标准规定出具强度统计评定表。按单位工程同品种、同强度等级混凝土为同一验收批,统计评定其标准养护28d试块的抗压强度。工程所用各品种、各强度等级的混凝土强度应分别进行统计评定。商品混凝土应有出厂合格证,施工现场应有混凝土和坍落度检验记录及施工现场取样的混凝土强度试验报告。结构工程冬期施工的混凝土,应增设不少于二组与结构同条件养护试块的试验报告。④防水或其它有特殊要求的混凝土,应有配合比申请和配合比通知单及抗渗试验报告、或其它专项试验报告。d.钢筋连接①钢筋机械连接均应按规范规定进行试验(试验应按同品种、同规格、同接头形式、同一操作工人划分)。提供试验报告的焊(连)接试件应从外观检查合格后的成品中切取。②机械连接操作手、焊工合格证有效期内的复印件。e. 焊(连)接试验的必试项目内容为抗拉强度、断裂特征及位置、闪光对焊应加试冷弯试验等。3、施工记录a.防水工程试水试验及烟(风)道检查记录①多水房间必须有防水层及装修后的蓄水检验记录。每次蓄水时间不少于24h。②屋面工程应有全部屋面的淋水试验记录,试验时间不得少于2h。③通风道(烟道)做通(抽)风和漏风、串风试验,要求100%检查,并做好记录。b.施工测温记录混凝土冬期施工测温记录应包括大气温度、原材料温度、出机温度、入模温度和养护温度。要有测温点布置图,包括测温点的部位、深度等。4、预检记录a.模板:包括模板刚度、稳定性、几何尺寸、轴线、标高、预埋件及预留孔位置、清扫口留置、模内清理、脱模剂涂刷、止水要求等。96
b.楼层放线:包括校核各层墙柱轴线、边线、门窗洞口位置线和皮数杆,楼层放线应分层、分段、分施工部位进行,并填写楼层测量记录。c.节点做法、放样检查。d.设备基础:包括设备基础位置、标高、几何尺寸、预留孔、预埋件等。5、隐蔽工程验收记录a.基础和主体结构钢筋工程。内容应包括:钢筋的品种、规格、数量、位置、锚固和接头方式、位置、搭接长度、保护层厚度和除锈情况、钢筋代用变更及胡子筋处理等。b.施工现场结构构件连接。主要有钢筋焊(连)接:包括焊(连)接种类、接头位置、数量及焊条、焊剂、焊口形式、焊缝长度、厚度及表面清渣和连接质量等;可能危及人身与结构安全装饰件、连接节点。c.屋面、厕浴间防水层下各层做法、构造节点。6、基础、结构验收:单位工程进入地上主体结构施工或装修前应有基础或结构工程质量验收记录。7、建筑采暖卫生与安装工程a.材料、设备出厂质量合格证及进场检验:其型号、规格、材质、性能应符合国家有关标准和设计要求。进场后应进行检验。①产品质量合格证材料:管材、管件、法兰、衬垫等原材料以及焊接、防腐、保温、隔热(粘结)等辅料。②材料、设备等产品的进场检验记录检验内容:规格、型号、材质、性能等应符含国家有关标准规定和设计要求。检验范围:主要管材、给水设备、排水设备、采暖设备、等。③分专业、分系统、分部位分别填表:给水工程:分室内及室外二部分,并分消防给水、生活给水等;排水工程:分室内及室外二部分,并分雨水及污水等。96
根据管线及设备的布置按施工工序先后和层数划分。要求以上专业、系统、部位均在预检记录单中分别填写,并注明图纸号、轴线位置及标高、检查日期。④预检项目及内容预留孔洞、预埋套管、预埋件预检内容包括:预检预留孔洞的坐标、标高、孔洞尺寸,是否符合施工规范及设计要求,并与管线图核对无误。预检埋件(设备或管道固定的预埋件)及预埋的管道穿墙、穿楼板的各种套管,其规格、型号、尺寸、位置是否符合设计及施工规范规定及安装要求。设备基础预检内容包括:位置坐标、标高、基础尺寸,减震要求及土建的垫层、配筋、混凝土强度等验收记录。与设计及实际设备核对合后填写预检记录,并与土建专业负责人办理设备基础交接手续。管道及设备预检内容包括:根据施工现范、验评标准及设计要求,检查坐标、标高、坡度、使用管材、管件、材质接口、变径、管道甩口尺寸,支架(支墩)型式、规格、安装、固定方式、防腐保温等方面内容,是否符合施工验收规范及设计要求。以上项目的预检记录,按施工顺序、施工部位检查合格后,前后工序负责人签署工序交接检查记录,方可进行下道工序施工。未经预检的项目不得进行下道工序施工。b.隐蔽工程验收①隐检要求:隐蔽工程检查记录应按专业、分系统、分部位按要求分别填表。保温的管道及设备隐蔽应分别对管道及设备安装和保温进行验收和填表;要填写实际材料、设备的规格、型号及安装方法;要具备预检记录及试压、灌水等有关试验记录单(如未进行有关施工试验记录及防腐不得进行隐蔽验收);注明隐蔽工程检查日期,参加人员必须按表要求签字齐全。②隐检项目:直埋于地下或结构中、暗敷设于沟槽的管井;吊顶及不进人的设备层内的管道和设备;有保温、隔热(冷)等特殊要求的管道和设备。96
③隐检内容:管材、管件安装的位置、标高、坡度;各种管道间的水平垂直净距;管道安排和套管尺寸,管道与相邻电缆间距;接头做法及质量;管径和变径位置;附件使用、支架固定、基底处理;防腐做法;保温的质量以及试水方式、结果等。c.施工试验记录①强度试验记录:输送各种介质的承压管道、设备阀门和密闭箱应有单项强度试验记录。系统完成后应有系统强度试压记录。②严密性试验记录:燃气管道、设备和附件以及设计和规范有要求的项目。③灌水试验记录:暗装或直埋地下排水管道的灌水试验记录。④吹洗(冲洗)试验记录:给水(冷、热)、采暖、消防管道及设计有要求的管道在使用前做冲洗试验;介质为气体的管道系统按有关规范及设计要求做吹洗试验。⑤通水试验记录:给水(冷、热)、消防、卫生器具及排水系统应有系统(区、段)的通水试验记录。卫生器具通水试验如条件限制达不到现定流量时必须进行满水试验,满水试验水量,必须达到器具溢水口处再进行排放。排水干、立管按系统按有关规定进行100%通球试验,并作好记录。⑥调试记录:安全阀、水位计、减压阀及水处理等附属装置,投入运行前应进行调试,并做好记录。燃气调压装置由燃气管理部门调试。⑦预拉伸记录:各类伸缩期安装时应按要求做伸缩器安装记录。内容包括计算数据和预拉伸实测值记录及安装情况检查。以上有关记录按劳动安全管理等部门要求填写。8、建筑电气安装工程a.电气设备、材料合格证与产品检验主要的电气设备和材料必须有生产单位提供的材质性能出厂质量合格证书,设备应有铭牌。96
电工产品合格证、认可证书、检定证明按下列要求收集装订:动力、照明配电箱、低压柜、不同厂家、不同规格的产品合格证各备1张;低压进线接箱或分支柜,多层进户分界开关柜,不同厂家,不同规格的合格证各备1张;每个品种、每个规格的电线导管、电线备1张;照明灯具、插座等电器产品、同规格、同型号每种产品备1张;凡属于两部认可的产品,应在合格证旁注明“两部认可”字祥;外省市产品两部认可证书的复印件附在合格证的后面。①设备必须开箱检验,在安装前应做相关的电器机试验。如各种仪表箱柜的开箱检验;各种断路器的外观检验,调整及操作试验并应分别做好记录。②电气工程安装的各类箱屏必须采用相关主管部门认可定点厂生产的产品,非定点厂产品严禁在建筑工程中安装使用。③电气施工中使用的电工产品必须经过中国电工产品认证委员会的安全认证,其产品上应带有安全认证标志。进口的电工产品必须附有国家商检局的质量检定还书(检定证书可代替产品合格证)。b.预检记录c. 预检要求:预检的数量应分层分段做,分段时不要把一个跑工段分成两次预检;一般情况下应与土建施工进度同步,未经预检的项目不得进行下一道工序施工。预检施工部位应由工程主管组织,质量员参加签证;重点工程及重要部位必须由项目电气技木负责人组织,质量部门参加检验办理签证。①预检项目及内容明配管(包括能进入吊顶内配管)品种、规格、位置、标高、固定、防腐、外观处理等;变配电装置的位置;电源进出口方向、标高等;开关、插座、灯具的位置。d.隐蔽工程验收记录①主要检查项目:埋在结构内的各种电线导管;利用结构钢筋做的避雷引下线;接地极埋设与接地带连接处焊接;均压环、金属门窗与接地引下线处的焊接;能进人吊顶内的电线导管及线槽、桥架等敷设;直埋电缆。96
②检查内容包括:品种、规格、位置、标高、弯度、连接、跨接地线、防腐、需焊接部位的焊接质量、管盒固定、管口处理、敷设情况、保护层及与其它管线的位置关系等。e.绝缘电阻、接地电阻测试记录①绝缘电阻测试记录主要包括电气设备和动力、照明线路及其它测试记录,配管及管内穿线分项评定前和单位工程竣工评定前应分别按系统回路进行测试,不得遗漏。②接地电阻测试记录主要包括设备、系统的防雷接地、保护接地、防静电接地以及设计有要求的接地电阻测试记录,并应附示意图说明。10、工程质量检验评定a.所有分项工程应有质量评定表、完工后应按分部工程进行汇总。并应有监理单位出具的分部分项工程认可书(单独归档)。b.所有分部工程完成后,应进行分部工程汇总和评定,其中地基基础、主体分部工程质量需由公司总工和质量技术处、生产安全处签证。c. 单位工程质量综合评定表及其附表。11、竣工验收资料a.建设、监理单位、设计单位和施工单位各方签认的竣工验收单。竣工验收分阶段进行。b.质量安全监督检查站签发的质量合格证书。12、设计变更、洽商记录a.设计变更、洽商记录应及时办理,内容必须明确具体,必要时应附图示。b.洽商记录要求:有关设计变更的技术洽商,应有设计单位、建设(监理)和施工单位各方代表签认;设计单位如委托建设(监理)单位办理签认,需办理委托手续;分包工程的有关设计变更洽商记录,通过工程总包单位办理。13、竣工图a.“竣工图”标志应具有明显的“竣工图”96
字样,并包括有编制单位名称、制图人、审核人和编制日期等基本内容。凡在施工中,按图施工没有变更的,在新的原施工图上加盖“竣工图”标志后,可作为竣工图。无重大变更的,将修改内容如实的改绘在蓝图上。凡结构形式改变、工艺改变、平面布置改变、项目改变以及其它重大变更,或者在一张图纸上改动部分超过40%,以及修改后图面混乱、分辨不清的个别图纸则需要重新绘制。b.编制竣工图,采用不褪色的绘图墨水。文字材料不得用复写纸、一般圆珠笔和铅笔等。第七节季节性施工措施无论是编制施工组织总设计,还是具体地进行施工,我们始终坚持这样一个原则,即:以先进的措施保证施工的顺利进行,保证质量目标和整体施工部署的实现。根据本工程施工进度安排特点,为保证工程正常进行,将对雨期及夏季施工制定措施:1、雨期施工措施:a.施工现场临时道路、施工设施场地应进行硬化处理,除按自然地坪标高规划地表水的流向外,还要设置良好的排水系统。沿场区四周,设置总排水沟,沟深0.3米,汇入沉淀池,经过沉淀后流入市政下水道。b.为保证基坑内的安全作业,基坑周围要设挡水坎墙,防止地面上雨水进入坑内。挡水坎墙用粘土砖砌筑,高度约为30cm,厚度不小于12cm,三面抹1:2防水砂浆。同时,从挡水坎墙向(基坑)外铺设不小于6米宽的硬化场地扩散区,调整好排水坡度,确保基坑周围不积水。坑底设砖砌排水沟和集水井,坑底积水及时用潜水泵排出。雨天需随时观测基础沉降情况,发现沉降过大或沉降不均匀要及时停止作业并通知设计院。c.场区内钢筋加工场,周转料具堆场等四周均设有排水沟,排水沟应与道路两侧排水沟相通。现场设备材料避免堆放低、洼处,露天存放的垫高加塑料布盖好。96
d.配备足够的雨季防雨防潮材料和设备,包括潜水泵、塑料薄膜、帆布、彩条布、油毡、雨衣、雨鞋等。e.随时接听、搜集气象预报及有关信息,尽量避免下雨天浇筑混凝土,如在浇筑混凝土过程中突遇大雨,要立即停止浇筑,及时处理好留槎,并立即对已施工完的混凝土进行覆盖保护。f.堆放砌块的场地应有防雨和排水措施。雨后继续砌筑时,不得使用过湿的砌块,以免砌筑时砂浆流失,使砌块滑移和墙体干缩后造成裂缝。g.现场所有用电设备、闸箱、输电线路进场安装均应考虑防雨防潮措施,并符合用电安全规则,保证雨季安全用电。大型机械设备及脚手架,要事先设置好防雷措施。h.施工电梯、塔吊要设置避雷针,摇测电阻值及接地方法等应符合相关安全技术操作规程及规定。施工电梯、塔吊基础两侧设置排水沟要求排水通畅。i.雨季、大风天气进行管道焊接时搭设防雨棚,管道安装时,将管口部泥水擦拭干净。将预制管段、阀件放置于临时拖件上,防止管材、阀件被泥水污染。j.大风天气,所有高耸的设备设施要提前落实防风加固措施,风力达到6级或6级以上时,应停止使用塔式起重机等机械。大风、大雨之后,要重新检查所有大型高耸设备设施的基础,发现问题后,要遵照处理问题→检查合格→重新使用的程序进行。2、夏季施工措施a.高温期适当调整露天作业人员的作息时间,避免中午从事焊接等高温作业,保证职工施工期间的茶水,清凉饮料的供应,及时发放防暑用品,做好职工的防暑降温工作。b.高温期间:混凝土施工配合比要作适当调整,控制缓凝减水剂的用量,要延长凝结时间,克服坍落度损失,浇筑混凝土前对模板要充分湿润,拆模后,加强对混凝土的养护管理。c.夏季雷暴雨天气禁止进行一切室外作业。96
第八节成品保护措施1、基础工程①施工时,对定位标准桩、轴线引桩、标准水准点、龙门板等填土时不得碰撞,并定期复测和检查这些标准桩点是否正确。②管沟中的管线,槽内从建筑物伸出的各种管线,均应妥善保护后,不得碰坏。2、主体工程a.模板工程①吊装模板时轻起轻放,不准碰撞,防止模板变形。②拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和楞角。③拆下的模板,如发现不平或肋边损坏变形,及时修理。④模板使用过程中加强管理,分规格堆放,及时补涂脱模剂。b.钢筋工程①钢筋绑扎后,不准踩踏。浇筑混凝土前派钢筋工专门负责修理弯起钢筋、负弯矩筋位置的正确性。②绑扎钢筋时禁止碰动预埋件及洞口模板。③模板内涂隔离剂时不要污染钢筋。④安装电线管、暖卫管或其它设施时,不得任意切断或移动钢筋。⑤在浇筑梁板混凝土前用PVC钢筋套管套在每一根竖向主筋上(高度不小于500mm),防止墙柱钢筋污染。c.混凝土工程①不得任意拆改模板的连接件及螺杆,不得用重物冲击模板,保证模板外形尺寸正确。②保护好预留洞口、预埋件及电预埋管、盒等。③混凝土浇筑完毕,采取适当的保护措施,防止混凝土遭到损伤。具体措施为:维护正常养护,满足拆模要求,限制外加荷载,防止意外损伤,防止表面污染。96
④柱、剪力墙拆模后用废旧多层板护套保护阳角,楼梯混凝土拆模后随即钉多层板护套保护踏步棱角。d.砌筑工程①墙体拉接筋、构造柱钢筋、墙体钢筋及各种预埋件、暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。②在进料口周围,用塑料薄膜或木板等遮盖,保持墙面洁净。3、装饰工程a.抹灰工程①及时清扫残留在门窗框上的砂浆。门窗框必须有保护膜,并保持到竣工需擦洗玻璃为止。②装修施工中,在车轴高度处钉150mm宽厚铁皮保护门框。推浆车或搬运东西时,注意不要损坏阳角和墙面以及木门框,严禁踩踏窗台。③抹灰层凝结前,防止快干、水冲、振动和挤压,以保证灰层有足够的强度。④避免在顶棚抹灰后遭受施工撞击和污染,故抹灰后不准再猛凿、开槽打洞。b.楼地面工程①水泥砂浆地面:面层做完之后养护期内严禁进入;在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层,油漆、浆活不要污染面层。冬期施工的水泥砂浆地面操作环境如低于+5℃时,应采取必要的防寒保暖措施,严格防止发生冻害,尤其是早期受冻,会使面层强度降低,造成起砂、裂缝等质量事故。②卫生间防水:涂膜防水层操作过程中;不得污染已做好饰面的墙壁、卫生洁具、门窗等;涂膜防水层做完之后,要严格加以保护,在保护层未做之前,任何人员不得进入,也不得在卫生间内堆积杂物,以免损坏防水层;地漏或排水口内防止杂物塞满,确保排水畅通,蓄水合格后,将地漏内清理干净,面层进行施工操作时,对突出地面的管根、地漏、排水口、卫生洁具等与地面交接处的涂膜不得碰坏。4、屋面工程96
a.已贴好的防水层,采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做保护层。b.穿过屋面、墙面防水层处的管线,施工中与完工后不得损坏、变形。c.施工时不得污染墙面,檐口侧面及其它已施工完的成品。5、安装工程a.给排水工程①安装好的管道不得用作支撑或放脚手板,不得踏压;其支托卡架不得作为其它用途的受力点。②管道在喷浆前要加以保护,防止灰浆污染管道。③预留管口的临时丝堵不得随意打开,以防掉进杂物造成管道堵塞。④搬运材料、机具或焊接时,要有具体防护措施,不得将已做好的墙面和地面弄脏、砸坏。b.电气工程①在钢筋中暗敷电管时,应注意保护已绑好的钢筋,不允许损坏钢筋或任意切断钢筋。②剔槽、剔洞不要用力过猛,不要剔的过宽,过大影响土建结构质量,确需截断钢筋时要征得土建同意,并且要有相应的洞口加固措施。③使用高凳及其它工具时,注意不得碰坏其它设备、门窗、墙面、地面等。c.暖通工程①经除锈、刷油防腐处理后的管材、管件、型钢、拖吊、卡架等金属制品,宜放在有防雨、雪措施,运输畅通的专用场地,其周围不应堆放杂物。②预制加工好的干、立、支管,按分项按编号排放整齐,用木方垫好,不许大管压小管码放,并应防止脚踏、物砸。7、其它保护措施96
a.制定土建、安装交叉施工时的成品保护奖罚制度,落实成品保护责任,并认真执行。对已完成的产品保护,采取覆盖、防护、围护等有效措施,必要时设专人看护。b.强化施工现场操作人员的职业道德教育,严禁损坏已完的建筑产品,如果出现应予以罚款处理,并赔偿其经济损失。c.块材面楼地面施工完后,采用撒锯沫粉覆盖保护,待交工时再清除锯沫粉。d.楼梯间的装饰施工从上往下进行,已施工完的梯步、扶手分别用三角木隔垫和用布包等措施,防止损坏棱角、油漆等。门窗四周墙及柱的阳角用水泥砂浆做护角。e.凡土建工程已完工的房间均及时上锁,交付给安装单位进行灯具、设备的安装。整个楼层在土建、安装工程均已完成后,对楼层加以封闭。f.土建收尾阶段每四层派一专人管理,负责已完成产品的保护工作和门锁的保管。第九节土建与安装协调配合在施工过程中,工地土建总包对各专业、各系统的配合协调工作至关重要,总要树立全局观念,把进场的各专业总施工进度和质量体系,用科学的方法进行组织和管理,加强重视质量体系;用科学的方法进行组织和管理,加强重视协调配合工作,以确保工程的质量目标、进度目标、安全目标。在施工过程中,总包要注意做好以下几个方面的工作:1、审查各专业施工方案,编制切实可行的设备安装工程施工组织设计。2、要掌握现场施工不同阶段、不同时期对各专业施工配合与协调的重点。96
3、在装饰工程阶段,要定期的组织各专业参加的协调会,及时解决各专业、各系统之间的相互交叉,相互影响的一些技术问题,协调会要有会议记录,避免各专业各自为政以及相互拆改其他专业成品情况的发生。4、按施工程序、顺序合理地安排专业系统的工序搭接和施工工艺流程,尤其是在工程后期要特别注意各专业之间的成品保护。5、对在施工过程中所发现的质量问题,总包单位应组织各单位及时纠正,限期纠正,并要检查监督。6、各专业各系统的管理是多方面的,除了生产进度组织和协调外,对现场的消防、安全等方面也要加强管理,做到不出消防安全事故。7、工程装修期间,各专业各系统按施工进度计划进行施工,以确保工期。对条件具备而未在规定时间内安装到位的,给与经济处罚。8、在整个装修过程中,经常发生由于各专业协调配合不力,造成对土建装修成品的损坏,为避免上述情况的发生,土建总包要加强管理,在关键工序实施前必须组织所有专业的技术人员进行检查,并建立相互监督和制约机制,以及必要的索赔和经济制裁措施。9、本工程土建与安装工程协调与配合的重点和关键部位为卫生间。10、工程竣工后,总包要组织各专业、各系统编制竣工图、技术档案资料,组织各专业的技术人员,在规定的期限内做好工程的保修工作。11、施工配合过程中,需要掌握的原则:⑴土建总包必须做好综合协调工作,严格按程序施工.⑵各专业在交叉施工过程中,不但要保护好自己的成品,还要保护好其他专业的成品.⑶为防止各种专业随便拆改损坏其他专业产品,土建专业安排组织各专业对管道进行检查、核对准确无误后,各专业都要在检查验收单上签字,否则拆改所造成的损失由拆改者负责。第十节重点关键部位技术措施1、认真审阅图纸,做好技术准备工作。2、编制好主要分部工程施工方案、作业指导书,并进行技术交底。3、编制好测量放线方案,确保测量定位放线工作准确无误,保证施工顺利进行。96
4、加强原材料及半成品的试验检测,做到原材料满足要求,钢筋焊接提前做试件的同时,对于现场施焊的钢筋必须进行现场焊接头试验。5、组合钢模板缝全部夹海面条,防止漏浆。6、确定质量控制难点和关键,着重加以控制,达到保证质量目的。第四章确保安全生产的技术组织措施第一节安全生产的方针和目标一、安全生产方针 施工中,始终贯彻“安全第一、预防为主”96
的安全生产工作方针,认真执行国务院、建设部、陕西省关于建筑施工企业安全生产管理的各项规定,重点落实省建设厅发布的《建筑施工安全管理规定》和集团公司《关于加强安全生产管理的决定》精神,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证职工在生产过程中的安全与健康,严防各类事故发生,以安全促生产。二、安全生产目标强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改,实现施工过程无火灾、无中毒、无坍塌、无物体坠落和无机械安全事故。杜绝死亡事故发生,控制重伤事故在0.5‰以下,尽量减少轻伤事故,轻伤控制在1‰以内。三、安全生产保证关系图建立安全生产管理体系明确安全管理职责实施安全生产保证措施“三级安全”教育安全生产 第二节安全生产组织管理体系1、成立安全领导小组:组 长:项目经理付组长:项目副经理成 员:生产安全科科长、技术科科长、安全管理员、机械管理员及各工种班组长。2、根据作业人员情况成立5人的现场“安全纠察队”,“安全纠察队”队员每人佩戴公司项目经理部统一印制的“安全纠察”袖章,开展日常安全生产检查工作。3、公司与项目经理签订安全生产责任书,项目经理与劳务队负责人签订安全生产责任书,使安全生产工作责任到人,层层负责。96
第三节安全管理职责一、安全领导小组 1、认真贯彻安全生产的方针,法规和制度。监督安全生产和劳动保护工作。 2、组织职工开展安全生产竞赛活动,组织总结安全生产活动的经验。评比安全生产先进个人和班组。 3、按照“三不放过”的原则,参于对安全事故的调查、处理和预防。 4、制定安全总值班制度,安全领导小组成员轮流值班,协助安全员巡视施工现场安全生产情况,作好安全值班记录。二、项目经理1、项目经理是项目部安全生产的具体领导责任人。认真贯彻安全生产的各项法规、制度,把安全生产工作列入项目部工作的重要日程上,在计划、布置、检查评比生产工作的同时,必须同时布置、检查、总结、评比安全生产工作。定期向公司报告安全生产工作。负责项目安全施工计划的总体策划和项目安全生产目标的确定。2、负责建立项目安全生产委员会,坚持开展群防群治的安全无事竞赛活动。
3、完善和落实项目部安全生产职责。组织审批安全技术措施计划,落实措施经费。切实做到安全生产管理思想到位,组织到位,资金到位,措施到位,职责到位,检查到位和预防到位。
4、制定项目部安全生产培训计划和制定安全奖罚制度,督促专业工长、安全员定期对生产班组进行安全教育和班前安全教育活动。
5、主持安全事故的调查分析,按照安全事故原因分析不清不放过、事故责任不清和职工没有受到教育不放过、整改措施落实不到位不放过的“三不放过”原则,及时进行严肃处理并向上级汇报。
三、项目副经理
96
1、在项目经理部的领导下,认真执行国家和企业制定的各项安全生产法规、政策、制度和安全生产规程,自觉接受上级相关部门对安全生产工作的检查监督。
2、参加制定和审核项目部制定的各种安全生产制度和技术措施。负责安全教育培训的组织检查监督工作,经常性地对职工进行安全生产培训、教育,做到先培训后上岗,先教育后进场。
3、每月组织三次安全检查,组织项目部有关人员(机械、施工员、工长、安全员、电工、架子工、起重工)对施工现场安全生产工作进行全方面的检查,发现隐患及时整改。
4、定时检查施工员、安全员对安全技术交底工作的落实执行情况,检查安全员安全技术资料的积累和整编情况。
5、参与安全事故的调查处理工作,提出预防措施,检查整改情况。
四、安全生产科科长
1、认真执行劳动保护和安全生产的方针、法规。合理组织生产、建立安全生产文明秩序。
2、参与施工组织设计安全生产措施制定工作并督促实施,检查生产、质量的同时必须检查安全工作,发现问题及时整改。
3、负责施工现场机械大修、维修,确保施工机械安全防护装置齐全。
4、检查安全“三宝”使用情况,落实“四口”防护和施工用电的安全措施。
五、安全员
1、认真贯彻和严格执行安全生产、劳动保护的政策、法规和制度,开展安全生产教育工作。
2、实行日巡查,掌握施工班组的安全生产情况,针对不安全因素,随时提出改进意见和措施。
3、纠正违章作业,有权暂停违章和冒险施工人员的工作,提出整改措施并监督执行。
4、对不重视安全,违反安全技术,劳动保护的行为,有权制止,有权处罚,有权越级上报。96
5、参与施工组织设计等工程技术文件编制,提出安全生产技术措施,参加安全生产检查,填写安全生产日志,上报安全生产月报表。
6、抓好现场安全生产宣传和教育工作,组织学习技术操作规程,做好施工班组、特殊工种的安全技术复核工作。
7、推广安全生产经验,积极向领导建议表扬和奖励安全生产先进个人和班组。
8、建立工伤事故档案和统计图表,提高预控能力。
六、技术主管
1、加强现场总平面布置图的管理工作,消除隐患。
2、制定安全用电的技术措施,监督检查施工用电线路箱、闸,对用电安全隐患及时报告并采取相应措施。
3、编制安全技术规程,负责机械设备的安全技术鉴定和验收工作。
4、对职工提出的有关劳动保护、安全生产的合理化建议予以审核和鉴定。参加安全事故的技术鉴定工作。
七、施工员
1、对工程项目的安全生产工作负直接责任,组织实施和落实安全技术措施。
2、认真向施工班组进行安全技术、生产交底、负责落实“三宝”使用和“四口”防护。
3、检查验收脚手架搭设、电气安装和机械设备等安全防护装置的验收,合格后方能使用,不违章指挥。
4、坚持“安全第一,预防为主”的方针,组织班组积极开展安全日学习活动,坚持安全操作不违章作业。
5、做好安全生产记录。
八、行政管理员
1、冬、夏施工期,负责做好职工的防寒保暖、防暑降温工作,搞好食堂卫生,提高饭菜质量,防止食物中毒。
2、负责炊事机具、取暖设备的安全管理工作,做到岗位定人,维修检查定期。
96
3、负责施工现场安全保卫工作,负责施工现场消防设备的管理工作。负责防暑饮料采购发放工作,以防中暑。
4、负责向项目安全领导小组反馈劳务、配属队伍安全管理方面存在的资质、证件有效性等安全管理中存在问题。
九、材料员
1、 保证按时供应安全技术措施所需的材料、工具设备。
2、 保证新购买的安全网、安全帽、安全带及其它劳动保护用品、用具符合技术和质量标准。
3、 对各类脚手架要定期检查,保证供应的用具和材料的质量。
4、 负责提供有毒有害建筑、装饰材料产品性质要求和安全使用说明。
十、班组长
1、带领班组职工模范遵守安全生产制度,认真执行安全交底,做好班前、工作中和班后的安全检查和教育工作。
2、有权拒绝违章指挥,有权停止违章作业。
3、班前应对作业环境,所用的器具、设备以及防护用品进行检查,发现问题立即上报处理。
4、工作中应不断提醒班组人员注意安全,观察施工环境情况,发现隐患及时处理,发生事故要立即上报,并参与事故调查处理。
5、班后对安全生产进行总结讲评,提高职工安全素质。
第四节安全生产制度保证措施
一、安全例会制度
每半月召开一次“安全生产领导小组”工作例会,总结前一阶段的安全生产情况,布置下一阶段的安全生产工作。
二、建立安全教育制度
96
对新进场工人、班组进行入场安全教育;所有进场人员,必须先进行安全知识普及及教育,贯彻有关安全生产文件精神,讲清有关安全的规章制度,引起职工对安全生产的高度重视,提高职工的安全操作和安全保护能力。对特殊工种进行专业培训,考试合格后经上级有关部门批准发给操作证书。坚持职工上岗前,探亲复岗前,更换工种前进行专业安全知识考试,合格后方可上岗。
三、安全生产技术交底制度
要求各施工项目必须有书面安全技术交底,由交底人与被交底人签字。严格执行施工现场安全生产管理的技术方案和措施,在执行中发现问题应及时向有关部门汇报。更改方案和措施时,应经原设计方案的技术主管部门领导审批签字后实施,否则任何人不得擅自更改方案和措施。
四、建立并执行班前安全生产讲话制度
进场参工的各个班组每班施工前,必须由管理人员或班组长进行有针对性的班前安全生产讲话。主要讲述本班组施工特点和安全操作要领,提高班组成员自我防护能力。
五、安全生产检查和整改制度
项目经理部每半月组织一次由各劳务队安全生产负责人参加的联合检查,根据检查情况按“施工现场检查记录表”评比打分,对检查中所发现的事故隐患问题和违章现象,开出“隐患问题通知单”,各劳务队在收到“隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,项目经理部有关部门应监督落实问题的解决情况。若发现重大不安全隐患问题,检查组有权下达停工指令,待隐患问题排除,并作好安全隐患整改消项记录,经检查组批准后方可施工。
六、外脚手架、大中型机械设备安装实行验收制
建立机械设备、临电设施和各类脚手架工程设置完成后的验收制度。未经过验收和验收不合格的严禁使用。
七、管理人员和特殊作业人员实行年审制
每年由公司统一组织进行管理人员和特殊作业人员实行年审,加强施工管理人员和特殊作业人员的安全考核,增强安全意识,避免违章指挥。
八、危急情况停工制
96
一旦出现危及职工生命财产安全险情,要立即停工,同时立刻报告公司,及时采取措施排除险情。
第五节行为控制
1、进入施工现场的人员必须按规定戴安全帽,并系下颌带。戴安全帽不系下颌带视同违章。
2、凡从事2米以上无法采用可靠防护设施的高处作业人员必须系安全带。安全带应高挂低用,不得低挂高用,操作中应防止摆动碰撞,避免意外事故发生。
3、参加现场施工的所有电工、信号工、翻斗车司机,必须是自有职工或长期合同工,不允许安排外施队人员担任。
4、参加现场施工的所有特殊工种人员必须持证上岗,并将证件复印件报项目经理部备案。
第六节96
劳务用工管理
1、各施工单位使用的劳务队人员,必须接受建筑施工安全生产教育,经考试合格后方可上岗作业,未经建筑施工安全生产教育或考试不合格者,严禁上岗作业。
2、劳务队人员上岗作业前的建筑施工安全生产教育,分别由施工单位负责组织实施,总学时不得少于24学时。
3、劳务队人员上岗前须由施工单位经营劳资科科长将劳务人员名单提供给生产安全科,由生产安全科负责组织安全生产教育,授课时间不得少于8学时,安全生产教育的主要内容有:
(1)安全生产的方针、政策、法规和制度。
(2)安全生产的重要意义和必要性。
(3)建筑安装工程施工中安全生产的特点。
(4)本工地施工现场的概况。
(5)讲解本工程施工现场安全生产管理制度、规定。
(6)建筑施工中因工伤亡事故的典型案例和建筑施工中高处坠落、触电、物体打击、机械(起重)伤害、坍塌等五大伤害事故的控制预防措施。
(7)建筑施工中常用的有毒、有害化学材料的用途和预防中毒的知识。
4、劳务队人员上岗作业前,必须由劳务队长(或班组长)负责组织本队(组)学习本工种的安全操作规程和一般安全生产知识。
5、特种作业人员,如起重工、电焊工、气焊工、架子工等,必须持有原所在地地(市)级以上劳动保护监察机关核发的特种作业证,并换领陕西省临时特种作业操作证,方准从事特种作业。在向外施队(班组)下达生产任务的时候,必须向全体作业人员进行详细的书面安全技术交底并讲解,凡没有安全技术交底或未向全体作业员进行讲解的。外施队(班组)有权拒绝接受任务。
6、每日上班前,劳务队(班组)负责人必须召集所辖全体人员,针对当天任务,结合安全技术交底内容和作业环境、设施、设备状况、本队人员技术素质、安全意识、自我保护意识以及思想状态,有针对性地进行班前安全活动提出具体注意事项,跟踪落实,并做好活动纪录。
7、强化对劳务队人员的管理。用工手续必须齐全有效,严禁私招乱雇,杜绝跨省市违法用工。
8、严格上下班时间,不允许超时间加班疲劳作业。
第七节安全防护措施
一、脚手架安全防护措施
(1)各类施工脚手架严格按照脚手架安全技术防护标准和支搭规范搭设,脚手架立网统一采用绿色密目网防护,密目网应绷拉平直,封闭严密。钢管脚手架应用外径48-51毫米、壁厚3-3.5毫米,无严重锈蚀、弯曲、压扁或有裂纹的钢管。脚手架不得钢木混搭。
(2)钢管脚手架的杆件连接必须使用合格的玛钢扣件,不得使用铅丝或其它材料绑扎。
(3)脚手架必须按楼层与结构拉接牢固,拉接点垂直距离不得超过4米,水平距离不得超过7米。拉接所用的材料强度不得低于双股8#铅丝的强度。高大脚手架不得使用柔性材料进行拉接。在拉接点处设可靠支顶。
96
(4)脚手架的操作面必须满铺脚手板,离墙面不得大于20厘米,不得有空隙和探头板、飞跳板。施工层脚手板下一步架处兜设水平安全网。操作面外侧应设两道护身栏杆和一道挡脚板或设一道护身栏杆,立挂安全网,下口封严,防护高度应为1.5米。
(5)脚手架必须保证整体结构不变形,凡高度在20米以上的外脚手架,纵向必须设置十字盖,十字盖宽度不得超过7根立杆,与水平面夹角应为45-60度。高度在20米以下的,必须设置正反斜支撑。
二、临边及洞口防护
(1)结构内1.5米×1.5米以下的孔洞,应预埋通长钢筋网或加固定盖板。1.5米×1.5米以上的孔洞,四周必须设两道护身栏杆,中间支挂水平安全网。“四口”设置醒目标志及防护、楼梯间、上料平台做安全围护栏杆。
(3)建筑物楼层临边的四周,无维护结构时,必须设两道防护栏杆或一道防护栏杆并立挂安全网封闭。
(4)在建筑物的出入口处搭设长3-6米,宽于出入通道两侧各1米的防护棚,棚顶应满铺不小于5厘米厚的脚手板,非出入口和通道两侧必须封闭严密。现场临时搭设的人行施工通道必须坚固、稳定,两侧维护可靠,有防滑措施,坡道坡度i≤0.15。
(5)室外回填完成后,及时进行首层防护。
(6)地下室等潮湿环境,通道口及主要入口的黑暗处,设置低压照明灯具。
四、临时用电措施
(1)建立现场临时用电检查制度,按西安市建委关于现场临时用电管理规定对现场的各种线路和设施进行定
期检查和不定期抽查,并将检查、抽查记录存档。
(2)现场采用双路供电系统,
确保电源供应。临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,也不得沿地面明敷设。施工机具、车辆及人员,应与内、外电线路保持安全距离。达不到规范规定的最小距离时,必须采用可靠的防护措施。
96
(3)临时用电系统必须实行分级配电。现场内所有电闸箱的内部设置必须符合有关规定,箱内电器必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。电闸箱内电器系统须统一式样、统一配制,并按规定设置围拦和防护棚,流动箱与上一级电闸箱的联接,采用外插联接方式。
(4)独立的配电系统必须按部颁标准采用三相五线制的接零保护系统,非独立系统可根据现场的实际情况采取相应的接零或接地保护方式。各种电气设备和电力施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护。
(5)机械设备使用做到定人、定机、定岗位,明确责任。用电时做到一机、一闸、一保险、一漏电保护。形成完整的保护系统。漏电保护装置的选择应符合规定。
(6)各种高大设施必须按规定装设避雷装置。
(7)手持电动工具的使用应符合国家标准的有关规定。工具的电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,维修和保管应由专人负责。
(8)施工现场的临时照明一般采用220V电源照明,结构施工时,应在底板施工中预埋线管,临时照明和动力电源应穿管布线,必须按规定装设灯具,并在电源一侧加装漏电保护器。
(9)地下室施工,内部照明应使用24伏低压照明设备,结构施工内部照明使用36伏行灯照明,灯体与手柄应坚固,绝缘良好,电源线须使用橡套电缆线,不得使用塑胶线。行灯变压器应有防潮、防雨水设施。外围的强电照明,必须搭设灯架,灯架高度不得低于2米,并做好绝缘。
(10)焊机应单独设开关。电焊机外壳应做接零或接地保护。施工现场内使用的所有电焊机必须加装电焊机触电保护器。电焊机一次线长度应小于5米,二次线长度应小于30米。接线应压接牢固,并安装可靠防护罩。焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。焊把线无破损,绝缘良好。电焊机设置地点应防潮、防雨、防砸。
96
五、施工机械管理措施
(1)蛙式打夯机必须两人操作,操作人员必须戴绝缘手套和穿绝缘鞋。手柄应采取绝缘措施。打夯机用后应切断电源,严禁在打夯机运转时清除积土。
(2)氧气瓶不得曝晒、倒置、平放使用,瓶口处禁止沾油。氧气瓶和乙炔瓶工作间距不得小于5米,两瓶同焊炬间的距离不得小于10米。施工现场内严禁使用浮桶式乙炔发生器。如采用二氧化碳气体保护焊焊接,应保持通风良好,并不得在密闭场所施工,施工人员与焊接点应保持在安全距离。
(3)圆锯的锯盘及传动部位应安装防护罩,并应设置保险档、分料器。凡长度小于50厘米,厚度大于锯盘半径的木料,严禁使用圆锯。
(4)砂轮机应使用单向开关。砂轮必须装设不小于180度的防护罩和牢固的工托架。严禁使用不圆、有裂纹和磨损剩余部分不足25毫米的砂轮。
(5)平面刨(手压刨)安全防护装置必须齐全有效。
六、现场消防管理措施
(1)在临时设施、宿舍、食堂、办公室及仓库等处重点部位,按消防要求配置消防设施,保持道路通畅。灭火器设明显标志,附近不准堆物,消防工具不得挪用并由专人定期检查设施的完好。现场必须设置消防车道,其宽度不得小于3.5米。
(2)组成义务消防队,进行消防常识教育和实际演练。做到招之即来,来之能战。
(3)易燃易爆物品处理要符合有关规定,严格执行动火作业审批制度,一、二、三级动火作业须经有关部门审批。明火作业要申请用火证并派专人看火。用火证当日有效,动火地点变换,要重新办理用火证手续。消防管理人员必须对用火严格把关,对用火部位、用火时间、用火人、场地情况及防火措施要了如指掌,并对用火部位经常检查,发现隐患问题,要及时予以解决。
(4)吸烟到现场专设的有防火措施吸烟室,其它地点不得吸烟。96
施工现场内和办公区,未经消防部门批准严禁使用电炉或大功率取暖器取暖。现场内的供、用电线路、电力设备须由正式电工统一安装,严禁私接电线和私自使用大功率电器设备,线路接头必须良好绝缘,不许裸露,开关、插座须有绝缘外壳。
(5)建筑物设置消防立管,消防立管管径不得小于65毫米,并随层数的升高每隔一层设一处消防栓口并配备水龙带。消防供水应保证水枪的充实水柱射到最高、最远点。消防泵房应用非易燃材料建造,设在安全位置。消防泵的专用配电线路应引自施工现场总断路器的上端,并设专人值班。要保证连续不间断供电。
(6)班前要对职工开展防火安全知识教育,做好安全交底。所有职工要掌握本工种的防火知识和一般防火常识。各工种下班前要拉闸断电,清理杂物做到活完脚下清,重点预防电气焊和防水等危险作业引发火情。加强用火、用电管理,严格执行电、气焊工和防水工的持证上岗制度
(7)制定消防工作总体方案,并根据不同季节和工程进度,制定出分阶段的防火预案及灭火方案。对发生火灾后包括报警、灭火疏散、抢运物资、抢救伤员等项工作,应详细分工,明确职责、使灭火工作忙而不乱,有序有效,把损失减小到最低限度。
(8)建立并执行消防工作检查制度。由项目经理部每半月组织一次由各施工单位消防工作负责人参加的联合检查,根据检查情况按《陕西省施工现场消防保卫检查记录表》评比打分,对检查中所发现的隐患问题和违章现象,开出“重大隐患问题通知单”,各施工单位在收到“重大隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,项目经理部有关部门应监督落实问题的解决情况。若发现重大隐患问题,检查组有权下达停工指令,待隐患问题排除,并经检查组批准后方可施工。
96
(9)对重点防火部位、易发生火险部位,应配备足够的干粉灭火器材,随工程进度及楼层不断增高而及时增加干粉灭火器。消防器材应保证灵敏有效,干粉灭火器必须按规定时间更换干粉,灭火器材必须在经市消防局批准的销售单位购置,不得购置对环保有影响的211灭火器,对购置伪劣器材而造成的事故,要追究当事人的责任。
(10)施工现场内不准住人。特殊情况需要住人时,要报经公司生产安全处批准,并与建设单位签订协议,明确管理责任。现场内禁止易燃支搭,现场及工程内不允许随便搭设更衣室、小工棚、小仓库,如确属需要,须经生产安全科批准,使用非易燃材料搭设。施工现场内禁止存放易燃、易爆、有毒物品。因施工需要,进入工程内的可燃材料,要根据工程计划,限量进入,并应采取可靠的防火措施。上述物品进场必须事先征得生产安全科同意,发给《特种物料进场许可证》方可进场,对擅自进料或超过批准数量进料的,按消防法规及内部规定追究主管人和当事人的责任。
(11)施工中,对所用木料和冬施保温材料必须加强管理。进场的新、整材料,要集中码放、整齐有序,并设专人看管,专门配备灭火器材。废旧木料要及时清运出场,严防火灾事故发生。
七、现场保安措施
(1)严格出入证查验制度,非参工人员不得进入施工区,上班期间不会客。
(2)现场配一名兼职卫生员,备有急救箱,并不间断宣传安全和急救常识,以防意外伤害。
(3)工地的办工室、更衣室必须人走关门上锁,财务等要害部门要安装防撬锁。职工携物外出和开出车辆必须凭出门条经门卫查验后方可放行。在施建筑物内不准做物资仓库。
(4)工地禁止留宿非本工地人员,会客和洽谈业务人员要经门卫允许。建筑物内住人要经生产安全科审批。
第五章确保文明施工的技术措施及环境保护措施一、文明施工和环境保护的指导思想
在施工过程中,项目经理部将树立以人为本,营造绿色建筑、爱民工程的指导思想,紧紧围绕“安全、优质、卫生、环境、人文”96
主要内容制定措施。控制施工生产对环境造成的不利影响,改善企业环境行为。保证施工安全和产品质量、提高企业形象推动企业技术进步和员工环境素质。以更高的起点,更高的标准,将创文明工地活动贯穿到施工的全过程中。
二、工作目标
1、文明施工目标
本工程将认真按照陕建建发[1999]213号文《关于进一步广泛深入开展创建文明工地活动的通知》和陕建建发[1999]107号文《关于印发陕西省文明工地检查(验收)表的通知》规定,加强文明工地建设,做到施工现场管理规范,施工安全达标,工程质量创优,办公设施整洁,营造良好文明氛围,达到省级文明工地标准。
2、环境保护目标
我们将依据GB/T24001-1996idtISO14001:1996环境管理标准,建立环境管理体系,制定环境方针、环境目标和环境指标,结合我公司职业安全健康与环境管理体系的试运行及三大体系整合工作,配备相应的资源,遵守法规,预防污染,减尘降噪,节能减废,全员参与,持续改进。把环境保护指针以责任书的的形式层层分解到有关部门和个人,列入承包合同和岗位责任制,加强对现场粉尘、噪声、废气等的监控。力争达到施工与环境的和谐,创建环境保护工作先进现场,使社区环境、建筑用户和施工人员共同收益。
本工程中,我们将考虑对环境影响的范围、影响程度、发生频次、社区关注程度、法规符合性、资源消耗、可节约程度等,重点控制对大气污染、对水污染、噪音及强光对环境影响、废弃物管理和自然资源的合理使用等。
三、组织管理措施
1、成立项目经理首、各劳务队负责人参加的“施工现场文明施工环境保护管理小组”组织领导施工现场的文明施工管理工作。
2、设立行政管理科,全面负责项目的现场文明施工环境保护管理工作。
96
3、根据现场情况,项目经理部成立5人场容清洁队,每天负责清扫场外周围20米以内以及场外交通道路向外延伸200米区域内的清洁保洁和环境维护,并洒水降尘。
4、在项目经理部建立环境保护体系,明确体系中各岗位的职责和权限,建立并保持一套工作程序,对所有参与体系工作的人员进行相应的培训。
四、工作制度
1、每半月召开一次“施工现场文明施工环境保护管理小组”工作例会,总结前一阶段的施工现场文明施工情况,布置下一阶段的施工现场文明施工工作。建立并执行文明施工工作检查制度。
2、项目经理部每半月组织一次由各劳务队负责人参加的联合检查。根据检查情况按施工现场检查记录表评比打分,在宣传栏及生产例会上予以公布。对检查中所发现的问题,开出“隐患问题通知单”,各施工单位在收到“隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决。项目部施工现场文明施工环境保护管理小组应监督落实问题的解决情况。
3、每半月组织一次现场文明工地建设录象和拍照,为现场创文明工地、工程创优提供素材。
4、每半月召开一次“施工现场环境保护”工作例会,结合公司贯彻职业安全健康与环境管理体系文件要求,总结前一阶段的施工现场环境保护管理情况,布置下一阶段的施工现场环境保护管理工作。
5、建立并执行施工现场环境保护管理检查制度。每半月组织一次由各施工单位施工现场环境保护管理负责人参加的联合检查,根据检查情况按《施工现场环境保护管理检查记录表》评比打分,对检查中所发现的问题,开出“隐患问题通知单”,各施工单位在收到“隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,项目经理部有关部门应监督落实问题的解决情况。
五、文明施工管理规定
1、现场布置原则
96
严格按本公司《创建文明工地实施手册》和施工现场的总平面规划,布置各种临时设施、机械设备和材料堆场。
2、大门、围墙和现场道路
(1)大门
a.大门严格按照公司统一要求执行。
b.大门口门卫室悬挂门卫管理制度,设专职门卫人员,着经警服装,切实履行门卫职责。
c.加强对出入现场人员的管理,项目部所有管理人员和一线职工均挂胸卡上岗,以示证明。
(2)围墙
a.围墙为240砖墙,高2.5m。围墙顶内外两侧斜向镶贴50mm×200mm瓷片,两白两灰相间。
b.围墙内外抹灰,外侧刷浅黄色、内墙刷白色乳胶漆。围墙根部墙裙刷500mm高军绿色调和漆。
c.为美化环境,在主要出入口和围墙边进行绿化和摆放盆花。
(3)现场道路
a.按施工总平面要求布置现场道路,地基处理采用150mm厚2:8灰土,路面为80~120厚C20混凝土。
b.主干道宽10m,道路平整坚实,无积水。道路上不堆放构件、材料,保持道路畅通清洁。
3、施工标牌
在主要大门口明显处设置施工标牌,
字迹书写规范、美观,并经常保持整洁完好。大门口内设八牌二图:工程概况牌、项目部岗位负责人牌、施工十项安全技术措施、施工现场防火规定、施工现场管理规定、施工现场纪律、职工安全生产职责、公司简介、工程效果图和施工现场平面布置图。施工标牌内容将对全体参工人员起到宣传、教育、警示和交底的作用。
(1)工程概况牌内容
96
工程名称、建筑面积、结构类型、中标标价、建设单位、设计单位、监理单位、监督单位、施工单位、工地负责人,开、竣工日期中标通知书号、施工许可证号等。
(2)项目部岗位负责人牌内容
项目经理、项目工程师、现场总负责人、质量检查员、安全员等参与本工程施工管理人员的岗位、姓名、照片。
(3)施工十项安全技术措施牌内容
a.按规定使用“三宝”;
b. 机械设备防护装置一定要齐全有效;
c.塔吊等起重装置必须有限位装置,不准带病运转、不准超负荷作业、不准在运转中维修保养;
d.架设电线线路必须符合建设部JGJ46—88《施工现场临时用电技术标准》的规定。电气设施必须采用接零或接地保护;
e.电动机械设备和手持电动工具要装漏电保护装置;
f.脚手架材料及脚手架的搭设必须符合规程要求;
g.各种缆风绳及设备必须符合规程要求;
h.在建工程的楼梯口、电梯口、预留洞口、通道口必须有防护设施;
i.严禁穿高跟鞋、拖鞋、赤脚进入施工现场;高空作业不准穿硬底和带钉易划的鞋靴;
j. 施工现场的悬崖、陡坎等危险地区应有警戒标志,夜间要有红灯示警。
(4)施工现场防火规定牌内容
a.认真贯彻“预防为主,防消结合”的方针和谁主管谁负责的原则;
b.建立消防责任制和义务消防队,并组织定期演练;定期对职工进行消防知识教育,使广大职工对消防器材做到“三懂三会”96
;
c.施工现场未经许可不得擅自动用明火;
d.职工宿舍不准存放汽油、煤油、柴油等易燃易爆物品;不准私自接灯拉线;
e.油漆间、木工棚及危险品仓库等易燃易爆场所和规定的禁火区严禁吸烟;
f.爱护消防器材和防火标志保证消防通道畅通;
g. 一旦发生火灾险情请拨打电话119报警。
(5)施工现场管理规定牌内容
a.施工现场应推行现代化管理,科学、文明、经济、合理地实施工程项目施工组织设计;
b.施工现场必须对职工进行安全生产文明教育、遵守操作规程和坚持质量标准规范的教育;
c.施工现场应保持场容场貌整洁,现场道路畅通,建筑垃圾及时清运,有合理的排水系统;
d.施工现场应当设置必要的职工娱乐设施,并符合卫生、通风、照明和精神文明建设要求;
e.建设工程实行总包和分包的由总包单位负责现场的统一管理,分包单位应在其分包的范围内建立施工现场管理责任制并组织实施;
f.在施工现场应组织建立治安联防制度,发现不安全隐患应及时采取措施并向有关部门报告协助处理;
g.施工中发生质量安全事故应按陕西省建筑市场管理条例规定报告建设劳动主管部门处理。
(6)施工现场纪律牌内容
a.非施工人员不得擅自进入施工现场;
b.施工作业人员必须自觉遵守现场有关文明施工、安全生产、治安、消防和劳动纪律等规章制度和要求;
c.进入施工现场必须戴安全帽,严格遵守操作规程,正确使用个人防护用品,严格执行安全防护措施;
d.施工中任何人不得擅自动用和拆除脚手架、栏杆、防护罩、防护设施、安全标志和警示牌,不得私开机械设备、私拉电线;
e.施工作业人员应严格执行本工种范围内的工作,不得擅自离岗,更不得委托他人或随意更改工作程序和内容;
f.施工作业人员不得违章指挥,发现险情应先采取措施并立即向有关人员报告。
(7)职工安全生产职责牌内容
96
a.牢记“安全生产人人有责”,树立“安全第一”的思想,积极参加安全竞赛和安全活动,接受安全教育;
b.认真学习和掌握本工种的安全操作规程及有关方面的安全知识,努力提高安全技术,自觉遵守安全生产的各项制度,坚守岗位听从安全人员的指导,做到不违章冒险作业;
c. 随时检查工作岗位的环境和使用的工具、材料、电器、机械设备,做好文明施工和机具的维护保养工作,发现隐患及时处理或上报;
d.发扬团结友爱精神,生产中做到互相帮助、互相监督,对新工人积极传授安全知识,维护一切安全设施和机具,做到正确使用,不擅自拆改,正确使用个人防护用品;
e.于有严重人身危险而无措施保证的作业,工人有权拒绝施工同时立即报告生产安全科,并可越级上报;
f.参加安全活动提出改进安全管理、消除施工隐患的建议。
4、其它文明施工专项规定
(1)施工现场管理
a.施工现场平面布置要严格执行施工组织设计中的施工平面图。
b.施工现场要严格执行分片包干和个人岗位责任制,做到整个现场清洁、整齐、文明施工。
c.施工现场道路和场地必须平整、坚实,并有排水措施,道路要畅通,不得尘土飞扬。
d.各种材料及构配件按要求分规格码放整齐,合理保管,方便使用。
e.工人操作地点和周围必须清洁整齐,干活脚下清,活完料净。施工垃圾和洒漏的混凝土要及时清理。
f.执行成品保护措施,不得随意碰撞、损坏成品。
g.建筑物内外,禁止随地大小便,经常保持清洁卫生。
(2)施工现场环境保护管理
a. 96
清理施工垃圾要搭设封闭式垃圾通道或用容器吊运。
b.现场要防止扬尘,运料汽车出工地大门由专人冲洗车轮泥土。
c.存放水泥要严密遮盖,现场沙石料堆放整齐。
d.泵车采取防喷浆装置,设排水沟和沉淀池。
e. 使用锅炉茶炉设有消烟除尘装置。
f.现场油库有专人负责,有防渗漏措施,防止油料跑、冒、滴、漏。
g.强噪声作业,必须严格控制作业时间,一般不超过晚上22点,对人为的施工噪声应有降噪措施和管理制度。
h.现场使用的电锯、空压机等放置在设备工棚内,工棚用吸音材料封闭成隔声间。
(3)施工现场行政卫生管理
a.施工现场整洁卫生,无积水,车辆不带泥砂出入现场,不随地乱扔、乱倒废弃物。
b.办公室、更衣室室内整洁、保持卫生;生活区周围环境清洁卫生;生活垃圾定点集中、及时清理;厕所卫生良好、有专人保洁。
c.职工饮水卫生,施工现场应保证开水供应。
d. 施工现场内交通道路和物料堆放场地均铺设标砖硬化,施工现场路面全部为硬化路面,平整坚实,做到黄土不露天。路面统一设置排水系统,做到雨天不积水。
e.设专人协调施工现场内的交通,及时疏导场内车辆,满足施工运输的需要。
f. 合理设置施工现场内及结构内垃圾堆放点,做到施工垃圾及时分检,及时清运。
(4)材料管理
a.施工现场内各种料具应按施工平面布置图的指定位置存放,并分规格码放整齐、牢固,做到一头齐、一条线。砖应成丁、成行,高度不得超过1.5米;砌块码放高度不得超过1.8米,砂、石和其它散料应成堆,界限清楚,不得混杂。
b.合理制定用料计划,按计划进料。合理安排材料进场,随用随进,不得在场外堆放施工材料,各种材料不得长期占用场地,各种废料必须及时处理。
96
c.施工现场内的各种材料,依据材料性能妥善保管,采取必要的防雨、防潮、防晒、防冻、防火、防损坏等措施,贵重物品、易燃、易爆和有毒物品应及时入库,专库专管,加设明显标志,并建立严格的领、退料手续。
d.砖、砂和其它散料随用随清,不留料底。水泥库内外散落灰必须及时清用、水泥袋认真打包、回收。施工现场剩余料具和容器要及时回收,堆放整齐,并及时清退。
e.做到在搅拌机四周、拌料处及施工现场内无废弃砂浆和混凝土。运输道路和作业面落地灰要及时清用。砂浆、混凝土倒运时,应用容器或铺垫板。浇筑混凝土时,应采取防撒落措施。工人操作要做到活完料净脚下清。
f.钢材、木材等料具合理使用,长料不短用,优材不劣用。节约用水、用电,消灭长流水和长明灯。
g.施工现场内的施工垃圾,应及时分检,有使用价值的应回收、利用,废料应及时清运出场。
(5)作业条件环境保护
地面固定作业有工作棚;机械设备有防雨棚;控制施工现场污水、粉尘、废气、固体废弃物以及噪声、振动对环境的污染和危害有措施;建筑垃圾及时清理,定点堆放。
(6) 防火、防爆、防毒
易燃易爆材料分类、分库存放;管理制度健全,责任落实;消防设施到位,标志醒目;受压容器防曝晒、防振动,处于安全状态;生活用火安全;工地设吸烟室;防毒有措施。
(7)工地全体管理人员和参工人员必须佩带统一样式胸牌。
(8)施工期间各工种、各专业班组应各自做到工完料尽,及时清理,保证场内道路畅通,无积存余水。交班时做到无钉头、无扎丝、无钢筋头、无残渣残浆等杂物。各专业间相互爱护成品、半成品,避免交叉污染。
(9)组织场容清洁班,专门负责生产区、生活区的清洁卫生工作。生产生活垃圾及时运出场外,保持良好的现场环境。生活区的工人宿舍、食堂、餐厅等场所要每天打扫,定期消毒,栽花种草,美化生活环境。
96
5、施工安全达标
(1)安全管理:安全保证体系有效发挥作用,安全技术措施全面落实,安全责任目标分解,严格落实;安全检查、安全教育、安全交底制度认真执行;特种岗位持证上岗,事故预控措施针对性强,落实有效。
(2)脚手架和平台:脚手架搭设形式符合施工要求,材质符合规范,搭设质量达到规程要求,设计、计算、检查、验收符合规范要求。
(3)施工用电:采用TN—S系统配电,配电室建筑符合要求,线路架设、埋设达到标准。作到三级配电二级保护,开关箱、电器组件质量符合标准,安装位置正确。漏电保护器参数按规定配置。用电管理责任落实,照明符合安全要求,防雷系统符合规程。
(4)“三宝”、“四口”:安全帽、安全带、安全网、密目网符合质量标准,证件齐全;防护用品使用符合要求,临边防护符合要求。
(5)楼板支撑施工荷载:楼板支撑符合质量安全要求;施工层、架子、平台等处堆放不超载。
6、工程质量创优
(1)质量管理:工程质量管理制度、质量保证体系、质量职责分解和质量预控措施健全落实。
(2)计量管理:计量设备位置合理,计量记录齐全,有专人操作,本工程商品砼。
(3)主体结构质量:钢筋制作绑扎、模板工程、混凝土工程、砌体工程、抗震措施、构件及安装、沉降观测等符合规范。
(4)安装工程:管线敷设、预埋箱盒位置、接零接地保护、管道设备安装质量符合规范。
7、办公生活设施整洁
(1)办公环境:办公场所与施工区有明显划分隔离,办公环境整洁,
办公设施完好。
(2)职工食堂:食堂建筑符合要求,卫生达标,管理制度健全,炊事员持健康证上岗,炊事机具安全。
96
(3)职工宿舍:宿舍建筑符合临时设施标准,与施工区有明显划分隔离,通风、采光、照明、卫生符合规定,宿舍管理制度、住宿人员名单、负责人落实并在醒目处张贴。
(4)厕所:厕所设置合理,卫生达标,实现水冲厕所。有卫生管理制度和保洁人员。
(5)卫生与急救:淋浴建筑符合标准,淋浴设施齐全,使用功能
良好,符合安全要求,有卫生、急救措施。
(6)生活环境:生活环境整洁卫生,垃圾定点堆放,清运及时。出
入运输车辆必须限速行驶,礼貌行车,作到安全文明。安排专人坚持每日清扫环境和现场,保持整洁。
(7)生活污水、施工废水先引入沉淀池,经处理后,才能流到市政污水井内。工地进出口设置冲洗车辆的临时场地和高压水枪,防止施工运输车辆带泥上路,影响市政道路的清洁和环境卫生。
8、营造良好文明氛围
(1)文明教育:普遍进行做文明
职工的教育,印发文明职工手册,制定文明公约,大力宣传,全员参与。
(2)综合治理:建立劳务登记卡,做到人数情况明确,同有关单位签订治安、防火、环保协议并认真遵守,杜绝重大治安、扰民事件。
(3)宣传娱乐:在工地生活区设置阅报栏、活动室、黑板报和公用电视,因地制宜地开展活动,活跃职工文化娱乐生活。
(4)班组建设:加强施工建设,适时开展创文明班组流动红旗竞赛活动,坚持每周检查,每月评比,奖罚兑现,促进文明工地活动深入开展。
96
第六章确保工期的组织措施
为了确保工期,项目部安排生产副经理主管施工进度,确保按期完工。我们还将在以下诸方面采取措施。一、总包组织管理保障措施工作程序、管理制度、配套计划构成了完善的计划管理体系。完善工作程序,建立组织管理制度是进度计划管理的重要工作内容。1、实行项目经理负责制,严格按照项目法进行措施管理。项目经理部对本工程进行计划、组织、指挥、协调、控制、监督六项基本职能,对工程实行全方位、全过程的有效管理。项目经理部实行岗位责任制,组成精干高效的项目班子,确保分工明确、清晰、责任到位,奖罚分明。各种指令畅通,做到令行禁止。成立由项目经理、项目副经理、项目工程师、生产安全科科长、施工员、作业班组长及内业技术员组成的工期实施小组,层层定量、定时、定位下达计划任务,及时调整和补充速度快慢的应急措施,确保阶段进度计划进行。2、建立例会制度保证各项计划的落实。项目部立足于总承包商的地位,以合约为控制手段,以总控计划为准绳,调动各专业的积极性,发挥综合协调管理的优势,确保各项目标的实现。在业主、监理的统一安排下,组织由业主、监理、土建、安装及专业单位代表参加的每周例会。项目部将建立如下的会议制度。每日17:00召开项目经理部管理人员的生产协调会,协调内部管理事务;每周一召开经理部、业主、监理三方例会,分析工程进展形势,互通信息,协调各方关系,制定工作对策。通过例会制度,使施工各方信息交流渠道通畅,问题解决及时。项目部还建立工期奖罚制度,工序交接检制度,施工样板制,塔吊使用申请平衡制度,材料堆放申请制度,总平面管理制度,日作业计划和材料日进场平衡制度。检查各劳务对进度完成情况施工质量情况,找出影响工期的原因,采取相应补救措施,并安排下周工程进度和解决急需落实的问题,保证总进度计划的实现。二、建立完善的计划保障体系96
1、采用科学的三级网络编制施工总控计划。本工程的进度管理将采用三级网络计划进行管理,一级网络根据工程总工期控制工程各阶段里程碑目标;二级网络根据各阶段分项工程的工期目标控制分解成分部工程工期目标;三级网络控制指导每日主要工序生产,利用三日前锋计划控制日计划和滚动周计划。通过对关键线路施工编制标准工序,建立计划统计数据库,利用项目管理信息系统对工期进行全方位管理。加强现场施工计划协调工作,根据施工条件的不断变化,及时调整作业计划,加强调度职能,实行长计划、短安排,通过月、周、日三级网络计划的布置保证总计划的实现。2、制定派生计划根据总控工期、阶段工期和分项工程的工程量,按照最迟完成或最迟准备的插入时间原则制定出含概技术、资源、商务、质量检验、安全检查等多方面因素的派生计划。掌握施工管理主动权,控制施工生产局面做到施工有条不紊、有备而来、有章可循。本项目的计划体系将以日、周、月、年和总控计划构成的工期计划为主线,并由此派生出一系列技术保障计划、商务保障计划、物资保障计划、质量检验与控制计划、安全防护计划及后勤保障计划,在各项工作中作到未雨绸缪,使进度管理形成了层次分明、深入全面、贯彻始终的特色。三、技术工艺保障措施施工的主要工序作业效率的高低是决定工期快慢的最重要因素,所以我公司决定在本工程中投入高效率的技术手段提高施工速度,确保工期目标的实现。1、编制有针对性的施工组织设计、施工方案和技术交底“方案先行,样板引路”96
是施工管理的特色,本工程将按照方案编制计划,制定详细的、有针对性和可操作性的施工方案,从而实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,减少返工浪费,避免质量、安全事故,使工程施工有条不紊的按期保质地完成。施工方案覆盖全面,内容详细,配以图表,图文并茂,做到生动、形象,调动操作层学习施工方案的积极性。2、做好施工准备工作,制定切实可行的施工方案,科学合理的划分施工区段,采用小分段流水均衡节拍施工。项目部根据工程工期要求和阶段目标要求,根据三级网络计划安排,采用小流水施工方式进行组织施工。节拍均衡流水施工方式是一种科学的施工组织方法,其思路是使用各种先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现节拍的均衡流水,在实际施工中,根据各阶段结构形式、工程量以及季节的不同,采用混凝土外加剂、增加资源投入、加强协调管理等措施,克服可能影响正常流水操作的种种不利因素,满足流水节拍均衡的需要。3、广泛采用新技术、新材料、新工艺。采用先进的施工工艺,使用新材料和新技术是进度计划成功的保证。我们将针对工程特点和难点广泛采用先进的施工技术和材料,降低劳动强度,提高工效和施工速度,缩短施工工期,从而保证各里程碑工期目标和总体工期目标。基础及上部结构混凝土工程的施工,根据气温高低采用缓凝时间不同的配合比缩短混凝土拆模时间,加快施工速度;在钢筋连接工程施工中,重点利用钢筋机械连接工艺,加快连接速度;采用型钢悬挑外架和工具式物料平台,保证外防护及时到位等。4、根据不同阶段加强现场平面布置图管理项目部根据地基与基础、结构主体、装修等不同阶段的特点和需求科学合理地设计现场平面布置图,组织平面立体交叉作业施工,形成各分部分项工程在时间上、工序上、空间上的充分利用与合理搭接。平面图涉及道路的布置、各阶段大型机械的布置、各阶段材料堆场等方面的布置。各阶段的现场平面布置图和物资采购、设备订货、资源配备等辅助计划相配合,对现场进行宏观调控,在施工紧张的情况下,保持现场秩序井然。现场秩序井然是施工顺利进行和保证工期的重要保证之一。四、资源保证措施96
1、根据劳动定额和项目各级施工进度计划,以公司合格劳务供方为依托,上足劳动力。对作业班组实行目标控制,以经济手段激励作业人员的创造性,对保质保量提前完成任务的班组按照合同予以奖励,对由于施工安全、质量等人为造成工期拖延的,按照合同予以处罚。合理调配各种资源,如资金、材料、架设工具、机械设备避免出现停工待料或劳动力不足等情况。配套材料进场计划早安排、早落实,防止临阵磨枪,导致窝工等现象。2、为了加快施工进度,缩短工期,降低劳动强度,以机械化作业为主,按照机械设备供应计划,配足配齐施工机具,及时检修并保证正常运转。充分利用时间、空间,充分利用作业面。重点部位、关键项目实行两班作业,机械不停。加强机械设备管理和维护保养,确保正常运转,机械设备完好率保证达到95%以上,利用率保证达到75%以上。设置专业机械维班修一个,加强设备管理,保证机械使用的连续性。3、建立有效的物资供应系统。项目部生产安全科根据网络计划的要求,提前一周将物资需用量计划交于材料管理科,材料管理科采用计算机进行科学管理,合理调配,确保材料、物资供应能够连续及时组织进场。对高考、春节等期间需用材料,提前进行储备,保证在节日及交通管制期间材料供应不出现问题。4、做好资金需用量计划,积极筹措资金,为工程顺利进展提供保证。工程执行专款专用制度,保证合理使用资金,以避免施工中因为资金问题而影响工程进展。5、搞好后勤保障工作,执行劳务保障制度,解决好职工的住宿问题,尤其是暑期、冬雨期施工服务工作要跟上,确保职工精神饱满。6、不搞疲劳战术,晚上作业以不影响周围群众休息为前提。7、做好安全防护工作,不能因安全影响施工进度。配备通讯工具如对讲机、手机等,加强现场工作联系。8、材料堆放、加工、临时设施的合理布局,避免材料无处储备或堆放场地不合理的情况出现,避免二次倒运降低工效。五、加强对施工图的深化96
根据以往工程的施工经验,由于设计不够详尽、各专业图纸存在冲突,不能满足加工制作以及现场施工的要求,需要总承包商与专业分包商进行进一步的详图设计。项目部将建立施工详图深化配合小组协调配合设计院施工详图的设计,并且保证图纸能够及时、准确到位,满足施工进度的要求。六、加强与社会各界的协调在施工过程中,影响生产的因素很多。我们将责成项目部行政综合科,加强对公安、交通、市政、供电供水和环保市容等单位的协调,进一步保证施工生产的正常进行。七、加强与业主、监理、设计方的合作与协调项目部与各方建设主体合作的原则是:以业主为关注焦点、尊重设计、配合监理、管好自己。项目部通过在现场业主、监理以及专业分包商之间建立INTRANET网络环境,加强现场内部参战各方的配合与协调,使现场发生的技术问题、洽商变更、质量问题以及施工报验等能嬟及时快捷地解决。我们将靠一流的综合实力、一流的策划与运作、一流的管理与协调、一流的技术与设备、一流的承诺与服务,才能优质高效实现工程项目的综合目标。96
第七章施工方案和项目经理部组成人员第一节测量工程施工方案一、测量仪器配备序号仪器名称数量用途1J2—JD激光经纬仪1轴线投测2J2经纬仪1轴线投测3DS3水准仪1层内标高传递450m钢尺3层间标高复核、轴线测量55m塔尺2标高传递6无线对讲机4通讯联络二、施工测量平面控制网的测设1、布网原则a. 先整体,后局部,先控制、后细部,高精度控制低精度;b. 控制点选在拘束度不大、安全、易保护的位置,通视条件良好,分布均匀。2、施工控制网的测设a. 控制点引测根据城市导线点在场区内引测2个水准标桩,要求埋深1.2米,标桩顶面高出室外设计标高0.3m。用混凝土浇筑并以钢柱作标记,并测定高程作为工程定位放线依据。精度限差要求如下表:等级导线长度平均边长测角误差方位角闭合差导线相对闭合差二等1.0km200m±10"±20n"1/10000b.内控制基准点布设 根据工程实际情况采用内控法,用激光经纬仪竖向投测,基准点选在距轴线内偏1米的交叉位置,布设时避开混凝土墙柱。c.内控基准点埋设方法96
依据施工前布设控制网基准点将主楼的内控点埋设在首层偏离轴线1米的位置。基准点的埋设采用1Ocm×1Ocm钢板,点位用钢针刻划十字线,钢板通过锚爪与顶板混凝土连接。基准点周围严禁堆放杂物,向上每层在相应位置留洞,以便于基准点的竖向投测。d.控制网加密和施工放线垫层施工完成后,要根据施工控制网精确测定建筑物位置,并进行控制网加密,各轴线交点要以红三角作标记,要求轴线间距、线垂直角必须附合规范要求。e.轴线控制网的精度等级及测量方法根据《工程测量规范》要求轴线控制网的技术指标必须规定。三、高程控制网布设1、高程控制网起始依据高程控制网依据业主提供场区内高程控制基点测设。2、高程控制网的布设为了便于施测及校核,沿基坑的边每10米布设1个控制点。标明水准控制点的编号,并在旁侧用红色油漆注明相对标高。3、高程控制网的精度等级及测量方法。根据《工程施工测量规范》,标高控制网拟采用四等水准测量方法测定。水准点的观测工作在水准点埋设后两周进行,水准点水准测量的主要技术要求应符合下表的规定。四等水准测量主要技术要求:等级每公里高差中数偶然中误差往返较差附和差四等±5mm±20L1/2注:L为附和路线长度,单位以公里计。测量仪器选用DS3型水准仪,往返观测。水准观测的技术要求见下表规定:等级视线长度视线高度前后视距差前后视距累积差四等≤100m0.2m≤3m≤10m96
4、基坑标高的控制土方施工清底后,每隔5m设水平桩控制基底标高。5、标高竖向传递标高竖向传递采用50米钢尺,加尺长、温度、拉力三项修正,每层均需交圈闭合检查,误差不得超过5mm。四、结构施工中的楼层标高控制1、水准点的检测及要求对场内设的水准点,每间隔一定的时间须联测一次,以作相互检验。仪器采用DS3水准仪,精度按四等水准技术指标执行。2、结构施工中楼层标高控制方法及测设要求a.在首层平面易于向上传递标高的位置布设基本传递高程点,用水准仪往返测设合格后,用红色油漆画▼标记。并在旁边注建筑标高,以红▼上顶线为标高基准,同一层平面内红▼不得少于六个,间距分布均匀并要满足结构施工的需要,且红▼需在同一水平高度,其误差控制在±5mm以内则认为合格,在施测各层标高时,以后视两个红▼上顶线互作校核。b.±0.000以上各层的标高传递均利用首层红▼上顶线为标高基准,用检定合格的钢尺向上引测投测层建筑50cm线标高,并用红▼标记,检测合格后,方可在该层施测。c.在结构施工到六层后,应每隔三层重新自一层建筑50cm线标高引测相应的结构标高,以保证高层建筑的测量质量要求。五、沉降观测1、沉降观测水准点的埋设为了准确反映该工程的实际沉降量及测量工作的整体性,在不受施工影响位置埋设沉降观测。沉降观测水准点埋设在地质条件良好、在建筑物附近便于引测且通视条件较好的地方,基准点不少于3个。2、沉降观测点的埋设96
沉降观测点设在建筑物一层通视条件较好的柱或剪力墙室外一侧,标高为0.300处。观测标志采用外露式,预埋Φ20钢筋与柱子主筋焊接,水平段出墙面100,高80,外露部分用钢制圆帽保护。3、观测方案拟请专业测量部门对本建筑物进行沉降观测。六、质量保证措施1、总则a.所有测量活动均应按照《工程施工测量规范》规定进行。b.测量人员全部持证上岗。c.进场的测量仪器设备,必须检定合格且在有效期内,标识保存完好。d.由业主提拱的施工图和测量桩点,必须经过校算校测合格,并办理了交接手续后,才能作为测量依据。e.加强现场内的测量桩点的保护,所有桩点均明确标识,防止用错。2、质量管理职责测量工作质量由主任工程师负责。测量作业人员做到100%自检。3、管理要求a.在规定时间内完成现场的测量放线工作,保证质量。b.提供所完成测量工作的最终成果及检查成果资料。c.存在问题、困难、及不合格品时,以书面形式反映到项目经理部。七、误差要求根据中华人民共和国国家标准《工程测量规范》GB50026-93,轴线位移≤5mm;混凝土柱、剪力墙垂直变化允许误差≤3mm;层高测量允许偏差±10mm;建筑总高允许偏差±30mm。第二节基础及主体工程施工方案(一)土方工程一、土方开挖1、开挖施工准备96
开挖期间,应事先了解天气降雨情况,尽量避免雨天施工,且做好雨天防护工作。按照施工图纸要求,本工程采用大开挖,开挖至-2.2M。2、开挖措施:(1)机械挖土标高控制在基底50cm处,机械挖土接近坑底时,由现场专职测量员用水平仪将水准标高引测至坑底,然后随着挖掘机逐步向前推进。将水平仪置于坑底,每隔2M设置一标高控制点,纵横向组成标高控制网,以准确控制基坑标高。(2)土方开挖至设计标高后,马上通知勘察设计单位、建设单位及监理单位验槽,并组织人员进行下一道工序施工,避免地基土长时间的暴露。(3)如果在土方施工过程中,发现建筑物场地内的墓、穴、井按照《建筑场地墓坑探查与处理暂行规程》处理。若发现文物,及时与有关部门取得联系,不得破坏文物,同时做好地基处理工作。3、挖土安全技术措施(1)基坑土方开挖必须严格按照本施工方案进行。(2)基坑四周2m范围内不得任意堆放材料。土方开挖好之后,基坑边严禁行走汽车。(3)挖土过程中如出现土体较大位移,立即停止挖土,分析原因,采取有效措施。(4)在基坑周围设立挡水带,及时排除的地表水。(5)夜间挖土施工时,配置足够的灯光照明,电工应日夜值班。(6)挖土机把杆旋转区域内严禁站立其它施工人员。(7)配置专职指挥人员,以保证土方开挖顺利进行。(8)基坑四周必须设置1.5米高护拦,并设置一定数量临时上下施工专用爬梯。(9)机械挖土,启动前不得在支撑下行走。96
(二)钢筋工程一、钢筋工程的制作加工1、本工程主要采用I、II、Ⅲ级钢筋,钢筋采用现场加工制作,手工绑扎,2、现场配备钢筋切断机一台,钢筋弯曲机一台,钢筋冷拉调直机一台,钢筋对焊机一台,钢筋电渣焊机四台。3、进场的钢筋必须有产品质量合格证书;并分厂家、分批号分规格挂牌堆放,并由技术质量部门及时按规定取样进行复试,复试合格后、方可使用。对不合格钢筋要坚决退货。4、钢筋的放样要提前准确地做出钢材原材料进场计划及钢筋配料表;材料部门应按计划及时组织材料进场。5、钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工成型的钢筋要按部位编号,分规格堆放整齐,并挂标识牌,以使管理和取用。6、钢筋原材及半成品的堆放均位于塔吊的回旋半径之内,便于吊装。7、钢筋加工应符合下列规定:⑴钢筋加工的形状、尺寸必须符合设计要求。钢筋的表面应洁净,无损伤、油渍、漆污和铁锈等应在使用前清除干净。带有颗粒状或片状老锈的钢筋不得使用。⑵钢筋应平直,无局部曲折。调直钢筋时应符合下列规定:a采用冷拉方法调直钢筋时,I级钢筋的冷拉率不宜大于4%,II级钢筋的冷拉率不宜大于1%;b冷拨低碳钢丝在调直机上调直后,其表面不得有明显擦伤,抗拉强度不得低于设计要求。二、钢筋的焊接、连接96
本工程为剪力墙结构,钢筋断面较大,合理选用钢筋连接方案对保证工程质量、降低工程成本、加快工程施工进度尤为重要。依据本工程实际情况,对于Φ14以下的钢筋宜采用绑扎搭接;水平钢筋直径Φ16以上选用闪光对焊连接和Φ16以上竖向钢筋采用电渣压力焊。三、钢筋绑扎1、钢筋绑扎前要先熟悉图纸,并要对操作人员进行技术交底。绑扎前要核对配料表,校对成品钢筋的规格数量、下料长度、几何尺寸等是否与设计相符,发现问题及时解决。2、钢筋的接头、搭接长度、锚固长度以及砼保护层等,严格按照图纸设计要求及施工规范施工,钢筋下料长度要求准确无误。钢筋的焊接接头和搭接接头要错开布置,同一断面内的接头数量不得大于规范要求的百分比。砼保护层采用塑料保护层垫块。3、钢筋的排距、间距,箍筋的间距严格按图纸设计尺寸和数量划线控制,绑扎梁柱箍筋时,弯钩的位置必须错开,箍筋应与主筋垂直,转角与主筋交叉点均要扎牢,平直点与主筋交叉点要隔点扎牢。对于顶板和墙板钢筋网片的绑扎,周边两行各交叉点要满点绑扎,中间部分呈梅花点绑扎,对于双向板要满绑,相邻绑扎点铅丝扣成八字形,以免钢筋歪曲变形;对于墙板内双排钢筋要每隔200mm加一道“∽”形筋,且与水平筋绑扎牢固,保证钢筋排距正确。4、筏板上层网片钢筋应用直径不小于Φ12螺纹钢筋作架立马凳筋,间距符合图纸设计要求。5、对于形式复杂部位,要事先研究好钢筋的绑扎顺序及其它工种配合的顺序,以减少绑扎困难及避免不必要的返工。(三)模板施工方案针对本工程的特点,为保证砼表面的施工质量,达到规范的要求,本工程全部顶板采用10mm厚多层胶合板模板,该胶合板表面以高分子材料(酚醛树脂覆膜,能有效的阻止砼中水分渗入而脱胶,又能使表面光滑,减少与砼吸附力,在拆模时减少撬动造成的损坏,经我单位施工实践表明,是一种较好的面板材料。50×100mm、100×100mm木方和Φ96
48钢管以及槽钢作横、竖肋,并企口拼缝;此模板方案虽投资较大、成本较高,但由于单块模板面积较大,提高了砼表面的平整度,使砼表面基本达到清水砼效果,可节约抹灰成本。1、墙柱梁模板施工方案墙柱、主梁、次梁、顶板模板按照散支散拆的方式设计,成大规格板面,并编号对应拆装,以提高工效。梁模板分纵向梁模板和横向梁模板,纵向梁模板面板配置长度应为梁之间净距,但木方肋两端应比面板各短60~100mm,横向梁模板面板配置长度应扣除两个面板厚度,木方肋配置长度应与面板长度相同且平齐,对于梁柱节头部位梁侧模板,应考虑柱模板的厚度且应区分对待。模板拼装时梁侧木方可临时钉在面板上,模板拆除时先拆木方后拆除面板。梁侧木方间距不应大于30mm,梁底木方间距不应大于25mm。木方外侧竖向钢管肋间距不得大于1200mm,且竖向钢管上端必须有固定加固措施。(1)梁板面板拼缝采取硬拼缝处理。(2)为保证梁底模不胀模、漏浆,采用梁卡加固,梁卡如下图所示。3、楼层顶板模板:现浇板模板采用1220×2440×10双面覆塑多层胶合板大模板,模板接缝、拼缝用双面海绵胶带,下垫木方,并用钉子钉牢。超过2mm宽的缝隙应刮腻子封闭,以防漏浆。多层胶合板下用方木加肋。次肋用50×100方木,间距≤350,主肋采用双根Φ48×3.5钢管或双根50×100木方。跨距及间距均应小于1200。现浇板模板的支撑系统用Φ48的钢管搭设脚手架,立杆高度应按室内净空高度确定,并配600长高度调节丝杠早拆头、模板支撑满堂架。立杆的行距和立杆间距不应大于1.2m,立杆下应垫木方或钢板垫铁。碗扣满堂架水平杆纵横设置至少两道。第一道设置应距地面1.5m,第二道水平杆标高应为2.4m,丝杠早拆头位于立杆顶部,其两层标高分别为顶板模板木搁栅次肋和主肋的底标高,支设模板时,应按设计要求计算后并拉线搭设水平。满堂架立杆应按框剪梁和框架问梁位置布局,梁下立杆排距不得大于96
900mm,板下立杆排距不得大于1200mm,并根据梁轴线尺寸进行调整。由于使用碗扣脚手架,横杆长度均为300mm长度模数递增,最常用的横杆为600mm、900mm、1200mm,因此在施工前应按施工图对立杆的位置画详细的平面布置图,确定横杆长度和数量。大开间满堂架应设置必要的斜撑,以保证架子的整体刚度和稳定性。(五)砼工程本工程结构砼强度等级为C10~C35。一、商品砼施工部署:1、混凝土采购选择采用商品混凝土,选择两家以上资质资信好、供应能力强、技术力量高的大型搅拌站,主要由其中两家供应商混,其它备用,以防出现不利情况。2、混凝土运输现场设置地泵,混凝土通过竖向及水平管输送至作业面。3、浇筑顺序混凝土从短边一端开始浇筑,长向逐渐后退,呈S形进行浇注。二、施工准备1、组织所有的混凝土施工人员和操作者进行培训,并做好书面的技术质量安全等交底。2、选择两家以上质量稳定、服务信誉好的大型商品砼搅拌站,对各个搅拌站使用的水泥、砂、石、活性混和材、混凝土外加剂等各种原材料实行指定的品牌及产地,统一配制。3、现场设置好2台地泵,其中1台为备用泵,水平及竖向泵送管安装到位,泵送管支架要有足够的强度和刚度4、吊绑模板要支好,搭好施工通道,做好清理工作。5、做好接茬部位的堵挡工作。6、钢筋工程必须会同监理、甲方一起隐蔽验收,并签署混凝土浇灌申请书。96
7、在混凝土浇注前应清理场内闲杂车辆及人员,在进出场口设置交通协调人员,负责协调罐车的进、出场以及罐车与社会车辆关系。浇筑场内设置交通指挥人员,负责指挥进场罐车的走向,调车、停车。浇筑场内设置调度人员,负责调度进场的罐车停靠在适宜的地泵边,以防出现窝泵,抢泵的情况。应用项目管理信息系统及商品混凝土调度管理数据库技术,全面控制分析。8、覆盖混凝土所需的塑料膜及阻燃草帘应等所需材料应提前进场,并保证足够的数量。三、商品砼质量保证措施:1、每次浇注混凝土浇筑前,安排专人到商砼供应商进行检查,尤其对水泥的安定性及外加剂的性能进行严格检查,确保混凝土的质量。2、控制混凝土施工配合比及坍落度,每台班至少抽查三次。混凝土试块在监理工程师监督下取样、制作。3、混凝土浇筑时设专人振捣,振捣快插慢拔,避免振捣钢筋、模板,避免漏振或因过振产生离析。4、混凝土养护期,在混凝土强度达到1.2MPa之后,方可在已浇筑的混凝土结构上走动、操作。四、泵送工艺:1、泵送砼前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入砼配合比相同的水泥砂浆(或1:2水泥砂浆),润滑管道后即可开始泵送砼。2、开始泵送时,泵送速度宜放慢,油压变化应在允许范围内,待泵送顺利时,才用正常速度进行泵送。3、泵送其间,料斗内的砼量应保持不低于缸筒口上100mm到料斗口下150mm之间为宜。避免吸入效率低,容易吸入空气而造成塞管,太多则反抽时会溢出并加大搅拌轴负荷。4、砼泵送宜连续作业,当砼供应不及时时,需降低泵送速度,泵送暂时中断时,搅拌不应停止。5、泵送中途若停歇时间超过20min,管道又较长时,应每隔5min开一次,泵送小量砼,管道较短时,可采用每隔5min正反转2~3行程,使管内砼蠕动,防止水离析,长时间停泵(超过45min)气温高,砼坍落度小时可能造成塞管,宜将残余砼从泵和输送管中清除。6、泵送先远后近,在浇筑中逐渐拆管。96
7、在高温季节泵送,宜用湿草袋覆盖管道进行降温,以降低入模温度。8、泵送管道的水平换算距离总和应小于设备的最大泵送距离。五、泵送结束清洗泵管及砼的回收:1、泵送将结束时,应估算砼管道内和供应量及浇捣现场所欠砼量(Φ150mm径管内每100m有1.75m),以便决定供应砼量。2、当砼泵送快要结束时,计算管内砼存量是否满足所需的浇筑量。当满足时,停止泵送,等泵管内压力为零时,把泵机前一节管道拆开(竖弯管前1.2m处安装一截止阀,阻止砼回流),塞入两个比管径稍大的海棉球,然后泵水(清洗水不得排入浇筑的进内),将管内进全部推至作业层。砼泵送结束时,竖管内残余砼利用自重从进料口排出,随后封住出口向管内灌满水,开启出口利用水的自重清洗输送管,一般两次即可。3、凡管道经过的位置要平整,管道应用支架或木垫楞等垫固,不得直接与模板、钢筋接触、若放在脚手架上,应采取加固措施。4、垂直管穿越每一层楼板时,应用木板或预埋螺栓锚固。5、对施工中途新接驳的输送管应先清除管内杂物,并用水或水泥砂浆润滑壁。6、用布料机浇筑时.应避免对侧面模板直接冲击。7、垂直向上管和靠近砼泵的起始砼输送管宜用新管或磨损较少的管。8、泵送中途停歇时间一般不应大于60min,否则要予以清管或添加自拌砼以保证机连续工作。9、最初泵出的砂浆应均匀分布到较大的工作面上,不能集中一点浇筑。10、泵送过程中,要做好开泵记录,机械动行记录,压力表压力记录,泵送砼量记录以及砼塌落度抽查记录。六、砼泵送主要安全技术措施:1、泵机要随时检查乳化剂冷却润滑水箱中的水量是否足够和干净,一般每工作8小时要更换一次。96
2、当泵送运行声音变化,油压增大,管道振动是堵管的先兆,应该采取措施排除。3、泵送停歇后再启动时,要注意压力表压力是否正常,避免经常处于高压工作,预防塞管。4、砼泵输出的砼浇捣面处不要堆积过量,以免引起过载。5、拆除管道接头时,应先进行多次反抽,卸除管道内砼压力,以防砼喷出伤人。6、清管时,管端应设置挡板或安全罩,并严禁管端站人员,以防喷射伤人。7、清洗管道可用压力水洗或压缩空气洗,但两种形式不允许同时采用,可以中途换为气洗,但气洗中途绝对禁止转换为水洗。严禁用压缩空气清洗布料机。七、产品保护:1、泵送砼一般掺有缓凝剂,其养护方法与不掺外加剂的砼相同、应在砼终凝后才能浇水养护,并且要加强早期养护。2、浇筑板砼时为了减少收缩裂缝,待砼表面无水渍时,宜进行第二次研压抹光。3、由于泵送砼的水泥用量大,宜进行蓄水养护,或覆盖湿草袋,麻袋等物,以减少收缩裂缝。第三节装饰工程施工方案一、总体安排和要求1、装修工程施工时,室内粗装修随砌体由下往上逐层施工,外墙装饰为一次由上往下施工完成。装修工程开始前,各分项工程先做样板,经各有关部门验收后展开全面施工。2、组织专业的施工班组,分别承担各分项装饰工程,实行定任务、定质量、定标准、定时间,分包到组,实行优质超产重奖、劣质重罚,保证质量,保证工期。二、施工组织与配合:96
虽然门窗工程不在本次招标范围,但是组织计划、施工协调配合非常重要,计划在主体结构封顶后,砖墙砌筑到四层后开始进行室内装饰工程施工过程中,积极与甲方协调商量门窗施工队伍的配合。土建要先做好卫生间的抹灰等,为安装及其他作业队创造条件,对直接影响土建施工的安装工序也要提前安排施工。土建安装及其他作业队要定期召开生产协调会,解决进度安排,互相配合及产品保护等事宜。三、施工顺序:根据设计图纸,本工程室内装饰主导流水线为:做墙面抹灰灰饼及门窗洞口护角→主体结构分层验收→墙面抹灰→门窗框安装→楼地面→安装布线→门窗扇安装→油漆玻璃→安装电器、灯具→土建收尾。待主体结构施工完后,至上而下进行外墙装饰施工。四、质量控制:1、装饰工程施工必须实行样板制(样板间样板层),即先做出样板,经质检部门及监理单位共同检查鉴定,一致认可达到质量优良标准后,方可大面积展开施工。装饰分部工程必须达到优良质量标准。2、项目部要制定、贯彻、落实技术交底制度、质量员跟班检查制度、产品保护制度、土建安装交接制度等行之有效的管理制度,以保护施工操作质量。第四节屋面防水工程一、基层处理:1、将结构层上的杂物,垃圾清除后,并用水冲洗干净,并检查有无渗漏,一旦发现要认真处理到不渗水为止。凡凸出基层的砼疙瘩、钢筋头、落地砂浆等用凿子凿去。2、完成伸出屋面的所有管道,预埋落水斗子。3、各种出屋面管道预留孔洞用细石砼分两次浇灌密实。4、竖向主管及落水头子四周与基层接触处应留宽20mm的凹槽,用防水油膏填实。二、找坡:材料按配合比搅拌均匀,最薄处厚度应控制在30mm96
厚。排水坡度,纵向天沟的坡度均应符合设计要求,施工时应按排水坡度先测饼冲筋,以保证坡度准确,找坡层应拍振密实,表面出现泛浆,并用木抹子搓平。三、保温层铺设:铺贴前应在找坡层上弹好控制线,控制好排水坡度,保温材料的铺设应紧贴基层铺设,可用细砂铺平垫稳,坡度正确。同时做好防雨准备,施工完毕应填写隐藏工程记录,经验收合格后即进行下道工序施工。四、屋面找平层:1、屋面找平层应符合《屋面工程技术规范》(GB50207—94)规定。2、找平层与突出屋面结构的连接处及基层的转角处均应做成R=20mm的圆角或直角。沟边,管道边等部位的交接处和转角处均应抹成圆弧型。3、屋面防水,天沟纵向坡度不宜小于1%,内排水的雨水口应做成略低的凹坑。4、根据设计坡度(包括天沟的坡度),拉线做基准块,按排水方向冲筋。冲筋距离在l.5m左右为宜。5、找平层应留置分格缝,缝宽为20mm,分格缝纵横面最大间距不应大于6m。6、按配合比拌合好水泥砂浆,拌合稠度控制在7cm。水泥砂浆应按分格块铺平,用刮杠靠冲筋条刮平,找坡后用抹子搓平,铁抹子压光。(最后一次压光在砂浆初凝后,终凝前完成),要注意把死坑,死角的砂眼平。7、找平层表面压实平整,收水后应二次压光;并凝固后要浇水养护,养护时间一般不少于7天,不得有酥松、起砂、起皮现象;干燥后即可进行防水的施工。五、屋面卷材防水层施工(1)屋面防水卷材施工顺序为:进场材料抽样复检→排汽道和排汽孔设置→找平层含水率测定→节点密封处理和增强附加层→涂刷冷底子油→卷材铺贴→搭接缝边粘合和密封材料边处理→卷材收头固定热熔封边→防水层清理、检查、修补。96
施工中应特别注意卷材铺贴方向,卷材搭接缝宽度,卷材热熔胶的加热程度,辊压、排汽,搭接缝等施工节点处理,冷底子油涂刷,保护层施工和成品保护等操作要点,具体施工要求应在施工前做出详细的施工方案和施工交底。(2)本工程高分子防水卷材防水工程施工采用热熔法进行卷材的铺贴,采用涂刷法进行节点防水涂膜的施工。热熔卷材屋面的施工程序:如右图所示a.基层表面处理基层表面必须平整、无起砂、空鼓、开裂等缺陷;用2m直尺检查,基面与直尺间的缝隙不超过5mm,且每米长度内空隙不多于一处;基层的转角部位(如阴阳角、三面角、管根处)要用1:2.5水泥砂浆抹出150mm的平顺圆角;并用空压机将基层表面浮尘吹净。同时检验基层表面干燥度,方法是:将lm见方卷材覆盖在基层表面上,放置3h,如紧贴基层一面无水印,说明基层含水率小于9%,适宜做防水施工。b.涂刷冷底子油基层隐检合格后,在基层用滚刷涂刷一道冷底子油,涂刷质量要均匀一数,不得漏刷。干燥12h或手摸涂层表面不粘手后,方可进行下道工序施工。c.弹线用彩色粉袋在基层表面弹出均匀的铺贴边线。方法是:根据卷材宽度,留出卷材搭接宽度(长边不小于100mm、短边不小于150mm)弹出平面横线;根据相邻卷材搭接要错缝500mm宽的原则弹出平面纵线;根据立面卷材搭接缝必须留在距根部600mm处的原则弹出立面纵线。d.铺设方向和铺贴顺序96
屋面坡度图纸设计为1%、2%,故卷材平行于屋脊铺贴。天沟口卷材铺贴时,顺天沟、檐口方向,但上下层不得相互垂直铺贴。防水层施工时,先作好节点、附加层和屋面排水比较集中部位(如檐口、天沟等)的处理,然后由屋面最低标高处向上施工。e.特殊部位防水附加层处理①转角部位防水附加层处理:阴阳角处的基层做成r=150mm的圆弧,加铺一层附加卷材,阴阳角处全部粘实铺贴,附加层的宽度500mm。根据阴阳角的细部形状剪好宽度为500mm的卷材,在细部试贴一下,合适后,将卷材底面用汽油喷灯加热烘烤(喷灯与卷材距离保持5Omm~l00mm,下同),待其底面呈热熔状态(热熔胶熔化并发黑有光泽,下同)时,立即粘贴在已处理好的基层上(不要刻意拉紧卷材,自然松铺无皱折即可,下同),并用橡胶压滚压实铺牢。②穿墙管防水附加层处理:根据穿墙管管径大小,在方形卷材(宽度为500mm+管径)上开洞,同时在穿墙管根部500mm范围内涂一道改性沥青胶粘剂,卷材穿过套管铺贴在管子根部,用密封膏封严。③主屋面及塔楼屋面拟采用排气屋面,排气道以纵横6m间距双向布置。④排气道设置在保温板碎渣(颗粒及小碎块应筛出),上面覆盖300mm宽的卷材一层,以防止抹水泥砂浆找平层时砂浆流入保温板碎渣空隙中将排气道堵塞⑤排气孔采用Ф48mm的焊接钢管做排气孔,总高度370mm,上部做防雨帽,下部开Ф8圆孔,底部焊Ф10钢筋支腿,埋入保温层中,在防水层上置排气孔,管壁铺贴卷材附加层,上口用金属箍卡牢,在附加层上口与排气孔管道壁间用沥青密封膏封口。⑥水落口应设在沟底标高的最低处,小落口杯周围上500mm半径内的找平层坡度应加大为5%,在小落口杯与找平层的接触处,应留宽20mm、深20mm的凹槽,槽内用APP改性沥青弹性密封膏嵌填严密,上面做2mm厚的聚氨酯防水涂膜附加层,并用SBS卷材进行增强。f.滚铺法施工①起始端卷材铺贴:将卷材置于起始位置,对好长、短方向搭接缝,滚展卷材1000mm96
左右,掀开已展开部分,开启喷枪点火,喷枪头与卷材保持适当距离(视施工时外界嬧气温度,先试铺确定一合适距离),与基层呈37.5°±7.5°角,将火焰对准卷材与基层交接处,同时加热卷材底面(有热熔胶一面)和基层,至热熔胶层出现黑色光泽、发亮至稍有微泡出现,慢慢放下卷材平铺于基层,然后进行排气辊压使卷材与基层粘结牢固。当起始端铺贴至剩下300mm左右长度时,将其翻放在隔热板上,用火焰加热余下起始端基层后,再加热卷材起始端余下部分,然后将其粘贴于基层。②滚铺:大面积滚铺时,持枪人位于卷材滚铺的前方,按上述方法同时加热卷材和基层。推滚卷材人蹲在已铺好的卷材起始端上面,等卷材充分加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接缝宽度。其后紧跟一人用棉纱团等从中间向两边抹压卷材,赶出气泡,并用刮刀将溢出的热熔胶刮压接边缝。另一人用压辊压实卷材,使之与基层粘贴密实。g.卷材热熔封边:将卷材边缝用压铲轻轻掀起,手持喷灯从接缝外、斜向烘烤卷材,热熔后用压铲抹压一遍至封口密实。h.防水层清理、检查、修补对于已铺好的卷材要及时清理表面杂物和堆放品,未铺牢的卷材用压铲掀起重新热熔铺贴,破损处要重新铺贴。第五节安装工程施工方案给排水及采暖工程A、给排水工程给水管立管及支管采用铝合金衬塑管,热熔连接,支架间距按厂家产品要求确定。(1)生活给水,管材使用铝合金衬塑给水管及管件,热熔连接。现对此种工艺编制如下施工方案及工艺要求:①铝合金衬塑管道的安装方便、可靠,采用热熔专用工具连接,与金属管及用水器具连接采用专用不锈钢管件,安全可靠。②施工时首先注意管材的规格是否符合设计规定。③不使用有损坏迹象的材料。96
④管道系统安装过程中及时封墙开口处。⑤管道安装时,不得有轴扭曲,在穿越墙或楼板时,不能强制校正。铝合金衬塑管与其它金属管道平行敷设时,要有保护距离不小于100mm,并且铝合金衬塑管宜放在金属管内侧。⑥管道穿越楼板时,应设置钢套管。套管高出地面50mm,并有防水措施,管道穿越屋面时,采取严格防水措施,并在穿越前端设固定支架。⑦热熔工具接通电源,到达工作温度指示灯亮后,方能开始操作。⑧切割管材,必须使端面垂直于管轴线。管材切割使用专用管子剪或管道切割机,断面后去除毛边和毛刺。⑨管材和管件连接端面必须清洁、干净、无油污。⑩达到加热时间后,立即把管材与管件从加热套与加热头上同时取下,迅速无旋转地直插到所标深度,使接头处形成均匀“凸缘”,刚热熔承插好的接头还可校正,但不能旋转。(2)管道甩口:按照图纸要求预留,提前解决给水与排水等管道的打架问题;若设计没注明,按1.0米考虑,预留处封堵严密。(3)系统试压:水压试验时间应在管道连接完成24小时后进行,水压试验之前,管道应固定,接头须明露;管道注满水后,先排出管道内的空气,进行水密性检查;检查无滲漏后用手动泵加压,升压时间不小于10min,测定仪器的压力精度不应小于0.01Mpa;至规定试验压力后,稳压一小时,测试压力降不得超过0.05Mpa;在工作压力的1.15倍状态下,稳压2小时,压力降不得超过0.03Mpa,同时检查各连接处不得滲漏。系统试压完后即做冲洗,冲洗时应用自来水连续进行,且应有充足的流量。交付使用前应进行消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方可使用。A、排水工程UPVC排水塑料,采用粘接。所有排水管应符合设计要求,管壁厚薄均匀,内外光滑清洁;内外径及管件造型规矩,接口平整光洁严密。排水管道的横管与横管,横管与主管的连接应采用45°三通或45°四通及90°斜三通或90°96
斜四通;主管与排出管端部的连接,采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头。立管每层设一个伸缩节,隔层加检查口,伸缩节胶圈接口所用的橡胶圈不应有气孔,裂纹重皮或老化等缺陷,接口时应先将橡胶圈套在管子的插口上,插口插入承口后调整好管子的中心位置,橡胶圈应平展、压实,不得有松动、扭曲、断裂等现象。管道在安装搬运时应轻拿轻放,排水立管上检查口方向应便于检查;穿过建筑物外墙时应加设防水套管;穿过楼板时加设钢套管,钢套管上端高出楼面15~20mm,下端与楼底面相平。污水横管清扫口起点与管道相垂直的墙面距离,不得小于200mm。管道安装完后,应进行分段通水试验,并做好记录;排水管应严格按设计坡度进行安装,屋顶透气管高出屋面为2000mm。材料进场验收合格后,应整齐堆放在室内,防止遭受日晒和冷冻。在搬运、施工安装的过程中,应轻拿轻放,以防止损伤和变形。若产生弯曲,必须进行调直。调直的方法是把弯曲的管子放在平直的平台上,在管内通入蒸汽,使管子变软,以其本身自重调直。当塑料管需要进行弯曲、扩口等施工时,可采用加热的方法来进行施工。加热的温度应控制在135~150℃之间。塑料管在穿过楼板或隔墙时,应采用套管,套管可选用大一档的钢管或塑料管,使其能自由滑动。卫生间及厨房套管应高出地面50mm为宜,其他地方应高出地面不小于20mm;套管与管子的间隙应填入麻丝、软泡沫塑料,防止管道直接紧压套管。二、电气工程1、配管工程配管工艺流程:施工准备→预制加工→测定箱、盒位置→稳注箱、盒工序→管路连接→变形缝处理→地线跨接→隐蔽验收2、配线工程为了保证用户以后使用中维修接线方便,本工程配线工程用线色来严格区分相序,即用黄、绿、红三色来区分A、B、C相。中性线用淡蓝色绝缘线,PE线全部采用黄、绿相间双色线3、开关插座安装96
安装顺序为:清扫线盒→开关接线→开关安装→通电测试将开关、插座线路接好,将面板用螺丝固定在接线盒上,并使开关、插座面板紧贴墙面,抽油烟开关高度为2.0m,厨房其他插座为1.4m,卫生间插座、阳台插座高度为1.6m,空调插座高度为1.8m,其他插座高度为0.3m,同一场所安装的开关、插座高度应尽量保持一致。同一室内安装的开关、插座高低差不应大于5mm,成排安装的开关、插座高差不应大于2mm。单相二孔插座接线时为“左零右相”,单相三孔及三相四孔的保护零线均应在上方,第六节项目经理部组成人员一、项目经理部组织机构项目经理主任工程师项目副经理主任经济师项目书记记土建项目工程师安装项目工程师技术质量科生产安全科材料管理科经营劳资科财务核算科行政综合科各专业施工班组专业分包商二、、项目经理部人员组成96
详见附表第八章施工机械配备和材料投入计划合理选择和使用施工机械对早日完成工程任务具有决定意义。各级领导和管理人员必须高度认识这方面的重要性和必要性。机械使用主要体现在土方开挖、回填,垂直水平运输,钢筋加工连接,砂浆砼拌合输送等方面。充分发挥机械设备在施工中的优势,就可以成倍的提高生产力。机械设备管理人员要充分认识自己所承担的责任和义务,努力工作,加强对各种机械设备的维修保养,使之始终处于完好状态,以提高利用率和工作效率。根据本工程施工部署及进度计划,经本公司组织人员反复研究,决定本工程施工机械选用下表所列设备,具体位置见平面图。为确保本工程机械设备及设施的保障,拟采取以下措施:1、建立精干有力的机构,项目部设立专职机械保障工两名,公司在机械方面对项目部予以全力支持;2、注重施工设备的使用与维护:施工设备的操作必须定人、定机、定责、定管理,大型及特殊施工设备必须由持证人员操人员操作,设备使用、维护均由专业技术人员负责,并依据程序文件按时填写各项文字资料,以便项目部与公司随时掌握设备的状态;3、建立砼试块标准养护室,养护为全自动控温、控湿,由试验工进行专门管理。一、主要施工机械配备详见附表二、主要检测、试验设备、仪器配置计划详见附表第九章施工进度计划及措施96
一、工期目标开工时间:2011年3月17日,竣工时间:2011年12月31日,施工总工期290日历天,具体以发包人签发的书面开工通知为准。二、保证工期的组织保证措施①建立由项目经理、技术负责人、各部门主管、施工员组成的施工工期领导小组,针对主要影响工期的工序进行动态管理,实行PDCA循环,找出影响工期的原因,决定对策,不断加快工程进度。②对本工程实施项目经理负责制,对工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并选择成建制的,能打硬仗的,并有过大中型建筑业绩的施工队伍组成作业层,承担本施工任务。③根据业主的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间上、空间上充分利用而紧凑搭接,打好交叉作业仗,从而缩短工程的施工工期。④在实行项目管理的基础上,在工程施工中采用工序管理的模式,并根据我单位的管理手册和程序文件制订项目部的贯标具体内容,对项目实行全过程管理。⑤创造良好的工作环境,提高施工管理人员和现场操作人员的积极性,利用责、权、利相结合的班组目标责任承包制,使目标管理与工人的利益相结合。⑥在结构施工时,砌体及时跟上,尽可能组织交叉施工。三、保证工期的制度保证措施①建立生产例会制度,每个星期开一次工程例会,检查上一次例会以来的计划落实情况,布置下一次例会前的计划安排,对于拖延进度计划的工作内容进行分析,并及时采取有效的措施保证计划的完成。②96
举行与监理、建设单位、设计单位、质监等部门的联席办公会议,及时处理施工中的问题。施工过程中,加强指挥与协调,定期召开工程分析会。每天按时召开调度交班会,根据存在的问题及时调剂力量、设备和器材,保证施工顺利进行。③采用施工进度总计划与月、周计划相结合的各级网络计划进行施工进度计划的控制和管理,在施工生产中抓主导工序、找关键矛盾,组织流水交叉、安排合理的施工程序,做好劳动力组织调动和协调工作,通过施工网络节点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保工期控制进度计划的实现。④下达到班组和分包单位的施工计划均以1天计,并有奖惩措施,对各项节点工期重点控制,凡发生不正常情况则须在人员、材料和机械设备等诸要素上及时调整。⑤在征得质监、监理部门同意并能确保工程质量的前提下,对主体结构实施分段验收,以提早展开内装饰施工。⑥在施工组织计划策划时,各施工程序建立严格的布控措施,建立快捷的衔接制度。⑦健全项目部的内部管理制度,明确管理人员和岗位职责,特别是工作程序和各工种、班组之间的工序衔接制度。⑧创造良好的施工环境。一是主动与建设、设计、监理和其他相关单位建立良好关系,通力合作;二是在建设单位的指导下与有关单位建立良好的关系,在施工中密切配合保证施工高效率进行;三是与当地政府及群众建立融洽的关系,取得他们的支持和帮助,解决施工中遇到的相关问题,减少干扰,确保施工的顺利进行。四、保证工期的资源保证措施①96
安排充足的劳动力资源,可安排昼夜二班制。安排专业班组结合文明施工要求,及时清理施工层面现场,做到工完料清,材料堆放有序,减少因场地矛盾引起的停工、窝工。加强生活和后勤管理,尽可能改善职工生活,以稳定队伍。②配备性能优良数量满足施工要求的各种机械设备和运输车辆,做到机械设备齐全,配置合理,性能先进,能保证施工进度和施工质量的要求。在施工中,科学地组织机械化一条龙作业和流水作业,加强对机械设备管理,组织好设备配件的采购、供应,提高设备完好率和利用率,保证机械化生产顺利进行,保证工程进度的落实。③编制好施工用料计划,疏通施工用料各种供应渠道,确保各种用料及时供应,并在施工现场和料库存放一定数量的材料(特别要注意储备砂石料等,以防汛期对进料的影响)以保证施工的顺利进行。增配模板、钢管等周转材料,拉大作业层面,提高工效。加大材料采购、运输管理力度,抓紧、抓好机械设备的保养维护,避免发生缺料停机造成的停工、窝工。④加强资金调度,工地设专用帐号,专款专用,施工中建设方资金若出现缺口,可临时动用我单位自备资金,确保工程的顺利进行。⑤办公室配备现代的办公及通讯化设备、现代化的交通工具。五、保证工期的技术保证措施①作好施工中的技术保证工作在接到设计资料后,立即组织有关专业技术人员进行图纸会审,认真领会设计意图,积极与设计单位沟通,抓紧时间进行技术交底。设立技术攻关组,对关键性技术问题进行攻关。加强现场技术指导和测试工作,杜绝发生技术性失误;积极推广应用“四新”和开展“五小”96
革新工作,不断改进施工作业工艺,提高工效,加快施工进度。对技术要求强的工种、工序开工前先进行培训,在施工中组织专业化队伍以加快进度,提高质量。②标准层结构楼板采用早拆支撑体系,加快模板的周转,减少模板和支撑的一次投入量,提高工效和节约成本。③在主体结构混凝土施工中采用多项外掺剂(早强剂、减水剂、缓凝剂等)技术,以控制施工过程中对混凝土的质量的要求,并在混凝土养护中采用外渗剂无水养护技术。④合理组织施工,加快施工流程,使各工种间的工序能交叉进行,保证工期的如期完成。⑤搞好计划管理,保持均衡生产,施工进度分阶段控制,计划部门根据全合同段工程量和总工期要求,结合施工组织设计,编制年度和季度计划,生产调度和各施工队根据季度计划制定每月施工计划,做到以旬保月、月保季、季保年和保总工期。具体施工进度计划见附图第十章施工总平面图(详见附表)96
第十一章新技术、新产品、新工艺、新材料应用一、新技术、新产品、新工艺、新材料应用计划序号推广应用内容使用部位1粗直钢筋连接技术直罗纹连接柱钢筋2新型建筑防水应用技术SBS改性沥青卷材屋面塑料管应用技术硬聚氯乙烯排水管全部3计算机应用和管理技术施工现场二、使用新技术新工艺的可行性分析本工程施工规模大,部分结构复杂,质量要求高,工期紧迫,因此,为保证工程的顺利进行,取得良好的施工效果,如期实现项目各项管理目标。拟在施工中把先进的工艺和施工方法、先进技术运用到工程中去。以确保工期,提高质量,降低成本。1、粗直钢筋连接技术本工程竖向钢筋采用直螺纹连接,具有接头性能可靠、质量稳定、不受气候和焊工技术水平的影响、连接速度快、安全、无明火、节能等优点。96
近年来,钢筋机械连接技术在我公司的施工项目中,得到广泛的应用,积累了丰富的施工和检验经验,其中套筒冷挤压是连接质量最有保证的,也是我公司应用最早的机械连接技术之一。2、新型建筑防水材料和塑料管应用技术(1).新型建筑防水应用SBC卷材克服了传统防水材料高温流淌、低温断裂、使用寿命短等缺陷,该材料具用强度高、延伸率大、耐水性能好等特点,而且价格适中,操作工具简单,比沥青卷材施工对环境污染小。另外,该防水卷材用水泥做粘接层,不受基层含水率的影响,受气候的影响也较底,保护层施工容易,同时该卷材施工速度快,节约工期效果明显。(2).塑料管应用技术本工程排水管、雨水管采用硬聚氯乙烯UPVC管,具有重量轻,能耗小等特点,便于安装,质量易于保证。3、企业计算机应用和管理技术(计算机、电视监控)在施工中的应用(1).计算机应用本工程拟配置四台计算机应用于项目施工管理,采用计算机网络技术,与我公司建成内部互连网,使信息及时传递,提高工作质量,加快工作进度,实现现场办公自动化。项目经理使用一台,用于统一组织协调。各部门的信息及时从网上传递给项目经理,由他经过分析将决策反馈给各部门。生产及材料部门配备一台,安装Microsoftproject用于进度计划,MicrosoftExcel用于材料计划,以及完成情况。并且对技术质检、翻样部门传来的资料进行分析,对质量问题进行研究采取对策,并反馈给技术质检、翻样部门。同时,负责将工程技术资料及时备份,并且传递给资料收集部门,以供存档及技术分析参考。质检、技术资料及翻样部门配备一台,负责施工方案制作,包括AutoCAD2006、《天正建筑》计算绘图,使用《广联达—钢筋统计软件》进行钢筋翻样,使用MicrosoftExcel、Word97、AutoCAD2006等软件检查计划,并制表随时对比,利用因果图、直方图、对策表等对质量状况进行控制;前及时传给项目经理和生产部门。96
成本预、核算及财务部门配备一台,及时将成本盈、亏分析上报项目经理。并且,对各分项进行核算。计算机上安装广联达及神机妙算系列预算软件及管家婆财务软件。项目施工中计算机的应用还处于初期,所以重在培训,各部门都还需要继续摸索,而且需要专业公司来专门设计一套工作程序,大大加快了工作进度,几个人一个月的工作,只需一个人在计算机前操作几十分钟。制图同样省时省力,一张图几十分钟就可完成,且可以随意修改,比用铅笔尺子轻松、准确,制图、制表可以随时修改,制成各种模块后,各部门可以共同享用。形象进度计划使用MicrosoftProject很短时间就可以完成。(2).多头摄象系统应用本工程从基础施工开始安装多头摄象系统进行电视监控。在施工现场和各楼层安装多个摄象头,从多角度对各施工部位进行电视监控,这样便于生产调度、现场保卫和现场监督管理,随时发现和制止违章作业,降低安全事故频率。附表一:拟投入工程的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)用于施工部位备注96
1塔吊QGT6302山西200645土方工程2砂浆搅拌机SJ-1604兴平20072.5基础主体装饰3吊兰5重庆20095.5主体装饰4平板振动器HZ02-53兴平20101.1基础主体5插入式振动器HZ6X10兴平20101.1基础主体6钢筋调直机GJ-12/42兴平20085基础主体7钢筋弯曲机GJ7-402兴平20042.8基础主体8钢筋切断机GJ6-402兴平20055.5基础主体9挖掘机1韩国2009土方工程10自卸汽车10陕西2009土方工程11立式打夯机H33802吉林20042.8土方工程12电焊机BX3300-35004成都200638.6安装工程13对焊机1成都2008100基础主体14木工电锯HJ-2251南阳20032.5基础主体15木工电刨M-5602南阳20051.4基础主体16开槽机41412青岛2006安装工程17台钻1兴平2003安装工程18套丝机Z3T-N100A1兴平2003安装工程19电动液压弯管机10-1001西安2003安装工程96
附表二:拟配备本工程的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份用途备注1经纬仪J-31西安20022水准仪DS32西安20063钢尺50M5西安20104塔尺5M3杭州20105钢卷尺5M10M6北京20106游标卡尺0.021南京20067百格网2西安20088温度计1西安20109标准养护箱SBY-40B1西安201010塌落度筒1西安200611电子称100KG1河南200712试压泵SY-2.52四川200913万用表1陕西200514压力表1陕西200596
附表三:劳动力计划表单位:人工种按工程施工价段投入劳动力情况地基与基础主体工程装饰过程屋面工程给排水工程采暖工程电气工程普工20404010101010混凝土工353510钢筋工30305木工303010机械工6666644电焊工666422架子工121212防水工331010222瓦粉工70508020油漆工355管道工88电工3852096
9JWKffwvG#tYM*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpR89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^G89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z8vG#tYM*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpRWXmA&UE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^GjqvadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%MadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*adNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%MzadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@adNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^GjqvUE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3adNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^GjqvtnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqvz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7Jv#nD6YWRrWwc^vR9CpbK!zn%MzFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7Jv#nD6YWRrWwc^vR9CpbK!zn%MzXNQExJB8VK#%W7m$ZA5JdkVWce9APz^FvJzwYWCcyAh*bnxBvaFQH8YHV$#&3Q3vdWe3YXvbJrR#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVku96'
您可能关注的文档
- 2018年建筑施工企业年终工作总结及 2018年工作计划1
- 2018年建筑施工员年终工作总结2
- 2018年建筑施工单位个人年终工作总结
- gbt 25695-2010 建筑施工机械与设备 旋挖钻机成孔施工通用规程
- gb12523-2011建筑施工场界环境噪声排放标准
- 扬州市建筑施工文明工地申报、考核和评审程序
- 最新电大《高层建筑施工》期末复习题资料参考
- 建筑施工企业安全质量标准化认证资料
- 建筑施工安全生产知识竞赛题目及答案
- 建筑施工组织设计7
- 建筑施工安全技术
- 2018年建筑施工员年终工作总结1
- 建筑施工企业管理制度汇编修订稿
- 建筑施工组织设计13
- 建筑施工图的绘制步骤和方法毕业设计论文
- 《建筑施工测量规范》(2105征求意见稿)
- 2018年建筑施工企业年终工作总结及 2018年工作计划
- 2018年中央电大本科高层建筑施工试题小抄
