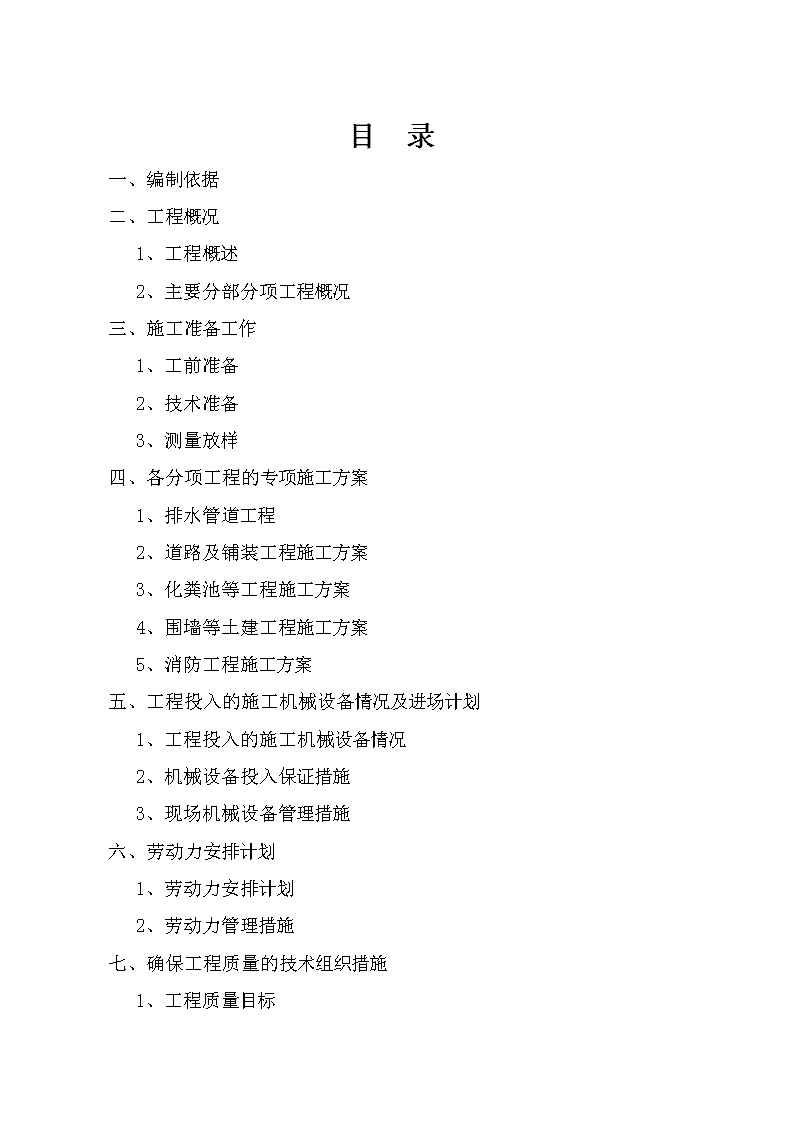

'目录一、编制依据二、工程概况1、工程概述2、主要分部分项工程概况三、施工准备工作1、工前准备2、技术准备3、测量放样四、各分项工程的专项施工方案1、排水管道工程2、道路及铺装工程施工方案3、化粪池等工程施工方案4、围墙等土建工程施工方案5、消防工程施工方案五、工程投入的施工机械设备情况及进场计划1、工程投入的施工机械设备情况2、机械设备投入保证措施3、现场机械设备管理措施六、劳动力安排计划1、劳动力安排计划2、劳动力管理措施七、确保工程质量的技术组织措施1、工程质量目标

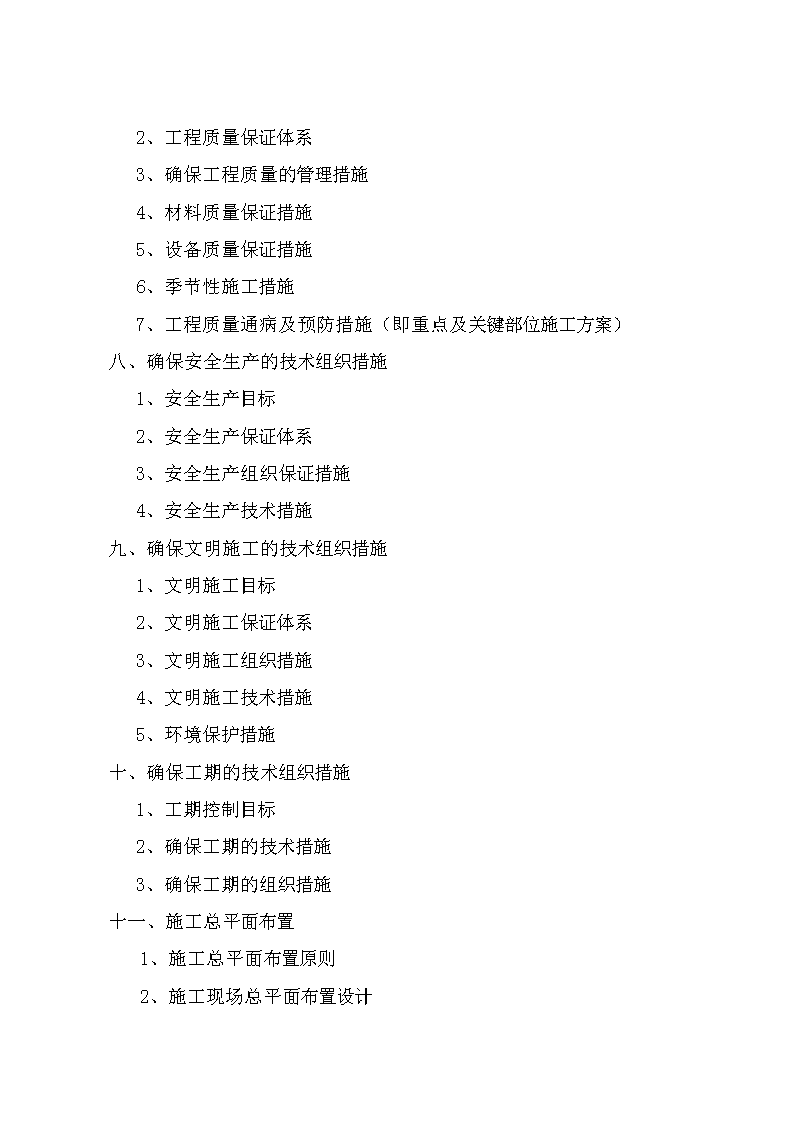

2、工程质量保证体系3、确保工程质量的管理措施4、材料质量保证措施5、设备质量保证措施6、季节性施工措施7、工程质量通病及预防措施(即重点及关键部位施工方案)八、确保安全生产的技术组织措施1、安全生产目标2、安全生产保证体系3、安全生产组织保证措施4、安全生产技术措施九、确保文明施工的技术组织措施1、文明施工目标2、文明施工保证体系3、文明施工组织措施4、文明施工技术措施5、环境保护措施十、确保工期的技术组织措施1、工期控制目标2、确保工期的技术措施3、确保工期的组织措施十一、施工总平面布置1、施工总平面布置原则2、施工现场总平面布置设计
一、编制依据1.《铜陵市青少年活动中心教学楼室外工程》清单及招标文件。2.《铜陵市青少年活动中心教学楼室外工程施工设计图》。3.《给水排水管道工程施工与验收规范》GB50268-2008。4.《建筑工程施工及验收规范》GB50500-2002。5.《工地施工现场供用电安全规范》JGJ46-2005。6.本公司近年来承建类似工程的施工经验。7.本工程现场踏勘情况。二、工程概况1、工程概述工程名称:铜陵市青少年活动中心教学楼室外工程建设单位:铜陵市重点工程建设局建设地点:铜陵市植物园展示馆旁质量要求:合格工程范围:施工图范围内的配套工程,含雨污排水、广场铺地、围墙、市政道路、围墙、化粪池等工程。工期要求:50日历天,计划于2012年07月18日开工,于2012年09月05日竣工。
三、施工准备工作1、工前准备1.1组织部分管理人员和劳动力按需分批进场,进行施工及生活用房搭建,组织施工场地清理等前期工作,并进行施工现场总平面布置。1.2安排施工用各种机具设备,分批调度进场,根据平面布置就位,并接通或调整施工用水、用电。1.3办妥各项有关施工证件手续,执行国家和当地有关规定条例办法,做到有准备开工,按规范施工。1.4计划主材来源,对各种材料、半成品等征得发包方同意后,进行订货供料合同和手续,并按施工进度计划提前进料供货,按指定地点堆放或进仓入库。2、技术准备2.1技术资料准备在开工前及时收集和编制各种技术资料,包括工程地质资料、建筑红线图、建筑许可证、施工图、施工组织设计和预算、材料工本分析或成本分析等前期准备工作。2.2施工技术准备自进场之日起立即着手技术准备,一方面答使有关人员仔细阅读施工图纸,了解设计意图及相关细节;另一方面开展钢筋翻样、混凝土级配试验、图纸会审、技术交底等技术准备工作,同时根据施工需要编制更为详细的施工作业指导书,从而使工程一开始就受控于规范的技术管理,进而确保工程质量。2.3物资准备材料构(配)件、制品、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在开工前完成,根据各种物资的需用量计划,分虽落实货源,提前订货,安排运输和储备,使能满足连续施工的需要。2.4劳动组织准备
建立工程项目的领导机构,设立现场项目部,配齐管理人员,调集优秀施工班组队伍进场,进行施工组织设计(深化)及技术交底,并建立健全各项管理制度。2.5现场交接准备派出有关人员进驻施工现场,进行现场交接的准备,其重点是对各控制点、控制线、标高等进行复核,对目前的施工现场进行部署,以便整个现场能符合我公司的布置原则及要求,这些工作拟在开工前全部完成。2.6砼配合比准备针对本工程所用不同强度等级的砼进行配合比优化设计,做好试配工作。对本工程所采用的主要原材料将严格按规范要求进行检验、取样等工作,把好原材料质量关。3、测量放样3.1控制进场交桩后,根据业主提供的工程中心线进行复测。放出中桩后,上报监理请其复验、批准,同时填写测量复核记录。3.2水准点控制根据业主提供的场内水准点,用水准仪将水准点引至自己设的临时水准点上,并进行往返闭合,闭合精度需符合国家现行有关规范中的要求。4、现场准备4.1做好水电接入及文明施工准备,及时组织人员和机具设备、原材料、成品、半成品进场。4.2做好现场临时设施的搭建,施工便道的铺设。4.3做好与周边其他施工单位的协调工作。
四、各分项工程的专项施工方案(一)、排水工程施工方案1、排水施工工艺流程和方法排水管道的施工应遵循先深后浅的原则进行,根据管道的埋深不同采取不同的施工方法。总体采取分两个作业面同时施工。排水工程工艺流程如下所示:施工准备及场地平整→测量放样→沟槽开挖→砂碎石基础→安管→护管及检查井→闭水试验→回填土。2、主要施工方案1、施工准备:除了机械、工具及人员的准备外,应及时组织人员布置材料堆场和加工场地,并联系好商品混凝土供应单位。2、测量放样:根据业主交付的道路定位桩和水准点,进行复核,将复核结果上报监理工程师,如与原提供的数据有出入,则应请监理和业主复核,如有疑意需请专业测量单位重新设点。沿线100米左右设一临时水准点,复验合格并经监理认可后启用。3、沟槽开挖支护:根据本工程实际情况,沟槽开挖采用大开挖。场地采取明沟排水的施工方案,即在沟槽两侧设置明沟集水坑集水。4、沟槽开挖:沟槽开挖按先深后浅的原则进行施工。边坡系数按各段具体土质情况控制在1:0.33~1:0.5之间。管沟槽开挖,先用挖掘机挖至管顶高程后,放中心线用人工挖土清底,雨季施工要控制开挖长度不宜大于30m,做到流水线施工,尽量减少晾槽时间,以防止边坡失稳塌方。5、砂碎石基础:沟槽开挖到设计标高并经项目部质检组及监理复验合格,立即根据设计要求铺设,先用中、粗砂将管底腋角部位填充密实后,再用中、粗砂或最大粒径小于40㎜的碎石屑、砂砾分层填筑至管顶以上500㎜以内。
6、安管:采用机械下管,人工紧管。管道由汽车运入工地后,机械下管,安装时采用挖掘机起吊至沟槽,然后采用倒链葫芦紧管。安管就位应稳固,严格保证高程,复核测量,同时控制平面位置准确。7、检查井砌筑:砌筑前必须检查基层尺寸及高程,并给砌筑用的红砖洒水湿润。砌体中砌砖灰缝应不大于1cm,垂直方向应错缝,并采用挤浆法砌筑。每砌高0.7~1.2m找平一次。检查井流槽,应严格按照设计弯道半径及槽顶高程砌筑。支管及雨水管随砌随接好,灰浆挤严,支管与检查井间应使用短管断开,以免沉陷不均断裂。8、闭水试验:试验可利用管节两端检查井作为闭水水头,要求水头在上游管道内顶2.0m以上,闭上试验前应先灌水24小时,使管道充分浸透。加水至标准高度,观察水位下降值,若在30min内水位下降在规范规定值以内,则闭水试验合格。闭水试验合格后,应及时抽干管内水,拆除管内封堵。9、沟槽回填:闭水试验符合要求后,进行沟槽回填,回填土质量的好坏,将直接影响管道工程和道路工程的质量,故回填不得采用淤泥质土,土质要求均匀,无块石、碎砖、垃圾等杂物。为了保证回填时的质量,当日回填应当日夯实,同时必须保证构筑物的安全,管道、井室等不位移、不破坏。回填土时应注意的其它事项:(1)沟槽两侧应同时回填,两侧高差不得超过30CM。(2)构筑物、井室、管顶以上50CM范围内回填土的夯实,宜用人工夯实或蛙式打夯机夯实,确保回填土的密实,防止沉降。(3)两个回填土段的搭接处不得开陡坡,应将夯实层留成阶梯状,其长度应大于高度的二倍。(4)每层虚铺厚度宜≤30CM,层层做密实度试验,经密实度试验合格后,方可继续回填,不达到质量要求的不准回填。(5)沟槽回填土压实度标准,详见“市政排水管渠工程质量检验评定标准”中有关规定。(二)道路及块料铺设工程施工方案
1、工艺流程块料铺设工程施工工艺流程为:施工准备→30mm厚1:3干硬性水泥砂浆结合层/20mm厚1:3水泥砂浆找平→块料铺装→扫尾工作。2、主要施工方案2.1、中桩及水准点复核及保护:路基开工前必须复核中桩及水准点的准确性,将复核记录及平差计算书结果报现场监理组复核认可,将复核无误的中桩采用三角保护桩引至施工范围以外,并将保护桩保护完好直至工程结束。2.2、土路基(1)施工要求A、对于现状土地施工前需先清除表层耕植土,层厚平均为30cm,然后分层回填塘渣至路基顶面。(2)施工工艺根据现场原地面情况,土路基需要回填土方,回填土方采用原土。进场后应先组织测量员按设计道路中心每20m间隔对原地面的标高进行测量并画出横断面图。通过计算掌握填方的数量。为土路基的施工做好充分准备。土路基施工首先利用经纬仪、水准仪布设方格网的高程线型桩(纵向每10m设一桩,横向设道路中心线及边线桩各一),控制土路基的高程及线型。经压路机碾压数遍后,实施路基层的施工,以确保基层质量。2.3、侧平石的施工:侧平石的规格、尺寸根据设计要求制作,现场收料时需认真进行成品质量检验,合格后方可使用。立缘石施工根据施工图确定的平、立缘石平面位置和顶点标高排砌。道路直线段用100cm缘石,曲线半径大于15.00m时采用100cm或60cm的缘石,曲线半径小于15.00m或圆角部分,视半径大小,用60cm或30cm的缘石。相邻缘石接缝必须对齐,缝宽为1cm。施工中要注意:
a、缘石勾缝灌浆必须饱满嵌实,缘石勾缝为凹缝,深度0.5cm,接缝要进行三天以上的保湿养护。b、在做完基层后,按照设计边线或其他施工基准线,准确放线、定桩。缘石安放须稳固,做到线段直顺,曲线圆滑;缘石顶面平整无错牙,勾缝饱满严密,整洁坚实。雨水口处缘石安放,应与雨水口施工配合,做到安放牢固,位置准确。2.4、人行道的施工:①本工程人行道采用250*190植草砖及50道板砖,由厂家供应,现场收料需进行成品质量检验,合格后方可投入本工程使用。②土路基要在接近最佳含水量时,用小型压路机压实,要求做到表面平整、密实。③人行道基层一次性摊铺成型,施工方法及质量要求与道路基层相一致。④30mm厚中砂垫层和铺砌小方块的作用,施工时要严格控制含水量,一般要求是捏起来能成团,小方块铺砌时要求表面湿润,有利于砂浆与小方块的结合。⑤铺筑小方块一般采用“放线定位法”顺序铺砌,板底应紧贴砂浆层,饱满、密实,不得有“虚空”现象,相邻板块紧贴,表面平整,线条直顺。⑥经常用3米直尺沿纵横和斜角方向靠量面层平整度,发现不符合要求的及时整修。(三)、化粪池等工程施工方案化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施
土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,并采取基坑土体护坡砌筑毛石墙的加固措施,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设置一台DN100泥浆泵昼夜抽水,设一专人昼夜看护。为防止遇雨季天气,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成,浇注混凝土垫层。(2)、砌体工程施工措施①、砌筑砂浆采用强力灰粉代替石灰膏,中砂含泥量不大于3%。所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。②、砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。搅拌时间自投料完毕算起,不得小于120秒钟。③、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。④、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2MM。落地灰在初凝前回收,重新搅入新砂浆中使用。⑤、砌第一皮砖前,当基础混凝土表面高低差大于20MM时应把上表面用C20细石砼找平,找平后再砌,砌砖完后用笤帚扫净墙缝。⑥、砌砖前应先立好皮数杆,撂摆底砖,防止游丁走缝。皮数杆立在墙的大角处,内外墙交接处,纵墙皮数杆间距不大于12M。⑦、撂底砖经检查合适后,挂通线,砌底砖时,应跟线,双面挂线,撂底砖后进行盘角,盘角每次不宜超过5皮高,并用靠尺,线坠,水平尺找平找垂直,每皮砖的高度对准皮数杆,按盘好的墙角为准,挂线砌砖。⑧、砌筑过程中,应经常检查并做到:<1>、墙大角和墙面垂直准确。
<2>、五皮一吊线,三皮一靠尺。⑨、砌筑过程中,必须丁砖压顶,沿墙面每隔一定间隔的竖缝处,弹出墨线,墨线用经纬仪或线锤引测,砌一步架,上引一次,控制游丁走缝。(3)、砼工程施工措施①、所用水泥必须有质量证明书并应对其品种标号及日期检查验收,做好化学试验分析,要求各项指标必须合格,时间超过三个月或发现受潮,结块时必须做试验,按试验数据确定水泥标号。②、所用砂要用中、粗砂,含泥量要少,所用碎石级配良好,不含杂质,石子最大粒径不超过结构截面尺寸的1/4和钢筋最小净距的1/4,对砼实心板可与40--50MM粒径的碎石拌和,水采用自来水。③、砼采用搅拌机拌和,按实验室重量配合比计量,骨料的允许偏差为:砂石±3%,计量器具应定期校验,砂含水率应经常测定,雨季要减少加水量,搅第一盘砼时要适当增加水泥和砂子的用量,搅拌采用二次投料先即先投入砂、水泥、水搅拌后再加入石子搅拌,可提高砼强度15%,搅拌时间最短为120秒钟。④、砼拌好后,应尽快运到浇灌地点,若发现砼离析,应进行二次搅拌,均匀后方准入模,砼的垂直水平运输均采用塔吊。⑤、在浇灌前,先清除干净模板,做好钢筋的隐蔽验收。在浇筑构造柱时,按400MM分层浇筑,并使用吊筒下灰,构造柱浇筑前,应在柱根处先浇50MM厚高标号砂浆再浇灌砼,砼振动要防止振动预埋件、钢筋,应快插慢拔,振捣时间为30秒,以表面泛浆为准。⑥、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋,楼板砼用振捣棒振完后,再用平板器缓慢地来回拖一遍,并把表面用木抹子抹平。⑦、砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。(4)、抹灰工程施工措施1、操作工艺工艺流程:墙面清理粉尘、污垢→浇水湿润墙面→
吊垂直找方抹灰饼冲筋、找规矩→抹底灰→抹面层水泥砂浆。1)、基层处理:将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。2)、吊垂直、套方、找规矩、抹灰饼同上。3)、冲筋,抹底层砂浆时,用大横竖刮平,木抹子搓毛,终凝后浇水养护。2、质量验收1)、保证项目:所用的材料品种,质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。2)、允许偏差项目: 墙面一般抹灰允许偏差项次项目允许偏差(mm)检验方法中级高级12345立面垂直表面平整阴阳角垂直阴阳角方正分格条(缝)平直544433222-用2m托线板检查用2m靠尺及楔形塞尺检查用2m托线板检查用2m方尺及楔形塞尺检查拉5m小线和尺量检查3、成品保护各抹灰层在凝结前应防止快干、曝洒、水冲、撞击和振动,以保证其灰层有足够的强度。4、注意事项1)、
空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底,抹灰前不浇水,每层灰抹得过厚,跟得太紧;对于预制混凝土光滑表面不认真进行“毛化处理”;甚至混凝土表面的酥皮不处理就抹灰;抹灰后不养护。为解决好空鼓、开裂等质量问题,应从三方面下手解决,第一施工前的浇水、清理;第二施工操作分层分遍压实认真不马虎;第三施工后及时浇水养护,并注意施工地点的洁净,抹面层应一次到底。(5)、回填土工程施工措施1.施工准备1.l材料及主要机具:1.1.1碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石碴,可用作表层以下填料。它最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动碾时),含水率应符合规定。1.1.2粘性土应检验其含水率,必须达到设计控制范围,方可使用。1.1.3盐渍土一般不可使用。但填料中不含有盐晶、盐块或含盐植物的根茎,并符合《土方与爆破工程施工及验收规范》的规定的盐渍土则可以使用。1.1.4主要机具:1.1.4.1装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。1.1.4.2碾压机械有:平碾、羊足碾和振动碾等。1.1.4.3一般机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m钢尺、20号铅丝、胶皮管等。1.2作业条件:1.2.1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;1.2.2填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。1.2.3施工前,应做好水平高程标志布置。基坑或沟边上每隔1m钉上水平桩橛或在邻近的固定建筑物上抄上标准高程点。1.2.4确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。同时要编好施工方案。2、操作工艺2.1
填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。2.2检验土质,检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。2.3填土应分层铺摊,每层铺土的厚度应根据土质、密实度要求和机具性能确定。填土每层的铺土厚度和压实遍数压实机具每层铺土厚度(mm)每层压实遍数(遍)平碾羊足碾振动平碾蛙式柴油式打夯机200~300200~350600~1500200~2506~88~166~83~42.4碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定:平碾:2km/h羊足碾:3kW/h振动碾:2km/h2.5碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,碾迹重叠。重叠0.5~l.0m左右,上下层错缝距离不应小于1m。2.6填方超出基底表面时,应保证边缘部位的压实质量。2.7在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。2.8回填土方每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。2.9填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。2.10雨、冬期施工:2.10.1雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。
2.10.2雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。2.10.3填方工程不宜在冬期施工,如必须在冬期施工时,其施工方法需经过技术经济比较后确定。2.10.4冬期填方前,应清除基底上的冰雪和保温材料;距离边坡表层1m以内不得用冻土填筑;填方上层应用未冻、不冻胀或透水性好的土料填筑,其厚度应符合设计要求。2.10.5冬期施工室外平均气温在-5℃以上时,填方高度不受限制;平均温度在-5℃以下时,填方高度不宜超过表1-9的规定。但用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,可不受表内填方高度的限制。冬期填方高度限制平均气温(℃)填方高度(m)-5~-10-11~-15-16~-204.53.52.52.10.6冬期回填土方,每层铺筑厚度应比常温施工时减少20%~25%,其中冻土块体积不得超过填方总体积的15%;其粒径不得大于150mm。铺冻土块要均匀分布,逐层夯实。回填土方的工作应连续进行,防止基土或已填方土层受冻,并且要及时采取防冻措施。3、质量标准3.1保证项目:3.1.1基底处理必须符合设计要求或施工规范的规定。3.1.2回填的土料,必须符合设计要求或施工规范的规定。3.1.3回填土必须按规定分层夯压密实。取样测定压实后的干土质量密度,其合格率不应小于90%;不合格的干土质量密度的最低值与设计值的差,不应大于
0.08g/cm3,且不应集中。环刀取样的方法及数量应符合规定。3.2允许偏差项目回填土工程允许偏差项次项目允许偏差(mm)检验方法12顶面标高表面平整度+0,-5020用水准仪或拉线尺量检查用2m靠尺和楔形塞尺尺量检查4、成品保护4.1施工时,对定位标准桩、轴线控制极、标准水准点及龙门板等,填运土方时不得碰撞,也不得在龙门板上休息。并应定期复测检查这些标准桩点是否正确。4.2夜间施工时,应合理安排施工顺序,要有足够的照明设施。防止铺填超厚,严禁用汽车直接将土倒入基坑(槽)内。但大型地坪不受限制。4.3基础或管沟的现浇混凝土应达到一定强度,不致因回填土而受破坏时,方可回填土方。5、注意的质量问题5.1未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期、试验结论及试验人员签字。未达到设计要求的部位,应有处理方法和复验结果。5.2回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理个彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。5.3回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯压实。5.4在工程地质复杂地区内的填方,且对填方密实度要求较高时,应采取措施,以防填方土粒流失,造成不均匀下沉和坍塌等事故。
5.5填方基土为杂填土时,应按设计要求加固地基,并要妥善处理基底下的软硬点、空洞、旧基以及暗塘等。5.6回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上,在不损坏管道的情况下,方可采用机械回填和压实。在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填。5.7填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,与建设单位共同确定(沉降量一般不超过填方高度的3%)。(四)、围墙等土建工程施工方案一、基础工程1、施工工艺场地平整→定位放线→基槽开挖→支设模板→绑扎钢筋→浇筑砼带形基础→检查验收→拆除模板→回填土→基础结构验收。其中:土方开挖工序如下:定位测量——埋设轴线引桩——撒出开挖线——人工挖土——地基验槽——地基异常处理——进入下道工序。2、施工要点1)土方开挖过程中土量,在现场附近就近堆放。2)开挖过程中,测量人员随时抄平,在坑壁上钉上标高控制桩,以便随时掌握开挖深度,防止超挖。3)挖土时,应提前探明地下管线的分布情况,做好妥善处理。4)土方施工中,应注意施工机械的安全使用,进场前进行检修。开挖时挖掘机工作范围内不准进行其他作业。5)待基础轴线尺寸,基底标高经验收合格办完隐检手续后,测放人员及时标定20
0mm厚砼上皮的标高控制线。砼浇筑前先检查垫层的尺寸及形状是否正确、模板支撑是否牢固。浇筑砼时,砼表面用刮杠刮平,随后用木抹子搓平压光,施工过程中要及时取样,留好试块。③土方回填基础工程完工后,经验收合格后,再进行土方回填.。1)工艺流程基层清理→检验土质→分层铺土→修整找平→验收。2)质量标准主控项目:标高偏差允许值-30mm。一般项目:允许偏差不大于20mm。二、围墙工程放线→支模→浇捣砼基座→养护、拆模→砌砖柱→安装及固定栏杆(1)基础垫层砼基础砼施工时必须将砼垫层和表面清理干净,无积水,不得有泥土落入槽内,侧模板支撑在基坑壁上时需注意加固的稳定,不得将模板支撑杆直接支撑在土壁上,支撑下口必须加垫板支撑在密实土层上,以防止浇筑砼时因支撑不牢而发生跑模。基础梁模板,可采用斜撑加对撑方式加固,梁体上口专门制作的卡口钢筋或角钢应限制其宽度。基础砼浇筑时,不留置施工缝。(2)砖基础砖基础施工前,基础梁侧回填土时,应避免将土散落在基础梁上,如有应将基础梁上口清理干净,弹出砖基础的中线和边线,上铺一层水泥砂浆,对基础梁上口墙体部位有局部不平整的地方进行找平,然后铺砖砌墙。也可将砖基础砌筑完成后,再回填土,保持砖基础砌筑阶段原砼表面的洁净,使砌筑质量得到更进一步保证。三、主体结构工程1、墙体工程本工程砌筑材料:
墙体用砖:砌筑材料:采用MU10砼实心红砖,M5水泥砂浆,外贴红色面砖。(1)砌筑工程所用材料必须先试验后使用,严禁用不合格的材料。(2)砌筑砂浆:砂浆品种,标号必须符合设计要求,黄砂不得含有杂物,采用自来水,黄砂杂质含量控制在低于3%的范围以内。(3)施工准备,砌筑前砖或砌块必须用水湿透,但不能过湿或湿润不匀现场。(4)砌筑前必须先将基层表面的砂浆杂物清理干净,并浇水湿润,同时应试摆;砌筑前,应按图纸设计要求预留洞口管道及预埋件。(5)应严格按砖砌工程施工规范操作,根据层高、窗台及窗顶高度计算出该层砖的皮数,灰缝厚度等数据,在施工部位弹出墙身轴线,立好皮数杆,控制好灰缝厚度,以控制砌筑高度,并用七分砖或小规格砌块配合整砖砌筑转角和墙端部,以达错缝的目的。(6)砌体接槎时,必须将接槎处的表面清理干净、浇水湿润,并应填实砂浆,保持灰缝平直。(7)补砌墙体时,应检查拉结筋的锈蚀情况,如锈蚀较重的,必须用钢丝刷等工具除锈后,方可砌筑隐蔽。(8)按规范要求做砂浆试块,并按期试验。(9)内、外脚手架采用移动式临时脚手架。施工要点:安装塑钢围墙前一定要确保砼支座成形,预埋件位置是否正确,成品塑钢在运输中也要注意,勿强压变形及歪曲,在安装时安放位置在轴线上,且需固定稳固。2、钢筋工程1.2.1钢筋加工A、钢筋在现场钢筋加工房(见施工总平面布置图)集中加工,制做时应注意钢筋的形状正确,平面上无翘曲不平现象;钢筋末端弯钩的净空不小于钢筋直径的2.5倍;钢筋弯曲点处不得有裂缝,为此对Ⅱ级以上的钢筋不能弯过头再弯回来;钢筋加工成型后允许偏差为:±10mm,箍筋边长±5mm。
B、每批进场钢材要按规定进行机械性能试验,合格后方能进行加工和绑扎。送检必须见证取样,否则不能作为送检试件。对进场的及制作好的成型钢筋必须按规格,分部位进行挂牌堆放。钢筋堆放要垫起,以防锈蚀。1.2.2钢筋连接采用绑扎连接A、绑扎前应做好准备工作,即用料表核对成品钢筋是否与料表相符;准备所需的钢筋垫块;在绑扎现场画出钢筋位置线。B、钢筋保护层采用1:1水泥砂浆制作垫块来保证。垫块的厚度要与保护层的要求尺寸相一致。3、模板工程采用定型组合钢模板,模板应有足够的强度和刚度,模板进厂后应按规格型号分类堆放整齐,堆放高度不超过1.5m。模板使用前应清理整平,并刷脱模剂,拆模后要及时堆放到指定地点。模板安装时如不赶模数,配以少量木模,木模表面要刨光,钢、木模之间要连接牢固、平整,防止混凝土施工完毕后现凸凹现象。模板安装好后要进行投点找正,保证模板位置的准确及垂直度和表面平整度,确定无问题要及时地进行固定(采取拉顶的方法来保证)。模板拆模时间,侧模混凝土强度能保证构件不变形,棱角完整时方可拆除,预留孔洞的内模,在混凝土强度能保证构件和孔洞表面不发生坍陷和裂缝后,方可拆除;承生模板的拆模时间要严格规范要求控制。4、混凝土工程1.4.1混凝土供应现场设置一台JGZ350型砼搅拌机进行搅拌,并用机动翻斗车运至浇筑地点。1.4.2砼的浇筑、振捣基础砼均一次性浇筑,不设施工缝。施工过程中,要注意浇筑速度、厚度。
振捣砼时,每一振点的振捣延续时间,应使砼表面呈现浮浆和无气泡产生。当采用插入式振捣器时,应避免碰撞钢筋、模板等;振捣器插入下层砼内的深度应不小于50mm。采用表面振动器时,其移动间距应保证振动器的平板能覆盖已振实部分的边缘。在下雨天浇筑施工时,砼浇完毕后要有遮盖措施,以防雨水冲走泥浆影响砼质量。1.4.3砼的养护和试验砼浇筑完毕后,应在12小时以内对砼加以覆盖和浇水;砼的浇水养护的时间,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的砼,不得少于7d,对掺用外加剂或有抗渗性要求的砼,不得少于14d;浇水次数应能保持砼处于润湿状态;砼的养护用水应与拌制用水相同。1.4.4砼的运输和浇筑基础浇筑砼用机动翻斗车运至现场。拌好的砼运到现场时,应及时浇灌,避免出现施工缝。5、养护用塑料布或草帘覆盖潮湿养护,部分喷洒养护液。6、架子工程1.6.1为确保施工互不干扰,要求外脚手架满足施工要求1.6.2材料要求脚手架使用?48mm,壁厚3.5mm钢管,有严重锈蚀、弯曲、压扁或裂纹的钢管严禁使用;扣件必须使用合格的玛钢扣件,且取得产吕合格证,当扣件夹紧钢管时,开口处的最小距离应不小于5mm;木脚手板应用松木或杉木制作,厚度不宜小于50mm,脚手板两端应采用直径为4mm的镀锌钢丝各箍两道。1.6.3外架的拆除A、拆除顺序应逐层由上而下进行,严禁上下同时作业;B、所有连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;C、当脚手架拆至下部最后一根长钢管的高度(约6.5米),应先在适当位置搭设临时抛撑加固,后拆连墙件;
1.6.4脚手架允许偏差随时校正杆件的垂直和水平偏差,以免偏差过大。A、立杆的垂直偏差、全高偏斜不大于100mm;B、同一排大横杆的水平偏差不在感动50mm。7、脚手架支搭的其它要求:A、支搭过程中操作人员必须系挂安全带;B、上下横杆的接长位置错开布置在不同的立杆纵距中,与相临立杆的距离不大于500mm;C、小横杆贴近立杆,搭于横杆之上,用直角扣件扣紧;8、砌体工程1.8.1砌砖施工材料要求:A、砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单。B、水泥:水泥品种与标号应根据砌体部位所下环境选择。C、砂子:中砂。作业条件:A、按设计弹出围墙轴线。B、按标高立好皮数杆,皮数杆的间距以20m为标准。砌筑要点:A、砖浇水:粘土砖必须在砌筑前一天浇水湿润,以水浸入砖四边50mm为宜,含水率为12%。B、砂浆搅拌:砂浆配合比应采用重量化,计量精度水泥为±2%,砂、灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5分钟。C、砂浆:应满足下列要求:D、经过标准养护28小时硬化后应达到设计规定的强度。E、砂浆在运输和使用时,不得产生泌水、分层、离析等现象,要保证砂浆组分的均匀性。
作业条件:A、现场存放的砖场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏,应尽量减少二次倒运。B、根据墙体尺寸和砌块规格,妥善安排砌排砌筑平面排列设计,尽可能地减少现场切割量。C、外墙角处,砌块应分皮咬嗟,交错搭砌。D、砌体的水平灰缝厚度一般为8-12mm;垂直灰缝宽度一般为8-12mm。(五)消防工程施工方案1、室外给水管道安装;(1)、管道连接方法:室外给水管道连接;当管径DN≤65mm采用螺纹连接;当管径DN>65mm,采用沟槽式卡箍连接。自喷管道管径DN>80mm,采用内外壁热镀锌钢管,沟槽式卡箍连接。当管径DN≤80时,镀锌钢管采用螺纹连接。管道安装应保持横平竖直,排列整齐、美观,同支架管道标高一致,直管段部分选择地面装配,可把几根连接在一起,使用倒链吊装,但不宜过长。镀锌管道起吊应采用尼龙吊带,以免损伤镀锌层。(2)、镀锌钢管沟槽式卡箍连接施工作业为确保管道沟槽式卡箍连接安装工作顺利进行,应注意按下列要求安装作业:1)注意压槽机电源要安全、可靠。操作和维修设备人员要经过培训合格后上岗,要牢记“安全第—”。2)压槽机操作程序:将压槽机平稳放置在适宜环境中并水平固定,将托管架调至与开槽机相对平衡轴线位置。接通电源,要求可靠和安全。要求压槽的管子在切割过程中保持管端光平且与管子呈垂直状态,方可压槽,注意操作过程中严禁戴手套和敞开衣衫。压槽的深度推荐值见表,操作工人应用游标卡尺测量或用卡箍合后固定定位螺母,并和指导人员视现场具体情况确定。压槽后要用锉刀或砂纸将管端与槽间的管表面清理干净(包括铁屑、铁锈、毛刺、油污等污物)。
3)安装卡箍时要注意,管端外表面一定要经过清理,否则破坏了密封圈会使密封失效而造成渗漏。用非油中性润滑剂涂在密封圈表面,轻轻地将密封圈推上管端,然后用卡箍将密封圈和管卡住,均匀施力,交替拧紧卡箍两个螺母,避免密封圈一个方向挤压变形产生泄漏。压槽的深度值如表管径(㎜)沟槽深(㎜)公差(㎜)≤802.20+0.30100~1502.20+0.30200~2502.50+0.303003.00+0.504)安装结束应检查确认卡箍件全圆周卡在管及配件的沟槽内,并且没有出现密封胶圈被挤压变形,没有被挤压出扣件和挤压破损现象。5)卡箍法兰分短接和长接两种:短接法兰卡箍为二片式,只能和带有平面法兰片的阀门联接,而长接法兰卡箍为单片带有沟槽端的一类,除了能和平面法兰片连接外,还可以与对夹式阀门连接,典型的如与蝶阀联接。6)管路裁割下料:应先清楚安装管路所用配件的尺寸,再确定配管的下料尺寸,然后配装一次来验证先前确定的配管下料尺寸是否正确,只有在正确的情况下,才能确定管道批量下料尺寸,这样做的目的是避免产生废料和返工。7)消防管道的干、支管安装前,绘制预制草图,根据设计图纸的要求,向班组作详细的技术交底,确保干管上所开的三通、四通位置准确,便于卡箍连接的平直和严密;卡箍安装采用专用滚槽机和开孔机,见下图。2、室外消火栓安装(1)、室外消火栓安装除参照生产厂家的说明书外还应满足:箱内的消火栓栓口应朝外。栓口中心安装高度为1.1m,允许偏差20mm,消火栓中心距箱侧面为140mm。距箱后背内表面为
100mm,自箱底连接消防栓的横支管高度宜低于箱底0.15mm,横支管坡度坡向立管。消火栓则装在箱门开启的一侧。(2)、消防箱安装土建砌墙时,根据国标留下消防箱待装洞,并将消火栓接管做到栓上第一个弯头,将消防箱就位。消防箱与洞四周间隙为l0~20mm,用木楔固定消防箱,保证消防箱平整,不变形,箱盖开关自如。装好消火栓,再用M10水泥砂桨将消防箱四周的间隙填实。消防箱盖安装后与墙粉饰面平齐,为确保消防箱玻璃门在交工前不被损坏,可先拆去箱盖另作保护。3、阀门安装(1)、阀门安装前准备1)阀门安装前,应作耐压强度试验。试验应以每批(同牌号、同规格、同型号)数量中抽查l0%,且不少于1个,做强度试验和严密性试验。强度试验压力为公称压力的1.5倍,严密性试验为工作压力的1.25倍,强度试验时间为5分钟。如有漏、裂不合格的应再抽查20%,仍有不合格的则须逐个试验。2)安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。技术人员及时填写“阀门试压记录表格”。3)强度试验时,应尽量将体腔内近空气排尽,再往体腔内灌水。试验止回阀,压力应当从进口一端引入,出口一端堵塞。试验闸阀、截止阀,阀瓣应打开,压力从通路一端引入,另一端堵塞。4)严密性试验方法是将闸板关闭介质由一端注入,在另一端检查其严密性。在压力逐渐释放后,从阀门的另一端注入介质,反复进行上述试验。试验止回阀、截止阀类时只要按箭头指示的方向注入介质,另一端检查其严密性。注:阀门及手柄的位置合理;性能良好,阀门使用灵活。阀门的传动装置和操作机械应进行清洗检查,要求动作灵活可靠,无卡涩现象。
五、工程投入的施工机械设备情况及进场计划1、工程拟投入的主要施工机械设备表铜陵市青少年活动中心教学楼室外工程序号机械或设备名称型号规格数量国别产地制造年份额定功率(kW)生产能力用于施工部位备注1电脑PM,2.52国产20112良好全过程2砼搅拌机350L1国产20125.5良好全过程3拌灰机UJ3251国产20113良好全过程4插入振动器ZX-702国产20091.5良好全过程5平板振动器PZ-501国产20090.5良好全过程6对焊机UN1-751国产200975KVA良好全过程7钢筋切断机GJ5-401国产20097.5良好全过程8木工平刨MB10432国产20113良好全过程9木工圆盘锯MJ1143国产20103良好全过程10水泵2/2B-172国产20102.2良好全过程11蛙式打夯机H-2011国产20103良好全过程12电焊机BS1-3303国产201121KVA良好全过程13碘钨灯1KW10国产20121良好全过程14钢筋弯曲机GJ-W1国产20112.5良好全过程15电渣压力焊机LDZ-31国产2011100良好全过程16反铲挖土机S5801国产2010良好全过程2、机械设备投入保证措施2.1、按施工进度计划安排各种机械的使用时间,并做好主要机械设备的计划表
2.2、选择机械性能好、工作效率高的机械设备进场,周密考虑外运土方按运距,满足运土要求的自卸汽车。2.3、设备进场后,操作人员必须持证上岗,并进行必要的技能培训和安全教育。2.4、施工现场设立专业机械维修组,搞好机械设备的保养与维修,保证机械设备的完好率达到100%,随时具备施工状态。2.5、按主要机械计划,机械设备提前进场做为施工准备工作。3、现场机械设备管理措施3.1、装备原则(1)贯彻机械化、半机械化和改良机具相结合的方针,重点使用中、小型机械和手持动力机具。(2)充分发挥现有机械设备能力,根据工程任务的阶段施工,合理调整装备结构。(3)优选装备工程上必须的、保证质量的、代替劳动强度大的、作业条件差的和配套的机械。(4)应按工种体系、专业施工和工程实物量等多层次结构进行装备,对承担不同任务的施工单位,配备不同类型和不同装备标准的机械设备,以提高效益。(5)讲究经济效果。做到每装备一台机械都要进行预测和技术分析的论证。3.2、选择机械设备考虑的因素总的应是技术上先进,经济上合理,生产上适用。为此要考虑:机械设备技术性能和规格的适用性、生产性、可靠性、节能性、维修性、环保性、耐用性、成套性、安全性、灵活性。还要考虑设备的购置费、运转费和维修费等。3.3、使用管理(1)实行人机固定、机械使用、保养责任制。要求操作人员心须遵守安全操作规程,积极为施工服务;提高机械施工质量,降低消耗;爱护机械设备,执行保养规程;保管好原机零、部件。附属设备和随机工具;认真执行交接班制度,填好运转记录。(2)实行操作证制度。对操作人员进行培训、考试,确认合格者发给操作证。
(3)严格执行技术规定,一是技术试验规定,凡新购置、大修和改装的机械设备,必须测定其技术性能、工作性能和安全性能,确认合格后才能验收、投产使用。二是磨合期的规定,凡新购置或大修的机械设备,在初始都要经过试用,工作负荷或行驶速度要逐渐由小到大,使机械设备部件达到完善磨合状态。三是低温使用机械设备的规定。(4)合理组织机械施工,根据需要和实际可能,经济合理的配备机械设备;安排好机械施工计划,合理组织实施;充分考虑机械设备的维修时间,坚待“先维修、后使用”的原则。(5)实行单机或机组核算。以定额为基础,确定单机或机组生产率、消耗费用和保修费用,按标准进行考核和奖惩。(6)建立机械设备档案。包括原始文件,交接、运转和维修记录,事故分析和技术改造资料等。以便了解设备情况,便于使用与维修。(7)培养机务队伍。举办训练班、进行岗位练兵,有计划、有步骤地培养提高机械设备管理人员的技术业务能力和操作保修技能。3.4、施工机械使用分类(1)按施工阶段分部分项工程不同的需要,使用不同机械设备。(2)施工阶段不同,部分机械共用,上一施工阶段使用机械延续下一施工阶段使用。
六、劳动力安排计划1、劳动力安排计划根据招标文件的工期要求,结构速度快,投入量是确保施工进度的前提,所以必须根据工程的需求量,加大劳动力、周转材料和机械设备的投入,这是确保工程进度和质量之关键。为确保本工程质量,施工人员的素质是至关重要的。我公司除派出屡建优良工程,多次创优夺怀的优秀项目经理,工程师组建强有力的管理班子外,技术工人将在我公司基本班组内选派技术素质高,思想觉悟好的优秀技术班组进场施工作业,并强化对工人的质量意识教育。实行优质优价,实行经济奖罚制度,工程质量的好坏与工人的切身利益直接挂钩,发挥经济杠杆作用。实行质量否决制,如质量不能达到创优要求的班组,坚决予以清退出场。我公司负责土建和水电安装工程总承包,各分部分项工程除甲方指定由专业施工队伍承包施工外均由我公司自己组织施工,劳动力需求按土建、装饰、市政、消防分别考虑和组织。为保证质量,提高工效,便于管理,作业班组必须保持相对稳定,结构施工阶段配备钢筋、木工、泥工班组各2组,并组织安装班组配合施工及其它专业队伍的全面进场,各工种计划安排如下:
劳动力计划表铜陵市青少年活动中心教学楼室外工程单位:人工种按工程施工阶段投入劳动力情况土建工程装饰工程市政工程消防工程挖土工10/55泥工1010102木工108810钢筋工10255粉刷工510610油漆工/5/5消防工///5机操工4442铺装工//10/普工101010102、劳动力管理措施2.1、集结精干的施工队伍,组织好劳动力进场。根据结构特点、建设单位工期要求及我公司承诺条件,结合萧山本地的施工情况,合理组织强有力的施工队伍进场。要求该队伍自身管理水平高,施工能力强,两季不回家,既有利于施工生产的连续,又可以保证工程的工期及施工质量。2.2、
做好职工的入场教育培训,搞好全员的各项交底工作:培训应按职工的工作任务,区分不同层次和培训内容,使职工有适当的知识基础(包括高效率完成各项任务的方法技能),以确保员工对现行有效法规要求、内部标准、组织方针、目标的认识;此外应学习铜陵市各项规定以及我公司的各项规章制度,教育职工学习铜陵市文明公约,做文明市民,激励职工的积极性。2.3、加强职工的职业健康安全教育,树立“安全第一、预防为主”的意识,由公司安全部、项目部安全员组织培训,职工进场后进行三级教育,包括国家法规相关要求、企业职业健康安全管理手册程序文件、内部标准、安全目标等知识,强化职工安全意识,把安全工作当作头等大事来抓。2.4、落实各级人员的岗位责任制。对职工进行施工组织设计及各分部(子分部)、分项工程施工方案的集体交底工作,使全体职工都能掌握技术及质量标准;对关键部位除做详细交底外,还应做现场示范,促使操作工人理解“企业在我心中,质量在我手中”及“百年大计,质量第一”的内涵。
七、确保工程质量的技术组织措施1、工程质量目标遵循公司的质量方针和承诺,根据本工程工程量大及工程的重要性,确定工程质量的方针和目标——确保工程质量合格等级。2、工程质量保证体系我公司已完成组建本工程项目经理部,全面负责并实施该工程项目的施工和质量管理工作,项目部所有管理人员均正在办理手头工作交接并可随时到岗。项目经理部负责施工生产、协调对内外关系,确保质量、安全、工期和文明施工目标的实现。项目经理部设项目经理、项目技术负责人,下设施工员、质检员、安全员、预算员、材料员等。2.1、项目经理部各职能部门的主要职责项目经理:1)、负责本工程的组织指挥和施工技术标准的贯彻实施;2)、负责施工所需的各种资源配置,直接对业主负责;3)、抓好工程质量和进度,确保工程如期保质完成;4)、抓工程施工和生产计划,做好各项计划的协调、平衡的检查、督促工作;5)、抓好工程现场机构、设备、材料管理;6)、抓好安全生产、文明施工管理,确保安全生产落实;7)、抓好施工职工的政治思想工作;8)、完成上级交给的各项工作。项目技术负责人:负责工程施工技术管理,全面质量管理、技术攻关,组织编制施工组织设计,确定工程的施工方案和施工工艺,检查督促施工方案和工艺的实施,技术资料的收集、整理。施工员:1)、在项目经理和技术负责人领导下,负责工程技术工作和施工管理工作;
2)、负责编制施工组织设计实施计划;3)、负责施工中的协调、平衡工作,确保工期;4)、负责工程技术交底,工程变更设计联系单,记好施工日记,处理施工中技术问题;5)、会同施工技术负责人、质量员,及时做好工序自检工作;质量员:1)、在技术负责人领导下,负责工程的全面质量管理工作,认真做好质量管理工作中组织协调、检查落实工作;2)、负责工程的质量监理工作,对施工全过程严格实行质量管理;3)、认真做好每道工序的质量检查和技术资料验收,及时办理技术资料和签证手续;4)、及时做好试块的制作、保养、送检工作,认真填写原始记录;5)、配合质检部门做好质量监理工作;6)、完成施工技术负责人交办的各项工作。安全员:1)、全面负责管理施工现场和安全生产工作,按照“五同时”要求配合项目经理和技术负责人抓好工地安全生产;2)、严格规范检查落实施工现场的电器线路布置、安装工作,确保安全用电;3)、认真检查落实施工现场平面布置是否符合安全生产要求;4)、做好施工现场的防火安全工作,认真检查落实民工工棚灭火设备;5)、做好施工现场安全检查工作,发现隐患及时纠正,做好记录;6)、管理施工现场各类机构安全运输工作,之前检查,之后保养,落实工作;7)、做好施工现场的交通管理;8)、抓好工地安全宣传工作及安全路标、路牌、安全标志工作;9)、抓好工地安全月活动,提高现场管理人员及民工的安全意识,管理现场安全、保卫工作及文明生产工作。预算员:
1)、负责做好工程预(决)算工作;2)、负责做好成本核算工作;3)、根据施工进度计划做好材料计划和上月材料消耗统计工作。材料员:1)、根据生产计划和生产实际情况,及时编制机械设备需要计划,做好机械设备的进退场工作,确保工作正常施工;2)、周密安排调度,合理调用机械设备,提高设备利用率;3)、根据施工进度和生产计划,及时编制材料需用计划,做好落实工作;4)、办理好各类材料的验收工作,材料领用符合手续;5)、办理好各类材料的运输工作;6)、认真做好材料验收,严格实行计量,及时提供各种材料质保单和复试报告;7)、做好施工现场材料保管工作,落实防水、防火措施,减少材料浪费;8)、做好工程材料消耗统计工作,认真填好各种材料报表;9)、完成施工技术负责人交给的各项工作。2.2、项目管理2.2.1、技术管理措施(1)所有技术人员都熟悉掌握设计文件和图纸,对设计意图、设计标准、工程地质、水文气象等重要技术资料了解清楚。(2)编制切实可行的分部工程施工组织设计。(3)择优选用新工艺、新技术、新材料。(4)建立与工程规模适应的试验室。(5)组织技术人员和工人经常进行技术革新,技术攻关活动。(6)搞好计量、测量工作并作好原始记录。(7)做好施工日志及工作日记。(8)实行技术交底单制度,技术负责人→现场施工员→施工班组长→实际操作工人。2.2.2、质量管理
(1)建立内部监理制,所有工序施工置于内部监理的监控下实施,并对每道工序实行“自检、互检、专检”制度。(2)各工班长及现场技术人员向内部监理报送工序检查单,由内部监理检查验收并签字负责。(3)内部监理向监理工程师报送工序检查单并配合监理工程师对工程施工全过程的检查。具体质量管理要求如下:①定期报告工程质量检查结果并协助施工班组提出质量保证措施。②对检查不合格的工程具有质量否决权,并提交工程生产协调会讨论解决。③提名表彰和奖励质量有功人员。2.3、工程质量保证体系(一)组织机构保证1)、技术管理由公司总工程师总体负责技术管理工作,项目经理为工程第一质量负责人。在项目经理组织领导下成立专门小组,实行责任到人,加强内部质量管理,确保工程质量,整个组织对工程质量负责,并接受业主工程师,监理的指导和监督。2)、质量管理由公司质量处总体负责全过程质量监控。项目部具体实施各种质量活动,负责控制、监督、检查各道施工工序质量并提出措施。3)、成立专业测量组对关键性的测量项目与总体测量复测。加强本工程测量组织与各作业段联系,实行三级复测控制制度。(二)施工人员技术素质保证1)、加强现场施工人员技术培训、学习,学习公司质量手册,提高质量意识。2)、每周一次组织技术人员学习规范,交流在施工中碰到的难点问题,群策群力攻克技术难点。3)、成立技术攻关小组,由各个层次人员参加,针对工程施工中的技术含量较高的工序重点解决,确保本工程达到合格工程目标。(三)实施技术、质量保证的若干规章制度原则条文
实行技术质量责任制,项目技术负责人为主管负责人,主管承包方工程技术质量部的主要工作,由工程师或技术人员负责部门内各项具体工作。1)、图纸会审、设计交底制度(1)、承包方在收到设计图纸三天内,组织各部门有关人员认真学习图纸,领会设计意图,由承包方负责将图纸中的疑点与问题汇总后,与业主联系,约定设计交底日期。(2)、承包方在设计交底会议上将图纸中的疑点和问题提出。并对业主整理的设计交底会议纪要草稿核对、认可,最后由业主整理修改后,将设计交底会议纪要作为正式文件发出,发出前应由有关各方签字认可。该设计交底会议纪要与其他文件具有同等效力。2)、制配翻样图审批制度(1)、制配图纸应符合我国建筑设计的有关标准,文字端正,阿拉伯数字和英文字母书写工整。(2)、制配图应由专业技术革新人员绘制,在分部或分项工程施工前,交业主(监理)审批。(3)、凡经业主(监理)审批过的制配图,施工现场必须不折不扣地按图施工。3)、设计变更、技术核定制度(1)、凡设计方要求修改图纸,业主应及时将变更图纸送交承包方,并办好签证手续。(如遇特殊变更应进行交底)(2)、一经手续办妥,变更图纸应及时送至承包单位积极贯彻实施。(3)、如承包方在施工时,发现图纸有错误时,应及时将信息反馈给业主,业主应给予书面指示。(4)、如承包方在施工时,发现图纸和实际有差距时,口头征得业主同意后,出具技术核定单,该核定单和设计文件具有同等效力。4)、施工组织设计编制、审批、执行制度(1)、承包方在收到设计交底会议纪要后,编制施工技术方案,工程计划进度表,材料设备分析,工料分析,最终装订成册。(2)、装订成册后的施工组织设计送交主任工程师审核,签证。
(3)、项目技术负责人审核、签证后施工组织设计报总公司总工程师审批。(4)、总公司总工程师审批签证的施工组织设计最终由监理工程师批准认可,作为指导现场施工的依据。5)、工程关键点技术交底制度工程关键点应进行技术交底,并做好书面记录,作为资料存档。6)、工程总标高及定位复核确认制度(1)、根据业主图纸的标高,将其引测到施工现场上,作为承包单位施工依据,该标高必须征得业主或监理签证认可后方能启用。(2)、承包方根据图纸进行定位复测,定位复测后的尺寸,交业主或监理复核签证,签证认可后方能进行施工。7)、分项工程测量复核、隐蔽工程验收制度(1)、技术复核的定义:为工程最终产品服务,作为完成工程产品的一种辅助手段所必须的工序,如弹线、模板、标高等,均作为测量复核的范畴。(2)、隐蔽验收的定义:经过劳动,最终成为产品的,但又被其他产品掩盖的工序,如钢筋、基础等作为隐蔽验收的范畴。(3)、技术复核工作的流程:技术人员在该工序完成后,开出的测量复核单最终由项目部质量员复核签证后,方可进行下道工序施工。(4)、隐蔽验收工作的流程:技术人员在该工序完成后,开出隐蔽验收单,由业主有关人员进行验收通过,由业主方或监理负责该工程的人员在验收单上签字认可,方可进行下道工序施工。8)、砼试块制作,试压制度(1)、在浇捣砼或搅拌砂浆之前,必须根据图纸填写砼、砂浆级配比申请表,由主任工程师审核后,送交有关部门。(2)、在砼浇捣过程中,承包方根据规范进行砼坍落度测试和试块的制作及养护。(3)、砼、砂浆强度原则上以28天强度为准(除非另有指示外),待28天龄期到达后,应及时试压,并取回报告。9)、工程物资质量验收制度
(1)、验收依据标准《建筑工程施工及验收规范》及《给水排水构筑物施工及验收规范》(GB50141-2008)等国家标准和行业标准。(2)、工序工程完成后,项目部必须全数检查,进行自检和互检工作,按保证项、检查项、实测项填写单位工程质量评定表。(3)、组织有关部门对已完成的工序工程进行抽样检查,进行专检并填写质量评定表。10)、竣工图的编制、审核、移交制度(1)、根据设计院的设计变更、书面指示、技术核定单编制竣工图后,并及时汇总。(2)、根据建城(2002)221号批准的《市政工程施工技术资料管理规定》执行的工程竣工档案管理文件的要求编制竣工图。(3)、工程竣工后,由承包方将竣工图和工程技术资料一并交给业主。(4)、竣工图的图面应清洁,字体一律采用碳素墨水,字迹端正清楚,编绘者和审定者在竣工图上签署盖章。11)、工程技术资料管理制度(1)、在施工全过程中积累的原始记录和资料,按工程有关规定,统一分类、造册。(2)、每天记录好本单位在施工时所发生的工作量、人工、机械使用、施工部位,材料设备进出场、质量问题,产生原因、补救办法及天气情况等内容。3、确保工程质量的管理措施1、本工程实行创优目标管理,全体施工人员牢固地树立起“质量第一”的意识。2、根据本工程的承包范围、工程质量、工期要求,组织公司优秀项目施工管理班子。3、实行项目经理、项目技术负责人质量负责制,施工技术员岗位责任制,并制定严格的奖罚制度。4、项目部全体职工,牢固树立起“质量第一”和“为顾客服务”的思想,特别是项目的各级领导的质量意识尤为重要。
5、按照企业和项目的质量方针和质量目标开展质量管理工作,再横向展开到各个有关部门,纵向分解到每个作业点,做到纵向衔接,横向协调。6、实现质量管理业务标准化,管理程序化。明确规定出项目各个部门,各个环节的质量管理职能、职责、权限。7、建立一套、高效的质量信息管理系统,规定质量信息反馈、传递、处理的程序和方式,保证整个项目部的信息全面、及时、准确。8、建立综合的质量管理小组,以组织、计划、协调综合各部门的质量管理活动。同时要健全和完善相应的质量检查工作体系,通过项目上的质量管理活动来带动其它方面的管理工作,从而提高整个项目部的管理水平。9、开展群众性质量管理小组活动,使质量保证体系建立在牢固的群众基础之上。10、严格工艺纪律,施工现场的生产工艺和操作规程,是操作者进行生产施工的依据和法规,任何人都必须严格执行。11、掌握施工生产现场的质量动态,这就是指按照一定的要求,对质量状况进行综合统计与分析,及时掌握质量现状,发现质量问题,明确对策方向。12、加强质量检验工作,充分发挥质量检验的重要作用,促使工程质量在管理状态下稳定与提高。13、建立“质量管理点”,在施工生产现场中,对需要重点控制的质量特性、工程关键部位或质量薄弱环节,在一定时期内、一定条件下强化管理,使工序处于良好的控制状态。14、制订科学、严谨、行之有效的施工管理制度和施工组织设计、施工方案。合理施工,并加大机械、设备(包括检测设备)、管理人员的投入,确保有效地完成本工程的质量工作。①一旦中标,在工程进场5天内编制详细的施工组织设计和各主要单项工程施工方案。待监理工程师批准后组织实施,每道重要工序施工前必须进行技术交底。②投入大型机械设备和先进的检测设备,保证施工技术装备完好、先进,本工程拟投入挖掘机、砼泵车、自卸汽车等机械设备,配设J2经纬仪和S2水准仪等检测设备。
15、在项目技术负责人的领导下,由质量科具体牵头执行,技术科、试验室配合,做好原材料和成品、半成品、设备检验控制检查工作,并定期做好质量大检查。①原材料的检验所有原材料、成品、半成品、设备都必须具有质量证明文件,对主要的外购材料进行复检,对外采购材料实行谁采购谁负责,具体控制如下:a、对钢筋、水泥等主要材料,除必须具备质量证明文件外,还应按要求:钢筋需做力学性能试验,水泥需做安定性及强度试验。b、砂、石料等地方材料,除级配试验、含泥量、压碎值、抗压强度试验外,应特别注意碎石中针片状含量。选择固定的优质砂场石矿,并派材料工程师,加强出矿检验。如碎石不符合要求,不得装车②级配试验所有混合料必须做级配试验,砼、水泥砂浆等均应按照设计和规范要求委托试验室进行配合比设计,施工现场除对水含水量影响进行调整外,不得任意调整。砼等均要严格计量,确保混合料的准确性。③回填土的压实试验对于回填土,必须按规范要求进行对称分层回填,经压实度测试符合要求后,方可进行下一道压实施工。④施工中所有的检验、测量和试验设备必须按设备要求规定的周期、日期到检定机构进行检定,按期维护,确保精度,并与要求的能力一致,保存好设备档案和技术资料,以备业主需要时提供给业主,以证实检测、测量和试验设备的功能是适合的。16、建立质量体制和奖罚制制定各部门、各岗位质量责任制,责任到人。项目经理是本工程项目的第一责任人,项目技术负责人为执行人,生产、技术、质量(包括管理人员、技术工人、操作工人)从各种不同角度承担质量责任,并与经济挂钩。①执行公司制定的自检、互检和专检相结合的三级质量检验制度。②
质量事故的主要负责人,给予相应处罚(扣除部分奖金),重大质量事故责任人,经公司批准进行行政处分,直至清退。对提出建议消除质量隐患的人员,进行奖励。17、加强全员质量意识宣传贯彻“质量创优,服务社会,百年大计,确保安全”的方针,使每个队的施工人员,特别是施工人员管理人员提高质量意识,并组织学习技术规范,明确每道工序的要求,严格按监理程序施工,在工程质量和工程进度上处理好这对矛盾,确保工程质量。
18、加强施工过程质量管理流程图见下图施工过程质量管理流程图开始现场、技术、设备质量计划及施工方案整改审批Y开工分项工程质量评定整改Y验收合格与否过程控制业主监理及质监评定纠正质量验评交付与否结束
4、材料质量保证措施以履行合同为中心,对项目施工全过程的物资供应实行高效率的计划、组织、控制、协调,使该项目的质量、成本、工期、安全达到最佳状态,并在合同文件规定范围内令业主满意。1)、前期管理(1)熟悉掌握合同文件及设计对该项目设备物资供应的要求、规定,包括施工图、翻样、制件详图所显示各类物资品种、规定、质量要求,熟悉掌握施工进度计划,和各类物资供货期及其数量要求。(2)制定工作流程根据合同文件及本方案,制定该项目设备物资管理细则及其工作流程,并报业主、监理批准,保证合同文件有效执行,并具备有序的工作环境。(3)签订供应协议根据合同文件与业主签订供应协议,分别明确直接采购、指定供应商所供物资的范围,承包采购物资的范围以及合同中尚未明确的要求。2)、编制供应计划:编报项目主要设备物资需用量总计划根据施工图、施工进度计划、翻样、制件详图等,并充分考虑加工采购周期、运输、验收时间,向业主编报物资月度计划,并经业主审核。3)、资源组织(1)、供应商的选择根据月度供应计划及供应协议规定,在合理期限内取得总包订购方式、订购时间、进场日期的书面指示。供应商应具备一定信誉和供贷能力的单位。4)、验收进场物资(1)、根据订购、加工合同及技术标准对品种、规格及数量,并取得合格的质量证明文件。并按规定进行抽样检验。(2)、未经验收的物资不准动用,不合格材料及时通知供应商撤出现场。5)、入库与保管
(1)、任何进入现场的物资,均按施工平面图规定的位置或仓库堆放整齐,并对其状态明确标识。(2)、验收合格入库的物资,应由供货方开具书面签证,并计入物资收入明细帐。(3)、根据物资的特性妥善保管,有规定保管期限的,应在期限届满后不准使用,并撤离现场。6)、物资领用(1)、根据供应计划及供料定额开具出库发放(领用)凭证并按规定附证明文件。(2)、据出库发放(领用)凭证好记录领用细帐,并记录质量证明文件的编号。5、设备质量保证措施1)、施工中所有的检验、测量和试验设备必须按设备要求规定的周期、日期到检定机构进行检定,按期维护,确保精度,并与要求的能力一致,保存好设备档案和技术资料,以备业主需要时提供给业主,以证实检测、测量和试验设备的功能是适合的。2)、为保证机械技术状况良好,应经常对机械进行保养,当机械运转到一定时间以后,为保持和恢复机械的技术状况,应对机械进行修理。机械保养在使用中的机械,应按原厂说明书规定进行定期保养。一般内燃机械实行三级保养,一般电动机械实行二级保养。对机械除进行定期保养外,还有每日保养、换季保养以及停放保养、封存保养、磨合保养等各种不同情况的保养工作。机械修理内燃机械在工作500-800小时后,需进行小修,工作2000-4800小时后,需进行中修,工作3200-9600小时后需进行大修。电动机械在工作800-1000小时后,需进行小修,在工作4000-9600小时后,需进行大修。3)、机械设备调配(1)机械设备由公司根据项目部计划安排要求,确保按时投入。(2)项目部配设机械设备专管员,负责机械设备的内部调配,以及安装调试,确保机械设备进场时即能投入使用。
(3)施工过程中减少机械故障,有故障及时维修,并配备备用设备。一旦机械出现故障且备用设备不足时,公司确定在24小时之内调配到位。(4)机械操作人员需经专业培训,具有一定经验的人员担任持证上岗,减少操作人为故障和损坏。6、季节性施工措施1)、雨季施工措施(1)对施工现场的临时设施进行全面的检查,检查库房是否漏雨,各种施工机具是否盖好或垫高。(2)对施工现场的排水设施进行全面检查,确保施工现场雨水有组织的排放和道路的畅通无阻。(3)混凝土和砂浆配合比,应在测定砂、石含水率后作出必须调整。降雨量中等以上,禁止浇筑大面积混凝土,且浇筑少量混凝土时,也必须采取防雨措施。(4)雨季施工应准备充足的覆盖物,以防雨水对混凝土强度的影响,必要时采用高一级标号的混凝土进行施工。(5)施工中应该做好防雷电措施,现场机电设备要作好防雨、防漏电措施。2)、夏季施工措施(1)夏季混凝土浇注后水分易散发,施工期间安排专人作好混凝土构件以及砌体抹灰等的洒水养护工作。(2)混凝土施工根据具体情况增加缓凝剂,合理组织劳动力和机械设备。(3)砌筑工程施工时,砌块隔夜浇水,充分湿润。粉刷砂浆做到随拌随用。(4)夏季施工期间,作好后勤服务工作,采取有效的防暑降温措施,防止中暑和疾病的发生。(5)做好一线工人的后勤服务工作,采取有效的防暑降温措施,现场搭设茶水棚,确保茶水的供应。(6)合理调整作业时间,尽量避开中午高温露天作业。7、工程质量通病及预防措施(即重点及关键部位施工方案)
分部工程是由若个分项工程组成,而分项工程是由一系列相互关联的,相互制约的工序组成,一方面要控制工序活动条件的质量是否符合要求,另一方面又要控制工序活动效果的质量,即每道工序施工完成的工程质量是否达到有关质量标准。因此,通过对工序质量的控制来达到对整个施工过程中所发生的质量通病进行分析并落实消除质量通病的方法和措施。1)、项目部重视对防止质量通病的领导,把防止质量通病作为各级领导在工程管理过程中的重要工作内容之一。2)、从生产管理、技术支持、人员调配、资源配备、施工工艺、过程控制、监查监督等,全方位的把防止质量通病的责任落实到每个管理人员和施工人员,把预防、治理、消除质量通病作为日常工作常抓不懈。3)、在工程项目合同签定后,工程部各专工根据本标段施工内容结合本公司在类似工程施工管理中得出的工程质量通病防治经验,列出与本标段有关质量通病的清单,报质保工程师,质保工程师组织工程、质量等相关人员对所选的质量通病控制项目进行充分论证,选定本标段待治理质量通病项目,交工程部在编制施工组织总设计和施工组织专业设计时予以考虑。4)、加强过程控制,防止质量通病。(1)、在编制施工技术措施、方案时,规定技术人员必须分析质量通病产生原因,从根本上采取有效措施,消除质量通病产生的原因,进而达到防止质量通病的目的。(2)、采用一切可以采用的、行之有效的方法,提醒每个管理和施工人员注意自己的行为会产生那些质量通病以及如何预防,达到时时着想、处处预防,规范自己、监督他人防止和消除质量通病的目的。(3)、工程部对质量通病按类型分解,在安排施工进度计划时,充分考虑不同施工阶段、不同专业防止质量通病的重点和难点,并采取有针对性的办法和措施与施工进度计划一同下发施工单位。(4)、根据工程实际积极采用新工艺、新方法、新材料、新技术,改进施工工艺,提高施工质量水平,达到消除质量通病的目的。
(5)、把好技术措施审批关各种技术方案、措施、作业指导书,必须有预防质量通病具体的切实可行的易于操作的措施;审批人员必须做到对与本施工项目有关的质量通病没有防治措施的不予审核;流于形式操作性不强不能有效起到预防效果的不批准。(6)、实行防止质量通病措施交底制度在各专业施工技术交底的同时,必须对本专业可能产生的质量通病及其产生的原因、预防的方法进行交底。(7)、优选施工工艺和施工方法充分选用具有成熟经验的施工方案、方法。在施工中减少施工人员作业的随意性和不规范性,提高工艺水平和工艺质量。(8)、推行质量否决权和质量通病的处罚A、项目部建立项目质量责任制和考核制度,将施工过程质量控制落实到每一道工序和第一个岗位。工程部专工、质检员、技术员、施工员将对所负责的工程项目进行全过程检查,采用日常巡查的方式对正在施工的项目进行监督检查,及时发现并纠正施工过程中出现的不规范行为和质量隐患,保证施工过程符合图纸、标准、规范等设计和施工文件及程序的要求。B、项目部将加强质量管理工作的考核,保证项目部的各项有关质量管理的保证文件、制度、标准得到有效贯彻和执行。项目部工程部针对本工程施工的实际情况制定质量管理考核的具体办法并负责实施。C、工程部每月对项目的质量管理工作和质量管理状态进行分析、检查和考核,并对照相应的奖罚措施对考核结果做出处置。D、制订《工程质量考核奖惩规定》、《项目部工艺纪律及施工工艺质量守则》以及《违反工艺纪律及施工工艺质量处罚条例》,对产生质量通病的有关人员和部门进行严格的经济处罚;对消除质量通病的单位予以奖励,从而加强全体员工对预防质量通病的认识。E、工程管理部门的各级技术人员,必须加强对施工技术方案、措施实施过程的监督检查,对违反行为及时纠正,将可能发生的质量通病消灭于施工过程中。F、各级质检人员,必须加强对质量通病的监督检查,发现质量通病有权立即制止,对责任单位和个人进行经济处罚;其他部门的各种管理人员发现质量通病有义务立即报告。
G、项目工地质量通病治理小组根据网络运转和工程施工情况,及时总结经验,提出质量通病预防的改进方法,使工程质量水平稳步提高。(一)、排水管道工程常见的质量通病及其防治措施1)、管道位置偏移或积水产生原因:测量差错,施工走样和意外的避让原有构筑物,在平面上产生位置偏移,立面上产生积水甚至倒坡现象。预防措施:(1)、防止测量和施工造成的病害措施主要有:①、施工前要认真按照施工测量规范和规程进行交接桩复测与保护。②、施工放样要结合水文地质条件,按照埋置深度和设计要求以及有关规定放样,且必须进行复测检验,误差符合要求后才能交付施工。③、施工时严格按照样桩进行,沟槽和平基要做好轴线和纵坡测量验收。(2)、施工过程中如意外遇到构筑物须避让时,应在适当的位置增设连接井,其间以直线连通,连接井转角应大于135°。2)、检查井变形、下沉,构配件质量差产生原因:检查井变形和下沉,井盖质量和安装质量差,铁爬梯安装随意性太大,影响外观及其使用质量。防治措施:(1)、认真做好检查井的基层和垫层,防止井体下沉。(2)、检查井砌筑质量应控制好井室和井口中心位置及其高度,防止井体变形。(3)、检查井井盖与井座要配套;安装时座浆要饱满;轻重型号和面底不错用,铁爬梯安装要控制好上、下第一步的位置,偏差不要太大,平面位置准确。3)、回填土沉陷产生原因:
压实机具不合适;填料质量欠佳、含水量控制不好等原因影响压实效果,给工后造成过大的沉降。预防与处治措施:(1)、预防措施:①、管槽回填时必须根据回填的部位和施工条件选择适合的填料和压(夯)实机具。如本地区主干道下的排水等设施的坑槽回填用中粗砂。管槽从胸腔部位填至管顶30cm,再灌水振捣至相对密度≥0.7,实践证明效果很好。②、管槽较窄时可采用微型压路机碾压和人工或蛙式打夯机夯填。不同的填料,不同的填筑厚度应选用不同的夯压器具,以取得最经济的压实效果。③、填料中的淤泥、树根、草皮及腐植物既影响压实效果,又会在土中干缩、腐烂形成孔洞,这些材料均不可做为填料,以免引起沉陷。④、控制填料含水量大于最佳含水量2%左右;遇地下水或雨后施工必须先排干水再分层随填随压密实;杜绝带水回填或水夯法施工。(2)、处治措施—根据沉降破坏程度采取相应的措施:①、不影响其它构筑物的少量沉降可不做处理或只做表面处理,如沥青路面上可采取局部填补以免积水。②、如造成其它构筑物基础脱空破坏的,可采用泵压水泥浆填充。③、如造成结构破坏的应挖除不良填料,换填稳定性能好的材料,经压实后再恢复损坏的构筑物。
八、确保安全生产的技术组织措施1、安全生产目标本工程施工现场安全管理的指导思想是:贯彻“安全第一、预防为主”的方针,有效地将本工程各类事故控制在最低限度内,建设便民、利民、爱民工程。现场安全文明达到“双标化”工地要求,具体目标为:(1)、无重大伤亡事故;(2)、无交通死亡事故;(3)、无重大等级管线事故。2、安全生产保证体系(1)工地现场设立各种安全警示宣传牌及标语。(2)设立专职安全检查员。(3)做好安全技术交底工作,交底应到每个操作工人。(4)安检员实行安全否决制度,奖励安全工作有功人员。(5)实行专职安全检查员巡检制度,对工地现场不遵守安全操作规程的施工及管理人员进行制止及罚款。(6)定期举办安全知识讲座,树立“安全第一”的意识。(7)安全员的奖罚和工程安全直接挂钩。(8)安全员随时向经理提交安全隐患的通知,并提请生产协调会重视及杜绝安全事故的发生。(9)安全文明施工管理体系如下图所示:
公司副总经理公司安全施工科公司安全员监理工程师项目经理安监站项目部安全员各作业班组安全员3、安全生产组织保证措施(1)、建立由项目经理领导的安全生产管理网络,对安全实行重点横向到边,纵向到底的层层管理,做到责任落实到人。(2)、对项目全面分析,确定安全关键控制点及薄弱环节进行重点管理,形成点面结合的管理模式。(3)、加强对参战职工的安全思想教育,自主安全操作规程的学习,提高全员的安全生产意识,落实责任,严肃法规。(4)、场内设立的安全警告牌、指示牌等,开展现场安全生产的宣传,造成安全处处受控状态的气氛。(5)、执行安全生产责任制、安全检查制、实行安全检查交底制、严格执行安全上岗证制度、特种工种必须持证上岗及事故报告制度等。(6)、注意工地用电安全,专业电工定期检查线路、电箱等用电设施。4、安全生产技术措施1)、雨季施工安全技术措施要点:
a、在上人斜道等交通要害部位设置防滑装置。b、大雨过后,必须对外架等进行安全检查,发现安全隐患立即整改。c、应采取适当措施防止土方滑坡或塌方现象发生。d、雨天停止露天的电焊作业,如确需电焊操作,也要采取遮雨措施,并要求电焊工穿戴绝缘用品。e、电工在雨天作业时必须穿绝缘鞋。f、对各配电箱和用电设备均应加设遮雨设施。g、平时准备好排水设施,并作好紧急抗洪的准备工作。h、施工人员在雨天作业要穿好防雨衣等。2)、现场施工安全生产具体技术措施(1)、安全生产责任制,责任落实到人,各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。(2)、新进企业工人须进行公司,工程部和班组的三级教育;工人变换工种,须进行新工种的安全技术教育;工人应掌握本工种操作技能,熟悉本工种安全技术操作规程,认真建立“职工劳动保护记录卡”,及时做好记录。(3)、施工组织设计应有针对性的安全技术措施,经项目技术负责人审查批准。(4)、分部分项工程安全技术交底进行全面的针对性的安全技术交底,受交底者履行签字手续。(5)、特种作业持证上岗,特种作业人员必须经培训考试合格后持证上岗,操作证必须按期复审,不得超期使用。名册齐全。(6)、安全检查必须建立定期安全检查制度。有时间、有要求,明确重点部位危险岗位;安全教育有记录;对查出的隐患应及时整改,做到定人、定时间、定措施;吊车、脚手架,认真做好验收合格挂牌制度(即“四验收”)。(7)、班组在班前须进行上岗交底、上岗检查、上岗记录的“三人上岗”和每周一次的“一讲评”安全活动。(8)、遵章守纪、佩戴标记,严禁违章指挥、违章作业。
(9)、工伤事故处理,建立事故档案、按调查分析规则、规定进行处理报告,认真做好“三不放过”工作。(10)、“七牌一图”与安全标牌。(11)、现场所有从事危险作业人员均由项目部负责购买人身保险。施工现场必须有“五牌一图”。
九、确保文明施工的技术组织措施1、文明施工目标执行铜陵市萧山区建筑施工现场管理规定,施工现场标准化管理,确保达到“文明标化工地”标准要求。2、文明施工保证体系(见安全文明施工管理体系图)3、文明施工组织措施公司每月由“标化”领导小组组织各部门、条线负责人对工地进行安全生产、文明施工、场容场貌、生活卫生检查、打分评定,有力地促进项目“标化”工作做到文明工地的要求。1)、施工现场文明施工管理必须执行萧山区建筑施工现场管理的规定,文明施工专人负责管理。2)、操作地点周围要做到整洁,干活脚下清,活完料尽。3)、加强现场文明施工,坚决贯彻“安全第一,预防为主”的主针,严格执行安全施工六大纪律等有关安全规章制度。4)、施工现场堆放的成品、材料要整齐。5)、施工机械及电气设备须符合使用安全规程,非专业人员不得随意操作。6)、挖掘机、电焊机、切割机、等施工机具要定期检查,确认安全可靠才能使用。7)、严格遵守操作工艺,特殊工种须持证上岗,焊工应严格遵守焊接、气割安全技术中的各项规定。8)、各种用电机具设备的接零,接地装置应良好,现场总配电箱应设专人管理。9)、现场用电要找工地电工,其它人员不准拆接临时电源。10)、晚间作业应设置足够的照明灯具。11)、施工区与非施工区须用施工护栏严格分开,并且采用封闭式临时围护。12)、施工区危险区域应有醒目的禁止标志,并采取安全可靠的安全措施。13)、施工现场道路畅通,场地平整,不乱排水和大面积积水。14)、施工现场“五小”设施齐全(食堂、更衣室、医务室、浴室、厕所)。
4、文明施工技术措施1)、场容场貌(1)、场布图必须根据场地实际合理布置,设施设备按场布图规定设置堆放,并随施工阶段不同而调整。(2)、道路与场地道路畅通、平坦、整洁、不乱堆乱放、无散落地,地平整不积水,场地排水成系统,并畅通不堵;建筑垃圾必须集中堆放,及时处理。在沿老路边线设置彩钢板,进行封闭施工,彩钢板高大于1.5m,上侧设置红灯(3)、班组落手清班组必须做好操作落手清,随用随清,物尽其用。在施工作业时应有防止尘土飞扬、泥浆洒漏、污水外流,车辆沾带泥土运行等措施。(4)、大堆材料砂石分类、集中堆放成方,底脚边用边清;布局合理、安全、整洁、渣不乱倒。(5)、周转材料设备、钢管模板,集中堆放整齐,钢模板及零配件、脚手扣件分类分规格,集中存放;竹木杂料,分类堆放,规则成方,不散不乱,不作它用。2)、临时设施:为了保障施工生产,便于施工管理。根据不同施工阶段合理布置临时设备。(1)设置足够数量的办公用房和职工宿舍。(2)设备与职工生活相关的临设施:男、女厕所、浴室;建造职工食堂与相关配套设施,工地有临时保健室。(3)为保障施工生产,需设置如下施工用房:电工间;普通仓库;危险品仓库;试块养护室;设茶水亭等。3)生活卫生:(1)生活卫生应纳入总体规划,落实卫生专(兼)职管理人员和保洁人员,落实门前卫生责任制。(2)施工现场须设茶水亭和茶水桶,做到有盖加锁,配备杯子、消毒设备。
(3)食堂卫生符合《食品卫生法》要求,保持整洁清洁,严禁交叉感染。(4)工地设有男女厕所,严禁随地便溺,并落实专人管理。(5)工地设简易浴室(设热水器保证供水,保持清洁。男、女更衣室,有防窃措施。(6)工地要有临时保健室或巡回医疗点,定期服务,关心职工健康。(7)落实专人负责生活区,施工现场的环境保洁,协调好市容监察部门、地区工务所有关工作,不因施工而影响市容环境卫生。(8)落实专人负责道路、临时设备内外的清扫和卫生保洁工作。(9)卫生垃圾须随时处理,集中加以遮挡。(10)所有施工人员都必须按《企业形象规范》的要求佩戴统一的安全帽,并统一着装,佩戴胸卡或出入证。(11)经常性疏通现场排水管沟及沉淀池、防止泥浆、污水、废水堵塞或乱流,并且定期喷洒灭蚊、灭蝇药水。5、环境保护措施环境保护是生态平衡的保证,是我国重要国策,为了减少或避免施工对环境的破坏,采用措施如下:1)、认真学习环境保护法,执行当地环保部门的有关规定,并充分发挥经理部中环保组的作用,会同有关部门组织环境监测,调查和掌握环境状态,督促全体职工自觉做好环境保护工作,并认真接受业主和环保部门的监督指导。2)、加强施工管理,实行文明施工,对环境有污染的废弃物,需排放时,必须经过处理,并经有关部门同意运到指定地点掩埋或销毁。3)、对进出场道路,不乱挖乱弃,平时注重道路铺渣洒水养护,降低粉尘对环境的污染,雨天做好沟渠疏通,防止因雨水剥离道路造成污染。4)、运输大型设备,先与当地交通部门联系,了解沿线桥梁承载量,对不能承受大型设备的桥梁,采用必要的加固措施。5)、未经监理工程师同意的弃土场,不随意弃土,未经同意的取土场,不任意取土,确保沿线植被完好。工程竣工后,认真清理现场杂物,拆除临建,并将上述垃圾弃至监理工程师指定地点。
十、确保工期的技术组织措施1、工期控制目标根据本工程的招标文件要求及工程特点,将确保在50日历天内竣工,计划于2012年07月18日开工,于2012年09月05日竣工。2、确保工期的技术措施根据本工程的特点,确保在50日历天内竣工,我们准备投入大量的人力和物力,劳动力配备(详见劳动力配备表),其中技术人员,掌握各道工序、工艺技术操作管理、监督工作;专业技术工人,是在施工现场施工中起骨干作业而带领施工人员按设计规范实际操作的技术力量。人员投入的同时,为确保进度计划的完成,我们对本工程工作量大、工期紧的实际情况,投入挖机、压路机等大量机械、物资保障。另外我们按照承包施工进度计划中的关键工序,合理地控制节点目标,做到每道工序环环相扣,力争主要构筑物及安装任务重的建、构筑物提前完成,为总体施工留有充分的工期余地,便于我们在施工线作业面上全面投入人员、设备,集中力量打歼灭战。3、确保工期的组织措施1)、我方拟任项目经理和项目部组织人员,在投标期间对招标文件,现场情况作详细的了解。在中标后,项目部人员已对图纸和施工现场再进行详细研究,并接受了设计交底,在充分考虑施工重点和难点,尽可能地优化施工组织方案,合理布置施工场地,减少复工工程和施工困难。2)、本工程施工时,将取消其他所有节假日、休息日,并采取昼夜施工来缩短工期,争取提前完成。3)、项目部用周计划控制分部分项进度,用节点控制总进度,确保工程按计划完成。4)、经总公司对本工程的研究,决定准备足够的前期用款保障,确保工程按期实施。
5)、项目部依托公司优势,充分利用公司社会信誉,机械设备齐全等有利条件,确保机械设备、材料供应及劳动力配置,保证工程顺利进行。6)、项目部将每星期召开邀请监理单位、业主单位参加的工程例会,及时协调各方关系,研究解决一周以来的问题,合理安排下周工作计划,并建立相应的一系列报表制度。7)、充分发挥我公司施工、技术、管理上的优势,组织多支作业组同步施工,搭接穿叉施工,确保目标工期。8)、在雨季施工,尽量“见缝插针”,基坑开挖时做好集水井,备好水泵,外设排水明沟,确保雨后能在较短时间内继续施工。9)、依据施工组织设计的内容,科学合理地编制2-3级计划网络图,并对其中的关键线路严加控制。10)、大力推广“四新”成果,提高劳动生产率。11)、超前预测影响施工进度的各种不利因素,并制定相应措施确保连续施工。12)、及时认真编制各项材料计划,并严格执行,既不造成物资积压,也不允许造成材料短缺的现象。13)、及时认真编制施工机具需用计划,并严格执行,同时严格执行各种机械例行保养和维修制度,确保施工机械能满足日常生产需要。14)、及时认真编制每月劳动力需用计划,通过劳动力曲线分析并以穿插一些零星工作的方法来平衡劳动力,从而编制详细的旬作业计划,并严格依计划控制施工进度。15)、质检员和安全员要做到“该说的要说到,说到的要做到,做到的要有记录”,及时发现并消除质量和安全隐患。16)、搞好后勤服务工作,稳定施工队伍士气。17)、抓好职工思想教育,并搞好职工业余文化生活。
十一、施工总平面布置1、施工总平面布置原则施工总平面布置的合理与否,将直接关系到施工进度并能反映现场安全文明管理水平,为保证现场施工顺利进行,确定平面布置原则为:1).满足施工需要的条件下,尽量节约施工用地。2).必须便于场地内外交通方便。3).场地设施布置与主要吊装和运输机械结合。4).满足施工需要和文明施工的前提下,尽可能减少临时建设投资。5).在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运。6).符合施工现场卫生及安全技术要求和防火规范,符合安全、文明施工双标化的要求。2、施工现场总平面布置设计根据本工程现场实际情况及工程的各项要求,确定施工现场的总平面布置,包括施工现场临时设施的布置、施工机械的布置、钢筋和木工加工车间的布置、各类材料的堆放场地面设置、临时施工道路的设置、施工出入口位置的确定、施工临时用水用电的布置等,具体布置情总详见附表中的《施工现场总平面布置图》。3、、施工总平面布置图投标人应递交一份施工总平面图,给出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓库、供电、供水、卫生、生活等设备的情况和布置。9JWKffwvG#tYM*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpR89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^G89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z8vG#tYM*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpRWXmA&UE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^GjqvadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%MadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*adNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%MzadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@adNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^GjqvUE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3adNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^GjqvtnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqvz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7Jv#nD6YWRrWwc^vR9CpbK!zn%MzFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7Jv#nD6YWRrWwc^vR9CpbK!zn%MzXNQExJB8VK#%W7m$ZA5JdkVWce9APz^FvJzwYWCcyAh*bnxBvaFQH8YHV$#&3Q3vdWe3YXvbJr
R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVku'
您可能关注的文档
- 2018年建筑施工员年终工作总结2
- 2018年建筑施工单位个人年终工作总结
- gbt 25695-2010 建筑施工机械与设备 旋挖钻机成孔施工通用规程
- gb12523-2011建筑施工场界环境噪声排放标准
- 扬州市建筑施工文明工地申报、考核和评审程序
- 最新电大《高层建筑施工》期末复习题资料参考
- 建筑施工企业安全质量标准化认证资料
- 建筑施工安全生产知识竞赛题目及答案
- 建筑施工组织设计终极版
- 建筑施工安全技术
- 2018年建筑施工员年终工作总结1
- 建筑施工企业管理制度汇编修订稿
- 建筑施工组织设计13
- 建筑施工图的绘制步骤和方法毕业设计论文
- 《建筑施工测量规范》(2105征求意见稿)
- 2018年建筑施工企业年终工作总结及 2018年工作计划
- 2018年中央电大本科高层建筑施工试题小抄
- 德州市市立医院病房楼建筑施工组织设计方案
