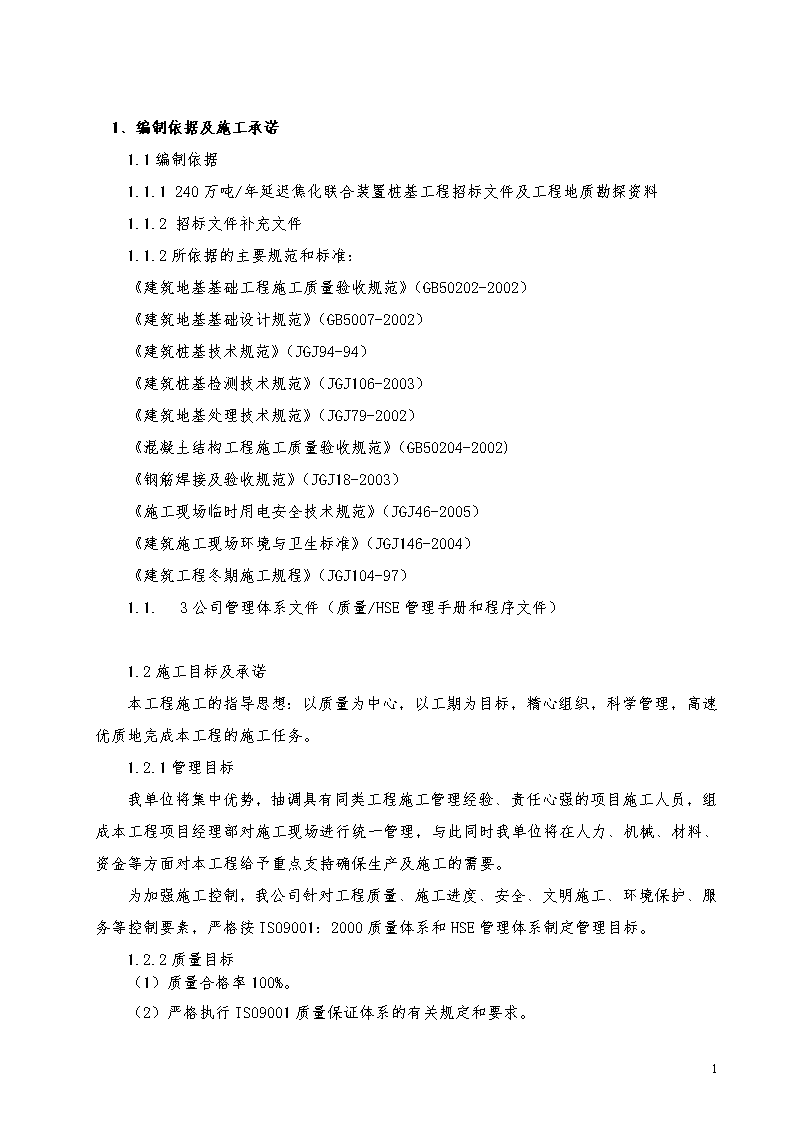

'1、编制依据及施工承诺1.1编制依据1.1.1240万吨/年延迟焦化联合装置桩基工程招标文件及工程地质勘探资料1.1.2招标文件补充文件1.1.2所依据的主要规范和标准:《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑地基基础设计规范》(GB5007-2002)《建筑桩基技术规范》(JGJ94-94)《建筑桩基检测技术规范》(JGJ106-2003)《建筑地基处理技术规范》(JGJ79-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《钢筋焊接及验收规范》(JGJ18-2003)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工现场环境与卫生标准》(JGJ146-2004)《建筑工程冬期施工规程》(JGJ104-97)1.1.3公司管理体系文件(质量/HSE管理手册和程序文件)1.2施工目标及承诺本工程施工的指导思想:以质量为中心,以工期为目标,精心组织,科学管理,高速优质地完成本工程的施工任务。1.2.1管理目标我单位将集中优势,抽调具有同类工程施工管理经验、责任心强的项目施工人员,组成本工程项目经理部对施工现场进行统一管理,与此同时我单位将在人力、机械、材料、资金等方面对本工程给予重点支持确保生产及施工的需要。为加强施工控制,我公司针对工程质量、施工进度、安全、文明施工、环境保护、服务等控制要素,严格按ISO9001:2000质量体系和HSE管理体系制定管理目标。1.2.2质量目标(1)质量合格率100%。(2)严格执行ISO9001质量保证体系的有关规定和要求。36

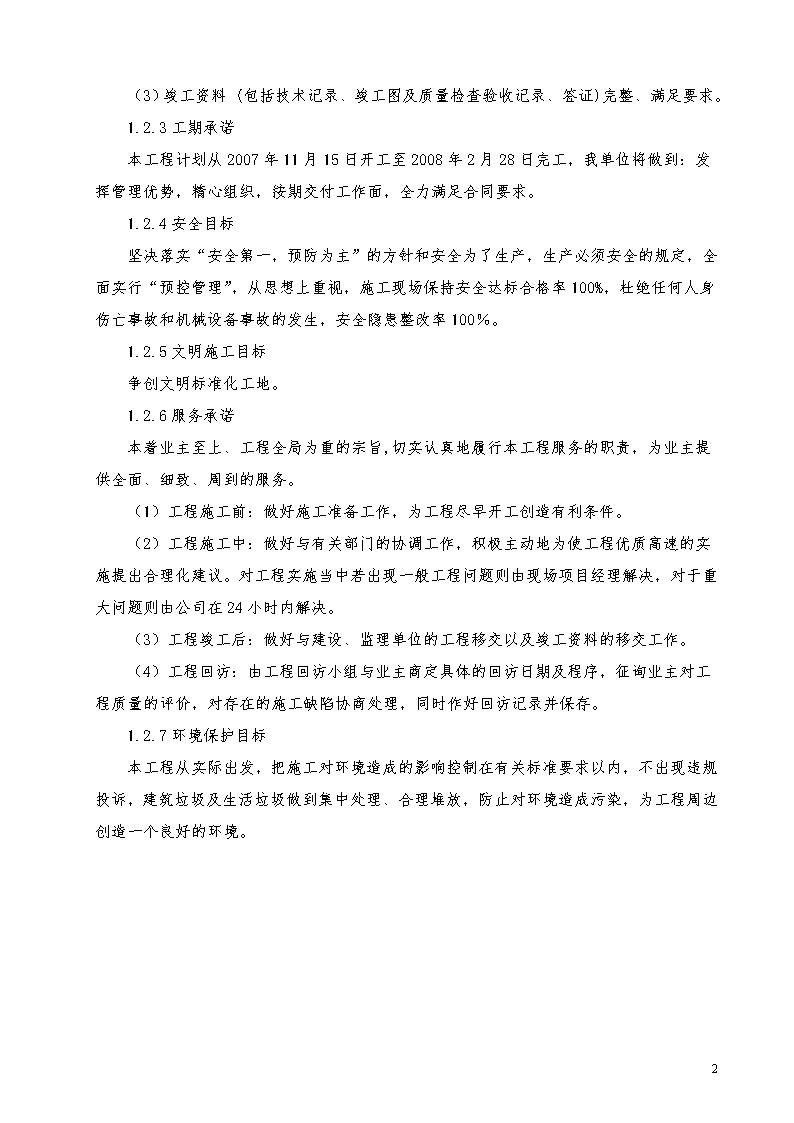

(3)竣工资料(包括技术记录、竣工图及质量检查验收记录、签证)完整、满足要求。1.2.3工期承诺本工程计划从2007年11月15日开工至2008年2月28日完工,我单位将做到:发挥管理优势,精心组织,按期交付工作面,全力满足合同要求。1.2.4安全目标坚决落实“安全第一,预防为主”的方针和安全为了生产,生产必须安全的规定,全面实行“预控管理”,从思想上重视,施工现场保持安全达标合格率100%,杜绝任何人身伤亡事故和机械设备事故的发生,安全隐患整改率100%。1.2.5文明施工目标争创文明标准化工地。1.2.6服务承诺本着业主至上、工程全局为重的宗旨,切实认真地履行本工程服务的职责,为业主提供全面、细致、周到的服务。(1)工程施工前:做好施工准备工作,为工程尽早开工创造有利条件。(2)工程施工中:做好与有关部门的协调工作,积极主动地为使工程优质高速的实施提出合理化建议。对工程实施当中若出现一般工程问题则由现场项目经理解决,对于重大问题则由公司在24小时内解决。(3)工程竣工后:做好与建设、监理单位的工程移交以及竣工资料的移交工作。(4)工程回访:由工程回访小组与业主商定具体的回访日期及程序,征询业主对工程质量的评价,对存在的施工缺陷协商处理,同时作好回访记录并保存。1.2.7环境保护目标本工程从实际出发,把施工对环境造成的影响控制在有关标准要求以内,不出现违规投诉,建筑垃圾及生活垃圾做到集中处理、合理堆放,防止对环境造成污染,为工程周边创造一个良好的环境。36

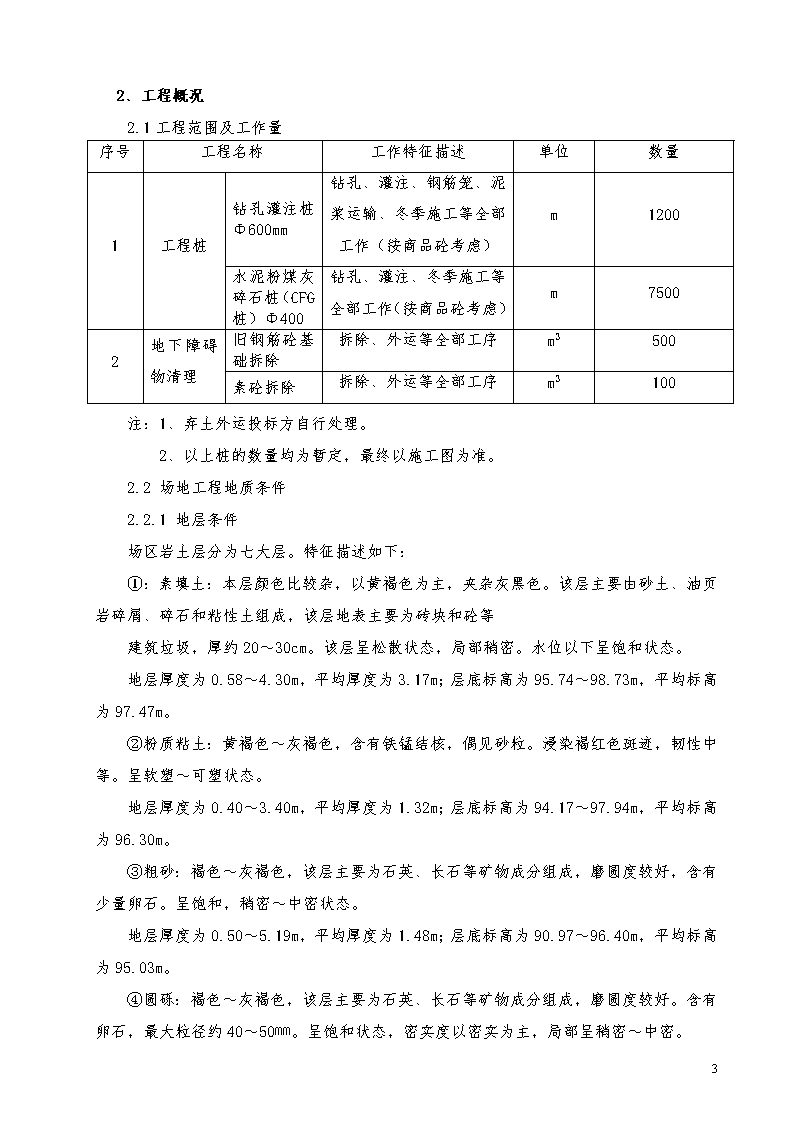

2、工程概况2.1工程范围及工作量序号工程名称工作特征描述单位数量1工程桩钻孔灌注桩Φ600mm钻孔、灌注、钢筋笼、泥浆运输、冬季施工等全部工作(按商品砼考虑)m1200水泥粉煤灰碎石桩(CFG桩)Φ400钻孔、灌注、冬季施工等全部工作(按商品砼考虑)m75002地下障碍物清理旧钢筋砼基础拆除拆除、外运等全部工序m3500素砼拆除拆除、外运等全部工序m3100注:1、弃土外运投标方自行处理。2、以上桩的数量均为暂定,最终以施工图为准。2.2场地工程地质条件2.2.1地层条件场区岩土层分为七大层。特征描述如下:①:素填土:本层颜色比较杂,以黄褐色为主,夹杂灰黑色。该层主要由砂土、油页岩碎屑、碎石和粘性土组成,该层地表主要为砖块和砼等建筑垃圾,厚约20~30cm。该层呈松散状态,局部稍密。水位以下呈饱和状态。地层厚度为0.58~4.30m,平均厚度为3.17m;层底标高为95.74~98.73m,平均标高为97.47m。②粉质粘土:黄褐色~灰褐色,含有铁锰结核,偶见砂粒。浸染褐红色斑迹,韧性中等。呈软塑~可塑状态。地层厚度为0.40~3.40m,平均厚度为1.32m;层底标高为94.17~97.94m,平均标高为96.30m。③粗砂:褐色~灰褐色,该层主要为石英、长石等矿物成分组成,磨圆度较好,含有少量卵石。呈饱和,稍密~中密状态。地层厚度为0.50~5.19m,平均厚度为1.48m;层底标高为90.97~96.40m,平均标高为95.03m。④圆砾:褐色~灰褐色,该层主要为石英、长石等矿物成分组成,磨圆度较好。含有卵石,最大粒径约40~50㎜。呈饱和状态,密实度以密实为主,局部呈稍密~中密。36
地层厚度为0.70~4.70m,平均厚度为1.93m;层底标高为89.44~94.96m,平均标高为93.14m。场地下伏基岩为风化页岩、砂岩和白云岩。页岩:黑色~灰绿色,呈页状或薄片状层理,质软、性脆、易裂。页岩中的矿物质与有机质均匀细密地混合,用硬物击打易裂成碎片。⑤-1强风化页岩:黑色~灰绿色,由岩石风化碎块混土状物组成,泥质和泥钙质胶结。可见层状构造,用手可掰断。地层厚度为0.50~4.10m,平均厚度为1.90m;层底标高为86.94~93.79m,平均标高为91.24m。⑤-2中风化页岩:黑色~灰绿色,由岩石风化碎块组成,泥质和泥钙质胶结。可见层状构造,用手无法掰断。岩石层理发育,岩体破碎。砂岩:灰绿色~灰褐色,主要矿物成分为石英、长石、黑云母和方解石,碎屑结构、变余结构。其中石英为次棱角状、次圆状、最大粒径0.42mm,呈变余结构存在、含量约25%;长石为次圆状、圆状、最大粒径1mm,呈变余结构存在、含量约15%;黑云母为片状、褐色、吸收性强、呈变余结构存在、含量约5%;岩屑为方解石屑、呈变余结构存在、含量约5%;胶结物为泥质及隐晶现已变成黑云母、含量约50%。⑥-1强风化砂岩:灰绿色~灰褐色,岩体破碎,合金钻头钻进容易,岩芯呈碎块状和短柱状,岩体裂隙较发育。岩石质量指标RQD约为15~20。⑥-2中风化砂岩:灰绿色~灰褐色,岩体完整,合金钻头钻进困难,岩芯呈柱状,岩体裂隙较少。岩石质量指标RQD为55~70。白云岩:灰黑色,主要矿物成分为白云石和石英,微晶结构,条带状构造。其中白云石为褐色微晶结构、含量约占90%;石英为他形晶、粒状、大致沿层理呈方向性分布、与白云石相间呈条带状构造、含量约占10%。该层在本次勘察阶段未钻穿。⑦-1强风化白云岩:灰黑色,岩体破碎,合金钻头钻进容易,岩芯呈碎块状和短柱状,岩体裂隙较发育。岩石质量指标RQD约为15~25。⑦-2中风化白云岩:灰黑色,岩体完整,合金钻头钻进困难,岩芯呈柱状,岩体裂隙较少。岩石质量指标RQD为50~60。2.3.2地下水埋藏条件场区地下水位稳定标高为94.54~99.63m,地下水类型为潜水。36
场区地下水对混凝土结构无腐蚀性,对钢结构具有弱腐蚀性;在长期浸水条件下,对钢筋混凝土结构中钢筋无腐蚀性,在干湿交替条件下,对钢筋混凝土结构中钢筋具有无腐蚀性。36
3.施工总体部署3.1施工场地平整;3.2现场混凝土需破除和地下管线保护:由于现场地下管线的分布位置和深度不明确,建议业主对其进行查询或详细勘查,以免造成地下管线的破坏,施工中应注意管线分布,对业主提供的管线分布处要精心施工,如果由于无法探知而造成的管线以外损坏,应协助业主进行处理,该部分费用应由业主承担。3.3道路可通至施工现场。3.4用电计划:本工程用电主要为钢筋笼加工和钻机、泵车等,计划用电量为800KW,计划使用时间为整个施工期。3.4.1动力设施施工用电主要是钻机、电焊机、泵车等,根据配备的设备计划用电量为800KW。3.4.2照明设施根据工程特点及施工工期,须夜间施工,为此场地内将配备若干套镝灯,分别布置在场地周围,保证其施工夜间照明。镝灯采用固定架体,架体搭设要有足够的稳定性,确保施工安全。3.5技术准备3.5.1技术交底和图纸会审为正确领会设计意图,进一步熟悉设计内容,请设计院在开工前进行技术交底。并组织本工程的主要施工技术人员进行图纸会审,发现疑问及时和设计院联系。3.5.2编制满足施工要求详细的施工组织设计在严格遵守国家基本建设程序、国家及部颁的技术法规,单位各项规章制度的前提下,对本工程的施工进行全面策划,明确各分部和分项工程的质量目标及施工要点,细化质量控制程序及施工方案。为使项目施工始终处于质量受控状态,使项目施工质量计划能得到有效实施,项目部将采用先进施工技术和施工工艺,做好劳动力、材料、机械设备合理调度计划,根据当地气候条件和工程特点及进度要求,修订针对性强,并切实可行的施工方案,包括质量通病的预防性的措施。3.5.3对所有参与本工程施工的人员进行入场教育工作。3.6技术资料的准备36
根据国家现行施工规范的要求,核对并备齐本工程技术资料表格,根据公司管理体系要求,备齐本工程管理体系运行记录表格。对于所有材料、设备以及工程外观质量,都必须依照国家和部颁的相关现行技术标准、规程和规范执行,并按照监理工程师的要求进行项目划分、质量评定和工程验收。3.7测量放线3.7.1熟悉施工坐标系统,必要时进行正确换算。3.7.2对投入本工程的所有计量器具按规定进行检定。3.7.3建立本工程测量控制网时应在轴线四周外设置半永久性控制点,使其在放线及施工过程中的校核中起到控制基准的作用。控制点启用前须进行封闭校核及报监理工程师验收。3.7.4配备检定合格的测量仪器及配套器材,保证能够不断监视和测量桩基的质量。36
4.施工现场布置4.1为保证施工现场布置紧凑合理,现场施工顺利进行,施工平面布置原则确定如下:l合理布置现场,规划好施工组装场地和进出通道,减少运输费用和场内二次倒运。l既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼。l应在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工道口交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。l施工布置需整洁、有序,同时做好施工防噪措施,创建文明施工工地。4.2根据以上布置原则,拟对现场如下布置:l现场道路,利用现有主干道路并铺设临时出入便道。l场地排水,排浆,根据现场要求,合理排放。l施工用电电源接入施工区域内。l施工用水由招标方将水源接入施工区域内。36
5.项目组织机构和项目管理班子配备5.1项目组织机构项目部实行项目经理领导下的分工负责制,项目部设项目经理、技术负责人、质量负责人、HSE负责人、检测工程师、文档资料管理员等项目经理详见项目部组织机构图。HSE负责人综合组测量组修理组CFG桩灌注桩后勤组项目技术负责人文挡资料员质量负责人检测工程师安全员施工员机料员36
5.2组织机构人员配备表序号岗位姓名职称1项目经理杨林康工程师质量负责人山卫琪工程师2HSE负责人常国营工程师3技术负责人周平工程师4检测工程师鲁克强工程师5文档资料管理员陈汝真助理工程师36
6.钻孔灌注桩施工方案6.1施工工艺放样定位↓埋设护筒↓钻机安装、调试→钻机就位←钻机平稳周正↓垂直度→钻进←泥浆性能指标↓标高控制指标→钻进桩底(验收)←入持力层↓一次清孔←泥浆性能指标↓下钢筋笼←钢筋笼制、安↓下导管←导管长度↓二次清孔←沉渣深度控制(验收)初灌量控制↘↓↙放隔水栓浇筑导管埋入砼中长度控制↗|↖混凝土拌制←原材料验收↓桩顶处理←桩顶标高控制↓拔护筒↓养护—→桩孔回填处理6.2放样定位测量放样人员应根据业主给定控制点,严格按照施工图负责定位、放样和水准点引测工作。用全站仪准确放出各桩位中心,用骑马桩固定位置,用水准仪测量地面标高,确定钻孔深度。36
测量放样结束后,应请甲方、监理进行复检,并做好测量复核签证工作。定位时,要求机具中心线对准桩位,机具平稳周正,利用水平尺检验钻机平稳,确保钻杆垂直。在钻进3~4m后,利用水平尺重新检测机具平整度。6.3泥浆池挖设根据施工测量放线结果,邀请建设单位一同指定泥浆池位置,及时挖好泥浆排放池,作到泥浆有续排放;施工过程中,保证足够泥浆运输车,泥浆能够即时外运到建设单位指定地点。在钻机施工区挖一个供循环的泥浆池,容积约5~10m3。另外施工区域内挖设一个约15m3的储浆池。施工结束后,将泥浆池及储浆池的泥浆清理干净,并用粘土回填平整。泥浆的搅拌用泥浆搅拌机搅拌而成,调好的泥浆贮存在泥浆池内,用泥浆泵泵入钻孔内。泥浆的温度不能低于5度,要采取适当的保温措施。6.4护筒埋设护筒的内径应比使用的钻头直径大20cm,高度随水位及地质情况而定,一般为1.5~3cm。护筒顶面应高出高出施工地面0.3m。水中筑岛,护筒埋好后,周围用粘土夯实,应注意在夯实过程中,应沿护筒周围同时进行,以免护筒由于受力不均衡发生偏移,然后校正护筒中心线,并测量护筒顶标高,护筒位置应埋放正确和稳定,护筒中心与桩位中心线偏差不得大于2.0mm。6.5钻进6.5.1采用泥浆护壁钻进成孔。6.5.2钻进速度应根据不同土层采用不同速度,软质土为慢速钻进,粘性土为中速钻进。6.5.3本工程施工前进行试成孔,以便核对地质资料,检验所选设备,施工工艺及技术要求。6.5.4选用塑性粘土制备泥浆,钻进时泥浆比重控制在1.20以内;含砂率≤8%;粘度≤28s。6.6钢筋笼作做安装6.6.1钢筋笼制作场地钢筋笼制作在现场进行加工,制作场地面积适当满足施工需要,保证钢筋笼制作过程不被泥土污染。6.6.2钢筋笼制作工艺流程36
绑扎成型弯曲调直切断盘园原材料仓库复检弯曲切断直条焊接6.6.3钢筋笼制作时按照钢筋笼设计规格进行。6.6.4箍筋采用螺旋箍,每隔2m设置一道焊接加强箍筋,加强筋与主筋交错连接,主筋保护层为50。钢筋笼保护层采用水泥环,每4m一道,每道由4个环组成,保护层厚度为50mm。保护层允许偏差为±20mm。6.6.5焊接或绑扎钢筋骨架时,先支好马架,将桩的主筋(包括加强环筋)放于马架上摆开,按主筋的设计间距在加强筋上焊牢,然后一根主筋上划出箍筋位置,再把钢箍套入,并逐根与主筋焊牢。6.6.6钢筋笼制作完成后,允许偏差应符合下列要求:主筋间距:±10mm箍筋间距或螺旋筋距:±20mm钢筋笼直径:±10mm钢筋笼长度:±50mm6.6.7钢筋笼入口采用吊车吊放,其吊点位置应在笼子最上端的加强筋上。在同一截面(35d长度范围之内)电焊接头不得超过50%。6.6.8钢筋笼安装前应按图纸核对钢筋配料单和料牌,由现场施工员和监理认可后方可进行钢筋的安装,随时作好钢筋笼安装隐蔽验收、签证工作。6.6.9钢筋笼运输时采用吊车吊运,其吊点位置应在笼子最上端的加强筋上。在吊运和安装时确保钢筋笼不发生无法恢复的变形。36
6.6.10钢筋笼应垂直缓慢放入孔内,防止碰撞孔壁,钢筋笼放入孔内后,立即采取固定措施,确保其位置与标高符合要求,并且进行砼浇筑前的清孔工作。6.6.11安放钢筋笼。将钢筋笼与护筒焊牢。钢筋笼吊入桩孔后用吊筋临时固定,防止浮笼。6.7清孔最后下导管,进行清孔,将孔底沉渣厚度控制到≤50mm,测绳采用细钢丝绳经过钢尺比长后使用。泥浆比重为1.15~1.20。清孔时必须保证补充足够的泥浆。6.8商品砼运输本工程灌注桩采用商品砼,设计混凝土桩身强度为C30,商品砼必须有合格证。检查成孔质量合格后应尽快浇注混凝土。桩身混凝土必须留有试件,每浇注50m3必须有1组试件,小于50m3的桩要保证承台下有一组。6.9混凝土浇注6.9.1安装导管。利用吊车将导管放入,导管直径、长度应与孔深配套,管距孔底0.3m,初灌量应保证混凝土扩散后,导管埋入深度不小于1m。浇筑管每节连接处一定要密封,应随时观察密封圈的破损情况,严防渗漏泥浆进入导管引起堵管。导管使用前应试拼装、试压,试水压力为0.6~1.0Mpa。6.9.2灌注应在清孔合格后30分钟内开始。6.9.3第一次初存量后,不可提动导管,只有混凝土充满导管和料斗后才能提升导管。6.9.4严格控制导管提拔速度,及时测定混凝土面埋置深度,确保卸下导管后,保持导管在混凝土面以下2~6m,导管应一节一节拆下。在混凝土面接近桩顶标高时应控制加料量及测定混凝土面标高,使浇筑后混凝土面必须高出桩顶标高700mm。6.9.5混凝土的浇筑应连续进行,不得中断。7、CFG桩施工方案7.1工艺流程 钻机就位→成孔→钻杆内灌注混凝土→提升钻杆→灌注孔底混凝土→边泵送边提升钻杆→成桩→钻机移位。36
施工准备清理、平整场地测量、放线桩基就位混合料搅拌钻孔灌注混合料至设计标高养护凿桩头及清理桩间土检查验收7.2施工过程7.2.1原材料要求:水泥,32.5R普通硅酸盐水泥,有出厂合格证及试验报告砂:中砂,含泥量不大于3%石子:碎石,粒径20-50mm,杂质含量小于5%,石屑:粒径2.5mm~10mm,杂质含量小于5%,粉煤灰:选用Ⅲ级或Ⅲ级以上等级的粉煤灰。7.2.2根据要求,提前准备所需砂石、水泥及其他材料,按规定堆放并作好防护措施,防止受冻、受潮。7.2.3混凝土拌制:混凝土配合比由试验室做出,搅拌要均匀,搅拌时间不低于2分钟,塌落度控制在18~22cm左右。7.2.4钻机就位,调整钻杆与地面的垂直度,确保垂直度偏差不大于0.5%。7.2.5成桩:在钻至设计深度后,应准确掌握提钻杆时间,边提钻边泵压混合料,混合料泵送量应与拔管速度相配合,遇到饱和砂土或饱和粉土层,不得停泵待料。7.2.6施工时,桩顶标高应高出设计标高,一般不小于0.5m。7.2.7成桩过程中,抽样做混合料试块,每台机每天应做一组。36
8、确保工程质量的技术组织措施8.1质量管理体系和目标方针8.1.1我公司是通过GB/T19001-2000(质量管理体系标准)、GB/T24001-1996、GB/T28001-2001(环境、职业健康安全标准)认证的企业。公司已建立起完善的管理体系,保证质量和安全。施工中严格执行国家规范、标准以及公司的管理体系文件。36
8.1.2本工程质量目标:质量合格率100%(见1.2.2)。8.2项目经理部各部门职责8.2.1项目部经理:负责对所承担项目的施工全过程进行控制。对工程项目部实施管理。是安全、质量、工期的第一责任人。其职责为:负责项目经理部的全面工作,沟通部门之间、项目经理部与作业队之间、与公司之间、与业主及各横向单位之间的关系。8.2.2HSE经理:负责对生产过程的全面管理。具体负责环境、质量、安全的总体实施和公司贯标文件的实施。8.2.3其余管理人员:技术负责人负责现场技术工作的管理,如图纸文件的管理,技术方案的编制,并监督施工班组实施;质量负责人负责施工现场的质量管理和保证工作;安全员负责施工现场的安全教育,安全检查和安全施工;质检员负责进货和生产过程的检验实验;机务员负责机械设备维修和保养的管理;材料员负责材料采购、收发和管理;资料员负责现场信息的收集和竣工资料的整理。8.3钻孔灌注桩的质量控制及保证措施8.3.1测量要经过内部检查和现场监理或甲方的验收,确保桩位施放准确。8.3.2施工前对商品混凝土的质量情况进行检查,严格控制各项指标,确保质量合格8.3.3施工过程中对成孔、清渣、安放钢筋笼、灌注混凝土等进行全过程检查,钻孔过程中,保证成孔的桩径、垂直度,钻孔过程中出现钻机晃动等异常现象,应检查分析原因采取措施。8.3.4施工中预留试块应分为标准养护和同条件养护。8.3.5把好成孔关,保证成孔质量。泥浆护壁成孔,发生斜孔、弯孔、塌孔或沿套管周围冒浆以及地面沉降等情况,应停止钻进。经采取措施后,方可继续施工。8.3.6保证钢筋笼的施工质量,钢筋的质量和规格应有质保书和复试报告,不符合质量要求的一律不得使用。钢筋的焊接强度必须大于母材强度,且应有测试报告。焊缝的长度、厚度必须满足要求,钢筋笼吊装时,应避免碰损笼身,并保证垂直下孔。8.3.7钢筋笼在堆放、运输、起吊,入孔等过程中,必须加强对操作工人的技术交底,严格执行有关技术规范。严格控制混凝土质量,砼坍落度必须经常测定,坍落度符合规范要求。8.3.8水下关注混凝土时,导管插入混凝土的深度不宜小于1米。8.3.936
施工中应经常测定泥浆密度,并定期测定粘度、含砂率和胶体率。清孔过程中,必须及时补给泥浆,保证泥浆面稳定。8.3.10为确保孔底沉渣测量的准确性,采用测绳和钢尺经常进行校验。8.3.11对材料及半成品进行标识。8.3.12施工结束后汇总竣工资料:开、竣工报告;测量放线验收单;钻孔记录;浇筑记录;钢筋笼验收;综合质量评定;钻孔灌注桩汇总表;混凝土合格证,原材料质保书及检验报告;设计变更通知;试块抗压报告;交工验收证明书;竣工图等。8.4钻孔灌注桩施工过程关键点质量控制8.4.1、孔底沉渣控制孔底沉渣是影响桩承载能力的重要因素,水下灌注桩桩底沉渣厚度不得超50mm。施工中要要严格控制泥浆性能。泥浆的比重、粘度比重以1.15~1.2、粘度为小于28s为宜。钻孔结束后,在进行一次清孔的同时必须不断地补充新鲜泥浆,将孔内含砂量大、性能差的泥浆置换出来;二次清孔时采用泵吸反循环清孔,若采用正循环清孔,要排出岩渣和泥团,须加大泥浆比重和粘度,且清孔的速度要慢。钻孔完毕后施工人员必须对终孔进行验收,根据钻杆和钻头或测绳的总长度和上部剩余长度检查终孔深度;要严格检测钻杆和钻头或测绳长度的准确性,杜绝以超深来抵消孔底淤积。8.4.2、孔壁坍塌控制孔壁坍塌一般是因预先未料到的复杂的不良地质情况、护筒未按规定埋设、泥浆粘度不够、护壁效果不佳、孔口周围排水不良或下钢筋笼及升降机具时碰撞孔壁等因素造成的,易造成埋、卡钻事故,在施工前首先应认真审阅场地工程地质勘察报告,对地层情况做到心中有数;其次必须严格要求按规定埋设钢护筒,保证孔口排水良好,下设钢筋笼要防止偏斜,及时灌注混凝土,减少沉渣时间,以保证桩身质量。8.4.3、扩径和缩径控制36
扩径、缩径都是由于成孔直径不规则出现扩孔或缩孔及其它不良地质现象引起的,扩孔一般是由钻头振动过大、偏位或孔壁坍塌造成的,缩孔是由于钻头磨损过甚、焊接不及时或地层中有遇水膨胀的软土、粘土泥岩造成的。缩径会减少桩的竖向承载力,而扩径会增加成本,为避免扩径的出现,检查钻机是否固定、平稳,要求减压钻进,防止钻头摆动或偏位,在成孔过程中还应要求徐徐钻进,以便形成良好的孔壁,要始终保持适当的泥浆比重和足够的孔内水位,确保孔内泥浆对孔壁有足够的压力,成孔尤其是清孔后必须尽快灌注水下混凝土,尽可能减少孔壁在小比重泥浆中的浸泡时间,经常对钻头的直径进行校正,钻头直径一般比所需成孔直径小20~25mm为宜。8.4.4、灌注过程质量监控①检查钢筋笼顶固定措施是否可行,其顶面标高是否满足设计要求;②核查原材料的质保书和复试报告;③检查导管的长度及导管的水密性,核实导管底部离孔底的距离是否满足规范要求;④检查储料斗的容积是否可以达到混凝土初灌量导管的埋深;⑤导管下放完毕后,灌注前再一次检查井底沉渣或泥浆沉积厚度是否满足设计与规范要求;⑥浇灌混凝土过程中,检查导管的埋深、压浆及混凝土面上升情况,注意孔内是否有异常情况;⑦按规定随机取样做试块,浇灌完毕检查混凝土顶面标高8.4.5、灌注过程主要环节质量控制1)混凝土坍落度控制混凝土的坍落度对成桩质量有直接影响,坍落度合理的混凝土应是拌和均匀、和易性好、内阻小、初凝时间长、润滑性好且有较好的触变性能,坍落度合理的混凝土可有效地保证混凝土灌注性、连续性和密实性,一般应控制在16~22cm范围内。做好混凝土的试块工作,并保证取样的真实性。2)导管埋深控制导管底端在混凝土面以下的深度是否合理关系到成桩质量,必须予以严格控制。在开始浇灌混凝土时,料斗必须储足一次下料能保证导管埋入混凝土达1m以上的混凝土初灌量;在浇注过程中,要经常探测混凝土面实际标高、计算混凝土面上升高度、导管下口与混凝土面相对位置,及时拆卸导管,保持导管合理埋深,严禁将导管拨出混凝土面,导管埋深一般应控制在2~6m,过大或过小都会在不同外界条件下出现不同形式的质量问题,直接影响桩的质量。3)钢筋笼上浮控制在灌注混凝土前,钢筋笼自重与悬吊力形成平衡状态,在混凝土灌注过程中,由于下列原因引起钢筋笼上浮:①钢筋笼在孔口固定不牢固或提升导管用力过猛,将钢筋笼钩挂;②混凝土面到达钢筋笼底面时,导管埋深过浅,灌注量过大或混凝土面超过钢筋笼底一定高度时,导管埋深过大;③混凝土质量差,对于易离析、坍落度损失大的混凝土,都易使钢筋笼上浮,解决的办法是正确操作,用吊筋临时固定,灌注过程中加强观测,确保混凝土质量及加快混凝土灌注。4)桩头质量控制36
当凿除桩顶浮浆层后,应保证设计的桩顶标高及桩身混凝土质量。在钻孔灌注桩施工中,要想保证桩头的质量,必须控制好最后一次灌注量,桩顶不得偏低,凿出浮浆高度后必须保证暴露的桩顶混凝土达到设计强度值,要求灌注混凝土的高度要超过桩顶标高。必须重视影响桩头质量的因素,采取如下控制措施:①严格成孔工艺,清孔彻底,采用正确的水下混凝土灌注工艺,使钻渣、泥皮被顶起至桩顶,在桩头形成较厚的浮浆层;②施工中应测准混凝土上升面标高;③应确定合理的超灌量,根据浮浆层厚度及桩顶标高附近的工程地质情况,取0.7m的超灌高度;④清孔泥浆要满足要求,灌注混凝土前,要进行孔底泥浆取样,孔底50cm范围内的泥浆比重≤1.20、粘度≤28s;⑤在混凝土灌注过程中,尽量少上下活动导管,导管埋深要在2~6m范围。8.5质量保证制度8.5.1、建立健全质量保证体系(见附表3),严格按质量体系中规定的责权利要求运作,把质量管理的每一项工作具体落实到每一个岗位者中去,使质量工作事事有人管,专职部门岗位把关,办事有标准,工作有检查,使项目部的每个人都担负起质量责任:质量是企业生命,质量责任重于泰山。8.5.2制订创优规划,确保工程达全优标准,为整体工程创优打下基础,并根据创优规划,认真组织落实各项措施。8.5.3强化全员质量意识、牢固树立“百年大计,质量第一”的企业经营思想,将岗(班)前教育、岗位培训做为质量管理的先导措施,把质量管理工作变为每个职工的自觉行动,在施工中严格要求,严格管理,培养开拓求实,精益求精的良好作风。同时,注意抓好工程质量的稳定性和执行标准的自觉性。8.5.4、坚持质量管理责任制制度,做到目标明,任务清,定岗定责。施工队对个人、项目部对施工队逐级考核。实行质量否决权,引入竞争机制,落实奖罚措施,密切与经济挂钩,在承包中把质量作为计价浮动标准,做到“一包三保”(即:包任务、保质量、保安全、保工期)。积极开展质量的竞赛活动,对优质的重奖,不合格的重罚,坚持标准不含糊,不凑合,不迁就。工程未经签证不予验工计价。8.5.5、工程技术人员以高度的责任心和积极的工作态度投入到工作当中去,尽职尽责,抓好施工过程中各工序质量的管理,坚持“三工”36
制度;细心领会设计意图,做到工前交底准确明了;密切把握工中的动态因素,工中检查指导细致严格,发扬优点纠正不良现象;工后进行经常性的总结评比,使工程质量得到良好的控制。在施工过程中严把质量关的同时,注重抓好技术交底,图纸资料复核、测量放样、材料检验、内业资料整理、各种签证的办理,工程日志的填写等关键环节,促使工程一次成优。8.5.6、在质量管理上,积极配合建设、设计单位搞好各种监督、检查。8.5.7、严格施工管理中的质量标准,做到按程序施工。8.5.8、狠抓工程质量管理的落实,充分发挥各级质量监察组织的作用。9.5.9、加强测量人员的管理,保证测量质量。对所埋设的护桩要进行每天复核;测量仪器精确可靠,定时校正。8.5.10、对关键工艺、工序实行技术员跟班作业,指导、监督质量的实施。8.5.11、质量举报制度在项目部驻地和施工现场,设质量举报箱,所有不按规范要求作业,尤其是在隐蔽工程的施工中进行弄虚作假的,经发现,人人都可举报。凡举报属实者,给举报人一定的物质及经济奖励。被举报的单位和有关责任人,将视情节轻重,给予相应的处罚。8.5.12、旁站制度为了保证隐蔽工程的施工质量,在关键部位实行技术人员旁站制度,例如对位插桩、接桩焊接、送桩等工序,都要求现场技术人员进行旁站监督。8.5.13、实行质量终身制,建立单位工程质量卡片制度根据谁施工谁负责的原则,实行质量问题终身负责制,所承建的每个单位工程,都建立质量卡片,并随竣工文件一起存档。在交付使用以后,发生何种质量问题,可随时找到有关责任人,达到工程质量的可追溯性。8.5.14进行信息控制:每天及时汇总检测信息,项目部进行分析,提出相应措施,必要时汇报监理业主等有关部门,及时采取措施,保证工程质量。36
9.确保安全生产的技术组织措施本工程安全生产目标:见1.2.4。9.1安全管理组织机构施工中严格执行公司的HSE(职业健康安全、环境)管理手册和体系程序文件,制定安全管理体系(如下图示)项目经理HSE经理施工员安全员CFG桩钻孔桩修理组破除组综合组测量组9.2主要职能人员职责9.2.1项目经理——负责对本项目的施工全过程进行控制,对工程项目部实施安全文明管理,是施工安全的第一责任人;——贯彻落实各项安全方针、政策和法律、法规、制度,制定各项安全生产管理办法并监督实施;——对施工中出现的安全问题和发现的安全隐患及时解决,并对违反安全管理制度的人员给予处理。9.2.2HSE经理:——负责对项目文明生产、安全过程控制的全面管理,听取安全员对安全工作的汇报,并对有关安全的技术方案进行审核;——随时接受上级各部门安全人员的指导、监督和检查;36
——支持、指导安全管理人员的工作,负责施工现场的安全,对专职和兼职安全员以及特殊工种持证上岗负责;——负责组织对施工现场进行定期安全检查,消除安全隐患,杜绝安全事故发生,组织项目安全培训和学习;——若发生安全事故,做好现场保护工作及抢救工作,并在24小时内上报公司和当地政府有关部门;——定期召开安全工作会议,总结安全工作经验,安排下一步工作计划。按要求参加业主组织的安全例会及其它活动。9.2.3安全员——定期向HSE经理进行工作汇报,并提出有关安全建议;——编制具体安全制度及安全技术措施,对施工安全技术负责;——主持日常安全工作,进行安全检查,及时发现并处理安全隐患;——进行班组安全技术交底工作,做好施工班组人员的上岗安全教育;——各工种、各分部(分项)工程,必须进行全面、具体、有针对性的安全技术交底,交底双方履行签字手续;9.3制定并执行HSE管理方案9.3.1公司对工程项目进行总体策划,具体分析施工过程中的危险因素和环境影响,制定事故预防措施,配置适合的资源。项目经理是安全生产管理第一责任人,HSE经理主管安全生产、程序运行工作,作业班组除带班班长管安全外还设一名专职人员管理安全工作。所有参与本工程施工的人员必须经过安全培训并持证上岗。9.3.2安全检查制度为了使国家和上级有关安全生产的政策、法规得到具体落实执行,对施工安全工作需经常性的组织检查(定期检查、季节性检查、班前班后检查),对查出的问题责令有关部门及时解决。对查出的有重大伤亡事故危险的隐患,检查部门应签发停工指令书,受检查单位必须立即整改、整改后报告检查单位,复查合格后方可施工。9.3.3安全培训和教育9.3.3.1安全培训的教育是保障安全生产的重要基础工作,未经安全生产教育培训的人员,不得上岗作业。开展多种形式的安全培训教育工作,使项目经理、技术管理人员以及每个施工作业人员,都能够掌握、重视相应的施工安全知识,并予以执行。36
9.3.3.2施工前对项目施工人员进行安全生产知识教育,组织学习和工程有关的安全生产规章制度及岗位安全技术操作规程。9.3.3.3定期组织现场施工人员进行安全培训教育。9.3.3.4每道工序前由安全员对施工人员进行现场安全技术交底。9.3.3.5坚持每周一的安全会制度,总结前周安全生产工作,布置本周安全生产重点,使人人心中有数,提高安全生产意识。9.3.3.6坚持班前会制度,每日上班前在交待布置生产任务的同时,交待布置安全生产工作,对安全防患重点要详尽布置交待,做到万无一失。9.4施工安全措施9.4.1施工人员必须持证上岗,不得违章作业,违章指挥。9.4.2施工人员进入现场必须戴安全帽,严禁穿高跟鞋、拖鞋上班。9.4.3施工前必须仔细检查机械各部位,并试运转,然后使用,保证机械性能良好,不得带病工作。9.4.4钻机司机施工操作必须思想集中,并且注意机械运转情况,发现问题及时解决。9.4.5钻机应放置平稳,安装后钻杆中心线的偏斜小于全长的1%9.4.6钻孔中如遇卡钻,应立即切断电源,停止下钻,在未查明原因前不得强项启动。9.4.7钻孔过程中如遇有机架晃动、移动、偏斜,应立即停钻。9.4.8泵管铺设应尽量减少弯曲,支撑应牢固,接头处应连接可靠。9.4.9清洗蹦管时,出口前方10米内不得有人。9.4.10钻孔时,严禁用手清除螺旋片上的泥土。9.4.6施工中一切动作必须统一信号,统一指挥。全体施工人员必须集中精力,指挥人员信号明确,对任何人发出的紧急信号必须执行。9.5施工用电安全措施9.5.1严格按有关规定安装线路及设备,用电设备都要安装地线,不合格的电器器材严禁使用。库房、油库严禁焰火,油库施工场地要安装避雷装置。9.5.2配电箱开关分开设置,必须坚持一机一闸用电,并采用两级漏电保护装置;配电箱、开关箱必须安装牢固,电具齐全完好,注意防潮。9.5.3现场照明:照明电线绝缘良好,导线不得随地拖拉或绑在脚手架上。照明灯具的金属外壳必须接零,室外照明灯具距地面不低于3m,室内距地面不低于2.4m。9.5.436
配电箱、开关箱:使用标准电箱,电箱内开关电器必须完整无损,接线正确,电箱内设置漏电保护器,选用合理的额定漏电动作电流进行分级匹配。配电箱设总熔丝、分开关,动力和照明分开设置。金属外壳电箱作接地或接零保护。9.5.5架空线:架空线必须设在专用电杆(水泥杆、木杆)上,严禁架设在树或脚手架上,架空线装设横担和绝缘子。架空线离地4m以上,机动车道为6m以上。9.5.6接地接零:接地采用角钢、圆钢或钢管,其截面不小于48mm2,每二根接地之间间距不小于2.5m,接地电阻符合规定,电杆转角杆,中断杆及总箱,分配电箱必须有重复接地。9.5.7用电管理:安装、维修拆除临时用电工程,必须由电工完成,电工必须持证上岗,实行定期检查制度,并做好检查记录。10、确保文明施工的技术组织措施10.1工地入口处设醒目“六牌两图”。六牌两图须制作美观,挂置整齐。同时需悬挂宣传标语横幅。10.2施工现场应经常更换张贴宣传标语,所有机械及设备都应有单位醒目标志。10.3合理进行施工现场的平面布置,作到计划用料,使现场材料堆放降到最低,保证现场道路通畅。10.4进入施工现场的施工人员必须穿戴单位统一工作服和统一安全帽,管理人员与施工人员的安全帽颜色要区分。同时要佩戴本工程专用的工作证,工作证标明姓名、职务、身份及编号,在现场期间应一直佩戴。10.5项目部在施工作业前要进行人员、作业风险识别及防范措施等10.6在作业过程中对有毒有害物品、油料、易燃易爆品、粉尘、噪声、垃圾等污染源进行有效的控制。36
10.7各种油料应在容器内存放,集中堆放,设置警示牌。10.8工地废料、废机油等及时回收,严禁随地乱到,油料对地面造成污染时应采取措施进行清理。10.9废水、泥浆排放须经业主同意,排放到指定位置。所有排放的废水应不对环境、水体造成污染。运输车辆进出施工现场,作好泥土清除工作,不得污染周围道路及环境。10.10降低施工噪音控制噪声对环境的影响,满足《建筑施工场界噪声限值》(GB12523-90)和《城市区域环境震动标准》(GB10070-88)的要求。10.11施工产生的施工垃圾各班各组必须及时清除,做到工完料尽场清,随时保持工地整齐清洁。10.12机具修理要有防止机油泄露的措施,不准丢弃废零件。11、确保工期的技术组织措施11.1施工进度计划从2007年11月15日开工至2008年2月28日完成。11.2工期保证措施本工程在寒冷的冬季施工,而且要经过春节假日,所以工期安排和保证上要重点把握天气和节假日的影响。11.2.1组织措施(1)落实各层次的进度控制人员的具体任务和工作责任。项目部成立以后,做好以项目经理为首的进度控制组织系统,做好现场劳力、材料、机械的协调准备工作,保证在施工时不出现窝工现象;加强对项目部的各类管理人员的教育工作,使他们到岗尽职,以有利于各项工作的有效展开。36
(2)强化生产指导机构,树立现场施工人员的绝对权威性,前后紧密配合,在劳力安排、材料运输、机械管理、生产后勤方面一切必须服从生产需要。任何人必须服从分配听指挥,对作业计划完成情况,进行每月跟踪研究、分析,牢牢掌握生产主动权,对完不成生产计划的及时查原因、订措施。(3)加强计划管理,建立班组会、每周生产例会、专题检查会等,针对性和群众参与性制度。落实总工期,不断对照日计划、周计划,检查计划各节点工段工期控制的执行情况,及时调整,动态控制,确保计划总工期的实现。11.2.2技术措施(1)根据施工总工期控制,编制作业计划。根据计划,在施工过程中加强人力、物力、技术调度,保证材料的供应,每月每旬对照检查计划执行情况,及时调整。(2)劳动力的选用严格按单位的有关规定执行,调动本单位内部的熟练技术工人参战,注重提高操作工的技术素质,加强岗前培训工作,确保基本功过硬,以提高工作效率。(3)加强原材料、商品混凝土的采购管理,多点联系,择优选购;避免由于材料供应不及时或出现质量问题而耽误工期。(4)对投入本工程的各类施工机械、小型工具等,进场前必须进行检查维修,必要时购置,施工中不断加强保养和检修,以保证机具的完好性,从而保证和提高机具使用率,以免机械器具故障或短缺而影响工程进度。设备管理人员,要选配具有较好的技术素质较强的事业心和责任感的同志担任。(5)加强施工技术管理,各工序施工前要审图,进行详细技术交底。施工中执行三检制,对每一工序的质量进行跟踪检查把关,发现质量问题及时整改,以免影响下一道工序的施工。(6)加强质量管理,严格按质量保证措施进行质量控制,做到操作有法,跟班检查,确保各工序质量合格,杜绝因工程质量引起返工、停工而延误工期。(7)加强对现场周边环境的协调,以免影响工程施工;加强对内部后勤服务的管理,提高使职工专心施工的生活质量;加强对施工中人员、电器、机械的安全监督,落实安全措施,避免因安全因素而影响工程施工进度。(8)处理好各种外部关系,争取一个良好的施工环境。与建设、设计、监理单位密切联系,理顺关系,搞好团结和友谊,并依靠建设单位,加强密切协作配合,确保施工顺利进行。服从甲方协调,密切与本工程相关单位的合作与配合。11.2.3合同措施36
项目部与各班组鉴定施工合同的合同工期,及各材料供应商供货日期与工程有关进度计划目标相协调,下达施工任务书。在施工过程中,全面推行承包责任制,层层落实生产指标,开展班组之间的竞争,设立“进度计划完成奖以及质量信得过奖”,制定奖惩制度,做到奖罚分明,消灭大锅饭,奖励先进,充分调动积极性,把质量进度搞上去,对完不成计划而造成经济损失的,追究其责任。11.2.4经济措施为保证工程工期的实现,必须有资金保证,我单位对本工程实行专款专用制。并备有一定资金作为本工程的流动资金,以防建设单位资金一时不到位,而影响工程进度,从而保证工程工期进度不受资金的影响。从简生活设施开支,清减办公用品的不必要支出和压减非正常的招待费等不合理花销,全力保障有限的资金用于工程和职工的工资发放上。11.2.5信息管理措施在工程施工中,不断地收集施工实际进度的有关资料进行整理统计,与计划进度比较,定期向建设单位、监理单位提供比较报告。11.2.6节假日管理措施(1)发扬艰苦奋斗的作风,节假日不停工。(2)领导跟班作业,及时发现并解决问题。(3)合理安排轮休制度,作好节假日的人员安排。(4)提高节假日的职工待遇,形成稳定健康安全的施工环境。(5)协调相关合作单位,作好节假日施工的配合工作。11.2.9季节性施工措施(1)编制专门的冬季施工措施,保证工程质量和进度。(2)理安排各工种工作时间,充分利用气温高的日子,加班加点,按期完成施工任务。总之,我单位根据合同工期,编制切实可行的施工总进度计划,在其控制下签发施工任务书。并做好施工进度记录,填好施工进度统计表,协调各方面关系,及时、灵活、准确、果断地采取措施,排除各种矛盾,加强各薄弱环节,实现动态平衡,保证完成作业计划和实现工期目标。36
12、冬季施工措施12.1冬季施工质量控制12.1.1冬季施工前要认真审核施工图纸,还要检查冬施措施、热源、设备及各种材料的落实情况,如不符合冬施规定,不准施工。12.1.2在施工过程中要设专人负责做好对原材料中的加热、结构保温、测温、防冻剂的掺用、试块的制作和养护工作,并按要求做好记录,随时掌握质量情况,发现问题及时纠正,杜绝质量和隐患的发生,切实保证质量。12.2钻孔灌注桩及CFG桩冬施措施12.2.1泥浆温度不得低于5℃。12.2.2混凝土填入土孔的温度不应低于5℃。12.2.3应合理布置泥浆池及循环管路,停止工作前要放净管道中的水和泥浆,以防冻裂和堵管,各上水管及开并应有防冻保护;平台和孔口操作部位要配备铲除积雪的工具。在泥浆使用保证泥浆温度不低于5℃,在泥浆使用过程中保证施工的连续性,施工间断时要采用蒸汽养护的方式,保证施工质量。12.2.4CFG桩所用材料中不得夹带冰雪和冻团等杂质。12.2.5钻孔灌注桩在气温低于0℃36
度以下浇筑时,应采取保温措施,浇筑温度不得低于5℃,桩顶砼采用蒸汽掩护,未达到强度标准值的50%以前不得受冻。12.2.6冬季施工砼质量的检验,应遵循国家施工验收规范和质量验评标准有关规定,砼试块除应按施工验收规范规定留置外,尚应增设二组与结构同条件养护的试块,一组用以检验砼受冻前的强度,另一组用以检验转入常温养护28天的强度。12.2.7冬季施工时CFG桩的混合料入孔温度不得低于5度,保护层和桩头清除至设计标高后,要用草帘、草带等保温措施进行覆盖。12.3钢筋工程及焊接工程冬施措施12.3.1钢筋冷拉、冷弯温度不宜低于-20℃。负温下冷拉后的钢筋应逐根进行外观检查,其表面不得有缺陷和局部颈缩。当温度低于-20℃时,严禁对低合金钢筋进行冷弯。12.3.2冬季钢筋焊接宜在室内操作,必须在室外焊接时,最低温度不宜低于-20℃,并采用防风雪措施。焊后的接头严禁立即碰到冰雪。12.4机械设备冬季施工措施12.4.1冬季施工前应对机械设备进行一次冬季技术保养,及时换用冬季燃、润油料,每次工作前要按规定进行预热。12.4.2各类机械停止工作时,应将水箱、发动机、机油散热器等存水放尽;加添防冻剂的车辆要检查防冻效果;油箱和油料容器冻结时,禁止明火烘烤,不可硬拖、硬拉、硬顶起动。12.4.3冰雪天作业,雨刷器要保持良好,机械刹车系统要认真检查,严禁车辆带病工作;行车时,要减速慢行;设备转移、长途行车需装挂防滑链。12.4.4制定防火、防爆、防触电等安全措施,并对全体参加冬施人员进行安全技术交底,建立健全安全措施,备齐安全防护用品。12.4.5工棚内安装火炉必须经防火负责人批准,火炉使用前要明确专人负责,同时制定防火制度。12.4.6火源附近不得使用草帘、苇席等施工保温材料,施工中根据生产需要,用多少,领多少。12.4.7工地易燃物附近要禁止烟火,要明确禁火区,禁火区焊接和气割要经过审批,并备好灭火器材,而且要有专人负责防火和灭火。12.4.8临时拉接电线要符合安全要求;水池、灭火栓等要采取防冻保温措施。36
13、施工总进度表按照工期要求,考虑冬性和节假日的影响,排定施工进度计划表。具体见附件:施工进度计划表14、拟投入的主要施工机具、设备计划安排表为了工程需要,我公司投入先进的配套齐全的机械设备进场,从而加快工程进度,确保工程质量,机械设备配备体现合理高效、优化的原则。根据本工程的施工特点,工期要求,拟投入的机械设备详见主要施工机械设备表(见附表)。15、人员进场计划安排表为了更好的为业主服务,我们在现场条件允许的情况下,在施工中,应加强管理,合理安排各工序间的流水搭接施工,提高工作效率,确保按合同工期要求,高质量地完成该工程的施工任务。组织安排有类似施工经验人员进场,全面履行合同条款,确保工程优质、安全,并提前完成工程任务。特殊岗位人员均实行挂牌上岗。(详见附表劳动力计划表)36
附表1:施工质量保证体系施工过程保证全过程控制方案经济责任制严格施工纪律加强基础工作建立动态管理质量联合检查奖优惩劣逐项承包提高工序能力材料检验质量否决权工程质量反馈施工工艺检验经济保证质量检验保证质量检验方案检验标准检验方法检验手段36
附件8:计划投入的主要施工机械和检测设备表序号机械名称型号规格数量国别产地制造年份额定功率(KW)能力来源进场时间备注1挖机带破碎锤EX3002辆合肥2001140良好自有11.15破砼2自卸汽车8~154台济南2001130良好自有11.152工程钻机GPS—102台江苏200237良好自有11.183泥浆泵3PNL3台江苏20025良好自有11.15泥浆输送4履带式起重机W10011台上海2001120良好自有11.155交流电焊机BX3-500-12台四川200215良好自有11.15钢筋笼加工6钢筋切断机GQ40J42台上海20025良好自有11.157钢筋调直机TK22台上海20025良好自有11.158泥浆运输车3辆2002良好自有11.189长螺旋钻机ZKL6002台郑州200350良好自有11.1536
10砼泵车电动2台郑州50良好11.2011混凝土输送泵若干良好11.2012全站仪GTS-3111套日本良好自有11.15测量13水准仪DS31台苏州良好自有11.15标高14塌落度仪2杭州2002良好自有15土工、混凝土试验仪器1套试验、检测36
附件9:用工计划表用工计划表周工种第1周第2周第3周第4周第5周第6周第6周第7周第8周第9周第10周第11周第12周第13周第14周第15周第16周挖机司机222汽车司机5553333333333钻机司机2222222222222211吊车司机1111111111111111混凝土工6668888888888444钢筋工666666666666电焊工222222222222普工8888888888888444试验员2222222222222111测量工3333333333333333电工1111111111111111合计3838383636363636363636363616151536
