- 76.50 KB
- 9页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'邢台眼科医院门诊医技楼及车库工程土方开挖施工方案编制人:张稳审核人:张利云审批人:杨冰河北建设集团有限公司编制日期:2011-05-149
邢台眼科医院门诊医技楼及车库工程土方开挖施工方案一、工程概况本工程位于场地位于邢台市襄都北路西侧50m,泉北东大街北侧50m。场地地貌上属于太行山东麓山前冲、洪积平原区。二、工程地质及设计情况根据中冶地勘岩土工程有限责任公司提供的岩土工程勘察报告,按地层沉积年代、成因类型,本工程土层按地层岩性及其物理力学性质,划分为6个大层。现对本场地的地层岩性及其分布特征分述如表1。地层岩性及其分布特征分述表1分层编号岩土名称地层描述天然重度层厚(m)剪切试验Cuu(KPa)φK(度)①杂填土杂色,稍湿,松散状态,为建筑垃圾,局部为近期人工填土18.00.30—3.8010②粉质粘土黄褐色,可塑,韧性、干强度中等,属中性塑性土。19.20.90—5.6031.713.8②1中砂灰白色,稍湿,分选性一般,磨角度中等,松散,透镜体分布。18.03.00025③粉土褐灰色,稍湿,密实,干强度,韧性较低,19.70.60—6.229.911.8③1中砂灰白色,湿,分选性一般,磨角度中等,稍密—中密。18.00.20—3.80030④粗砂褐黄色,湿—饱和,分选性一般,磨圆度中等,中密19.26.50—13.600359

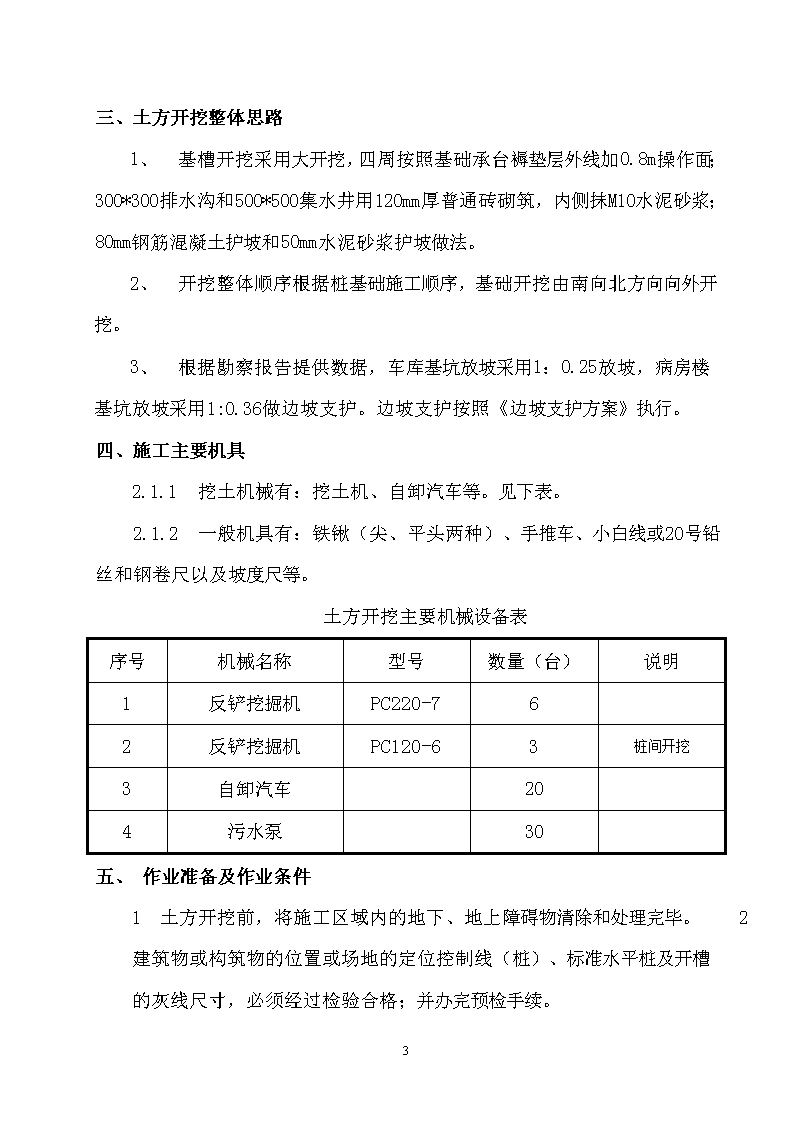

三、土方开挖整体思路1、基槽开挖采用大开挖,四周按照基础承台褥垫层外线加0.8m操作面;300*300排水沟和500*500集水井用120mm厚普通砖砌筑,内侧抹M10水泥砂浆;80mm钢筋混凝土护坡和50mm水泥砂浆护坡做法。2、开挖整体顺序根据桩基础施工顺序,基础开挖由南向北方向向外开挖。3、根据勘察报告提供数据,车库基坑放坡采用1:0.25放坡,病房楼基坑放坡采用1:0.36做边坡支护。边坡支护按照《边坡支护方案》执行。四、施工主要机具2.1.1挖土机械有:挖土机、自卸汽车等。见下表。2.1.2一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。土方开挖主要机械设备表序号机械名称型号数量(台)说明1反铲挖掘机PC220-762反铲挖掘机PC120-63桩间开挖3自卸汽车204污水泵30五、作业准备及作业条件1土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕。2建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。9
3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。4施工机械进入现场所经过的道路应事先经过检查,必要时要进行加固或加宽等准备工作。5施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定,见《土方开挖平面布置图》。6在机械施工无法作业的部位和修整边坡坡度、清理槽底、清理桩间土等,均应配备人工进行。7熟悉图纸,工长向施工班组做好技术交底。六、施工工艺1、工艺流程:确定开挖的顺序和坡度→分段分层平均下挖→修边和清底→边坡防护→挖排水沟2、坡度的确定:车库基坑放坡采用1:0.25放坡,病房楼基坑放坡采用1:0.36做边坡支护。3、开挖基槽时,应合理确定开挖顺序、路线及按照图纸要求确定开挖深度,见后附《土方开挖平面布置图》及施工图纸承台下垫层标高。4、采用反铲挖土机开挖基槽,其施工方法采用端头挖土法:挖土机从基槽由南向北运行,以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的后面装运土。挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基槽深度的1/2。5、在开挖过程中,应随时检查槽壁和边坡的状态。深度大于2m9
时,根据土质变化情况,应做好基槽的支撑准备,以防坍陷。6、开挖基槽时,不得挖至设计标高以下,为保证不破坏桩头,在设计标高以上暂留50cm土不挖,以便在抄平后,由人工挖出。7、在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。8、修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。9、槽底修理铲平后,进行质量检查验收。10、雨期施工:雨期施工在开挖基槽时,应注意边坡稳定。同时做好边坡防护,如遇下雨应在槽边苫盖塑料布,防止雨水冲刷槽壁造成滑坡或坍塌。经常对边坡、支撑、土袋进行检查,发现问题要及时处理。七、质量标准(一)、保证项目:1、基坑、基槽、场地的基土土质必须符合设计要求,并严禁扰动。(二)、允许偏差项目,见表l-5。土方工程的挖方和场地平整允许偏差值表1-5序号项目允许偏差(mm)检验方法1表面标高+0用水准仪检查2长度-50用经纬仪、拉线9
和尺量检查3宽度-04边坡偏陡不允许观察或用坡度尺检查1、对定位标准桩、轴线引桩、标准水准点等,挖运土时不得撞碰、也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。2、土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。3、施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。八、安全防护(一)、基槽四周防护措施①做好排水,保证槽底和基坑边坡土不出现塌陷、塌方。②土方开挖每次开挖基槽边坡不应超过2.0米,边开挖边做基坑支护。③槽边场地全部采用混凝土硬化,按2%放坡,并砌筑120mm厚0.3×0.3m排水沟,防止雨水冲刷出现塌方现象。在基础周边设置1.2m高的防护栏杆满挂密目式安全网,下面砌筑240mm厚300mm高挡水台,保证坑边杂物不落入坑内。④基坑周边5m范围内不得堆放任何重物。安排专人对坑边1.5m9
范围内杂物进行清理,保证杂物不落入坑内。⑤加强对坑边作业人员的教育。对坑内作业人员的教育,坑内作业人员必须正确佩戴安全帽。(二)、边坡支护方法1、排除地表水、地下水。2、做好边坡防护,严格按照《边坡施工方案》进行。3、挖土应从上而下进行,严禁掏洞挖土施工。4、严格按照土质和深度情况进行放坡,放坡系数按施工规范执行。6、当施工时发现土壤有裂缝,落土或滑动现象时,应采取加固措施或排除险情后再施工。7、吊运土方的绳索、滑轮、钩子等应牢固。起吊时,垂直下方不得有人。8、拆除支撑时,应从下而上逐步拆除。更换支撑、支架时,应先架上新的,再拆下旧的,各种支撑方式都要设好上下阶梯,禁止踩踏支撑上下。(三)、雨季和夜间施工要求:1)应全面检查原有排水系统,进行疏浚,必要时增加排水措施,保证水流畅通。2)雨季施工应对运输道路采取防滑措施,以保证正常运输和安全。大风大雨期间应暂停施工。3)夜间施工应有足够的照明,在深坑、陡坡等危险地段应增设红灯标志,以防发生伤亡事故。4)上、下坡推车,车上应加控制刹,行车时两车距离不得少于6米(下坡更应当放长);下坡道上严禁停放车辆,下坡时禁止人坐在车上顺坡溜滑。9
(四)对工人进行安全教育1、进入现场必须遵守安全生产六大纪律2、挖土中发现管道、电缆及其他埋设物应及时报告,不得擅自处理3、挖土时要注意土壁的稳定性,发现有裂痕激倾塌可能时,人员要立即离开并及时处理。4、人工挖土,前后操作人员距离不应小于3m,堆土要在1m以外,并且高度不得超过1.5m。5、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物件堆在支撑上,不得带支撑下行走或站立。6、机械挖土,启动前应检查离合器、钢丝色绳等,经空车试运转正常后再开始作业。7、机械操作重进铲不可太深,提升不应过猛。8、机械不得在输电线路下工作。在输电线路一侧工作,不论在任何情况下,机械的任何部位与空输电线路的最近距离应符合安全操作规程要求。9、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2m停、驶。运土汽车不开进基坑平行行驶,防止塌方翻车。10、配合挖土机的清坡、清底工人,不准在机械回转半径下工作。11、向汽车上卸土应在车子稳定后进行,禁止铲斗从汽车驾驶室上越过。12、基坑四周必须设置1.2m高的护栏并进行围档,要设置一定数量临时上下施工马道。13、场内道路应及时整修,并铺0.6m9
厚山皮石,确保车辆安全通畅,各种车辆应有专人负责指挥引导。14、在开挖基坑时,必须在四周设置排水沟,排水沟截面为0.6×0.6m,以免基坑积水,影响基坑土结构。16、清坡、平地人员必须根据设计标高组织设计对方,不得堆于基坑外侧,以免引起地面堆载超负荷体位移、滑坡。18、开挖土的土方,不得堆于基坑外侧,以免引起地面堆载超负荷体位移、半桩位移或支撑破坏。19、挖土机不得在施工中碰撞支撑和桩位,以免一起支撑破坏后拉损。9'
您可能关注的文档
- 土方开挖施工方案29620.doc
- 深基坑土方开挖施工技术.pdf
- 深基坑土方开挖施工技术探讨.pdf
- 郑东新区龙子湖工程施工第二标段土方开挖施工.pdf
- 基坑支护及土方开挖施工现场计划方案(00002).pdf
- 土方开挖施工现场方案.doc
- 市政道路工程土方开挖施工技术要点分析.pdf
- 土方开挖施工技术交底大全记录.doc
- 土方开挖施工.doc
- 基础地梁、承台土方开挖施工现场计划方案.doc
- 土方开挖施工现场计划方案(范本).doc
- 软土地区深基坑土方开挖施工的探讨.doc
- 土方开挖施工方案56505.doc
- 基础土方开挖施工方案(1).doc
- [精品]土方开挖施工方案.doc
- 【精品】浅基础土方开挖施工方案.doc
- 水区冬季土方开挖施工方案.doc
- 辛集化工锅炉房----化水车间土方开挖施工方案.doc
