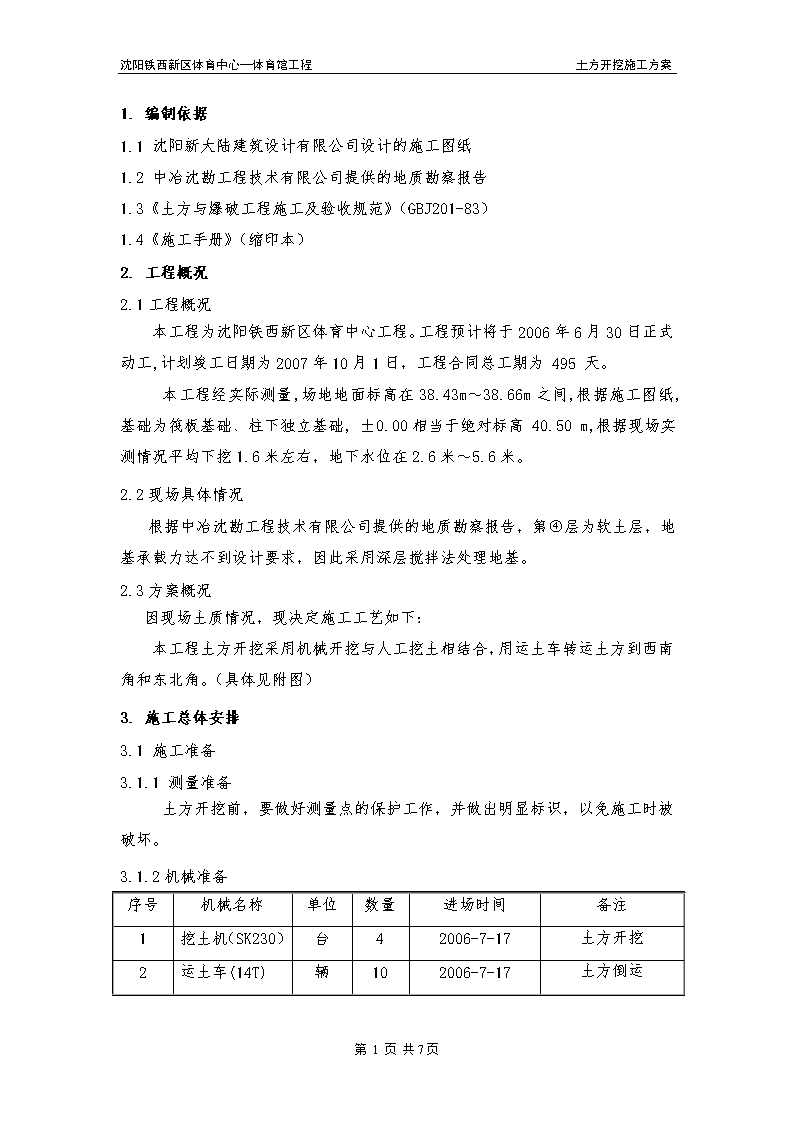

沈阳铁西新区体育中心—体育馆工程土方开挖施工方案1.编制依据1.1沈阳新大陆建筑设计有限公司设计的施工图纸1.2中冶沈勘工程技术有限公司提供的地质勘察报告1.3《土方与爆破工程施工及验收规范》(GBJ201-83)1.4《施工手册》(缩印本)2.工程概况2.1工程概况本工程为沈阳铁西新区体育中心工程。工程预计将于2006年6月30日正式动工,计划竣工日期为2007年10月1日,工程合同总工期为495天。本工程经实际测量,场地地面标高在38.43m~38.66m之间,根据施工图纸,基础为筏板基础、柱下独立基础,±0.00相当于绝对标高40.50m,根据现场实测情况平均下挖1.6米左右,地下水位在2.6米~5.6米。2.2现场具体情况根据中冶沈勘工程技术有限公司提供的地质勘察报告,第层为软土层,地基承载力达不到设计要求,因此采用深层搅拌法处理地基。2.3方案概况因现场土质情况,现决定施工工艺如下:本工程土方开挖采用机械开挖与人工挖土相结合,用运土车转运土方到西南角和东北角。(具体见附图)3.施工总体安排3.1施工准备3.1.1测量准备土方开挖前,要做好测量点的保护工作,并做出明显标识,以免施工时被破坏。3.1.2机械准备序号机械名称单位数量进场时间备注1挖土机(SK230)台42006-7-17土方开挖2运土车(14T)辆102006-7-17土方倒运第6页共7页

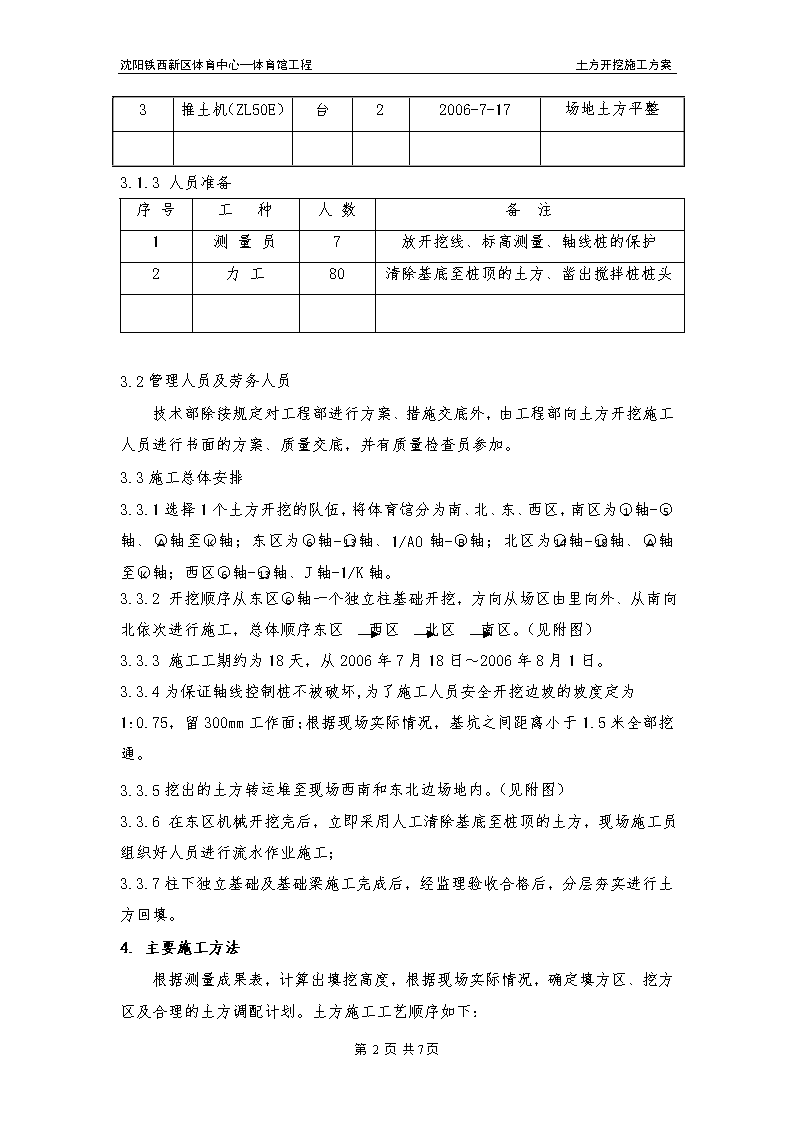

沈阳铁西新区体育中心—体育馆工程土方开挖施工方案3推土机(ZL50E)台22006-7-17场地土方平整3.1.3人员准备序号工种人数备注1测量员7放开挖线、标高测量、轴线桩的保护2力工80清除基底至桩顶的土方、凿出搅拌桩桩头3.2管理人员及劳务人员技术部除按规定对工程部进行方案、措施交底外,由工程部向土方开挖施工人员进行书面的方案、质量交底,并有质量检查员参加。3.3施工总体安排3.3.1选择1个土方开挖的队伍,将体育馆分为南、北、东、西区,南区为轴-轴、轴至轴;东区为轴-轴、1/AO轴-轴;北区为轴-轴、轴至轴;西区轴-轴、J轴-1/K轴。3.3.2开挖顺序从东区轴一个独立柱基础开挖,方向从场区由里向外、从南向北依次进行施工,总体顺序东区西区北区南区。(见附图)3.3.3施工工期约为18天,从2006年7月18日~2006年8月1日。3.3.4为保证轴线控制桩不被破坏,为了施工人员安全开挖边坡的坡度定为1:0.75,留300mm工作面;根据现场实际情况,基坑之间距离小于1.5米全部挖通。3.3.5挖出的土方转运堆至现场西南和东北边场地内。(见附图)3.3.6在东区机械开挖完后,立即采用人工清除基底至桩顶的土方,现场施工员组织好人员进行流水作业施工;3.3.7柱下独立基础及基础梁施工完成后,经监理验收合格后,分层夯实进行土方回填。4.主要施工方法根据测量成果表,计算出填挖高度,根据现场实际情况,确定填方区、挖方区及合理的土方调配计划。土方施工工艺顺序如下:第6页共7页
沈阳铁西新区体育中心—体育馆工程土方开挖施工方案障碍物清除确定开槽灰线土方开挖土方转运人工开挖凿出搅拌桩桩头修整基底及边坡验收4.1、土方开挖本工程土方开挖采用机械开挖及运土车转运与人工挖土相结合。4.1.1、清除场地及拆除工程工程施工前,清除施工范围内的树木、树根、垃圾、废料、残渣等,并应堆放在指定地点。4.1.2、挖土方1)、施工前,与甲方、设计、监理一起将地下管网位置走向交代给现场施工员。施工员、测量员应认真熟悉图纸及施工方案。对挖土机操作人员及施工人员详细进行技术交底。使施工人员人人掌握各种技术要求和施工注意事项(特别注意地下管网位置和电缆位置)。2)、测量人员根据矩形控制网上的轴线位置,标高桩及方案开挖尺寸认真施测,施工中应经常测量水平标高等是否符合要求,出现偏差及时纠正。3)、安全防护措施a、对施工人员进行安全教育和技术交底。b、在转运基坑边缘上侧临时堆土或移动施工机械时,应与基坑边缘保持1m以上的距离,以保证坑边边坡的稳定。c、挖土机工作时,工作半径内严禁站人。d、土方施工应设专人观察坡体稳定情况,出现险情及时指挥人员撤离危险地段。e、夜间施工按场地面积及照度设置光线充足的照明灯,不留暗角。4.2.施工方法4.2.1总体顺序东区西区北区南区依次开挖,体育馆总体分为2个施工段组织流水施工,第1流水施工段(东区-北区)先从东区第6页共7页
沈阳铁西新区体育中心—体育馆工程土方开挖施工方案轴一个独立柱基础开挖,方向从场区由里向外、从南向北依次进行施工;第2流水施工段(西区-南区)从⒀轴一个独立柱基础开挖,方向从场区由里向外、从北向南依次进行施工(见附图)4.2.2基础开挖采用分两层开挖,第一层先采用挖土机从东区轴一个独立柱基础挖起,挖至水泥搅拌桩顶,第二层采用人工挖土,挖除桩与桩之间的土方,挖至基础垫层底标高。4.2.3机械开挖时每个挖土机配2~3台运土车辆,同时进行开挖。挖到标高后为保证施工进度,施工员组织人员进行下层土方的开挖,人员根据具体情况进行调配。4.2.4开挖表层的杂填土,运至体育馆东侧场地。4.2.5挖出的好土及砂按土质分别堆至现场东北场地和西南场地,堆土的高度不超过3米。卸土时,从外向里有序的进行堆土。在砂土的堆放场地安排推土机对土方进行平整堆放。并在西区预留施工道路,工程部派专人进行土的堆施工工作。4.2.6开挖边坡的坡度定为1:0.75,基坑坑底留300mm工作面。在边坡上口开挖时采用人工修坡,以尽量减少对轴线控制桩的破坏。4.2.7机械挖土至水泥搅拌桩顶后,人工开挖时采取边挖边测量,高程控制随时跟进的方式进行,在施工过程中,测量工与作业人员互相交底,以便施工过程中配合顺利,以免超挖。4.2.8东区的人工开挖出一定的工作面后,当水泥搅拌桩强度(7天)达到要求立即凿出多余的水泥搅拌桩后进行测量放线,放出基础垫层边线,安排支设模板的施工。4.2.9土方施工时,因现场机械较多由工程部组织相关的人员对现场进行总体调配。为解决上述问题,我们采用机械开挖和人工挖土相结合的方式。4.3.测量控制桩的保护根据现场开挖的实际情况,可能涉及到内侧、外侧的引测之控制桩,鉴于施工人员安全放坡按1:0.75,在理论上控制桩不应被破坏或受到影响,但是实际施工现场的不确定因素实为控制桩被破坏的隐患。第6页共7页
沈阳铁西新区体育中心—体育馆工程土方开挖施工方案鉴于此,对于控制桩的保护也显得尤为重要,因为一旦控制桩被破坏则前期所做的工作皆预示着被全盘推翻,并且可能会引起建筑物的整体偏移或者错位,更为严重的是将会极大地影响整个工程的工期,针对这种情况现场必须要做到桩位有专人看护以保证不被破坏,为后期工序的顺利进行打好基础。具体措施可为:在控制桩附近(300mm左右)插上刀旗,以便机械进行现场施工的时候司机能够清楚的看到控制桩的位置,对控制桩进行保护。5.质量保证措施5.1技术保证措施5.1.1严格按照国家有关规范、规程和设计要求施工,实行全面质量管理及按公司已通过认证的ISO9001程序进行。5.1.2分项工程要严格把关,明确责任分工。5.1.3及时做好各项施工记录、收集有关地质资料及试验数据,以便发现问题及时采取调整措施。5.2质量保证措施5.2.1质量保证项目1、土方开挖时,需随时进行标高的测量以免超挖。2、开挖时,应对平面控制点、水准点、每个基坑平面位置、水平标高、边坡坡度等经常复测检查。5.2.2允许偏差项目项次项目允许偏差(mm)检验方法1长度、宽度+200、-50用水准仪检查2边坡1:0.75用2米靠尺或水准仪检查3表面平整度20用水准仪检查4标高-50用水准仪检查第6页共7页
沈阳铁西新区体育中心—体育馆工程土方开挖施工方案6安全及文明施工6.1安全注意事项6.1.1机械施工时,危险区域内严禁站人。6.1.2夜间施工应有足够的照明。6.1.3进入施工现场人员一律戴安全帽,并接受入场教育。6.1.4施工现场禁止吸烟,绝对禁止明火。6.1.5现场电缆除移动部分外,其它部分应用钢管套护或埋入地下。6.1.6各种设备要有专人操作,除操作人员和维修人员外,其它人员不得随意乱动。6.1.7施工期间,安全员全面负责安全监督工作,发现不安全因素,随时排除,并采取预防措施。6.1.8土方施工机械和运输车辆在进场前进行彻底的检修和保养,确保施工期间机械的正常运转。6.1.9搞好现场的施工协调,严禁交叉作业。6.1.10施工员做好安全技术交底。6.1.11在边坡上1.5米范围内严禁堆放物品.6.1.12施工时要考虑挖掘机的工作半径,合理安排。6.1.13运土车辆在场区内行驶时,速度不得超过20公里/小时。6.1.14未尽事宜执行现行建筑安全操作规程、规范以及现场规定。6.2环保及文明施工措施6.2.1现场交叉作业要注意相互配合,听从指挥,发现问题及时解决。6.2.2所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车中带走,不得随处抛撒。6.2.3为保持环境卫生,避免运土车发生遗洒,运土车辆须做好防尘措施。卸完土的空车在场内要慢行,避免尘土飞扬。同时在大门出口处对轮胎上的外带土块进行清扫。6.2.4所有土方运输车辆进入现场后禁止鸣笛,以减小噪音。6.2.5现场内必须定点撒水降尘。6.2.6施工过程严格遵守环境保护和文明施工的相关规定。第6页共7页'
