'现代产业区标准厂房工程(一期)桩基施工方案编制:审核:批准:施工单位:中国水利水电第十三工程局有限公司2015-03-228

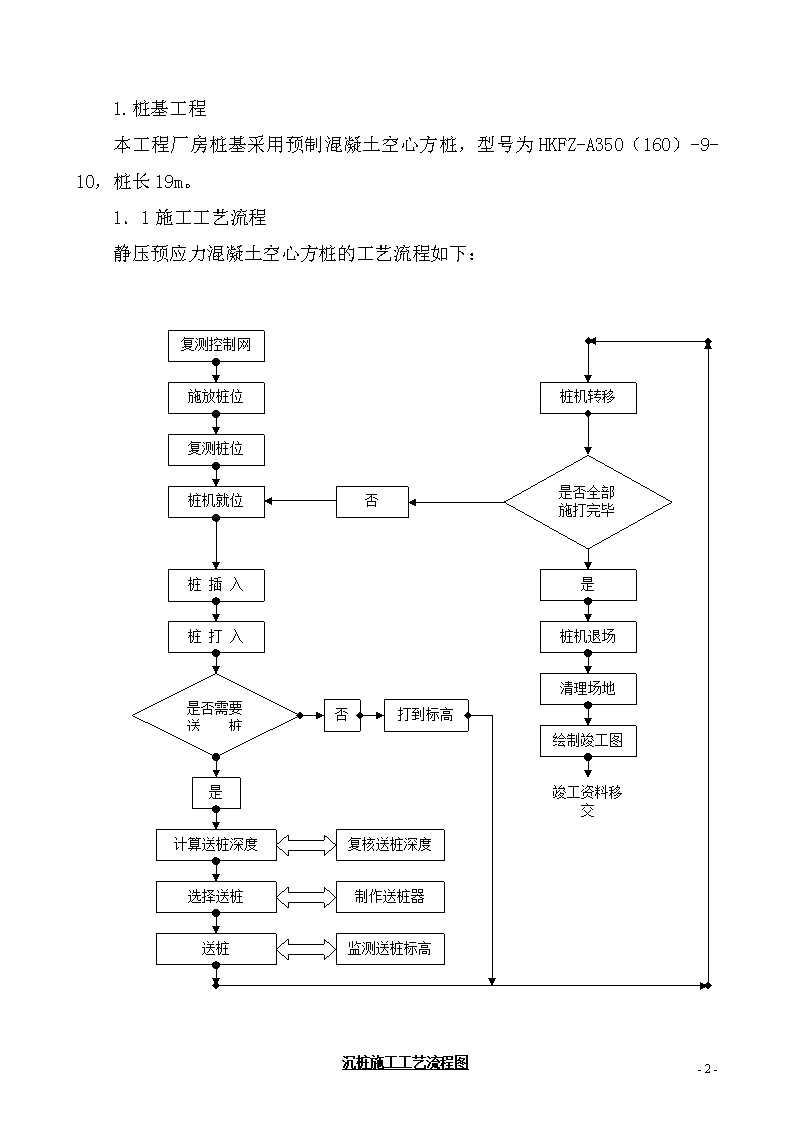

1.桩基工程本工程厂房桩基采用预制混凝土空心方桩,型号为HKFZ-A350(160)-9-10,桩长19m。1.1施工工艺流程静压预应力混凝土空心方桩的工艺流程如下:复测控制网施放桩位复测桩位桩机就位桩插入桩打入桩机转移是计算送桩深度复核送桩深度选择送桩制作送桩器送桩监测送桩标高是否需要送桩否打到标高否是否全部施打完毕是桩机退场清理场地绘制竣工图竣工资料移交沉桩施工工艺流程图8

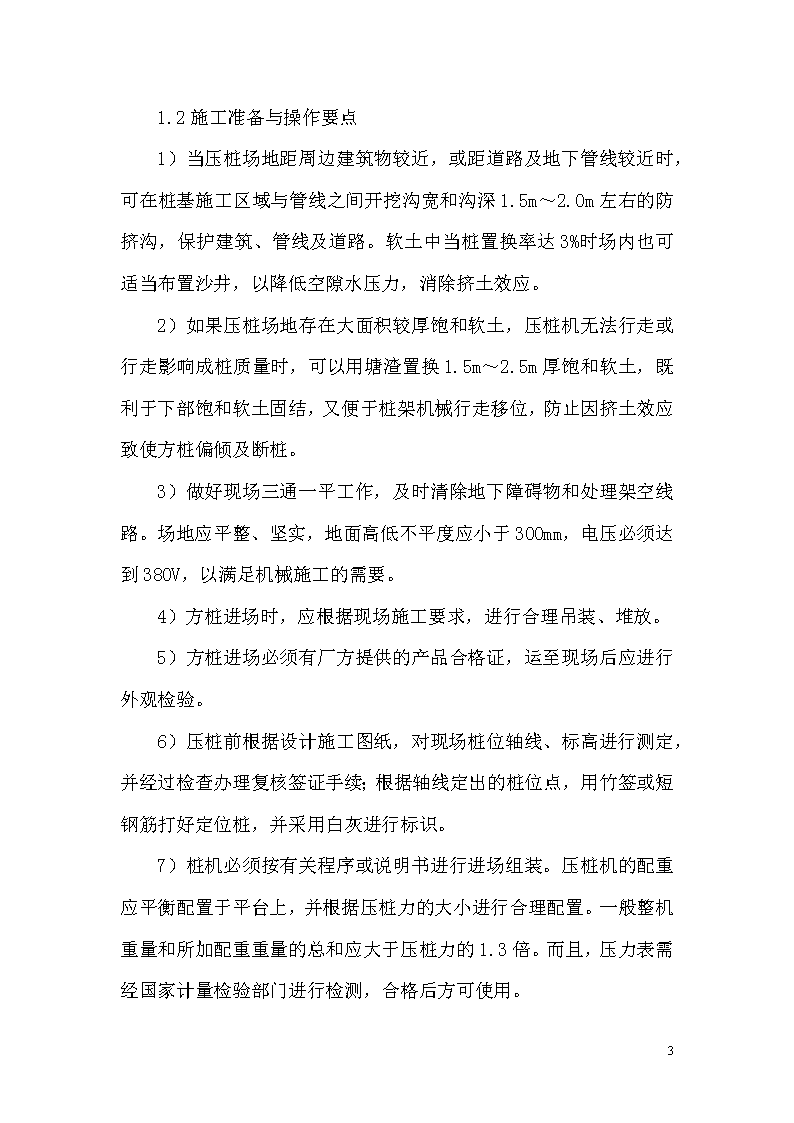

1.2施工准备与操作要点1)当压桩场地距周边建筑物较近,或距道路及地下管线较近时,可在桩基施工区域与管线之间开挖沟宽和沟深1.5m~2.0m左右的防挤沟,保护建筑、管线及道路。软土中当桩置换率达3%时场内也可适当布置沙井,以降低空隙水压力,消除挤土效应。2)如果压桩场地存在大面积较厚饱和软土,压桩机无法行走或行走影响成桩质量时,可以用塘渣置换1.5m~2.5m厚饱和软土,既利于下部饱和软土固结,又便于桩架机械行走移位,防止因挤土效应致使方桩偏倾及断桩。3)做好现场三通一平工作,及时清除地下障碍物和处理架空线路。场地应平整、坚实,地面高低不平度应小于300mm,电压必须达到380V,以满足机械施工的需要。4)方桩进场时,应根据现场施工要求,进行合理吊装、堆放。5)方桩进场必须有厂方提供的产品合格证,运至现场后应进行外观检验。6)压桩前根据设计施工图纸,对现场桩位轴线、标高进行测定,并经过检查办理复核签证手续;根据轴线定出的桩位点,用竹签或短钢筋打好定位桩,并采用白灰进行标识。7)桩机必须按有关程序或说明书进行进场组装。压桩机的配重应平衡配置于平台上,并根据压桩力的大小进行合理配置。一般整机重量和所加配重重量的总和应大于压桩力的1.3倍。而且,压力表需经国家计量检验部门进行检测,合格后方可使用。8
8)根据设计图纸、地质勘察报告等资料,施工前依据场地情况考虑配桩。9)合理确定压桩顺序:对于场地地层中局部含砂、碎石、卵石时,宜先对该区域进行压桩;若持力层埋深或桩的人土深度差别较大时,宜先施压长桩后施压短桩;根据桩的入土深度,宜先长后短、先高后低;若桩较密集,且距建筑物较远,场地开阔时,宜从中间向四周进行,若桩较密集,场地狭长,两端距建筑物较远时,宜从中间向两端进行,若桩较密集,且一侧靠近建筑物时,宜从相邻建筑物的一侧开始,由近向远进行。1.3桩机调试就位桩机行走就位后,调整桩机机架处于水平状态,使夹桩器钳口板与地面垂直,张开钳口夹具,以便吊插预应力方桩。桩机横向移动最大距离为600mm/次,纵向移动最大距离为3000mm/次,一次回转最大角度为150。1.4试压桩工程施工前,应先进行试压桩,以确定压桩终压条件及桩长。1.5吊装定位1)吊装时用索具绑住桩身上部L/5处,吊车顺起吊管桩,插入桩机夹具中,夹紧夹具。2)夹桩器夹持力大小的控制十分关键,通过调整夹桩液压油缸的压力来获得合适的夹桩力(一般夹持力为压桩力的0.8倍)以避免因夹持力过大夹碎方桩或过小使夹桩器产生滑动。8
1.6静力压桩1)方桩就位后,必须用经纬仪检查两个正交方向的桩身垂直度,桩插入后,垂直度偏差不得超过0.5%L(L为桩长),符合要求后方可压桩,施压速度一般不宜超过2m/min。2)压桩时,应使纵向步履着地,随时调整桩机水平,确保方桩垂直下沉;横向步履离地一般不宜超过300mm,避免发生断桩现象。3)当压桩完成一个行程,需要重新调整夹具进行压桩时,应将压桩手柄回推,使压桩压力降至0-2MPa左右,再松开夹桩油缸。4)压桩宜连续一次性将桩沉到设计标高,尽量缩短中间停顿时间,同一根桩的中间间歇时间不宜超过半小时,沉桩过程应有完整的记录。5)沉桩过程中出现压桩力异常、桩身漂移、倾斜或桩身及桩顶破损,应查明原因,进行必要的处理后,方可继续施工。1.7终压条件1)根据试沉桩情况、桩端进入持力层情况及沉桩压力等因素,结合邻近工程沉桩经验,由勘察、设计、施工、监理等有关单位共同商定。2)当方桩被压入土中一定深度,或桩尖进入持力层一定深度,达到设计要求可停止压桩,最终压桩力作为参考。3)静压法沉桩宜做试沉桩,应在有代表性的地基位置,先施工1~3根桩。如进入设计标高后压桩力仍较小,对粘性土或残积土待24h后采取与桩的设计极限承载力相等的压桩力进行复压,如果桩身8
稳定,可按试沉桩的桩长和标高进行施工,否则应适当调整。压桩力可根据试桩资料和桩端进入持力层的要求来确定。4)桩端达到坚硬、硬塑的粘性土,中密以上粉土、砂土、全风化岩、风化岩等设计持力层,以最终压桩力为准。5)上段桩身处于较厚的饱和软土中,沉桩、送桩中不应以抬起桩架作为控制最终停止压桩标准,防止桩身在抬架中失稳、折断或开裂,应通过装在桩架上的压力传感器或桩机上的油压表工作压力(通过压力换算关系)控制最终压桩力。6)在软土地区压桩应控制每天的成桩数量,不宜太多(与防挤土措施有关)。1.8送桩1)当桩顶设计标高在地面以下需要送桩时,送桩器的轴线必须与桩轴线一致,如有偏位应及时调正。在静力压桩施工中,不允许用“桩对桩”进行送桩作业,应采用专用送桩器。2)送桩器与桩之间应加设弹性衬垫,衬垫厚度应均匀,在压桩期间应经常检查,并及时更换和补充。1.9截桩1)如果桩头高出地面一段距离,而压桩荷载已达到规定压桩值时则要截桩,由于压桩机行走方面的要求,所有高出地面的桩头都必须截断掉。2)截桩的方法是先用锤子或风镐把桩身四周的主筋敲出,并用气割将钢筋割断,再采用专用截桩器截桩。对于个别露出地面较短的8
桩头可从上到下凿除。严禁用大锤横向敲打、冲撞,严禁利用压桩机行走推力强行将桩扳断。1.10质量控制措施1、对于静压桩机的机械性能有如下要求:1)机身总重量加配重要求达到最大压桩力的1.3倍;2)桩机机架应坚固、稳定,有足够的承载力和刚度,沉桩时不产生颤动位移;3)夹具应有足够的刚度和硬度,夹具在工作时,夹片内侧与桩周应完整贴合,呈面接触状态,且应保证对称向心施力,严防点接触和不均匀受力,抱压式桩机送桩时的抱压力经计算的桩身允许抱压力增大10%进行控制。4)压桩机行走要灵活,压桩机的底盘要能承受机械自重和配重的基本要求。2、对静力压桩的施工提出了下列要求:1)沉桩施工前要了解相邻建筑物的基础,掌握现场的土质情况,作好沉桩设备的检查和调试,保证使用可靠,以免发生施工中途间断,引起间歇后沉桩阻力增大,发生不能打入的滞桩事故;2)沉桩施工过程中,应随时注意保持桩处于轴心受压状态,如有偏移应及时调整,以免发生沉桩破碎和断桩质量事故;3)沉桩场地地面承载力应满足压桩机的要求,当不能满足时,应采取本工法提出的有效措施保证压桩机的稳定;4)方桩下压时垂直度偏差不应大于桩长的0.5%;8
5)宜将每根桩一次性连续压到底;6)抱压力不应大于桩身允许侧向压力的设计允许值;7)应根据现场试压桩的试验结果确定终压力标准;8)终压连续复压次数应根据桩长及地质条件等因素确定。对于入土深度大于8.Om的桩,复压次数可为2~3次;对于人土深度小于8.Om的桩,复压次数可为3~5次;9)稳压压桩力不得小于终压力,稳定压桩的时间宜为30~60s;10)控制压桩速率,一般静压桩的压桩速率控制在1m/min左右;12)测量桩的垂直度并检查桩头质量,合格后方可送桩,压、送作业应连续进行;13)送桩应用专制钢质送桩器,不得用工程桩作送桩器;14)由于浅层挤土效应比较明显,可采用钻孔取土来减少挤土效应,特别是对桩距较密部分的方桩施工。取土可视挤土实际情况,对部分桩长取土;15)可设置排水砂井加速因压桩产生的超孔隙水压力消散,减少土体的挤压位移及隆起;16)浅基坑支护施工必须满足预应力混凝土空心方桩能承受的弯矩和剪力值进行8'
