• 204.52 KB
  • 19页

kV线路工程施工图预算工作配电线路

  • 19页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

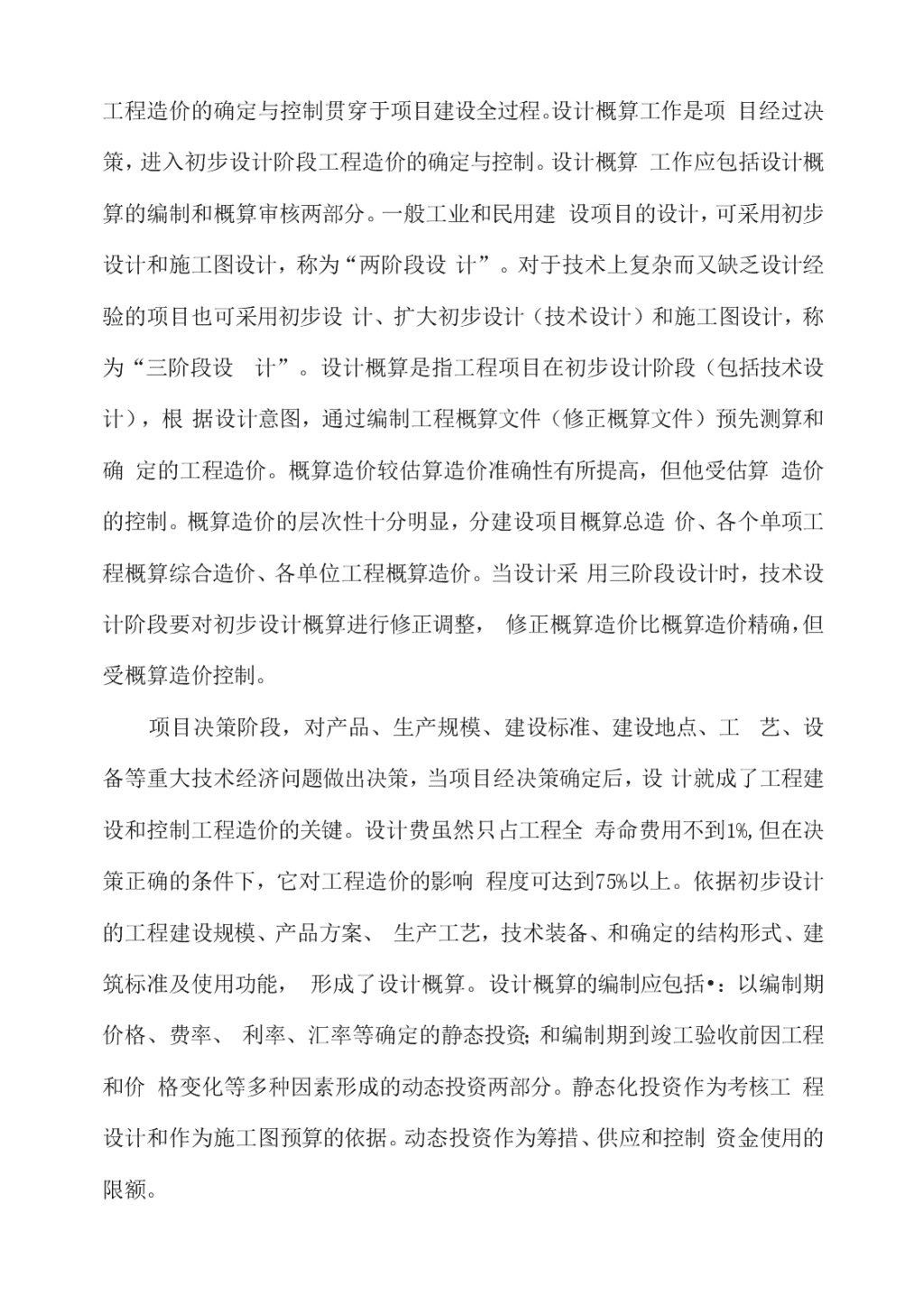

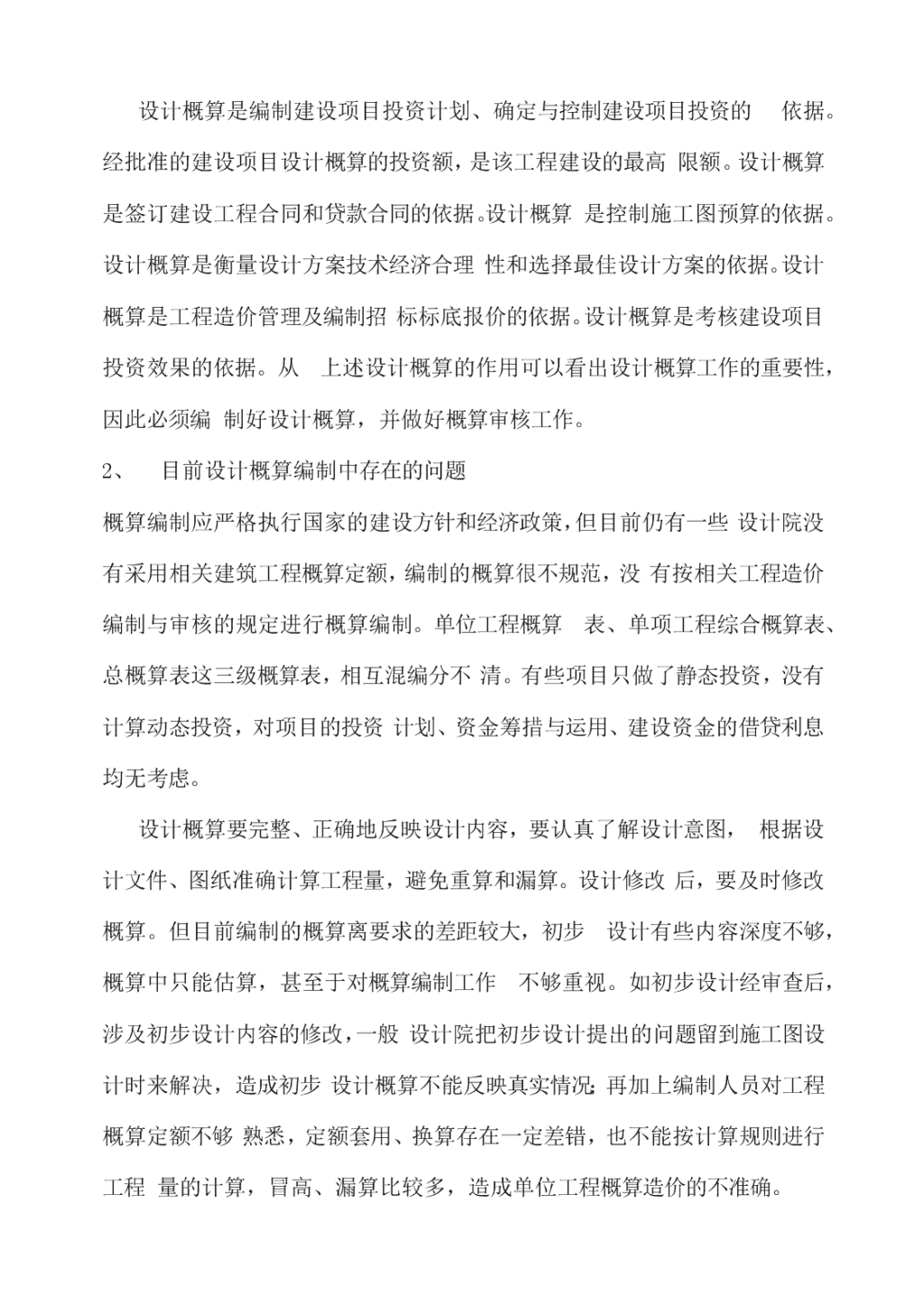

'kV线路工程施工图预算工作配电线路HessenwasrevisedinJanuary2021怎样做好lOkV线路工程施工图预算工作(配电线路)1、做好设计概算工作的重要性 工程造价的确定与控制贯穿于项目建设全过程。设计概算工作是项目经过决策,进入初步设计阶段工程造价的确定与控制。设计概算工作应包括设计概算的编制和概算审核两部分。一般工业和民用建设项目的设计,可采用初步设计和施工图设计,称为“两阶段设计”。对于技术上复杂而又缺乏设计经验的项目也可采用初步设计、扩大初步设计(技术设计)和施工图设计,称为“三阶段设计”。设计概算是指工程项目在初步设计阶段(包括技术设计),根据设计意图,通过编制工程概算文件(修正概算文件)预先测算和确定的工程造价。概算造价较估算造价准确性有所提高,但他受估算造价的控制。概算造价的层次性十分明显,分建设项目概算总造价、各个单项工程概算综合造价、各单位工程概算造价。当设计采用三阶段设计时,技术设计阶段要对初步设计概算进行修正调整,修正概算造价比概算造价精确,但受概算造价控制。项目决策阶段,对产品、生产规模、建设标准、建设地点、工艺、设备等重大技术经济问题做出决策,当项目经决策确定后,设计就成了工程建设和控制工程造价的关键。设计费虽然只占工程全寿命费用不到1%,但在决策正确的条件下,它对工程造价的影响程度可达到75%以上。依据初步设计的工程建设规模、产品方案、生产工艺,技术装备、和确定的结构形式、建筑标准及使用功能,形成了设计概算。设计概算的编制应包括•:以编制期价格、费率、利率、汇率等确定的静态投资;和编制期到竣工验收前因工程和价格变化等多种因素形成的动态投资两部分。静态化投资作为考核工程设计和作为施工图预算的依据。动态投资作为筹措、供应和控制资金使用的限额。 设计概算是编制建设项目投资计划、确定与控制建设项目投资的依据。经批准的建设项目设计概算的投资额,是该工程建设的最高限额。设计概算是签订建设工程合同和贷款合同的依据。设计概算是控制施工图预算的依据。设计概算是衡量设计方案技术经济合理性和选择最佳设计方案的依据。设计概算是工程造价管理及编制招标标底报价的依据。设计概算是考核建设项目投资效果的依据。从上述设计概算的作用可以看出设计概算工作的重要性,因此必须编制好设计概算,并做好概算审核工作。1、目前设计概算编制中存在的问题概算编制应严格执行国家的建设方针和经济政策,但目前仍有一些设计院没有采用相关建筑工程概算定额,编制的概算很不规范,没有按相关工程造价编制与审核的规定进行概算编制。单位工程概算表、单项工程综合概算表、总概算表这三级概算表,相互混编分不清。有些项目只做了静态投资,没有计算动态投资,对项目的投资计划、资金筹措与运用、建设资金的借贷利息均无考虑。设计概算要完整、正确地反映设计内容,要认真了解设计意图,根据设计文件、图纸准确计算工程量,避免重算和漏算。设计修改后,要及时修改概算。但目前编制的概算离要求的差距较大,初步设计有些内容深度不够,概算中只能估算,甚至于对概算编制工作不够重视。如初步设计经审查后,涉及初步设计内容的修改,一般设计院把初步设计提出的问题留到施工图设计时来解决,造成初步设计概算不能反映真实情况;再加上编制人员对工程概算定额不够熟悉,定额套用、换算存在一定差错,也不能按计算规则进行工程量的计算,冒高、漏算比较多,造成单位工程概算造价的不准确。 只有坚持结合拟建工程的实际,反映工程所在地当时的价格水平,在对影响造价的各种因素进行认真调查研究的基础上正确使用定额、指标、费率和价格等各项编制依据,才能提高设计概算的准确性。目前编制的概算常在取费、材料调差上出现差错,甚至于商品税不知怎样调差,造成设计概算不能正确的反映施工条件和实际价格。设计概算一般应包括:封面及目录、编制说明、总概算表、工程建设其他费用概算表、单项工程综合概算表、单位工程概算表、工程量计算表、分年度投资汇总表与分年度资金流量汇总表,以主要设备、材料汇总表与工日汇总表。目前设计院编制的设计概算常常达不到这一要求。1、如何做好概算审核工作第一讲架空线部分架空线路的作用是输送和分配电能,按功能常把架空线路分为输(送)电线路和配电线路两大类。输(送)电线路是指发电厂至各个变配电所的线路;配电线路是由各个变配电所至各个具体用户(变压器)的线路。通常将35kV以上的叫做输(送)电线路;35kV以下的叫做配电线路。木讲主要讲述10kV以下的架空配电线路架空配电线路由电杆、横担、金具、绝缘子及导线组成。10kV以下架空配电线路工程主要包括:工地运输、电杆组立、横担安装、拉线制作安装、导线架设等,同时还包括进户线架设、杆上变压器和杆上配电设备的安装。架空配电线路的施工图预算即根据上述有关内容进行编制。一、定额地形系数与一批次施工量系数1、架空配电线路安装定额是按平地施工条件编制的,如在其他地形条件下施工时,其人工和机械需按表8—1中的的地形系数予以调整。表8-1架空配电线路施工的地形系数地形类别丘陵(市区)一般山地、泥沼地带调整系数表中地形划分的特征是:平原地带指地形比较平坦、地面比较干燥的地带;丘陵地带指地形起伏的矮岗、山丘等地带;一般山地指一 般山岭、沟谷地带、高原台地等;泥沼地带指经常积水的田地或泥水淤积的地带。在编制预算时,全线地形分几种类型时,可按各种类型长度所占百分比求出综合系数进行计算。2、架空配电线路一次施工工程量按5根以上电杆考虑,如在5根以内时,其人工和机械乘以系数。二、工地运输1、工作内容:线路器材外观检查,绑扎及抬运,卸至指定地点,返回;装车、支垫、绑扎,运至指定地点,人力卸车,返回。2、定额套用与工程量计算:工地运输是指将架空配电线路所需的主要材料(未计价材料)如电杆、底盘、导线、拉线、横担、螺栓、金具、绝缘子等从集中材料堆放点或工地仓库运至杆位上的工程运输。工地运输定额分为人力运输,汽车运输两个部分,人力运输定额按平均运距分项。对于汽车运输均含装卸和运输两项定额。运输工程量按“t・km”计量。运输重量按表8—2规定计算表8-2运输重量表材料名称单位运输重量(kg)备注混凝土制人工浇制m32600包括钢筋品离心浇制m32860包括钢筋线材导线kgwx有线盘钢绞线kgwx无线盘木杆材料m3500包括木横担金具、绝缘子kgWX螺栓kgWX注:W为理论重量;未列入的其他材料,均按净重计算三、杆基石土石方工程电杆组立之前,必须依据电杆埋设要求和土质情况,挖好电杆坑、拉线坑,电杆组立完成和拉线完成之后再填埋。必要时,如地下水位相对较浅,电杆根部埋设比较深时,需要采取排水措施;±质较松时,需要采取放坡或支档土板等的挖土措施;遇有岩石还需要进行爆破。1、工作内容:复测、分坑、挖方、修整、操平、排水、装拆档土板、岩石打眼、爆破、回填。2、定额套用:按施工图设计资料,区分不同土(石)质(普通土、坚土、松砂石、泥水坑、流砂坑、岩石)套用相应子目。各类土、石质按设计地质资料确定,但不作分层计算。凡同一坑、槽、沟内出现两种或两种以上不同土(石)质时,则选用含量较大的一种确定其类别。出现流砂层时,不论其上土质占多少,全坑均按流砂坑计算。冻土厚度大于300mm时,冻土层的挖方量按挖坚土定额乘以系 数。其他土层仍按土质性质执行定额。3、工程量计算:杆基挖地坑的土石方量按施工图杆基尺寸,区分不同土质,以“10/”为计量单位。(1)无底盘、卡盘的电杆坑挖土量V=XXh,如果h2时,按放坡计算。(2)一般挖土量,如图8-1所示, 其土方量计算公式如下:V=(a+2c+kh)(b+2c+kh)h+l/3k-h0式中V——±(石)方体积;h——坑深;a(b)——底盘底宽;c工作面宽,c=0.1m;k——放坡系数,各类土质的放坡系数按表8-3计算;表8-3各类土质的放坡系数土质普通土、水坑坚土松砂石泥水、流沙、岩土放坡系数1:1:1:不放坡杆坑需增挖立杆“马道”时,每个马道按0.2n?土石方量计算,并计入该杆坑土石方量内。杆坑回填土量,不扣除卡盘、底盘及埋入杆坑内杆段的体积量,电杆坑土石方定额己包括挖及填方工作。四、电杆底盘、卡盘安装1、工作内容:基坑整理、移运、盘安装、操平、找正、卡盘螺栓紧固、工器具转移。如图8-2所示 2、定额套用与工程量计算:底盘和卡盘均是用混凝土预制的,底盘是用来固定电杆的,卡盘是用来避免电杆倾斜的,计量单位均为“块”。移。2、定额套用与工程量计算:电杆组立的预算定额根据杆的类型不同,分为木杆、混泥土杆、撑杆及钢圈焊接,钢管杆组立、铁塔组立。(1)木杆及混泥土杆组立预算定额按木杆、混凝土杆及杆长分别立项。定额以“根”为单位计量,工程量按施工图图示数量计算。电杆、横担为未计价材料,定额中“每基重量”不包括底、拉、卡盘的质量。线路一次施工工程量按5根以上电杆考虑,如在5根以内时,其人工和机械乘以系数。 (2)钢管杆组立定额中“每基重量”系指钢管杆杆身自重与横担、螺栓等全部杆身组合构件的总重量。(3)撑杆撑杆是指某些终端杆或须承受一定压力的中间杆,需采用斜撑来代替拉线用的电杆。撑杆安装的预算定额分为木撑杆和混凝土撑杆,并以杆长分项。定额计量单位为“根”,工程量按施工图图示数量计算。撑杆、圆木、连接铁件及螺栓为未计价材料。定额一综合考虑了各种电压等级,结构形式,杆高和施工方法。使用时,不能由于施工方法的不同而调整定额。六、横担安装1、工作内容:量尺寸、定位、上抱箍、装横担、支撑及杆顶支座,安装绝缘子。2、定额套用与工程量计算:横担安装按电压等级分10kV以下横担安装,IkV以下横担安装和房屋进户线横担安装。(1)10千伏以下横担安装定额根据材质不同分为铁木横担以及瓷横担,并根据不同形式及杆型分别立项,计量单位为“组”。如为双杆横担安装其基价乘以系数。定额的工作内容包括定位、上抱箍,装横担、支撑。横担、绝缘子、连接铁件及螺栓为未计价材料。(2)1千伏以下横担安装1千伏以下的横担安装预算定额按横担的型式立项,其分项如下:二线式;单根及双根四线式;单根及双根六线式;瓷横担安装。定额以“组”为单位计量。工作包括定位、上抱箍,装支架、横担、支撑,装瓷瓶等内容。横担、绝缘子、连接铁件及螺栓为未计价材料。(3)进户线横担安装进户线横担是指埋设在建筑物上,用于架设进户线的支架。定额分一端埋设,二端埋设,并按横担架设导线根数划分子目,计量单位为“根”。未计价材料有横担、绝缘子和防水弯头、支撑铁件及螺栓。七、拉线制作安装架空线路中,凡承受固定性不平衡荷载比较显着的电杆如终端杆、角度杆、跨越杆均需装设拉线,用以作力的平衡。另外为了增加电杆的稳定性,每隔一定距离增设双侧拉线。拉线一般用镀锌钢绞线由施工人员在施工现场制作。1、工作内容:拉线长度实测、放线、丈量与截割、装金具、拉线安装、调节、紧线,工器具转移。 2、定额套用与工程量计算:定额根据拉线截面积不同,按普通拉线、水平及弓形拉线两类分项。定额按单根拉线考虑,若安装V(Y)型拉线或双拼型拉线时,按两根计算。定额以“根”为计量单位。拉线、金具、抱箍为未计价材料。(1)拉线形式:拉线形式如图8-3所示,(a)普通拉线;(b)高低拉线;(c)立Y拉线;(d)撑杆(俵杆);(e)弓形拉线;(f)自身弓形拉线;(g)高桩(高搬桩、水平);(h)平Y拉线;(V形拉线)。(2)拉线组成如图8—3(a)所示。 (h)(g)图8-3拉线组成示意图拉线长度应按设计全根计算,设计无规定时,不必用公式计算,可按下表选用(见表8-4):表8-4拉线长度单位:m/根杆高(m)普通拉线V(Y)拉线弓形拉线891011 121314水平拉线八、导线架设导[戋架设主要工序有放线、导线连接、紧线、弛度的测量和调整导线在绝缘子上固定等。当导线跨越电力线、通讯线、公路、铁路、河流时应采取耐张措施,并应按规程要求保持与交叉物相互间的规定距离。1、工作内容:线材外观检查、架线盘、放线、支线接头连接、紧线、弛度观测、耐张终端头制作、绑扎、跳线安装。2、定额套用与工程量计算:定额划分为裸铝绞线、钢芯铝绞线、绝缘铝绞线等三种导线架设,并按导线截面划分子目。定额以“100m”为计量单位,导线和金具、绝缘子为未计价材料。导线长度按线路总长度和预留长度之和计算。线路总长度根据平面图将相同规格的导线长度相加求得,预留长度见表8-5o项目名称长度(m)问压转角分支、终端低压分支、终端转角、交叉、跳线(搭接头)与设备连线进户线表8-5导线预留长度表线路总长=线路单根导线长度X导线根数导线长度=线路总长度X(1+1%)+£预留长度1%为线路导线的弛度。注意:计算导线主材费用时,导线长度计算时应另加规定的损耗率。九、导线跨越、进户线架设1、工作内容导线跨越:跨越架搭拆、架线中的监护转移;进户线架设:放线、紧线、瓷瓶绑扎、压接包头。2、导线跨越导线跨越指架空线路与公路、铁路、河流、电力线路、通讯线 路相交,并从其上方通过。导线跨越架设,包括越线架的搭、拆和运输以及因跨越(障碍)施工难度增加而增加的工作量。导线跨越的预算定额根据跨越对象有:跨越电力线、通讯线或公路;跨越铁路;跨越河流。定额的计量单位为“处”。应用定额时按如下方法处理:⑴每一处的跨越间距均按50米内考虑,如大于50米,每增加50米按增加一处计算;即在50m<跨距VlOOm时,按两处计算。⑵在同一跨越档内,有两种以上跨越物时,则每一跨越物视为“一处”跨越,分别套用相应定额;⑶跨越定额仅考虑因跨越而多耗的人工、机械台班和材料,在计算导线工程量时,不扣除跨越距的长度。3、进户线进户线是指由架空线路终端杆(接户杆)引至建筑物第一个支持点(进户横担)之间的一段架空线,也称接户线。定额按导线截面积分项。定额的单位按“100m/单线”计量,导线与绝缘子为未计价材料。十、杆上变配电设备安装杆上变配电设备安装包括杆上变压器、跌落式熔断器、阀型避雷器、隔离开关、油开关、配电箱等。1、工作内容:支架、横担、撑铁安装、设备安装固定、检查、调整、油开关注油、配线、接线、接地。2、定额套用与工程量计算:(1)杆上变压器安装定额按变压器容量(kv-A)分项,计量单位为“台”。定额不包括变压器干燥、接地装置、检修平台和防护栏杆的制作安装,需另套相应定额。(2)杆上跌落式熔断器、避雷器、隔离开关安装以“组”计量;油开关、配电箱以“台”计量。其中配电箱安装定额中不包括焊(压)接线端子。以上是第八章第一讲内容,主要讲述了10kV以下架空配电线路的工程内容,工程量计算及定额应用。第二讲电缆线路部分本讲主要讲述电缆线路的工程量计算规则和计算方法,以及计算要点,讲述预算定额的规定和定额套用方法,通过本讲了解电缆线路工程的工程量计算方法和定额套用方法。电缆是导电、绝缘及其保护层都集于一个整体之中,所以电缆线路工程实际就是电缆的敷设问题。在供电系统中,用电力电缆传 送电能,用控制电缆传送电信号。电缆线路工程设计中提供电缆敷设平面图、剖面图,在电缆数量较多时还提供电缆排列图,电缆的具体安装方法通常都是使用标准图集。一、概述1、户外电缆敷设户外电缆敷设有三种基本方式:第一种为直埋式,是最常用最经济的一种敷设方式;第二种是在电缆数量较多或容易受到外界损伤的场所,电缆敷设于混凝土管中;第三种是当电缆平行敷设多根,可将它们敷设在隧道中。一般当电缆超过30根时,修建电缆隧道是经济的。2、室内电缆敷设室内电气设备安装用的电缆一般敷设于隧道、沟道、夹层、竖井、管路或电缆架空桥架中。在敷设中使用大量的电缆支架,电缆支架主要有E型和桥式两种,E型支架用于隧道、沟道、竖井,桥式支架用于夹层或制作架空支架使用。零星沿墙或土建结构敷设的电缆可用卡子固定。电缆各支持点间的距离应不大于表8-6所列数值。表8-6电缆支架允许间距电缆种类各支点间的距离水平敷设垂直敷设电力电缆10001500控制电缆80010003、电缆敷设中的几项规定⑴敷设电缆需弯曲时不得超过电缆弯曲半径允许值;⑵垂直敷设油浸纸绝缘电缆规定了最高点与最低点的水平落差,当超过时,应采用适用于高落差的橡塑绝缘、不滴流电缆或在电缆中间加塞止式电缆接头;⑶根据电缆类型或结构不同,规定了允许敷设温度;⑷一般要求在电缆头和电缆接头附近留有备用长度,以供检修使用,直埋电缆还应在全长上留少量裕度,以适应敷设时出现的波形。4、电缆头和电缆接头的制作电缆头和电缆接头主要作用是把电缆封起来,以保证电缆的绝缘水平。电缆端部被剥切后,电场将发生突变,而影响电气性能, 需要进行处理,因此橡皮、塑料绝缘电缆尽管不存在漏油问题,也要制作电缆头和电缆接头。二、电缆线路本讲的电缆线路敷设适用于10千伏以下的电力电缆和控制电缆敷设,不适用在河流积水区、水底、井下等条件下的电缆敷设。(一)电缆沟填挖、人工开挖路面1、工作内容:测位、划线、挖电缆沟、回填土、夯实、开挖路面、清理现场。2、定额套用与工程量计算:直埋电缆的挖、填土(石)方除特殊要求外,可按表8-7计算土方量:表8-7直埋电缆的挖、填土(石)方量项目电缆根数每增加1根每米沟长挖方量(m3)注:1.两根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm计算的常规土方量(深度按规范的最低标准);2.每增加一根电缆,其宽度增加170mm;3.以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。电缆沟挖填按电缆沟的土质不同立项,计量单位为“n?”;人工开挖路面按路面的材料不同立项,计量单位为“m?”。(二)电缆沟铺砂、盖砖及移动盖板1、工作内容:调整电缆间距、铺砂、盖砖(或保护板)、埋设标桩、揭(盖)盖板。2、定额套用与工程量计算:(1)铺砂、盖砖(或盖保护板) 铺砂、盖砖(或盖保护板)以电缆沟内敷设广2根电缆作为基本定额子目,以每增1根电缆为辅助定额子目。计量单位为“100m”。(2)揭盖盖板揭盖盖板预算定额用于电缆沟沟内明敷电缆,定额按盖板长度分项。定额中包括揭盖盖板的人工费。移动盖板或揭或盖,定额均按一次考虑,如又揭又盖则按两次计算。(三)电缆保护管及顶管敷设1、工作内容保护管敷设定额包括测位、锯管、敷设、打喇叭口等工作内容。顶管敷设定额包括测位、安装机具,顶管、接管、清理、扫管。2、定额套用与工程量计算(1)保护管敷设:预算定额根据管径大小按照混凝土及管石棉水泥管、铸铁管、钢管分别立项。定额的计量单位为“10米”。各种管材及附件为未计价材料。电缆保护用的6100以下钢管敷设套用配管的相应各项定额。电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:横穿道路,按路基宽度两端各加2叱垂直敷设时,管口距地面加2m;穿过建筑物外墙时,按基础外缘以外增加1m;穿过排水沟,按沟壁外缘以外加1m。电缆保护管埋地敷设时,其土方量的计算:凡有施工图注明的按施工图计算;无施工图的,一般按沟深0.9m,沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算,套用电缆沟挖填土方项目。(2)顶管顶过路管的预算定额取顶管径为100毫米,按管的长度分项。定额单位为“10根”,钢管为未计价材料。(四)电缆桥架安装桥架安装是指电缆敷设时所需的一种支架和槽(又称托盘),合称桥架或电缆桥架。1、工作内容(1)桥架:组队、焊接或螺栓固定、弯头、三通或四通、盖板、隔板、附件安装。(2)支撑架包括•:立柱、托臂膨胀螺栓或焊接固定、螺栓固定在支架立柱上。2、定额套用与工程量计算:桥架安装定额按桥架材质和形式分有:钢制桥架、玻璃钢桥架、铝合金桥架,组合桥架及桥架支撑架,桥架支撑架适用于立柱、托臂及其它的各种支撑的安装。 各种材质桥架安装工程量均区分不同规格,以“m”为计量单位,定额单位为“10m”;组合式桥架以“片”为计量单位,定额单位为“100”片;桥架支撑架以“100kg”为计量单位。3、注意问题(1)桥架、盖板、隔板、支撑架为未计价材料。(2)钢制桥架主结构设计厚度大于3mm时,定额人工、机械分别乘以系数。不锈钢桥架按钢制桥架定额乘以系数计算。(五)电缆敷设1、工作内容开箱、检查、架线盘、敷设、锯断、排列、整理、固定、收盘、临时封头、挂牌。2、定额套用与工程量计算电缆敷设的预算定额根据电缆芯的材质不同(铝芯、铜芯),按电缆截面分项。电缆敷设以“100m”为定额计量单位。不包括终端电缆头和中间电缆盒的制作安装。电缆为未计价材料。电缆敷设定额中均未考虑波形增加长度及预留等富裕长度,该长度应计入工程量之内。电缆敷设长度应根据敷设路径的水平和垂直距离计算,并另按规定增加附加长度。单根电缆长度=水平长度+垂直长度+预留(附加)长度其预留(附加)长度见表8-8所示。表8-8电缆敷设的附加长度序号项目预留长度(附加)说明1电缆敷设弛度、波形弯度、交义%按电缆全长计算2电缆进入建筑物2.0m规范规定最小值3电缆进入沟内或吊架时引上(下)预留1.5m规范规定最小值4变电所进线、出线1.5m规范规定最小值5电力电缆终端头1.5m检修余量最小值6电缆中间接头盒两端各留2.0m检修余量最小值7电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8高压开关柜及低压配电盘、箱2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3.0m从地坪起算 11电缆绕过梁柱等增加长度按时计算按被绕物的断面情况计算增加值12电梯电缆与电缆架固定点每处0.5m规范最小值3、注意问题(1)电力电缆的定额截面面积系指一根电缆的截而积,而非一根电缆所包含电缆芯数的全部截面积。因此计算电力电缆截面时,不得将三芯和零线截面相加计算(电缆头制作安装定额中的截面也与此相同)(2)电力电缆敷设定额是按三芯(包括三芯连地)制定的,5芯电力电缆敷设定额乘以系数,6芯乘以系数,每增加1根定额增加30%,以此类推。单芯电力电缆敷设按同截面电缆定额乘以系数。截而400mm-以上至800mm-的单芯电力电缆敷设按400mm-电力电缆定额执行;截而800mm-~1000mm~的单芯电力电缆敷设按400mnf电力电缆定额乘以系数执行。(3)厂外电缆(包括进厂部分)敷设,由于距离较远,需要按第二册定额第十章“工地运输”定额另计工地运输费,厂内外电缆的划分原则上以厂区的围墙为界,没有围墙的以设计规定的全厂平面范围来确定。(4)电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数。该地段所需的施工材料如固定桩、夹具等按实另计。(六)电缆头制作安装1、工作内容定位、量尺寸、锯断、剥护套层及绝缘层、清洗、内屏蔽层处理,包缠绝缘、压接线管及接线端子、装热缩管、加热成形、装终端盒、安装接线。2、定额套用与工程量计算电力电缆头主要有户内浇注式电力电缆终端头、户内干包式电力电缆终端头、户外电力电缆终端头、户内热缩式电力电缆终端头、电力电缆中间头以及控制电缆头等制作安装。干包式电缆头不装“终端盒”时,称为“简包电缆头”,适用于一般塑料和橡皮绝缘低压电缆。户内浇注式电缆头主要用于油浸纸绝缘电缆。热缩式电缆头适用于、10kV的交联聚乙烯电缆和各种电缆。各种电缆头制作安装的预算定额以不同形式及不同作用分别立项。电力电缆的电缆头预算定额根据电压等级,按照电缆截面的大小分项,控制电缆按照电缆芯数分项。定额均以“个”为计量单位。电缆终端盒为未计价材料,干包式电缆头适用于塑料绝缘电缆和橡皮绝缘电缆,户外电力电缆头制作安装的预算定额也分为浇注式和干包式两类定额。电缆终端盒、抱箍、螺栓为未计价材料。电力电缆中间头用材中的保护盒和铝管套管为未计价材料。 控制电缆头制作安装的预算定额中包含终端头的制作安装和中间头的制作安装,并根据线芯数量划分子目。3、注意问题一根电缆有两个终端头,中间电缆头根据设计需要确定。电力电缆定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面的电缆头定额乘以系数,双屏蔽电缆头制作、安装,人工乘以系数。(七)其他有关项目1、电缆沿钢索敷设:钢索架设执行第二册定额第十二章配管配线中的“钢索架设”,以“100m”为计量单位。钢索的计算长度,以两端固定点的距离为准,不扣除拉紧装置的长度。定额未包括钢索拉紧装置制作安装,钢索价值另行计算。钢索拉紧装置执行“钢索拉紧装置制作安装”,以“10套”为计量单位。2、电缆防火涂料、堵洞(每处指0.25m2以内)、隔板及阻燃槽盒安装,按不同子项内容分别以“处”、“10kg”“10m”为计量单位,相应主材另行计算。3、电缆防腐、缠石棉绳、刷漆、剥皮等,均以“10m”为计量单位计算工程量。电缆工程各项定额中均未包括下列工作内容:①隔热层、保护层的制作安装;②电缆的冬季施工加温工作。'
