- 48.00 KB
- 4页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

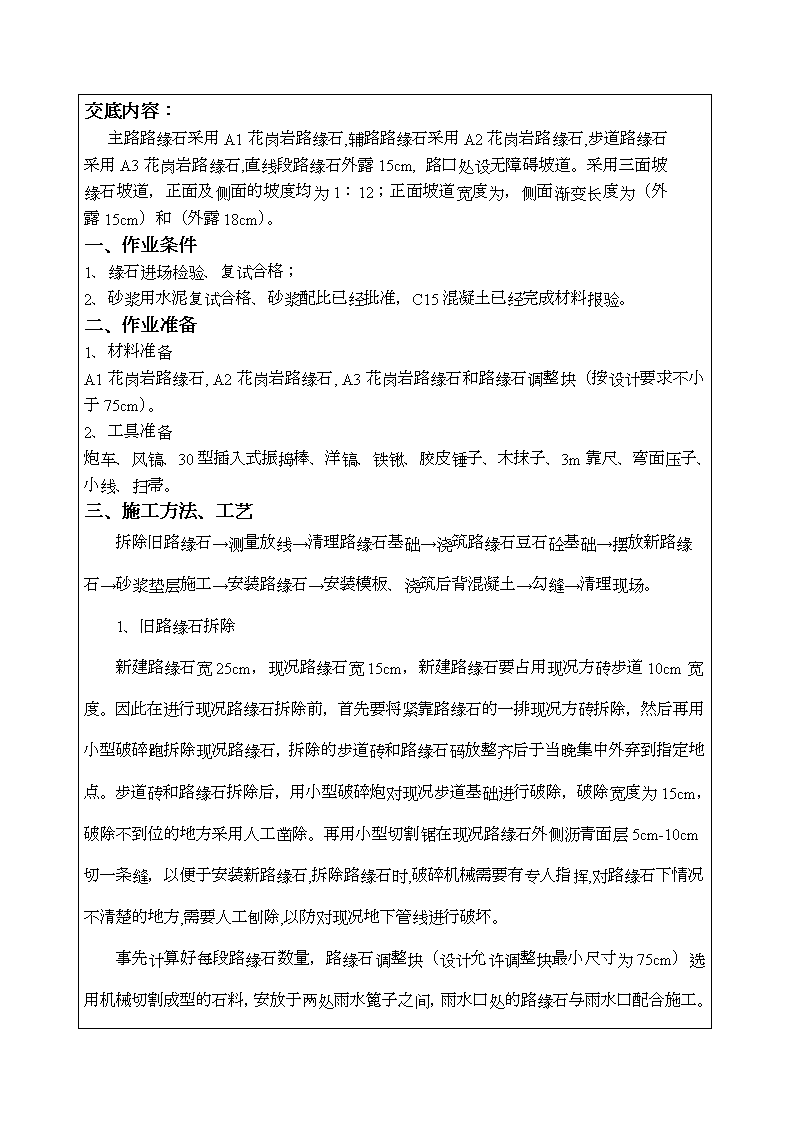

交底内容:主路路缘石采用A1花岗岩路缘石,辅路路缘石采用A2花岗岩路缘石,步道路缘石采用A3花岗岩路缘石,直线段路缘石外露15cm,路口处设无障碍坡道。采用三面坡缘石坡道,正面及侧面的坡度均为1:12;正面坡道宽度为,侧面渐变长度为(外露15cm)和(外露18cm)。一、作业条件1、缘石进场检验、复试合格;2、砂浆用水泥复试合格、砂浆配比已经批准,C15混凝土已经完成材料报验。二、作业准备1、材料准备A1花岗岩路缘石,A2花岗岩路缘石,A3花岗岩路缘石和路缘石调整块(按设计要求不小于75cm)。2、工具准备炮车、风镐、30型插入式振捣棒、洋镐、铁锹、胶皮锤子、木抹子、3m靠尺、弯面压子、小线、扫帚。三、施工方法、工艺拆除旧路缘石→测量放线→清理路缘石基础→浇筑路缘石豆石砼基础→摆放新路缘石→砂浆垫层施工→安装路缘石→安装模板、浇筑后背混凝土→勾缝→清理现场。1、旧路缘石拆除新建路缘石宽25cm,现况路缘石宽15cm,新建路缘石要占用现况方砖步道10cm宽度。因此在进行现况路缘石拆除前,首先要将紧靠路缘石的一排现况方砖拆除,然后再用小型破碎跑拆除现况路缘石,拆除的步道砖和路缘石码放整齐后于当晚集中外弃到指定地点。步道砖和路缘石拆除后,用小型破碎炮对现况步道基础进行破除,破除宽度为15cm,破除不到位的地方采用人工凿除。再用小型切割锯在现况路缘石外侧沥青面层5cm-10cm切一条缝,以便于安装新路缘石,拆除路缘石时,破碎机械需要有专人指挥,对路缘石下情况不清楚的地方,需要人工刨除,以防对现况地下管线进行破坏。事先计算好每段路缘石数量,路缘石调整块(设计允许调整块最小尺寸为75cm)选用机械切割成型的石料,安放于两处雨水篦子之间,

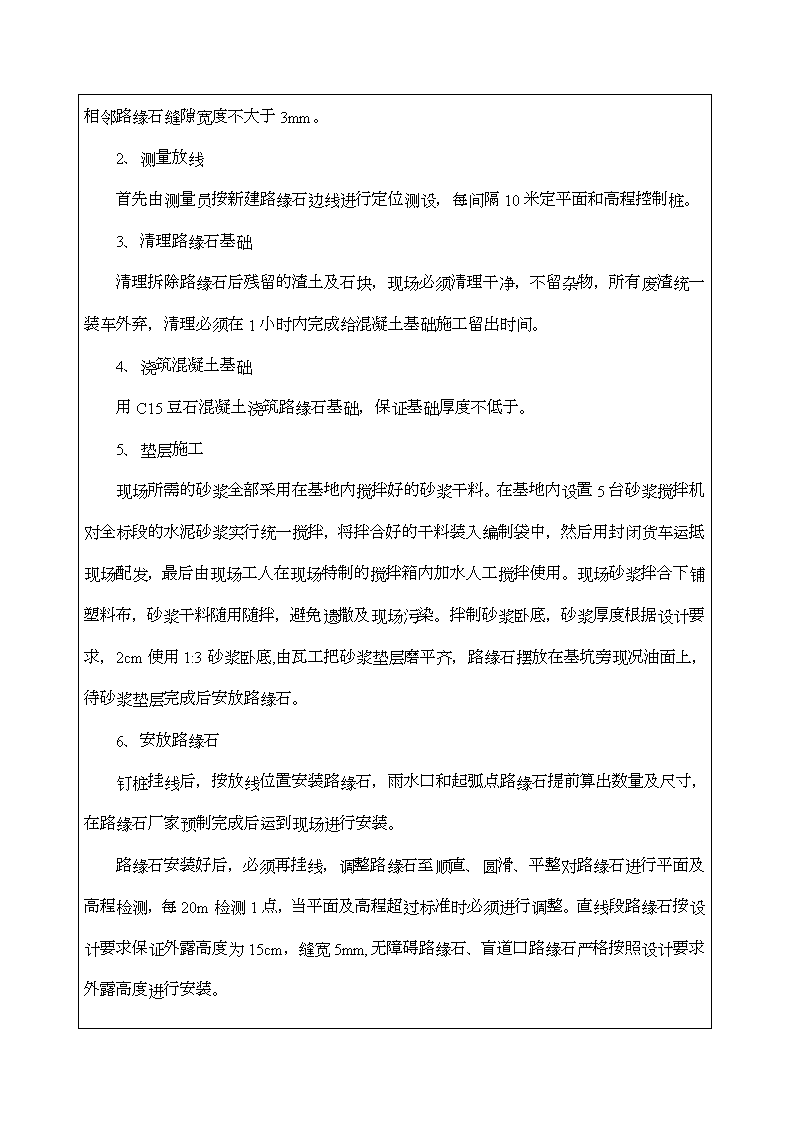

雨水口处的路缘石与雨水口配合施工。相邻路缘石缝隙宽度不大于3mm。2、测量放线首先由测量员按新建路缘石边线进行定位测设,每间隔10米定平面和高程控制桩。3、清理路缘石基础清理拆除路缘石后残留的渣土及石块,现场必须清理干净,不留杂物,所有废渣统一装车外弃,清理必须在1小时内完成给混凝土基础施工留出时间。4、浇筑混凝土基础用C15豆石混凝土浇筑路缘石基础,保证基础厚度不低于。5、垫层施工现场所需的砂浆全部采用在基地内搅拌好的砂浆干料。在基地内设置5台砂浆搅拌机对全标段的水泥砂浆实行统一搅拌,将拌合好的干料装入编制袋中,然后用封闭货车运抵现场配发,最后由现场工人在现场特制的搅拌箱内加水人工搅拌使用。现场砂浆拌合下铺塑料布,砂浆干料随用随拌,避免遗撒及现场污染。拌制砂浆卧底,砂浆厚度根据设计要求,2cm使用1:3砂浆卧底,由瓦工把砂浆垫层磨平齐,路缘石摆放在基坑旁现况油面上,待砂浆垫层完成后安放路缘石。6、安放路缘石钉桩挂线后,按放线位置安装路缘石,雨水口和起弧点路缘石提前算出数量及尺寸,在路缘石厂家预制完成后运到现场进行安装。路缘石安装好后,必须再挂线,调整路缘石至顺直、圆滑、平整对路缘石进行平面及高程检测,每20m检测1点,当平面及高程超过标准时必须进行调整。直线段路缘石按设计要求保证外露高度为15cm,缝宽5mm,无障碍路缘石、盲道口路缘石严格按照设计要求外露高度进行安装。

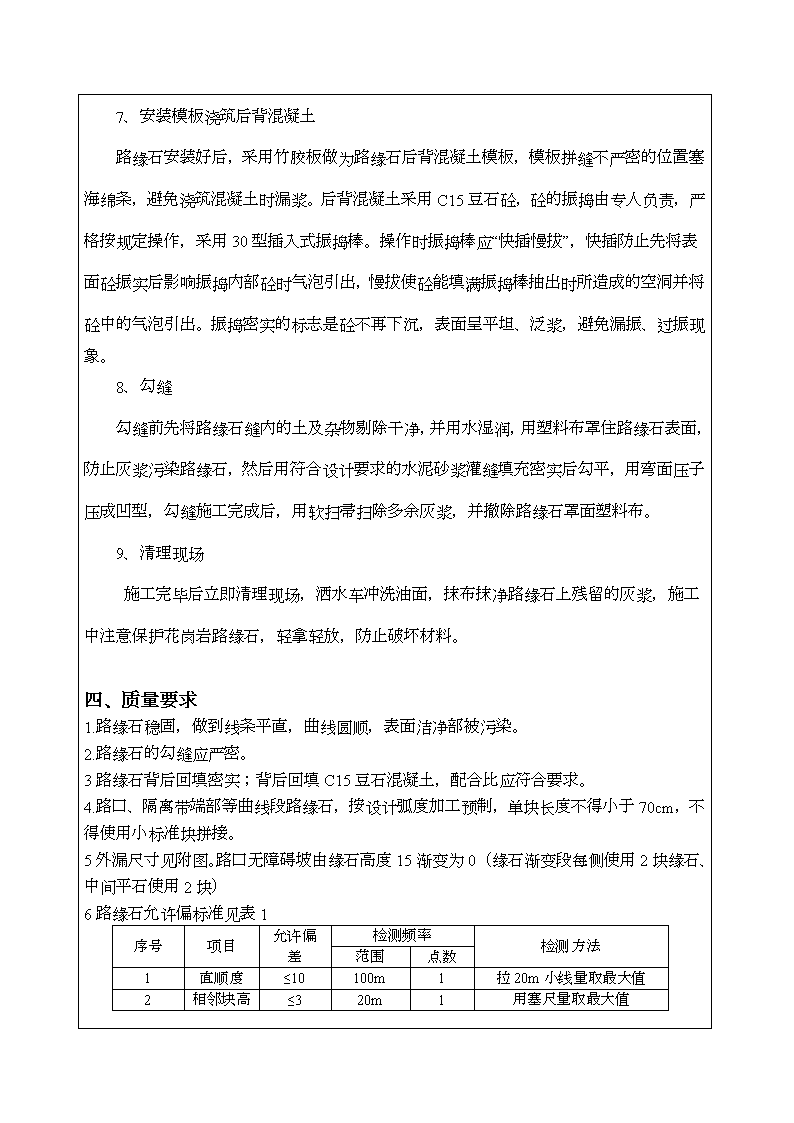

7、安装模板浇筑后背混凝土路缘石安装好后,采用竹胶板做为路缘石后背混凝土模板,模板拼缝不严密的位置塞海绵条,避免浇筑混凝土时漏浆。后背混凝土采用C15豆石砼,砼的振捣由专人负责,严格按规定操作,采用30型插入式振捣棒。操作时振捣棒应“快插慢拔”,快插防止先将表面砼振实后影响振捣内部砼时气泡引出,慢拔使砼能填满振捣棒抽出时所造成的空洞并将砼中的气泡引出。振捣密实的标志是砼不再下沉,表面呈平坦、泛浆,避免漏振、过振现象。8、勾缝勾缝前先将路缘石缝内的土及杂物剔除干净,并用水湿润,用塑料布罩住路缘石表面,防止灰浆污染路缘石,然后用符合设计要求的水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型,勾缝施工完成后,用软扫帚扫除多余灰浆,并撤除路缘石罩面塑料布。9、清理现场施工完毕后立即清理现场,洒水车冲洗油面,抹布抹净路缘石上残留的灰浆,施工中注意保护花岗岩路缘石,轻拿轻放,防止破坏材料。四、质量要求1.路缘石稳固,做到线条平直,曲线圆顺,表面洁净部被污染。2.路缘石的勾缝应严密。3路缘石背后回填密实;背后回填C15豆石混凝土,配合比应符合要求。4.路口、隔离带端部等曲线段路缘石,按设计弧度加工预制,单块长度不得小于70cm,不得使用小标准块拼接。5外漏尺寸见附图。路口无障碍坡由缘石高度15渐变为0(缘石渐变段每侧使用2块缘石、中间平石使用2块)6路缘石允许偏标准见表1序号项目允许偏差检测频率检测方法范围点数1直顺度≤10100m1拉20m小线量取最大值2≤320m1用塞尺量取最大值
相邻块高差3缝宽320m1用钢尺量取最大值4顶面高程±1020m1用水准仪测量5外露尺寸±1020m1用钢尺量取最大值五、安全文明施工措施1.作业人员作业前,必须进行安全技术交底,并掌握交底内容。2.装卸缘石要轻装轻放,码放整齐,码放高度部超过。3.用机动翻斗车运送材料,不得违章带人行驶。4.各种电气设备和线路必须绝缘良好;电动机具备须按规定接零接地。5.施工现场做好封闭措施,经常洒水,防止扬尘。6.砂浆搅拌机用后全面清洗,如人工进筒,必须关断电源,设专人在外监护。
