• 14.50 KB
  • 2页

U型渠施工技术交底.doc

  • 2页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

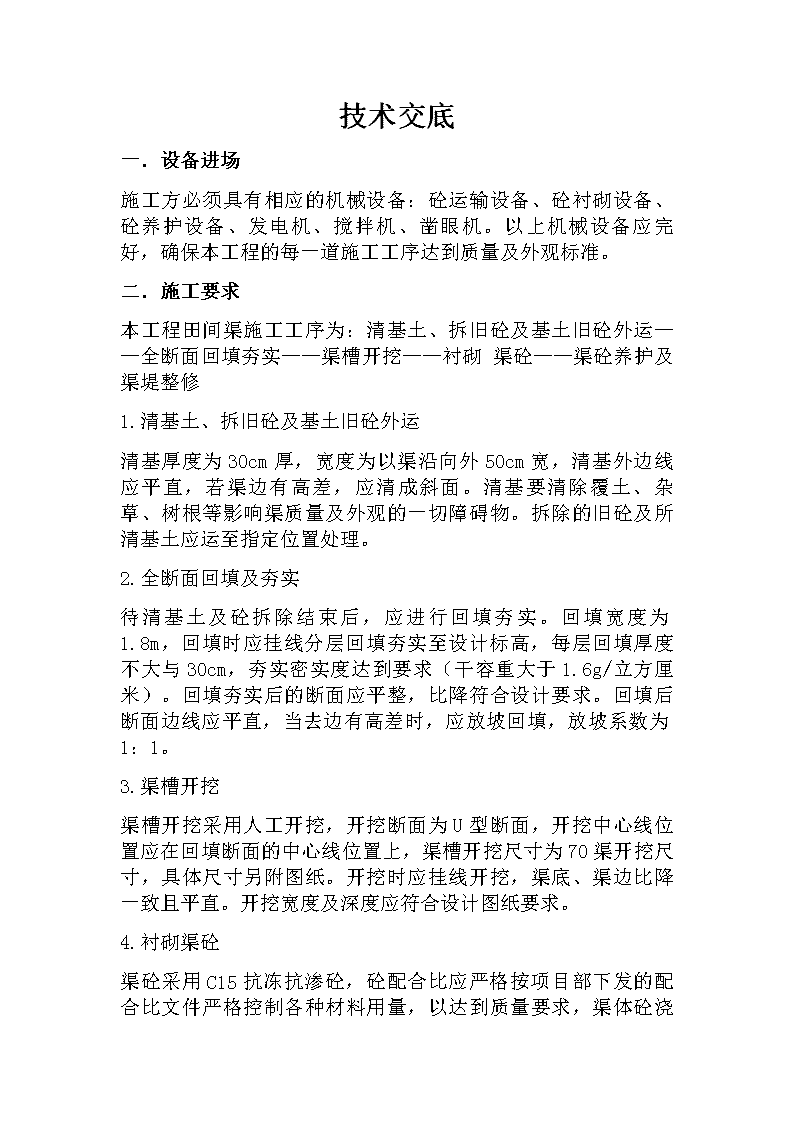

技术交底一.设备进场施工方必须具有相应的机械设备:砼运输设备、砼衬砌设备、砼养护设备、发电机、搅拌机、凿眼机。以上机械设备应完好,确保本工程的每一道施工工序达到质量及外观标准。二.施工要求本工程田间渠施工工序为:清基土、拆旧砼及基土旧砼外运——全断面回填夯实——渠槽开挖——衬砌渠砼——渠砼养护及渠堤整修1.清基土、拆旧砼及基土旧砼外运清基厚度为30cm厚,宽度为以渠沿向外50cm宽,清基外边线应平直,若渠边有高差,应清成斜面。清基要清除覆土、杂草、树根等影响渠质量及外观的一切障碍物。拆除的旧砼及所清基土应运至指定位置处理。2.全断面回填及夯实待清基土及砼拆除结束后,应进行回填夯实。回填宽度为1.8m,回填时应挂线分层回填夯实至设计标高,每层回填厚度不大与30cm,夯实密实度达到要求(干容重大于1.6g/立方厘米)。回填夯实后的断面应平整,比降符合设计要求。回填后断面边线应平直,当去边有高差时,应放坡回填,放坡系数为1:1。3.渠槽开挖渠槽开挖采用人工开挖,开挖断面为U型断面,开挖中心线位置应在回填断面的中心线位置上,渠槽开挖尺寸为70渠开挖尺寸,具体尺寸另附图纸。开挖时应挂线开挖,渠底、渠边比降一致且平直。开挖宽度及深度应符合设计图纸要求。4.衬砌渠砼渠砼采用C15 抗冻抗渗砼,砼配合比应严格按项目部下发的配合比文件严格控制各种材料用量,以达到质量要求,渠体砼浇注厚度为5cm厚,渠沿向外延伸10cm宽,渠沿内边厚5cm,外边厚2.5cm。渠沿砼浇注时应挂线浇注,使其宽度一致而平整。所浇注砼应振捣密实,人工原浆收面压光,坚决杜绝蜂窝麻面等质量缺陷。所成型渠表面光滑平整,渠底、渠边比降一致且平直。5.渠砼养护及渠堤整修渠砼浇注完毕初凝后,采用毛毡或塑料薄膜覆盖养护,由于温度较高,应在浇注完毕后4小时左右及时洒水养护,洒水量要充足,养护时间为7天。渠沿两侧应进行回填土修整,回填厚度为10cm,回填宽度为50cm,回填土两侧均做成1:1斜面,且应压实。回填土边线也应平直。渠纵断面方向上,渠底、渠沿、回填土边应比降一致且平直,转弯处要平缓过渡。三.施工安全1建立健全安全管理网络,落实安全责任制。本工程实行项目经理负责制。由项目经理对现场安全工作全面负责,项目工程师主持日常安全管理工作,项目工程师负责安全技术工作。项目经理部配备专职安全员,各班组配备兼职安全员。2根据施工项目的地理环境,制订有针对性的安全措施计划,成立项目安全管理小组,配置专职安全员,负责现场安全措施的落实和安全监督管理,组织安全检查和落实隐患整改,查处违章行为并进行经济处罚和教育,确保安全生产。3严格遵守国家、省、市有关安全法规和规定,加强对进场施工班组的安全教育,强化职工安全意识,提高自我防护能力,确立项目经理是项目安全第一责任人,对项目施工安全生产负全面责任。
