  4. 文档侵权举报电话:19940600175。

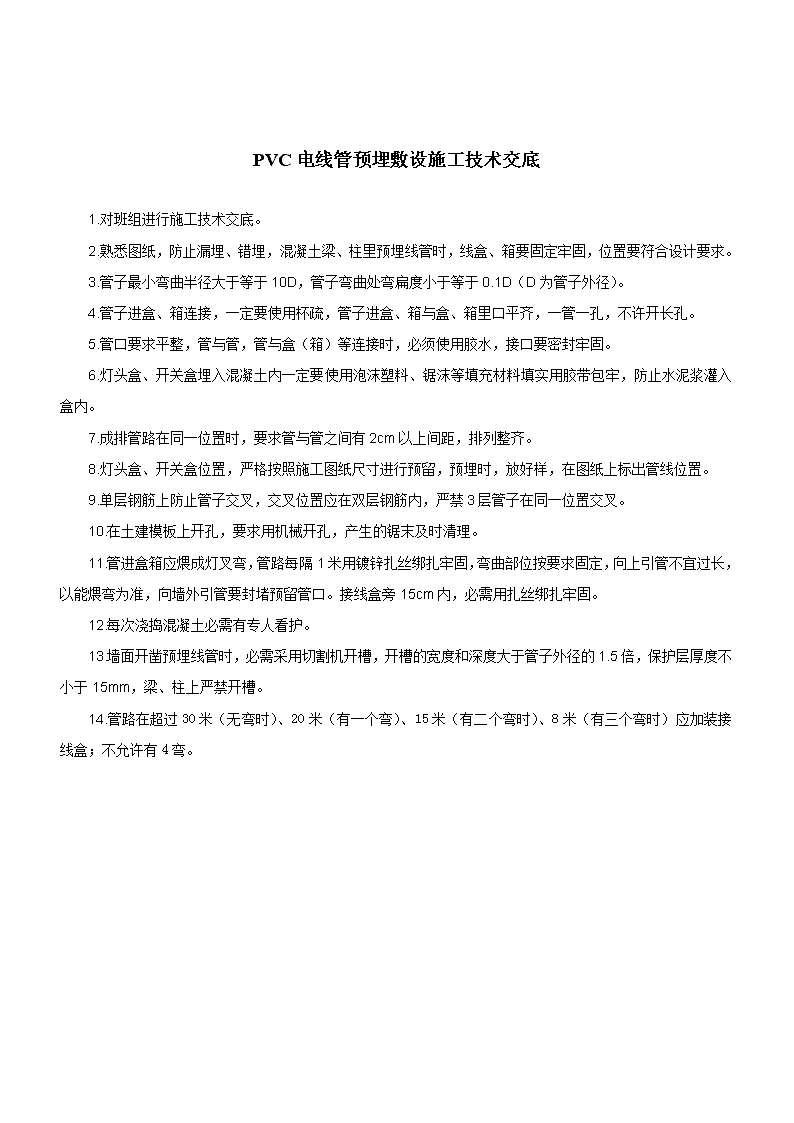

PVC电线管预埋敷设施工技术交底1.对班组进行施工技术交底。2.熟悉图纸,防止漏埋、错埋,混凝土梁、柱里预埋线管时,线盒、箱要固定牢固,位置要符合设计要求。3.管子最小弯曲半径大于等于10D,管子弯曲处弯扁度小于等于0.1D(D为管子外径)。4.管子进盒、箱连接,一定要使用杯疏,管子进盒、箱与盒、箱里口平齐,一管一孔,不许开长孔。5.管口要求平整,管与管,管与盒(箱)等连接时,必须使用胶水,接口要密封牢固。6.灯头盒、开关盒埋入混凝土内一定要使用泡沫塑料、锯沫等填充材料填实用胶带包牢,防止水泥浆灌入盒内。7.成排管路在同一位置时,要求管与管之间有2cm以上间距,排列整齐。8.灯头盒、开关盒位置,严格按照施工图纸尺寸进行预留,预埋时,放好样,在图纸上标出管线位置。9.单层钢筋上防止管子交叉,交叉位置应在双层钢筋内,严禁3层管子在同一位置交叉。10.在土建模板上开孔,要求用机械开孔,产生的锯末及时清理。11.管进盒箱应煨成灯叉弯,管路每隔1米用镀锌扎丝绑扎牢固,弯曲部位按要求固定,向上引管不宜过长,以能煨弯为准,向墙外引管要封堵预留管口。接线盒旁15cm内,必需用扎丝绑扎牢固。12.每次浇捣混凝土必需有专人看护。13.墙面开凿预埋线管时,必需采用切割机开槽,开槽的宽度和深度大于管子外径的1.5倍,保护层厚度不小于15mm,梁、柱上严禁开槽。14.管路在超过30米(无弯时)、20米(有一个弯)、15米(有二个弯时)、8米(有三个弯时)应加装接线盒;不允许有4弯。
