• 31.00 KB
  • 5页

某工程落地式双排钢管扣件式脚手架施工要点的技术总结.doc

  • 5页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

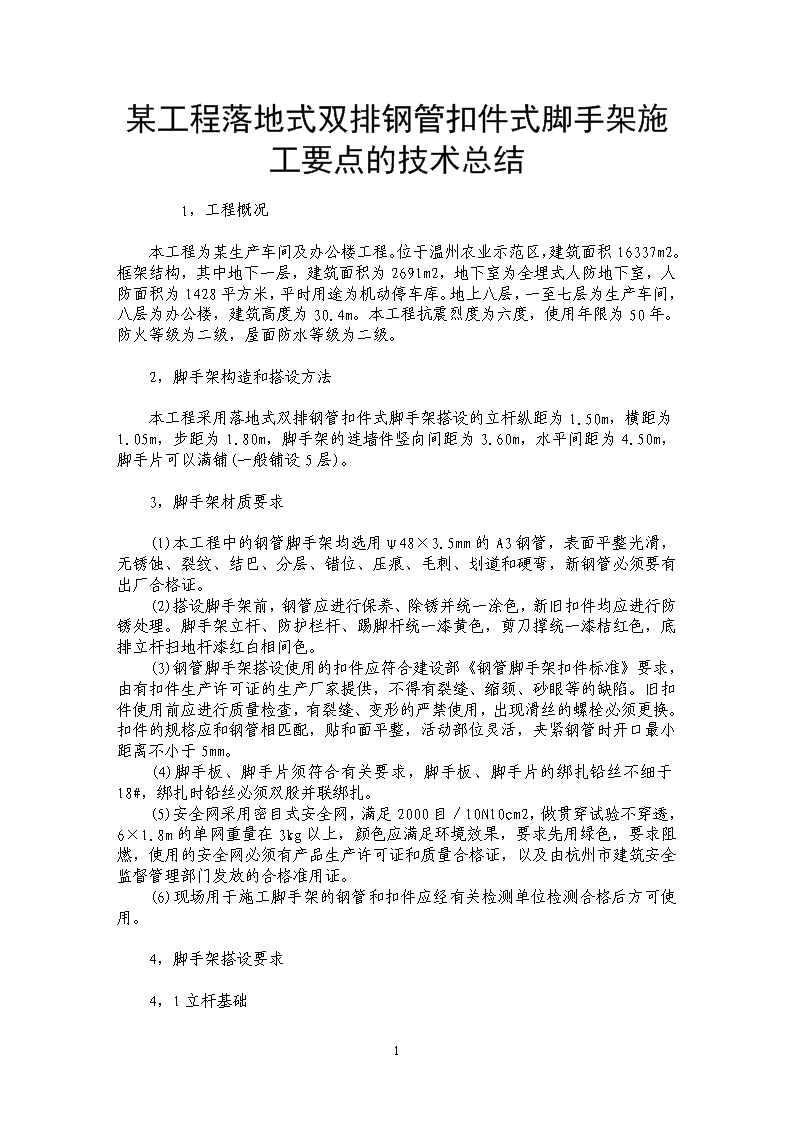

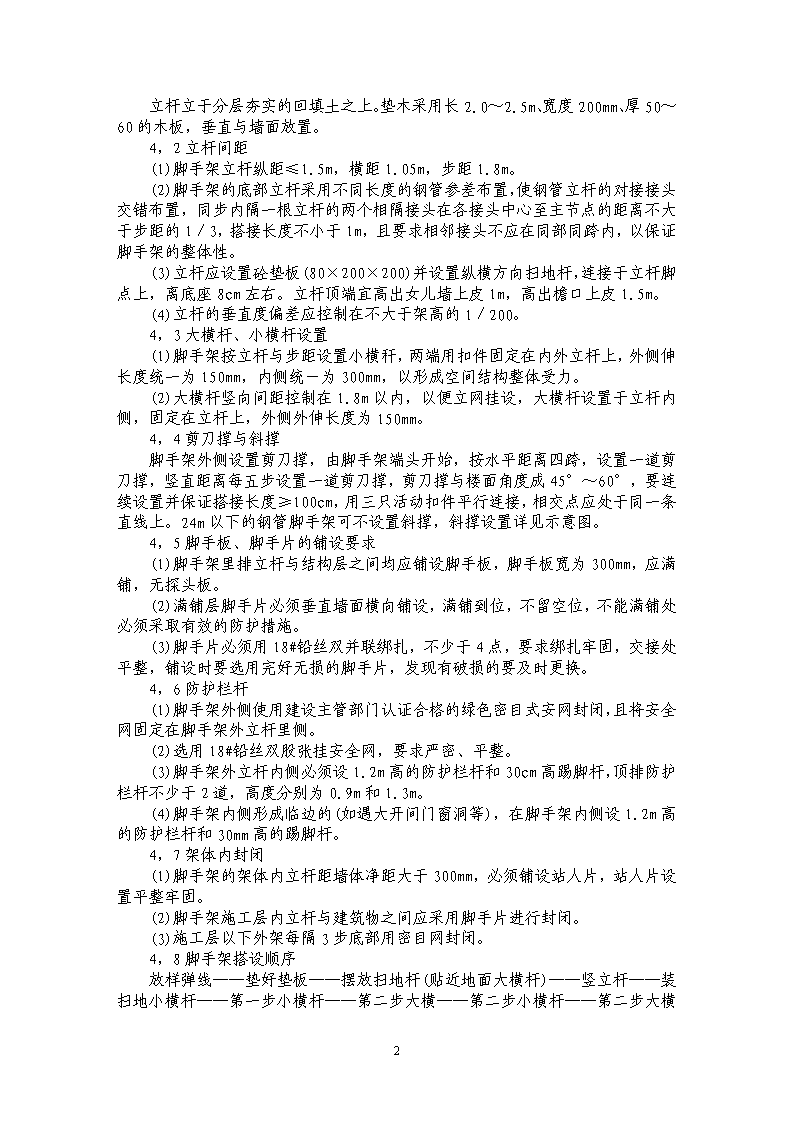

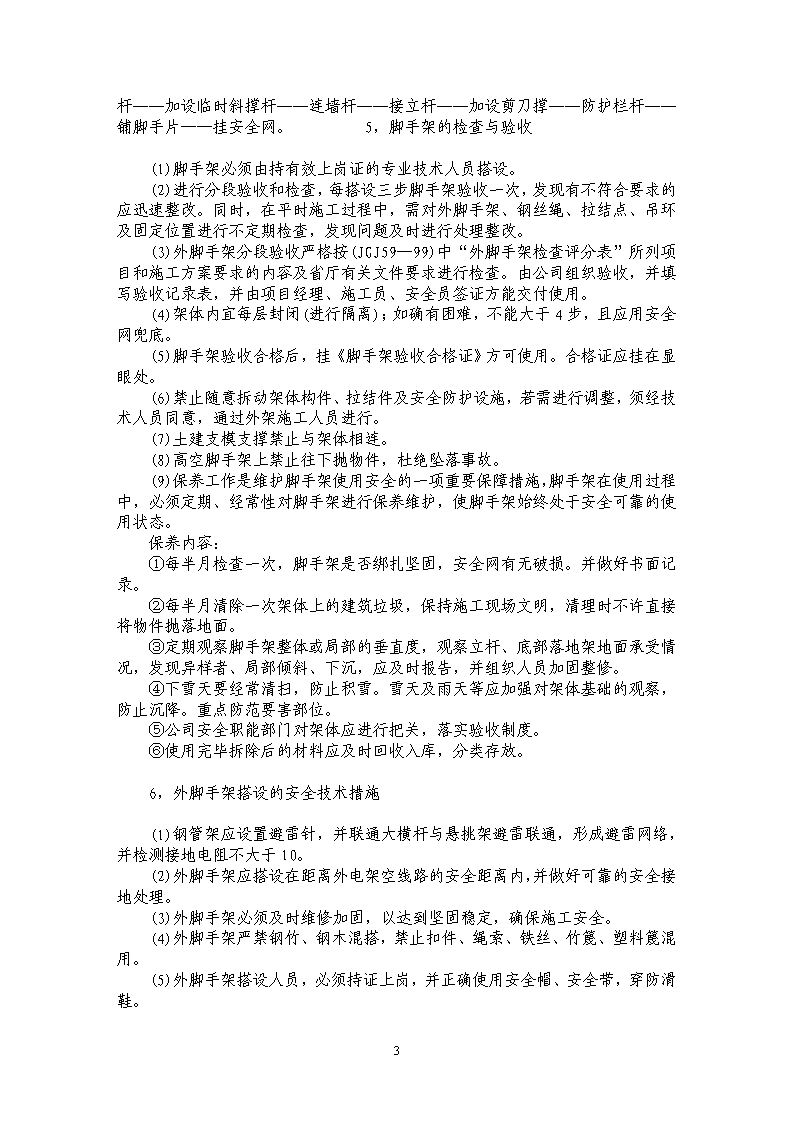

'某工程落地式双排钢管扣件式脚手架施工要点的技术总结  1,工程概况    本工程为某生产车间及办公楼工程。位于温州农业示范区,建筑面积16337m2。框架结构,其中地下一层,建筑面积为2691m2,地下室为全埋式人防地下室,人防面积为1428平方米,平时用途为机动停车库。地上八层,一至七层为生产车间,八层为办公楼,建筑高度为30.4m。本工程抗震烈度为六度,使用年限为50年。防火等级为二级,屋面防水等级为二级。    2,脚手架构造和搭设方法    本工程采用落地式双排钢管扣件式脚手架搭设的立杆纵距为1.50m,横距为1.05m,步距为1.80m,脚手架的连墙件竖向间距为3.60m,水平间距为4.50m,脚手片可以满铺(一般铺设5层)。    3,脚手架材质要求    (1)本工程中的钢管脚手架均选用ψ48×3.5mm的A3钢管,表面平整光滑,无锈蚀、裂纹、结巴、分层、错位、压痕、毛刺、划道和硬弯,新钢管必须要有出厂合格证。  (2)搭设脚手架前,钢管应进行保养、除锈并统一涂色,新旧扣件均应进行防锈处理。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪刀撑统一漆桔红色,底排立杆扫地杆漆红白相间色。  (3)钢管脚手架搭设使用的扣件应符合建设部《钢管脚手架扣件标准》要求,由有扣件生产许可证的生产厂家提供,不得有裂缝、缩颈、砂眼等的缺陷。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。扣件的规格应和钢管相匹配,贴和面平整,活动部位灵活,夹紧钢管时开口最小距离不小于5mm。  (4)脚手板、脚手片须符合有关要求,脚手板、脚手片的绑扎铅丝不细于18#,绑扎时铅丝必须双股并联绑扎。  (5)安全网采用密目式安全网,满足2000目/10N10cm2,做贯穿试验不穿透,6×1.8m的单网重量在3kg以上,颜色应满足环境效果,要求先用绿色,要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由杭州市建筑安全监督管理部门发放的合格准用证。  (6)现场用于施工脚手架的钢管和扣件应经有关检测单位检测合格后方可使用。    4,脚手架搭设要求    4,1立杆基础5   立杆立于分层夯实的回填土之上。垫木采用长2.0~2.5m、宽度200mm、厚50~60的木板,垂直与墙面放置。  4,2立杆间距  (1)脚手架立杆纵距≤1.5m,横距1.05m,步距1.8m。  (2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,同步内隔一根立杆的两个相隔接头在各接头中心至主节点的距离不大于步距的1/3,搭接长度不小于1m,且要求相邻接头不应在同部同跨内,以保证脚手架的整体性。  (3)立杆应设置砼垫板(80×200×200)并设置纵横方向扫地杆,连接于立杆脚点上,离底座8cm左右。立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。  (4)立杆的垂直度偏差应控制在不大于架高的1/200。  4,3大横杆、小横杆设置  (1)脚手架按立杆与步距设置小横秆,两端用扣件固定在内外立杆上,外侧伸长度统一为150mm,内侧统-为300mm,以形成空间结构整体受力。  (2)大横杆竖向间距控制在1.8m以内,以便立网挂设,大横杆设置于立杆内侧,固定在立杆上,外侧外伸长度为150mm。  4,4剪刀撑与斜撑  脚手架外侧设置剪刀撑,由脚手架端头开始,按水平距离四跨,设置一道剪刀撑,竖直距离每五步设置一道剪刀撑,剪刀撑与楼面角度成45°~60°,要连续设置并保证搭接长度≥100cm,用三只活动扣件平行连接,相交点应处于同一条直线上。24m以下的钢管脚手架可不设置斜撑,斜撑设置详见示意图。  4,5脚手板、脚手片的铺设要求  (1)脚手架里排立杆与结构层之间均应铺设脚手板,脚手板宽为300mm,应满铺,无探头板。  (2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。  (3)脚手片必须用18#铅丝双并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。  4,6防护栏杆  (1)脚手架外侧使用建设主管部门认证合格的绿色密目式安网封闭,且将安全网固定在脚手架外立杆里侧。  (2)选用18#铅丝双股张挂安全网,要求严密、平整。  (3)脚手架外立杆内侧必须设1.2m高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。  (4)脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m高的防护栏杆和30mm高的踢脚杆。  4,7架体内封闭  (1)脚手架的架体内立杆距墙体净距大于300mm,必须铺设站人片,站人片设置平整牢固。  (2)脚手架施工层内立杆与建筑物之间应采用脚手片进行封闭。  (3)施工层以下外架每隔3步底部用密目网封闭。  4,8脚手架搭设顺序  放样弹线——垫好垫板——摆放扫地杆(贴近地面大横杆)——竖立杆——装扫地小横杆——第一步小横杆——第二步大横——第二步小横杆——5 第二步大横杆——加设临时斜撑杆——连墙杆——接立杆——加设剪刀撑——防护栏杆——铺脚手片——挂安全网。  5,脚手架的检查与验收    (1)脚手架必须由持有效上岗证的专业技术人员搭设。  (2)进行分段验收和检查,每搭设三步脚手架验收一次,发现有不符合要求的应迅速整改。同时,在平时施工过程中,需对外脚手架、钢丝绳、拉结点、吊环及固定位置进行不定期检查,发现问题及时进行处理整改。  (3)外脚手架分段验收严格按(JGJ59—99)中“外脚手架检查评分表”所列项目和施工方案要求的内容及省厅有关文件要求进行检查。由公司组织验收,并填写验收记录表,并由项目经理、施工员、安全员签证方能交付使用。  (4)架体内宜每层封闭(进行隔离);如确有困难,不能大于4步,且应用安全网兜底。  (5)脚手架验收合格后,挂《脚手架验收合格证》方可使用。合格证应挂在显眼处。  (6)禁止随意拆动架体构件、拉结件及安全防护设施,若需进行调整,须经技术人员同意,通过外架施工人员进行。  (7)土建支模支撑禁止与架体相连。  (8)高空脚手架上禁止往下抛物件,杜绝坠落事故。  (9)保养工作是维护脚手架使用安全的一项重要保障措施,脚手架在使用过程中,必须定期、经常性对脚手架进行保养维护,使脚手架始终处于安全可靠的使用状态。  保养内容:  ①每半月检查一次,脚手架是否绑扎坚固,安全网有无破损。并做好书面记录。  ②每半月清除一次架体上的建筑垃圾,保持施工现场文明,清理时不许直接将物件抛落地面。  ③定期观察脚手架整体或局部的垂直度,观察立杆、底部落地架地面承受情况,发现异样者、局部倾斜、下沉,应及时报告,并组织人员加固整修。  ④下雪天要经常清扫,防止积雪。雪天及雨天等应加强对架体基础的观察,防止沉降。重点防范要害部位。  ⑤公司安全职能部门对架体应进行把关,落实验收制度。  ⑥使用完毕拆除后的材料应及时回收入库,分类存放。    6,外脚手架搭设的安全技术措施    (1)钢管架应设置避雷针,并联通大横杆与悬挑架避雷联通,形成避雷网络,并检测接地电阻不大于10。  (2)外脚手架应搭设在距离外电架空线路的安全距离内,并做好可靠的安全接地处理。  (3)外脚手架必须及时维修加固,以达到坚固稳定,确保施工安全。  (4)外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料篾混用。  (5)外脚手架搭设人员,必须持证上岗,并正确使用安全帽、安全带,穿防滑鞋。5   (6)严格控制施工荷载,脚手板不得集中堆料施工,施工荷载不得大于3KN/m2。  (7)控制扣件螺栓,拧紧力矩,采用扭力矩应控制40—50N·m的范围内。  (8)严禁脚手板存在探头板,铺设脚手板以及作业时,应尽量使施工荷载内、外传递平衡。  (9)保证脚手架的整体性,不得与井架、升架机等一并拉结。不得截断架体。  (10)在脚手架使用期间,严禁拆除下列杆件:主节点处的纵横水平杆,纵横扫地杆。  (11)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。  (12)当有六级及六级以上大风和雾、雨、雪天气时,应停止脚手架搭设与拆除作业。雨、雪后上漆作业应有防滑措施并扫除积雪。  (13)防雷接地:利用在建建筑物接地系统,在架体阳角部位和每长度超出30m时增加一组,每组一根,用10钢筋电焊连接,单面焊10d;主楼每翻搭一次,需重新设置。    7,外脚手架拆除的安全技术措施    (1)拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行交底后才准备工作,作业计划一般包括;拆架的方法和步骤、安全措施、材料堆放地点、劳动组织安排等。  (2)拆架应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。  (3)拆架的高处作业人员应戴安全帽,系安全带,扎裹脚,穿软底防滑鞋。  (4)拆架的程序应遵守由上而下,先搭后拆的原则,即先拆安全网、脚手片,防护栏杆,剪刀撑、斜撑,而后拆大横杆、小横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。  (5)拆立杆时,要求先拉住立杆,再拆开最后两个扣件,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣件。  (6)连墙杆(拉结点)应随拆除进度逐层拆除。分段拆除高度不应大于2步,如高差大于2步,应增设连墙杆加固。  (7)拆除时要统一指挥、上下响应、动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。  (8)拆架时,严禁碰撞脚手架附近电源线,以防触电事故。  (9)在拆架时,不得中途换人,如必须换人时应将拆除情况交代清楚后方可离开。  (10)拆下的材料要徐徐下运,严禁抛掷,运至地面的材料指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。  (11)高层建筑脚手架拆除,应配备良好的通讯装置。  (12)输送至地面的杆件,应及时按类堆放,整理保养。  (13)当天离岗时,应及时加固未拆除部分,防止存留隐患造成离岗后的人为事故。  (14)如遇强风、雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。  (15)翻掀垫铺竹笆(当有人员站立位置后)应自外向里翻起竖立,防止外翻的竹笆内未清除的残留物从高处坠落伤人。5   (16)拆除外脚手架安全网前,应先行撒水降尘,减少二次扬尘污染。  (17)拆除前在警戒区域内,电线和机械设备全部拆,除和移位到安全区域内,应关闭电闸,在警戒区域内的临时设施全部先行拆除。  (18)拉结必须按拆到哪里解到哪里的方法,严禁先行全部解开拉结,再拆除。5'
