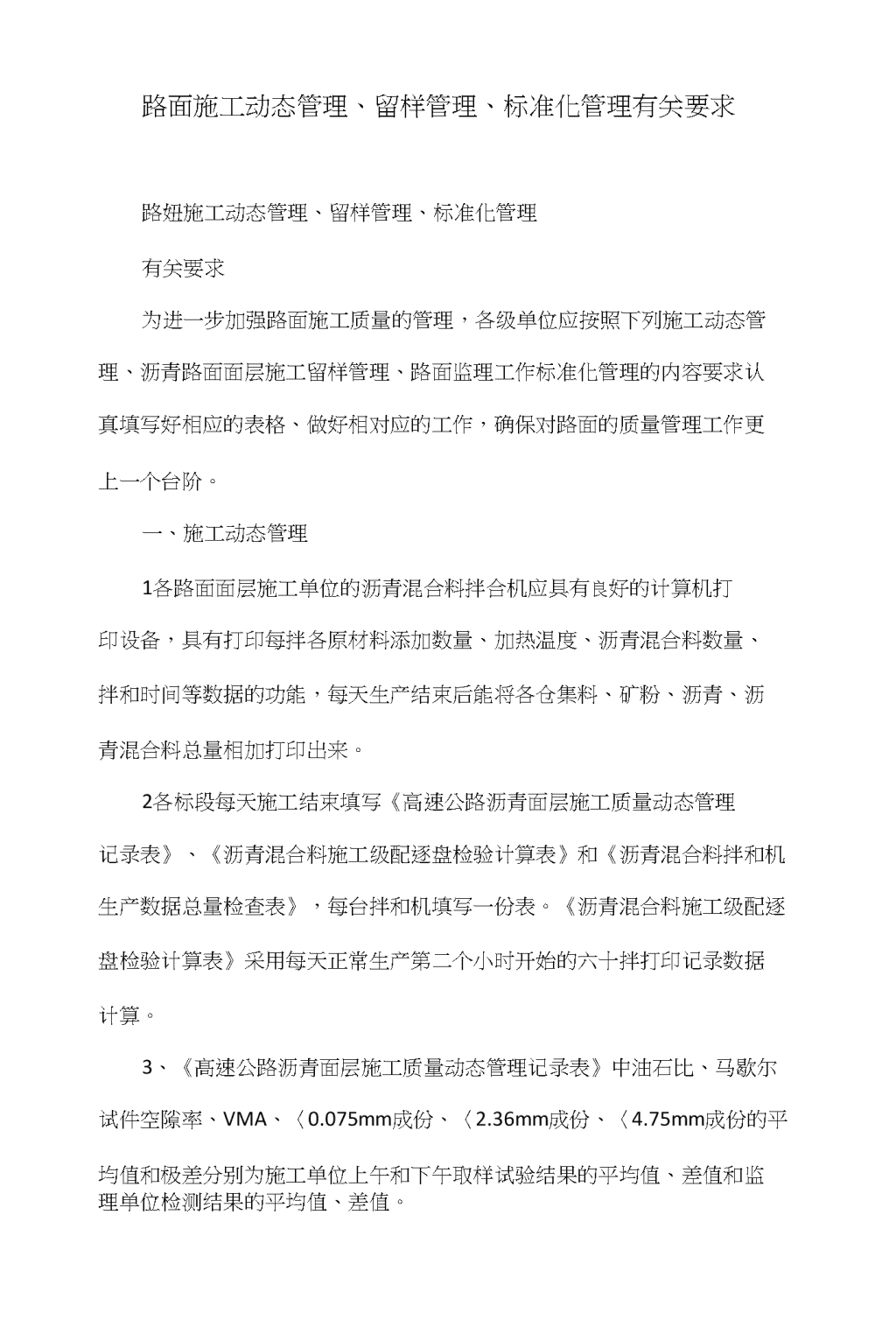

'路面施工动态管理、留样管理、标准化管理有关要求路妞施工动态管理、留样管理、标准化管理有关要求为进一步加强路面施工质量的管理,各级单位应按照下列施工动态管理、沥青路面面层施工留样管理、路面监理工作标准化管理的内容要求认真填写好相应的表格、做好相对应的工作,确保对路面的质量管理工作更上一个台阶。一、施工动态管理1各路面面层施工单位的沥青混合料拌合机应具有良好的计算机打印设备,具有打印每拌各原材料添加数量、加热温度、沥青混合料数量、拌和时间等数据的功能,每天生产结束后能将各仓集料、矿粉、沥青、沥青混合料总量相加打印出来。2各标段每天施工结束填写《高速公路沥青面层施工质量动态管理记录表》、《沥青混合料施工级配逐盘检验计算表》和《沥青混合料拌和机生产数据总量检查表》,每台拌和机填写一份表。《沥青混合料施工级配逐盘检验计算表》采用每天正常生产第二个小时开始的六十拌打印记录数据计算。3、《髙速公路沥青面层施工质量动态管理记录表》中油石比、马歇尔试件空隙率、VMA、〈0.075mm成份、〈2.36mm成份、〈4.75mm成份的平均值和极差分别为施工单位上午和下午取样试验结果的平均值、差值和监理单位检测结果的平均值、差值。
4、按〈公路沥青路面施工技术规范〉附录F和G的方法,每相邻7个工作日(不包括停铺)计算出各项检测结果的x、R、S、Cv,并计算出相应UCL和LCL作为下一天的质控线,绘制x和R的管理图。检测结果的x和R管理图应用计算机绘制,监理分析每天施工单位的施工质量管理动态管理图的数裾,出现异常时,应分析原因,提出改正措施,及时修正,确保面层施工质量。5、每层面层施工结束后,应汇总全部数据,计算出平均值、标准偏差及变异系数,绘制全标段该面层施工质量直方图或正态分布曲线,作为评价企业质量管理水平的重要指标。6、沥青混合料采用取样器按规定频率集屮取样,有施工单位、监理单位、技术服务单位分别进行试验。施工单位每机每日不少于检测2次,监理组每日每标段每机不少于1次。7、监理单位在各面层施工前,应认真做好比对试验工作,以确保试验误差控制在允许范围内。表1-1沥青混合料拌合机生产数据总量检查表日期:填表人:表1-2高速公路沥青面层施工质量动态管理记录表填表人:表1-3沥青混合料施工级配逐盘检验计算表注:各筛孔计算通过率由每拌料热料仓各仓比例和各热料仓筛分结果

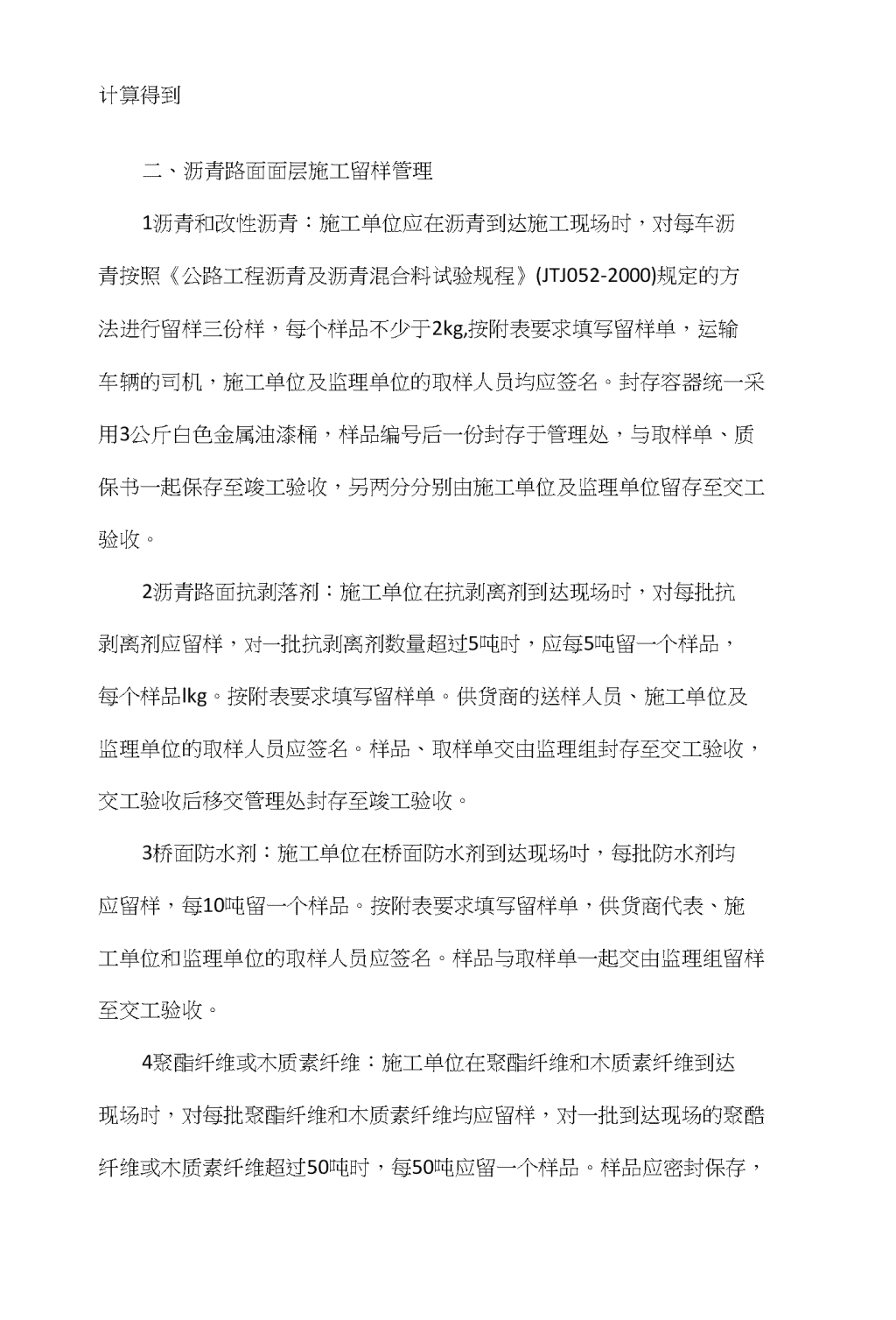

计算得到二、沥青路面面层施工留样管理1沥青和改性沥青:施工单位应在沥青到达施工现场时,对每车沥青按照《公路工程沥青及沥青混合料试验规程》(JTJ052-2000)规定的方法进行留样三份样,每个样品不少于2kg,按附表要求填写留样单,运输车辆的司机,施工单位及监理单位的取样人员均应签名。封存容器统一采用3公斤白色金属油漆桶,样品编号后一份封存于管理处,与取样单、质保书一起保存至竣工验收,另两分分别由施工单位及监理单位留存至交工验收。2沥青路面抗剥落剂:施工单位在抗剥离剂到达现场时,对每批抗剥离剂应留样,对一批抗剥离剂数量超过5吨时,应每5吨留一个样品,每个样品lkg。按附表要求填写留样单。供货商的送样人员、施工单位及监理单位的取样人员应签名。样品、取样单交由监理组封存至交工验收,交工验收后移交管理处封存至竣工验收。3桥面防水剂:施工单位在桥面防水剂到达现场吋,每批防水剂均应留样,每10吨留一个样品。按附表要求填写留样单,供货商代表、施工单位和监理单位的取样人员应签名。样品与取样单一起交由监理组留样至交工验收。4聚酯纤维或木质素纤维:施工单位在聚酯纤维和木质素纤维到达现场时,对每批聚酯纤维和木质素纤维均应留样,对一批到达现场的聚酷纤维或木质素纤维超过50吨时,每50吨应留一个样品。样品应密封保存,
每个样品500g,按附表要求填写留样单,供货商人员、施工单位和监理单位的取样人员应签名。样品、取样单一起交由监理组封存至交工验收。交工验收后移交管理处封存至竣工验收。5沥青混合料:监理单位在每次进行拌合楼沥青混合料试验取样时,均应留样,数量为抽提筛分试验所需量的2倍,采用取样袋封存留样至同面层施工结束后报管理处批准废弃(留样废弃审批表见附件)。6沥青面层各层芯样试验:沥青面层各层芯样试件应统一保存至交工验收结束后,经建设单位批准后废弃(留样废弃审批表见附件)。表2.4.4.3-1普通沥青样品留样单(样品编号)标段施工单位日期表2.4.43-2改性沥青样品留样单(样品编号)表2A4.3-3沥青抗剥剂、桥面防水剂、纤维等材料留样单(样品编号)表2.4.43-4留样废弃审批单三、路面监理工作实行标准化管理1、按下列标准化管理要求对沥青路面监理工作进行详细分工,做到各岗位对号入座,分工负责。驻地监理工程师(监理组长)全诎负责所监理标段沥青路妞施工的质量控制工作,驻地监理工程师下设后场监理工程师、前场监理工程师和试验工程师三个独立岗位,一名道路监理工程师只能任后场或前场监理工程
师中的一个岗位。后场监理工程师(A)由一名道路监理工程师担任,全面负责拌合楼、
料场区域的现场监理工作,配备至少一名专职后场旁站员A1员。前场监理工程师(B)由一名道路监理工程师担任,全面负责摊铺现场监理工作,配备至少两名专职前场旁站员,分别为B1号和B2号。试验工程师(C)由一名具备资质的试验监理工程师担任,全面负责所监理标段试验检测的监理工作,一个施工标段至少配备4名试验监理员。2、后场标准化管理,由A号后场监理工程师全面负责所监理标段的拌合楼、料场区域的现场监理工作,并配备A1号后场旁站员。A号后场监理工程师职责:填写表3-1,检査验收表3-2和表3-3。全天候负责拌合楼、料场区域的现场监理及协调工作,每半天对A1号后场旁站员填写的表格进行检杳验收,并及时解决其发现的问题。全天候旁站拌合楼的运行情况,观察沥青、纤维及矿粉添家、冷热料平衡供应、除尘情况等是否正常,检查拌合楼逐盘打印记录是否稳定,检查记录沥青加热温度、集料加热温度是否符合要求。每日检査生产结朿后检査逐盘打印数据误差,计算各种材料消耗量,总量校核配合比误差、厚度是否符合要求,每天随机抽取1小时在线打印资料进行分析,并于次日上午九时提交计算资料和数据分析报告。对级配、用汕量等有怀疑时,及时告知试验监理工程师取样试验。A1号后场旁站员职责:填写表3-2和表3-3。检查运料车清洁情况,车厢N有无积液,料车覆盖、绑扎是否到位。冃测检杳混合料有无花白、
冒青烟和离析等现象,检查运输车辆装料过程是否严格按照“前、后、中”巡查料场建设的规范性,严格执行有关料场建设的要求。目测冷料堆集料的级配、针片状、粉尘含量等是否正常,并形成巡査记录,对异常情况及时通知试验工程师取样试验。巡视每円防污、降尘、保洁工作,做好巡査记录。督促施工单位严格防止集料二次污染,要求施工单位除尘设备排出的粉尘、热料仓的溢料和被机油污染的石料等不符合要求的废弃矿料,应堆至专门临时弃料场,明确标识,并及时淸除,不应与拌制沥青混合料用集料混合堆放。拌合机二级除尘产生的粉尘应采用湿排法及时清除,拌合场生产过程中应及时洒水降尘,每天施工结朿后应及时清扫堆料场地和运输便道,防止集料二次污染。检查沥青是否按照要求进行留样,储存是否满足相关耍求。3、前场标准化管理,由B号前场监理工程师全面负责所监理标段摊铺现场的监理工作,并配备B1号、B2号两名前场旁站员。B号前场道路工程师职责:填写表3-4和表3-5,并检査验收表至表3-10全面负责沥青路面前场施工的监理工作,每小吋对BI、B2号现场监理员填写的表格进行检查验收,并及时解决其发现的问题。检查每天计划铺筑段落内沥青下封层是否干燥、清洁,有无积水、泥土、杂物,有无浮动的集料,有无局部脱皮、露白现场,玻纤防裂布粘贴是否牢固,中分带路缘石上涂抹沥青是否均匀一致。检査横向接缝是否符合要求,是否清洁干净,缝边粘结沥青涂刷是否均匀到位;检查粘层沥青是否喷涂合格。摊铺前对现场的施工机械设备的数量和完好
情况进行全面检查。在沥青面层施工前,要求施工单位施工现场负责检查摊铺机熨平板预热是否达到规定温度(〉100°C)。高程控制引导钢丝绳支架间距和拉力是否达到(〉800N),并进行钢丝高程抽检。重点监督检査压路机漏水情况,确保碾压质量。重点检査桥梁铺装的摊铺碾压情况。每天碾压前检查压路机清洁程度,要求接缝处前铺面层起步段上垫铺帆布,避免压路机启动碾压时对沥青路面表面造成污染,碾压完后压路机不得停放在当天施工段落。B1号前场旁站员职责:填写表3-6和表3-7检査到场料车轮胎是否干净、覆盖是否完好;检査卸料过程中有无揭开覆盖油料,料车倒车卸料时是否由专人指挥,是否撞击摊铺机。记录每牟沥青混合料的到场时间、到场温度及车牌号等情况。随时检査施工段落内临时污染情况,要求施工单位及时淸理。督查沥青混合料摊铺要做到缓慢、均匀、不间断地摊铺。检查摊铺机螺旋布料器运转情况、料位高度以及拢料情况,并按要求详细记录。检査摊铺机熨平板的振级和夯锤振级,并记录。记录摊铺机中途停顿吋间、原因,检查铺面的均匀性。B2号前场旁站员职责,填写表3-8、表3-9和表3-10按规定频率检查摊铺温度和松铺厚度、宽度。检查碾压工艺是否规范,是否做到紧跟碾压,薄弱点是否加强碾压。检查碾压速度及日常监督检查钢轮压路机洒水量。按规定频率检测摊铺、碾压温度,并详细记录。检査摊铺机的纵向热接缝处搭接宽度及摊铺机的间隔距离。
4、试验检测标准化管理驻地监理组试验室应对承包商试验室每周进行一次全面检查,检查内情况以及试验资料的准确、完备性。每周提交一份检查结果通报及监理试验抽检频率。建立沥青路诎施工质量动态管理曲线,每施工10公里要提交一份质量管理分析报告。每一层沥青路面开始施工前,应组织承包商开展试验比对工作,并对试验结果认真分析,杳找问题。每周与施工单位做一次热料仓筛分试验,与生产配合比时筛分结果相对比,必要时增加抽检频率。驻地监理试验室严格按有关要求做好原材料、沥青混合料和沥青妞层等日常抽检试验检测、数据统一、台帐记录、清洁维护等工作的基础上,设立芯样陈列室,对芯样进行编号,按顺序排列,方便随时査看。按要求填写表3-11至表3-14。5、路面施工可追溯管理通过填写现场记录表3-15、3-16以及结合拌合楼打印资料,可以査出现场每个桩号摊铺的沥青混合料的热料的掺配比例、沥青添加量,并由此算出级配和油石比,对于现场一些通过取芯、渗水试验发现的质量问题可以据些进行分析。表3-15由A1号后场旁站员填写,A号后场监理工程师,每半天对A1号后场旁站员填写的表格进行检査验收,并及时解决其发现的问题。
表3-16由B1号前场旁站员填写,B号前场监理工程师,每半天对B1号前场旁站员填写的表格进行检査验收,并及时解决其发现的问题。
合同号:编号,円期:年施工单位:监理单位:后场监理工程师A:月曰表3-2沥青混合料出厂监理检査记录表施工单位:合同号:后场监理员A1:日期:年月日后场监理工程师:表3-3沥青混合料后场场区监理检查记录表合同号:日后场监施工单位:后场监理员A1:日期:年月理工程师:表3-4浙青谢层下承层检査记录表施工单位:合同号:注:本表为施工段落前一天的检查项H前场监理工程师B:曰期:年月曰表3-5沥青面层施工前检查记录表施工单位:合同号:前场监理工程师B:
H期:年月H
师B:表3-7沥青混合料到场监理检査记录表施工单位:合同号:监理单位:编号:前场监理员B1:日期年月日前场监理工程师B:表3-8沥青谢层施工监理检査记录表(二)施工单位:合同号:监理单位:编号:前场监理员B2:年月日前场监理工程师B:表3-9沥青面层碾压温度监理检查记录表施工单位:合同号:监理单位:编号:施工日期:层次:幅次:前场监理员B2:日期:年月日前场监理工程师B:表3-10沥青面层松铺厚度、宽度监理检查记录表施工单位:合同号:监理单位:编号:施工日期:层次:幅次:前场监理员B2:年月日前场监理工程师B:
编号:注:热料仓筛分一般每三个工作H进行一次,需要时可随时检测。试验円期:试验监理工程师:表3-12沥青混合料热料仓集料和矿粉筛分记录比较表施工单位:合同号:后场监理工程师A:円期:表3-13沥青混合料在线检查级配和油石比计算表采用每天正常生产的第2小时打印记录计算表3-14沥青面层联合步检记录表施工单位:合同号:监理单位:编号:现场监理组长:管理工程师:步检日期:表3-15路面可迫朔施工标准化管理后场记录表承包单位:监理单位:合同段:结构层:后场监理员B1:日期年月日后场监理工
程师B:
理单位:结构层:前场监理员B1:理工程师B:Id期年月H前场监'
