• 462.97 KB
  • 121页

七号路市政道路施工组织设计

  • 121页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

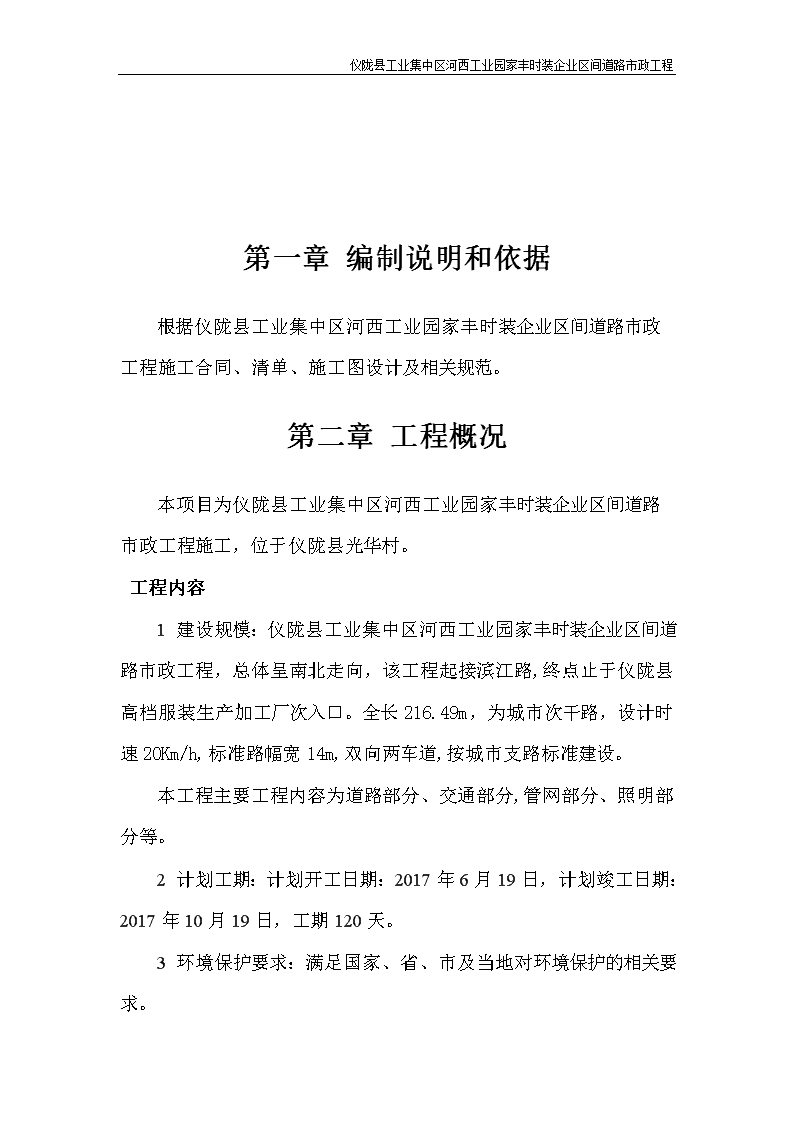

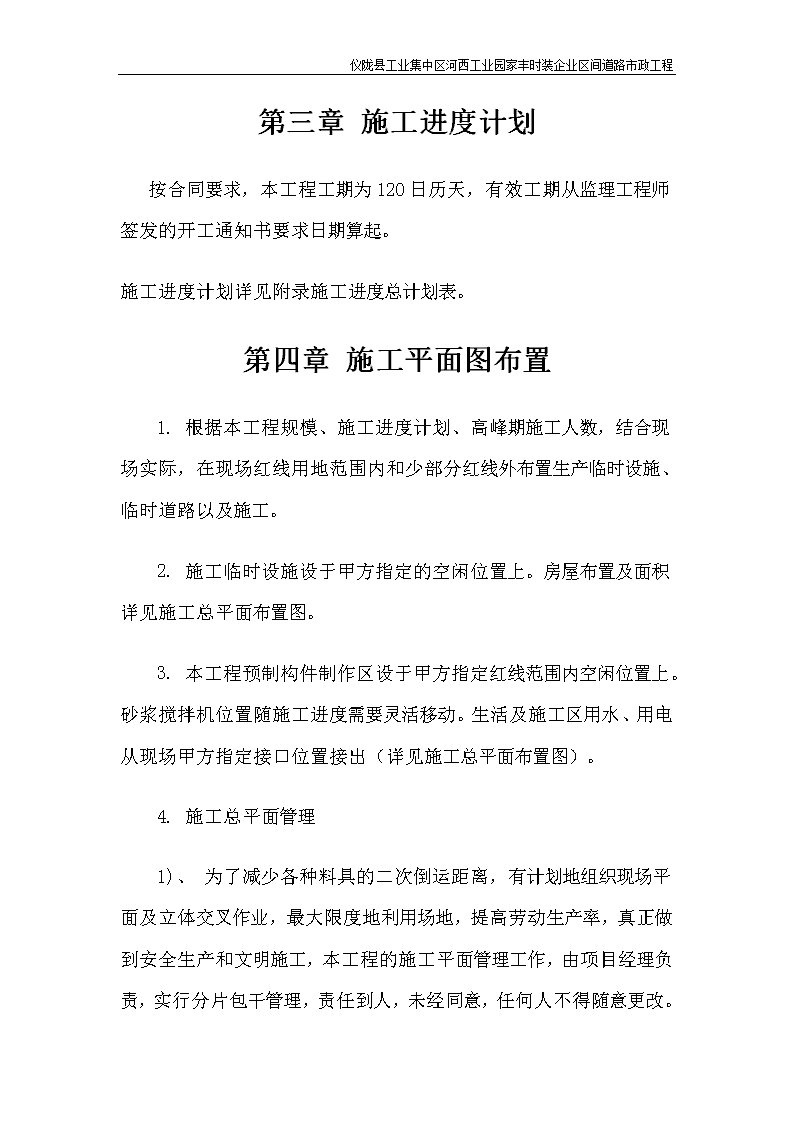

'仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程施工组织设计编制:审核:审批:江西中云建设有限公司项目经理部2017年6月19日 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程第一章编制说明和依据根据仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程施工合同、清单、施工图设计及相关规范。第二章工程概况本项目为仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程施工,位于仪陇县光华村。工程内容1建设规模:仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程,总体呈南北走向,该工程起接滨江路,终点止于仪陇县高档服装生产加工厂次入口。全长216.49m,为城市次干路,设计时速20Km/h,标准路幅宽14m,双向两车道,按城市支路标准建设。本工程主要工程内容为道路部分、交通部分,管网部分、照明部分等。2计划工期:计划开工日期:2017年6月19日,计划竣工日期:2017年10月19日,工期120天。3环境保护要求:满足国家、省、市及当地对环境保护的相关要求。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程第三章施工进度计划按合同要求,本工程工期为120日历天,有效工期从监理工程师签发的开工通知书要求日期算起。施工进度计划详见附录施工进度总计划表。第四章施工平面图布置1.根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、临时道路以及施工。2.施工临时设施设于甲方指定的空闲位置上。房屋布置及面积详见施工总平面布置图。3.本工程预制构件制作区设于甲方指定红线范围内空闲位置上。砂浆搅拌机位置随施工进度需要灵活移动。生活及施工区用水、用电从现场甲方指定接口位置接出(详见施工总平面布置图)。4.施工总平面管理1)、为了减少各种料具的二次倒运距离,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目经理负责,实行分片包干管理,责任到人,未经同意,任何人不得随意更改。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2)、项目经理部是现场施工生产的指挥中心,现场办公室内要布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。3)、凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准点和里程桩控制点要有明显的标记,并切实做好保护工作。4)、进出入口设值班门房并张挂出入制度、场容管理条例、工程概况和安全纪律牌,教育工人维持良好的施工秩序和劳动纪律。5)、施工现场设专职保安人员,无关人员禁止进入现场。其他见施工总平面布置图(详见附图)。第五章施工部署一、施工准备为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位置是否正确,提出方便施工的合理化建议。3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。5、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。6、认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。二、项目管理机构 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程根据本工程规模和特点,公司组建仪陇县工业集中区西阳坝园区新建规划四号路北段市政道路工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成。三、施工力量组织根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:1、土方施工队:主要负责道路挖填土方工程、管道沟槽土石方开挖和换填及回填工程的施工。2、道路施工队:主要道路基层、面层工程和人行道及附属设施工程的施工。3、管道、护坡、绿化、交通、照明等附属施工队:主要负责给、排水管道、涵洞工程、电力电缆沟,电信管道,道路照明工程的施工、绿化、交通工程的施工。四、施工作业班次根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,原则上采取两大班作业,作业时间限制为7—23时。五、建立现场协调会制度 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。第六章施工方案与技术措施1、清理表土施工工艺1、清表土 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程清表施工开始由现场工程师通知监理工程师,清表结束后及时让监理工程师签认清表工程量。对表土厚度和设计表土厚度有较大差异的路段,应及时通知监理工程,要求其现场查看,确认与设计不符所增加的工程量。如监理工程师不能够给予肯定确认工程量,要告知项目部现场工程师,由现场工程师作出决定。如遇此情况,在施工过程中要妥善考虑,做好测量原始记录,收集好变更基础资料。一般清表厚为15cm,如遇水田、旱地等地段,清表厚度一般控制在30cm以上,对于耕地较厚的局部水田地段,应根据实际情况进行清表。对于河塘等淤泥质土清除后,按照设计图纸要求进行施工。清表原则为彻底清除路基填土范围内的耕植土和腐质土。路基清表采用挖掘机配合推土机。在清表施工开始,由现场工程师现场口头交底施工机械操作手所要清表的段落和清表范围,清表厚度。推土机清表采用纵向推土清表施工,根据推土机的功率,在适当的位置设集土堆。在路基边缘范围内,为了避免推土机清表土流入红线外,路基边缘清表采用挖掘机开挖横向清表,开挖至保证推土机施工不致使清表土外流入红线外为止,然后再用推土机将清表土推至集土堆处。由挖掘机装车,自卸车运输至附近的弃土场。清表的同时应做好临时排水设施,并将原地面积水排干,地基范围内的地下水应严格按设计要求处理。2、挖树根、拆除构造物挖树根、拆除构造物施工开始由现场工程师通知监理工程师,挖树根、拆除构造物结束后及时让监理工程师签认工程量。对设计数量与实际数量相差较大路段,应及时通知监理工程,要求其现场查看,确认与设计不符所增加的工程量。如监理工程师不能够给予肯定确认工程量,要告知项目部现场工程师,由现场工程师作出决定。如遇此情况,在施工过程中要妥善考,做好原始记录,收集好变更基础资料。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程挖树根采用挖掘机挖除,挖树根要求彻底挖除其根系范围内的所有枝节。并集中堆放经监理工程师确认挖除数量后,挖掘机装自卸车,运至弃土场。对于挖掘机不能彻底挖除的树根应配合人工进行清除。清除完毕后对人工造成的坑穴应填平压实,并对其碾压至规定的压实度为止。拆除构造物采用挖掘机彻底拆除包括其地下基础。拆除后装自卸车运至弃土场。3、弃土场在弃土场弃土过程中要由专人指挥卸车,不得倒土在临时用地以外,以免造成矛盾,不得乱倒。弃土场弃土结束后,要整修弃土场项面及边坡,保证弃土整齐,与周围环境协调。必要时在弃土场坡脚处开挖排水沟,引水至适当的位置,避免下雨冲刷弃土,流入周围农田。4、环保坚决不允许乱弃乱倒,坚决不允许破坏红线范围外的地表。在弃土的运输过程中,要对运输便道及时洒水,避免扬尘,运输较软弱表土时,装车不得太满,避免在运输过程中沿途洒落,污染便道和环境。2、路基土方工程(1)施工准备1、对设计资料和合同的内容进行全面的现场核对和施工调查。特别是土石方数量,交通、植被,建筑和设施拆迁、地质测量等同路基施工有关的资料。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2、根据总施工部署编制路基施工方案,施工网络计划等并报批。3、开工前认真进行施工测量,包括导线点、界桩、水准点复测和补点;横断面检查与补测;恢复中线和固定主要控制桩;逐桩进行路基放样,订出界桩、堤脚、暂顶、边沟、护坡道等位置。并在施工范围外设控制桩,边坡放样及机械施工控制标志。4、对路堤填料进行复查和取样试验,测定其最大干密度,最佳含水量、液限、塑性指数或颗粒分析、填料强度等,试验按规程办理。5、场地清理包括路基用地范围内地上建筑、设施、文物的清理(保护),地表植被清理,好土的集中堆放,以及填方段填土前地表面的整平压实。6、做好施工临时排水设施,如路堑开挖前在上方做截水沟,路堤填方前原地面排水,但不得流入农田等造成破坏,要结合永久性排水设施进行。(2)土方路堑开挖1、本标段原地貌与设计路面高差不太大。2、具体的施工方法是:采用挖掘机进行开挖,自卸汽车和推土机配合作业。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程3、修筑路拱、刷刮边坡、整平路基面时,宜采用挖掘机、推土机、平地机配合作业,遇地下水时应及时挖沟排除,若路床以下位于含水量较多土层时,应换填透水性良好的材料,边坡开挖后,应立即刷坡并砌筑相应的防护工程以防雨水冲刷。4、根据土壤试验对开挖出的适用材料,应分类堆放,不应混杂。先挖出的适用土方,应储存于指定地点,待后填路堤上部。对已先挖出的路堑断面,路床顶面予留30cm后挖,以免施工车辆和雨水对路床的破坏。5、路基土方工程施工安全规程执行。(3)填方路基施工a)检测标准路基设计压实度及强度(重型击实试验标准):路槽下0~80cm范围内不低于93%,80cm以下不低于90%。通过对土样击实试验取得各种填土压实所需的最佳含水量及最大干密度。通过压实试验路段得到的各种土样作业方法、施工机械,每层松土松铺厚度,压实遍数等试验数据,用以指导大规模填方路基施工。施工时,掌握好每种土的含水量非常重要,要采取均匀加水或摊开晾干等方法,使其在最佳含水量±2%以内压实,并满足压实次数,才能保证压实质量。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程b)填方施工土层摊铺采用自卸汽车定点卸土,推土机初平,平地机复平。(上层精平)边角,障碍点人工配合(控制边线标高)的方式,按照试验所给松铺厚度进行摊铺。应自中向两边设置3%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。碾压采用振动压路机进行。第一遍静压,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。c)检验压实度每一压实层均应按检验标准检测压实度,合格后方可填筑其上一层。否则应采取措施进行补压,到合格时为准。现场大规模施工,检测压实度宜采用核子密度湿度仪法,应先进行标定和对比试验。土质路床顶面压实完成后进行弯沉检验。d)零断面施工零断面是路基的一个薄弱环节,施工时首先检查该处土质情况,发现不良地基及时报请设计单位、监理共同解决。当地基土质良好时则把原地面挖成内倾2~4%,宽不小于1.0m、高0.5m的台阶进行填筑,填至距路面结构底面30cm,然后把表面翻松与填土一起压实。当土质不能满足要求时,则按设计宽度、厚度换填合格石渣,并碾压成型达到设计要求。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程(4)弃方的处理  A)在挖方路段开工前,向监理工程师报批土石方开挖、调运施工方案,该方案包括挖方及弃方数量、调运方案,弃方位置及其堆放形式,坡脚加固处理,排水系统的布置以及有关的计划安排等。  B)当弃土场的位置,堆放形式或施工方案有更改时,必须提前将更改方案报监理工程师批准。  C)弃土场应堆置整齐、稳定、排水畅通、避免对土堆周围的建筑物,排水及其它任何设施产生干扰或损坏,避免对环境造成污染。  (5)质量控制要点:  A)正确标出边桩线,施工中经常检查边坡开挖坡度,及时纠正偏差。  B)坡面平顺光滑,无明显的局部高低差。土质边坡预留的30cm保护层由人工从上至下顺坡修整。  C)开挖时,经常注意山坡的稳定情况。每天开工、收工前均对坡面、坡顶附近进行检查,发现有裂缝开口坍方迹象或危石、危土立即处理。凡不能处理且对施工安全有威胁时,要暂停施工。3、沟槽土石方施工方法、工艺放线→开挖→人工清底 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1、放线:用白灰撒出开槽上口线、中线、下口线,并随时保持灰线清晰。2、开挖:采用机械顶部侧开挖,从管道下游向上游采用挖掘机开挖土方,随挖随运,同时修整边坡。3、清底:在基底高程以上预留10cm人工清底。开挖基槽土方量按照管网排水工程26.3.3进行计算。4、回填填石路堤除遵守填土路堤的相关要求外,不同点主要有:1、总监办要求石方填筑,技术规范规定石块最大厚度不得超过压实厚度的2/3。2、用于填筑的石料必须在料场改小,填石路堤应安排好石料运输线,专人指挥,水平分层填筑。3、由于填料石块不算大,因此可用D85推土机推平。对于坚硬的石头(强度>15Mpa)在推平过程中,人工配合机械把个别尺寸大于规范要求的石块,用人工铁锤改小或捡到路基之外运至弃土场。石块应大面向下,小面向上,摆放平稳,紧密靠拢。如不合要求,用人工纠正。石块间间隙用石渣、石屑填补。对于软石在推平过程中受到推土机的碾压会变碎。在压路机的碾压过程中会进一步变碎,因此不必用人工把石块改小。对于土石混填,如石块超过70%时,按填石对待,当含量小于70%时,土石可混填摊铺。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程4、对于强度>15Mpa的坚硬石块,其边坡在填筑的同时用硬质石块码砌,厚度不中于1m。当路堤高度大于6m时,石料码砌厚度不小于2m。对于强度<15Mpa的软石填筑路堤或土石混填路堤,边坡可用砂性土填筑,或石渣和砂性土混全填筑。以利于边坡植草、植树。5、填筑后应检查松铺厚度,可用尺量或水准仪测量。6、填石路堤采用重型振动压路机碾压,硬质石料填筑时采用拖式振动碾碾压,碾压速度在4.5km/h左右,碾压时分层洒水,压实时继续用小石块或石屑填缝,直到压实顶面稳定,无下沉、无轮迹、石块紧密、表面平整为止。7、施工中的压实度由压实遍数控制,通过测量分析和外观检查进行。压实遍数由现场试验确定,并经监理工程师认可。8、需要注意的是:接近路堤设计标高距路堤顶0.6m时,需改用土方填筑。否则,对道路附属设施的施工影响很大。不得已用石填筑时,应将石碎成10cm下,并和拌匀填筑。通过采用上述方法,能有效控制石方填筑路堤的密实度,保证施工质量。9、填料如其岩性相差悬殊,则应将不同岩性的填料分层或分段填筑。10、软土地区的填石路堤,在处理完地基后,再将石块铺填于路堤下层,先填大块石料,再用小石块或石渣嵌缝,找平后压实。5、余方弃置 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程(1)运输车辆有序在挖方现场等待装车,按照指定线路进出场,另现场安排专人指挥运输车辆通行。(2)车辆行驶过程中,注意遵守交通规则,避让行人,文明行车。(3)进入弃土场时,按指定行路进出场,按现场人员指定位置倒土,推土机及时将弃置土方平整并推到相应位置,做到使弃土场容土量最大。(4)弃土场现场倒土位置要事先确定,避免倾倒土方堵塞弃土场进出场道路;遇到有影响道路的土方,推土机应就近及时平整。(5)施工期间,应及时关注挖方现场运输车辆调配和配置情况,根据现场需要及时增减运输车辆,以使运输能力达到最大化,及时将挖方现场土方运出,提高工作效率。6、挖淤泥(1)挖掘机与推土机相互配合,清除表层的不合格土以及杂物,达到表层没有不合格土,杂物全部挖除(无树根、草根、乱石等)至符合设计要求的标准。清淤后,在沟渠底四周挖排水沟和集水井,同时做好排水工作,严禁水泡原状地基。待监理确认后再按图纸施工.(2)由于淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥清出后需经过晾晒方可外运。(3)需根据淤泥量和施工工期合理安排开挖施工,由于本工程清淤在雨水丰富的季节,为避免下雨增加施工难度,可考虑安排白天及夜间清淤施工及淤泥外运施工。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程(4)泥晾晒干后再将淤泥装车弃至业主指定的弃土场,弃土场为配合弃土场管理,需要杂工在弃土场,协助运输车到土、清理土场等。7、砂砾石回填施工工艺1、施工工艺流程施工准备→施工放样→砂砾石采购、储存→运输→按松浦系数控制机械摊铺→按设计压实度控制进行碾压→数据收集施工工艺框图施工准备→施工放样→砂砾石运输→摊铺→处理接缝→质量检查→进入下道工序2施工放样用全站仪恢复中线,每25m设一桩,同时将两侧边桩放出(在两侧路肩边缘外0.3m~0.5m设指示桩)。对两侧指示桩进行水准测量,按设计标高标出砂砾垫层顶面的施工标高,此25m断面上的三点可作为沉降观测点。在施工过程中,标桩如有丢失或移动,及时补桩抄平。3运输原材料运输采用20吨的自卸车,车况良好,数量满足运输要求。4摊铺根据路基试验段的松铺系数摊铺砂砾石,摊铺采用平地机摊铺,在摊铺机前应配备一个熟练的工人指挥自卸车的卸料,达到均匀卸料,以避免砂砾堆积在一处。要求平整度控制符合有关技术要求。5含水率检查 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程填料整平后检查含水量,最佳含水量在5%~8%之间,含水量过小,采用洒水车洒水调节,含水量过大时进行翻晒,达到最佳含水量的±2%的范围内时进行碾压,一般砂砾石的最大干密度为2.05+0.0044xg/cm3(x为含石百分率)6整型用推土机按照拟定的厚度摊铺、粗平;同时达到稳压作用,然后用平地机进行精平,精平后进入下道工序。7碾压 砂砾料的碾压使用20t压路机进行碾压,作业时速度控制在≤2km/h.碾压从路基边缘向路基中间碾压,轮迹重叠1/2轮。压实作业的施工顺序为:先压路基边缘,后压路基中间,先慢后快、先静压后振动的操作规程进行碾压。由于砂砾料料场原材料变化较大,加之天然级配砂砾料的击实试验不易操作且施工用砂砾料与试验室作击实试验用的砂砾料在材料性质上极易发生变化,在试验室所做的击实试验不具备代表性,结合《市政道路路基施工技术规范》中之规定:“以通过18t以上振动压路机进行压实试验,当压实层顶面稳定,不再下沉(无轮迹)时,可判定为密实状态。”具体采用测量沉降观测法进行质量控制。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程首先,用压路机静压两遍,振动碾压一遍后,用水准仪测量测点高程,计算出沉降值,最后,碾压一遍,用水准仪测量测点高程,计算出沉降值,按照此方法若最后两次计算得出的沉降量几乎不变时,可认为砂砾填筑层碾压密实。(振动碾压第1遍,下沉量为25mm,压实度达到50%;振动碾压第2遍,下沉量为20mm压实度达到70%;振动碾压第3遍,下沉量为10mm,压实度为80%;振动碾压第4遍,下沉量为5mm,压实度为90%;振动碾压第5遍,下沉量为0,压实度为92%~95%。洒水1次,静压2遍。) 沉降观测法点位布置:按照沿路线纵向每25m检测一断面,每断面均衡设置3个测点(即左、中、右)。8砂砾石回填检测采用灌砂法检测压实度,按每2000m2检测8点进行检测,不足200m2时检测2点,压实度要求≥93%。结构物的台背回填:压实度不小于95%,并且按每50m2检测一点(不足50m2时检测一点)进行检测。8、土工格栅施工方法1、土工格栅工作机理:土工格栅的抗拉强度大,可增加路堤的稳定性;格栅网眼的存在制约了土的横向移动,形成了良好的嵌锁作用,使土体具有较好的整体抗剪能力;土工格栅有一定的刚度使上面的负荷得到扩散,提高了地基的承载力。2、土工格栅的要求: 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程土工格栅采用双向拉伸(GSL)土工格栅,极限抗拉强度不小于80KN/m,断裂延伸率≤5%;土工格栅网孔尺寸为30mm×40mm,肋条截面为矩形。3、铺设准备工作:3.1地基处理:首先对下层进行整平、碾压,要求平整度不大于15㎜,压实度达到设计要求,表面严禁有碎石、块石等坚硬凸出物。如路堤有其他配套处置措施(普夯、冲击碾压等),则需完成这些措施并整平压实后再进行土工隔栅施工。3.2铺设环境:室外气温5℃以上,风力4级以下,无雨、雪。(环境或特殊要求除外)。4、土工格栅的铺设4.1、底层土工格栅铺设用竹桩(或木桩)标示出土工格栅铺设的范围,然后进行铺设。铺设要求:土工格栅平整、顺直;隔栅的纵横向接缝可采用尼龙绳或涤纶先缝接或U型钉连接使隔栅连成整体,隔栅相互搭接不小于20cm。土工格栅铺设完成后,应及时(48小时内)进行路基填土。每层填筑应按“先两边,后中间”的原则对此填筑,严禁先填中部。填料不允许直接卸在土工隔栅上,必须卸在摊铺完毕的土面上。一切机械不得直接在铺好的土工隔栅上行走。4.2、上层土工格栅铺设 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程土方填筑碾压合格后,铺设上层土工格栅,铺设要求及连接方式与底层土工格栅铺设要求相同,只是宽度应与填土层顶宽一致。上层土工格栅铺设完成后,应尽快在其上再填筑一层土,以防被破坏或丢失。该层土方严格按照路基土方填筑厚度和碾压要求进行填筑,松铺厚度不应超过30cm,施工工艺、施工方法按路基土方填筑方案进行施工。4.3、质量要求序号项目施工质量要求检测方法和频率1下承层平整度15mm每200m检查4处2纵向搭接宽度15cm抽查2%3横向搭接宽度≥30cm抽查2%4搭接缝错开距离≥50㎝抽查2%5、施工注意事项 5.1、应使格栅最大强度方向与受最大应力方向一致。 5.2、应尽量避免重车直接在铺好的土工格栅上行驶。 5.3、尽量减少土工格栅的切割量和缝合量,避免浪费。 5.4、寒冷季节施工时,土工格栅变硬,易割手擦膝,要注意安全。9、喷播植草防护边坡1、施工程序清算坡面→装置锚杆→固定镀锌铁丝网→放射有机基材→喷播草籽→掩盖无纺布→养护管理 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2、施工工艺(1)清算整平坡面普通用人工办法停止处置清算坡面浮石、浮土等并且作四处理后的坡面倾斜分歧、平整、无大的石头突出与其它杂物存在,使其有利于基材和岩石外表的自然分离。(2)装置锚杆锚杆可分为长锚杆和短锚杆,长锚杆长度为1-1.5米,短锚杆长度为0.5-0.8米,直径均为ф18mm的螺纹钢。装置锚杆时,先放样,长锚杆与短锚杆交织并列,横向间距1米,纵向间距2米,然后采用风转或电钻停止钻孔,钻头的直径大小普通为ф38mm,钻孔深度与锚杆长度相同。孔钻好后,便可停止锚杆的固定工作,锚杆事前要停止防锈处置,用水泥砂浆灌注,往锚孔灌注水泥砂浆时,一定要灌满、灌实锚杆伸出坡面长度为6-8cm。(3)固定铁丝网将铁丝网从坡顶沿坡面顺势铺下,铁丝网应伸出坡顶50cm,若坡顶截水沟未建筑,最好置于坡顶浆砌石底下,在坡底也应有20cm的铁丝网埋置于平台填土中。铺设时拉紧网,铺平顺后,将挂网在锚杆上用衔接件或铁丝锁紧,并依据需求在锚杆中采用不同厚度的混凝土垫块,以使铁丝网与坡面的间隔坚持3-5cm,网与网之间搭接宽度为15cm。完成网与锚杆的衔接工作后,要严厉检查铁丝网与锚杆衔接的结实性,确保网与坡面构成稳定的整体。(4)放射有机基材 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程有机基材是由植生沙壤土、锯末、有机肥契合复合肥组成,它们的重量配合比为植生沙壤土:锯末:有机肥:复合肥10:0.06:0.01:0.0012。准备工作就绪后,应用放射机将混合平均的有机基材喷于坡面,放射应尽可能从正面停止,凹凸局部及死角部位要放射充沛,放射的均匀厚度为10-15cm,其中钢丝网之上要保证有3-5cm的基材。依据边坡的岩性可调整放射厚度,以保证有机基材能提供草坪生长所需足够的营养及水分。(5)喷播草籽基材放射完成后,待其自然风干4-12小时,才可停止面层的喷播草籽工作。喷播草籽采用目前较为先进的喷播办法,即液压喷播技术国际上称为“水力播种法”。其原理及操作办法是应用机械动力,液压传送,将附有促进种子萌生小苗生长的种子附着剂(也称土壤改进剂)、纸浆纤维、复合肥料、保水剂、草种和一定量的清水,溶于喷播机内经过机械充沛搅拌,构成平均的混合液,进而经过高压泵的作用,将混合液高速平均放射在曾经处置好的坡面上,附着在地表与土壤种子构成一个有机整体,其集生物能、化学能、机械能于一体,具有效率高、本钱低、劳动力强度小、成坪快的优点。(7)掩盖丙纶无纺布在喷播外表层上盖无纺布,减少了因强降水量形成对种子的冲刷,同时也减少边坡外表水分的蒸发,从而进一步改善种子的发芽、生长环境。(8)养护管理 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程定期浇水养护,缩短成坪周期。10、三维植被网施工措施待素填土填筑完成,按设计坡度(1:1.75~1:3)要求削坡整修后,应及时铺设三维植被土工网垫(三层规格),其施工要点如下:(1)、用人工最终整平坡面;(2)、在坡面上人工铺设植被网,相邻网片搭接约10cm,防滑钉(采用竹扦)固定间距约1.5m,梅花型布置,网在坡顶和坡脚均应埋入沟内(一般为45×25cm);(3)、铺筑15cm厚种植土。(4)、铺筑草皮并用铁锹拍实,使其与种植土紧密粘贴,草皮边缘与坡面平顺,铺草皮前表层土要挖松整平洒水湿润,铺草皮后应经常洒水直至草皮成活。(5)及时清除杂草,及时养护草皮。11、栏杆1、钢筋制作及安装:(1)原材料的技术要求①钢筋应具备原制作厂的质量证明书,运到工地后,按规范要求进行抽样检查,钢筋符合图纸规范规定。②Ⅱ级钢筋采用电弧搭接焊,单面焊缝>10d,双面焊缝>5d,焊缝平顺饱满,不得夹杂焊渣,并按规定提取试样,做拉力和冷弯试验,焊接质量应符合有关规定。③气温较低时钢筋焊接,其环境温度不宜低于5℃ 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程④加工成形的钢筋应堆放在防雨棚中,并加以标识,以防混用。(2)钢筋骨架的绑扎安装:①钢筋在台座上绑扎,顺序为先底腹板,后顶板。钢筋每个断面的接头不超过50%,并按规定错开。②钢筋网的间距位置容许误差必须符合以下要求:主筋间距二排以上±5mm同排±10mm箍筋、横向水平筋0,-20mm钢筋骨架长±10mm,高、宽±5mm弯起钢筋位置±20mm钢筋保护层厚度±5mm2、模板安装:模板采用钢模拼装,面板采用8mm厚冷轧普通钢板,专业厂家制作完毕之后运至工地,各块模板之间用螺栓联结,板缝中均嵌入固定式弹性嵌缝条,保证不漏浆和梁体美观。底部φ20拉杆每隔0.6-0.8m设一根,另外,为了保证模板就位后支撑稳固,满足受力要求,模板支架每隔5m设两根φ32mm的可调丝杆作为就位后的支撑。3、混凝土预制 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程混凝土的配合比按照厂家推荐的比例,材料数量采用过磅称重控制,用规定容积的水桶加水,用强制式搅拌机拌合为干硬性砼,人工掀倒入模具,通过试验掌握好入料分量,机械强制振动成形,唾沫后由压条托住从机上取下,用专用手推车推到养护场待凝,砼终凝后,翻转预制构件取出垫板,定期洒水,常温下养护14天即可出场。4、砼的养护混凝土预制完毕开始初凝时,需用搓板再次进行收平搓毛。采用土工布覆盖浇水养护,并派专人负责,保持其湿润,养护时间不少于14天,遇上寒冷天气,按砼冬季施工措施进行养护。5、拆模砼养护达到一定强度,进行拆模。6、预制构件构件的工地运输预制构件的工地运输主要采用人工装卸方法,用胶轮架子车直接运到已挖好的施工渠段,轻装轻下。由于预制构件由曲面组成,构件较薄,装卸、运输过程中构件受力不均匀,容易造成构件的断裂和损坏,因此在搬运过程中药特别注意,尽可能减少损耗。7、预制构件安装安装时按照设计高程间隔10精确测放“标准块”,并在一侧通过挂线控制护线顺直,在混凝土未初凝前安放预制构件,并调整至合适的位置后固定。12、路床整形碾压1、施工方法路床(槽)、土路肩填筑接近设计标高时,加强高程和中线测量检查,保证路基面的宽度、标高、纵坡、平整度及拱度、边坡符合规范和设计要求。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程路床(槽)、土路肩填筑达到设计标高后,按设计图纸要求,恢复各控制标桩和线路中心线,检查路基中线位置、宽度、路拱及相应的标高等,路基表面采用推土机刮平,清除大的块料,铲下的土不足填补凹陷时,采用与路基相同的填料填平夯实。路床(槽)、土路肩整修时,严格控制“三线、四度”(三线即中线和两侧边线,四度即密实度、拱度、坡度、平整度),达到检验标准要求,做到肩棱顺直、路拱、坡度符合规范要求。2、路基工程施工质量保证措施(1)填料必须经试验室进行击实试验和液塑限试验,经检验填料符合设计后,方可用作填料。(2)施工工艺必须符合设计和规范要求。(3)压实指标实行双控,自检监测频率为规范要求的两倍。(4)填筑前首先进行试验段填筑施工,经过试验段施工,取得必要的技术参数。(5)填料要严格控制含水率,填筑厚度不得超过20㎝,压实遍数必须通过试验段来确定。(6)施工时应严格控制“三线、四度”,配备专门的质检小组进行质量检测,并做好必要的工程资料。3、摊铺、平整 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程填筑区段完成一层卸料后,根据设计填土高度及由试验段确定的分层松铺厚度及压实参数,采用推土机摊铺平整,平地机精平,做到摊铺面在纵向和横向平顺均匀,以保证压路机压轮表面能均匀地接触地面进行碾压,达到碾压效果。土平整完毕后,根据素土量撒出方格网进行堆放土,再用人工或机械将土均匀摊铺。在摊铺的同时,填筑层顶面向两侧做成3%~4%的横向排水坡,以利路基面排水。路床(槽)、土路肩素土填筑时严格控制填料的含水量,使其不超过试验所确定最佳含水量的±2%;当路基填料含水量过小时,在平整区内采用洒水车洒水湿润,洒水量经过试验确定,做到洒水均匀,防止洒水过多,碾压成橡皮土。当填土含水量过大时,采用拖拉机或推土机挂圆盘耙翻松、晾晒,达到最佳含水量的±2%时再进行碾压,确保路基的压实密度。每工作1台班末端要留出3~5m左右不碾压,在下段施工时重新整平碾压成型,使之接缝平顺致密。4、机械碾压填土压实作业采用重型振动压路机、按照先轻、后重的方法分层压实,按照填土压实密实度标准、填层厚度及控制压实遍数进行碾压。压实前,由领工员、值班班长、压路机司机进行检查,确认填层厚度、平整度和含水量符合要求后,才能进行碾压。碾压时,按照“先压边缘、后压中间,先慢后快,先静压、后振动”的操作进行,第一遍静压,然后先慢、后快,先外、后内,由弱振至强振,由外向内、纵向进退式进行。横向接头重叠0.4~0.5m,前后相邻两区段间纵向重叠0.8~1.0m。压路机碾压不到的地方采用小型压实机械夯实,做到压实均匀,没有漏压、死角。5、检验签认 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程路床(槽)、土路肩每层填筑压实后,及时进行检测,主要进行填筑厚度、平整度和压实密度。路床(槽)、土路肩平整度采用直尺检测,密实度采用灌砂法进行检测,确保路基压实质量。各区段每层填筑厚度、填层面纵横向平整度、压实密度经自检合格后,报请监理工程师检查、认可后,方可进行上一层路基填筑。13、砂砾石垫层1.工艺流程: 检验砂石质量→分层铺筑砂石→洒水→夯实→找平验收  1.1对人工级配砂石进行技术鉴定,人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。     1.2铺筑砂石 1.2.l铺筑砂石厚度见设计,选用平板振动器夯实,夯实不到的地方采用木夯夯实。 1.2.2砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。 1.2.3分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。 1.2.4铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1.3洒水:铺筑级配砂石在夯实前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%-l2%。     1.4夯实的遍数由现场确定。边缘和转角处应用人工补夯密实。     1.5找平和验收: 1.5.l施工时应按控制标高桩找平,夯压密实,并应设置纯砂检查点。1.5.2压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。 2.质量标准: 2.1保证项目: 2.1.1基底土质必须符合设计要求。 2.1.2纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。     2.2基本项目:2.2.1级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。 2.2.2分层留接槎位置正确,方法合理,接槎夯压密实,平整。 3.成品保护: 3.1回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程3.2地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。 3.3施工中必须保证边坡稳定,防止边坡坍塌。 3.4夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚。 3.5人工级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。14、水泥稳定碎石基层1、准备工作⑴准备下承层,并经自检合格后向驻地监理工程师呈报“开工报告单”,在其检查同意后方可进行施工。⑵各种材料进场前,应及早检查其规格和品质,不符合质量要求的不得进场。材料进场时,应检查其数量,并按施工需求堆放,而且还应按规定项目对其抽样检查,检查结果报驻地监理单位审核。2、施工放样⑴恢复中心线,每20m设标桩,桩上划出该层设计高和松铺厚度。松铺厚度=压实厚度×松铺系数。⑵中心线两侧宜按路面设计图设置标桩,在桩上划出设计高和虚铺高度,以便该层的高程、厚度和平整度达到质量标准。3、计算材料用量根据该层的厚度、宽度(按设计图纸)及预定的干密度,计算各段的干集料数量。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程4、拌和水泥稳定碎石混合料采用不同粒级的单一尺寸碎石和砂按预定配合比用水泥稳定土拌和机进行集中拌和,在正式拌制混合料之前,必须先调试所用的拌和设备,使混合料的颗粒组成和含水量都达到规定的要求。5、运输和摊铺集料⑴在摊铺段两侧先培土(挖方段除外),以控制该层的宽度和厚度。⑵可用自卸翻斗车运输集料。装车时,应控制每车料的数量相同。⑶卸料距离应严格控制,通常由专人指挥卸料,避免材料过多或不够。⑷卸料和摊铺通常由远而近摊铺。⑸应事先通过试验确定集料的松铺系数,人工摊铺混合料时,其松摊系数约为1.40—1.50。⑹检验松铺材料层的厚度,视其是否符合预计要求,必要时应进行减料或补料工作。6、碾压⑴整型后,当混合料含水量等于或略大于最佳含水量时,应立即用振动压路机进行碾压,由两侧向中间碾压,直到达到规定的压实度。⑵严禁压路机在已完成的或正在碾压的层面上“调头” 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程或急刹车。7、接缝的处理两作业段的横缝衔接处,应搭接拌和。第一段拌和后,留5—8m不进行碾压;第二段施工时,前段留下的未压部分与第二段一起拌和整平后进行碾压。纵缝应搭接拌和。前一幅全宽碾压密实,在后一幅拌和时,应将相邻的前幅边部约30cm搭接拌和,整平后一起碾压密实。8、养生及交通管制每一段碾压完成并经压实度检查合格后应立即开始养生,养生采用经常洒水进行,养生期内应限制除洒水车以外的其他重车通行,养生7天后立即将所有检验结果资料报监理工程师审批和申报计量支付。15、透层一.材料:透层的沥青材料宜采用慢裂的洒布型乳化沥青。透层油使用之前应按照《沥青及沥青混合料试验规程》的方法进行试验,且满足规范的要求。沥青标号应根据基层的种类、当地气候等条件确定。 二.工序:1.准备工作透层宜紧接在基层施工结束表面稍干后浇洒。当基层完工后时间较长,表面过分干燥时,应对基层进行清扫,在基层表面少量洒水,并在表面稍干后浇洒透层沥青。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2.气候条件洒布沥青材料的气温不应低于10℃,风速适度。浓雾或下雨不应施工 。3.喷洒温度乳化沥青应在正常温度下洒布,如气温较低,稠度较大的可适当加热。4.沥青用量承包人应按监理工程师的指示,根据基层的种类通过试洒确定透层所用的沥青品种和用量,并符合《沥青路面施工技术规范》的要求。5.喷洒(1)承包人应在喷洒工作开始前3d报经监理工程师批准。(2)透层沥青应采用沥青洒布车均匀地洒布,并按《路基路面现场测试规程》中的有关要求和方法检测洒布用量,每次检测不少于3处。(3)沥青洒布设备应配备有适用于不同稠度沥青喷洒用的喷嘴,在沥青洒布机喷不到的地方可采用手工洒布机。喷洒超量或漏洒或少洒的地方应予纠正。(4)喷洒区附近的结构物和树木表面应加以保护,以免溅上沥青受到污染。(5)在铺筑沥青面层前,若局部地方尚有多余的透层沥青未渗入基层时,应予清除。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程(6)乳化沥青洒布后待其充分渗透、水分蒸发后方可铺筑沥青面层,此段时间不宜少于24h。6.养护 (1)承包人应对洒好透层的基层和面层保持良好状态。当出现泛油或监理工程师有指示时,应按指定用量补撒吸附沥青材料。(2)如果透层沥青被尘土或泥土完全吸收,以致使覆盖的面层无法与透粘结,监理工程师可要求在摊铺沥青路面之前在透层上补洒一次粘层沥青。(3)养生期间,一般不应在已洒好透层沥青的路面上开放交通。如果在沥青材料充分渗入之前需要开放交通,为了防止车轮粘沥青,应按监理工程师的指示撒铺吸附材料,以覆盖尚未完全吸收的沥青。16、粘层1.施工准备A、先人工用扫帚清扫,最后用森林吹风机彻底清除下面层表面杂物及灰尘,保证表面无杂物,无活动松散粒料,检测空洞要清除松散料;对表面的泥土、砂浆等局部污染物拟采用清刷机清洁、人工以及水车冲洗配合,待表面完全干燥后再进行粘层施工。B、对桥涵、通道的护拦等构造物进行遮挡防护,避免污染。C、检查施工机械状态,对沥青洒布车油管、喷嘴进行检查疏通。2、粘层油加工本合同段采用沥青已经过试验室检测合格,并经监理工程师批复后,才用于施工。3、粘层油洒布 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程将装好料且自身带有导热油加热系统和自动控制洒布量的智能型沥青洒布车开至施工起点,调整洒布车的喷嘴开始喷粘层沥青,洒布必须成雾状,洒布过程中设专人指挥车辆,保持均匀洒布、不流淌,且保持洒布的连续性,局部洒不到的部位采用人工辅助(用扫帚)方法。洒布温度控制在50℃以上,洒布量:0.4-0.6kg/㎡,根据试喷结果来选择适宜的喷嘴、喷洒速度和洒布量。喷洒时沿路基纵向均匀喷洒,先喷洒靠近中央分隔带的一个车道,由内向外,一个车道接着一个车道喷洒,最大洒布宽度不超过6.2m,两幅重叠10-20cm。4、喷洒粘层油后严禁车辆通行,待乳化沥青破乳,水份蒸发完成(天气晴好的条件下养生1小时后可进行下道工序施工)后紧跟铺筑中面层,确保粘层不受污染。质量检测粘层质量检测方法和标准项目质量或允许偏差检测频率检验方法洒布量0.3—0.51次/作业段托盘称量洒布均匀性均匀一致随时目测破乳时间≤4h1次/Km用手表施工中注意事项 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1、各类材料进场必须严格控制,符合质量要求。2、生产加工过程中,严格操作规范,确保产品达到各项技术要求。3、粘层油洒布时,工作面要达到要求,严格控制洒布量,避免出现漏洒及流淌现象。4、施工前必须用扫帚将基层表面进行全面清扫,再用强力鼓风机将浮尘吹净。5、气温低于10℃或遇大风或即将降雨时不得喷洒粘层沥青。6、注意防护,避免造成污染。17、稀浆封层1、准备下承层:a、检测透层沥青洒布质量,进行验收,并打扫干净。b、放样划线:根据单幅宽度和稀浆封层摊铺机的摊铺箱宽度划分车道数,划出用于引导摊铺机走向的控制线。2、准备施工机械:对参加施工的机械设备:稀浆封层摊铺机、油罐车、水车、装载机、压路机、试验设备调试好,使各种机械都能正常运转。特别是摊铺机,应逐项检查其发动机、传动系统、液压系统、液压泵、乳液泵、水泵等管路及阀门系统正常,并检查矿料给料器、输送皮带、拌和器、摊铺箱的螺旋分料器等,确保处于良好的工作状态。3、摊铺施工:a 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程、摊铺前应控制好集料、填料、水乳液的配合比例。摊铺时,当铺筑时发现一种材料用完时,必须立即停止铺筑,重新装料后再继续进行。搅拌形成的稀浆混合料符合设计的沥青用量和级配要求,并有良好的和易性。b、摊铺时,将装好材料的稀浆封层车开至摊铺起点,调整摊铺槽,打开控制开关,使调整好的稀浆流入摊铺槽内,当流至2/3槽时,启动底盘,匀速前进,并始终保持摊铺槽内有一定量的稀浆,当第一车料摊铺完后,下一车摊铺时应重又叠上一车摊铺层的5-10cm。4、摊铺的技术要求:摊铺厚度均匀(0.5cm);纵横接缝衔接平顺;摊铺成型的表面平顺无坑洞沟痕;稀浆混合料达到一定的稠度,不能偏稀和偏干。5、成型养护:a、稀浆封层成型后,养护时间视稀浆混合料中水的驱除力和粘结力的大小而定,通常当粘结力达到12N·m时,稀浆混合料已初凝;当粘结力达到20N·m时,稀浆混合料已凝固达到可以开放交通的状态。b、当稀浆封层混合料达到初凝后,即上16吨胶轮压路机进行碾压,使稀浆封层混合料与基层结合牢固,表面平整。c、一般情况下,稀浆封层施工完成后,养护24小时才开放交通。6、取样及试验透层、稀浆封层应在施工现场每天进行一次取样一次,检查油石比、厚度、矿料的级配是否在规定的范围内,所有试验结果均报监理工程师审批。7、质量检验 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程项次检查项目规定值或允许偏差检查方法和频率1油石比±0.3%每日1次总量评定2厚度±10%钢尺:每1km测5个断面3矿料级配T0725:每日1次取2个试样筛分的平均值4湿轮磨耗试验符合设计要求T0725:每周1次5外观表面平整,均匀一致,无拖痕,无显著离析,接缝顺畅目测18、沥青砼面层(1)施工准备沥青砼面层的沥青使用业主要求的沥青,试验室通过试验检验沥青的针入度、延度、软化点、闪点、含蜡量等技术指标,在确认各项指标均满足重交通道路石油沥青技术要求后方可使用。上层沥青砼的基质沥青使用经试验室检验各技术指标合格的沥青。沥青砼面层的粗集料采用由大型反击式破碎机加工生产的优质石料,沥青砼面层的粗集料都要经试验室进行试验,确认各项指标满足“沥青面层用粗集料质量要求”后方可使用。沥青砼面层的细集料砂,经过试验室试验,砂要满足“沥青面层用天然砂质量要求”技术要求,且含泥量不超过3%,并不得含有其他杂物。沥青砼面层填料采用由石灰石等碱性岩石磨细的矿粉,矿粉保持干燥,能从石粉仓中自由流出,填料(矿粉)经试验室试验,满足“沥青面层用矿粉质量要求” 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程的方可使用。填料采用70%的矿粉和30%水泥粉,填料中小于0.075mm颗粒含量不得低于80%。严禁掺加拌和机除尘装置回收的粉尘,矿粉必须贮放在室内,被雨淋湿和已结块的矿粉不得使用。沥青砼上面层改性沥青与集料的粘附性能不低于5级,下面层沥青与集料粘附性能不低于4级,通过试验室进行老化试验,掺入一定量的沥青抗剥落剂提高粘结力等级,一般掺量为沥青重量的0.4%。在堆放材料前,对堆放材料的场地及沥青混合料拌和场用水泥稳定碎石混合料(水泥用量3~4%)进行场地硬化,并用7.5号砂浆片石修筑隔离墙,让各级材料分开堆放。搭设简易帐蓬遮盖石屑、粗砂,防止被雨水打湿。修建矿粉库房,使其保持干燥。沥青砼面层在进行配合比设计的三阶段时,试验室通过目标配合比设计确定拌和机各冷料斗转速,通过生产配合比设计确定各热料仓比例及最佳沥青含量,通过试验路铺筑对生产配合比进一步验证,以确定大面积施工的生产配合比。(2)试验路的铺筑在验收合格的基层上洒布透层后或在沥青砼中下面层上选择长约200m左右的路段进行相应的沥青砼下中上面层的试验路铺筑。通过对沥青混合料的试拌试铺,验证生产配合比的合理性和可靠性,取得必要的施工参数,掌握施工要领,优化施工工艺和施工组织管理。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程通过试铺确定摊铺速度、运料车辆的配置数、压路机的振幅、频率;确定压路机的配置组合,碾压顺序、碾压温度、碾压速度及遍数、松铺系数等工艺参数。确定拌和产量及相应的作业段落长度,修订施工进度计划。确定科学的组织管理,建立信息反映快、协调效率高,对待问题严、处理效果好的生产指挥系统。(3)沥青混合料的拌和采用全电脑自动化拌和站拌和沥青混合料。其调控精度能满足:沥青用量±0.2%;0.075mm粒径±2%;≤2.36mm粒径±4%;≥4.75mm粒径±5%;温度±2℃。调控供料速度的冷料仓5个,热料仓5个,筛网尺寸档次能满足上中下面层混合料配料需要。严格按照试验路铺筑确定的配合比进行拌和。混合料拌和时间以混合料拌和均匀,所有矿料颗粒全部裹覆沥青结合料为度,每锅热料拌和时间宜为30~50秒(试拌后最终确定)。沥青砼下面层混合料拌和时,沥青温度控制在160℃左右,集料温度宜高出沥青温度10℃左右,出仓温度控制在165℃。沥青砼上中下面层混合料拌和时,改性沥青储存温度控制在160℃左右,集料温度控制在185℃左右,出仓温度控制在180℃左右。拌和机向运料车放料时,指挥车辆按后车箱、前车箱、中间车箱装料的顺序装料,减少混合料的离析现象。(4)沥青混合料的运输根据拌和机的实际产量、运距、前场摊铺碾压情况确保足量的15t以上的性能良好的自卸汽车进行沥青混合料的运输。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程运料车的车箱应打扫干净,并在车箱内涂刷一层防粘夜(洗衣粉水或浓度较低的柴油水混合液),车箱底低凹处不得有积液。无论运距远近或气温高低,沥青混合料在运输过程中均需用蓬布严密覆盖,以防止沥青混合料热量的大量散失。气温较低或远距运输,用两层逢布中间夹棉絮的办法对沥青混合料严密覆盖,防止较大的温差让沥青混合料热量大量散失。运料车在确保安全的情况下,以尽可能快的行驶速度抵达摊铺现场及时摊铺。(5)沥青混合料的摊铺采用全电脑自动找平的摊铺机摊铺沥青混合料。摊铺机的双振捣梁在高频低振幅下对沥青混合料进行初压实,一般初压实度能达到85%以上。沥青砼下面层摊铺机采用两侧架设的测好设计高程的钢丝绳找平并保证摊铺厚度。沥青砼中上面层摊铺机采用电子平衡梁找平并保证摊铺厚度。沥青砼下面层摊铺温度控制在160℃左右,沥青砼中上面层摊铺温度控制在175℃左右。沥青砼下面层摊铺机根据拌和产量及运输情况,沥青砼下面层摊铺速度一般为2~3米/分钟,沥青砼中上面层摊铺机速度一般为3~4米/分钟。摊铺机始终保持缓慢、匀速、连续的状态行驶,半幅路面全宽一次性摊铺。路面工紧跟摊铺机收边及对局部孔洞、离析现象进行找补。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程摊铺机铺筑沥青混合料在弯道时,要缓慢打方向,避免摊铺机急转向。(6)沥青混合料的压实沥青混合料的压实采用双驱钢轮压路机和胶轮压路机碾压。沥青混合料的碾压分初压、复压、终压三个步骤。沥青砼面层初压用双驱钢轮压路机进行静压和微振各一遍,复压用胶轮压路面碾压6~8遍,终压用双驱钢轮压路机微振和静压各一遍。胶轮压路机各个轮胎气压保持一致,气压值为0.6~0.7Mpa。胶轮碾压速度4~5km/h,钢轮碾压速度3~4km/h。胶轮压路机和钢轮压路机紧随摊铺机行驶方向碾压。压路机在碾压过程中起动和制动要缓慢,钢轮压路机正常行驶后再开启振动,先关闭振动再缓慢停机。在驶入下一个碾压带时,压路机应倒到混合料较冷却的段落慢打方向驶入,严禁在热料上打方向。钢轮压路机加水时应停在已冷却的路段上。压路机碾压顺序从低处向高处,从内弯到外弯。钢轮压路机和胶轮压路机喷水以使轮子不粘带混合料为宜,严禁涂抹柴油。坚持压路机抢高温迅速压实的原则。压实度的检测以路面空隙率指标作为控制标准,提高沥青路面的防水性能。(7)沥青路面的接缝施工 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程沥青混合料的摊铺应尽量连续作业,压路机不得驶过新铺混合料的无保护端部,横缝应在前一次行程端部切成,以暴露出铺层的全面。接铺新混合料时,应在上次行程的末端涂刷适量粘层沥青,然后紧贴着先前压好的材料加铺混合料,并注意调置整平板的高度,为碾压留出充分的预留量。相邻两幅及上下层的横向接缝均应错位1m以上。横缝的碾压采用横向碾压后再进行常规碾压。修边切下的材料及其他的废弃沥青混合料均应从路上清除。19、人行道整形碾压1、原材料进场控制(1)河砂:由砂石厂提供,在固定场地堆放,做好排水系统防止雨水冲散。(2)水泥:采用符合标准的水泥,型号为PO32.5,满足施工要求。(3)碎石:产地来自实验室检测各项指标满足规范要求。(4)人行道砖和树池石:树池石采用花岗石,材料均经质量认证符合国家相关质量规范。20、混凝土垫层一、基层处理 A垫层下为基土时将表面清理干净,清除虚土、杂物并拍底夯实。当垫层下为混凝土结构层时将粘结层时将粘结在混凝土基层上的浮沉、松动混凝土、砂浆等用錾子剔除,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。 B垫层铺设前,其基层表面湿润。  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程二、测设标高控制线  根据标高控制桩,测量出垫层标高,在四周墙柱上弹出标高控制线,大面积施工时增测标高控制点,间距不大于2m。 三、混凝土搅拌 根据配合比核对砂、石、水泥等材料,检查磅秤的精确性,严格按混凝土的配合比投料搅拌,掺有外加剂时,适当延长搅拌时间,大面积施工时,采用商品混凝土。 四、铺设混凝土 A铺设混凝土前先在基层上,刷一道聚合物水泥浆,随刷随铺混凝土,铺设从一端开始,有内向外退着操作,或由短边开始沿长边方向进行铺设。 B大面积的水泥混凝土垫层,设置纵向缩缝和横向缩缝,纵向缩缝间距不大于6m,横向缩缝不大于12m。 C垫层的纵向缩缝做平头缝或加肋板平头缝,当垫层厚度大于150mm时,可做企口缝。横向缩缝可做假缝。 D工业厂房、礼堂、门厅等大面积水泥混凝土垫层分区段浇筑,分区段结合变形缝位置、不同类型的建筑地面连接处和设备基础的位置进行划分,并与设置的纵向、横向缩缝的间距一致。 五、振捣  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程用铁锹摊铺混凝土,厚度略高于垫层面,随即用平板振捣器振捣,平板振捣器移动间距保证振动器的平板覆盖已振动部分的边缘,厚度超过200mm时,用插入式振捣器振捣,其移动距离不大于作用半径的1.5倍,每一振处使混凝土表面呈现浮浆和不再沉落,不得漏振,保证混凝土密实,并按规定留置混凝土试块以检验其强度。 六、找平 混凝土振捣密实后,按照标高控制线检查平整度,用木刮杠刮平,表面用木抹子搓平,有坡度要求的,按设计要求的坡度找坡。 七、养护 已浇筑完的混凝土垫层,再浇筑12h以内加以覆盖和洒水养护,一般养护不少于7d。 八、雨季施工 雨期施工时,雨天要及时测试砂、石的含水量,及时调整施工配合比,保证水灰比的准确性,若室外施工,铺筑混凝土避开雨天,并备有可靠的防雨措施。 九、质量控制 做好水泥混凝土垫层检验批质量验收记录表,混凝土试块检验报告。水泥安定性实验报告,水泥复检报告,施工交底记录。  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程21、人行道花岗石铺设工艺流程 准备工作→基层处理→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺花岗石板块→灌缝→打蜡。 操作工艺 [一]准备工作 以施工大样图和加工单为依据,仔细核对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,如果有场外加工,要对岩材的颜色、花纹进行考察,对岩材的放射性要有检测报告。[二]基层处理 将地面垫层的杂物清理干净,并检查基层有无空鼓现象,如有用云岩机将空鼓部位切除并重新浇筑,垫层上的砂浆要用工具清除,并清扫干静。 [三]试拼 正式铺设前,对每块地面用的花岗石板块要按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块板对称排放在现场,然后编号并码放整齐。 [四]弹线 施工前一定要在基层上弹上十字控制线,十字控制线要弹在砼垫层上。 [五]试排  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程在房间内的两个垂直方向铺两条干砂条,宽度大于板块宽度,厚度5cm以上,结合施工大样图及房间实际尺寸,把花岗石板块排好,检查板块之间的缝隙,对于拼花的部位一定认真核对位臵与花色。 [六]刷水泥浆及铺砂浆结合层 试排后将干砂和板块移开,清扫干净,用喷壶洒水润湿,刷一层素水泥浆(水灰比为0.5,不要刷面积过大,随铺砂浆随刷)。拉十字控制线,用1:2的干硬性水泥砂浆铺找平层(干硬程度以手捏成团,落地即散为宜)。铺好后用靠尺板刮平,再用抹子拍实找平,面积以能铺3平方左右为宜,厚度控制在放上花岗石板块时高出面层水平线3-4mm。 [七]铺花岗石板块 板块需预先用水浸湿,表面阴干无明水后方可铺设。 根据房间拉的十字控制线,纵横各铺一行,作为花岗石铺岩材标筋用,依据试拼时的编号、图案及试排的缝隙(一般为1mm以内),在十字控制线交点开始铺砌。先试铺,即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡皮锤敲击板材的木垫板(不得用橡皮锤或木锤直接敲击板块,以免将板材敲裂或敲破)。  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程振实砂浆至铺设高度后,将板块欣起至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,用砂浆补实,然后正式镶铺,在板材背面满刮一层水泥素浆(1:0.5),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击板材上的木垫板,根据水平线用靠尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,可分段分区依次铺设,一般房间先里后外进行,逐步退至门口,注意与楼道接缝的配合交圈。[八]灌缝、擦缝 在板块铺砌后1-2昼夜进行灌缝擦缝。根据花岗石颜色,选择相同颜色矿物颜色料和水泥砂浆拌合均匀,调成1:1稀水泥浆,用将壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层的表面洁净,以上工序完成后,对面层加以覆盖保护,养护时间为7天。 [九]打蜡 当水泥砂浆结合层达到强度后(抗压强度达到1.2Mpa时)方可打蜡,表面清理干净,打蜡用蜡包在布内,在面层上薄薄地涂一层成蜡,待干后用钉有帆布或麻布的磨岩机打蜡,二遍成活。 [十]踢脚板工艺流程 对花岗石踢脚板,在墙面抹灰时,要空出一定高度不抹(一般以楼地面层向上最200mm为宜),铺贴前根据板块的厚度刮糙,保证做到踢脚板出墙面8mm。 成品保护  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程运输花岗石板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。 铺砌花岗石板块过程中,操作人员应做到随铺随用,用干布擦净岩材表面上的水泥浆痕迹。 在花岗石地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2Mpa。 花岗石地面完工后,房间应封闭或在其表面加以覆盖保护。22、路缘石施工测量放线 侧石安装前,应校核道路中线,测设路缘石安装控制桩,直线段桩距不大于10m,曲线段不大于5m,路口为1~5m。 路面基层刨槽 拉线或撒白灰线,以线为准,对路面基层进行刨槽,刨槽深度应比设计要求加深10~20mm,以保证基础厚度,槽底要修理平整、夯实。 路缘石安装 钉桩持线后,沿基础一侧把路缘石依次排好。安装路缘石时,先拌制1:3砂浆铺底,砂浆厚10~20mm,按放线位置安装路缘石。  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型或现浇同强度等级混凝土制作,不得用砖砌抹面方式做路缘石调整块,雨水口处的路缘石应与雨水口配合施工。相邻路缘石缝用8mm厚木条或塑料条控制,缝隙宽不应大于10mm。 勾缝及养护 勾缝前先将侧石缝内的土及杂物剔除干净,并用水润湿,然后用符合设计要求的水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型。用软扫帚除多余灰浆,并应适当洒水养护。侧石背后宜用水泥混凝土浇筑三角支撑,还土应用素土或石灰土夯实,夯实宽度不应小于500mm,每层厚度不应大于150mm。 质量要求及注意事项 侧石要安正,切忌前倾后仰,侧石顶线应顺直圆滑平顺,无凹进凸出前后高低错牙现象。缘石线要求顺直、顶面平整,符合标高要求。出入口转角侧石、预制弧形侧石,难以适用时,工地应用薄板,就地支模,现场浇制,水泥砼标号不低于C30级,并应泼水养护不少于7d。侧缘石施工完毕必须用砂纸打去污垢显出其本色。23、树池施工方案1、树池树池边框、树篦均应按设计要求进行施工,而且与人行道砖平齐或凸出高度一致。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程(1)树池与步道同步施工,应先放混凝土树池位置,再根据图纸排好方砖大样。以保证方砖铺砌缝隙均匀一致。(2)树池边框进场前除出具生产合格证外,应严格进行质量检查,对其几何尺寸、强度、外观进行抽样检测,合格者方可使用。(3)树池必须挂线操作,以两侧路缘石顶为准挂纵向与横向高程线,按设计图纸要求安铸铁树池边框,要求其位置准确,外形方正,顶面与步道方砖平齐。24、混凝土工程一、制定浇筑方案本工程混凝土采用商品混凝土,施工时需根据其自身的特点和所处位置环境的不同,制定相应的具体浇筑方案,并报监理工程师审批。混凝土浇筑时采用人工辅助泵送混凝土输送到位,现场具体操作时,测算出混凝土的供应、运输时间,浇筑过程中由于墙高为避免混凝土发生离析,设置串筒辅助进行布料浇筑,按规范要求混凝土自落高度小于2m。二、混凝土浇筑经监理工程师书面批准,我方将采用以下方式:各构筑物基础混凝土一般使用托式泵浇筑,无论采用何种方式均要保证浇筑这一过程连续进行,不得出现因布料顺序问题或设备问题而引起接茬超时现象发生。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程浇筑前将基面清理干净。经监理工程师检查批准后,方可进行混凝土浇筑。浇筑开始进行前,我方将再次检查浇筑准备情况,安排专门的钢筋工、木工及浇筑震捣负责人各一名,在混凝土浇筑过程中保证钢筋、管道、模板、预埋件位置准确,震捣充分密实不过震。使用泵送混凝土时,先用水泥浆(水泥:水为1:1)润滑管道后排除,并排出部分输进泵管的混凝土,保证泵送混凝土的稠度。每天浇筑结束后,彻底清洁管道备用。质检人员测定混凝土初凝时间,严格控制混凝土浇筑布放速度,做到先浇混凝土和后浇筑混凝土两层接茬在混凝土初凝时间之前完成。三、混凝土捣实混凝土捣实工具分为两种:混凝土厚度≤150mm时使用板式振动器捣实,混凝土厚度>150mm时使用电动插入式振动器捣实。除用上述工具,还辅以手工捣实和夯实。混凝土浇筑开始前,准备足够的工具以备损坏时替换。采用插入式振捣器,基础混凝土振捣时采用梅花状下棒,下棒间距不得大于450mm;墙体混凝土采用一字式下棒,下棒间距不大于400mm;分层浇筑振捣时,振捣器插入下层混凝土50mm。混凝土振捣过程中,振捣棒急插入、缓拔出以利棒孔弥平,并避免碰撞预埋件、预埋管。振捣时间保证混凝土获得足够密实度,但又不过振为原则,一般以混凝土不再下沉,无明显气泡上升,顶面平坦并开始浮现水泥浆为最佳;尤其保证预埋件周围、模板角隅及伸缩缝止水带处。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程广场垫层混凝土施工时,为促进混凝土更加密实,保证施工质量,注意混凝土的二次振捣,使混凝土更加密实。四、混凝土成活事先设置高程导轨,边导轨距结构外皮0.5m,相邻导轨上采用特制的铝合金刮平尺对基面混凝土进行刮平,刮平导轨使用完毕,在新浇筑混凝土初凝前拆除。各构筑物基面混凝土刮平后,用木抹找平,用铁抹子或电动压光机压实赶光,并在混凝土终凝前实施二次赶光压实。五、混凝土养护混凝土浇筑完毕后,及时采取有效的养护措施。养护周期为14天。在非冬施期间,基础混凝土浇筑完毕后适当时间内覆盖两层湿防火草袋和一层塑料布养护。在冬施期间,基础及侧墙混凝土浇筑完毕后覆盖二至三层防火草帘养护。特殊状况的混凝土施工六、构筑物施工工作缝处理由于混凝土施工工艺所限,施工过程中预留工作缝是不可避免的,但施工缝若处理不妥当,对构筑物的外观以及构筑物日后的正常运行有着重大的影响。为保证构筑物墙体施工完毕不渗漏、外形美观,墙体施工缝设置在水平方向上。所有外墙水平工作缝均在基础混凝土施工时埋置止水钢板。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程侧墙混凝土浇筑前,先用空压机将模板内杂物吹扫干净外,非冬施期间将工作缝将与欲浇混凝土接触面用清水润湿,然后铺10mm与欲浇混凝土水泥及砂的成分相同的水泥砂浆。七、混凝土凿毛方法混凝土硬化后,基础混凝土浇筑完毕,具有一定强度后才对水平工作缝进行凿毛处理。凿毛依据“两凿两吹”的操作方法进行,即先用錾子将工作缝混凝土面通凿一遍,凿掉浆皮,密实较差的混凝土,露出新的密实的混凝土接茬,再用空压机吹净凿下的混凝土渣,以上工作直至经有关人员检验合格为止。八、混凝土浇筑过程中防止漏浆措施混凝土侧墙模板安装时侧墙模板与基础“踢克”相接处会有缝隙,浇筑混凝土时振捣后的混凝土浆会从缝隙处渗露出来,造成混凝土漏浆现象(俗称“流泪”现象)。为防止这种现象发生,在支侧墙模板前,在侧墙与基础工作缝以下30mm处,粘贴塑料海绵胶条,安装模板时模板下沿部分与海绵条贴紧。九、预埋件构筑物预埋件种类多样,功能各异,数量繁多,各专业队组施工前仔细审阅图纸,相互交流,随做随统计,避免出现遗漏、丢失,或者错埋错放现象。预埋件加工及埋放 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程工艺预埋件由各施工队按照图纸尺寸事先加工,由工号施工员负责监督埋放;电工预埋件由项目部电工班统一事先加工并及时埋放;设备仪器仪表埋件委托设备仪器仪表安装队加工及埋放,分工明确,各尽其责。直埋预埋件在混凝土浇筑前安放牢固准确就位,预留孔洞尺寸、形状不妨碍混凝土浇筑,并与混凝土结合良好。埋放时用钢筋绑扎牢固,穿好带线(木质埋件设置防漂措施),埋放完毕,封堵管口。预埋管件埋放与钢筋的位置关系,严格按照设计图纸及监理工程师的要求。混凝土浇筑前,根据设计图纸核对预埋管件,保证其位置准确、形状正确。用塑料布将螺栓丝扣绑扎严密,以保证混凝土浇筑过程中对丝扣不造成破坏。在混凝土浇筑过程中,振捣棒操作人员必须两人一台振捣器,以保证工具不碰及螺栓。预埋件检验工艺埋件由项目部质测科与项目部专业工程师及有关安装部门共同检验确认。十、混凝土施工注意事项1、混凝土应按项目部的通知,标号及数量进行搅拌,混凝土应至少每10盘全面测试其塌落度,按规定制作试块进行强度检验。2、砼板面,经浇捣抹平后,如发现沉陷,满足不了厚度要求时,应及时补灰至设计断面要求。如经24小时以后,发现板面有裂纹时,应及时通知有关人员和搅拌人员进行现场诊断,分析原因和补救措施,对再次生产砼时,进行有效可靠的调整,不再发生类似问题。项目部经理、技术负责人应切实掌握好砼的浇灌关,以保证砼质量。3、砼浇筑 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程、振捣人员,应注意好板内的钢筋,不得任意踩踏,人员行走应设马凳,铺设架板,现场钢筋班组的值班人员应及时进行整修钢筋,以保证构件的质量。4、浇灌好的构件,要注意盖好塑料布或草袋子,以防雨和防晒,并加强养护。遇雨后,要对槎子处进行认真清理和加浆后,再继续浇灌砼。25、标线1、施工方法1.1选择适当、足够的用以保护过往车辆及标线施工人员的安全标志、警告信号、交通锥、路栏等交通标识,配备交通管理员,管理好行人和交通,尽可能保持交通畅通。1.2在涂布之前,将道路表面的污物、石子和其他杂质清除干净使路面保持清洁和干燥。1.3根据图纸要求,放样、打点,并复查,在正确的前提下,拉线。①在放样和涂布底漆同时,将热熔型路标涂料装入热熔釜中,均匀加热、搅拌至180-200℃,然后放入工程车的小釜中。②熔融的涂料经划线车的小釜放入料斗,根据放样线,均匀地将涂料刮涂在底层胶漆干燥的路面上。③在刮涂后,使用玻璃微珠撒布器,立即将20%-30%玻璃微珠均匀地撒布在刚刮涂出的路标涂料上。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1.4自检:对划好的线,质检员用卷尺进行检验,每天作好施工报表,记录天气情况施工进度,材料用量,自检报告。1.5修整:标线一次成型,根据实际完成情况,计测工程量。对不符合要求的标线进行修整,去除溢出和垂落的涂膜,检查厚度、尺寸玻璃珠撒布情况及划线的形状等。1.6施工结束后,由专人负责统一撤除用以保护施工人员和行车的安全标志、信号和路标。26、管网排水工程26.1施工总体方案布置施工工艺流程测量放线→沟槽开挖→管道运输→铺砂下管→安管试压→管道补口沟槽验收—→质量检查→沟槽回填→竣工验收。26.2测量放线方案26.2.1平面控制①认真学习图纸,依据设计图纸提供的定线条件,结合工程施工的需要做到测量所需各项数据的业内搜集、计算、复核工作。②根据业内计算数据,用平面控制点,测量管道中线的起点、终点、平面折点及直线段控制点,钉中心桩,桩顶钉中心钉,并在沟槽适当位置设置栓桩。③测定中心桩桩号时,用测距仪或钢尺测量中心钉的水平位置,用钢尺丈量时要拉紧伸平。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程④沟槽形成后,用经纬仪把中线及时投测到槽下,钉上中心桩。26.2.2管道高程的控制①以两个临时水准点为一环进行施工高程点测设,施工高程点每次使用前应进行复测。②控制槽底及管道铺设时,沟槽两帮每隔10m用施工高程点测设一对高程控制桩,标明桩号,钉高程钉画上红油漆标志作为控制辅管高程③雨水检查井处设一对高程桩,并标明雨水检查井号,其高程下返数标明写清。 26.2.3沟槽开挖测量④沟槽开挖前根据设计及施工方案进行中线定位,采用极坐标法测放管线中线时,在起点、终点、平面折点、竖向折点及直线段的控制点等位置测设中心桩。⑤管线中线每10m一点,桩顶钉中心钉,并在沟槽外适当位置设置栓桩;根据中线控制桩及放坡方案测放沟槽上口开挖位置线,现场撒白灰线标注,然后在上口线外侧对称钉设一对高程桩,每对高程桩上钉一对等高的高程钉,高程桩的纵向间距为10m。⑥开挖过程中,核对中线、高程、坡度、沟槽下口线、槽底工作面宽度等进行检测,并在人工清底前侧放高程控制桩。⑦ 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程沟槽检底后,依据定位控制桩采用经纬仪投点法向槽底投测管线中线控制桩,采用水准仪将地面高程引至槽底。26.2.4雨水检查井开挖测量雨水检查井开挖与沟槽开挖同时进行,根据雨水检查井桩号坐标采用极坐标法测放雨水检查井结构中心位置,根据雨水检查井尺寸测放结构开挖上口线及开挖高程控制桩,同时进行栓桩。26.2.5管线基础测量根据检底后管线中心桩及设计基础宽度测放管线基础结构宽度,同时测放管线基础高程控制桩,基础施工后复测基础中线偏差、宽度及高程。26.2.6管道安装测量管道基础施工结束后恢复中线,根据不同管线结构形成及附属设施分别进行安装放线。26.3开挖前的准备26.3.1开挖前的准备①土方开挖前应对开挖段土质、地下水位、地下构筑物、沟槽附近的地上建筑物、树木、输电、通讯杆线、地下管线等进行调查,确定开槽断面、堆土位置、施工道路和机械设备,指定施工方案。重要的施工措施应会同设计单位共同确定,必须制定安全措施。②对与已建地下管线交叉的位置,应进行坑探,当确认已建地下管道位置后,应设明显标志,标明管道种类、管径、高程等。与有关单位联系,听取其意见后采取适当保护措施。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程③挖槽断面应按底宽、挖深、槽深、各层边坡、层间留台宽度与相邻构筑物关系及排管方式等因素确定。挖槽断面应符合管道结构施工方便、保证质量和安全,以少挖方、少占地为宜。26.3.2槽底宽度沟槽底部开挖宽度按《GB5026-2008》(表4.3.2)进行计算,包括管道结构宽度及两侧工作宽度。当有支撑时槽底宽度指撑板间的净宽。26.3.3沟槽土石方开挖路基施工完成后再进行沟槽开挖施工,采用挖掘机坡顶侧边进行开挖,自卸汽车运土至土场卸土。沟槽底部开挖宽度按《GB5026-2008》(表4.3.2)进行计算,根据现场实际并为保持沟槽两侧土体稳定,开挖坡度为1:1;同时严格控制槽底高程,不超挖或扰动基面,开挖至槽底高以上大约0.2-0.3m时,即停挖,待下一工序开工时再用人工清理至设计标高。如果局部超挖或发生扰动,不回填泥土,回填最大粒径10-15mm的天然级配砂石料或最大粒径小于50mm的山渣石,并整平夯实。槽底如有坚硬物体立即清除,用砂石回填。26.4胶圈接口施工方案26.4.1施工工艺流程定位放线→沟槽开挖→沟槽支撑→埋地管道基础→清理承口插口→清理胶圈→上胶圈→下管(排管)→在插口外表和胶圈上刷润滑剂→顶推管子使之插入承口→检查管道支墩→管道检验与试压→ 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程沟槽的回填土→验收。26.4.2沟槽开挖尽量按先深后浅顺序进行,以利排水。26.4.3挖槽土方处置,按现场暂存、场外暂存、外弃相结合的原则进行。开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖测量等标注,均暂存于现场用于沟槽回填。回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运。26.4.4开槽后要对基地做钎探,按地勘要求执行,遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知设计并会同有关人员现场共同协商处理意见,不得擅自处理。26.4.5开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序。如遇槽底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同研究基底处理措施,方可进行下道工序。26.4.6.1铺设砂石垫层将砂子找平后用平板振动夯实,砂石垫层的平整度、高程、厚度、宽度、压实度须符合设计要求,验收合格后方可下管。26.4.6.2下管a.给水管道工程的管材、管道附件等材料,应符合国家现行的有关产品标准的规定及设计要求,并具有出厂合格证,其材质不得污染水质。b.管道及管件应采用兜身吊带或专用工具起吊,装卸时应轻装轻放,运输时应垫稳、绑牢,不得相互撞击;接口及管的内外防腐层应采取保护措施。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程c.在沟槽检底后,经核对管节、管件位置无误后立即下管。下管采用汽车吊,下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜。d.清理承口清刷承口,铲去所有粘结物,如砂子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。e.清理胶圈,上胶圈将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭。胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其他东西罩上。f.清理插口表面插口端是园角并有一定锥度,在胶圈内表面和插口外表涂刷润滑剂(洗涤灵),润滑剂均匀刷在承口内已安装好的橡胶圈表面,在插口外表面刷润滑剂刷到插口坡口处。26.4.7接口插口对承口找正,支立三角架,挂手扳葫芦,套钢丝绳,扳动手扳葫芦,使插口装入承口。并注意撞口一定要撞到白线的位置,保证角度≯3度。26.4.8检查 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程第一节管与第二节管安装要准确,管子承口朝来水方向。安完第一节管后,用钢丝绳和手板葫芦将它锁住,以防止脱口。安装后,检查插口推入承口的位置是否符合要求,用探尺插入承插口间隙中检查胶圈位置是否正确,并要派人进入管里检查胶圈是否撞匀。26.4.9安装注意事项①管子需要截短时,插口端应加工成一定锥度的坡角。割管必须用球墨铸铁管专用切割机,严禁采用气焊。②上胶圈之前注意,不能把润滑剂刷在承口内表面,不然会导致接口失败。26.4.10敷设标志带在上水管上粘贴黄色上水标志带。为保证粘贴质量要求,在标志带粘贴之前,应先清理管道上的尘土,标志粘贴要平整顺直,不得有褶皱。26.4.11沟槽回填①水压试验前,除接口处管道回填至管顶50cm以上。三通两侧5米在试压前还土至管顶上1米。②管道两侧回填高差不超过20cm。回填分层进行。管道两侧和管顶以上50cm用木夯夯实,每层虚铺厚度不大于20cm;管顶以上50cm至地面用蛙式打夯机夯实,每层虚铺厚度20-25cm;应做到夯夯相连,一夯压半夯。③分段回填时,相邻两段接茬呈阶梯形。回填土不得有石块、房渣土等不能夯实的土质,防腐层周围用细土回填,检查井周围采用石灰土回填。⑤局部覆土小于1.3米采取保护措施,特别是过街部分和通道下部,管线两侧砌砖墙,中间填砂,上盖盖板。回填压实度标准:a.胸腔部分≥95%b.管顶以上50cm范围内≥85% 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程c.其余部位≥90%26.5水压实验①进行水压实验应统一指挥,明确分工,对后背、接口等都规定专应人负责检查,并明确规定发现问题时的联络信号。②管道接口完成后,用短管甲、短管乙及盲板将试压管段两端及三通处封闭,试压管段除接口外填土至管顶以上50cm并夯实。做好后背及闸门、三通等管件加固。③管道串水时,由低点进水,高点排气;管道注满水后宜保持一定的水压,但不超过工作压力,然后充分浸泡。管道有水泥砂浆里衬的浸泡时间不小于48h。④管道串水浸泡符合要求后进行水压验,水压试验应逐步升压,当水压升至试验压力后开始记时;当压力下降时,应及时向管内补水,但管道最大降压不得大于0.03Mpa,保持管道试验压力恒定。在试验压力下10min压降不大于0.05Mpa,且管道及附件无损坏,然后使试验压力降至工作压力,保持恒压2h,进行外观检查,无漏水现象,视为水压实验合格。⑤冬季进行水压时应采取防冻措施。可将管道回填土适当加高,用多层草帘将暴露的接口包严;对串水及试压临时管线缠包保温,不用水时及时放空。⑥水压实验时,后背、支撑、管端等附近不得站人,检查应在停止升压时进行。管道水压实验的管段长度不宜大于1km。26.6沟槽回填方案26.6.1一般控制措施 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程①各管回填工作开始前,提前向驻地监理工程师申报管道回填土专项部位工程开工申请,阐明施工方案,技术措施及回填质保体系,获批准后方可进行施工。②管回填必须符合施工技术规范要求,按规定频率进行回填土的轻、重型击实试验,求淂该填料淂最佳含水量最大干密度,沟槽内不有积水、淤泥,所用填料禁止有砖头、混凝土块、树根、垃圾和腐值土。③回填必须分层夯实或碾压,沟槽窄小的扩建回填,以保证足够的工作宽度。当采用蛙式夯时,虚土厚度≯20cm;当采用压路机时,虚铺厚度不超过30cm,碾压的重叠宽度不小于20cm,在工作面具备且不损及管道的前提下,尽早使用压路及进行填碾压,在所回填段落,立标牌,标明施工负责人,质控验人员和现场监理员的姓名,每层回填完毕,自检合格后,层层报监理抽检验收,合格后,方可进行下层回填,凡是监理抽检不合格的,要返工或补压,直至达到合格标准。④管道回填必须保证管道本身的安全,管道两侧管顶上50cm范围内要用蛙式夯夯实,回填管道两侧进行,高差补超过30cm,不得使管道位移或损伤,分段回填时,相邻段的接茬形成台阶,每层台阶宽度不小于厚度两倍,当合槽施工中,有双排多排管道,其基底位于同一高程,先回填基础低的沟槽,待回填到高基础底面后,再按照要求进行回填。26.6.2主辅路范围内雨水口的回填雨水口周围采用设计中规定的材料要求回填。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程26.6.3回填质控工作重点①在基槽清理完毕后,及时报监理验收,且必须在监理签字隐检单后,方可进行回填施工。②管回填前将回填方案上报监理,经驻地监理工程师批准后方可施工。灰土扮合有先采用机械扮合,当条件不具备时采用人工在槽内扮合,当为人工扮合时,先在槽内虚铺合格的回填用土,根据土的方量,计算出用灰量,并考虑适当的保证系数,将合理灰量的灰,均匀铺在虚土上,人工反复扮合直至灰土掺扮均匀一致。施工时满足有关环保要求。③用灰土回填沟槽,除按要求进行压实度、宽度和厚度检查外,要作含灰量的检查。槽壁开挖的台阶宽度≮层厚2倍,且此灰土及其以上各层回填必须用压路机碾压成活。并达到合格标准。④管道基槽回填施工现场必须配置质控试验员检查,及时试验,将其试验单,层层报监理检查验收,合格后在报验收单签确认,未经抽验,不得进行下层回填。26.7、混凝土管道铺设1、槽底基及基础处理A、沟槽成型后先进行验槽,检验项目包括槽底宽度、沟槽边坡,对沟槽进行修整,保证管道安装工作面。并测定槽底基高程。B、混凝土管道基础180°砂石基础,砂石基础质量要求如下: 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程①天然级配砂石其最大粒径不大于32mm;②管道下60度三角区回填粗砂,砂石垫层采用质地坚韧的砂石,软硬不同的石料不能掺用;③摊平的砂砾大小颗粒要均匀分布,厚度一致,在夯实过程中要随时检查高程和平整度,进行找补;④成型的砂砾垫层表面要坚实、平顺、空隙均匀一致;⑤砂垫层所用砂含泥量≤10%;⑥摊铺砂以前充分湿润砂石堆,夯实不能干夯;⑦成型砂垫层表面要求平整均匀,无砂窝及梅花现象。2、排水管道安装A、管材质量要求及运输①所用管材必须符合管材质量标准,管材外观检查时,管身不得有漏水、裂纹,管口不得有残缺。②管材用汽车运输,人工配合吊车装卸。管材在运输过程中应该有防止滚动和相互碰撞的措施。B、排水管道安管①管道安装用人工配合吊车安装。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程②吊车安装管道安装前进行试吊,吊离地面10厘米左右,检查捆扎情况和制动性能,安全后方可起吊。③安管时用边线法控制安管中心位置,高程桩法控制管内底高程。④吊车安装注意事项:吊车沿沟槽开行,距边沟间隔1米的距离,以避免沟槽坍塌;下管必须有专人指挥,指挥人员必须熟悉机械吊装有关操作规程和指挥信号,驾驶员必须听从信号进行操作;绑套管子要找好重心,平吊轻放,不能忽快忽慢和突然制动;在起吊作业区内,任何人不得在吊钩和吊起的重物下站立或通过;管节下入沟槽时,不能与槽壁支撑及槽的管道相互碰撞,不能扰动天然地基。⑤管安稳后,应用干净的卵石或碎石将管体卡牢,避免碰撞移位,并注意检查对口,减少错口现象。4、接口排水管道接口采用橡胶圈接口。橡胶圈接口的安装方法为:清除承口内和插口外的油污、杂物,将选定的橡胶圈套入插口槽内,平顺、无扭曲;橡胶圈接口管道插入前在橡胶圈表面均匀涂刷中性润滑剂,管道插入时使橡胶圈正确就位。27、检查井一、基础施工 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程基础采用人工挖凿至设计深度,视挖凿深度,土质情况确定放坡系数及设置支撑,当挖至设计深度时,抽取基底岩石试件,当其单轴抗压强度达到要求后立即用垫层封闭,并放好井室线及轴线。二、井室施工1、模板施工A、技术准备项目部施工管理人员及各种外用工管理人员在施工前必须认真熟悉图纸。相关规程规范,熟悉各构件的轴线位置及标高,绘出模板专用构件的布置图及各构件的模板拼装图,并以此提出模板及配件计划,模板入场后,必须分规格堆放,然后进行质量抽查,若发现误差过大,则必须组织人员修理后才使用。施工以前,模板专业工长必须向操作班组进行详细的技术交底。根据轴线控制方法,在基础上弹出各根轴线及模板的平面控制线。B、操作工艺要求按定型模板设计图进行拼装,相邻两块定型模板用楞木钉铁丁连接。模板拼装按相错组合,模板缝加草纸,并涂刷脱膜剂,分规格堆放。放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层及水泥砂浆挡模线。C、轴线标高及垂直度控制根据本工程的具体情况作法如下:基础施工完毕后,在基顶面弹出每根轴线,作好标记,闭合无误,经建设单位、质检站验收符合规范要求。分别以控制轴线上标记为准,借模板外边线放大100mm 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程线作好标记,即为外控点控制轴线和垂直度。在各构筑物周边设计施工水准控制点1-3个,标高通过水平仪进行测量。2、模板的安装A、模板安装按施工顺序组织施工,检查井壁墙采用木制大模板(或小块钢模拼装,用U型扣连接而成)按设计断面尺寸和标高拼装,采用钢管作夹具及支撑,模板每600间距留对拉螺栓孔洞,模板背后背双层双根钢管,间距600×600,并用碟形扣件固定,以增加模板刚度和平整度,内外模板对拉螺栓孔洞要对齐,安装时便于坚固对拉螺栓。模板夹具采用双背杆钢管夹具,钢管夹具和脚手架连接成整体,钢管夹具沿墙竖向布置,钢管脚手架搭设为双排立柱,水平钢管按600一道布置,最下一道距地300。同时按规范要求设置斜向支撑和剪刀撑。钢模采用横向配置。对拉螺栓设置按距地面高600一道间距设置,横向按600一道设置。对拉螺栓直径用Q14元钢制作。为保证模板安装的牢固稳定,模板、对拉螺栓应与钢管夹具、双背杆和竖背杆用钩头螺栓予以连接。墙筋扎完后,依照图示尺寸选用不同规格模板就位拼装而成,上下用钢管夹具定位,下部定位以模板外边线为准。要求相邻模板的模板缝及连接角模不能同缝,U形扣40%以上,校正时首先从上部采用双面吊线的方法:即对准放大100的周围墨线用吊线钎量准确后夹具定位,上口拉通线校直,确保不发生搓角及上下垂直,上下定位准确后,先夹墙中模板,检查校正。B、绑扎钢筋时,同时根据设计图集,预埋好爬梯预埋件。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程三、砼施工A、施工准备材料的选择及要求材料的选择必须符合施工图纸的要求,本工程砼采用高品砼。B、准备工作:砼浇灌前,应先检查所浇部位的轴线、标高,模板支撑。槽内的淤泥、杂物、积水应清除干净,基槽上面浮土也要清除,避免浇灌时落入混凝土中,模板润湿,在模板上抄上浇灌标高。砼振动设备准备到位,运转正常。临时用电配电箱准备就绪。砼散料人员及振捣人员、管道安、拆人员配置齐全。加工好板面找平用的水平枋。C、砼浇灌振捣方法使用插入式振捣器须快插慢拔,插点要均匀排列,逐点移动,顺利进行,不得遗漏,做到均匀捣实。移动间距不大于振动棒作用半径的1.5倍(一般为30-40cm)。振捣上一层时须插入下层5cm,以消除两层间的接缝。表面振动器(或称平板振动器)的移动间距,要能保证振动器的平板覆盖已振部分边缘。四、井筒施工1、施工准备砖、水泥、河砂已送当地试验完送检合格,试验室已出具砂浆配合比。井筒轴线及筒身线已放好。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程井筒砌块排列方式已经试探确定。2、施工方法施工前先将基层清洗干净,砖提前一天浇水湿润,含水率为10%左右,严禁干砖砌井筒体。砂浆搅拌时,严格按试验室下达的配合比计量,并作好记录,以便对质量进行监控和追溯,砂浆搅拌时间不少于1.5min。根据砌块组合排列要求,挤浆法保证砂浆饱满。砌砖时应上下错缝,内外搭砌、灰缝一致。砌至设计爬梯位置时,应埋好预埋钢爬梯预埋件。五、井盖安装本工程砼矩形雨水检查井井盖板材料采用重型球墨铸铁双层井盖井座,混凝土浇筑前应固定好井座,做好预埋件的埋设。28、雨水口1、准备工作 1.1清理基础表面,复核尺寸、位置和标高是否符合设计要求。 1.2按设计要求选用合格机制普通页岩砖,并将砖湿润,但浇水应适应,否则会使墙面不清洁、灰缝不平整。 1.3准备砂浆,按照设计给定的标号配置配合比上料、拌制,控制好拌制时间,使砂浆拌制均匀,做到随拌随用。 2、雨水口砌筑要求  仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2.1安装设计图要求,放出雨水口中心位置线,按雨水口尺寸摆出井壁砖墙位置。2.2雨水口底面为C20现浇砼10cm底板。待砼达到3天强度后,在底板面上先铺砂浆再砌砖,采用一顺一丁砌筑。砌筑时在基础面上放线,摆砖铺灰后砌筑,其中底皮与顶皮砖均应采用丁砖砌筑。每层砖上下皮竖灰缝应错开。随砌筑随检查尺寸。雨水口砌筑应做到墙面平直,边角整齐,宽度一致。砌筑时应随时用角尺和挂线板。 检查四面墙体是否成直角,墙面是否平整垂直,砂浆厚度是否均匀,若不符合要求应随时纠正。 2.3雨水口D300钢筋砼支管安装应与雨水口内壁齐平,管口应用砂浆填缝密实,不得出现缝隙。 2.4砌筑雨水口时应预留支管,随砌随安,预留管的管径、方向、标高应符合设计要求。管与井壁衔接处应严密不得漏水,预留支管口宜用低标号砂浆砌筑、封口抹平。  3、抹面技术要求 砌筑雨水口的内壁内壁抹面应分层压实,外壁用砂浆搓缝应严密。其抹面、坐浆、抹三角灰等均采用1:2水泥砂浆,抹面用水泥砂浆的砂子应过筛。 抹面要求:雨水口内外抹面均由底板抹至设计高度。抹面厚度20mm。抹面时用水泥板搓平,待水泥砂浆初凝后及时磨光、养护。 4、雨篦子的安装 雨水口砌筑安装至规定标高后,应及时安装井座及雨篦子。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程    安装时砖砌顶面应用水冲刷干净,并铺1:2水泥砂浆。按设计高程找平,雨篦子安装就位后,雨篦子周围用1:水泥砂浆嵌牢,雨篦子四周成45°三角。安装雨篦子是,核正标高后,雨篦子周围用C20细石砼圬牢。 5、雨水口施工时的注意事项 雨水口的周围回填材料前应检查下列各项,并应符合要求: 5.1井壁的勾缝抹面和防渗层应符合质量要求。 5.2雨篦子的安装必须保证低于路面5-20mm。 5.3井壁同支管连接处应严密不得漏水。5.4雨水口砖砌完成后,经隐蔽验收后方可回填,井周回填必须分层填筑,分层厚度不大于30cm,回填采用打夯机进行夯实,不得采用压路机进行压实,以免损坏雨水口。 29、路灯1、施工工艺和方法1.1、老路基开挖与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖。1.2、测量定位 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程根据监理工程师审批后的控制点进行现场加设控制点工作,采用全站仪按极坐标法测设基础的位置,用水准仪测出地面标高。基础定位后经复核无误,增设护桩指导施工。2.基础土方开挖采用挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采用级配碎石或砂回填到设计值。3.基坑报检根据监理程序要求,将填报隐蔽工程基础开挖资料,具体检测内容参见相关验收规范标准。4.钢筋、预埋件安装根据规范要求安装钢筋:骨架尺寸、间距、垂直度、保护层设置、预埋件位置及加固等严格执行验收规范标准。5.模板安装模板采用木模或组合钢模,几何尺寸不得小于设计值,加固须满足刚度、稳定性要求,确保浇注混凝土时模板不跑模、胀模。6.混凝土浇筑砼浇注时应对称、分层进行,每层厚度控制在25-30cm,采用插入式振捣器施工。掌握混凝土的初凝时间,确保混凝土层面衔接质量,实现中间吊模的浇注时不翻浆而且能加高混凝土。在砼强度达到2.5MPa时才可拆模。洒水养生时应用细水均匀浇养,或采用聚酯薄膜保湿、保温养生7d。7.基础回填 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程待基础混凝土达到设计强度达75%以上时方可进行。确保不碰坏基础成品,力求对称、分层回填,采用冲击夯压实。8.清理基础预埋件丝扣胶带、安装灯杆使用吊车、特制的锁扣(防滑、牢固、能自松卸方便拆缷)、绳,控制吊点(杆高的1/3处),超过4级风不得安装。采用干硬性砂浆或薄钢板找平,用垂球法找正,立正后立即安装地脚螺丝。9.施工的质量控制要求和安全注意事项(1)路灯施工的全过程应顺序作业,灯杆外观顺直、流线、平滑、垂直;(2)灯泡朝向统一、角度一致;(3)灯杆的防锈层不得破坏;(4)电缆线接头牢固可靠、防水绝缘、不易暴露;(5)灯杆间距注意内外弧长修正;(6)吊装时注意交通行人、行车的安全;(7)灯杆在吊装时,一定要系遛绳,控制起重物的姿态稳定;(8)吊装时要设置警示标志。30、绿化一、绿化用地整理1、地形改造必须符合设计要求;2、谷、脊、坡的位置及走向必须符设计要求;3、地形改造的标高必须在允许偏差之内,即>100cm,允许偏差±5cm;100-300cm,允许偏差±20cm;>300cm,允许偏差±50cm;4 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程、园林植物的品种,数量、定向、排列等都必须符合设计要求,若需变更,施工企业必须填报技术核定单,监理部复核后,呈建设单位批准方可实施;5、地形改造后的种植地,必须做到坡度恰当,无积水,无严重水土流失;6、地形改造后的种植地,若采用地下管道排水,必须符合国家有关规定;7、绿地地形整理应严格按照竖向设计要求进行,地形应自然流畅。8、花卉种植地、地被种植地应施足基肥,耧平耙细,去除杂物,平整度和坡度应符合设计要求。9、平整土地后,应采取防尘措施。二、乔木种植的施工方法1、点放线(1)、坐标定点法根据植物配置的疏密度先按一定的比例在设计图及现场分别打好方格;在图上用足量出树木在某方格的纵横坐标尺寸,再按此位置用皮尺量在现场相应的方格内。(2)、仪器测放法用经纬仪或小平板仪根据地上原有基点或建筑物、道路将树群或孤植树依照设计图上的位置依次定出位置。(3)、目测法对于设计图上没固定点的乔、灌木,如树群、灌木丛等可用上述两种方法划出栽植范围,其中每株树的位置和排列可根据设计要求在所定范围内用目测法进行定点,定点时应注意植株的生态要求并注意自然美观。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程定点后,宜采用白灰打点或打桩,标明树种、坑径、栽植数量(指灌木丛和树群)2、种植穴以所定灰点为中心沿四周向下挖坑,坑的大小依土球规格及根系情况而定,带土球的应比土球大16-20cm,裸根苗的应保证根系充分舒展,坑的深度应比土球高度深10-20cm。除行道树的坑外,坑的开头一般宜用圆形,且须保证上下口径大小一致。3、意外挖穴前应向有关部门了解施工地点的地下管线埋设情况;挖穴时要小心,发现电缆、管道等必须停止操作,及时找有关部门配合解决。4、除瓦砾、施放基肥挖穴后,发现瓦砾多或土质差,必须清除瓦砾垃圾、换新土。根据土质情况和植物生长特点施加基肥;如用堆沤蘑菇肥或木屑,蘑菇肥或木屑必须用3%的过磷酸钙加4%的尿素进行堆沤后方可使用。基肥必须与泥土充分拌匀,施用量按表6-2的标准。5、起苗:(1)、选苗:作为苗木的乔木要求杆形通直,分又均匀,树冠完整、匀称;茎体粗壮,无折断折伤,树皮无损伤,土球完整,无破裂或松散;无病虫害。特殊形态的苗木要符合设计要求。(2)、起苗时间:起苗时间在苗木休眠期;并保证栽植时间与起苗时间紧密配合,做到随起随栽。(3)、起苗方法:起苗前 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1-3天应适当淋水使泥土松软。起苗要保证苗木根系完整,裸根起苗应尽量多保留根系并留宿土;若掘出后不能及时运走,应埋土假植。带土球苗木起苗应根据气候及土壤条件决定土球规格,难成活的树种要考虑加大土球,一般土球直径为胸径的6-l0倍,土球的高度可比宽度少5-l0cm;土球的形状可根据施工需要挖成方形、圆形、长方的半球形等,土球应削光滑,包装严密,打紧草绳,确保土球不松散、底部不漏土。6、乔木修剪、运输及假植(1)、苗木修剪种植前,应对苗木进行适度修剪。修剪时应遵循各种树木自然形态的特点和生物学特性,在保持基本形态下剪去阴枝、病弱枝、徒长枝、重叠或过密的枝条,并适当剪摘去部分叶片。对于断根、劈裂根、病虫根和过长的根,也应进行适当修剪。剪口均应平而光滑,并及时涂抹防腐剂以防过分蒸发、干旱及病虫害。(2)、苗木运输苗木的装车、运输、卸车等各项工序;应保证树木的树冠、根系、土球的完好,不应折断树枝、擦伤树皮或损伤根系。装运高度2m以下的苗木,可以立放;2m以上的压斜放,土球向前,树干向后,并用木架将树干架稳扎牢,垫牢挤严。卸车时应双手抱土球轻轻放下或用网格兜着土球底部抬下。若土球较大,宜借助木板将土球从车上属顺势慢慢滑下,不可滚动土球。土球直径超过60cm的树苗,应用吊车装车,卸车时直接吊到树穴辅助种植。(3)、苗木假植 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程苗木运到种植现场,若不能及时种植,应进行假植。裸植苗木可平放地面,覆土或盖湿草;也可事选挖好宽1.5-2.0m、深0.4m的假植沟,将苗木排放整齐,逐层覆土。带土球苗木应尽量集中,将其直立,将土球垫稳、排严,周围用土培好。若假植时间过长,则应适量浇水,保持土壤湿润,同时注意防治病虫害。7、乔木的栽植(1)、回填底部植土以拌有基肥的土为树坑底部植土,使穴深与土球高度相符;尽量避免深度不符来回搬动。(2)、摆放苗木将苗木土球放到穴内,土球较小的苗木应拆除包装材料再放穴内;土球较大的苗木,宜先放穴内,把生长势好的一面朝外,竖直看齐后垫土固定土球,再剪除包装材料。行列树一般要求按从粗到细、从高到低进行排列。(3)、填土插实在接触根部的地方应铺放一层没有拌肥的干净植土,填入好土至树穴的一半时,用木棍将土球四周的松土插实,然后继续用土填满种植沟并插实,使种植土均匀、密实地分布在土球的周围。(4)、淋定根水、立支架栽植后,必须在当天淋透定根水。行道树在种植时应同时树立砼柱扶固。砼柱一般规格为:高250cm×10cm×10cm,柱埋深70cm,柱内侧间距85cm。护树板一般规格为:长110cm×8-10cm× 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2.5-3.0cm。树干与板之间用2.5cm宽、0.5-0.8cm厚的黑色车轮胶带绑扶,砼柱与板之间用铁线绑固。若条件允许,也可采用方钢扶桩扶固。除路树外的其它需扶护的乔木,一般要求每株乔木用长3-5m、尾径大于4cm的3根毛竹扶固。大型乔木要按照实际情况用铁箍箍住树干,四周用角铁拉住,并将角铁深深钉入地下来固定其树干,确保树木不倾斜、不倒伏。三、苗木的养护管理(一)、草坪的管养草坪一级管养的标准是目的草种生长旺盛,呈勃勃生机,草坪整齐雅观,四季常绿,覆盖率达98%以上,杂草率低于3%,无坑洼和积水,l、生长势:生长势强,生长量超过该草种该规格的平均年生长量,生机勃勃,叶色浓绿,无枯黄叶。2、修剪:考虑季节特点和草种的生长发育特性,使草的高度一致,边缘整齐。高度控制在:台湾草5厘米以下,大叶油草、假俭草、沿阶草10厘米以下。3、灌溉、施肥:根据草坪植物的生长需要加强淋水和施肥,保证肥水充足,肥料的施用方法和用量科学,防止过量或不均匀引起肥伤。在雨水缺少的季节,每天的淋水量稍大于该草种该规格的蒸腾量,使含水量保持在:砂土为3-6%,砂壤土为6-12%,壤土为12-23%。需水量大的植物,其土壤含水量一般要求砂土为4.5-6%,砂壤土为9-12%,壤土为18-23%,粘土为22 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程-23%:需水量少且不耐涝的植物,其土壤含水量控制在:砂土为3-4.5%,砂壤土为6-9%,壤土为12-18%,粘土为21-22%。特别在10-2月份要勤淋水多施肥,适当进行根外追肥,使草坪保持优良的长势度过干旱的秋、冬季。4、除杂草:经常除杂草,使纯草坪和混合草坪的目的草种纯度达97%,新接管的绿地要求半年内达标。5、填平坑洼:及时填平坑洼,使草坪内无坑洼积水,平整雅观。6、补植:对被破坏或其它原因引起死亡的草坪植物应及时补植,使草坪保持完整,无裸露地。补植要补与原草坪相同的草种,适当密植,补植后加强保养,保证一个月内覆盖率达98%。7、病虫害防治:及时做好病虫害的防治工作,以防为主,精心管养,使植物增强抗病虫能力,经常检查,早发现早处理。采取综合防治、化学防治、物理人工防治和生物防治等方法防止病虫害蔓延和影响植物生长。尽量采用生物防治的办法,以减少对环境的污染。用化学方法防治时,一般在晚上进行喷药;药物、用量及对环境的影响,要符合环保的要求和标准,发生病虫害最严重的危害率在5%以下。(二)、乔木管养乔木一级管养的标准是生长旺盛,枝叶健壮,树形美观。行道树下缘线整齐,修剪适度,干直冠美,无死树缺株,无枯枝残叶,景观效果优良。1、生长势:生长势强,生长量超过该树种该规格平均年生长量:枝多叶茂,叶色鲜艳,无枯枝残叶。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2、修剪:考虑每种树的生长特点如萌芽期、花期等,出棕榈科植物外,其它乔木一般在叶芽和花芽分化前进行修剪,避免把叶芽和花芽剪掉,使花乔木花繁叶茂,乔木整形效果要与周围环境协调,以增强园林美化效果,行道树修剪要保证树冠完整美观,主侧枝分布均匀和数量适宜,内膛不空又通风透光,并根据不同路段情况确定下缘线高度和树冠体量,树高一般控制在10-17米之间,注意不能影响高压线、路灯和交通指示牌;单位附属绿地内种植的树木的枝叶伸向城市公共道路或他人物业范围内的,要及时修剪;修剪时按操作规程进行,尽量减小伤口,剪口要平,不能留有树钉;荫枝、下垂枝、下缘线下的萌蘖枝和干枯枝叶要及时剪除。3、灌溉、施肥:根据不同生长季节的天气情况、不同植物种类和不同树龄适当淋水,并要求在每年的春、秋季重点施肥2-3次。施肥量根据树木的种类和生长情况而定,种植三年以内的乔木和树穴有植被的乔木要适当增加施肥量和次数。肥料要埋施,先打穴或开沟。施肥后要回填土、踏实、淋足水,找平,切忌肥料裸露。乔木施肥穴的规格一般为30×30×40厘米,挖沟的规格为30×40厘米。挖穴或开沟的位置一般是树冠外缘的投线影(行道树除外)每株树挖对称的两穴或四穴。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程4、补植、改植:及时清理死树,要求在两周内补植回原来的树种并力求规格与原有的植株接近;以保证优良的景观效果。补植要按照树木种植规范进行,施足基肥并加强淋水等保养措施,保证成活率达95%以上,对已呈老化或明显与环境不协调的灌木和花卉及时进行改植。第七章主要材料、机械、劳动力需用量计划一、主要材料需用量计划1、材料能及时供应是施工进度的必要条件,本工程的材料供应在项目经理的直接管理下进行。2、依据计划进度要求,现场管理人员预先准备提供材料计划,包括施工周转用材料计划和工程材料计划,制订出各种材料的具体进场日期和进场数量,由专职材料员或采购员联系进场。3、所有进场材料由专人负责进场验收,禁止劣质材料进场,需要检查的材料进场后由专人和监理单位专人到检查部门进行检验,合格后方准使用。二、施工机械状况说明一览表三、主要劳动力需用量计划充足配套高素质的劳动力投入,是本工程施工速度、质量、按计划完成的保证。第八章季节性施工措施一、冬季施工措施1、当昼夜平均气温低于+5℃或最低气温低于-3℃时,均为冬季施工。编制冬季施工作业计划时,将同时编制防寒、防冻、防滑、防火、防爆等安全措施。2、施工工厂、库房配备取暖设备,经常开放的门户设置防寒设施。露天作业区根据需要设暖棚。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程3、施工道路等加强维护,采取防滑措施。霜雪后,及时清除积雪和采取防滑措施。4、各种运转机械的润滑,采用符合防冻要求的润滑油;各种水冷机械的冷却系统应加入防冻液。5、采用煤取暖时,除要符合防火规定外,还要注意防止一氧化碳中毒或触电事故的发生。6、低温季节施工时,成品料有足够的储备,并要有防止冰雪和冻结的措施;采用热水进行砼拌和并在砼拌和之前,用热水或蒸汽冲洗搅拌机机,将积水排除;在岩基或老砼上浇筑砼之前,检测表面温度,如为负温,则加热至正温,加热深度不小于10cm或加热至仓面边角表面正温为准,经检验合格后方可浇筑砼;仓面清理采用热风枪或机械方法,不宜用水枪或风水枪;在在软基上浇筑第一层基础砼时,基土不能受冻;加强砼运输和仓面保温,采取仓面内生火炉、搭棚子等措施提高仓内温度,保证砼浇筑温度不低于5℃;砼浇筑后及时覆盖进行保温确保砼浇筑温度满足设计及有关规范要求。7、土方不宜在负温下施工,如具备保温措施时,允许在气温不低于-10℃的情况下施工。负温施工时应取正温土料;装土、铺土、碾压、取样等工序,都应采取快速连续作业;土料压实时的气温必须在-1℃以上。负温下施工时,粘性土含水量不得大于塑限的90%;砂料含水量不得于大于4%;铺土厚度应比常规要求适当减薄。8、在连续五天昼夜平均气温低于+5℃或石料受冻的情况下不进行浆砌砌体施工。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程二、雨季施工措施1、雨季来临之前,掌握年、月、旬降雨趋势的中期预报,尤其是近期预报的降雨时间和降雨量,以便安排施工。在工期安排上不应过于紧张,应留有一定的余地,一旦局部工期不能满足进度总要求,仍然不会影响总工期目标。2、加强雨季施工期的基础排水,做好施工防护措施,保证雨季能够进行施工。3、加强人员设备的投入,受春雨季的影响局部工期出现滞后时,制定赶工措施,保证总工期不受影响。4、砼在雨季施工时,应注意砂石料仓的排水畅通,运输工具有防雨措施并备有不透水覆盖材料,认真做好截水沟、排水沟的畅通工作,备足抽排水设备,做好施工道路的维修工作,为雨季施工提供良好的外部条件。加强雨季仓面保护,中雨以上的雨天不新开砼浇筑仓面。在小雨天气进行浇筑时,适当减少砼拌和用水量和出机口砼的坍落度,同时加强仓内排水和防止周围雨水流入仓内,并做好新浇砼面尤其是接头部位的保护工作。在浇筑过程中如遇大雨、暴雨,应立即停止进料,已入仓砼振捣密实后遮盖。雨后排除仓内积水,对受雨水冲刷的部位应立即处理,如砼还能重塑,则加铺接缝砼后继续浇筑,否则按施工缝处理。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程5、土方工程在雨季中施工时,填筑面略向外侧倾斜,以利排除积水,下雨前对已填土料采取压光面、覆盖等措施,以防雨水下渗,恢复填筑前禁止践踏;填塘工作面一般采取挖排水沟、集水坑的方法用潜水泵抽排积水;雨后恢复填筑时,将填筑面含水量调整至合格范围内后才能恢复土料填筑,必要时对表层土进行处理后。第九章工程进度计划与措施根据合同要求,整个工期为120天。由于道路工程的地下管线较多,受雨水的影响较大,提前完成是一个非常艰巨的任务,为了优质、有效地完成施工任务,特提出以下措施:1、认真研究、分析各单位工程的量,影响及制约因素,做出周密的施工进度计划,施工中严格按照计划施工,如出现不符的情况,及时分析原因,提出补救措施。2、在整个施工过程中,地下管道的施工是个最关键的工程。在施工安排上,多投入机械,采取分段开挖的方式。在处理各种管道平面流水交叉作业的安排上,采取先施工雨、污水管道,分断开挖,及时回填,并及时插入施工,争取缩短地下管道的工期。3、水泥稳定碎石的施工,充分利用机械化的作用,以机械施工为主,人工为辅的原则,大面积展开,一次性完成,既缩短了工期,又节约了成本。4、沥青混凝土面层的施工,合理组织前场的施工铺筑与后场的拌和,达到科学、合理。控制油温、厚度及平整度。5、人行道面砖、平、立道牙的安装工程等分项,可在路面施工后紧跟其后进行施工,使其施工不影响整个工期。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程第十章文明施工措施一、现场容貌环境管理(1)施工现场及周围无污染,市容整齐清洁。(2)施工现场无建筑垃圾。二、现场材料堆放和道路排水管理(1)大宗材料堆放成堆,克服砂石料混堆或界线不清等现象。(2)设备按指定地点停放整齐,料具库分类码放。(3)道路畅通,排水顺畅,现场无积水。三、分工标志管理(1)现场管理人员和工人分色佩戴安全帽。(2)现场指挥,管理人员佩戴分工标志卡。(3)危险施工区域设值班人员并佩戴值班人员工作卡。(4)危险施工区域挂警示牌和警示灯示警。四、现场防火管理(1)现场设置明显的防火标志,健全完善的防火管理制度。(2)配备足够有效的消防器材。(3)施工动火要有严格的审批手续。五、文明运输及外部公共关系管理(1)土方运输要按有关要求办理准运证。(2)运输材料、土方、垃圾要有切实可行的防护措施。(3)泥砂不能随车带出场外。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程(4)处理好与施工现场周围有关单位和群众的关系,培养良好的职业道德。六、临时设施及生活环境管理(1)严格按施工总平面图规划搭设办公室、工人宿舍等临时设施。(2)办公室、职工宿舍等临时设施搭设整齐正规,不拥挤,有足够的安全消防通道和良好的采光和通风条件。(3)改善食堂清洁卫生条件,确保炊具干净,室内无蝇鼠。炊事员必须经身体健康检查符合要求持健康证上岗,并穿专用工作服。定期抽查蔬菜、食品的卫生情况。(4)工人宿舍内摆放蔬菜,并排出值班表,每日派人清扫,宿舍内不自隔小房间,不乱拉电线,不留外人住宿。(5)浴室、厕所专人清理,每周喷洒药剂。(6)临时设施采取封闭管理,并设置值班人员,禁止无关人员随意进出。第十一章质量管理体系与措施一、质量目标科学管理、精心施工,合理制定工程进度计划,严格按照国家及市有关安全操作规程施工,坚决杜绝事故发生。在施工过程中严格按照规范精心施工,争取各工序均达到优良,创造一个全优工程。二、质量保证体系 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1、公司按ISO9002国际标准建立健全质量体系,配备充足的资源,按标准要求进行管理和监督。ISO9002全部要素是我们的行动准则,一次合格是我们的工作标准,精心组织、科学管理、优质高效是我们的手段,让用户满意是我们的最高目标。施工中,认真贯彻公司的质量方针,落实《质量手册》、《程序文件》和《技术交底》,实施全过程、全方位的管理,以确保该工程质量目标的实现。2、建立健全该工程的质量责任制:经理负责协调公司机关各职能部门及项目经理部的质量活动;管理代表(主管生产的付经理)主持该工程质量活动,主持纠正和预防措施的规定,并对实施和有效性组织跟踪和验证;总工程师组织贯彻执行国家现行有关工程质量,组织推广新技术、新工艺并组织编制质量保证措施。3、项目经理是本工程的第一负责人。工地设置专职质量检查员二人作为项目经理管理助手,在项目经理和项目技术负责人的直接领导下,在公司质安科的指导下,具体担负质量管理方面的业务工作,实行质量一票否决权,对工程质量实施严格严密的监控管理。4、组织好工序交接检查验收。各施工班组设兼职质量检查员,对本班组完成的项目按照标准进行认真质检,并填写自检记录,对于不符合项目自行整改关闭,最后提交专职质量检查员验收,同下一道工序办理交接手续,上道工序存在的质量问题,没有进行整改,下道工序拒绝接收,以保证上道工序的不合格项不转入下道工序。质量保证体系框图详见附图。三、管理措施 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1、各级管理人员、工程技术人员和质检人员,必须对工程量严格要求,一丝不拘的执行施工规范、操作规程和质量验收标准。2、领导和技术人员对工程的关键部位要跟班作业,严格把关,发现问题,及时解决。3、对技术复杂、施工要求高的施工部位,除必须认真进行技术交底外,还要现场指导,先做样板,再全面展开施工作业。4、实行全面质量管理,成立主要分项的QC小组并认真开展活动,对存在的质量问题,制定整改措施,并抓好落实。5、明确各级质量责任制,做到责任落实到人。6、实行优质有奖,劣质受罚,质量和经济利益挂钩,保证质量目标的实现。7、在施工过程中不断的组织定期和不定期的质量检查评比,不断发现和处理施工操作中存在的质量问题,不断提高施工质量水平。8、建立施工现场的例会制度,通过工程例会,经常掌握生产动态,解决施工中存在的质量问题,确保施工生产的顺利进行。项目经理每周召开一次工程质量分析会议及质量意识教育会议。总结上周施工过程中的质量情况,对类似质量问题出现的原因进行分析并提出整改措施,并对下周施工过程中可能出现的质量问题先进行交底,防止质量问题的产生。9、技术负责人专职负责质量检查,工程技术人员应经常定时检查各作业层的质量情况,能以真实的数据反映当天的质量情况,并作详细的记录。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程四、工程质量的具体要求1、认真熟悉图纸,搞好图纸会审,施工前处理好设计和技术上的有关问题,在此基础上,项目技术负责人向施工班组做好技术交底工作。交底采用书面交底和口头交底相结合的方式进行,以书面交底为主。2、做好测量放线工作,所有测量仪器按期校核,保管完好,保证作业状态优良。设置专门的测量放线小组,指定测量负责人。每次测量放线完毕后,技术负责人必须组织复核。维护好现场所有的测量标桩或标志,如有损伤立即校验复补。3、工程所用材料把好三关,即材质关、检验关和计量关,特别是钢材和水泥等主要材料,除必须要有出厂合格证外,还必须按批量取样送检,合格后方可使用,对已通过检验和未通过检验的材料严格分开堆放,作出标识,防止误用,材料堆放应保证必须的条件,防止由于堆放不当而使材料受损严重。4、实行砼浇灌令制度。砼浇灌前的检查是一道重要的生产工序,因此在计划安排上要留出一定的时间,当检查中发现有影响质量的因素时,必须及时处理妥当,经复查通过后才能签发砼浇灌令,坚决杜绝边检查、边修整、边浇筑的作法,更不允许未经检查确认合格擅自浇筑,为此提倡和鼓励浇筑前检查一次通过。5、采用的商品砼在施工前应做坍落度实验,并现场随机取样做试件,到期送检。6、地基土必须认真压实,做好密实度实验。如发现“弹簧土”现象,应立即通知监理方与设计院进行处理。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程7、沟槽开挖过程中,应尽量避免扰动原土,回填时认真做好分层夯实工作,并按规范规定取点作密实度实验。每层回填完毕,密实度符合要求后方可进行下一层的回填工作。8、钢筋严格按设计尺寸加工,并按设计涂好防锈漆。9、在基层施工之前,应认真复核各种地下管线的位置,做到不错放、漏放管线,避免造成结构层的返工凿槽现象。10、完善工程技术档案资料的管理,项目设计专人负责此项工作,工程竣工后,由项目经理部提供完整的资料交付生产技术科管理,归档,作为竣工资料交付。11、进行经常性的质量意识教育,在全体员工中树立坚定的质量第一和信誉第一的观念。树立必须是严格操作作出质量而不仅仅是靠质量检查的思想。12、经常组织技术人员,各班组成员参观邻近先进单位的施工现场,吸收先进的质量管理体系及施工方法,不断提高工程的质量。13、密切与甲方、监理、监督和设计部门的联系,自觉接受管理,不断改进服务质量。第十二章安全管理体系与措施一、安全目标1、无死亡重伤事故。2、无倒塌事故。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程3、无大型设备损坏事故。4、无火灾区事故。5、一年事故频率控制每年在24‰以下。二、安全保证体系1、根据施工企业第一把手是安全生产第一责任人的原则,公司组成以经理为首的安全生产小组,负责安全工作的领导和检查督促。主管生产的付经理作为公司安全生产直接责任人,承担安全生产的领导责任,安全科为专职业务科室并为公司安全生产小组的办公室,负责处理有关的业务工作。2、成立以项目经理为组长的安全领导小组,项目设专职安全员,班组设兼职安全员,专、兼职安全员有职有责,严格管理。3、各级安全组织必须履行职责,从措施强度、安全教育、技术交底、执行检查等环节层层把关,纠正违章作业,消灭事故隐患。4、各级施工管理人员,工程技术人员必须熟悉与工程施工有关的安全规程条例,标准和规范等,各工种工人必须熟悉本工种的安全技术操作规程,否则不许上岗。5、安全保证体系同时也是防火保证体系,现场由项目经理兼任防火组长。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程三、安全生产措施1、认真贯彻执行安全生产的方针和建设部“一标三规范”,切实加强管理,保证职工生产活动中的安全和健康。2、加强安全生产的领导,尊重科学,严格管理,努力改善劳动条件,注意劳逸结合,制定以防止工伤事故,中毒和职业病为内容的安全技术措施,并认真组织实施。3、坚持管生产必须管安全的原则,健全管理机制,建立领导与群众,专职与兼职的相结合的齐抓共管的安全生产保证体系,做到安全生产“层层有人负责,事事有人管理”,认真落实安全生产责任制。4、加强施工现场的安全防护,推行先进的安全技术和设备,按规定对职工进行安全增长率,奖励安全工作的好人好事,并对违章指挥、违章作业予以处罚。5、分项工程施工方案必须编制安全技术措施,内容要全面,要有针对性,根据施工特点和施工季节等具体情况,提出具体内容,经审批后方可组织实施,各级管理人员必须按审批后的安全技术措施组织施工、检查和落实。6、各级领导、工程技术人员、生产工人等必须熟悉安全生产技术知识、条例及规程,认真做好安全技术工作。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程7、各级领导必须从思想上高度重视安全技术措施的实施,认真组织人力、财力、保证安全技术措施经费的落实。8、在布置施工生产任务时,要做好安全技术文字交底,交接双方履行签字手续。9、公司每月组织一次生产、安全、机械设备等部门参加联合检查,对查出的隐患以书面形式通知项目经理,并限期整改完成。10、项目经理根据台风、暴雨等灾害性较大的气象预报,不定期地组织检查,及时排除安全上的隐患。11、施工安全检查根据建设部的《施工安全检查评分标准》进行检查评定,消防、卫生、文明施工根据四川省和南充市有关规定进行检查评定。安全资料同步到位,公司每月抽查一次。四、安全生产具体要求1、进入施工现场,必须戴好安全帽。2、施工现场必须按规定设置安全标志和安全纪律牌,现场作业人员必须认真执行安全纪律。安全纪律牌与施工总平面布置图示牌对称悬挂在工地入口处,其规格为高x宽1.22x2.44米,白底红字。各机械设备上要明挂操作规程和操作人员标牌。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程3、执行省建委的规定,保证用电设备“一机一闸一漏电”。4、坚持做好三级安全教育,特殊工种人员持证上岗。1)对新招收的临工和实习代培人人员由公司质安科进行一级教育,内容主要是安全生产的有关政策、法规以及公司的规章制度,本行业生产特点,典型事故教训、急救防护知识等,培训后经考试合格方可分配工种上岗。2)项目经理部进行二级安全教育,内容是结合施工生产性质进行安全规章制度、高处作业、施工安全用电、事故报告等。3)施工班组进行三级教育,内容是班组安全生产史、安全生产特点、目前安全生产情况及存在的问题等;经常工作地点及环境卫生要求;机械设备工具的性质及安全管理知识预防事故的方法。4)电工、电焊工、机械操作工等作业人员必须经市劳动局及有关部门进行专门安全教育培训,经考试合格后方可特证上岗作业。5)采用新的施工方法、新技术和新型机电设备时,要进行新操作方法和新的岗位安全知识教育,工人换岗工作必须换岗教育。5、现场内的坑、井、沟、洞和易爆场所、变压器周围要设置围栏、盖板和醒目安全标志,危险处夜间需设红灯示警。6、水泥稳定碎石搅拌站和沥青混凝土厂拌等场所要采取排污防毒措施,使尘毒标准符合国家规定。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程7、施工现场、易燃易爆仓库和木材堆放场地要建立防火管理制度,配备足够的消防器材,经常检查,保持良好。有毒易燃器设专人保管并有严格的管理制度。8、各种机械设备安全防护装置、限位装置必须齐全有效,设备安装后要经公司设备材料和质安科联合检查验收合格并办理验收手续后方可使用。9、沟槽开挖、场地平整,挖掘机臂长范围内禁止站人。10、沟槽较深部位应根据实际土质情况放坡开挖;在槽底作业时应时时注意边坡稳定情况,做到及早发现问题,及时解决,防患于未然。11、路面面层的施工时,配合操作的施工人员必须有足够的防护措施,应配套手套、安全帽、防护口罩等防护工具,做足有效的防灼伤和防毒措施。突发治安事件预案㈠治安管理计划1、现场实行出门条制,严格登记把关,检查以项目经理“一支笔”签字放行各类材料出场,安全实行挂牌出入证管理。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2、计划进入现场的施工人员严格进行摸底检查,坚持先审后用的原则,一定要做到心中有数注册登记,严禁使用童工、残疾、聋哑、呆傻和无技术女工,外包队人员配齐三证:身份证、做工证、暂住证。3、参加该工程的施工人员,入场前都要进行“四防”教育,使每个职工认识清楚和熟悉施工现场的各种治安、消防常识,达到制度明确,做好文明施工,确保安全生产。4、对设在现场的配电室、重点料具库部位要配备责任心强,技术熟练的人员操作管理,建立健全岗位责任制和交接班制度,认真做好交接班记录并定期检查,及时整改隐患漏洞。5、对工程要害部位及成品保卫工作,坚持谁主管谁负责谁施工谁负责的原则的原则,实行定人、定点、定岗位管理,签订责任书,一管到底。6、建立健全治安防火档案,搞好资料积累,对施工现场发生的违法违纪行为和各种隐患都要认真处理并整理存档检查。7、该工程留出入口四个,围墙保持坚固完好,符合防盗高度,护场人员2小时值班巡逻。办公室,临时仓库的门窗要牢固,现场不准留宿闲杂人员、家属、小孩一律不准在现场居住。8、施工现场严禁打架斗殴,禁止聚众赌博,严禁偷看黄色录像和黄色书刊,外包队必须按指定地点和房间居住,不准乱住和随意隔挡。9、主动与甲方基建部门,保卫部门取得联系,争得他们对现场保卫工作的支持,共同做好保卫工作。㈡治安保卫⑴ 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程除合同另有约定外,发包人应与当地公安部门协商,在现场建立治安管理机构或联防组织,统一管理施工场地的治安保卫事项,履行合同工程的治安保卫职责。⑵发包人和承包人除应协助现场治安管理机构或联防组织维护施工场地的社会治安外,还应做好包括生活区在内的各自管辖区的治安保卫工作。⑶除合同另有约定外,发包人和承包人应在工程开工后,共同编制施工场地治安管理计划,并制定应对突发治安事件的紧急预案。在工程施工过程中,发生暴乱、爆炸等恐怖事件,以及群殴、械斗等群体性突发治安事件的,发包人和承包人应立即向当地政府报告。发包人和承包人应积极协助当地有关部门采取措施平息事态,防止事态扩大,尽量减少财产损失和避免人员伤亡。二、应对突发治安事件的紧急预案㈠总则1、目的为应对公司可能发生的突发性治安事件得到及时、妥善解决,避免人员伤亡,造成财产损失,特制定本预案。2、范围本预案适用于本工程现场发生的各类治安、群体性事件的应急处置。具体包括以下事件:⑴群体性上访事件。冲击施工现场,损毁施工设备,给施工人员人身可能造成伤害,扰乱正常施工秩序的行为;⑵大规模哄抢、盗窃、转移公司财产的行为; 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程⑶聚众上路拦截车辆、堵塞交通等妨碍公共秩序的行为;⑷其他危及施工现场内公共安全的突发事件。㈡组织机构及职责公司应急救援领导小组(以下简称应急救援领导小组)内部治安突发事件处置办公室(以下简称应急处置办公室)组长:项目经理副组长:项目技术负责人成员:安保联防队员、各部门负责人。1、组长职责⑴组织突发事件应急预案的编制、演习、评估和修订;审查应急工作的考核结果;分析处理现场的信息,向领导小组提供决策参考意见;⑵负责新闻发布和上报材料的起草工作;⑶跟踪事件发展动态,沟通情况并汇总信息,及时向领导小组报告;⑷根据领导小组的意见,向上级有关部门报送事件动态信息;⑸接受应急报告并立即报告给领导小组组长;⑹根据应急处理的需要负责人员调集、储备物资、交通工具以及相关设施、设备调集;⑺根据现场情况,制定和调整救援抢险方案;⑻核实应急终止条件,申请应急终止;⑼完成领导交办的其他工作。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2、副组长职责协助组长完成以上职责,组长不在现场时,代替组长履行以上职责。3、安保科职责⑴建立内部预警体系,保持信息传递的畅通;⑵负责对防暴器材的完好情况定期进行检查;⑶负责协助组长进行上报材料的起草工作;⑷做好过程记录和交接班纪录;⑸在事故发生现场收集有关资料,完成应急救援工作总结;⑹协助组长对突发事件应急预案的编制、演习、评估和修订;对应急工作进行考核;⑺对应急救援进行总结和归档工作;⑻记录公司领导的指示、发布的各项命令,参战单位到现场的力量和时间,以及力量部署、人员救治和物资疏散等情况。4、安保队员⑴接到启动预案指令后,立即通知应急队员在指定地点集结;⑵人员集结完毕后迅速带领赶赴现场,按照既定方案投入战斗,服从组长指挥,听从命令;⑶控制和保护突发事件现场,防止遭到破坏或造成人员受到伤害,有人员受伤或被困的,要先救人后救物;⑷尽最大力量抢救公司物资财产,使物资财产损失降低到最低限度。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程㈢预防与预警所属单位要严格依据《内部治安管理制度》做好治安稳定工作,对危险化学品集中存放区域,对重点治安防范区域,对重点人群及周围群众反应强烈,矛盾冲突明显的事件要及时进行重点检查和调查了解,尽量使各种治安案件处理在萌芽状态,对矛盾可能激化的要及时做好记录,并及时报告。㈣危险因素及风险分析针对公司现有状况,存在职工人数、施工单位外来人数多,流动性大,人员结构复杂,管理难度大。易发生群体性上访事件和物资抢、盗事件。㈤事故报警当以上事故发生后,事故现场主要负责人或责任人应立即报告本单位负责人(最迟不得超过5分钟),根据本部门内部应急预案开展自救,部门负责人根据现场情况,拨打治安突发事件应急处置办公室,报告事故情况。同时拨打报警(电话110),如现场有人员伤亡的立即拨打(电话120),并同时安排人员在事故现场主要路口疏导救援车辆及救援人员进入事故现场。㈥物资被盗、被抢或流失紧急处置1、应急处置办公室接到预警电话后,迅速安排安保队员按现场情况配备相应装备后,于10分钟内赶赴现场,设立警戒区域,对事故案发现场人员进行隔离控制。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程2、应急处置办公室人员到达现场后,立即与现场主要负责人接洽,了解情况,采取有效措施摸排线索,为公安部门快速侦破创造有利条件。3、对现场所有相关人员进行排查。4、必要时,封锁施工现场出入通道,对所有出施工现场的车辆进行仔细盘查,发现可疑人员立即控制并报公安部门。5、有人员受到伤害的,要先对受伤人员进行抢救,疏散闲杂人员。6、紧密配合公安部门侦破工作,做好保密工作,服从指挥,听从调遣。7、追查事故原因,落实事故责任,及时堵塞漏洞。㈦群体性事件紧急处置1、一般来人来访事件由门卫值班保卫人员牵头,协调有关部门或领导办理,办理不了的要耐心做好解释、说服工作。2、集体上访反应问题复杂,上访人员情绪激动,矛盾可能升级的,要先安抚来访人员代表与相关部门和所属单位的主要领导进行协商解决,并立即拨打治安突发事件应急处置办公室。3、接到预警电话后,保卫消防部综合办公室立即报告组长,并调集安保队、消防队人员集结,带好警备用具,赶赴现场组成人墙,控制主要疏散通道并将来访人群压缩至空旷地段再做劝导工作。并同时通知消防队车辆做好应急准备,必要时要求赶赴现场。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程4、组长应及时赶赴现场,发现不按规定程序反应问题,越级上访的,故意堵塞交通、冲撞办公场所的,恶意煽动闹事、殴打工作人员、故意损坏公共设施的重点人员,要果断采取强制措施。等待公安机关人员到达现场进行控制。5、并在同时由安保队,疏导被围人员脱离现场,在采取强制措施过程中,要方法得当,注意言辞,避免造成伤害。6、上访人员需要救治的,要及时拨打电话(120)救护中心,联系医疗部门给予救助。7、配合上级部门做好矛盾纠纷调处工作。8、在处置任何突发事件过程中,采取先救人后救物的措施妥善处置。第十三章资源配备计划成本的降低应建立在质量的基础上。在施工过程中,要树立向质量要成本的原则,其具体措施如下:一、劳动力管理1、合理施工,安排流水交叉作业,使劳动力的利用率达到最高,避免窝工。2、全力推广新技术、新工艺、新材料,降低劳动强度。3、尽量使用机械化施工,降低劳动强度。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程4、各种工程把好质量关,做到一次合格,避免返工,造成劳动力的重复使用。5、采取质量与报酬挂钩方式,采取市场经济管理方式,承包到个人,提高各种施工人员的积极性。二、材料管理1、严格按照ISO9002体系,对材料供应商进行评审,承包到个人,提高各种施工人员的积极性。2、严格进场材料的计量复核高度,并做好材料的入库登记。3、按设计图纸结合预算计算材料用量作为各工种的基准用量,采取材料节约按比例奖给个人,材料浪费按比例向个人摊派的原则,提高各个工种施工人员节约材料的意识。4、加强对各种材料的贮存与使用管理,提高周转材料利用率。三、工程预决算管理1、在工程施工前,应详细按图纸各分项工程所需的材料用量,向材料股提供详细、准确的材料计划。2、在施工过程中及时总结各分项工程的材料、人工用量,分析节约或浪费的原因,并向项目经理汇报,以便及时作出有效的节约人工和材料的措施。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程3、施工完毕后应及时做好施工决算,做到不漏算、少算。四、其它1、水、电能源要注意节约,杜绝长流水和不必要的长明灯现象,动力用电线路经常检查,防止跑、漏电现象。2、机械设备经常维修保养,提高利用率和使用率,延长其使用寿命,努力降低成本开支。3、加强警卫,防止材料被盗。第十四章环境保护管理体系与措施一、环保体系与措施1、环境保护目标创环境保护达标标段,创环境保护先进项目部。2、环境保证体系环境保证体系框图见“图5-1” 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程图5-13、环境保护措施 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程环境保护是我国的一项基本国策,项目经理部成立以项目经理为首的环境保护领导小组,与当地政府和环保部门密切联系合作,并配备一定数量的环保设施和技术人员,认真学习环保知识,采取各种有效措施,控制施工污染、做好环境保护工作。(1)水土环境保护1)、工程施工污水、废水必须采取有效净化措施加以处理,严禁直接配方排放。2)、施工机械加强保养,防止漏油,机械运转中产生的油污水或维修机械的油污水,经处理后达标排放。3)、生活污水必须经过严格净化处理,并经检验符合环保标准后方可排放。4)、所有的施工垃圾按批准的方法运往批准的地点按规定进行处理,生活垃圾按照城市规定,每天集中,纳入城市垃圾处理系统。(2)生态环境保护1)、严格执行政府有关园林管理方面的政策及规定。2)、保护施工区域的植被及古树名木不遭到破坏,作业范围内的应征求园林管理部门的意见采取移植或其他保护措施,严禁超范围作业。3)、工程完工后及时对现场进行清理,恢复原有的地形地貌,保持生态环境不变。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程4)、有害物质垃圾及其它垃圾要运至监理工程师或业主指定的地点采取焚烧、掩埋或其它适当的方法进行处理。(3)大气环境保护1)、施工场地运输道路要经常进行洒水养护,以防止粉尘对大气及生活环境造成污染。2)、工程材料运输过程中要用蓬布进行遮盖,且装料适中,不得超限,对车辆外表应及时进行清洗。3)、储存粉末状材料及其它特殊易挥发的材料要进行封闭性遮盖。4)、及时对生活及工业垃圾进行清理,积极搞好施工现场的环境卫生。(4)降低噪音环境保护工程施工期间,应控制噪声对环境的影响,满足国家有关法规要求。必须符合《建筑施工场界噪声限值》、《城市区域环境震动标准》和当地有关部门对夜间施工的规定。在选择施工设施、设备及施工方法时,充分考虑由此产生的噪声对施工人员和周围居民的影响,选用低噪音设备,采取消音措施,同时合理安排施工作业时间,以防噪音扰民。具体措施如下: 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程1)、制定减少工程施工对周围环境影响的措施。保证施工作业所产生的振动不影响周围建筑物的安全、不破坏有关精密仪器设备的正常精度、不危害居民的身体健康。2)、按有关规定办理夜间施工许可证。施工过程中充分考虑节假日及城市有关部门重大活动等期间,夜间施工对周围居民、企事业等单位造成影响。3)、施工区域采用隔离板实施封闭性施工,修建临时隔音屏障,以减少施工噪声对附近居民生活造成的影响。4)、加强工程机械设备及运输车辆的维修保养,大型机械设备应采取一定的消音措施,以降低机械噪声污染。5)、合理安排施工作业时间,适当控制机械布置密度,尽量降低夜间机械施工及运输车辆出入的频率。第十五章服从监理工程师全过程监理之保证措施本工程监理工程师是由业主委托的,代表业主对本工程进行监督和管理,如果我单位中标,将按照合同中的有关要求,无条件服从监理工程的全过程监理,与监理工程师互相配合,确保提前完成所有工程任务。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程第十六章地下管线及其他地上地下设施的加固措施一、地下和架空管线的迁移与保护原则在工程开工前,我们将对施工区域内的地下和架空管线逐一进行调查、登记造册,标明位置、类别并汇总。根据每一条管线对施工的影响程度,提出初步的改移和保护方案。做法如下:1、用物探方法,准确查明地下管线种类,直径、材质及深度、位置。2、用人工挖小探沟的方法,进一步核实物探探测的结果。3、根据管道的不同类型、管径、材质及设计给定的拆迁改移办法,制定具体的拆改方案。4、将具体拆改方案报请有关产权单位及监理审查批准后,再进行施工。5、对架空管线,调查其高度、位置等,并登记造册,现场设置醒目的标志。总的原则是:在施工范围内,对影响桥梁基础施工的地下管线进行必要的改迁、改移,对不影响基础施工的地下管线加以保护;对架空的管线根据其架空高度及与桥梁的高度,分不同情况进行改迁,采用改为地下管线或增加架空高度的方法以保证其不受施工的影响,并对其进行妥善的保护。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程中标后,我们将邀请业主、设计及各管线管理单位进行交底,对需要迁移或保护的各种管线予以明确,并在开挖前进行探洞开挖,设置醒目标志。施工过程中设专人对保护的杆管线进行监控,发现问题及时处理。二、文物、古木保护对施工区域内的文物、古树及规定应保护的树木和绿地,采取措施加以保护,对于需要迁移的古树名木经园林部门迁移后方可施工。施工中发现文物或遗址,立即通知业主代表,并报告文物保护部门。三、根据合同管线的拆迁和改移由业主负责组织实施,为了加快进度,确保管线一次拆迁、改移彻底,我单位将派专门人员配合业主做好此项工作。如需要我方人员参与施工,我们将按照下述方案进行施工。1、文物、古木保护对施工区域内的文物、古树及规定应保护的树木和绿地,采取措施加以保护,对于需要迁移的古树名木经园林部门迁移后方可施工。施工中发现文物或遗址,立即通知业主代表,并报告文物保护部门。2、管线的保护能通过技术措施或合理施工方案,解决管线问题的,尽量减少管线的迁移工作量,做好管线的保护工作,减少工程投资。3、管线拆除改迁工作有专职人员具体负责,施工中注意对管线加强保护,在挖到距管线50厘米左右及开挖管线周围土体时,严禁使用镐刨,并小心地用铁锹挖土,以免碰坏管线。对于悬吊的电力、电话、路灯等成束管线采用尼拢织物包裹捆扎,逐一拆除。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程4、管线迁移对于要迁移的管线,组织专业技术队进行施工,项目总工程师进行迁移技术方案审定,严格按设计的迁移路线位置进行测量放线、施工迁移,经质量工程师自检合格并报监理签认后,再进行隐蔽,确保改迁后的管线正常、安全、畅通使用。 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程附表一:拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机EX200-54中国济南2013120210m3/h土石方开挖利用率97%2装载机ZL50E2中国柳州201595180m3/h全工程利用率96%3载重汽车CQ326015中国沈阳201399.280m3/h全工程利用率96%4自卸汽车CS15215中国武汉20128570m3/h材料运输利用率95%5潜水泵80M5中国成都20133530m3/h抽、排水利用率96%6平板式振动器PZ-5012中国成都20142.235m3/台班砼振捣利用率98%7插入式振动器Z20-804中国南京20143.540m3/台班砼振捣利用率97%8吊车20T2中国南京201212320T吊装利用率97%9砂浆搅拌机JY1501中国德阳2013156m3.h砂浆搅拌利用率98%10空压机3m32中国南京2013653m3/台班石方开挖利用率97%11柴油发电机200GF2中国德阳2015758KWh/h临时供电利用率96%12洒水车QDF60001中国徐州20136000/路基、路面利用率98%13压路机DD1302中国沈阳20128013T路面利用率97%14振动压路机DD2002中国武汉201313020T路面利用率97%15水泥稳定碎石拌和站/1中国南京2014162500t/h路面利用率95%16平地机GR215A2中国德阳2014160210m2/台班路面利用率96%17光轮压路机YZ18C2中国徐州2012/30t路面利用率98%18胶轮压路机XP3012中国南京2013/30t路面利用率97%19沥青混凝土拌和站HZS75K1中国德阳2013//路面利用率95%20沥青混凝土摊铺机ABG-4232中国徐州2015/12m路面利用率96%21沥青洒布车41GLQ2中国南京20135000/路面利用率98%22水泥稳定石专用摊铺机WTU752中国德阳201221018m2/min路面利用率97% 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程附表二:拟配备本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1全站仪DTM8011中国北京2013130测量利用率95%2水准仪DS303中国苏州201560测量利用率96%3经纬仪DTJ21中国苏州201360测量利用率98%4塑液限联合测量仪LP-1002中国武汉2012110土壤测定利用率95%5标准双击量仪GBS123-882中国北京2013155力值计量利用率96%6干湿度计0C2中国成都201460测量湿度利用率95%7标准砂、石筛方孔5中国武汉201455砂、石试验利用率96%8台秤250kg5中国成都201262计量利用率98%9架盘天平JP-A3中国合肥201350计量利用率95%10三米直尺SZC-110中国成都201320量距利用率96%11烘箱DB-2104中国重庆201550养护利用率95%12砼试模150×150×1505中国沧州201355砼抗压试验利用率96%13砂浆试模70.7X70.7X70.7mm32中国北京201230砂浆抗压试验利用率98%14水泥稠度仪stsc-11中国徐州201380全过程利用率95%15电子全站仪SET5002中国苏州201470测量放样利用率95%16土工试验设备/若干中国苏州201450土工试验利用率96%17环刀/若干中国湖南201260土工试验利用率98%18土样盒/若干中国苏州201350土工试验利用率96%19刀具等/若干中国苏州201320土工试验利用率98%20天平/4中国苏州201530土工试验利用率96%21灌砂设备/2中国西安201370土工试验利用率98%22标筛/2中国西安201280土工试验利用率96%23钢卷尺50m10中国西安201340测量利用率96%24钢卷尺20m5中国重庆201455测量利用率98%25皮尺2010中国成都201460测量利用率96%26水准尺5m4中国成都201260测量利用率98%27烘干机3KW1中国武汉201315土工试验利用率98%28弯沉仪/2中国西安201320测量利用率96%29沥青延伸仪JZYS-V1中国南京2013140沥青测定利用率96%30沥青软化点仪SLR-B型1中国南京2013260沥青测定利用率96% 仪陇县工业集中区河西工业园家丰时装企业区间道路市政工程附表三:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况/施工准备土石方工程道路工程管网工程交通、排水工程绿化、照明等其他工程竣工验收机械工525155335电工2222582模板工5/8622/土石工/152822/摊铺工//2010///砖工5/512555管道安装工///2012/普工10303525101010钢筋工/18862/焊工/138521砼工/181055/测量工2222332试验工1133113砌筑工3/6633/标线工//3/92/管理人员3333333 附表四:计划开、竣工日期和施工进度网络图1.施工进度表采用网络图(或横道图)表示。2.注:本工程的工期:120日历天,具体的开工时间以监理工程师发出的开工令为准。 附表五:施工总平面图办公区域就近设置项目部机械停放区材料堆放区水泥库房 '
