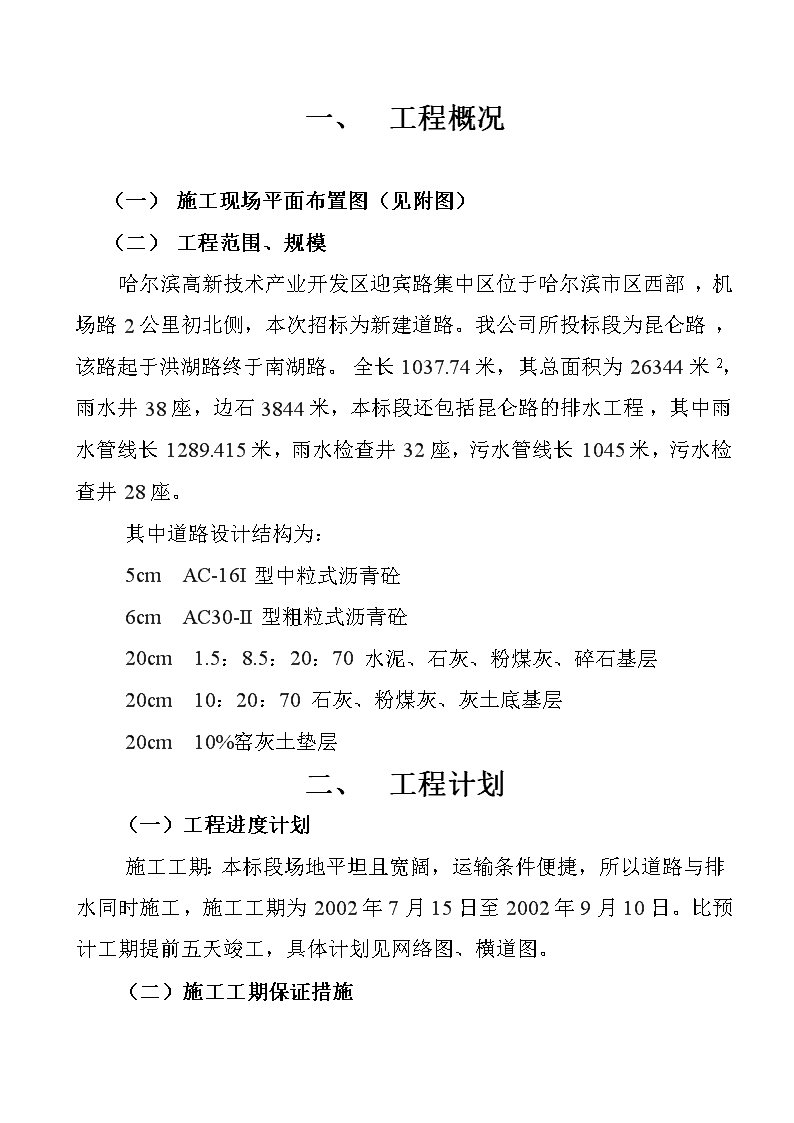

'一、工程概况(一)施工现场平面布置图(见附图)(二)工程范围、规模哈尔滨高新技术产业开发区迎宾路集中区位于哈尔滨市区西部,机场路2公里初北侧,本次招标为新建道路。我公司所投标段为昆仑路,该路起于洪湖路终于南湖路。全长1037.74米,其总面积为26344米2,雨水井38座,边石3844米,本标段还包括昆仑路的排水工程,其中雨水管线长1289.415米,雨水检查井32座,污水管线长1045米,污水检查井28座。其中道路设计结构为:5cmAC-16I型中粒式沥青砼6cmAC30-II型粗粒式沥青砼20cm1.5:8.5:20:70水泥、石灰、粉煤灰、碎石基层20cm10:20:70石灰、粉煤灰、灰土底基层20cm10%窑灰土垫层二、工程计划(一)工程进度计划施工工期:本标段场地平坦且宽阔,运输条件便捷,所以道路与排水同时施工,施工工期为2002年7月15日至2002年9月10日。比预计工期提前五天竣工,具体计划见网络图、横道图。(二)施工工期保证措施

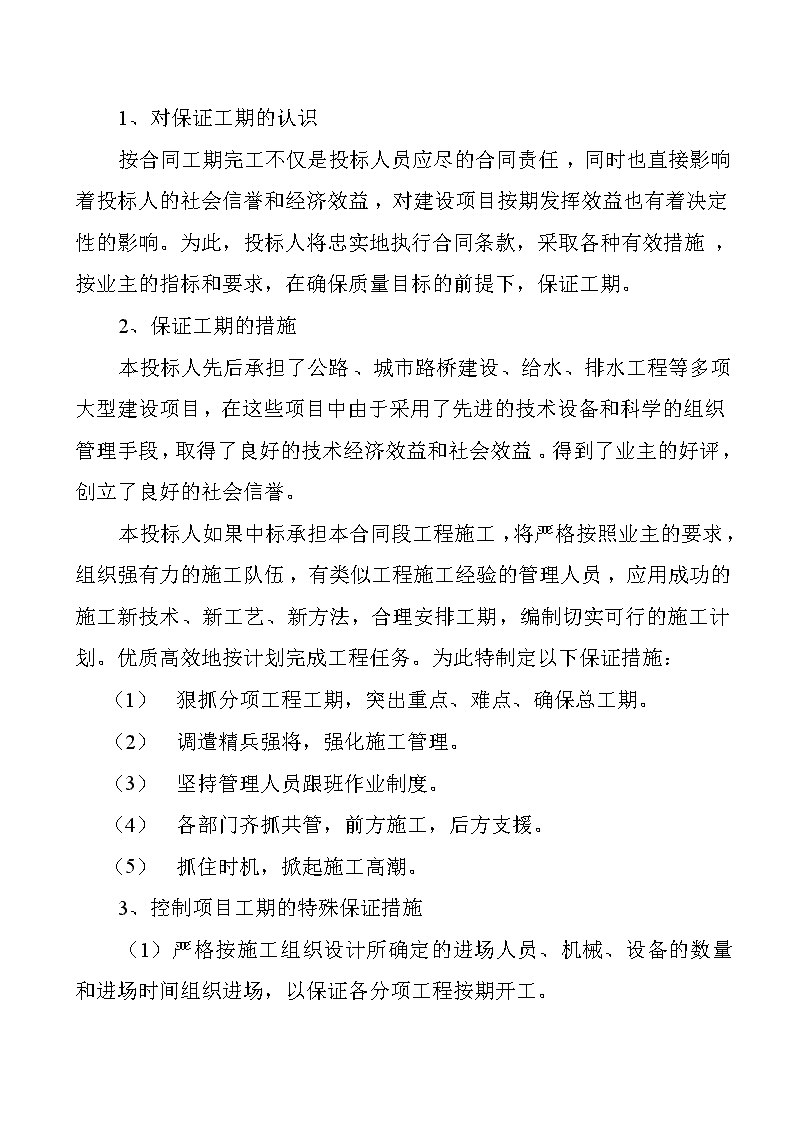

1、对保证工期的认识按合同工期完工不仅是投标人员应尽的合同责任,同时也直接影响着投标人的社会信誉和经济效益,对建设项目按期发挥效益也有着决定性的影响。为此,投标人将忠实地执行合同条款,采取各种有效措施,按业主的指标和要求,在确保质量目标的前提下,保证工期。2、保证工期的措施本投标人先后承担了公路、城市路桥建设、给水、排水工程等多项大型建设项目,在这些项目中由于采用了先进的技术设备和科学的组织管理手段,取得了良好的技术经济效益和社会效益。得到了业主的好评,创立了良好的社会信誉。本投标人如果中标承担本合同段工程施工,将严格按照业主的要求,组织强有力的施工队伍,有类似工程施工经验的管理人员,应用成功的施工新技术、新工艺、新方法,合理安排工期,编制切实可行的施工计划。优质高效地按计划完成工程任务。为此特制定以下保证措施:(1)狠抓分项工程工期,突出重点、难点、确保总工期。(2)调遣精兵强将,强化施工管理。(3)坚持管理人员跟班作业制度。(4)各部门齐抓共管,前方施工,后方支援。(5)抓住时机,掀起施工高潮。3、控制项目工期的特殊保证措施(1)严格按施工组织设计所确定的进场人员、机械、设备的数量和进场时间组织进场,以保证各分项工程按期开工。

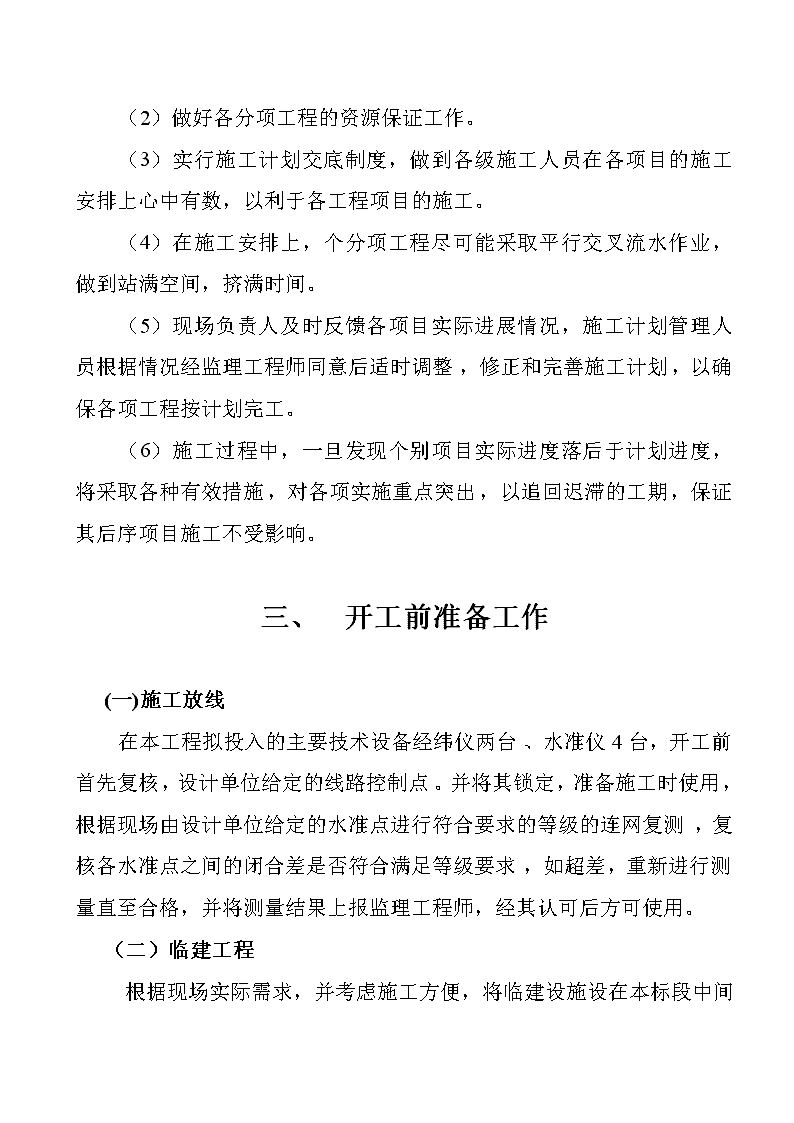

(2)做好各分项工程的资源保证工作。(3)实行施工计划交底制度,做到各级施工人员在各项目的施工安排上心中有数,以利于各工程项目的施工。(4)在施工安排上,个分项工程尽可能采取平行交叉流水作业,做到站满空间,挤满时间。(5)现场负责人及时反馈各项目实际进展情况,施工计划管理人员根据情况经监理工程师同意后适时调整,修正和完善施工计划,以确保各项工程按计划完工。(6)施工过程中,一旦发现个别项目实际进度落后于计划进度,将采取各种有效措施,对各项实施重点突出,以追回迟滞的工期,保证其后序项目施工不受影响。一、开工前准备工作(一)施工放线在本工程拟投入的主要技术设备经纬仪两台、水准仪4台,开工前首先复核,设计单位给定的线路控制点。并将其锁定,准备施工时使用,根据现场由设计单位给定的水准点进行符合要求的等级的连网复测,复核各水准点之间的闭合差是否符合满足等级要求,如超差,重新进行测量直至合格,并将测量结果上报监理工程师,经其认可后方可使用。(二)临建工程根据现场实际需求,并考虑施工方便,将临建设施设在本标段中间
地带(其布局见平面布置图),本标共设一个项目经理部,两个作业队,以备道路工程与排水工程同时施工或为赶工期而进行的昼夜施工。并保证进入现场前做好“三通一平”工作。四、详细施工方案工程开工前核对设计图纸,并调查施工用地范围内对施工有影响的构筑物及公用设施,对道路控制桩和高程控点进行详细复测,确保准确无误。道路工程(一)路基工程施工程序:测量放样——开槽——整平——碾压——验收路基施工前,在道路结构范围内的新修管线的管沟必须用中粗砂进行撼砂处理,密实度>95%,同时对道路纵断、横断进行复测。1、测量放样:按路中心线向两侧丈量,按填挖高度横坡需要在道路两边距路边50cm设控制桩,每40m设一道。2、开槽:路基施工,应分层开挖,先挖除地表、耕植土,后开挖适用于道路填方及结构用土的部分,并储存于指定地点。开挖时根据槽底标高开挖(填筑)并按土质情况预留适当的压实沉陷量,并将近挖至(填筑)规定高度时,应随时复核掌握标高,以免超挖。
3、整平碾压挖至或填至设计标高以后,人工拉线找平,从边缘向中间进行碾压,碾压时路基土的含水量应接近最佳含水量,以达到最大的压实度。4、路基检查验收:路基工程完工后,进行路基竣工测量,包括道路中线、纵断、横断和高程测量,同时对压实度、平整度等根据招技术规范所规定的标准进行检查验收,并报监理工程师验收合格后,进行下一道工序的施工。(二)路面垫层施工工程施工程序:灰土拌和——运输——摊铺——刮平——整型——碾压养护1、灰土拌和:(1)土块要粉碎,最大尺寸不应大于15cm;(2)配料要准确;(3)含水量要略大于最佳值,使灰土运到现场摊铺后碾压时的含水量能接近最佳值;(4)拌和要均匀;(5)在正式拌制前必须先调试所用的厂拌设备。使灰土组成和含水量都达到规定的要求。2、灰土运输:灰土运至现场,由化验员进行混合料剂量、含水量试验,剂量、含水量达到设计要求后方可进入现场进行摊铺,否则拒收。3、摊铺、刮平、整型:(1)有专人指挥卸料,根据定额备料,并考虑机械摊铺的连续性,控制卸料的时间和位置。
(2)推土机二台和平地机联合摊铺,沿中线方向按略高于挂线高度向前均匀推进,控制桩处和部分摊铺不到位由人工摊铺。(3)紧随摊铺之后,立即进行“米”字型网络线进行找平。(4)找平结束后,立即拆卸掉铁钎线绳进行稳压,稳压时注意全幅范围内让推土机由低向高处先两侧后中间错轮稳压,速度不宜太快,稳压时符合高程,控制在高于设计2—3cm之间使表面始终保持潮湿。结束后再次挂上网格线,手推车和人工进行二次找平,以保证平整度和标高的要求。(5)刮平:稳压结束后,立即用自动找平平地机刮平,顺序由新老路结合开始,大铲重叠1/2进行,平地机械刮平时必须听从工长,测工指挥,按测量数据刮平,刮平后应达到顶面无裂痕,无棱次表面平整、密实、刮平后应达到设计标高5—15mm。4、碾压(1)由低处向高处先两侧后中间碾压,先用振动压路机静压两遍。(2)振动压路机强振四遍。(3)10—20T光轮压路机碾压二遍。(4)碾压时均错1/2轮碾压,碾压速度不易太快。(5)碾压结束应达到表面平整,密实无松散,无轮迹,无起皮,弹软现象,碾压时不准调头和急刹车,禁止一个地方振动,粘轮应及时处理。(6)任何未压实或部分压实的混合料,未扰动放置3个小时以上,或被雨淋湿,均移去,废除,废弃,不能重新使用。
5、接表处理:两工作段的衔接处搭接拌和,前段施工留5—8m摊铺段不进行碾压,后段施工时一起拌和再碾压。6、养护:窑灰土碾压完成后开始养生,每天洒水的次数视气候条件而定,应尽量保持表面潮湿,养生期一般为7天,养生期间除洒水车外要封闭交通。(三)二灰土底基层施工工程二灰土的施工工艺方法与窑灰土相同,详见窑灰土施工工艺。(四)三灰碎石基层施工工程三灰碎石基层施工程序:清理下承层——运输——摊铺、刮平、整型——碾压、养护。(1)清理下承层:上道工序经验收合格交接方可施工。下承层测量:每10米断面准备放出左、中、右3点接桩,用铁钉红布标出,测出高做好记录,计算出每个点的实铺厚度。(2)拌和、运输1)材料要求石灰:质量应符合III级生石灰或III级消石灰的技术指标,应妥善保管,存放时间尽量缩短。粉煤灰:粉煤灰中SiO2AI2O3Fe2O3总含量应不大于70%,粉煤灰的烧失量不应超过20%,湿粉煤灰的含水量不宜超过35%。水泥:选用普通水泥或矿渣水泥初凝时间3h以上或终凝时间6h以上的水泥,不能使用快硬水泥或受潮水泥。水:使用饮用水。
石料:石料颗粒的最大粒径不应超过31.5mm其颗粒组成应符合一定的级配,其压碎值不大于30%。2)拌和:配料要准确,拌和要均匀;含水量要略大于最佳值,使混合料运到现场摊铺后碾压时的含水量能接近最佳值;拌制前,必须先调试所用的厂拌设备。使组成达到设计要求。3)混合料生产工艺流程图如下:手推车或装载机定强制式拌和机或双转轴桨叶式拌和机或其它拌和机械有棚料仓或料堆下料斗粉煤灰沥干或洒水比例进料充分消解或生手推车或装载机定皮石灰有棚料仓或料堆下料斗石灰粉比例进料带化出料手推车或装载机定运下料斗防潮料仓水泥洒水比例进料输符合规定手推车或装载机定机下料斗料堆石料技术要求比例进料④运输:自卸汽车运输随拌随运、随摊。(3)摊铺、刮平、整型:1)推土机二台和平地机联合摊铺,沿中线方向按略高于挂线高度向前均匀推进,控制桩处和部分推土机不到位由人工摊铺。2)紧随摊铺之后,立即进行“米”字型网络线进行找平。注意不能扬锹,坚决防止粗细料集中现象,发现问题及时处理。
3)找平结束后,立即拆掉铁钎线绳进行稳压,稳压时注意全幅范围内让推土机由低向高处先两侧后中间错轮稳压,速度不宜太快,稳压时符合高程,控制在高于设计2——3cm之间使表面始终保持潮湿,结束后再次挂上网络线,手推车和人工进行二次找平,以保证平整和标高的要求。4)刮平:稳压结束后,立即用自动找平平地机刮平,顺序由老路结合开始,大铲重叠1/2进行,平地机械刮平时必须听从工长测工指挥,按测量数据刮平,刮平后应达到顶面无裂痕,无棱次表面平整,密实,清除粗细集中现象,刮平后应达到标高高于设计5—15mm。(4)碾压:1)由低处向高处碾压,先用振动压路机静压两遍。2)振动压路机强振四遍。3)10—20T光轮压路机碾压二遍。4)碾压时均错轮碾压,碾压速度不易太快。5)碾压结束应达到表面平整,密实无松散,无轮迹,无起皮,弹软现象,碾压时不准调头,禁止在一个地方振动,粘轮应及时处理。6)任何未压实或部分压实的混合料,未扰动地放置3小时以上,或被雨淋湿、均移去、挖除、废弃、不能重复使用。(5)接茬处理1)头一天施工接头应垂直于中线方向。2)接头全部碾压成型。3)在当天用人工刨成立茬,并不得有掉齿现象。
4)第二天施工前应将该处清理干净,洒水湿润。5)在施工接缝时,要将混合料铺在已成型段上,待刮平时刮掉。(6)养生:1)碾压结束立即覆盖塑料布养生。2)洒水车洒水保持表面湿润至少7天,不能出现干裂,爆晒现象。3)养生时要用水车喷洒水,沿路中线方向左右喷洒两行,尤其加强边部养生,养生期为7——15天。(五)面层施工工程本项工程内容是在验收合格的基层上,按照设计图纸的要求和监理工程师的指示铺筑6cmAC-30II型粗粒式沥青砼,5cmAC-16I型中粒式沥青砼。施工设备:沥青混合料摊铺机选用进口自动摊铺设备,并能够对沥青砼进行初步夯实。压实机械选用钢轮和光轮振动压路机配套联合使用,按合理的压实工艺进行组合压实,并配备振动夯板、人工热夯等小型机具,以用于压路机不便进行压实的部位。施工程序:下层表面的整修及路缘石的处理——混合料的摊铺与修整——混合料的碾压——混合料接茬和修整——取样和试验开放交通。1、下层表面的整修及路缘石的处理(1)在即将摊铺沥青混合料之前,把下层表面的松散或有害的材料认真清除干净。(2)将路缘石,检查井和其它结构物的接触面上均匀地涂上层粘层沥青,然后再紧靠着这些接触面摊铺沥青混合料。
2、混合料的摊铺与修整(1)摊铺混合料之前,对下层进行检查,并取得监理工程师的批准。(2)应采用全幅摊铺,以减少纵向接茬、防止纵向开裂,自路边向路中摊铺,同时要保持横向齐头顺序向前进行。(3)连续稳定的摊铺是提高新铺路面平整度的重要措施,摊铺机的宽度进行调整选择,做到缓慢、均匀、不间断的摊铺。摊铺过程中不能随意变换速度,避免中途停顿,防止铺筑厚度,温度发生变化,影响摊铺质量。(4)在机械不能摊铺和修整的地方,用手动的工具摊铺和整修。3、混合料的碾压(1)当沥青混合料的摊铺,整平并对不规则表面修整后,随后对其进行全面的均匀的压实。当混合料处于合适状态,碾压不会引起过分位移,开裂或推移时进行碾压,为使混合料在良好工作状态时为达到要求的压实度的要求确定碾压顺序和压路机型号。(2)碾压从一边或一侧开始,并在纵向平行于道中线进行,根据机械型号确定重叠宽度。(3)初压用6——8T双轮压路机碾压两遍,然后进行修整。(4)复压用10——12T三轮压路机碾压2—4遍。(5)终压用6—8T双轮路机碾压2—4遍。
(6)沥青混合料开始碾压的温度,正常施工不低于110摄氏度,低温施工不低于120摄氏度,不超过175摄氏度,碾压终了温度为70摄氏度。(7)路面形成后未冷却之前,禁止车辆通行,防止杂物落在新铺路面上。(8)保持车轮与沥青路面之间湿润,防止粘结。(9)机械压实不到的局部用手动机械夯等小型机械压实。(10)有缺陷的沥青混合料予以清除更换。4、混合料接茬和修整(1)摊铺沥青混合料工作连续进行,减少不必要接缝数量,横向接缝施工时,接缝处用与压实面厚度相同的挡板,使端部整齐,上下层的横向接缝错开1.0米以上。(2)沥青混合料中,下层的横向接缝采用斜面接缝,横向接缝上层采用垂直的平接缝。(3)铺筑接缝时,对已压实部分进行局部加热处理,以加强新旧混合料的粘结。5、取样和试验:按照施工技术规范的要求测定集料级配和沥青含量,压实度、厚度、平整度、弯沉值,中线偏位,纵断高程,宽度和横坡的检测,各项检测结果均上报监理工程师。6、外观鉴定标准:施工完成后的沥青砼表面平整密实,无泛油、松散、裂缝、粗细集料集中等现象,无明显碾压轮迹,接缝紧密平顺,面层与路缘石及其它构筑物衔接平顺,无积水现象。7、开放交通:沥青混合料温度降到一般气温时,即可开放交通,但必须用12T碾压机碾压,在没有轮迹的情况下才可开放交通。
(六)过街管工艺流程:测量放线——开挖——底板砼——下管——调直校正——加固砼——夯填施工要点:测量定位准确,开挖边缘整齐,底面平顺,高程准确,不准超挖,水泥砼管应接口平顺,浇筑加固砼之前,将接口处堵好,以免漏浆,加固完工24小时后在回填,回填应夯实达到要求。(七)边石施工程序:施工测量放线——人工创槽——砌筑——勾缝养生1施工测量放线:按边里皮钉小型门板,直线部位二十米一桩,曲线部位酌情加密。2人工创槽:按桩橛位置挂线,以线为准,槽底要创平整,达到要求深度,不准少挖也不许超挖。3砌筑:按设计要求铺垫8cm标号C15砼,按桩橛量,标高线绷紧中间应加柱,挑线并穿直,防止塌腰,按线砌边石,缝宽要均匀,勾缝用100#砂浆,砂浆要饱满。4养生:湿法养生3天,防止碰撞。5校正:沥青混合料摊铺完后,对碰撞的边石进行挂通线校正。(八)雨水井、检查井:
施工顺序均安排在路基础和边石完成之后进行,以求位置和高程准确,砌筑时沙浆配合比必须符合设计要求,内壁抹面必须平整,不得起裂缝,支管与雨水井连接须作得直顺,不得出现错口,管口应与井壁平齐,井内严禁有杂物,井周围回填夯实密实,井框、井箅按装须吻合且平稳,井口高应低于路面1—3cm。排水工程排水工程包括雨水管线和污水管线,其中包括明槽开挖部分和顶管部分。明槽开挖部分(一)沟槽开挖沟槽采用挖沟机开挖,开挖时首先在下游进行,人工配合机械清理沟边和沟底残土的施工方法,开挖时应保证槽壁平直,边坡坡度和槽底开挖宽度符合施工设计规定。1.沟槽底部开挖宽度B1按下式计算:B1=D1+2(b1+b2)=700+2*500=1700mm其中D1是管结构的外缘宽度,b1是管一侧的工作面宽度,b2是现场浇筑砼一侧模板的厚度。2.沟槽上部开挖宽度B2:B2=B1+2*0.25H(H为3.0-3.5m)=1700+2*0.25*3.5=3450mm其中H是管底至原地面的距离,放坡系数高:宽1:0.253.测量、定位方法:
沟槽的测量放线采用石灰划线方法,首先放出中线,画出沟槽的开挖工作宽度及井位位置,在地面上每间隔20m设有一处中线和高程控制桩。因采用的是机械挖土,把管基的垫层厚度留作机械挖土的预留厚度,这部分土方用人工修整挖除。4.施工时注意事项:(1)所有边坡在机械开挖完成后,必须由人工修整成型铲除机械振动的土方,使其边坡平直,槽底直顺。(2)开挖时高程控制必须准确,不得扰动地基土,如发生此现象须用进行找补。(3)开挖的沟槽土方应向一侧堆放,表层不符合质量要求的土方在开挖时及时清理出现场,剩余土方留作管沟回填土。(4)堆放在沟槽一侧的土方,距离沟槽上口边不应小于1.0米,防止沟槽土掉入管沟内,同时减轻沟槽边的压力防止塌方。(5)机械开挖至地下管线和其他设施周围1.0米处。必须改用人工进行,防止对地下设施的破坏。(6)开挖槽底高程的允许偏差为±20mm。(二)平基、管座和接口的施工1.沟槽的验收:(1)在施工之前,按照图纸对开挖好的沟槽复测一遍,看其平面位置和高程是否符合要求。(2)沟槽内无软泥及杂物,基面无动现象,清底合格。(3)检查沟槽的边坡稳定性,槽壁不得有裂缝,有隐患处及时采取措施并在施工中注意观察。
2.基础施工:(1)混凝土带型基础的施工,首先在沟槽上口,每隔20米埋设坡度板,在坡度板上找出管道中心位置并钉上中心钉,通过此点反至沟槽底,在根据设计的基础宽度,确定出支设模板的位置。(2)由于沟槽开挖深度只有1米多,施工期间避开了雨季,同时在质量保证前提下,我们决定采用钢模板,其位置采用中心线进行控制,模板中心线每侧净宽不小于施工的设计规定。(3)其加固方法采用钢管加固,木方顶牢的施工方法。(4)对基础平面定位的同时,重新对沟槽进行清底找平,根据基础的设计厚度,在基地钉出高程桩,用桩顶控制基础的高程和厚度。(5)注意在浇筑混凝土时,下入沟漕的混凝土应用溜槽,以免发生分层离析现象,同时用振捣棒振捣密实,3米直尺进行人工拉平、抹面、及时进行养生。(6)混凝土所采用的原材料,必须符合规范和质量标准的要求。并征得现场监理工程师的认可。3.稳管施工:(1)机械下管:平基的混凝土强度达到5Mpa以上时,才能开始下管,用吊车将管节吊至平基上,按照设计的平面位置和高程将管节摆顺,管节之间留出最佳接口间隙,管节两侧用石块加以固定。(2)管道高程控制:稳管中,使用水准仪对每一节管的首尾直接测量,对高程和平面位置同步进行控制确保工程质量。
(3)注意事项:安管之前首先在管基上放出中心线和边线,并用墨线弹在管基上,下管时,吊车支立的位置不得影响沟槽边坡的稳定,装卸时须轻装轻放,吊装时应执稳,不得互相撞击。4.管道接口:(1)材料及配比:水泥:425#普通硅酸盐水泥,通过二次检验合格。砂子:经过2mm孔径过筛,含泥量小于2%。配合比:水泥:砂子=1:2.5(重量比)水灰比根据实况作适当调整。钢丝网用20#镀锌铁丝网,剪成需要的长度和宽度备用。(2)操作方法:a.将管口外皮表面凿毛,除去碴粉,露出粗骨料,并用水洇湿。b.用砂浆填塞管缝并压实,接着在管口处刷宽25cm水泥浆一道。c.抹第一层砂浆与管外壁粘牢,压实、厚度控制在15mm左右,在将两片钢丝网包拢,尽量挤入砂浆中,两张网片搭接长度不小于100mm。并用铁丝棒牢。埋入管座的钢丝网长度应大于150mm。d.待第一层砂浆初凝以后,才能开始抹第二层,按照抹带的宽度和厚度要求,用抹子赶光压实,拒绝钢线和绑扎铁丝露在抹带外面。e.抹带完成后,立即覆盖一层草袋子,设专人浇水养护。顶管部分(一)顶管工作坑的施工
1、顶管坑的位置设在各检查井处,由于干管采用直径2000毫米,长度为2米的水泥砼管,为便于施工,顶管坑的开挖尺寸为5.5米长,4.5米宽,深度至设计排水管底外下皮。土方开挖之后及时复测,确保位置,高程准确,以保证工程结构尺寸的整体要求。2、顶管工作坑的开挖与支护为了尽量能减少工期,工程开始时3个顶管工作坑采用挖土机械进行施工,为施工安全挖3米深时全部支撑保护,支护材料用5厘米后木板和直径18厘米以上的圆木,当挖至地面下3米时,上层支护再将坑上平台做好,改为人工开挖由卷扬机出土,挖至坑底。(二)平台搭设顶管工作坑挖好后,平台搭设应及时进行,横木应搭在井支撑的圆木立柱上,横木用直径18厘米以上的圆木,或20厘米以上的工字钢上铺5厘米厚的木板,其中井中间横木之间应有一空位准备下水泥管用,横木这间长度应在2.5米左右,宽度应在3.5米左右。吊装水泥砼管的三角架用O100的钢管焊接而成,其高度应保证起吊水泥砼管的高度2.7米以上,起重吊装采用5吨以上的设备,上下基坑应挂设梯子,并有相应的足够照明,超重顶进设备的电器设备,全部安装在平台的相应位置,平台全部用遮盖物封闭,以利防雨季施工和安全作业。(三)开挖与顶进
A.土方开挖,基本上按管的外周尺寸开挖土方,并在坑内及挖进方向吊挂中线,用水平仪或水准仪跟进,随时指导施工,挖进中如土质不好,应随时顶进。为保证作业顺利,第一个管顶进后依次跟进的水泥砼管必须及时在各管的连接缝处安装好胀圈,并给胀圈上下左右每45度角转向位置相对打入木楔确保位置准确。土方应随挖随运出坑外并应及时运走,由于管内空间大,开挖土方时可用双轮架子车运到顶管坑中再吊出坑外,这一过程要注意上下做业人员的安全,应统一指挥,统一信号,车内土应拍实,吊起时坑内人员应避开,确保安全。B.顶进1、根据以往施工经验选用3000KN顶镐按以下经验公式计算P=K(22D-10)L其中P——计算顶力(KN)D——管道外径(2.25m)L——计算顶管长度(m)K——粘性七系数(1.0-1.3)本设计取1.3L=P/K(22D-10)=3000/1.3(22*2.15-10)=74.6m按机械效率发挥70%计算有效顶进长度52米,与以往施工经验吻合,满足本次施工需要。2、顶点位置由管底向上至管直径的1/4处。
3、土方开挖后即可由平台将管子吊入坑内放于铁轨上,先垫好油毡纸垫,再放入胀圈,打上木楔,启动千斤顶,徐徐顶入,随时观测标高和位置,敲打木楔,一个程序完成后,千斤顶收缸,量取位置,放入顶铁,继续顶进直至达到预定位置。4、一次开挖和顶进的长度从保证施工质量和安全的角度出发,一次开挖和顶进的长度应根据不同的土质和环境分别加以确定。一般应以30——50cm为宜。一根管顶完之后即对高程和中线进行测量,发现偏差及时校正。当偏差大于2cm时,分两根管段校正的正确位置。5、接口的施工顶进时施工段完成后即订做此项工作,在下管之前先将管内口10cm范围内凿毛,填塞油麻应符合设计位置和密度,确切沿胀圈位置打紧,石棉水泥的配比应按数量配好填实抹平。6、对顶时对接施工方法对顶时视土质情况。顶至两端管相距一至两根管距离时,可从两端挖洞,便之通视,以便校核两管头的中线和高程,使两管口准确对接。(四)检查井的施工顶管完成后即可做此项工作。井子的结构为红砖砌筑。井壁的厚度按埋设深度而定,水泥砂浆为M7.5。1、当天砌筑时,如不能砌完或已砌完都应迅速盖好,砌筑完成后,里面应及时抹砂浆。2、检查井盖板应提前预制。预制时要注意振捣均匀,按设计标准留有保护层,满足养生期后使用。砌筑完成后的井壁应及时盖上盖板,并将大圈和偏口等一次吊装完成,井盖口周边用砂浆抹好。
3、砌矩形井子时,井截面应规方,井壁垂直,梯凳安放直顺,间距准确,抹面牢固。4、检查井基础和流槽采用碎石做垫层上面浇筑砼,基础上部接上下流管道,并按管径大小砌成流槽。(五)管沟回填施工管沟及顶管工作坑进行水撼砂处理,撼砂撼至道路结构层,应进行分层撼砂每层高度不超过20cm,其密实度应达到设计要求。
五、质量管理(一)质量保证体系1.质量保证体系(见图)质量保证体系质量主要负责人:王佩林质量直接负责人:孙淑玲质量检查部部长:李富海排水施工队长:孙文权道路施工队长:林文家稳定土拌和场:赵学江工地化验室负责人:唐丽梅2.质量保证体系说明
成立以项目经理领导,以项目总工程师直接负责的质量保证体系。负责管理承包人承建的全部合同工程,合同工程内的各区段工程,均由专门的质量检查人员负责管理监督,承包人独立设置中心实验室,负责监控结构工程和道路工程的全部化验项目。包括各种原材料的试验和化验及检查鉴定,各种混合料的配合比试验和施工阶段的跟踪检查。各种材料击实标准的试验和施工阶段的跟踪检查和监督,各区段工程的质量检查人员负责现场的各项质量监督和检查工作。严格按高于规范标准的检测频率进行检查。各阶段工程和单项工程的施工队长列入质量保证体系内,在项目总工程师的监督下严格地按照技术规范安排生产。(二)质量保证措施根据本项工程的特点,按照高开区指挥部的指示精神把该路建设为高标准、高速度、高质量的省级优质工程。我公司组织最强的施工队伍,本着“安全生产、质量第一、创造精品路”的原则,为哈尔滨市高新技术开发区迎宾路集中区道路排水工程建设贡献力量。质量目标:达到优良工程。我公司承诺在工程保修期内出现施工质量问题自行返修,按照修复工程金额的10倍罚款,施工保修期内发生质量问题,按全部保修金50%的额度做为对社会影响的赔偿,该工程参加质量保险。1.总则(1)开展全员质量意识教育,树立争创优质工程的信心,围绕着“质量目标”这一基本原则,在施工人员进场时积极进行全员质量教育,使全体施工人员确认施工的依据是图纸和技术规范,监理工程师是业主委派的质量监督代表,树立全员质量意识,明确质量是企业生存和发展的命脉。(2)明确质量责任
各分项工程开工前首先明确质量责任者的职责,各施工队范围的工程质量对项目总工程师负责,项目总工程师对项目经理负责。同时,更要明确是对业主负责,对社会和人民负责。(3)建立质量奖罚制度将各施工队直至每个操作者的经济利益直接和工程质量联系起来,并通过奖罚制度将奖罚的界限尺度进行明确规定。(4)建立质量管理领导小组为搞好工程质量工作,我公司拟成立项目经理为质量管理安全领导小组,对本合同做工程质量全面负责。组员为各科科长和技术员。实行分层管理和分级负责,保证创优目标的实现。(5)建立质量保证体系我公司在施工过程中以ISO9002管理模式建立质量保证体系,并形成文件,按照本公司制定的《质量手册》和《程序文件》编制《质量计划》,以保证和提高本合同段工程质量为目标。运用业务系统的严格组织个科学管理制度,把每部门、各环节的质量职能组织起来,形成一个任务明确、职责具体、相互协调、互相促进的有机整体,使质量管理制度化。(6)配备专业质检人员项目经理部,各施工分部均设置专职质量检查机构和专职质量检查员,并赋予他们一定的质量否决权。(7)有效地运用测试手段设置工地实验室并按业主要求配齐具有合适资格的试验人员和试验设备,充分运用测试手段对工程质量作出科学评价。2.管理措施(1)施工工艺方法的设计施工工艺方法的设计依据图纸和规范结合工程具体情况而定,使其具有实际操作性,并且能够保证工程质量。(2)机器设备的采用严格按质量要求和监理工程师的具体要求选用机具设备的种类和型号,以求从设备条件上具备达到质量要求的条件。
(3)材料的检验材料和半成品进场具备合格证和化验单,须经二次检验的一定要在试验合格后使用,各种混合料的制备严格按照施工前确定的配合比和操作程序生产,通过试验检测后,报请工程师批准开始使用。(4)工程交底制度每一项工序开工前进行详细的书面交底,标明材料、结构、工艺方法、质量标准和质量保证措施。(5)质量检查施工中履行施工队自检和项目经理部或其委派人员的专业检查相互配合的质量检查程序,原则上后者制约前者,并给予评估。(6)工序交接上道工序完成后填报质量验收单,验收合格后并经监理工程师批准后进行下道工序的施工。3.隐蔽工程隐蔽工程需经过监理工程师验收合格后,并填报隐蔽工程原始资料后,进行下道工序施工。(1)内业资料的管理内业资料是工程项目中一项十分重要的环节,因此每个分项工程,每道工序都设专人负责原始真实的记录,并在项目经理部设专业的内业组负责全标段内业资料的管理,内业资料按规定格式和项目认真填写,工程竣工后归档保存。(2)工程保护上道工序成型验收后,立即进行下道工序施工,如不能进行下道工序,则采取有效的保护措施予以保护,避免对上道工序造成不应有的损坏,造成重复用工和造成质量缺陷等不必要的浪费。(3)质量事故一旦发生质量事故,立即停止施工作业,着手调查并形成书面材料报监理工程师处理,并会同有关部门分析事故的原因,提出补救措施和处理意见,经监理工程师批准后进行维修和返工处理,直至达到原设计要求的标准。
4.分项工程(1)方案报批分项工程开始前按规定时间提出施工方案和作业计划,并根据监理工程师的意见进行修改,经监理工程师批准后开工。(2)关键工序的施工关键工序的施工是指重要部位或极易发生质量事故的工序,如钻孔灌注桩、路基填筑的特殊地段、基层、面层等主要工程部位和工序。关键工序施工前将施工之前所必须的内业资料,如试化验资料,测量资料等报给监理工程师审核,并提交给监理工程师本工序的详细施工方案和行之有效的质量保证措施及主要技术责任人的名单,经监理工程师认证批准后开始进行关键工序的施工,施工过程中由施工单位派专职质检员跟班作业。(3)特殊情况下的施工针对特殊情况下如发生紧急赶工的情况,则先由项目总工程师认定赶工是否会影响工程质量,若不可行,则予以否决,若可行,则拟定行之有效的可以确保工程质量的详细施工方案,并向监理工程师提出书面申请,由监理工程师认定。在确保工程质量的前提下该方案的可行性后予以实施。该方案实施时由承包商委派专门的代表亲自跟班作业,并填报施工记录和检验结果,经监理工程师认定合格后,方可认为此赶工方案有效。
(三)质量保证图表施工组织设计、设备报验单开工报告经理部经理部审核工程监理审核结果开工审核(施工方案材料等)监理返工审核结果不合格样板施工检查验收返工监理、经理部不合格分部分项工程施工隐蔽工程分部分项工程自检合格经理部资料检查现场检查监理、经理部监理、经理部返工检查结果不合格鉴证、计量(质量验收单)监理单位工程竣工验收驻地监理、项目经理部
六、人员、材料、机械配备(一)组织机构、人员配备框图项目经理:王佩林项目总工程师:孙淑玲技术负责人:于敏施工队长:林文家材料负责人:闫兴意设备负责人:沈加顺经营计划负责人:韩卫东财务负责人:刘滨安全负责人:张胜年(二)材料供应及进场计划1、所有运至工地的外购材料,需具有出厂合格证和有关的试验报告,同时按规范要求进行抽样检查,经监理工程师批准后使用。2、所有加工材料的原料均按规范引用的材料标准和试验规程取样试验,合格并经监理工程师批准后正式加工和使用。
3、若由于某种客观原因采购不到规定规格的材料,替代材料的使用以满足工程设计和规范的要求为准,并经监理工程师批准后进行。4、总部和各施工队均设专业机构和专业人员,负责材料的采购和保管工作。5、原材料进场时间和进场数量根据施工具体的计划安排确定。6、中标后既开始进行外购材料的联系工作,保证供料及时。7、业主指定供货的材料及时签定供货合同,并保证从指定厂家进货。
主要材料进场计划序号材料名称单位计划用量计划进场时间1.窑灰土M362807月20日2.石灰、粉煤灰M362807月25日3.三灰碎石M376457月30日4.石油沥青T27.408月5日5.改性沥青砼AC-16I型T30968月15日6.粗粒式沥青砼AC-30II型T37148月5日7.边石80×35×20M30437月22日8.过街管M6907月20日9.雨水井座387月25日10.砼管DN400M12457月16日11.砼管DN800M847月16日12.砼管DN1000M587月16日13.砼管DN1200M3697月16日14.砼管DN1400M5107月16日15.砼管加固DN1600M3657月16日16.雨水、污水检查井座607月25日(三)机械设备配备及进场计划1、配备依据:招标文件及有关技术规范;施工工艺和施工方案;总体施工作业计划。2、本机械设备配备表中以大型施工机械为主。各类小型机器如水泵,振捣机械,电焊机等未列入表中,施工时按照实际需要配备。3、机械设备配置计划表
机械配备计划表序号名称型号单位数量自有或租赁进场时间操作手1推土机150KW台6自有7月15日张树文、张景华、张永庆、王元华、温顺华、侯春德2装载机IL50台2自有7月15日3挖掘机1M3台1自有7月15日4压路机8-12T台2自有7月15日刘云昌、田洪江5压路机15-18T台2自有7月15日么忠发、姚志春6振动式压路机YZC10C台1自有7月15日刘新豪7双光轮压路机台1自有8月5日8自卸汽车15T台6自有7月15日9摊铺机LT-6台2自有8月5日10洒水汽车4000L台1自有7月15日程东升11一吨翻JS-1i台4自有7月15日12发电机组75GT台1自有7月15日高运启13汽车式起重机5T台3自有7月15日14千斤顶200T台12自有7月15日15高压油泵台12自有7月15日16电动卷扬机3T台9自有7月15日
七、安全生产、文明施工(一)安全生产1、安全生产组织保证体系技术、质安部物资部项目副经理项目经理安全员安全设施检查规章制度执行机械设备检修维修保养机械员文明施工检查工长防护用品供应及质量检查材料员防扩用品的正确使用,不违章操作施工班组2、安全保证措施(1)为施工方便和安全,现场用钢挡板进行围挡,在各道口设专人指挥车辆。(2)项目经理部制订安全措施计划,报安保处审核。(3)
由安全科长向进场的员工进行安全教育,提高施工人员安全意识。(1)各种施工机械、车辆驾驶员、电工、安全员持证上岗不许无证人员进入施工现场操作。(2)各种电器设备必须有触电保护器接地装置要安全有效,照明设备符合有关安全规程。(3)在技术交底的同时进行安全交底,施工人员对安全操作程不清楚者,不参与施工。(4)施工安全隐患的预防,项目经理部派专人检查,记录,保存,制订安全防范措施,报安保处复查。(5)施工之前要对地下埋设进行认真调查,防止挖断电缆,造成触电和中断通讯和中断供电事故。(6)临时施工驻地要配备灭火器。(7)一旦发生安全事故,除及时抢救受伤人员之外,要保护好事故现场。分析事故原因,对于责任事故,要追究当事者的责任,同时追究有关领导的责任。(二)文明施工措施1、执行哈市文明施工及现场管理的有关规定。2、为防止现场灰土飞扬,本工程特准备一台洒水车和两名专职清洁员3、项目经理组织定期对施工现场进行文明施工检查、专人做好检查记录并保留,报送经营计划处复查评定。
4、暂设工程点,布局合理,道路平坦,排水通畅,有利于生产,方便生活。5、各种材料计划周密,堆放整齐,井然有序,残土余料及时运出,做到工完料尽,人走场清。6、施工便道通畅,施工工地及生活区无积水垃圾。7、项目经理直接抓现场文明施工,做到责任明确奖罚分明。8、施工现场设立文明生产,文明施工标志及文明施工宣传板。(三)工程降低造价措施我标段在抓进度、质量、效益、安全的同时,不断强化管理,堵塞漏洞,向管理要效益,项目经理部成立核算小组,每道工序都进行成本核算,争取更大的经济效益。1、制定严密生产计划,多种专业施工时相互配合,一次成活,流水作业。2、合理安排工序,合理调配劳动力,减少窝工现象。3、严把材料质量关,对种种材料必须取样,经检测合格后方可订货,进料中随时抽检,不合格的材料,坚决不能进场,避免造成材料的浪费。堆放时要根据施工工艺和材料使用的位置,堆放避免造成二次倒运。4、严格按施工组织设计和施工方案组织施工,工序安排,交叉作业合理。5、加强测量、化验工作,测量要跟踪现场,准确无误,化验要现场指导施工,避免造成人工、机械、材料的不必要浪费。(四)雨季施工措施
1.、确保道路畅通,施工道路路面不积水。2、施工之前制定好防雨措施,挖好排水沟并保持畅通。3、在路基(路槽)和各结构层施工过程中都要按设计要求的横断面路拱做,使雨水能迅速排出。4、突然遇雨时对已摊铺好的路面结构材料先行碾压,对不合格部分待雨晴后翻起重新按要求进行找平、碾压。5、减小施工段和流水步距,保证结构层材料随运、随摊铺整平及时碾压当天成型,路槽挖出一段碾压成型一段,以免被雨水侵泡。6、雨天时封闭现场道路交通。7、雨后不进行强行施工,以免造成质量缺陷。8、取土场、拌和站和怕受潮湿材料如水泥等,设置必要的防雨防水措施,有条件时存放在库房内。(五)环境保护措施1、为了保护生产者在施工作业中的安全与健康,营造一个良好的生产环境,减少或降低因粉尘污染和噪声超标造成职业病和精神伤害,特别制定本生产环保措施。2、材料在施工集中堆放的部位,在条件允许的情况下,尽量采用湿式或雾气作业法,即在窑灰,白灰装卸点的周围喷洒清水,使粉尘污染面降到最低点。3、卸碎石时采用喷水或边浇边卸的办法,严格控制因碎石疾流造成的粉尘飞扬。
4、材料的堆放要做到物用其点,堆放整齐,工完料尽,严禁乱堆乱放,造成周边环境不整。5、临建现场办公室时,我们非常重视环境美化,建立宣传板及标语和五彩旗帜,这样即美化了环境又给职工工作增添了乐趣。6、噪声控制,充分利用有效的作业时间,实际间接性运转的控制方法,严禁在非用或用车时间空车运转。7、施工现场附近的道路设专人及时清扫。保持市政道路原貌。'
