• 120.50 KB
  • 10页

建设工程工程量清单计价规范GB-详解

  • 10页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

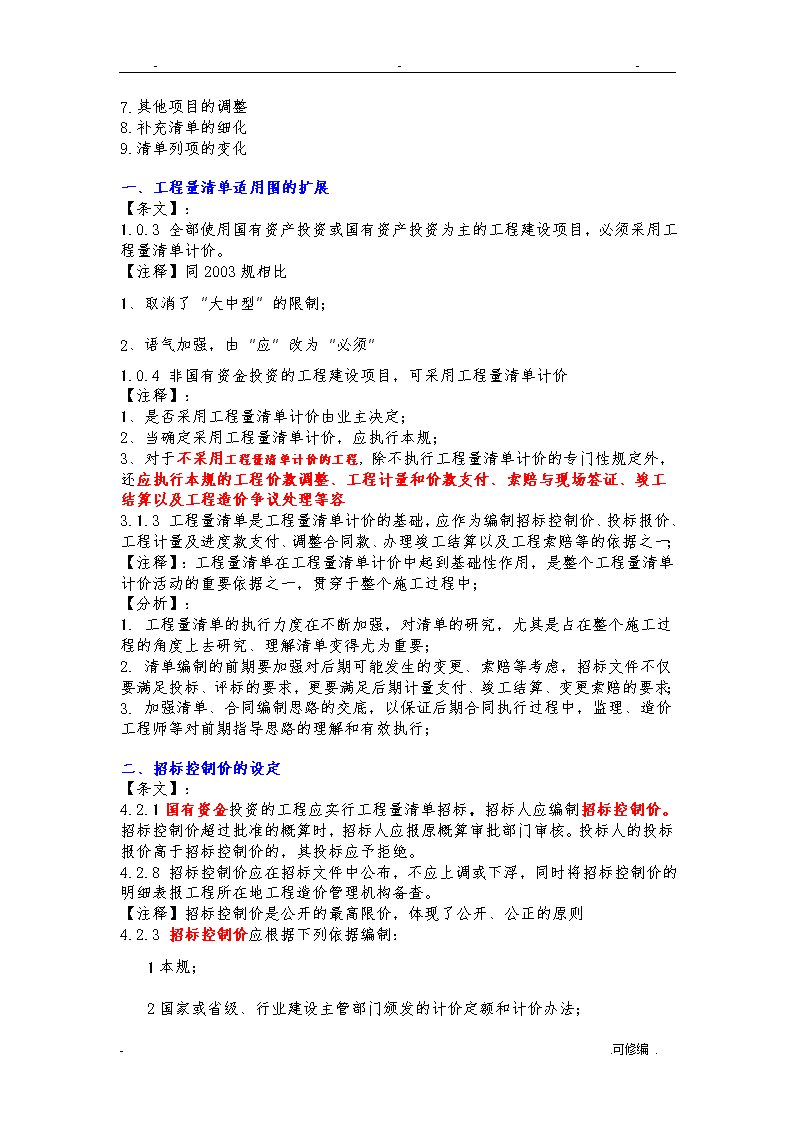

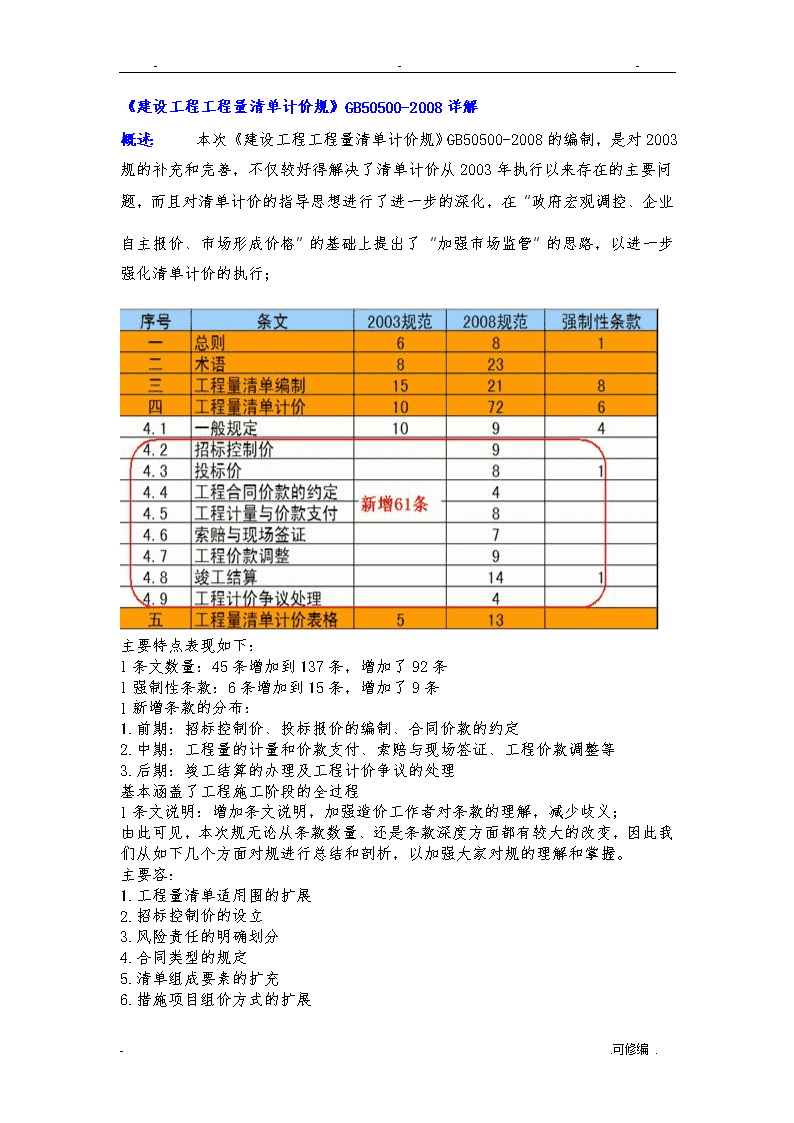

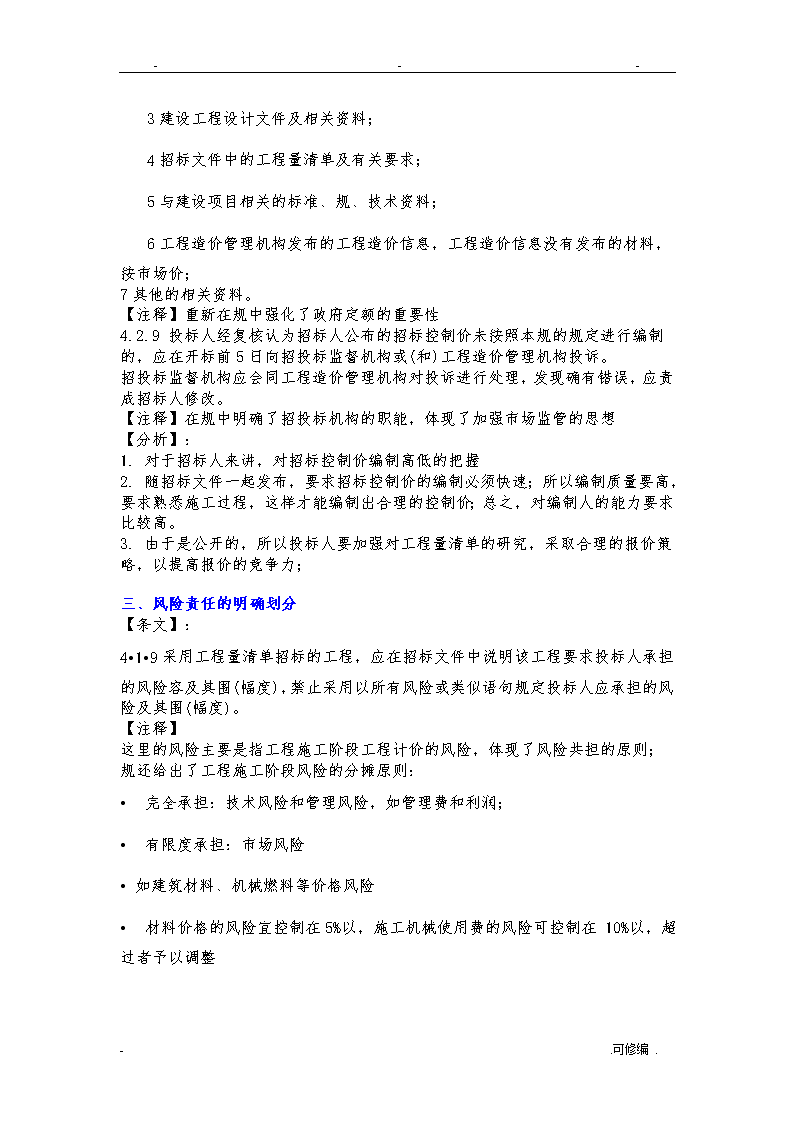

'---《建设工程工程量清单计价规》GB50500-2008详解概述:     本次《建设工程工程量清单计价规》GB50500-2008的编制,是对2003规的补充和完善,不仅较好得解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行;主要特点表现如下:l条文数量:45条增加到137条,增加了92条l强制性条款:6条增加到15条,增加了9条l新增条款的分布:-.可修编. ---1.前期:招标控制价、投标报价的编制、合同价款的约定2.中期:工程量的计量和价款支付、索赔与现场签证、工程价款调整等3.后期:竣工结算的办理及工程计价争议的处理基本涵盖了工程施工阶段的全过程l条文说明:增加条文说明,加强造价工作者对条款的理解,减少歧义;由此可见,本次规无论从条款数量、还是条款深度方面都有较大的改变,因此我们从如下几个方面对规进行总结和剖析,以加强大家对规的理解和掌握。主要容:1.工程量清单适用围的扩展2.招标控制价的设立3.风险责任的明确划分4.合同类型的规定5.清单组成要素的扩充6.措施项目组价方式的扩展7.其他项目的调整8.补充清单的细化9.清单列项的变化一、工程量清单适用围的扩展【条文】:1.0.3全部使用国有资产投资或国有资产投资为主的工程建设项目,必须采用工程量清单计价。【注释】同2003规相比1、取消了“大中型”的限制;2、语气加强,由“应”改为“必须”1.0.4非国有资金投资的工程建设项目,可采用工程量清单计价【注释】:1、是否采用工程量清单计价由业主决定;2、当确定采用工程量清单计价,应执行本规;3、对于不采用工程量清单计价的工程,除不执行工程量清单计价的专门性规定外,还应执行本规的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等容3.1.3工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、工程计量及进度款支付、调整合同款、办理竣工结算以及工程索赔等的依据之一; 【注释】:工程量清单在工程量清单计价中起到基础性作用,是整个工程量清单计价活动的重要依据之一,贯穿于整个施工过程中;【分析】:1.工程量清单的执行力度在不断加强,对清单的研究,尤其是占在整个施工过程的角度上去研究、理解清单变得尤为重要;2.清单编制的前期要加强对后期可能发生的变更、索赔等考虑,招标文件不仅要满足投标、评标的要求,更要满足后期计量支付、竣工结算、变更索赔的要求;3.加强清单、合同编制思路的交底,以保证后期合同执行过程中,监理、造价工程师等对前期指导思路的理解和有效执行;二、招标控制价的设定【条文】:4.2.1国有资金投资的工程应实行工程量清单招标,招标人应编制招标控制价。招标控制价超过批准的概算时,招标人应报原概算审批部门审核。投标人的投标报价高于招标控制价的,其投标应予拒绝。4.2.8招标控制价应在招标文件中公布,不应上调或下浮,同时将招标控制价的明细表报工程所在地工程造价管理机构备查。【注释】招标控制价是公开的最高限价,体现了公开、公正的原则4.2.3招标控制价应根据下列依据编制:    1本规;    -.可修编. ---2国家或省级、行业建设主管部门颁发的计价定额和计价办法;    3建设工程设计文件及相关资料;    4招标文件中的工程量清单及有关要求;      5与建设项目相关的标准、规、技术资料;    6工程造价管理机构发布的工程造价信息,工程造价信息没有发布的材料,按市场价;7其他的相关资料。【注释】重新在规中强化了政府定额的重要性4.2.9投标人经复核认为招标人公布的招标控制价未按照本规的规定进行编制的,应在开标前5日向招投标监督机构或(和)工程造价管理机构投诉。招投标监督机构应会同工程造价管理机构对投诉进行处理,发现确有错误,应责成招标人修改。【注释】在规中明确了招投标机构的职能,体现了加强市场监管的思想【分析】:1.对于招标人来讲,对招标控制价编制高低的把握2.随招标文件一起发布,要求招标控制价的编制必须快速;所以编制质量要高,要求熟悉施工过程,这样才能编制出合理的控制价;总之,对编制人的能力要求比较高。3.由于是公开的,所以投标人要加强对工程量清单的研究,采取合理的报价策略,以提高报价的竞争力;三、风险责任的明确划分【条文】:4•1•9采用工程量清单招标的工程,应在招标文件中说明该工程要求投标人承担的风险容及其围(幅度),禁止采用以所有风险或类似语句规定投标人应承担的风险及其围(幅度)。【注释】这里的风险主要是指工程施工阶段工程计价的风险,体现了风险共担的原则;规还给出了工程施工阶段风险的分摊原则:•  完全承担:技术风险和管理风险,如管理费和利润;•  有限度承担:市场风险•如建筑材料、机械燃料等价格风险•  材料价格的风险宜控制在5%以,施工机械使用费的风险可控制在-.可修编. ---10%以,超过者予以调整•  完全不承担:法律、法规、规章和政策变化的风险。•  如税金、规费、人工单价等,应按照当地造价管理机构发布的文件按实调整四、合同类型的确定【条文】:4.4.3实行工程量清单计价的工程,宜采用单价合同方式。【注释】1、本条规定并不排斥总价合同,对于规模不大、工序相对简单的工程,只要符合当地规定即可执行总价合同;2、工程量变化时,是否调整综合单价、以及如何调整应在合同中给予明确约定;如合同没有约定,就按如下原则调整:l当工程量的变化幅度在10%以时,其综合单价不做调整,执行原有综合单价;l当工程量的变化幅度在10%以外,且影响分部分项工程费超过0.1%时,由承包人对增加的工程量或减少后剩余的工程量提出新的综合单价和措施项目费,经发包人确认后调整。五、清单组成要素的扩充【条文】:3.1.4工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单等组成。4.3.8投标总价应当与工程量清单构成的分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额一致。【注释】1、此条文本质上是禁止在工程总价基础上进行优惠(或降价、让利),投标人对投标总价的任何优惠(或降价、让利),应反映在相应清单项目的综合单价中;如下图    按照上图的形式进行优惠,如果后期清单工程量发生变更,则清单综合单价按照合同中的单价执行还是优惠后的单价呢?为了方便后期的变更和结算,所以规才要求优惠必须包含在相应综合单价中。-.可修编. ---【分析】1、为了达到规的要求,我们有些预算员会选择所有的清单或措施,整体调低子目的工程量、含量或价格,这样就很快达到优惠的要求了;但这种做法是不可取的;2、对于分部分项清单、砼支架及模板后期变更的几率是比较大的,而且综合单价下幅的空间也不大;对于措施项目,除文明施工、模板外,基本上后期变化不大,下浮的空间也很大(我们企业的竞争也集中在此);所以对于变化几率比较大的清单项,综合单价不要下浮,否则后期发生变更时就会亏很多。所以,我们优惠的顺序应该是:措施优先、人工机械其次、最后才是变更风险不大的清单项六、措施项目组价方式的扩展【条文】:3.3.2措施项目中可以精确进行计量的项目宜采用分部分项工程量清单的方式编制,列出项目编码、项目名称、项目特征、计量单位和工程量计算规则;不可精确进行计量的项目,以“项”为计量单位。【注释】1、是否采用分部分项工程量清单的方式取决于后期是否会发生大的变更,例如脚手架,如果判断工程变更的风险不大,就可以仍按项来计算,一口价包死,就期就不调整了;2、如果按照分部分项工程量清单的方式,由于规中没有给出对应的清单项,所以应执行补充清单的相关规定。具体容见补充清单说明部分七、其他项目的调整【条文】:3.4.1其他项目清单宜按照下列容列项:    1、暂列金额;    2、暂估价(包括材料暂估单价、专业工程暂估价);    3、计日工(包括用于计日工的人工、材料、施工机械);    4、总承包服务费。【注释】1、暂估价:因一些不能预见、不能确定的因素的价格调整而设立。暂列金额由招标人根据工程特点,按有关计价规定进行估算确定,一般可以分部分项工程量清单费的10%~15%为参考。索赔费用、签证费用从此项扣支2、暂估价:是指招标阶段直至签定合同协议时,招标人在招标文件中提供的用于支付必然要发生但暂时不能确定价格的材料以及需另行发包的专业工程金额。  l材料暂估价:甲方列出暂估的材料单价及使用围,乙方按照此价格来进行组价,并计入到相应清单的综合单价中;其他项目合计中不包含,只是列项。  l-.可修编. ---专业工程暂估价:按项列支,如塑钢门窗、玻璃幕墙、防水等,价格中包含除规费、税金外的所有费用;此费用计入其他项目合计中;3、对于总承包服务费,一定要在招标文件中说明总包的围,以减少后期不必要的纠纷;规中列出的参考计算标准如下:1)招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算;2)招标人要求对分包的专业工程进行总承包管理和协调并同时要求提供配合服务时,根据招标文件中列出的配合服务容和提出的要求按分包的专业工程估算造价的3%~5%计算;3)招标人自行供应材料的,按招标人供应材料价值的1%计算。4、在编制竣工结算书时,对于变更、索赔项目,也应列入其他项目八、补充清单规则规3.2.8对补充清单的处理进行了说明:1、补充项目的编码必须按本规的规定进行。•        补充项目的编码由附录的顺序码(A、B、C、D、E、F等)与B和三位阿拉伯数字组成,并应从XB001起顺序编制,不得重号•        如AB001、BB002等2、在工程量清单中应附补充项目的项目名称、项目特征、计量单位、工程量计算规则和工作容。尤其是工程容和工程量计算规,以方便投标人报价和后期变更、结算;3、将编制的补充项目报省级或行业工程造价管理机构备案。九、清单列项的变化一、取消垫层和基础合并计算的方式,垫层单独列项1、将清单项“砖基础(010301)”、“石基础(010305001)”、“现浇砼基础(010401)”中关于垫层的容删除;取消2、增加垫层清单项“010401006垫层”二、对于一些清单的单位或计算规则进行了补充或细化如门窗及窗油漆的单位中增加m2,列为“m2/樘”-.可修编. ----.可修编. ----.可修编. ----.可修编. ----.可修编.'
