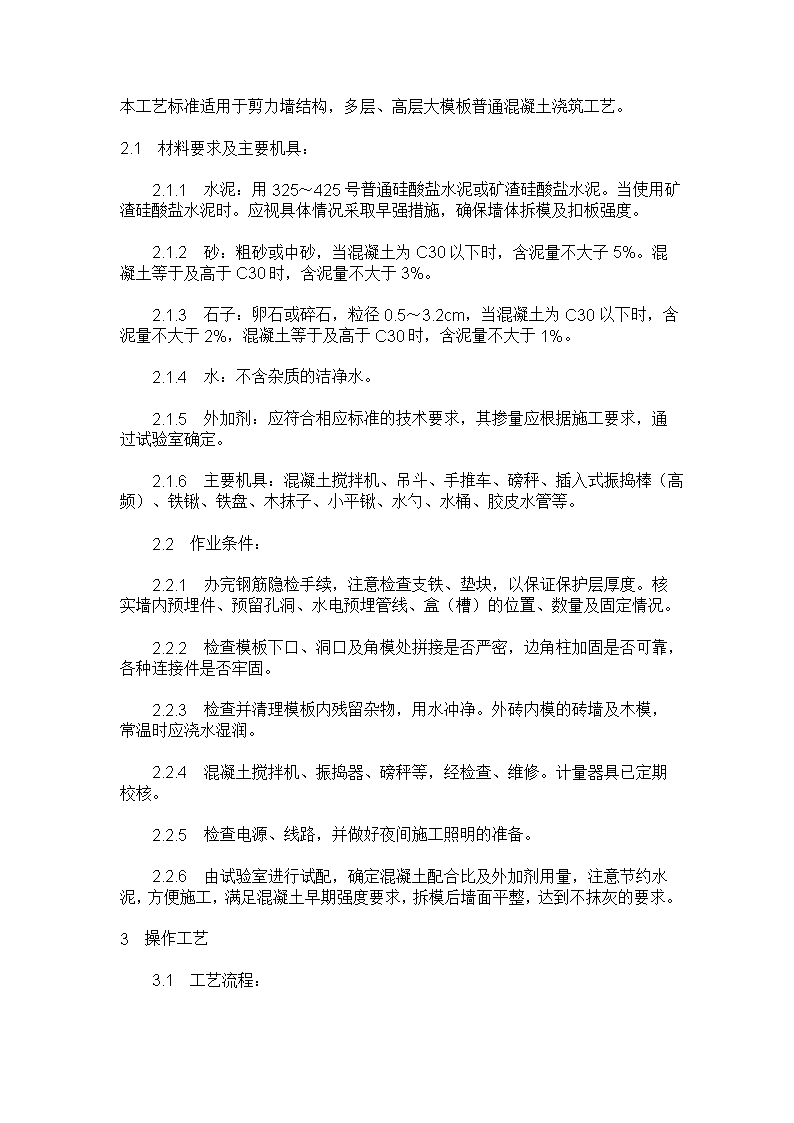

'本工艺标准适用于剪力墙结构,多层、高层大模板普通混凝土浇筑工艺。2.1材料要求及主要机具:2.1.1水泥:用325~425号普通硅酸盐水泥或矿渣硅酸盐水泥。当使用矿渣硅酸盐水泥时。应视具体情况采取早强措施,确保墙体拆模及扣板强度。2.1.2砂:粗砂或中砂,当混凝土为C30以下时,含泥量不大子5%。混凝土等于及高于C30时,含泥量不大于3%。2.1.3石子:卵石或碎石,粒径0.5~3.2cm,当混凝土为C30以下时,含泥量不大于2%,混凝土等于及高于C30时,含泥量不大于1%。2.1.4水:不含杂质的洁净水。2.1.5外加剂:应符合相应标准的技术要求,其掺量应根据施工要求,通过试验室确定。2.1.6主要机具:混凝土搅拌机、吊斗、手推车、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。2.2作业条件:2.2.1办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况。2.2.2检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。2.2.3检查并清理模板内残留杂物,用水冲净。外砖内模的砖墙及木模,常温时应浇水湿润。2.2.4混凝土搅拌机、振捣器、磅秤等,经检查、维修。计量器具已定期校核。2.2.5检查电源、线路,并做好夜间施工照明的准备。2.2.6由试验室进行试配,确定混凝土配合比及外加剂用量,注意节约水泥,方便施工,满足混凝土早期强度要求,拆模后墙面平整,达到不抹灰的要求。3操作工艺3.1工艺流程:

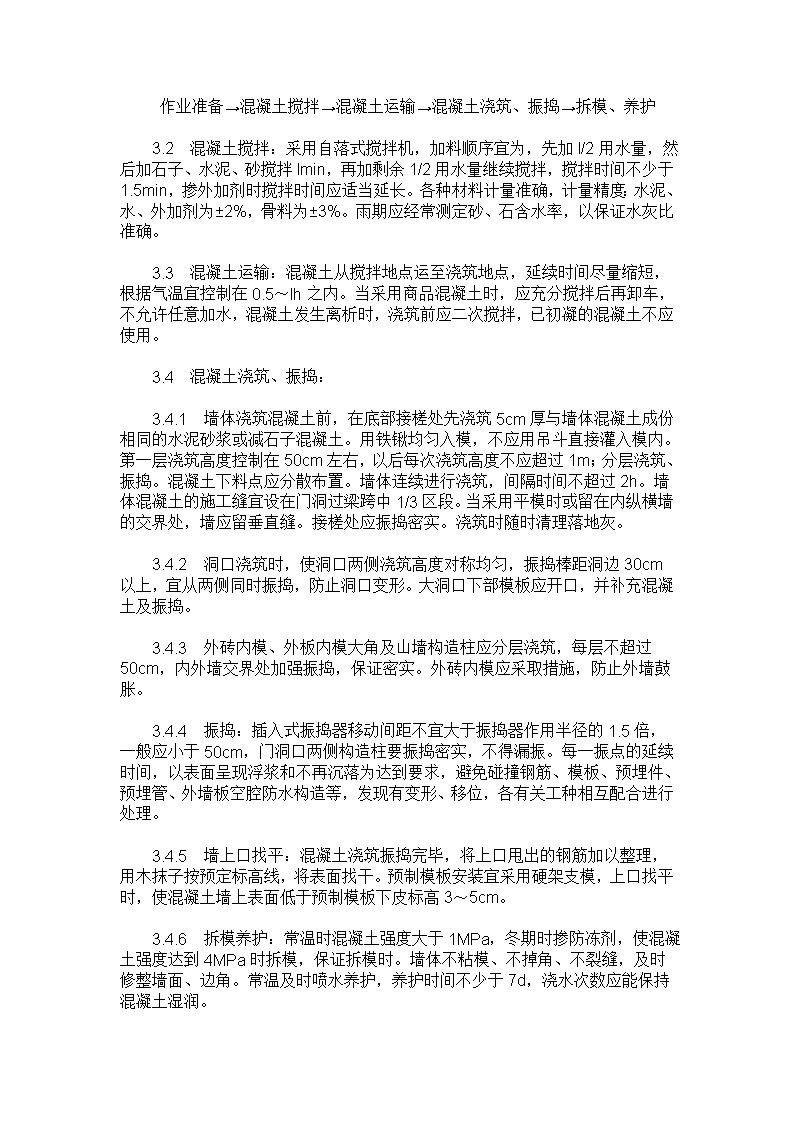

作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→拆模、养护3.2混凝土搅拌:采用自落式搅拌机,加料顺序宜为,先加l/2用水量,然后加石子、水泥、砂搅拌lmin,再加剩余1/2用水量继续搅拌,搅拌时间不少于1.5min,掺外加剂时搅拌时间应适当延长。各种材料计量准确,计量精度:水泥、水、外加剂为±2%,骨料为±3%。雨期应经常测定砂、石含水率,以保证水灰比准确。3.3混凝土运输:混凝土从搅拌地点运至浇筑地点,延续时间尽量缩短,根据气温宜控制在0.5~lh之内。当采用商品混凝土时,应充分搅拌后再卸车,不允许任意加水,混凝土发生离析时,浇筑前应二次搅拌,已初凝的混凝土不应使用。3.4混凝土浇筑、振捣:3.4.1墙体浇筑混凝土前,在底部接槎处先浇筑5cm厚与墙体混凝土成份相同的水泥砂浆或减石子混凝土。用铁锹均匀入模,不应用吊斗直接灌入模内。第一层浇筑高度控制在50cm左右,以后每次浇筑高度不应超过1m;分层浇筑、振捣。混凝土下料点应分散布置。墙体连续进行浇筑,间隔时间不超过2h。墙体混凝土的施工缝宜设在门洞过梁跨中1/3区段。当采用平模时或留在内纵横墙的交界处,墙应留垂直缝。接槎处应振捣密实。浇筑时随时清理落地灰。3.4.2洞口浇筑时,使洞口两侧浇筑高度对称均匀,振捣棒距洞边30cm以上,宜从两侧同时振捣,防止洞口变形。大洞口下部模板应开口,并补充混凝土及振捣。3.4.3外砖内模、外板内模大角及山墙构造柱应分层浇筑,每层不超过50cm,内外墙交界处加强振捣,保证密实。外砖内模应采取措施,防止外墙鼓胀。3.4.4振捣:插入式振捣器移动间距不宜大于振捣器作用半径的1.5倍,一般应小于50cm,门洞口两侧构造柱要振捣密实,不得漏振。每一振点的延续时间,以表面呈现浮浆和不再沉落为达到要求,避免碰撞钢筋、模板、预埋件、预埋管、外墙板空腔防水构造等,发现有变形、移位,各有关工种相互配合进行处理。3.4.5墙上口找平:混凝土浇筑振捣完毕,将上口甩出的钢筋加以整理,用木抹子按预定标高线,将表面找干。预制模板安装宜采用硬架支模,上口找平时,使混凝土墙上表面低于预制模板下皮标高3~5cm。3.4.6拆模养护:常温时混凝土强度大于1MPa,冬期时掺防冻剂,使混凝土强度达到4MPa时拆模,保证拆模时。墙体不粘模、不掉角、不裂缝,及时修整墙面、边角。常温及时喷水养护,养护时间不少于7d,浇水次数应能保持混凝土湿润。

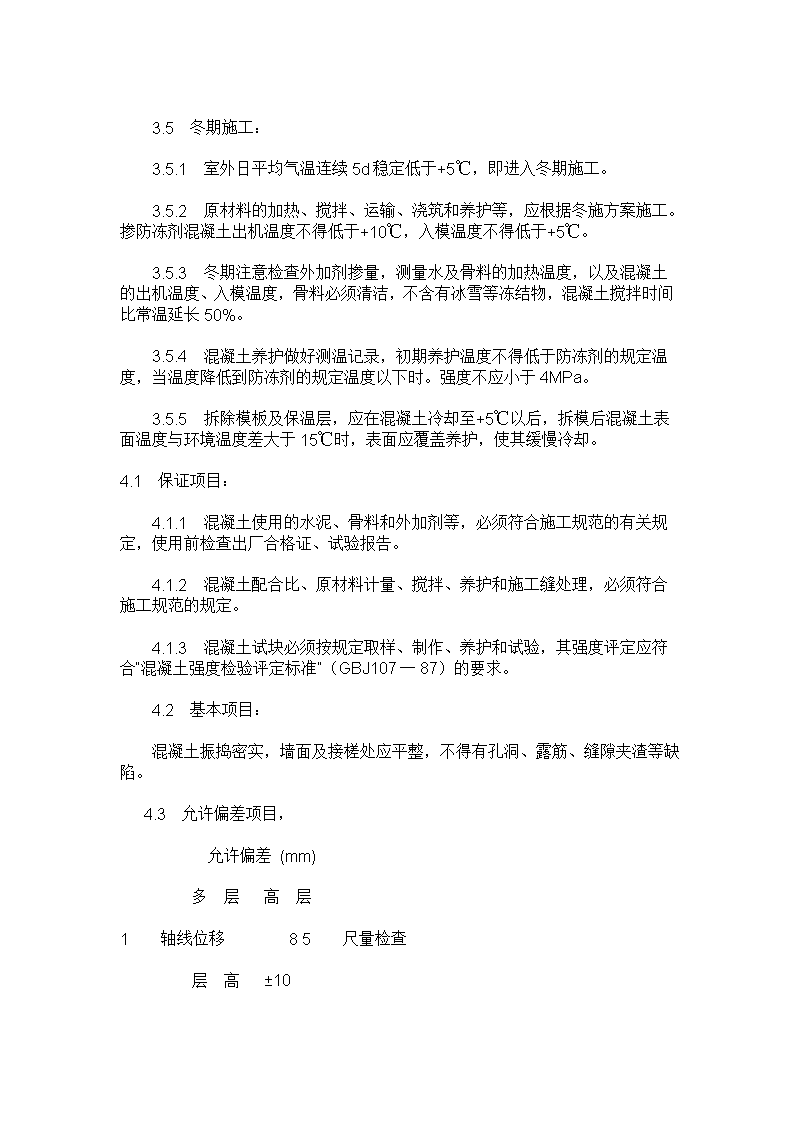

3.5冬期施工:3.5.1室外日平均气温连续5d稳定低于+5℃,即进入冬期施工。3.5.2原材料的加热、搅拌、运输、浇筑和养护等,应根据冬施方案施工。掺防冻剂混凝土出机温度不得低于+10℃,入模温度不得低于+5℃。3.5.3冬期注意检查外加剂掺量,测量水及骨料的加热温度,以及混凝土的出机温度、入模温度,骨料必须清洁,不含有冰雪等冻结物,混凝土搅拌时间比常温延长50%。3.5.4混凝土养护做好测温记录,初期养护温度不得低于防冻剂的规定温度,当温度降低到防冻剂的规定温度以下时。强度不应小于4MPa。3.5.5拆除模板及保温层,应在混凝土冷却至+5℃以后,拆模后混凝土表面温度与环境温度差大于15℃时,表面应覆盖养护,使其缓慢冷却。4.1保证项目:4.1.1混凝土使用的水泥、骨料和外加剂等,必须符合施工规范的有关规定,使用前检查出厂合格证、试验报告。4.1.2混凝土配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范的规定。4.1.3混凝土试块必须按规定取样、制作、养护和试验,其强度评定应符合“混凝土强度检验评定标准”(GBJ107一87)的要求。4.2基本项目:混凝土振捣密实,墙面及接槎处应平整,不得有孔洞、露筋、缝隙夹渣等缺陷。4.3允许偏差项目,允许偏差(mm)多层高层1轴线位移85尺量检查层高±10
全高±303截面尺寸+5-24尺量检查每层55全高1‰且≤201‰且≤305表面平整4用2m靠尺和楔形塞尺检查6预埋钢板中心线偏移107预埋管、螺栓、预留孔中心线偏移58预留洞中心线偏移15井筒长宽对中心线偏移+25-0H/1000且≤30H/1000且≤30注:H为墙全高。5.1不得任意拆改大模板的连接件及螺栓,以保证大模板的外形尺寸准确。5.2混凝土浇筑、振捣至最后完工时,要保持甩出钢筋的位置正确。5.3应保护好预留洞口、预埋件及水电预埋管、盒等。6.1墙体烂根:预制模板安装后,支模前在每边模板下口抹找平层,找平层嵌入模板不超过1cm,保证模板下口严密。墙体混凝土浇筑前,先均匀浇筑5cm厚砂浆或减石子混凝土。混凝土坍落度要严格控制,防止混凝土离析,底部振捣应认真操作。6.2洞口移位变形:浇筑时防止混凝土冲击洞口模板,洞口两侧混凝土应对称、均匀进行浇筑、振捣。模板穿墙螺栓应紧固可靠。6.3外砖墙歪闪:外砖内模墙体施工时,砖墙预留洞,用方木,花蓝螺栓将砖墙从外面与大模板拉牢,振捣时振捣棒不碰砖墙。洞口模应有足够刚度。6.4墙面气泡过多:采用高频振捣棒,每层混凝土均要振捣至气泡排除为止。6.5混凝土与模板粘连:注意清理模板,拆模不能过早,隔离剂涂刷均匀。
五主要分项工程的施工方法5.1钢筋砼工程钢筋砼工程包括:模板工程、钢筋工程、砼工程三大工种,施工生产中必须密切配合,统筹安排,合理组织,确保构件的施工质量。1)施工工序:制作模板→安装模板→安装钢筋骨架→拌制砼→浇捣砼→养护砼→拆模→模板修。2)机械设备的配备:本工程砼采用商品混凝土及现场搅拌少量混凝土。①砼搅拌前,应按配合比调整磅秤,由专职上料操作人员控制磅秤。②在浇灌砼前,对模板内的杂物和钢筋上的油污等清理干净,将模板的孔洞和缝隙堵严,并将模板浇水湿润,但不得有积水,当浇筑高度超过3m时,应将砼通过制作好的串筒投入。不得随意投入而造成混凝土离析。③施工前的检查工作:模板、支架要牢固性,几何尺寸、轴线要准确,设备安装管线要预埋完备;钢筋垫块、铁马凳要安放牢固;搭设的马道必须牢固,不能将架板放在钢筋上。3)质量要求:凡进入现场的原材料,水泥应检查出厂证明书,并按规定进行安定性和强度试验,贮藏期三个月以上的水泥重新核定其标号,砂石材料应符合相应的规范要求,进场水泥必要时应重新试验鉴定,做含泥量和压碎试验。4)混凝土浇筑方案:
为了切实做好混凝土工程的施工,特拟定混凝土浇灌方案如下:根据本工程混凝土工作量,计划在楼中部配备混凝土搅拌机,该搅拌机平均搅拌能力为:6─8立方米/小时。结构层混凝土、预制构件板的垂直运输依靠二座塔吊完成,后期室内外装饰工程,主要依靠三部快速提升架负责运输,同时承担阶段的垂直运输任务。项目经理部生产负责人在混凝土浇灌的施工准备及施工过程中,对钢筋砼柱基础、地梁、主体梁、部分板、柱匀以其浇筑速度4.8立方米/小时进行工作安排,并及时掌握施工准确及施工进度的进展情况,提前作出劳动力和工具的调整安排。为了保证浇灌的砼不在二次浇灌前凝结,而产生较多的施工缝,本方案根据分部工程砼工作量及灌筑强度,特对其每次浇筑铺设长度做出如下规定:①基础:自一方向一次浇筑完成。②梁板浇灌方向同上,每次浇筑宽度不大于1500mm,S形推进,一次连续作业完成,不留施工缝。③构造柱浇灌时,用脚手架钢管制作操作平台要牢固、平稳。梁、板浇筑时,用脚手钢管大于Φ20的钢筋制作成简易马凳,跨越钢筋,同时铺设操作台和人行通道。以防止在操作过程中将已成形的钢筋网破坏。5)注意事项:①混凝土在浇筑前,要严格执行混凝土浇灌令制度,严格控制混凝土的标号,由专人负责监督检查,发现问题及时纠正。②混凝土所使用的材料应计量准确,按配合比严格配料,充分搅拌均匀后方可出料。③梁、板、柱采用插入式震动棒震捣,混凝土浇筑的自由下高度不得超过3米,结构超高时应设斜槽下料;
板表面采用平板振动器震捣。混凝土厚度为1.25倍震动棒长度分层进行,梁板同时浇筑,垂直构件连续浇筑,并避免触及模板跑位,震捣中不得漏震、欠震、少震、超震。④混凝土施工缝按楼层设置,垂直方向不得设置施工缝,施工缝处理方法参照有关规定进行。⑤混凝土浇筑成型后,现场应根据其气候情况进行洒水养护,已浇筑的砼应覆盖和浇水养护,不得少于七昼夜,防止混凝土出现裂缝。5.2钢筋工程1)钢筋的质量要求本工程所使用的钢筋均为现场加工、安装,对每一种型号的钢筋进入现场后,必须有出厂合格证,经过有关单位进行拉力及冷弯试验,可焊性分析,复检合格后工地方可使用。钢筋表面应清洁无损伤,无污染,无铁锈,在使用前必须清除干部,钢筋应按施工顺序配套加工,每种规格的钢筋必须挂牌标注,堆放整齐。工程中使用的成品钢筋型号、直径、形状、尺寸、数量必须和施工图、料单相符。钢筋按施工图放样并制作后,分规格、型号、部位码放,并书写标志牌。2)加工设备的选择钢筋加工集中设在现场进行制作、绑扎。配备钢筋调直机、钢筋切断机、弯曲机、电焊机、对焊机。3)钢筋的绑扎和安装钢筋绑扎时,根据现场情况在模板上用笔标出箍筋或分布筋位置,并以此作为绑扎依据。如当模板未支好前绑箍筋时,可在焊接好的主筋上,用钢尺按图纸要求分好箍筋绑扎点,并用记号笔标出位置,而后即可进行绑扎。钢筋的绑扎、焊接及加工形状,必须符合设计及规范要求。
钢筋搭接长度按设计要求加工、安装,钢筋绑扎要严格控制位置,柱子钢筋上口应设置锁口箍筋,点焊牢固且保证轴线位置正确。各种负弯矩筋,应用隔点焊接牢固,防止倾倒。双层钢筋上下要保证用“几”型钢筋支撑,梁、板、柱钢筋匀应垫块,以保证保护层厚度符合设计要求。现浇悬挑构件,上部钢筋严禁踩踏,要设置钢筋凳支稳,以免浇灌混凝土时踩踏,柱子钢筋采用搭接绑扎施工,在施工中必须确保构造柱的柱子筋同心,并且绑扎符合质量要求。其支撑混凝土的垫块标号必须与所浇构件相同。按图纸设计施工,不得任意代换,若必须代换必须征得建设单位和设计单位同意。5.3设备安装工程本工程主要分为以下几个系统:给排水、采暖、消防系统、照明电气、防雷接地系统、综合布线等安装工程的施工和管理。1)施工准备土建工程开工后,设备安装工程进入施工前的准备阶段:当进入基础工程的施工时,设备安装工程的预埋工作开始,设备安装人员配合土建行施工。2)施工方法本工程设备安装工程的施工工期比较紧张,设备安装人员必须穿插进行施工。设备安装采取分路同时安装,根据施工进度、天气情况,随时调整。①给水、排水管道安装管道安装:安装前必须清除内部污垢和杂物,防止阻塞。管架制作安装:严格按施工图纸要求下料、焊接,经过防锈处理后,安装在承重结构上,位置要正确,埋设平整牢固,与管道接触紧密。
给排水管道安装:给水横管要有坡度,坡向泄水装置:排水管径和最小坡度应严格按设计要求其规范施工。管道连接:生活冷水给水管道采衬塑钢管,丝扣连接。生活污水排水管采用柔性接口机制离心排水铸铁管,胶圈承插连接。②电气安装电气安装交叉施工多、任务重,因此要做好相互协调工作,紧密配合土建、设备及其它工种。配电:电力电缆埋地入户。配电系统采用三相五线制。③防雷、接地:屋面防雷,在屋顶设明装避雷带以防直击雷,明装避雷带采用Ф10镀锌圆钢沿屋檐或女儿墙明敷。防雷引下线利用结构柱内四根钢筋在地下层与接地网焊接,。防雷接地电阻小于1欧姆。预埋、预留、设备施工:现场施工的技术人员,应对预埋件、洞口尺寸位置进行检查,填写预埋件等隐蔽工程验收单。设备工程中的预留洞,预留管道均应在土建施工中穿插进行,避免以后打洞开槽。钢筋混凝土结构施工中,水、电等必须密切配合施工。在进行后期水施、电施设备安装施工时,土建必须与设备相配合。④现场临时用电采用TN-S系统(三相五线制),根据施工机具设备容量计算,总用电量500kVA,从建设单位的电源引入现场临时配电房中。根据施工现场临时用设计的规定,须由电气工程师对施工现场临时用电进行设计。5.4装饰工程(1)抹灰工程抹灰工程主要包括砖墙抹灰及混凝土顶棚的抹灰。工艺流程基层处理——墙面拉毛——定点、冲筋——洒水湿润——
水泥砂浆——面层①施工准备:A、检查、验收主体结构表面平整度、垂直度、强度是否符合设计要求,否则要进行返工。B、检查、验收门窗框、水暖、电气预埋管道及各种预埋件安装是否符合设计要求。②顶棚抹灰A、搭好脚手架:铺好脚手板后约距顶板高1.8米左右。B、基层处理:先将凸出的混凝土剔平,将表面清扫干净,用1:1水泥细砂浆内掺108胶,用扫帚将砂浆甩在顶棚上,要求甩点均匀。C、弹线、套方、找规矩:根据50线找出靠近顶板四周的水平线,然后在顶板下10厘米的四周墙面上弹出一条水平线,作为顶板抹灰水平控制线。D、抹底灰:在顶板混凝土湿润的情况下,先刷108胶素水泥浆一道,随刷随打底(底灰1:3水泥砂浆),厚度为5毫米,并用力压平,用软刮尺刮抹顺平。E、抹罩面灰:待底灰约6-7成干时,进行抹罩面灰,厚度为5毫米,抹时先将顶面湿润,然后薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,横竖均顺平,用铁抹子压光压实。(2)门窗工程本工程的门窗数量多,要求高,施工工期紧张,类型复杂。塑钢窗安装施工要求:A、塑钢窗在出厂前必须经过严格的性能试验,达到规定的性能指标后,才能安装使用。B、塑钢窗安装:施工前检查窗附件是否齐全,如尼龙封条、滑轮等,注意尺寸正确,尤其是框扇之间的尺寸关系,并应保持框与洞口的安装缝隙,上下框距洞边
15-18毫米,并应注意窗台的安装位置,两侧要留20-30毫米,窗锁与拉手等小五金可在窗扇入框后再组装,所用的五金件要配套,以保证开启灵活。(3)油漆工程进行油漆作业时,要保证通风条件,用钢丝刷、板锉等机具清除铁锈、铁鳞时,需戴护目镜,涂刷红丹防绣漆及含铅颜料的油漆时,要戴口罩,以防铅中毒,喷涂硝基漆或其他挥发性、易燃性稀释剂的涂料时,严禁使用明火。①油漆的选择:所选油漆要与刷涂基层相适应;②选择油漆要注意油漆的配套性,即底漆、腻子、面漆、罩光漆应采用同一类的品种,而作复合涂层时注意底漆适应那一类面漆,才可使底漆和腻子、腻子和面漆,面漆与罩光漆彼此之间有较强的附着力。③金属表面刷涂施工工艺对于所有露明金属件,其表面的铁锈、砂浆等表面附着物,采用钢丝刷打磨后,用较粗的砂布抹出新的光亮表面,再用布或棉纱将打磨下的灰锈擦干净后,再刷涂红丹防绣漆。防绣漆要求涂刷均匀,不能有漏刷现象。因此,涂刷完毕后要反复观察是否漏刷。④质量通病与保证措施Ⅰ油漆流挂,主要原因是油漆太稀,刷涂过厚或施工环境温度过高,漆膜附着力差,物体表面不平整,有油水等污物,防治措施是选择优良漆料行业挥发速度适当的稀释剂,将物体表面处理平整。Ⅱ漆膜表面起粒。主要原因是表面未清理干净,物体周围环境不干净,漆料本身不干净或内部颜料过多。调配漆料时,漆内气泡未散开,尤其是冬天等。防治措施是选择良好的漆料,过细萝调和均匀,无气泡后再使用。表面清理干净,保持施工环境无灰尘。Ⅲ
油漆皱纹。主要是漆质不好,溶剂挥发太快或油漆调配不均匀,漆膜涂刷过厚,在高温或烈日下晒施工。防治措施是选用良好漆料,避免在烈日下施工,选用较硬的毛刷,且均匀一致涂刷。Ⅳ粘结差、剥落。主要原因是墙面潮湿,用水过度稀释及使用劣质涂料。防治措施是保持墙面干燥,按合理配合比调漆料及遵循操作说明。Ⅴ屑状脱落:主要原因是高湿度及用水稀释面涂,防治主要措施是避免雨天施工及不稀释涂料。5.5脚手架工程脚手架的搭设必须符合规范要求,保证作业人员的安全。脚手架搭设完后,必须组织有关部门和人员进行检查验收,合格后方可使用。1)扣件脚手架的搭设要求:①用扣件、钢管搭设的脚手架,是施工临时结构,它要承受施工过程中的各种垂直和水平荷载。因此,必须有足够的承载能力、刚度和稳定性。②在大横杆与立杆的交点处,必须设置小横杆并与大横杆卡牢。整个架子要设备必要的支撑点与连墙点,以保证脚手架成为一个稳固的结构。③外脚手架的搭设:沿建筑物周围连续封闭,如因条件限制不能封闭时,应设置必要的横向支撑,端部设置连墙点。2)脚手架支撑的设置脚手架纵向支撑在脚手架的外侧,沿高度方向由下而上连续设施。纵向支撑宽度宜为3─5个立杆纵距,斜杆与地面夹角度为45─60范围。纵向只撑应用旋呈件与立杆和横向水平杆扣牢,连接点与脚手架节点不大于200mm;纵向钢筋支撑的接长,宜采用对接扣件对接连接,当采用搭接时,搭接长度不小于400mm,并用两只十字扣件扣牢。为便于施工操作层处的横向支撑可临时拆除,待施工转入另一施工层再设置。脚手架的横向支撑不宜随意拆除。3)钢管脚手架的拆除
拆除脚手架必须有拆除方案,并认真对操作人员进行安全技术交底,拆除时应设置警戒区,设立明显标志,并有专人警戒。拆除顺序:自上而下进行,不能上下同时作业。连墙壁点必须脚手架同时拆除,不允许分段分立面拆除。拆除下得扣件和配件应及时运至地面,严禁高空抛投。4)脚手架的安全设施①安全网是建筑施工安全防护的重要设施之一,按悬挂方式分为垂直与水平设置两种。②垂直设施安全网于脚手架的外侧,一般用密封安全网,四周满挂围护,安全网封闭严密,与脚手架固定牢固。由建筑物的二层起,设水平安全网,往上每隔一层设置一道。5.6砌体工程±0.000以下的内外墙及其基础均采用M10水泥砂浆砌筑MUA10实心页岩烧结砖,以上部分采用M5水泥砂浆砌筑MU7.5的KP1多孔砖。每层楼的卫生间和盥洗间墙体根部采用实心砌体200高,墙身防潮层的设置:见05J1,潮1。构造柱的设置,按照建筑平面图和结构图中的布置为准;根据建筑平面图的围护墙、填充墙和女儿墙的位置,在墙体的转角、纵横墙交接处及自由端,门窗洞口宽度大于2m的洞口两侧,沿墙长大于4米在其中间位置等处均要设置构造柱。墙拉筋的设置为保证砌体与墙柱的良好连接,墙拉筋按照以下方案施工。框架柱及构造柱与墙体的交接处从柱内甩出2¢6@500沿墙长通长布置。其他预留位置按照设计图纸要求进行。5.7材料工程:砌体结构主要由砖和砂浆组成。①
砖:基础采用混凝土标砖,主体采用加气混凝土空心砌块,施工时要严格按照《建筑抗震设计与施工规程》的要求施工。砖使用前必须达到以下要求:砖必须做抗压检验、耐久性、外观检查、几何尺寸要符合规范规定,抗冻融检验,砌筑前应该提前浇水湿润,含水率为10─15%。②砂浆准备工作:M5混合砂浆。砂浆各项性能指标须满足以下要求:流动性、保水性、强度、粘接力、变形。③脚手架:墙体砌筑时采用搭设内脚手架。2)砌筑工序砖墙砌筑的一般顺序是:抄平→放线→摆砖→立皮杆数→盘角→挂线→砌筑→清理。3)砌筑的质量要求:在施工过程中,选择有丰富施工经验的人员,保证砌体具有良好的整体性、稳定性、受力性能。施工把好原材料关、工艺水平关。质量达到:灰缝横平坚直、砂浆饱满、薄厚均匀。砌块上下错缝、内外搭接。接搓牢固。4)施工方法砌体施工前基础经验收合格后方可施工。①灰缝横平竖直、砂浆饱满、薄厚均匀。施工时要求水平灰缝砂浆饱满度不低于80%,厚度以10mm为宜,不宜小于8mm或大于12mm。为了保证铺灰平整,所以在施工时要用“三一砌法”即一铲灰一块砖,一挤揉。保证墙体保温、隔声、竖向灰缝饱满、灰缝厚度要均匀一致。②砌块上下错缝、内外搭砌:为了提高砌体的整体性,稳定性和承载能力,砖块排列应遵守上下错缝,内外搭砌的原则。每层砌砖分两步架,两个施工层,采用一顺一丁砌合法。为提高受力性能,各层承重墙、梁下最上一皮砖采用丁层砌法。砌筑要上下错缝,组砌合理,避免游丁走缝、通缝现象。抗震节点构造必须注意横平竖直,隔墙顶面与上部结构接触处宜用侧砖或斜砌挤紧,防止砌体的不均匀沉降和失稳。③接茬牢固:施工时按照留搓的原则,对不能同时砌筑而必须留搓的部位,采取留斜搓,高度不宜超过一步架,长度不小于高度2/3
。如受到其它因素的影响,可考虑留直搓但必须是阳搓,并加拉钢筋,其数量是120mm厚墙用一根Φ6钢筋,间距沿墙不超过500mm钢筋末端做90度弯勾。5)砌筑高度:当出现相邻建筑物高度不同时,施工顺序为先高后低,当分段施工时相邻施工段、高差要小于一层楼或小于4m,同时,为了减少灰缝变形引起砌体沉降,每日砌筑高度不宜越过1.8m。5.8模板工程1)施工工序施工准备→模板的选择→拼装→支撑柱、梁、板模板→安装→校核→浇砼→拆模→清理→再周转使用。2)准备工作由木工工长按设计要求,对各分部制定配模及支撑方案,按照方案确定几何形状、尺寸、规格、数量、间距,不得任意加大,防止产生结构变形。并提前按施工进度要求确定模板、材料进场时间,因施工现场比较狭小,材料随进随用,尽量减少堆放场地。3)模板的选择工程所使用的模板:柱、梁、模板以定型组合钢模板为主。4)模板工程的施工质量模板工程的施工质量,必须做好拼缝严密不漏浆,支撑稳固安全不变形,标高和构件断面尺寸严格按图施工,按规定验收。对柱节点的模板提前配置好,方便拆除安装,保证外观质量和断面尺寸。5)模板的拆除拆除支撑及模板前,必须请示项目经理部的同意后方可拆除模板。模板拆除时不得对混凝土表面造成损伤;梁板模板拆除前,必须在试压报告出来,满足施工规范的要求,方要拆除模板。模板拆除后,应做到工完场清。
5.9屋面工程屋面工程施工前,凡进入隐蔽工程的施工项目时,应对前分项分部工程进行验收。防水施工前,基层应干燥、平整、光滑,阴阳角要做成小圆脚。屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须符合设计要求。屋面工程施工完成后,应采取妥善保护措施防止损坏。1掌握施工操作要领1)施工准备对进库的防水卷材应进行抽样复试,其抗拉强度、延伸率、耐热性、低温柔性以及不透水性均应达到规定指标。2)施工要求保温层:保温层的厚度、坡度要根据设计要求铺设,表面平整、密实。找平层:为防止砂浆找平层的水分渗进保温层内,用砂浆找平、拍实、压光。3)排气管:在找平层施工时,按规定间距留设纵横排气道,十字交叉处安插排气管。4)找平的表面必须平整整齐,坡度一致,无积水,不起砂。找平层与管道、必须抹成圆弧状,以便铺贴屋面防水卷材。2施工工序施工顺序:清理基层→试铺、弹线→卷材→辊压、排气→搭接缝密封处理→清理、检查、验收。(1)清理基层:找平层表面必须清理干净,特别是檐沟、落水口、排气道内的杂物均应清理干净。(2)铺贴防水卷材:施工前先将卷材打试铺,在基层上弹线定位。卷材长边搭接7cm,短边搭接10cm。(3)自粘防水卷材铺贴要保持松弛态,不宜拉紧,
铺贴时应用压辊由卷材中央向两端压实,赶出气泡,避免空鼓、皱折。(4)自粘防水卷材之间接缝粘结:待大幅卷材铺贴后,对压实粘牢的接缝处,亦可再用密封膏进行封口处理,以确保严实。(5)屋面防水卷材施工前,应将管道根、落水口等节点周围以及转角处的卷材剪开,采用密封膏封固。(6)屋面防水卷材施工完毕后,应认真检查接缝和各节点部位的粘贴密封质量,以保证防水层整体质量严密,不渗水。3细部处理卷材防水屋面一些细部大多数是变形集中表现的部位,如结构变形,基层和防水层收缩及温差变形等,这些部位易产生开裂而导致渗漏。对这些部位简称为“一头、二缝、三口”采取以下处理方法:(1)一头──选材收头沿墙四周留设1/4砖槽,槽下部采用水泥砂浆抹成斜面,卷残压进槽内,用油膏封严,再用水泥砂浆抹墙时抹收头。(2)二缝──变形缝、分格缝①变形缝:在变形缝上铺贴2层(附加一层)防水卷材,各粘贴一边,以适应沉降变形的需要。②出入口:屋面的洞口容易踏破卷材引起渗水,因此在出入口入,采用双层防水卷材铺贴,以增强防水能力。③落水口:为保证屋面雨水迅速排出,落水口应低于檐沟,而檐沟必须坡向落水口,在初抹后还要放水试验,以保证坡度的正确。4把好检查验收关1.屋面防水卷材贴完验收后,必须将卷残物理性能的检查报告及其他有关资料收集归档。2.屋面不应有积水渗漏现象存在。检查积水或渗漏的一般方式有三种:①在下雨后进行;②浇水进行;③蓄水的方法。3.
防水卷材的接缝必须粘贴牢固,封闭严密,不允许有皱折、孔洞、脱层、或滑移和其它缺陷。4.落水口周边以及防水卷材的未端(收头)必须封闭粘贴牢固,并要把落水口和檐沟的尘土、杂物清扫干净,以确保排水畅通。屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须设计要求。屋面工程施工完成后,应采取妥善保护措施防止损坏。5.10、基础工程基础施工前必须按《建筑场地墓坑探查与处理现行规程》进行探查处理。如果遇到异常情况或与地质勘查报告不符时,应与建设单位、设计院商定处理方案。1)施工工序场地平整→测量放线→定位→土方机械大开挖→运输→边坡加固→清理基坑→问题坑处理→验槽→填筑→压实→验收。2)土方机械的选用W100-1挖掘机3)土方工程土方大开挖时,将采取有效措施,充分保证土体边坡、围墙、周围建筑及其公用设施的稳定和施工人员的安全本工程采用机械化施工方法,以加快施工进度,降低工程成本。基坑土方以机械打开挖为主,开挖宽度:沿基础轴线外放3.0米;深度:开挖至地基底标高以上300─500mm后,用装载机作出入口坡道,底部人工修理、清底。为保证基础回填土的施工质量,将坡道设置在基坑以外。4)土方填筑与压实为了保证土方工程在强度和稳定性方面的要求,必须正确选择土的种类和填筑方法。
要求:含有大量的有机物的土。液化状态的泥、含水量大的粘土、粉状砂质粘土、混杂土等不能作填土之用。填方施工应接近水平地层填土、压实。并尽量用同类土填筑,填土密实度,土的实际干容重用“环刀法”测定。本工程采用钢筋混凝土独立基础,上下两层的接缝距离不得小于500MM,接缝处应夯压密实,拌和均匀并于当日铺填夯实,同时做最佳含水率、最大干容重试验。回填料的压实系数不得小于0.95,拌和均匀后,分层分段碾压夯实。基础施工完毕应及时清理基坑,分层回填夯实至室内设计标高,同时邀请有关部门进行基础工程的验收,合格后在施工上部结构。六、施工组织及施工进度计划本工程总的工程序为先土建后安装,先结构后装饰。基础工程:采取由下而上的施工顺序施工:装饰工程:主体结构完成之后,邀请质量监督部门对主体工程乾地质量检查,验收合格后,方可施工。施工时,自上而下逐层进行内装修。室内外装饰不分施工段,采用先内部、后外部。根据本工程特点,为了有利于结构的整体性,减少建筑物的施工缝,因而,从基础工程开始到主体工程完成,采取平行流水施工。'
您可能关注的文档
- 预制钢筋混凝土圆筒结构塔身施工工艺标准
- 预制水磨石地面施工工艺标准
- 预应力钢筋混凝土盖梁施工工艺标准
- 饰面砖粘贴工程施工工艺标准(附示意图)
- 倒置式屋面施工工艺标准
- 建筑分项工程施工工艺标准--剪力墙结构大模板普通混凝土施工工艺标准(421-1996)
- 建筑分项工程施工工艺标准--木地(楼)板施涂清漆打蜡施工工艺标准(937-1996)
- 木料表面施涂丙烯酸清漆磨退施工工艺标准(931
- 木料表面施涂丙烯酸清漆磨退施工工艺标准
- 本工艺标准适用于钢网架结构高空散装法,高空滑移法或地面拼装总体吊装(提升)等安装工艺
- 机房机械设备安装工艺标准6
- 现浇混凝土结构竖向构件施工工艺标准
- 多晶电池pecvd工序工艺标准
- 通风机安装工艺标准
- 通风机安装工艺标准(410—1998)
- 钢网架结构安装工艺标准08267
- 钢网架结构拼装工艺标准
- 2016年版工艺标准库(架空线路电气工程)
