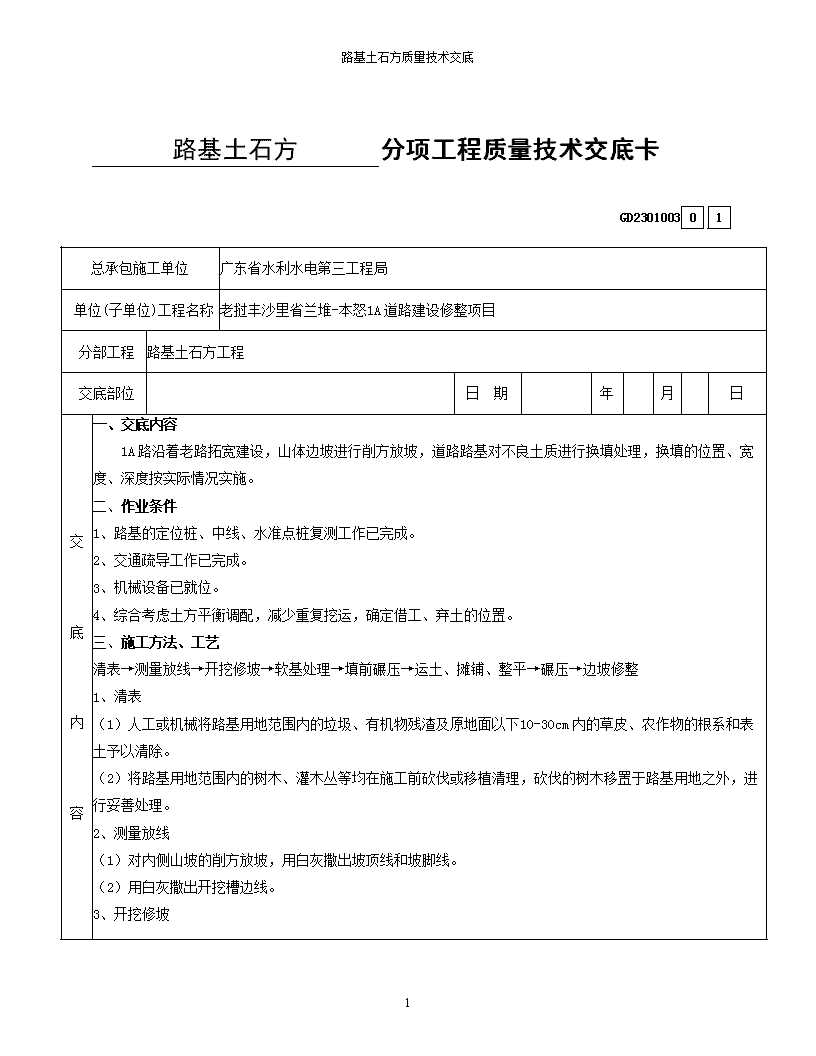

'路基土石方质量技术交底路基土石方分项工程质量技术交底卡GD230100301总承包施工单位广东省水利水电第三工程局单位(子单位)工程名称老挝丰沙里省兰堆-本怒1A道路建设修整项目分部工程路基土石方工程交底部位日期年月日交底内容一、交底内容1A路沿着老路拓宽建设,山体边坡进行削方放坡,道路路基对不良土质进行换填处理,换填的位置、宽度、深度按实际情况实施。二、作业条件1、路基的定位桩、中线、水准点桩复测工作已完成。2、交通疏导工作已完成。3、机械设备已就位。4、综合考虑土方平衡调配,减少重复挖运,确定借工、弃土的位置。三、施工方法、工艺清表→测量放线→开挖修坡→软基处理→填前碾压→运土、摊铺、整平→碾压→边坡修整1、清表(1)人工或机械将路基用地范围内的垃圾、有机物残渣及原地面以下10-30cm内的草皮、农作物的根系和表土予以清除。(2)将路基用地范围内的树木、灌木丛等均在施工前砍伐或移植清理,砍伐的树木移置于路基用地之外,进行妥善处理。2、测量放线(1)对内侧山坡的削方放坡,用白灰撒出坡顶线和坡脚线。(2)用白灰撒出开挖槽边线。3、开挖修坡8

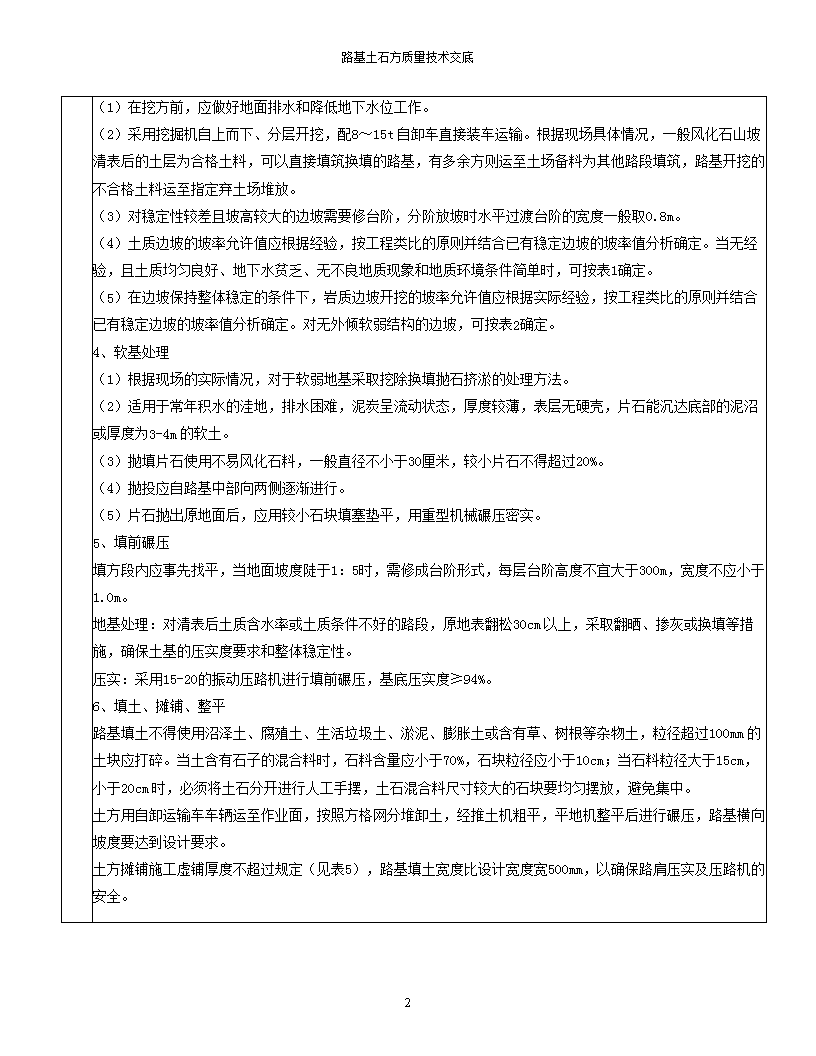

路基土石方质量技术交底(1)在挖方前,应做好地面排水和降低地下水位工作。(2)采用挖掘机自上而下、分层开挖,配8~15t自卸车直接装车运输。根据现场具体情况,一般风化石山坡清表后的土层为合格土料,可以直接填筑换填的路基,有多余方则运至土场备料为其他路段填筑,路基开挖的不合格土料运至指定弃土场堆放。(3)对稳定性较差且坡高较大的边坡需要修台阶,分阶放坡时水平过渡台阶的宽度一般取0.8m。(4)土质边坡的坡率允许值应根据经验,按工程类比的原则并结合已有稳定边坡的坡率值分析确定。当无经验,且土质均匀良好、地下水贫乏、无不良地质现象和地质环境条件简单时,可按表1确定。(5)在边坡保持整体稳定的条件下,岩质边坡开挖的坡率允许值应根据实际经验,按工程类比的原则并结合已有稳定边坡的坡率值分析确定。对无外倾软弱结构的边坡,可按表2确定。4、软基处理(1)根据现场的实际情况,对于软弱地基采取挖除换填抛石挤淤的处理方法。(2)适用于常年积水的洼地,排水困难,泥炭呈流动状态,厚度较薄,表层无硬壳,片石能沉达底部的泥沼或厚度为3-4m的软土。(3)抛填片石使用不易风化石料,一般直径不小于30厘米,较小片石不得超过20%。(4)抛投应自路基中部向两侧逐渐进行。(5)片石抛出原地面后,应用较小石块填塞垫平,用重型机械碾压密实。5、填前碾压填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300m,宽度不应小于1.0m。地基处理:对清表后土质含水率或土质条件不好的路段,原地表翻松30cm以上,采取翻晒、掺灰或换填等措施,确保土基的压实度要求和整体稳定性。压实:采用15-20的振动压路机进行填前碾压,基底压实度≥94%。6、填土、摊铺、整平路基填土不得使用沼泽土、腐殖土、生活垃圾土、淤泥、膨胀土或含有草、树根等杂物土,粒径超过100mm的土块应打碎。当土含有石子的混合料时,石料含量应小于70%,石块粒径应小于10cm;当石料粒径大于15cm,小于20cm时,必须将土石分开进行人工手摆,土石混合料尺寸较大的石块要均匀摆放,避免集中。土方用自卸运输车车辆运至作业面,按照方格网分堆卸土,经推土机粗平,平地机整平后进行碾压,路基横向坡度要达到设计要求。土方摊铺施工虚铺厚度不超过规定(见表5),路基填土宽度比设计宽度宽500mm,以确保路肩压实及压路机的安全。8

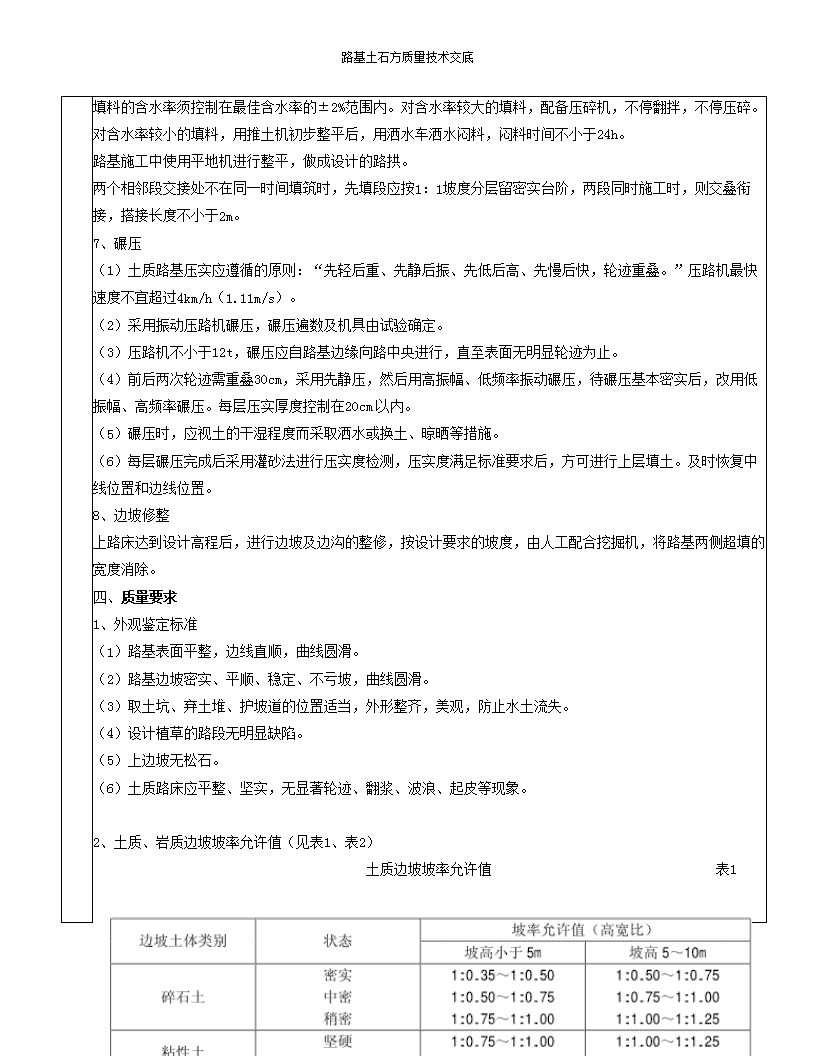

路基土石方质量技术交底填料的含水率须控制在最佳含水率的±2%范围内。对含水率较大的填料,配备压碎机,不停翻拌,不停压碎。对含水率较小的填料,用推土机初步整平后,用洒水车洒水闷料,闷料时间不小于24h。路基施工中使用平地机进行整平,做成设计的路拱。两个相邻段交接处不在同一时间填筑时,先填段应按1:1坡度分层留密实台阶,两段同时施工时,则交叠衔接,搭接长度不小于2m。7、碾压(1)土质路基压实应遵循的原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。”压路机最快速度不宜超过4km/h(1.11m/s)。(2)采用振动压路机碾压,碾压遍数及机具由试验确定。(3)压路机不小于12t,碾压应自路基边缘向路中央进行,直至表面无明显轮迹为止。(4)前后两次轮迹需重叠30cm,采用先静压,然后用高振幅、低频率振动碾压,待碾压基本密实后,改用低振幅、高频率碾压。每层压实厚度控制在20cm以内。(5)碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施。(6)每层碾压完成后采用灌砂法进行压实度检测,压实度满足标准要求后,方可进行上层填土。及时恢复中线位置和边线位置。8、边坡修整上路床达到设计高程后,进行边坡及边沟的整修,按设计要求的坡度,由人工配合挖掘机,将路基两侧超填的宽度消除。四、质量要求1、外观鉴定标准(1)路基表面平整,边线直顺,曲线圆滑。(2)路基边坡密实、平顺、稳定、不亏坡,曲线圆滑。(3)取土坑、弃土堆、护坡道的位置适当,外形整齐,美观,防止水土流失。(4)设计植草的路段无明显缺陷。(5)上边坡无松石。(6)土质路床应平整、坚实,无显著轮迹、翻浆、波浪、起皮等现象。2、土质、岩质边坡坡率允许值(见表1、表2)土质边坡坡率允许值表18
路基土石方质量技术交底3、岩质边坡坡率允许值岩质边坡坡率允许值表24、三级公路CBR、压实度标准(见表3)三级公路CBR、压实度标准表3检查项目路面底面以下深度(cm)压实度(%)填料最小强度(CBR)(%)填方路基0~30≥94630~80≥944零填及挖方路基0~30≥94630~80——45、实测项目标准(见表4)土方路基允许偏差表表4项次检查项目允许偏差检验方法及频率1压实度(%)同表1灌砂法,每200m每压实层测4处2填料最小强度(CBR)(%)同表一长杆贯入仪,每2000m3或土质变化时取样试验8
路基土石方质量技术交底3纵断高程(mm)+10,-20水准仪:每200m测4个断面4中线偏差(mm)100经纬仪或全站仪:每200m测4点,弯道加HY、YH两点5宽度(mm)符合设计要求米尺:每200m测4处6平整度(mm)203m直尺:每200m测2处×10尺7横坡(%)±0.5水准仪:每200m测4个断面8边坡符合设计要求尺量:每200m测4个处6、每层回填土的虚铺厚度(见表5)每层回填土的虚铺厚度表5压实机具虚铺厚度(mm)木夯、铁夯≤200轻型压实设备200~250压路机200~300振动压路机≤400五、土石方施工质量通病与防治措施(一)场地积水1、现象场地内在平整以后出现局部或大面积积水。2、原因(1)场地平整面积过大、填土过深、未分层夯实。(2)场地周围没有做排水沟、截水沟等排水设施,或者排水设施设置不合理,排水坡度不满足要求。(3)测量误差超过规范要求。3、预防措施(1)在施工前结合当地水文地质情况,合理设置场地排水坡(要求坑内不积水、沟内排水畅通)、排水沟等设施,并尽量与永久性排水设施相结合。(2)如果施工期跨雨期的,要做好雨期施工现场排水措施。(3)场地回填土按规定分层回填夯实,要使土的相对密实度不低于设计要求。4、治理方法(1)明沟排水法。8
路基土石方质量技术交底沿场地周围开挖排水沟,再在沟底设集水井与其相连,用水泵直接抽走(排水沟和集水井宜布置在施工场地基础边净距0.5m以外,场地的四角或每隔20-40m,应设1个集水井);(2)深沟排水法。如果场地面积大、排水量大,为减少大量设置排水沟的复杂性,可在场地外距基础边6-30m,开挖1条排水深沟,使场地内的积水通过深沟自流入集水井,用水泵排到施工场地以外沟道内。(3)利用工程设施周围或内部的正式渗排水系统或下水道,将其作为排水设施,在场地一侧或两侧设排水明沟或暗沟,把水流引入渗排水系统或下水道排走,此法较经济。(二)填方土出现橡皮土1、现象打夯以后,基土发生颤动、受压区四周鼓起形成隆起状态(土体体积未变化)、土体长时间不稳定。2、原因使用了含水量比较大的腐植土以及泥炭土或者粘土、亚粘土等原状土土料回填。3、预防措施(1)现场鉴别,要求回填土料“手握成团、落地开花”。(2)回填前,不允许基坑内有垃圾、树根等杂物,清除基坑内积水、淤泥。4、治理方法(1)如果土方量很小,挖掉换土,用2:8或3:7的灰土(雨、冬期不宜用灰土,避免造成灰土水泡、冻胀等事故)、砂石进行回填。(2)如果面积大,用干土、石灰、碎砖等吸水材料填入橡皮土内。(3)如果工期不紧,把橡皮土挖出来,晾晒后回填。(4)回填土密实度达不到设计和规范要求1、现象填土的场地在荷载作用下,地基引起比较大的变形,地基稳定性降低。2、原因(1)土料含水量太小,影响了夯实(碾压)的效果,造成夯实(碾压)不密实;含水量太大,则易形成橡皮土。(2)土料不符合设计或施工规范要求,有机质超过规范要求(大于5%)。(3)填土过厚,未分层夯实。(4)机械能力不够,应符合表5要求。3、预防措施(1)选择回填的土料及其性质必须符合设计要求。(2)填土密实度应根据工程性质的要求而定,压实系数等于土的控制干密度除以土的最大干密度。8
路基土石方质量技术交底(3)设计有要求时,要通过现场土工试验,并且严格进行分层回填夯实,加强对土料含水量的控制。4、治理方法换土回填;翻出晾晒、风干后回填;填入吸水材料;施打挤密桩。(四)土方滑坡1、现象土体受到雨水、浸水、风化、气候、振动等因素的影响,土体的边坡下滑。2、原因(1)边坡放坡坡度不够。(2)地下水、地表水进入土体,使土的剪切应力增大,内抗剪强度降低,影响边坡的稳定。(3)土体下面有坡角过大的岩层。3、预防措施(1)基底应有足够的坡度,尽量做成台阶形。对于永久性场地,边坡坡度应按设计要求放坡;如果没有设计要求,应该执行规范要求的不同土质放坡坡度规定。(2)尽量做好地质勘察工作。(3)尽量避免在边坡附近堆重物加载,排水沟距坡脚要有一定的距离不小于0.3m,避免在可能滑坡的地方使用爆破和发生大的振动。4、治理方法(1)砂浆覆盖法:用于施工工期较短的临时性基坑边坡。在边坡上抹水泥砂浆20-25mm厚保护,为防止脱落,在上部及底部应搭盖不少于80cm,同时在土中适当用锚筋连接,在坡脚设排水沟。(2)混凝土护面法:用于邻近有建筑物的深基坑边坡。在坡面垂直插入直径10-12mm、长40-50cm钢筋,坡面铺直径6mm、纵横间距200mm的钢筋网片,浇筑40-60mm厚的细石混凝土。(3)土袋或砌石压坡法:用于深度在5m以内的临时基坑边坡。在边坡下部用麻袋或砌石压住坡脚,边坡高3m以内可采用单排顶砌法,5m以内、水位较高时用二排顶砌或一排一顶构筑法,以保持坡脚稳定。在坡顶设挡水土堤或排水沟,防止冲刷坡面。在底部作排水沟,防止冲坏坡脚。8
路基土石方质量技术交底交底人:接受人:8'
