- 19.50 KB
- 6页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

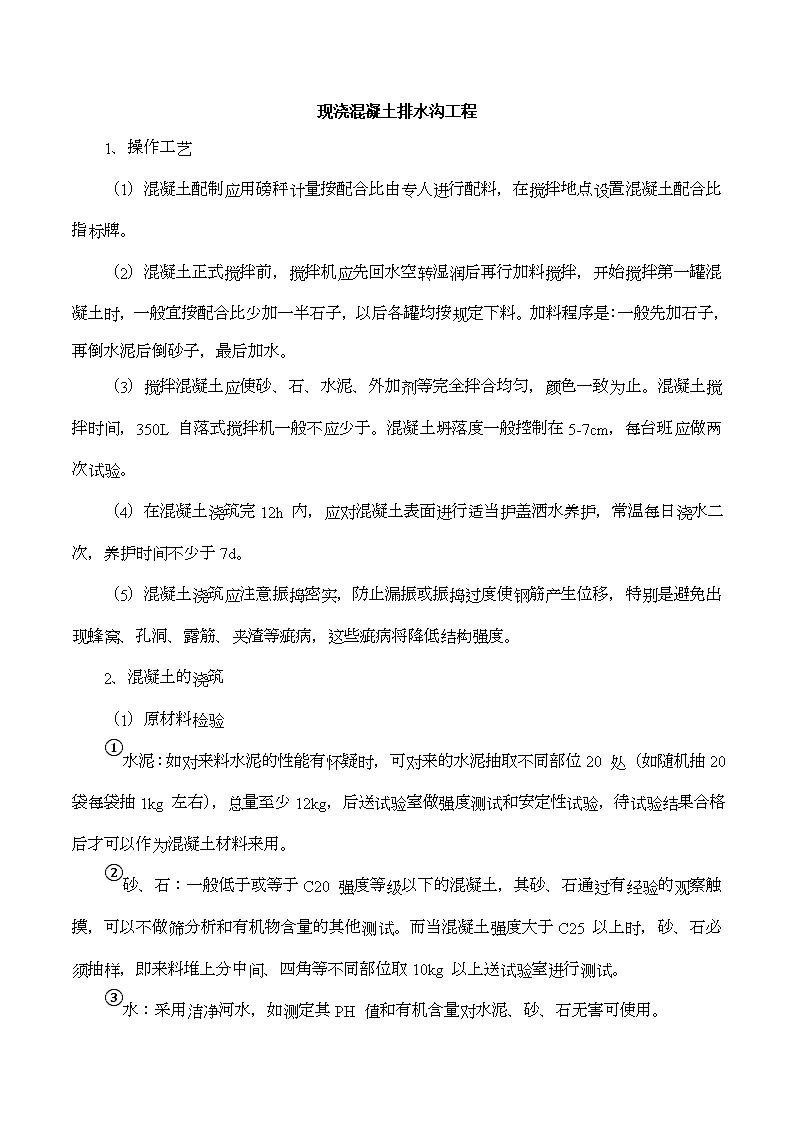

'现浇混凝土排水沟工程1、操作工艺(1)混凝土配制应用磅秤计量按配合比由专人进行配料,在搅拌地点设置混凝土配合比指标牌。(2)混凝土正式搅拌前,搅拌机应先回水空转湿润后再行加料搅拌,开始搅拌第一罐混凝土时,一般宜按配合比少加一半石子,以后各罐均按规定下料。加料程序是:一般先加石子,再倒水泥后倒砂子,最后加水。(3)搅拌混凝土应使砂、石、水泥、外加剂等完全拌合均匀,颜色一致为止。混凝土搅拌时间,350L自落式搅拌机一般不应少于。混凝土坍落度一般控制在5-7cm,每台班应做两次试验。(4)在混凝土浇筑完12h内,应对混凝土表面进行适当护盖洒水养护,常温每日浇水二次,养护时间不少于7d。(5)混凝土浇筑应注意振捣密实,防止漏振或振捣过度使钢筋产生位移,特别是避免出现蜂窝、孔洞、露筋、夹渣等疵病,这些疵病将降低结构强度。2、混凝土的浇筑(1)原材料检验①水泥:如对来料水泥的性能有怀疑时,可对来的水泥抽取不同部位20处(如随机抽20袋每袋抽1kg左右),总量至少12kg,后送试验室做强度测试和安定性试验,待试验结果合格后才可以作为混凝土材料来用。②砂、石:一般低于或等于C20强度等级以下的混凝土,其砂、石通过有经验的观察触摸,可以不做筛分析和有机物含量的其他测试。而当混凝土强度大于C25以上时,砂、石必须抽样,即来料堆上分中间、四角等不同部位取10kg以上送试验室进行测试。③水:采用洁净河水,如测定其PH值和有机含量对水泥、砂、石无害可使用。

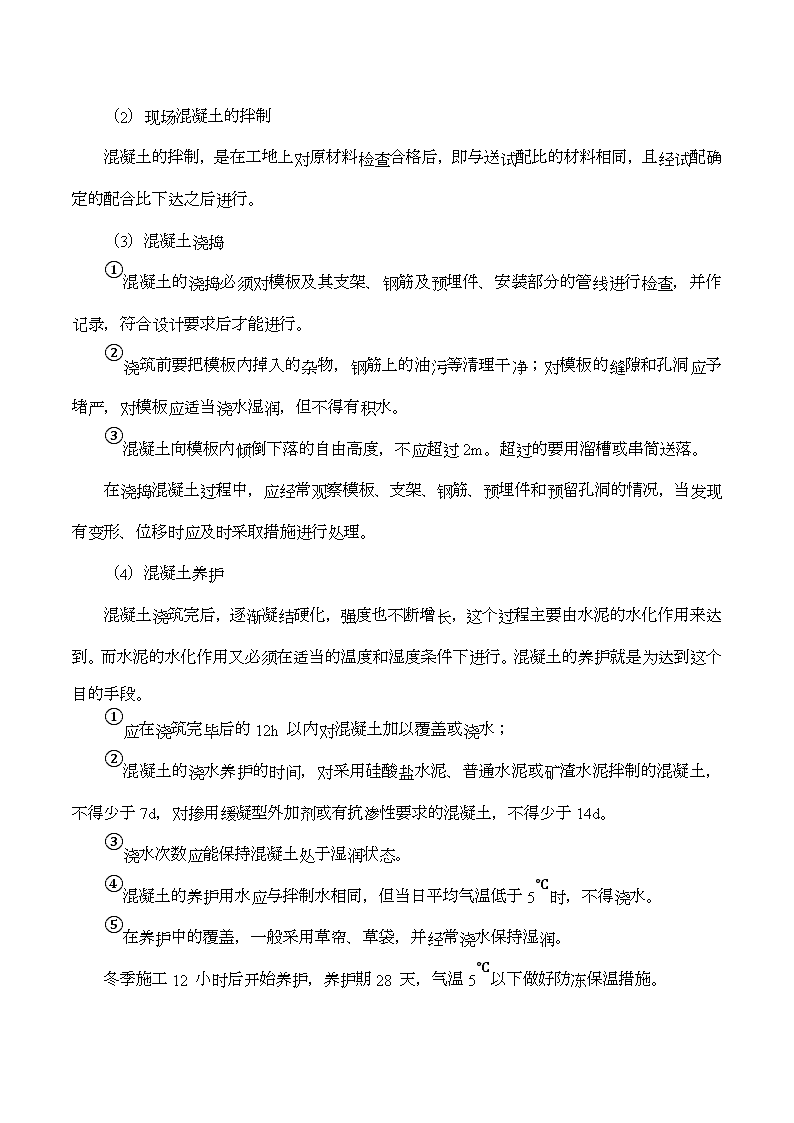

(2)现场混凝土的拌制混凝土的拌制,是在工地上对原材料检查合格后,即与送试配比的材料相同,且经试配确定的配合比下达之后进行。(3)混凝土浇捣①混凝土的浇捣必须对模板及其支架、钢筋及预埋件、安装部分的管线进行检查,并作记录,符合设计要求后才能进行。②浇筑前要把模板内掉入的杂物,钢筋上的油污等清理干净;对模板的缝隙和孔洞应予堵严,对模板应适当浇水湿润,但不得有积水。③混凝土向模板内倾倒下落的自由高度,不应超过2m。超过的要用溜槽或串筒送落。在浇捣混凝土过程中,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、位移时应及时采取措施进行处理。(4)混凝土养护混凝土浇筑完后,逐渐凝结硬化,强度也不断增长,这个过程主要由水泥的水化作用来达到。而水泥的水化作用又必须在适当的温度和湿度条件下进行。混凝土的养护就是为达到这个目的手段。①应在浇筑完毕后的12h以内对混凝土加以覆盖或浇水;②混凝土的浇水养护的时间,对采用硅酸盐水泥、普通水泥或矿渣水泥拌制的混凝土,不得少于7d,对掺用缓凝型外加剂或有抗渗性要求的混凝土,不得少于14d。③浇水次数应能保持混凝土处于湿润状态。④混凝土的养护用水应与拌制水相同,但当日平均气温低于5℃时,不得浇水。⑤在养护中的覆盖,一般采用草帘、草袋,并经常浇水保持湿润。冬季施工12小时后开始养护,养护期28天,气温5℃以下做好防冻保温措施。

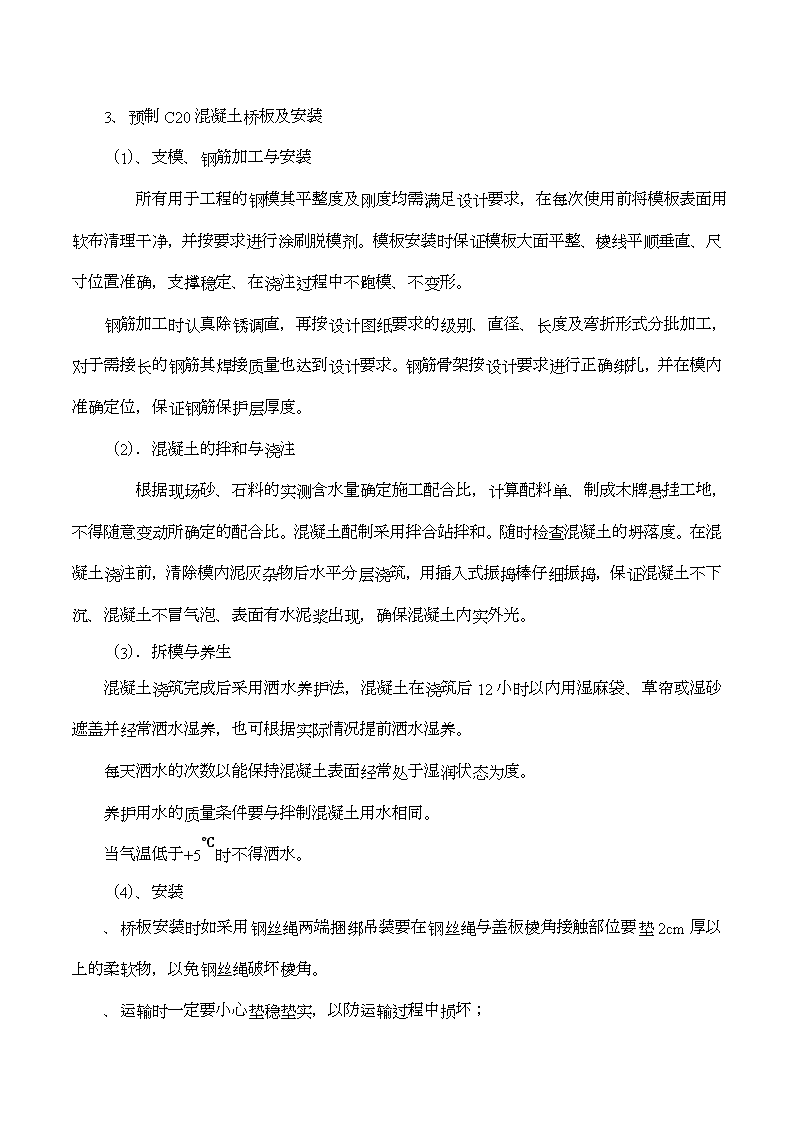

3、预制C20混凝土桥板及安装(1)、支模、钢筋加工与安装所有用于工程的钢模其平整度及刚度均需满足设计要求,在每次使用前将模板表面用软布清理干净,并按要求进行涂刷脱模剂。模板安装时保证模板大面平整、棱线平顺垂直、尺寸位置准确,支撑稳定、在浇注过程中不跑模、不变形。钢筋加工时认真除锈调直,再按设计图纸要求的级别、直径、长度及弯折形式分批加工,对于需接长的钢筋其焊接质量也达到设计要求。钢筋骨架按设计要求进行正确绑扎,并在模内准确定位,保证钢筋保护层厚度。(2).混凝土的拌和与浇注根据现场砂、石料的实测含水量确定施工配合比,计算配料单、制成木牌悬挂工地,不得随意变动所确定的配合比。混凝土配制采用拌合站拌和。随时检查混凝土的坍落度。在混凝土浇注前,清除模内泥灰杂物后水平分层浇筑,用插入式振捣棒仔细振捣,保证混凝土不下沉、混凝土不冒气泡、表面有水泥浆出现,确保混凝土内实外光。(3).拆模与养生混凝土浇筑完成后采用洒水养护法,混凝土在浇筑后12小时以内用湿麻袋、草帘或湿砂遮盖并经常洒水湿养,也可根据实际情况提前洒水湿养。每天洒水的次数以能保持混凝土表面经常处于湿润状态为度。养护用水的质量条件要与拌制混凝土用水相同。当气温低于+5℃时不得洒水。(4)、安装、桥板安装时如采用钢丝绳两端捆绑吊装要在钢丝绳与盖板棱角接触部位要垫2cm厚以上的柔软物,以免钢丝绳破坏棱角。、运输时一定要小心垫稳垫实,以防运输过程中损坏;
、在安装过程中如用撬杠等进行撬、别等要对盖板采取保护措施,避免混凝土表面、棱角受到破坏。、盖板缝隙填塞之前要在板底固定缝隙底模,底模要确保牢固不漏浆,填塞混凝土前要做试验。细石混凝土可以参加微膨胀水泥。、如底面有色差或污染,在安装前应进行打磨清理,保证外观颜色一致。混凝土挡土墙工程1、基槽挖土方:本工程挖基槽土方采用人工配合挖掘机进行开挖。挖基配合墙体施工分段进行,先测量放线,定出开挖中线及边线,起点及终点,设立标桩,注明高程及开挖深度,用1m3反铲挖掘机开挖,多余的土方装车外运弃土。在施工过程中,应根据实际需要设置排水沟及集水抗进行施工排水,保证工作面干燥以及基底不被水浸。2、地基处理:当挖基发现有淤泥层或软土层时,需进行换土处理,报请监理工程师批准后,才能进行施工。3、垫层施工:根据设计图纸现浇钢筋砼挡土墙。基底铺20公分厚碎石垫层,并用打夯机夯入地基土。以增加基底摩擦系数。混凝土挡土墙的基础垫层为C10砼垫层。4、钢筋安装:现浇钢筋基础先安装基础钢筋,预理墙身竖向钢筋,待基础浇灌砼完后且砼达到后,进行墙身钢筋安装。预制钢筋砼挡土墙的基础钢筋分二次安装,第一次安装最底层的钢筋,基础达到一定强度,安装好预制墙身后,再安装第二阶的基础钢筋。5、现浇砼基础:按挡土墙分段长,整段进行一次性浇灌,在清理好的垫层表面测量放线,立模浇灌。
6、现浇墙身砼:现浇钢筋砼挡土墙与基础的结合面,应按施工缝处理,即先进行凿毛,将松散部分的砼及浮浆凿除,并用水清洗干净,然后架立墙身模板,砼开始浇灌时,先在结合面上刷一层水泥浆或垫一层2—3公分厚的1:2水泥砂浆再浇灌墙身砼。墙身模板采用光面七夹板拼装,竖枋用8×10cm枋间距为40cm,用钢管作围楞,用8×10cm的木枋作斜撑进行支撑,侧模用ф16的螺栓对拉定位,螺栓间距为80cm,螺栓穿孔可采用内径为20—25cm的硬塑料管,拆模时,将螺栓拔出,再用1:2水泥砂浆堵塞螺栓孔,墙身模板视高度情况分一次立模到顶和二次立模的办法,一般4米高之内为一次立模,超过4米高的可分二次立模,亦可一次立模。当砼落高大于时,要采用串筒输送砼入模,或采用人工分灰,避免砼产生离析。砼由砼搅拌站加工,用砼运输车运至现场,在墙顶搭设平台,用吊机吊送砼至平台进行浇灌,砼浇灌从低处开始分层均匀进行,分层厚度一般为30cm,采用插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的倍,并与侧模保持5—10cm的距离,切勿漏振或过振。在砼浇灌过程中,如表面泌水过多,应及时将水排走或采取逐层减水措施,以免产生松顶,浇灌到顶面后,应及时抹面,定浆后再二次抹面,使表面平整。砼浇灌过程中应派出木工、钢筋工、电工及试验工在现场值班,发现问题及时处理。砼强度件制作应在现场拌和地点或浇灌地点随机制取,每工作班应制作不少于2组试件(每组3块)。砼浇灌完进行收浆后,应及时洒水养护,养护时间最少不得小于7天,在常温下一般24小时即可拆除墙身侧模板,拆模时,必须特别小心,切莫损坏墙面。7、伸缝缩、沉降缝及泄水孔的处理现浇灌钢筋砼挡土墙的伸缩缝和沉降缝宽2cm(施工时缝内夹2公分厚的泡沫板或木板,施工完后抽出木板或泡沫板)从墙顶到基底沿墙的内、外、顶三侧填塞沥青麻丝,深15cm。挡土墙泄水孔为ф10cm的硬质空心管,泄水孔进口周围铺设50×50×50cm碎石,碎石外包土工布,下排泄水孔进口的底部铺设30cm厚的粘土层并历夯实。
'
