- 23.11 KB
- 14页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

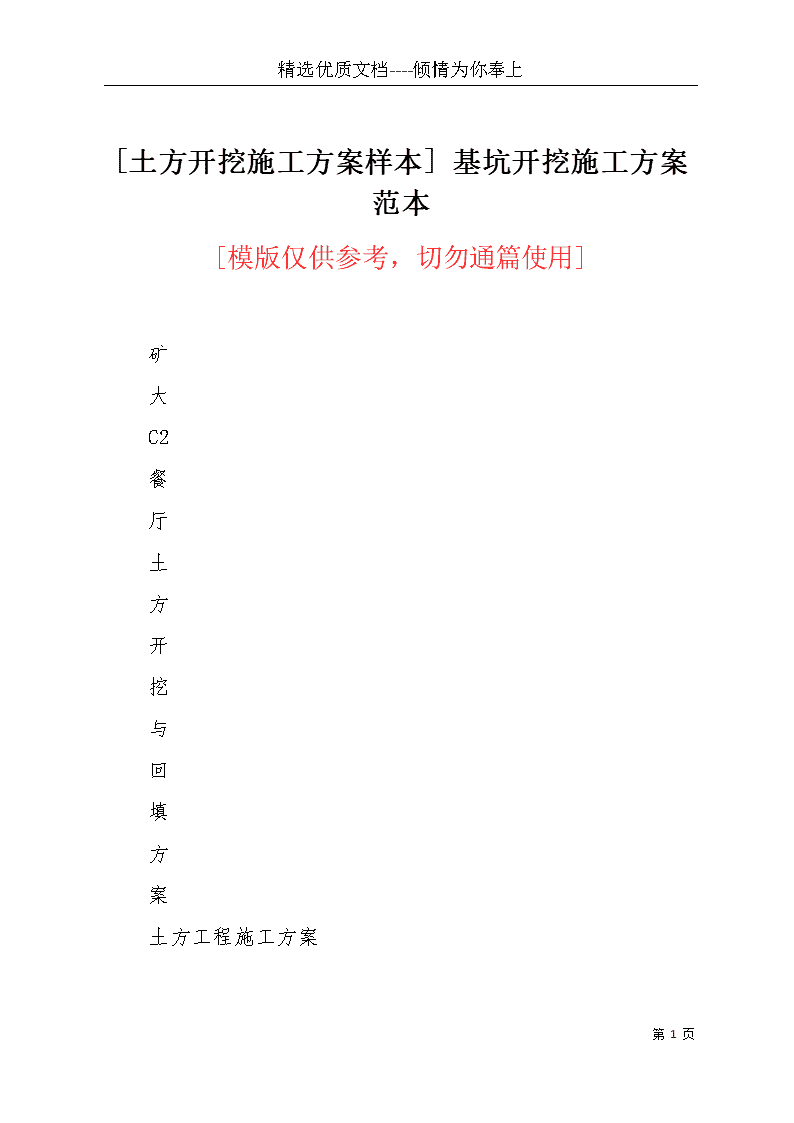

'精选优质文档----倾情为你奉上[土方开挖施工方案样本]基坑开挖施工方案范本[模版仅供参考,切勿通篇使用]
矿
大
C2
餐
厅
土
方
开
挖
与
回
填
方
案
土方工程施工方案
第14页

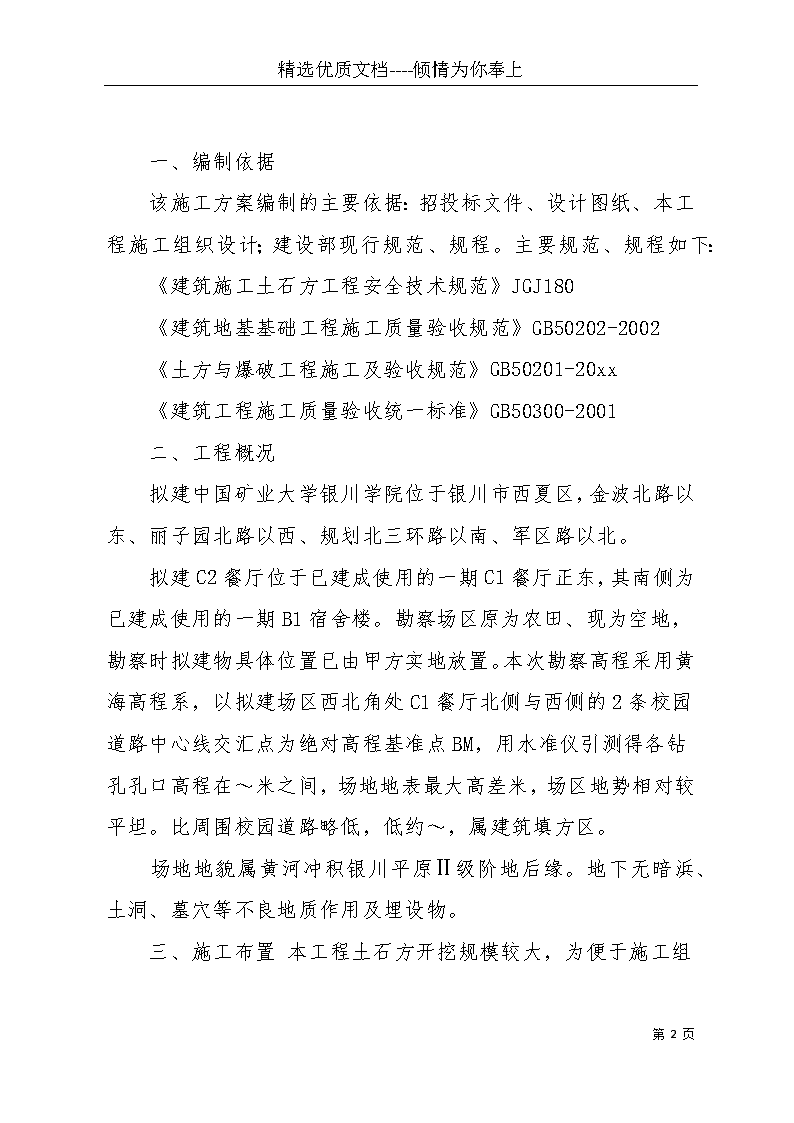

精选优质文档----倾情为你奉上 一、编制依据
该施工方案编制的主要依据:招投标文件、设计图纸、本工程施工组织设计;建设部现行规范、规程。主要规范、规程如下:
《建筑施工土石方工程安全技术规范》JGJ180
《建筑地基基础工程施工质量验收规范》GB50202-2002
《土方与爆破工程施工及验收规范》GB50201-20xx
《建筑工程施工质量验收统一标准》GB50300-2001
二、工程概况
拟建中国矿业大学银川学院位于银川市西夏区,金波北路以东、丽子园北路以西、规划北三环路以南、军区路以北。
拟建C2餐厅位于已建成使用的一期C1餐厅正东,其南侧为已建成使用的一期B1宿舍楼。勘察场区原为农田、现为空地,勘察时拟建物具体位置已由甲方实地放置。本次勘察高程采用黄海高程系,以拟建场区西北角处C1餐厅北侧与西侧的2条校园道路中心线交汇点为绝对高程基准点BM,用水准仪引测得各钻孔孔口高程在~米之间,场地地表最大高差米,场区地势相对较平坦。比周围校园道路略低,低约~,属建筑填方区。
场地地貌属黄河冲积银川平原Ⅱ级阶地后缘。地下无暗浜、土洞、墓穴等不良地质作用及埋设物。
三、施工布置第14页

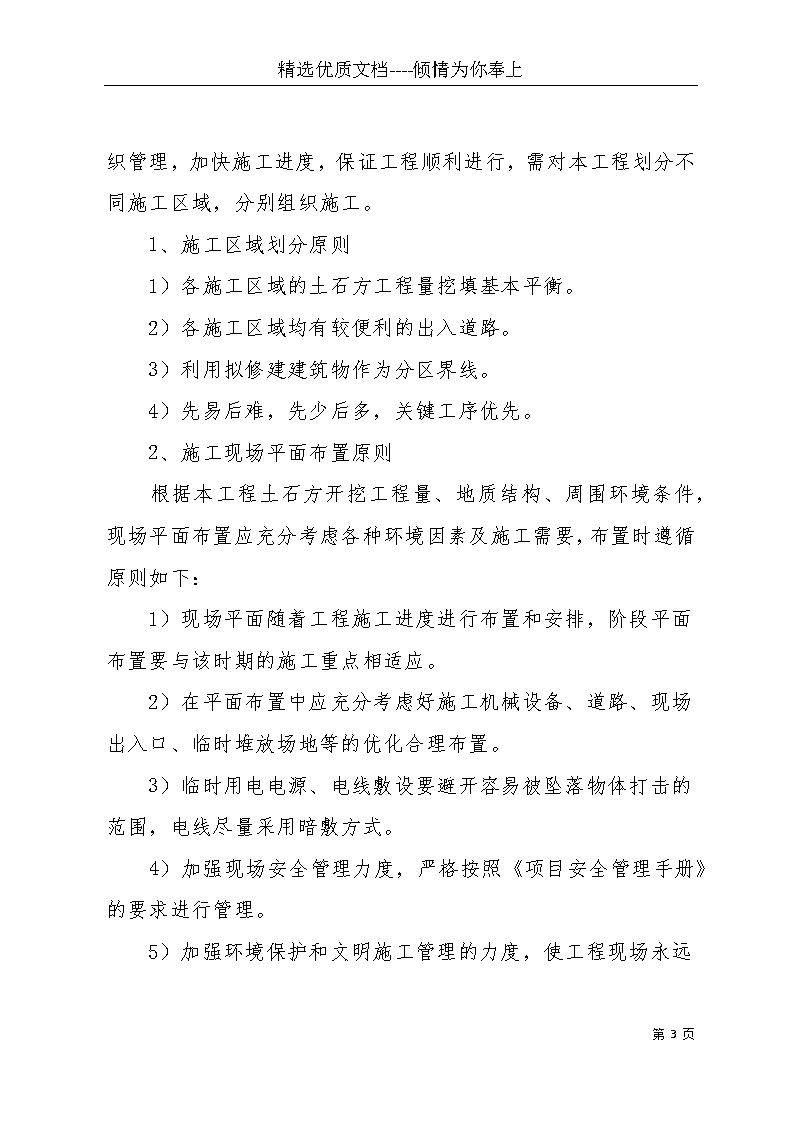

精选优质文档----倾情为你奉上本工程土石方开挖规模较大,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。
1、施工区域划分原则
1)各施工区域的土石方工程量挖填基本平衡。
2)各施工区域均有较便利的出入道路。
3)利用拟修建建筑物作为分区界线。
4)先易后难,先少后多,关键工序优先。
2、施工现场平面布置原则
根据本工程土石方开挖工程量、地质结构、周围环境条件,现场平面布置应充分考虑各种环境因素及施工需要,布置时遵循原则如下:
1)现场平面随着工程施工进度进行布置和安排,阶段平面布置要与该时期的施工重点相适应。
2)在平面布置中应充分考虑好施工机械设备、道路、现场出入口、临时堆放场地等的优化合理布置。
3)临时用电电源、电线敷设要避开容易被坠落物体打击的范围,电线尽量采用暗敷方式。
4)加强现场安全管理力度,严格按照《项目安全管理手册》的要求进行管理。
第14页
精选优质文档----倾情为你奉上 5)加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态。
6)设置便于大型运输车辆通行的现场道路并保证其可靠性。
四、施工条件
现场临水、临电布置就近取水、取电,排水就近排至现场已建临时排水沟。降水、护坡料场暂时布置在场地西侧。
土石方开挖布置顺序
1)、测量人员根据设计图纸,测量出土石方开挖平面控制范围,放出土石方开挖上下口线。
2)、测量人员必须证件齐全,并经经理部相关部门核实后方可施工。
五、施工准备
1)技术准备工作
a落实项目部土石方施工组人选,组建强有力的土石方施工队伍,并落实
参与本项目土石方施工作业的机械设备。
b组织工程技术人员熟悉施工图纸,编制详细的挖土、运土、弃土施工作业方案,进行技术、安全、防火培训,做好技术、安全交底工作。
C原始地形地貌方格网测量,土石方开挖工程量计算,运土、弃土工程量计算。
第14页
精选优质文档----倾情为你奉上 d落实弃土场,运土路线。
e编制文明运土、弃土实施办法。
2)施工准备工作
a全面检修进场施工机械设备,以保证施工前设备运转正常。b编制土石方开挖施工进度计划,安排施工顺序。
c土石方开挖专业施工队伍入场,并进行岗前培训和教育。
d材料、机械设备等入场计划安排工作,使之满足连续施工的要求。
3)现场准备工作
a测设标高控制网。
b测设、划定土石方开挖范围,设置施工范围围蔽。
c测设、划定、修建土石方开挖施工道路、土石方运输道路。d架设动力和照明线路,接通施工用水管路。
e进出场口设置冲洗设备、沉砂池。
f办理施工报建手续和其它有关手续。
六、土方开挖方案
1开挖边线确定:
第14页
精选优质文档----倾情为你奉上 首先,测量人员根据业主提供的控制点,定出本工程基坑轴线;然后按基底砼垫层外边线每边加工作面600㎜定出基坑开挖下口线,再按1:放坡开挖;消防废水收集池等稍深基坑采用二级放坡开挖,首先按二级放坡加中间平台宽度和坑底工作面宽度放出基坑开挖上口线,按照开挖边线1:1放坡开挖至深基坑的中部,即▽米处,然后扣除1000mm宽的中间平台放出下一级边坡开挖边线,最后继续按照开挖边线1:1放坡开挖至坑底设计标高。在具体基坑开挖过程中结合开挖实际深度定出开挖上口线,并撒灰线标记开挖边线及变坡位置。
2开挖方法:
1)、机械挖土,随挖土随修整边坡。在开挖至距离坑底500mm以内时,测量人员抄出500mm水平线,在基槽底钉上水平标高小木桩,在基坑内抄若干个基准点,拉通线找平,预留300mm土层人工清理。
2)、机械开挖至最后一步时,测量人员随即放出基础承台线,由人工挖除300mm预留土层,并清理整平,及时进行垫层的浇筑,防止基底土水份蒸发损失,导致土体积膨胀。
3开挖注意事项:
1)、坑底及坡顶四周做好排水措施,在地面设置截水沟,基坑内设集水井,采用明排水的方法,沿坑底周围开挖300W*300H排水沟,使水流入
第14页
精选优质文档----倾情为你奉上 1000L*1000B*1000H集水井,用水泵排到业主要求的雨水沉砂池,最后排到雨水沟内。防止雨水及地下水浸泡基土,每日及雨天例行检查土壁稳定情况,在确定安全情况下方可继续工作。
2)、机械开挖过程中以及停置和进出场应注意安全,随时配合挖运土做好现场清洁工作,做到文明施工。
4异常情况处理:
开挖过程中,施工人员要随时注意观察基坑土质变化及边坡稳定情况,出现异常情况,立即报告。
场内如有暗浜或软弱夹层,应将於泥全部清除干净,用砂石分层夯实至设计标高;
开挖过程中如遇滑坡迹象,应立即暂停施工,报告业主并主动采取应急措施,在转移工人的同时,将滑坡现场进行封锁;测量人员根据滑坡迹象设置观测点,以便观测坡体平面及竖向位移,为应急措施提供重要的原始资料。
5土方回填:
1)回填土前应将基坑底或地坪上的垃圾等杂物清理干净,肥槽回填前,必须清理到基础底标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
2)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高可采用翻松,晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
第14页
精选优质文档----倾情为你奉上 3)回填应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。
4)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓的“水夯”法。
5)深浅两基槽回填时,应先填夯深基坑,填至浅基坑相同标高时,再与浅基础一起填夯。如必须分别填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2。上下层错缝距离不小于m。
6)回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管道两侧填土夯实。并应由管道两侧同时进行,直至管顶m以上时,在不损坏管道的情况下,方可采用哇式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。
7)修整找平,填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土夯实。
七、质量技术组织措施
第14页
精选优质文档----倾情为你奉上 建立以项目经理为负责人的质量保证体系。开工前组织全部进场人员学习施工方案,熟悉图纸及地质状况,对机械操作手进行技术交底,要求掌握施工的技术要点。每一道工序开工前,学习规范要求,精心施工。完工后,进行严格自检,不合格者坚决返工,按国际ISO9002认证标准与要求进行全过程的质量管理。
土
方回
1标高+0-50水准仪检查
2长度、宽度-0由设计中心向两边拉尺量
3边坡坡度不允许坡度尺检查
八、主要管理措施
1.安全管理及防护技术措施
按照我公司职业健康安全管理手册、程序文件严格对现场安全防护进行控制。现场成立安全领导小组,工地设专职安全员,全面负责安全生产及各种安全教育活动,由工程部组织有关部门对现场进行经常性检查,发现隐患及时组织人员整改。保证无重大事故。
第14页
精选优质文档----倾情为你奉上 场内按各阶段施工情况在进出口和危险区挂宣传画、色标、标牌及标语,各种防护部位防护到位。各种标牌应挂齐,并挂在醒目部位处,符合OHSAS18001标准。
基坑的防护
1)土方开挖要探明地下管网,防止发生意外事故;
2)在距基坑边米周围用φ48钢管设置两道护身栏杆,立杆间
距4米,高出自然地坪米,埋深米.基坑上口边1米范围内不许堆土、堆料和停放机具。各施工人员严禁翻跃护身栏杆。基坑施工期间设警示牌,夜间加设红色灯标志;
3)基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时
要接稳后再松手;
4)坑下人员休息要远离基坑边及放坡处,以防不慎;
5)施工机械一切服从指挥,人员尽量远离施工机械,如有必要。
先通知操作人员,待回应后方可接近。
8.2施工现场场容管理措施
1)施工现场执行“谁主管,谁负责”的原则,工地项目经理对施工现场管理工作全面负责,一切与建设工程施工活动有关的单位和个人,必须服从管理。
第14页
精选优质文档----倾情为你奉上 2)现场施工道路为砼路面,保持畅通,禁止路面堆放材料、设备;雨季有可行的排水措施,配备4寸潜水泵10台,现场设置排水沟,及时将现场雨水排入原有雨水管道;
3)进入现场的土方机械及材料不用时要堆放整齐,不得混乱。
每天安排专人保持现场的整洁;
4)进入施工现场的所有人员必须佩带安全帽,非施工人员不准进入施工现场;
5)各种机械定期保养,机械操作人员建立岗位责任制,做到持证上岗,严禁无证操作;
6)天气干燥时,现场适量洒水,减少扬尘;
7)施工现场全体管理人员佩带胸卡。
2.环境保护措施:
1)土方由合格的运输单位施工,并签订运输合同,在合同中明确公司的坏境要求。在现场出入口设专人清扫车轮,并拍实车上或严密遮盖,运载工程土方最高点不超过车辆槽帮上沿50CM,边缘不高于车辆帮上沿10CM,严禁沿途遗洒。并安排专人负责清扫道路。
2)施工现场干燥时,应洒水润湿,以防尘土飞扬;
3)施工材料不得堆放在施工道路上,以保证运输通畅;
3.现场消防保卫管理措施
第14页
精选优质文档----倾情为你奉上 1)在施工现场建立防火领导小组、义务消防员、治保会、社会综合治理小组,设一名领导干部具体负责消防保卫工作,并建立每月召开一次例会制度。
2)施工现场工作坚持“预防为主,防消结合”的工作方针,认真贯彻《中华人民共和国消防法》和江苏省的《消防条例》,逐级落实防火责任制,利用多种形式对员工进行广泛的宣传教育,做到人人重视消防工作;同时将消防保卫工作纳入生产管理议事日程,与生产同计划、同布置、同检查、同落实、同评比。
3)参加施工的所有人员,入场前都要进行“四防”教育和考试。坚持每月和重大节日、社会政治活动工人员做到制度明确、安全生产、文明施工。
4)现场采用非易燃材料做临设,前教育一次,学习现场的各项规章制度和国家法规,使每一个施施工现场的生活、加工、仓储、办公室与在施工程分开设置;
5)易燃、剧毒物品分类专库管理,严格进出6)加强现场明火作业管理,严格用火审批制度库手续,进行易燃、易爆化学危险品操作时,必须保证通风良好,禁止与电气焊等明火作业交叉操作。。现场用火证,统一由保卫负责人员签发,并有书面安全防火技术交底。
第14页
精选优质文档----倾情为你奉上 7)现场设吸烟区,在明显位置贴吸烟管理要求和标志,配备烟头容器和灭火器材,吸烟应到吸烟区,现场其它地方禁止吸烟。
8)现场架设照明线路及安装各种电器设备,必须由正式电工操作。
非电工人员不准操作;
9)施工现场消防器材统一由保卫人员检查,保证灭火器材完好有效,不准他人擅自乱移、乱用;施工现场道路宽度不低于m。
10)对现场的要害部位及成品保护工作,坚持“谁主管、谁负责,谁施工、谁负责”的原则,把责任落实到人,根据现场实行情况,采取减少出入口,分片控制出入人员,具体办法由保卫人员负责制定。
九、验槽
基坑开挖完毕清理好以后,在基础施工前,监理单位须组织放大镜单位、设计单位、建设单位共同进行验槽,以检查基坑开挖的质量和地基土与设计情况是否一致。
验槽的主要内容和方法如下
1)检查基坑开挖的长、宽尺寸及开挖深度是否正确,边坡坡度是否偏陡。
第14页
精选优质文档----倾情为你奉上 2)观察槽壁土层分布情况及走向,初步判断是否已挖到设计所要求的土层,特别要注意观察土质是否与地质资料相符,是否需要进行处理。
3)观察有没局部异常现象,如有,则要会同设计等有关单位处理。
4)验槽时对构重要部位,即受力较大或沉降灵每的部拉,要做出详细记录。
上海宝冶建设有限公司土方开挖施工方案
-10-第14页'
您可能关注的文档
- 土方开挖施工方案及对策.doc
- 基坑支护及土方开挖施工方案及对策.doc
- 厂房工程土方开挖施工方案及对策.doc
- 土方开挖施工方案及对策及对策样本.doc
- 污水处理厂土方开挖施工方案.docx
- 土方开挖施工方案6.doc
- 中宽带热轧厂柱基深承台土方开挖施工方案.docx
- 2021年土方开挖施工专项施工方案.doc
- 沟槽土方开挖施工方案设计
- 基坑土方开挖施工组织设计及对策.doc
- 基坑土方开挖施工设计方案及对策.doc
- 土方开挖施工工艺
- 土方开挖施工方(修改)
- 土方开挖施工准备
- 土方开挖施工合同81635
- 土方开挖施工合同81635(二)
- 土方开挖施工(正式09年4月20日)
- 深基坑土方开挖施工方案
