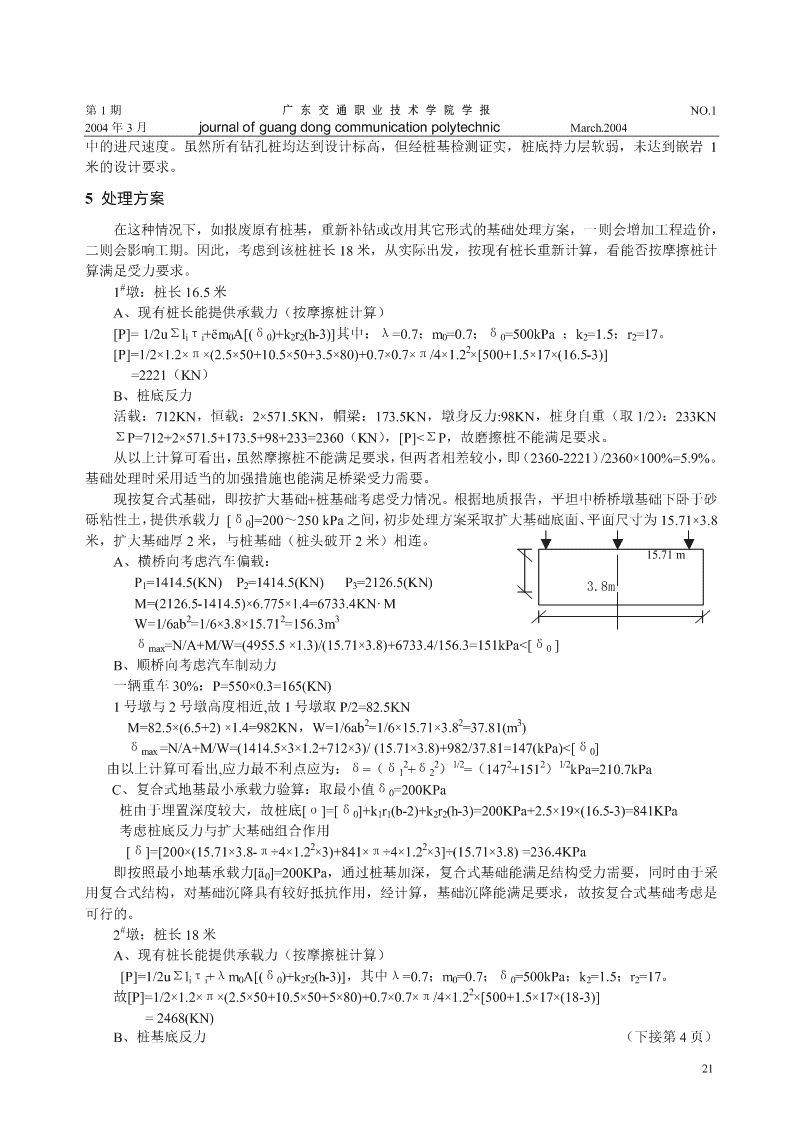

'第1期广东交通职业技术学院学报NO.12004年3月journalofguangdongcommunicationpolytechnicMarch.2004文章编号:1671-8496(2004)01-0020-03桥梁桩基施工后不满足设计要求时的验算和处理12陈宇,王宁(1.广东广韶高速公路有限公司,广东广州510420;2.广东省长大公路工程有限公司,广东广州510620)摘要:本文论述了桥梁桩基施工后在不满足设计要求的情况下,提出的验算和处理方法。关键字:桥梁桩基验算处理中图分类号:U445文献标识码:ACheckingComputationsandDisposalWhentheBasicConstructionoftheBridgeDoesn’tmeettheNeedoftheProject12CHENYu,WANGNing(1.GuangdongGuangshaoHighway.Ltd,Shaoguang510420,China;2.ChangDaroadandbridgelimitedcompanyofGuangdongprovince,Guangzhou510100,China)Abstract:Thisarticleisaboutthecheckingcomputationsanddisposalwhenthebasicconstructionofthebridgedoesn’tmeettheneedoftheproject.Keyword:Bridge;Basic;Checking-computations;Disposal1引言京珠国道是北京至珠海的国家重点工程,是北京至珠海国道主干线,系首都北京连接华中、华南的主骨架公路,其中粤境汤塘至太和段作为京珠国道主干线的重要组成部分,北接甘塘至汤塘终点,通过粤北、湖南、湖北、河南、河北等地往北至北京,南接广州至珠海,在广东省乃至我国中南部地区公路网中的地位十分重要。汤太段,起于汤塘(K251+900),经龙潭、鳌头、民乐、棋杆、神岗、北兴、钟落潭、良田至太和(K301+140),全长55.232公里,工程概算2197770453元,工期4年。2平坦中桥概况平坦中桥(K259+116.5)位于汤太段龙潭境内,上构为3-13米预应力空心板,下部桥台为U型桥台##配扩大式基础。1、2墩采用柱式墩配桩基,设计要求桩基嵌岩不少于1米,桥台扩大基础座落在砂砾粘性土层,设计要求基底承载力需达到250KPa以上。3地质情况根据地质钻探报告,平坦中桥地质情况,由上而下依次为砂砾粘性土、粘性土、强风化花岗岩、弱风化花岗岩。4施工情况####平坦中桥1、2墩设计为钻孔灌注桩,设计桩径ö1.2米,1墩桩长16.5米,2墩桩长18米,其中##1、2、墩桩基在施工过程中,施工单位以设计桩长和泥浆循环渣样作为终孔依据,而忽略了钻桩过程收稿日期:2004-01-13作者简介:陈宇(1974-),男,助理工程师研究方向:桥梁施工20
第1期广东交通职业技术学院学报NO.12004年3月journalofguangdongcommunicationpolytechnicMarch.2004中的进尺速度。虽然所有钻孔桩均达到设计标高,但经桩基检测证实,桩底持力层软弱,未达到嵌岩1米的设计要求。5处理方案在这种情况下,如报废原有桩基,重新补钻或改用其它形式的基础处理方案,一则会增加工程造价,二则会影响工期。因此,考虑到该桩桩长18米,从实际出发,按现有桩长重新计算,看能否按摩擦桩计算满足受力要求。#1墩:桩长16.5米A、现有桩长能提供承载力(按摩擦桩计算)[P]=1/2uΣliτi+ëm0A[(δ0)+k2r2(h-3)]其中:λ=0.7;m0=0.7;δ0=500kPa;k2=1.5;r2=17。2[P]=1/2×1.2×π×(2.5×50+10.5×50+3.5×80)+0.7×0.7×π/4×1.2×[500+1.5×17×(16.5-3)]=2221(KN)B、桩底反力活载:712KN,恒载:2×571.5KN,帽梁:173.5KN,墩身反力:98KN,桩身自重(取1/2):233KNΣP=712+2×571.5+173.5+98+233=2360(KN),[P]<ΣP,故磨擦桩不能满足要求。从以上计算可看出,虽然摩擦桩不能满足要求,但两者相差较小,即(2360-2221)/2360×100%=5.9%。基础处理时采用适当的加强措施也能满足桥梁受力需要。现按复合式基础,即按扩大基础+桩基础考虑受力情况。根据地质报告,平坦中桥桥墩基础下卧于砂砾粘性土,提供承载力[δ0]=200~250kPa之间,初步处理方案采取扩大基础底面、平面尺寸为15.71×3.8米,扩大基础厚2米,与桩基础(桩头破开2米)相连。15.71mA、横桥向考虑汽车偏载:P1=1414.5(KN)P2=1414.5(KN)P3=2126.5(KN)3.8mM=(2126.5-1414.5)×6.775×1.4=6733.4KN·M223W=1/6ab=1/6×3.8×15.71=156.3mδmax=N/A+M/W=(4955.5×1.3)/(15.71×3.8)+6733.4/156.3=151kPa<[δ0]B、顺桥向考虑汽车制动力一辆重车30%:P=550×0.3=165(KN)1号墩与2号墩高度相近,故1号墩取P/2=82.5KN223M=82.5×(6.5+2)×1.4=982KN,W=1/6ab=1/6×15.71×3.8=37.81(m)δmax=N/A+M/W=(1414.5×3×1.2+712×3)/(15.71×3.8)+982/37.81=147(kPa)<[δ0]221/2221/2由以上计算可看出,应力最不利点应为:δ=(δ1+δ2)=(147+151)kPa=210.7kPaC、复合式地基最小承载力验算:取最小值δ0=200KPa桩由于埋置深度较大,故桩底[σ]=[δ0]+k1r1(b-2)+k2r2(h-3)=200KPa+2.5×19×(16.5-3)=841KPa考虑桩底反力与扩大基础组合作用22[δ]=[200×(15.71×3.8-π÷4×1.2×3)+841×π÷4×1.2×3]÷(15.71×3.8)=236.4KPa即按照最小地基承载力[ä0]=200KPa,通过桩基加深,复合式基础能满足结构受力需要,同时由于采用复合式结构,对基础沉降具有较好抵抗作用,经计算,基础沉降能满足要求,故按复合式基础考虑是可行的。#2墩:桩长18米A、现有桩长能提供承载力(按摩擦桩计算)[P]=1/2uΣliτi+λm0A[(δ0)+k2r2(h-3)],其中λ=0.7;m0=0.7;δ0=500kPa;k2=1.5;r2=17。2故[P]=1/2×1.2×π×(2.5×50+10.5×50+5×80)+0.7×0.7×π/4×1.2×[500+1.5×17×(18-3)]=2468(KN)B、桩基底反力(下接第4页)21

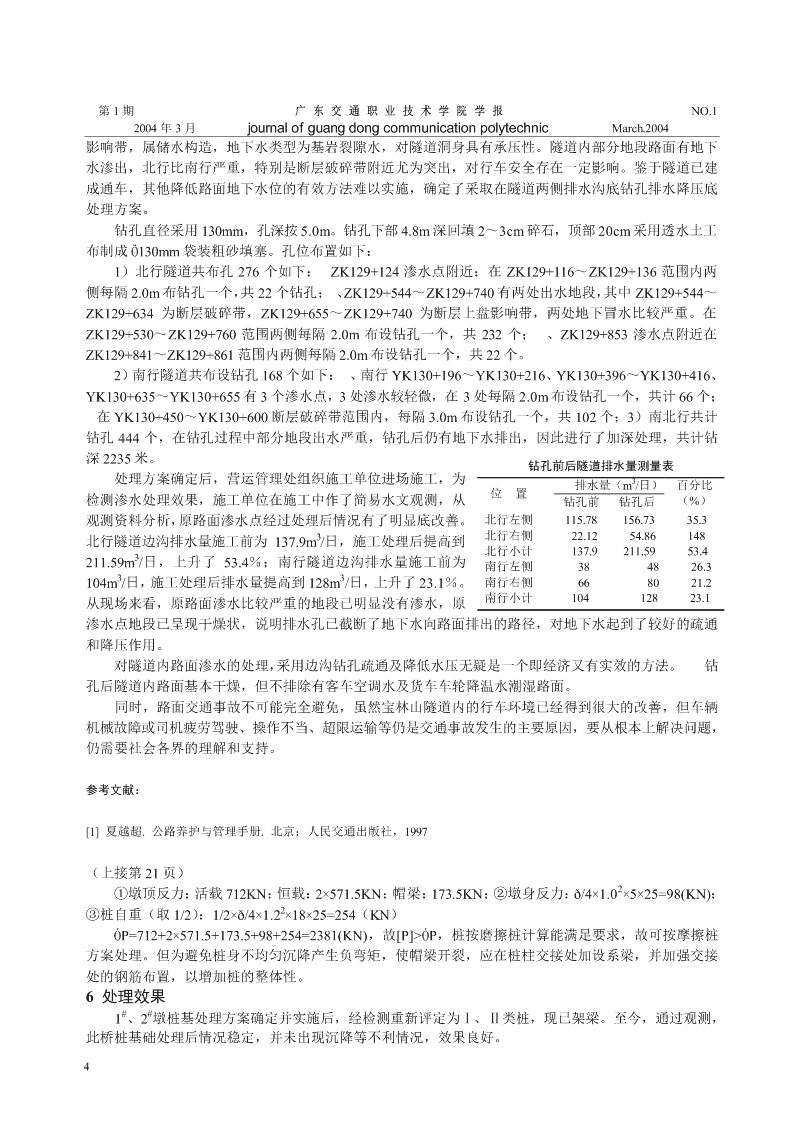

第1期广东交通职业技术学院学报NO.12004年3月journalofguangdongcommunicationpolytechnicMarch.2004影响带,属储水构造,地下水类型为基岩裂隙水,对隧道洞身具有承压性。隧道内部分地段路面有地下水渗出,北行比南行严重,特别是断层破碎带附近尤为突出,对行车安全存在一定影响。鉴于隧道已建成通车,其他降低路面地下水位的有效方法难以实施,确定了采取在隧道两侧排水沟底钻孔排水降压底处理方案。钻孔直径采用130mm,孔深按5.0m。钻孔下部4.8m深回填2~3cm碎石,顶部20cm采用透水土工布制成Ö130mm袋装粗砂填塞。孔位布置如下:1)北行隧道共布孔276个如下:ZK129+124渗水点附近:在ZK129+116~ZK129+136范围内两侧每隔2.0m布钻孔一个,共22个钻孔;、ZK129+544~ZK129+740有两处出水地段,其中ZK129+544~ZK129+634为断层破碎带,ZK129+655~ZK129+740为断层上盘影响带,两处地下冒水比较严重。在ZK129+530~ZK129+760范围两侧每隔2.0m布设钻孔一个,共232个;、ZK129+853渗水点附近在ZK129+841~ZK129+861范围内两侧每隔2.0m布设钻孔一个,共22个。2)南行隧道共布设钻孔168个如下:、南行YK130+196~YK130+216、YK130+396~YK130+416、YK130+635~YK130+655有3个渗水点,3处渗水较轻微,在3处每隔2.0m布设钻孔一个,共计66个;在YK130+450~YK130+600断层破碎带范围内,每隔3.0m布设钻孔一个,共102个;3)南北行共计钻孔444个,在钻孔过程中部分地段出水严重,钻孔后仍有地下水排出,因此进行了加深处理,共计钻深2235米。钻孔前后隧道排水量测量表处理方案确定后,营运管理处组织施工单位进场施工,为3排水量(m/日)百分比位置检测渗水处理效果,施工单位在施工中作了简易水文观测,从钻孔前钻孔后(%)观测资料分析,原路面渗水点经过处理后情况有了明显底改善。北行左侧115.78156.7335.33北行右侧22.1254.86148北行隧道边沟排水量施工前为137.9m/日,施工处理后提高到北行小计137.9211.5953.43211.59m/日,上升了53.4%;南行隧道边沟排水量施工前为南行左侧384826.333104m/日,施工处理后排水量提高到128m/日,上升了23.1%。南行右侧668021.2南行小计10412823.1从现场来看,原路面渗水比较严重的地段已明显没有渗水,原渗水点地段已呈现干燥状,说明排水孔已截断了地下水向路面排出的路径,对地下水起到了较好的疏通和降压作用。对隧道内路面渗水的处理,采用边沟钻孔疏通及降低水压无疑是一个即经济又有实效的方法。钻孔后隧道内路面基本干燥,但不排除有客车空调水及货车车轮降温水潮湿路面。同时,路面交通事故不可能完全避免,虽然宝林山隧道内的行车环境已经得到很大的改善,但车辆机械故障或司机疲劳驾驶、操作不当、超限运输等仍是交通事故发生的主要原因,要从根本上解决问题,仍需要社会各界的理解和支持。参考文献:[1]夏越超.公路养护与管理手册.北京:人民交通出版社,1997(上接第21页)2①墩顶反力:活载712KN;恒载:2×571.5KN;帽梁:173.5KN;②墩身反力:ð/4×1.0×5×25=98(KN);2③桩自重(取1/2):1/2×ð/4×1.2×18×25=254(KN)ÓP=712+2×571.5+173.5+98+254=2381(KN),故[P]>ÓP,桩按磨擦桩计算能满足要求,故可按摩擦桩方案处理。但为避免桩身不均匀沉降产生负弯矩,使帽梁开裂,应在桩柱交接处加设系梁,并加强交接处的钢筋布置,以增加桩的整体性。6处理效果##1、2墩桩基处理方案确定并实施后,经检测重新评定为Ⅰ、Ⅱ类桩,现已架梁。至今,通过观测,此桥桩基础处理后情况稳定,并未出现沉降等不利情况,效果良好。4'
