- 365.50 KB
- 19页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'*****教工住宅楼CFG桩基施工组织设计编制:审核:*****20年月日XX

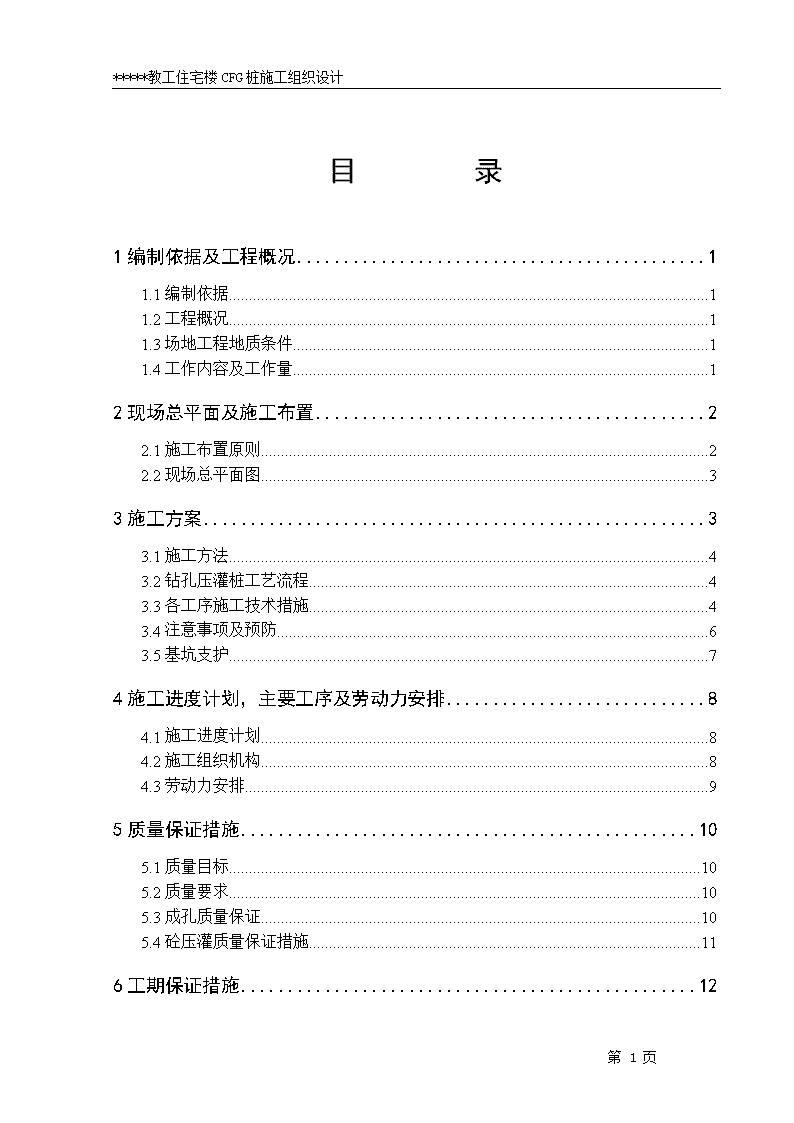

*****教工住宅楼CFG桩施工组织设计目录第1页*****教工住宅楼CFG桩施工组织设计1编制依据及工程概况11.1编制依据11.2工程概况11.3场地工程地质条件11.4工作内容及工作量12现场总平面及施工布置22.1施工布置原则22.2现场总平面图33施工方案33.1施工方法43.2钻孔压灌桩工艺流程43.3各工序施工技术措施43.4注意事项及预防63.5基坑支护74施工进度计划,主要工序及劳动力安排84.1施工进度计划84.2施工组织机构84.3劳动力安排95质量保证措施105.1质量目标105.2质量要求105.3成孔质量保证105.4砼压灌质量保证措施116工期保证措施12第2页第2页

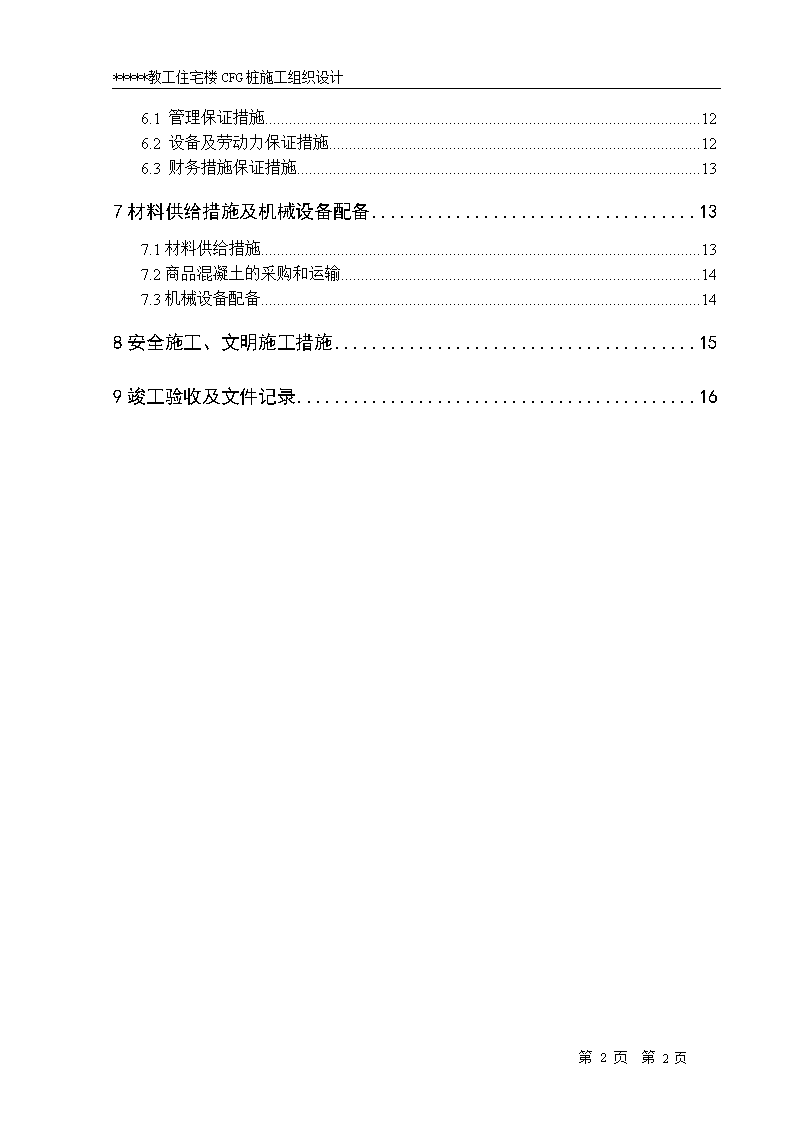

*****教工住宅楼CFG桩施工组织设计6.1管理保证措施126.2设备及劳动力保证措施126.3财务措施保证措施137材料供给措施及机械设备配备137.1材料供给措施137.2商品混凝土的采购和运输147.3机械设备配备148安全施工、文明施工措施159竣工验收及文件记录16第2页第2页*****教工住宅楼CFG桩施工组织设计第2页第2页
*****教工住宅楼CFG桩施工组织设计****教工住宅楼CFG桩基施工组织设计1编制依据及工程概况1.1编制依据①3号住宅楼基础结构平面布置图(广州智海建筑工程技术有限责任公司)。②《建筑桩基技术规范》(JGJ94—94)。③水泥粉煤灰碎石桩(CFG桩)复合地基设计、施工与验收规范验收技术规范。中国建筑科学研究院企业标准(QY2001—1)。1.2工程概况拟建住宅楼,剪力墙结构。地基处理采用素砼CFG桩,桩径φ400,有效桩长7.0m,桩身砼强度为C10,采用商品混凝土,桩间距1.3m,单桩承载力≥300KN,桩数560根。复合地基的桩顶与基础之间设置200mm厚褥垫层。褥垫层材料用碎石或卵石,最大粒径不大于20mm,压实系数≥0.95。1.3场地工程地质条件见本工程《岩土工程勘察报告》。1.4工作内容及工作量基坑开挖及土方外运;基坑边坡挂网喷面支护施工;第16页第16页
*****教工住宅楼CFG桩施工组织设计完成CFG素混凝土灌注桩560根。施工内容包括:桩位测放、钻机移位就位、钻孔、压灌混凝土,成孔泥渣外运、桩间土开挖及外运,桩头凿除。卵石或碎石褥垫层施工。2现场总平面及施工布置2.1施工布置原则施工布置首先满足工程施工要求,各工序间尽量减少相互影响,同时又要保证它们之间结合紧密,保证施工的连续性。由于场地位于西安南郊小寨闹市中心,离周围大学教近,对环境要求比较高,施工时应注意,将对影响周边居民生产生活环境的噪音、安全和污染影响减小到最低限度。场地内施工实行封闭式管理,严禁工人在工作时间以外于场地外乱串,并由项目经理负责对此进行专项管理。第16页第16页
*****教工住宅楼CFG桩施工组织设计2.2现场总平面图见上图。3施工方案本工程土方工程采用日产日立牌反铲挖掘机挖土方,人工修坡清底,配自卸汽车运土方的施工方案。基坑支护工程采用挂网喷面施工支护方案。CFG桩施工:采用CFG18型桩机,砼采用商品混凝土,商品混凝土强度等级为C10;配合一台40型砼输送泵,砼添加泵送剂,采用泵送压力灌注。泥渣外运采用挖掘机装车,自卸汽车外运泥渣。人工破除桩头浮浆。桩间土方开挖采用小铲挖掘机挖土方人工清理桩周土方及基底土方。褥垫层施工采用机械配合人工铺填,平板振动器振捣密实。3.1施工方法第16页第16页
*****教工住宅楼CFG桩施工组织设计CFG桩成孔机械采用CFG18型桩机,具体施工方法为钻机就位对中后开始钻孔,待钻至设计标高后,不进尺空转2~3分钟,然后开始压灌砼,压灌成桩时,边泵送砼边提拔钻具,待砼面高于设计桩顶面0.5m,压灌结束,在将桩顶周边土铲除后(防止土掉入桩内砼之中),拔离钻具,移动桩机此时单桩施工完毕。3.2钻孔压灌桩工艺流程施工准备→测放桩位→材料准备、钻机就位→钻孔→压灌砼至桩顶标高→及清理桩顶周边土→移机至下一根桩。3.3各工序施工技术措施3.3.1测定点位a、测量仪器必须要有定时检测报告,依据建设方提供的坐标及高程控制点测放轴线桩位及标高.并由专人负责该工序。b、钻机就位前应进行桩位复测,并经建设方和监理方在定位放线纪录表中验收、签字后,方可开钻。c、每个桩位钻孔前应测出其地面实际高程,计算出应钻深度,砼灌注高度。3.3.2成孔a、钻机就位调整平稳,作业人员应从钻机正面与侧面两个相互垂直方向,进行垂直度检查,保证钻具垂直,并将钻头锥尖对准桩位中心点。开钻前质检员复核桩位,检查钻头直径及安装对位质量,同时检查两侧阀门应关闭自如,成孔阶段应保证钻头两侧阀门密闭。第16页第16页
*****教工住宅楼CFG桩施工组织设计b、启动电机,旋转钻具进行成孔施工,作业人员应从钻具两侧垂直方向,检查成孔时的垂直度,发现偏斜及时调整,以确保钻孔的垂直度。c、成孔施工采用连续工作制,无故不得停钻,施工过程中作好施工原始记录。d、成孔达到设计深度后,不进尺空转2~3分钟。成孔钻出的土应及时清理,以保证场地道路畅通、平整,便于钻孔压灌钻机转移作业及压灌成桩桩顶控制。3.3.3商品混凝土1)由商品混凝厂家运至现场,现场技术员检测混凝土外观及质量,并测定塌落度,坍落度要求为180~220mm。2)混凝土强度检查现场取样制作试块,送有资质单位测定其抗压强度。混凝土抗压强度必须符合设计要求。3.3.4压灌砼a、压灌砼开始时,先不提钻,用泵车先打3~4次砼,使钻杆(导管)中砼具有一定的高度。b、压灌成桩时,边泵送砼边提拔钻具,输送泵每泵一次,钻具的提升高度需按试桩确定的提升量进行控制。c、压灌成桩过程中提钻与输送砼应自始至终密切配合,钻具底端出料口不得高于孔内砼的液面(一般孔内砼面应高于出料口1.0m)压灌成桩必须一次连续灌注完成。d、施工过程中,施工人员应认真填写各种记录表格,要及时、可靠、准确,有关人员应及时在表格上签字。第16页第16页
*****教工住宅楼CFG桩施工组织设计3.4注意事项及预防a、缩径、断桩现象当遇到含水砂质粉土、粉细砂地层,如施工时压灌桩料输送与提拔钻具配合不当。压灌桩料输送压力与提拔钻具速度不匹配时,易出现缩径、断桩现象。b、灌桩穿透现象当遇到含水砂质粉土、粉细砂地层,桩间距较小,压灌桩又连续顺序施工,如施工时压灌桩输送与提拔钻具配合不当,压灌砼输送压力过大或过小,易造成已施工完成的邻桩和在施工桩出现穿透现象,从而造成桩体塌陷,影响成桩质量。此现象除严格按照施工参数要求进行控制外,在场地条件许可情况下,应采取间隔跳打方法施工。c、堵管现象商品砼不满足施工配合比要求,商品砼塌落度较小,商品砼没有及时压灌(待用时间过长)都可能导致压灌成桩中出现堵管现象。查明原因,加以控制即可解决堵管问题。此外由于施工过程中因故产生暂时停顿(时间在2小时以上),压灌管内砼的塌落度发生改变,砼产生初凝等导致堵管,此种情况施工中应尽量减小停顿时间,若停顿时间过长时,事先应将管内砼清除,并对管道加以清洗,保证管内畅通无阻。d、停电预防若遇停电检修,甲方应提前通知,以便作好预防措施,停电时间不得超过45分钟,甲方备用发电机。第16页第16页
*****教工住宅楼CFG桩施工组织设计3.5基坑支护3.2.1施工工艺本工程基坑较浅,采用挂网喷面的支护方法。钢筋挂网采用绑扎,机械喷射混凝土法进行砼面板施工。3.2.2施工步骤开挖工作面、修整边坡→铺设、固定钢筋网→喷射混凝土面层→养护。3.2.3开挖工作面、修整边坡土钉支护应严格按设计规定的分层开挖,深度按作业顺序施工,在完成上层作业面的土钉与喷混凝土以前,不得进行下一层深度的开挖。每层不得超过2m。当基坑面积较大时,允许在距离四周边坡12~15m的基坑中部自由开挖。3.2.4铺设、固定钢筋网在喷射混凝土前,面层内的钢筋网片应牢固固定在边壁上,并符合规定的保护层厚度要求。钢筋网片可用插入土中的钢筋固定,在混凝土喷射时应不出现振动。3.2.5喷射混凝土面层(1)喷射混凝土的顺序应自下而上,喷头与受喷面距离宜控制在0.8~1.5m范围内,射流方向垂直指向前方,防止在钢筋背面出现空隙。(2)为保证混凝土喷射厚度达到规定值,可在边壁面上垂直打入短的钢筋作为标志。喷射厚度宜为50~70mm。第16页第16页
*****教工住宅楼CFG桩施工组织设计(3)喷射混凝土强度可用边长100mm立方试块进行测定,制作试块时应将试模底面紧贴边壁,从侧向喷入混凝土,每批至少取1组试件。4施工进度计划,主要工序及劳动力安排本工程工期安排为40日历天,不包括试锚桩检测工期。4.1施工进度计划4.1.1施工前准备安排施工5天,包括:材料进场、临建搭设、人员机械进场、平整场地,土方开挖及外运、基坑挂网喷面。4.1.2试桩施工及养护安排29天完成,其中试桩施工1天完成。包括:CFG成孔,商品混凝土灌注,养护。在试桩养护期后期,进行桩间土开挖,及试桩桩头处理,做好与检测单位的配合。4.1.3工程桩施工安排6天内完成工程桩的施工。在工程桩的养护期后期,进行桩间土开挖,桩头凿除及处理。4.2施工组织机构第16页第16页
*****教工住宅楼CFG桩施工组织设计本公司施工管理在我公司宏观管理上建立现场项目经理部,形成对工程质量、进度及安全实施统一管理的施工管理体系。项目经理部人员见下。项目经理部下设技术组、质检组、材料设备组、安全组和后勤组多级管理体系。本工程由具有丰富理论与实践经验、责任心强、专业水准高的施工管理人员上岗。项目经理部技术部安检部后勤部成孔组钢筋组灌注组安全组质量组质检组运输组机电组维修组施工现场项目经理部组成人员姓名职务职称项目经理二级项目经理技术负责工程师质检负责工程师资料员工程师施工员工程师电工高级工安全员高级工4.3劳动力安排劳动力计划表序号工种桩型人数主要需用时间备注1钻工试桩4开工之日~第5日试桩开工第16页第16页
*****教工住宅楼CFG桩施工组织设计工程桩10第34日~第40日工程桩开工2灌注工试桩4开工之日~第5日工程桩15第24日~第40日3普工20开工之日~第4日5质量保证措施认真阅读设计图纸和有关资料规范,透彻领会设计意图和施工原理。根据图纸验线验点。5.1质量目标(1)桩基工程全面达验评合格标准。(2)成桩合格率达到100%。(3)消灭断桩等质量事故。5.2质量要求(1)满足设计要求。(2)满足《建筑桩基技术规范》(JGJ94—94)。(3)符合水泥粉煤灰碎石桩(CFG桩)复合地基设计、施工与验收规范验收技术规范。中国建筑科学研究院企业标准(QY2001—1)。5.3成孔质量保证①钻机安装就位,做到准确、水平、稳固,且钻机转盘中心和桩位位于同一铅垂线上。在开钻前,由质检员复核桩位,检查钻头直径及安装就位质量,并经建设方、监理方复核合格后方可开钻。第16页第16页
*****教工住宅楼CFG桩施工组织设计②成孔施工采用连续工作制,无故不得停钻,施工过程中作好施工原始记录。③开钻时取低速慢进的钻进工艺,确保开孔段钻孔的垂直度,钻进过程中如遇到异常情况应立即停钻,分析查明原因,采取处理后方可继续钻进。④采用水准仪视线高法控制设计桩底标高。⑤合理安排施工顺序,使成孔余土就近堆放且不影响后续桩的施工。⑥成孔质量标准:孔径误差<20㎜,孔深误差<100㎜,垂直度≤1%。5.4砼压灌质量保证措施①配备责任心强的收料员,对每一批次进场的水泥,进行验收质量和供应商提供的水泥检验报告单;砂石应检查含泥量是否超标以及石子粒径是否在0.5~2㎝的范围内,若不满足要求应拒收。②为本工程专门配置一台混凝土输送泵。混凝土输送泵的出料量为40m3/h。③砼浇灌前应抽查商品混凝土塌落度二次。④钻进结束后,应立即压灌砼。⑤浇注砼连续进行,不得无故中断。⑥每工作台班制作砼试块不少于一组,制作好的砼试块及时拆模养护。5.5土方开挖质量标准基坑和场地的基土土质必须符合设计要求,并严禁扰动。允许偏差项目见下表。第16页第16页
*****教工住宅楼CFG桩施工组织设计土方工程的挖方和场地平整允许偏差值序号项目允许偏差(mm)检验方法123表面标高长度、宽度边坡偏陡+0,-50-0不允许用水准仪检查用经纬仪、拉线和尺量检查观察或用坡度尺检查6工期保证措施6.1管理保证措施1)对各道工序进行合理有序的安排,每道工序制定完成时间,以便检查。2)对工程桩进行编号,对每天要完成的桩号及行车路线进行合理安排。3)各道工序主要负责人应切实按施工计划及完成时间计划作业。4)进行动态管理,前一道工序的延误必须在一定时段内弥补,同时,以下各道工序均应以大局为重,力争本循环补回延误的时间。5)对突遇的影响因素,项目部及时采取应对措施。6.2设备及劳动力保证措施1)按实际工作量的120%配备设备及劳动力。2)对不同岗位,安排相应能力、素质的人力。3)严格要求岗位的人,切实做到人尽其责。6.3财务措施保证措施1)备足必要的生产资金。第16页第16页
*****教工住宅楼CFG桩施工组织设计2)做出切实合理的资金使用计划。3)落实生产资金使用计划,对不同情况进行及时调整。施工过程中各工序合理安排、交叉作业,每天24小时连续作业,人员实行二班倒,以确保按投标工期完成本工程施工。7材料供给措施及机械设备配备7.1材料供给措施(1)主要材料必须对供货方进行考察,达到合格者准许供货。(2)进入现场的材料都要按规定进行检验。凡质量有问题,检验不合格者,坚决退货。(3)工程中的钢材(支护施工用)及商品混凝土质量是直接影响工程质量的主要因素,要保证材料质量不出现任何问题,首先是建立现场的检查验收管理制度。(4)材料员对所进的材料按质量要求进行验收,有质量问题的材料严禁进入现场,坚决堵塞不合格材料混杂在已检验合格的材料中。(5)有出厂材质合格证明的钢材送到现场后,试验员要在甲方或现场监理见证人在场地情况下,截取钢材试件和焊接试件,送到法定检验单位进行拉力试验及焊接性能测试。(6)混凝土质量按如下项目进行检查商品混凝土进场后,要对外观质量检查,并在施工现场测量混凝土坍落度,必要时制作砼试块以检查混凝土强度是否合格。7.2商品混凝土的采购和运输第16页第16页
*****教工住宅楼CFG桩施工组织设计(1)混凝土采用陕西宏基生产的商品混凝土,坍落度为180~220㎜,机动翻斗车水平运输。(2)施工所用的商品混凝土必须符合图纸的规定,商品混凝土必须有出厂合格证,现场检查商品混凝土的塌落度必须符合规范要求。(3)商品混凝土的原材料必须符合以下要求:水泥:必须有水泥出厂质量证明书,及强度及安定性复试报告。砂:含泥量不得大于3%,其颗粒尺寸符合规范要求,为中粗砂。必须有细粗料试验报告。且级配及含泥量符合规范要求。石:采用卵石,其规格为0.5~4㎝,含泥量不得大于1%。必须有粗料试验报告。含泥量、级配、压碎指标、风化石含量、针片状石含量等指标符合规范规定。水:拌制混凝土宜用饮用水。(4)现场检查商品混凝土质量,各种组成材料应混合均匀、颜色一致,无离析现象。(5)商品混凝土在施工现场应按下列规定进行检查:商品混凝土进入施工现场要对外观质量检查,并在施工现场测量混凝土坍落度,必要时制作砼试块以检查混凝土强度是否合格。检查商品混凝土的质量保证资料。7.3机械设备配备第16页第16页
*****教工住宅楼CFG桩施工组织设计序号名称型号数量检修情况1长螺旋钻机CFG18型1台良好2砼输送泵机HBT40A型1台良好3挖掘机0.8m31台良好4装载机XJL—40型1台良好5经纬仪DJ6型1台(年检合格)6水准仪DS3型1台(年检合格)7自卸汽车东风8台良好其它配套和辅助设备若干8安全施工、文明施工措施①工地成立安全文明生产小组,组长由项目经理担任。严格按照省级文明工地标准要求,进行文明施工。设专职安全员,负责工地的安全检查与监督工作,安全小组成员若发现施工隐患时,有权立即责令停工,待采取适当措施消除隐患后方可继续施工。②所有机械操作人员应严格遵守建筑机械施工安全操作规程。③设备机械的安全装置必须处于良好的状态,要经常维修检查,保证施工需要。对裸露的传动系统应设防护罩。④上班前不准喝酒,进入施工现场必须戴好安全帽,高空作业系好安全带。工作时必须思想集中,认真操作,注意观察设备机具的运行情况,防止发生人员伤害及机械事故。⑤工地配专职电工1人,非电工人员不得进行电器设备检修和线路安装等工⑥夜间施工应有良好的照明设施,现场须有代班人员,处理一切问题。第16页第16页
*****教工住宅楼CFG桩施工组织设计9竣工验收及文件记录本工程每道工序必须实施下道工序对上道工序的验收制度,技术质检组当班人员在自检的基础上会同监理进行验收。根据市建设工程质量安全监督站对竣工资料整理的要求,我公司应向建设方提交如下资料:商品混凝土质量保证资料砼抗压强度试验报告、统计分析评定坍落度测量记录CFG桩钻孔及混凝土灌注记录施工安全、技术交底书施工高程点引测记录施工放线依据说明配合比设计通知单工作联系单建筑工程开、竣工报告工程移交单施工许可证营业执照施工组织设计监理通知、会议记录竣工图第16页第16页'
