• 250.00 KB
  • 51页

冲击钻孔桩基施工方案(改后)

  • 51页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

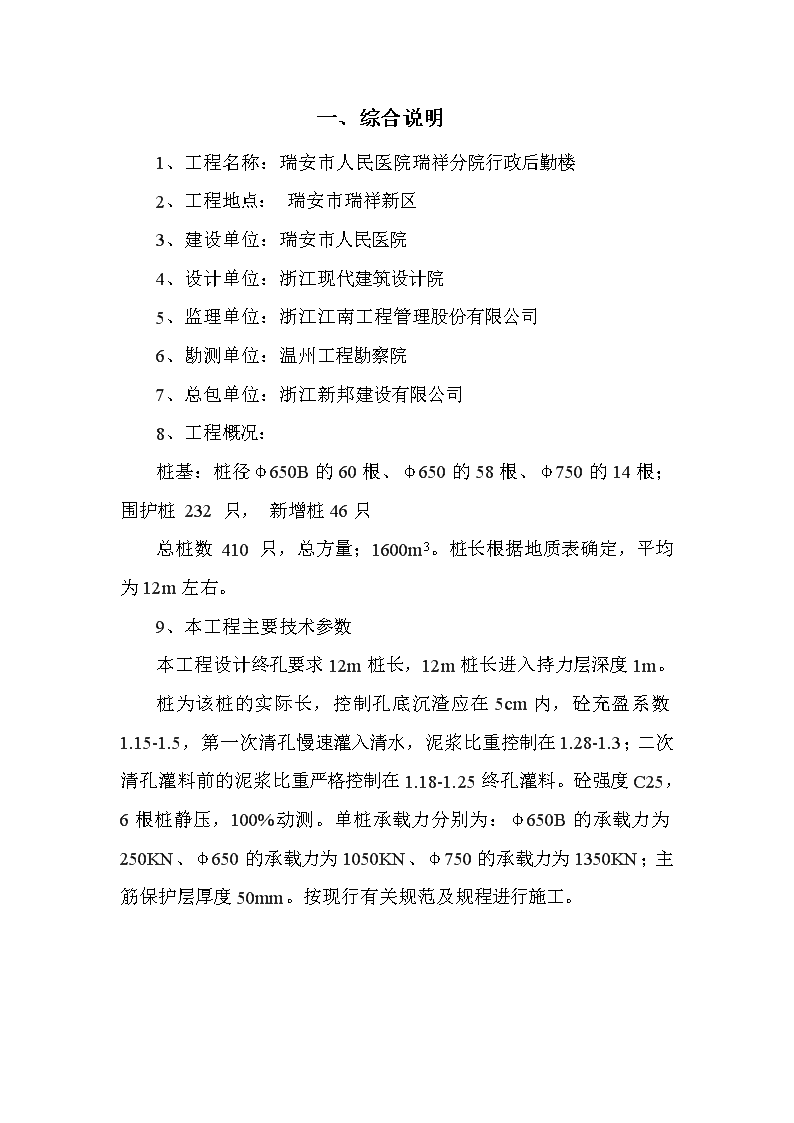

'一、综合说明1、工程名称:瑞安市人民医院瑞祥分院行政后勤楼2、工程地点:瑞安市瑞祥新区3、建设单位:瑞安市人民医院4、设计单位:浙江现代建筑设计院5、监理单位:浙江江南工程管理股份有限公司6、勘测单位:温州工程勘察院7、总包单位:浙江新邦建设有限公司8、工程概况:桩基:桩径φ650B的60根、φ650的58根、φ750的14根;围护桩232只,新增桩46只总桩数410只,总方量;1600m3。桩长根据地质表确定,平均为12m左右。9、本工程主要技术参数本工程设计终孔要求12m桩长,12m桩长进入持力层深度1m。桩为该桩的实际长,控制孔底沉渣应在5cm内,砼充盈系数1.15-1.5,第一次清孔慢速灌入清水,泥浆比重控制在1.28-1.3;二次清孔灌料前的泥浆比重严格控制在1.18-1.25终孔灌料。砼强度C25,6根桩静压,100%动测。单桩承载力分别为:φ650B的承载力为250KN、φ650的承载力为1050KN、φ750的承载力为1350KN;主筋保护层厚度50mm。按现行有关规范及规程进行施工。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 工程量统计表类别桩径(㎜)桩长(m)桩数(根)单桩砼量(m3)砼量小计(m3)钢筋笼主筋加强筋螺旋筋单桩小计(T)小计(T)长度(m)规格规格规格试桩650B310ф14ф14@2000ф8@250650310ф14ф14@2000ф8@250工程桩6507410ф14ф14@2000ф8@2507505612ф14ф14@2000ф8@250合计1600㎡constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 桩基施工组织机构图工程项目经理部公司经理室七机六机五机三机二机一机施工员电工机修班钢筋制作组砼浇灌组材料员技术员质安员项目副经理生产负责人项目副经理技术负责人桩基项目经理部constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 二、地质条件根据温州工程勘察院提供的《岩土报告》显示,其它层情况见下表:三、管理目标(一)质量目标严格按设计图纸和有关技术规范施工,确保本工程施工质量合格。(二)安全文明生产目标严格按安全文明施工方案及安全文明施工有关规范组织施工,杜绝重大安全事故,创标化工地。(三)工期目标科学组织,确保合同工期100个施工日历天完成整个桩基工程量,含试桩工期,力争提前。四、施工总平面布置constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 施工平面布置按省有关规定进行布置。(一)临时设施考虑本工程施工地较为狭窄,因此办公室、门卫室、临时仓库及钢筋棚设在工地内,工人生活设施及食堂靠宿舍后边,请参平面布置。(二)施工现场施工情况1、本工程成孔后,采用商品砼进行输送到孔内灌注成桩。2、钢筋笼制作和焊接在现场实地加工安装。3、泥浆外运采用汽车外运,有利于施工。(三)施工用水施工用水采用山体地表水,设置2个清水池。施工现场布置φ60分管接至各泥浆池。(四)施工用电计划表如下:序号机械名称功率(KW)数量(台)功率合计备注1钻机(冲击)4562702BXT-65F电焊机113333泥浆泵3DNL2261324回浆泵7.56455切割机1.211.26排水泵141147大灯1000110008照明灯1.0066用电变压器要求业主提供310KW一台。总用电量按下式计算Σ1constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 P=1.05×(K1K1+ΣP2×K2)COSψP为总用电容量KW;P1为电动机额定功率270KWP2为电焊机额定功率33KWCOSψ取0.80;K1取0.5;K2取0.5303P=1.05×(0.5+0.5×110)=266.610.8经计算P266.61KW,注专用冲击钻使用,整个工程配电用量约900KW要求。(五)、泥浆生产系本工程拟进6台工程钻机,泥浆生量大,生产废浆量多,需及时运至场外,安排一个容量600m3储浆池,其余六台灌浆分池分别挖6个,5.0×3.0×1.5的循环池以及场地依法桩机计划6个工作面,分布6条泥浆主沟,宽深为0.8×0.7m,全部成型布置情况参见施工总平面布置图。(六)、临时用电专项布置图中:1、工作接地;2、电气设备外露导电部分;3、保护零线重复接地L1、2、3为三相线,N工作零线,PE为保护零线。五、施工部署constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 划分如下几项内容:一、施工场地平整,道路畅通,水电安装完毕。二、施工场地平面布置,放样复核、核对。三、桩位放样以及护筒口土方开挖。四、桩机进场、管理人员进场、员工进场。五、工程量月计划安排。六、桩位施工进度计划状态变化调度。七、桩位开孔、定界、终孔控制。八、水下砼成桩质量控制。九、下道工序继续进行。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 六、桩基施工方案桩基施工方案(一)1、根据设计及桩基规范要求,结合我公司类似工作经验,结合本工程1—1、3—3的土质,拟采用的施工方案如下:首先投入二台YKC-37桩机进入试桩,待完成后以此桩作指导工作钻进技术参数,然后开始工程桩施工。因本图设计和2001年5月地质参数分析结果,该设计桩个别桩位距已小于3m,相邻桩要进行跳隔施工。考虑到施工现场操作较为狭小,工期较为紧张,围绕穿插流程避免工程桩误工及停电,我方预用甲方1台300KW备用发电机供临时急需。2、工程桩取样判定的岩样和终孔岩样方法及要求,以照反浆取样,绳尺测孔,震感观察方法,岩质判定良好,满足设计后决定终孔,成孔样品取样后分袋加总标号封存保管。桩基施工方案(二)(1)施工准备:、熟识图纸,编好桩位顺序号,进行施工图会审,技术交底。、摸清地质情况,平整场地,清除障碍物线网。、场内地面标高不符合设计要求的,应满填矿渣,压路机压实,做好砼施工道路,搭建操作。、核对座标、高程点、测定施工现场标高,进行定位放样。、安装工地临时用电、水管线路。、测试、检修机具,保证各项机械性能参数满足施工要求。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (2)、组成桩基分项工程施工项目经理部门,安排员工进场,选调有经验骨干力量组成项目部,设项目经理,施工技术员,质量安全监督、后勤材料等职能人员,负责现场施工管理,详见本工程桩基施工组织机械图。上场的劳动力工种人员安排,打桩工18人,砼1个班,5人,电工2人,焊工2人,钢筋工2人。(3)、施工机具进场计划:根据工程量大约计算和工期要求与地质情况计划进场6台冲击钻孔桩机,1台输送泵,电焊机3台。(4)、桩基工程施工场地布置,按场地布置参考,如后勤生活区不够使用,待放大样后另确定。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 七、工程质量控制措施(一)工程质量目标:本工程质量目标为合格,本工程施工达到全部符合施工规范验收标准,工程质量确保合格。(二)质量管理体系:1、我公司按照GB/ISO9002《质量管理和质量标准》,并结合建筑工程建设规范和工程实际情况,详细编制施工质量保证手册。2、建立健全质保体系,加强管理,强化各层次的质量责任制抓好工序质量做起,确保工程质量,形成层层把关,为达到工程质量创杯而努力。(质量管理体系图附后)3、建立以项目经理负责制的质量管理机构,项目经理首先必须把本工程的人员、材料、设备、工艺方法和施工环境五个方面的因素有效地控制好,确保工序投入质量,以保证每道工序质量的稳定,项目经理班子必须全员进驻工地,组成质量管理QC小组。建立健全三检制:即班组检查施工员检查技术负责抽查报监理工程师检查总公司质检科不定期检查。(三)质量检查:项目经理对工程实施全过程、全方位管理,落实岗位责任。按公司技术管理制度的要求做好技术交底,使每个施工人员对总体技术要求明确,对岗位尽职,对质量要求和设计要求有深刻的了解。施工管质量管理体系为:监理工程师甲方(业主、总包)负责人项目经理constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 领导小组质量技术管理手段质量检查管理手段职工质量意识教育优质工程规划制设计文件审核制职工技术培训质量定期、不定期检查制开工竣工报告制隐蔽工程验收制技术交底制QC小组活动工程验收专人制工程质量双检制工序质量三检制质量事故三不放过分级调查、处理制工程材料检验制质量奖惩兑现制总目标:实现优质工程constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 理人员做到认真学习合同文件、质量条款、技术规范和施工规程,按设计图纸,质量标准及监理工程指令进行施工。落实各项质量管理制度,严格按工序施工。具体检查措施如下:1、材料质量检查:钢筋全部采用大型钢厂的正品,每批进场的钢材都要有“质保书”。并按规定进行取样;电焊机械性能必须满足国家标准,有质保书。2、每个孔开孔时,严格执行凭开孔通知单开孔的制度。3、认真做好各种原始记录的施工日记,做好交接班工作,做到准确、整洁、齐全并及时汇总归档,信息反馈,以进一步指导工作。4、制定严格的质量奖罚制度,实行计件与质量风险相结合的工资制度,严格执行先验收后隐蔽的工作程序。5、建立材料质量台帐。6、施工员按技术质量要求布置落实好有关的工序施工顺序。7、质检员和总质检员直接与控制工序质量,办理工序质量检验的具体业务。8、认真执行检查和隐蔽工程签证制度,认真做到上道工序不合格不能进入下道工序施工的原则。9、技术负责人应随时掌握质量动态,一旦发现问题随即研究处理,每道工序的操作者、班子和质检员三者要求百分之百的检查,技术负责人抽查的制度。10、重点的关键部位或薄弱环节的地方设置工序优劣控制点,工序质量控制点的检查必须由专职质检员完成。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 11、现场的测试项目(砼试块、材料复试、钢材焊接试验等)送至试验室为经业主监理认定的检测单位检验,并认真执行见证取样的有关规定。(四)质量保证技术措施:钻孔灌注桩施工工艺要求自开孔后到砼灌注结束止应连续作业,中途尽量不能停工,每台钻机安排两个作业班施工,做到昼夜24小时连续作业。现场备用甲方1台300KW发电机,有专人看管,配足常用配件,保证设备正常运转,保证停电砼灌注时备用。现场准备好各类型成孔,下笼及灌注可能发生事故的处理工具,以便发生事故及时尽快处理。(五)施工工艺流程及动态管理网络图(六)工程质量控制措施:1、施工测量定位(1)、仪器:J2经纬仪1台,DS3—A水准仪1台,50m钢卷尺。(2)、依据规范:严格按照施工测量有关规范标准施工。(3)、定位测量:、开工前会同建设、监理单位做好建筑物各角点的坐标,建筑界限红线,测设及闭合工作,并请有关部门校核。、利用提供的轴线定位,布置施工平面控制网,严格保护各控制点。、测设拟建物的主控点与轴线控制点,每条轴线都要测设两个(五)施工工艺流程及动态管理网络图桩基施工方法经总工批准constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 监理工程师复检布置平面控制网、基准点桩位放样监理工程师复检护筒埋设钻机就位钢材进场监理工程师复检(水平对中)会同监理工程师取样验收监理工程师复检开钻岩面判定钢筋笼制作监理工程师复检终孔监理工程师复检一清提钻下放钢筋笼每节下放者经监理工程师复检下导管监理工程师复检(沉渣泥浆比重)二清灌注砼监理工程师复检(桩顶标高)砼灌注完毕拔导管清理注:每道工序监理工程师复检前均由现场施工管理人员自检后进行。控制点,并用示意图标明位置、尺寸,并在施工现场保护好这些控制点,以便工程竣工验收时复核。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (4)、桩位控制、按照图纸设计要求,进行桩位放设,桩位安设用φ1200、φ1000圆点放样误差不得大于1cm。、护筒挖设前,施工管理人员先进行桩位复测,确认无误后,方可进行挖设。、护筒挖设好后,利用十字丝定出护筒中心,再经施工管理人员复核准确后,马上进行回填密实,误差不得大于1cm。、桩机就位水平后,对中误差不得大于1cm.、严格控制钢筋笼保护层厚度,防止钢筋笼偏位。2、冲击成孔质量控制措施为了对地质资料、检验设备、工艺以及技术要求是否适宜,桩基施工前,宜进行“试成孔”。(1)开孔时,先向护筒内加满泥浆,用小冲程低锤密击,使孔口土层密实。正常冲击时,可加大冲击频率及冲程。(2)粘土层冲击时,冲程宜1~2m,砂砾石层冲击时,冲程宜为2~3m,且勤掏碴。(3)当冲击表面不平基岩或倾斜岩面时,向孔内投入片石,将岩面填平后,再长、短冲程交替冲击,防止产生斜孔。遇到孤石时,用高低冲程交替冲击,将大孤石击碎或挤入孔壁。(4)进入基岩后,每钻进10~30cm应通知监理人员一起到现场取样,及时确定中~微风化岩层界面及终孔验收。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (5)于中~微风化岩层冲击时,冲程为3~4m,不断转动锤头,改变锤头在孔底的冲击位置,防止产生“梅花孔”。(6)冲击成孔过程中,应控制好钢丝绳的松紧度,在钢丝绳上作标记,防止钢筋绳放松过多或太少,放绳太多易成“斜孔”,放绳太少易“打空锤”,损坏冲击机具。(7)经常检查锤头的磨损情况,锤头磨损严重时,须及时修复,保证成孔桩径满足设计要求。(8)冲孔过程中,遇到斜孔、弯孔,、梅花孔、塌孔及护筒周围冒浆等情况时,应停止施工,采取措施后再施工。3、钢筋笼制作及吊放质量措施:(1)钢筋笼制作时,制作人员先熟悉钢筋图。(2)对钢筋笼制作人员进行图纸交底及技术交底。(3)钢筋笼制作主筋、定位箍、螺旋箍筋的间距以及笼长、笼直径、焊接质量,保护层垫块设置,均应符合图纸设计要求及有关规范、标准。对不符合有关标准的成品钢筋笼,严禁运至施工现场。及孔口安放。(4)为防止变形,成形后的钢筋笼堆放高度不应多于层。(5)钢筋笼吊装前,必须检测孔位,无斜孔之后方可吊放。(6)钢筋笼吊装垂直主筋位置对准后,方可焊接。(7)钢筋笼焊接采用单面焊,焊缝要满足10d,且焊缝饱满,经验收合格后方可下放。(8)钢筋笼吊放时,必须慢放,严禁碰撞孔壁,吊放受阻时,严禁强行下放。待查明原因,再采取相应措施。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 钢筋笼吊放受阻原因:A、斜孔:重新下放钻具,垫平对中扫孔。B、钻头直径磨损后偏小:下放新钻头进行扫孔。C、缩劲:重新扫孔。D、钢筋笼对接不垂直:吊起、割后重新焊接。(9)钢筋笼下放应做好下放钢筋笼记录。钢筋笼顶标高控制:根据灌浆平台标高和设计笼顶标高,准确计算吊筋长度,吊筋采用φ14钢筋与桩机平台固定。4、清孔措施(1)清孔设备:第一次清孔:采用钻头上下窜动,正循环清孔;第二次清孔:导管安放,泥浆正循环清孔。(2)检测工具:测锤:(材质:铁,重量为1.0-1.5kg)测绳:(材质:多股细钢丝,直径:2mm)钢卷尺:5m,(用于校正测绳)泥浆比重计(测泥浆比重)、粘度计(测泥浆粘度)(3)具体清孔工艺、方法:清孔工艺:本工程采用二次清孔:第一次在钻至设计要求深度后利用钻头,上下提动,泥浆携带钻碴清孔;安放钢筋笼、导管;然后,用泥浆泵循环第二次清孔。清孔操作方法:第一次清孔,在钻孔至设计深度后马上进行,此时将钻头保持距离孔底20-30cmconstructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 左右上下提动清孔,此时利用大比重(1.30左右)优质泥浆置换孔内泥浆,边清孔边检查孔内出来泥浆性质,手感砂率较小或无,便调节泥浆比重,利用较低浓度(1.15左右)再置换孔内比重泥浆至泥浆比重至1.25以内,停泵检查沉渣,测得孔深达到要求后提钻,再将钢筋笼导管安放孔内。第二次清孔目的是较彻底清除孔底沉渣,采用导管安放孔内,进行清孔,此时应注意操作得当,在清孔过程中要求注意补充低浓度、优质泥浆,以保持孔内水头压力,一般设备安装好,在1小时左右,即会将孔底沉渣清除并达到要求,当泥浆比重调至1.2以下,粘度小于20”后,拆除泥浆管装置,停止清孔,此时应确保砼在30min内进行水下砼灌注。5、人工水下砼灌注质量措施:砼设计强度等级为水下C25,本工程使用商品砼,由南海混凝土公司提供。砼灌注前,必须检查砼配合比报告以及主要材料质保书,复试报告。砼初灌量约为1.5立方,使用隔水栓进行初灌,灌注过程埋管深度为3-10米,最小不得小于1.5米。砼坍落度控制在8-22cm,导管应勤提插捣。灌注砼时间控制在3-4小时,灌注至设计桩顶标高后应超灌2m,以确保桩顶砼质量。砼灌注过程中,随时用测绳测锤检测砼面埋深,再根据砼面埋深来控制拔管数量,至浇灌顶层空孔部分,用矿渣回填。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 桩顶标高控制:利用所测灌浆平台标高推算桩顶至灌浆平台高度利用自制取样器捞取砼样,确定砼面至机台高度,用此法控制砼超灌长度。水下砼灌注是整个施工过程中最关键的环节,往往掌握不好也极易发生事故,以下为事故的预防处理。(1)堵管事故原因与自理或预防导管封闭性差:检查导管连接处胶皮圈是否过松、磨损。导管使用前先做气密性试验。混凝土离析:保证砼配合比与搅拌时间,另在级配中适当添加缓凝剂以延迟初凝时间;添加减水剂以增加砼的和易性和避免其运输及灌注过程中产生离析。导管底插入泥巴:在下放导管时将导管扶正,在测沉渣时应及时测量导管底部是否有泥块进入,若有应采取措施及时清除。泥浆比重过大:在浇注砼前,先用泥浆比重计测量,达到设计要求后方可浇注。操作不当:埋管太深,或插管动作过大,偏心将导管底插入孔壁。(2)防止导管脱离砼面而造成断桩措施:拆除导管前,用测绳测量砼高度,结合理论方量,确保导管拆除后能保证2~6米埋管深度。操作时,导管不能提得过高而脱离砼面。必须记好导管拆除原始记录,防止漏记、多记。八、安全生产及文明施工constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (一)安全管理保证体系:项目经理负责人安全生产委员会安全生产监查手段安全生产管理手段职工安全教育群众活动安全生产检查手段五同时上岗安全教育百日安全无事故活动“三不放过”分级处理事故调查:处理安全技术措施每周安全活动每周安全活动安全生产三检查单位工程安全负责人制特殊工程安全合格证新项目重点安全教育各项安全管理制度安全日累计挂牌各级人员安全生产岗位责任制安全奖惩兑现制度总目标:实现生产无事故注:五同时为计划、布置、检查、总结、评比。(2)建立安全生产责任制constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 项目经理是安全生产第一责任人,对本项目的劳动保护和安全生产员工总的责任。本职安全员对本项目生产负直接责任。项目技术负责人对项目安全生产的技术工作负责。生产班组长对本班组的安全生产负责。工人必须自觉遵守劳动纪律和安全生产规章制度,不违章作业,有权拒绝违章指挥。(三)安全生产技术管理1、安全生产技术管理(1)在桩基工程施工前,必须进行安全技术交底,关有书面技术交底资料,技术交底必须有针对性,根据工程特点和操作人员具体情况而定,技术交底必须全面。(2)做好本工程安全管理基础资料,按建设部颁发的JGJ59-99《建筑施工安全检查标准》进行评定。(3)特殊工种(打桩工、焊工、电工等)必须持证上岗,做好特殊工种作业人员验证记录。(4)认真做好安全检查和隐患整改材料记录和整理工作。(5)打桩班组操作人员必须按审定批准的措施方案和有关安全技术规范进行施工。(6)各项安全设施要进行经常性的检查、维修、确保安全有效。(7)文明管理:工地配备1名标化主管,负责督促检查整个工地文明施工工作。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 进入施工现场,必须佩戴工作卡,门卫室值班人员佩戴执勤标志上岗,外来闲杂人员、职工家属和小孩不得进入作业区域。加强安全保卫工作,外来进出人员要登记。切实做好防盗工作。2、安全检查公司每底到工地安全检查一次。项目部由专职安全员带队每星期检查一次,每星期开一次安全例会,由安全员总结前期安全情况,提出以后管理目标。班前班后检查,做好班组活动记录。做好安全检查记录表。及时发出整改通知单,做到“边检查、边整改”的原则,做好条条有着落,件件有交待,定时间,定措施,确保安全生产。3、安全教育(1)安全教育不得要进行安全知识和安全技能教育,而且要进行安全生产思想和法制教育,管理人员必须先受教育,提高自身的安全生产管理水平,杜绝违章指挥,违章作业的现象发生。(2)凡进入工地的施工人员必须要接受三级安全教育,打桩工、电工等特殊工种必须持证上岗。(3)本工程中,安全教育工作要做到经常化制度化,认真学习国家、公司等有关文件。(四)、安全生产具体措施constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (1)施工现场各类机械设备、线路、道路、料场、泥浆(水池)、钢筋棚及生活设施等要布置合理,保留安全与消防通道,符合安全卫生要求,并要在施工前准备就绪,工地内的危险区域应悬挂“危险”、“禁止通行”等标志牌,或用围栏、盖板等加以防护,夜间应设红灯示警。(2)职工进工应戴安全帽、系好安全带,上班不准穿拖鞋,不准喝酒,交接班应有安全工作内容。(3)施工中应遵守公司规定的安全守则,悬挂安全规章,易发生事故位置应有明显标志牌。(4)开工前现场检查验收,合格后方准施工。(5)现场应配备灭火器材。(6)自然灾害安全措施。本工程施工正处夏秋季节,天气成为安全生产一大隐患,主要来自二个方面:雨、台风。项目部必要采取一些措施,防止因天气原因而导致人身不安全,把自然灾害对生产的破坏降低到最小。注意收听天气预报、关注天气变化,争取主动、预防在事前。高温天气作业时,注意防暑降温,项目部准备一些防暑药品分发给工作人员。雷雨大风时可以先暂停作业,采取一些避雷措施,以防雷击。成立抗台领导小组,密切注意台风动向,在台风到来前把工地所有人员转移到附近楼区,把有关资料转到安全的地方,设备收整绑牢。在保证工人的人身安全,原则上禁止到附近河内游泳。(7)设备安、拆、移的安全措施constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 机构设备必须安装在平整、坚实的场地上,松软的场地必须夯实,加垫基台木和木板。在台架上作业的钻机,必须要有可靠的底盘与台木和台架连接。机械设备必须安装稳固、水平,确保施工中不发生倾斜、移动、沉陷。设备的机械传动(齿轮、方向轴、皮带和加压轮等)的外面,必须安装牢固的防护栏或防护罩,加压轮钢丝绳必须加防护套。平台上铺设的木台厚度不得小于40mm。当铺设钢板时,应有防滑措施:搭架的梯上、工作台及其护栏必须安装牢固、可靠,护栏高度在1.2m以上,滑轮与天车轮必须使用丝绳跳槽的安全挡板。安装、拆卸和迁移塔架必须由机长或技术人员统一指挥;严禁上下抛掷工具、物体、严禁搭架上下同时作业;严禁塔上或高空位置拆装工具和物体;整体竖放塔架时施工人员应离开塔架起落范围。塔架不得靠近输电电线,塔架立起或倒放其侧边缘与输电线路的边线之间必须保持一定安全距离,最小安全距离应小于下表所列数量。电压(KV)<11-1035-110154-220220-360最小安全距离(M)4681015设备迁移时,应先检查并清除障碍物,设专人照看电缆,防止轧损,无关人员撤到安全地带。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 用轨道、滚筒移位的平台,应事先检查轨道、滑轮、滚筒、铜丝绳、支腿油缸等安全情况,移位时应力求平衡、匀速、防止整体倾斜。用汽车装运机械设备时,要放稳绑牢,装卸应由有经验的人指挥,互相配合好,禁止轻车拖运超重设备;人力装卸车,需要足够强度的木板塔跳板。(8)使用机电设备的安全措施各种机电设备安装、使用、维修均应按其说明书的要求进行;电气作业应按其规范进行。机电设备必须建立使用、检查、维护、保养制度;配齐安全防护设备;在工程结束时,及时组织人员对设备进行检查维修,确保安全可靠。机械运转中,不得进行另部件的拆卸和修理;拆洗和检查机械,要防止转动伤人。电气设备的线路必须保持绝缘电阻不得低于0.5mΩ。电缆线路应根据灌注桩平面布置架空或悬挂铺设;固定线路尽量接近桩机施工位置,其应铺设在不被车辆滚轧、人踩、不被管材工件碰撞的明显地方。不得置与泥土和水中;每周必须停电检查一次外层磨损情况,发现问题及时处理;电缆通过临时道路时,应用钢管做护套,挖沟埋设。每个机台设置一个配电柜,柜内应有足够的闸刀开关,空气开关插座,并安装漏(触)电保护器,配电柜应有防雨措施,在使用配电补充的电流量不得超过电气设备的额定值。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 保险盒、熔断器、熔丝必须按规定的规格使用,连续发生熔丝断应查明原因进行处理,严禁将多股熔丝绞合加粗或用钢线,铜丝等其它金属导线代用。电气设备的金属外壳或构架必须根据技术条件采取保护性接地或接零,但同一电网的用电设备不得有的接地、有的接零,不得拆接地、接零装置。夜间施工应有足够的照明,灯具应悬挂或固定在合适的架上,不妨碍作业施工;低村电气设备,如三类电动工具、安全行灯等应有国家标准的GB3805-83《安全电压》范围内使用。检修电器设备和线路时,首先要切断电源,并在开关上挂“有人工作,禁止合闸”的标志牌;如需要工作时,必须有确保安全的措施,并有专人监护,非电工不得从事电气设备的安装与检修工作。当电器设备、线路着火及作业场发生其它火灾时,应立即切断电源,未切断电源前,严禁用水或泡沫灭火器灭火。进行电气焊作业必须严格执行《焊接安全规程》,非焊工不得从事电气焊作业。大风大雨后,要及时对电气设备及线路进行系统检查,停电后应闭总闸,采用应争照明措施。(9)起重作业的安全措施起重作业要由专人指挥,按信号指挥操作。吊车运行前必须停放安全平衡,对支脚地面牢固程度安全限位、保险制动、信号装置进行细检查后再行试吊。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 起重用钢筋丝绳应满足起重工作要求,起重量应按起重曲线确定。起吊过程中应做到“二慢一稳”即起吊慢、回落慢、回转稳。起重机不得在高压下作业,在一侧作业时,其安全距离是:输电线电压为380V时为1.5m,电压为10K时为3m。在吊运的重量起载或吊物捆绑不牢、不稳、吊物上站人、斜歪拉、光线暗淡情况下,吊车禁止运行。使用千斤顶时,必须放置在平整竖实的地方,并用垫土垫平,并注意保险塞飞出伤人。(10)钻进成孔的安全措施挖护筒的深度不得超过3m,土质不稳定时应跟进护筒,挖出的土石应堆放在距孔边缘1.5m以外。孔内有抽水时,要严防漏电事故。冲击钻进成孔时,应注意下列事故:A、冲锤上不得站人,应设防胶管缠张和水龙头掉落的装置。B、升降钻具时应听从孔口指挥,不得用手摸钢丝绳。C、升降钻具时,孔口人员应站在钻具起落范围外。D、孔内埋钻头时严禁超负荷强力起拔钻头。(11)混凝土灌注的安全措施下钢筋笼受阻时,禁止盲目冲墩,禁止施工人员在笼上踩压,以防突然下沉伤人。运输砼的车辆进出应有专人指挥。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 灌浆前孔口周围要铺好安全防护地板,以防人、工具掉入孔内,灌浆时,灌浆车操作人员必须与孔口配合好。灌浆中发生堵管而升降抖动导管时,孔口无关人员应撤至安全地带。工程施工中的安全隐患主要来自天气、用电、机械运转成孔及灌浆施工中,只要全体施工人员齐心协力,照章作业,提高警惕,消除隐患,就能保证安全生产,顺利完成施工任务。(五)文明施工措施本工程以项目经理领导,配备专职主管陈志才,专门负责督促检查整个工地文明施工工作。八、施工进度计划及施工工期保证措施(一)编制依据及原则constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 1、依据设计图纸所提供桩数及工作量,结合本公司设备条件及施工经验。2、安全施工及保证质量原则。3、均衡施工及主要机械、工序连续作业原则。4、抓关键施工环节原则。(二)施工进度计划根据本公司经验及本工程实际情况分析,桩机施工功效如下:试桩:启动2台YKC-37型工程钻机,为满足跳隔施工或相邻桩桩距>4d可同时施工,否则应在上只桩成桩24小时以后施工下一根相邻桩的要求,以每只桩施工成桩需60小时计。工程桩:启支6台YKC-37钻机,每台钻机成孔1只桩需2~3日。(三)本工程工期保证措施1、组织强有力的项目班子,制定详细施工作业设计,确保工程能顺利进行。2、各类原材料提前进场。3、配足备齐各种易磨损机械配件,以便及时更换,尽量减少因机械故障而停工的时间。4、调集经验丰富的纵使人员组成维修班,确保各类机械的完好率。5、保证泥浆外运的及时性和保证汽车运输泥浆的能力,及时清理成孔及清孔的废浆。确保工程不因泥浆运输不及时而拖延工期。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 6、施工过程中各道工序应配合施工班组严格做到先自检合格后再早报质检员检查,以免因检查验收不合格,重新施工而延误下道工序施工。8、桩机成孔施工结束,转至下一根桩施工时,若移动距离过长,采用吊车起吊桩机至该桩位以缩短移机时间。施工组织职能职责表工程概况表constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 工程名称瑞安市人民医院瑞祥分院行政后勤楼建设单位瑞安市人民医院施工单位浙江新邦建设有限公司资质等级壹级监理单位浙江江南工程管理公司资质等级甲级设计单位浙江现代建筑设计院资质等级甲级项目经理王惠祥项目经理资质一级施工员林强泽安全员陈琴省建筑面积8788㎡结构类型框架结构层数地下一层,地上6层;工程造价33672325元开工日期2011年4月19日合同竣工日期2012年6月19日备注项目部主要人员名单表姓名担任职务职称证号、等级徐飞云1号桩机负责人020500221constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 姚作枢2号桩机负责人020700836号桩机负责人桩机操作人员名单1#机徐飞云李玉明2#机姚作枢肖鹏伟3#机李成华王成波5#机李红强李小云6#机魏玉东罗天鹏7#机张海迪李成红8#机9#机电工左芳清钢筋制作焊接黄为淮、刘红成桩基工程承建组织机构工程名称瑞安市人民医院瑞祥分院行政后勤楼constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 建设单位瑞安市人民医院施工单位浙江新邦建设有限公司资质等级壹级监理单位浙江江南工程管理公司资质等级甲级设计单位浙江现代建筑设计院资质等级甲级项目经理王惠祥项目经理资质一级施工员林强泽安全员陈琴省建筑面积8788㎡结构类型框架结构层数地下一层,地上6层工程造价1604.21元开工日期2011年4月19日合同竣工日期2012年6月19日备注因桩基竣工日期只能大概目标,而地质报告是原老建使用参数,在该工程中无法叛断及分析地层地质性能如何,所以暂作参考。一、综合说明1、工程名称:瑞安市人民医院瑞祥分院行政后勤楼constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 2、工程地点:瑞安市瑞祥新区3、建设单位:瑞安市人民医院4、设计单位:浙江现代建筑设计院5、监理单位:浙江江南工程管理股份有限公司6、勘测单位:温州工程勘察院7、总包单位:浙江新邦建设有限公司8、工程概况:桩基:桩径楼φ650B的60根、φ650的58根、φ750的14根;围护桩共计232根。总桩数410只,总方量:1600m3。桩长根据地质表结盟定,平均为12m左右。三、施工准备工作:(1)生产准备,清除(或拆迁)工程,清除障碍物。(2)安排好现场照明,通讯用电线路,水管安装。(3)修通现场临时运输道路。(4)现场打桩场地平整。(5)按施工总平面图修建,临时设施及食堂、住房。(6)按施工总平面图,打桩场内设排水明沟。(7)组织机械与人员进场。(8)各种材料进场到位。(9)放大样。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (10)组织人员组装机械。(11)放桩样,定位。(12)开孔挖土。(13)桩位定点。(14)桩基准线复核。(15)护筒安埋。(16)桩就位,垂中。(17)试桩。(18)正式打桩。施工进展计划:计划进6台桩机,总桩数410根,不同时间开钻,前后交叉,此方法不会造成窝工现象,每台机平均约68根桩计划,各机台施工快慢低进度情况分析结果再后混合施工完成共同退场,平均每台2天完成一根,120天完成。具体工期安排待试桩后再作调整,暂定计划参后图。和设计要求,本工程钻进时穿过的工程地质层层数不多(3层),地层较为复杂,桩长深达12米。为了确保质量,我公司拟投入先进的机械设备,组织技术力量强、超长桩施工管理经验丰富的项目班子,进行全面质量管理工作。(三)、施工道路本工程钻孔1600m3constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 左右,泥浆外运量较大,为了便利施工计划在现场粉碎泥水浆外运,因为场地狭窄泥浆池桩位放样完成后,计划设在轴线内,主道路计划设在B轴至C轴中间,总池接至管道泥浆泵中间,进入口请参见平面布置图。(二)安全生产组织管理(1)安全文明双标化管理班子网络图(2)建立安全生产责任制交底资料,技术交底必须有针对性,根据工程师特点和操作人员具体民政部而定,技术交底必须全面。(2)做好本工程安全技术管理基础资料,按建设部颁发的JGJ59-99《建筑施工安全检查标准》进行评定。(3)特殊工种(打桩工、焊工、电工等)必须持证上岗,做好特殊工种作业人员验证记录。(4)认真做好安全检查和隐患整改材料记录和整理工作。、详细施工方案根据设计及桩基规范要求,结合我公司类似工作经验。4#楼φ900、φ800、φ650;9#楼φ750、φ650、φ850桩端嵌入持力层深度1mconstructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 ,我公司拟采用的施工方案如下:投入8台YKS-37型工程冲击钻机,2发电机。9#楼进行2根试桩,4#楼进行3根试桩。为充分发挥YKS-37型钻机性能及缩短工期,特安排8台YKS-37型钻机施工。钻孔终孔后清孔,钢筋笼下放,二次清孔后砼灌注。临时用电专项方案:本工程施工用电设施,按照JGJ46-88规定,布电线路、配电箱、用电设备一律按TN-S三相五线制进行布线,布线示意如下:图中:1、工作接地;2、电气设备外露导电部分;constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 3、保护零线重复接地L1、L2、L3为三相线,N工作零线,PE为保护零线。工程桩岩石判定的岩样和终孔岩样,用小木格进行分开,然后编号封存保管。四、冲孔灌注桩工艺流程桩位测量设备安装安设循环系统设备配套、器材进场场地准备、三通一平编审施工组织设计主流程子流程回旋成孔验收开钻埋设护筒护筒外形尺寸检查桩位基线与桩位调高程护筒加工主要检测内容constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 护筒中心偏差、垂直度制备泥浆冲头直径、桩机水平、泥浆性能、安全设施钻渣处理泥浆外运孔深、孔径、孔斜、孔底沉渣孔内水头回灌冲洗液稳定首次清孔起拔护筒桩顶高度留取砼试样检测砼材料、配合比、坍落度、灌注高度砼养护桩头处理灌注水下砼准备砼材料、砼搅拌机灌注导管密封性及下入深度沉渣、虚土厚度导管准备二次清孔准备清孔器具制作钢筋笼钢筋笼规格、定位、高程与桩位中心偏差下入灌注导管吊放钢筋笼瑞祥分院后勤楼工程人员登记表constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 姓名职务或职称证书号码备注王惠祥项目经理董夫生技术负责人陈志才质检员林强泽施工员陈琴省安全员左芳清电工桩基施工人员名单表constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 姓名担任职务职称证号、等级号桩机负责人号桩机负责人号桩机负责人桩机操作人员名单1#机2#机3#机4#机5#机6#机7#机8#机电工左芳清钢筋制作焊接黄为淮、刘红成工程概况constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 工程名称瑞安市人民医院瑞祥分院行政后勤楼建设单位瑞安市人民医院施工单位浙江新邦建设有限公司资质等级一级监理单位浙江江南工程管理股份有限公司公司资质等级甲级设计单位浙江现代建筑设计院资质等级甲级项目经理王惠祥项目经理资质一级施工员林强泽安全员陈琴省建筑面积8788㎡结构类型框架结构层数地下一层,地上6层工程造价1604.21万元开工日期2011年4月19日合同竣工日期2012年6月19日备注因桩基竣工日期只能大概目标,而地质报告是原老建使用参数,在该工程中无法叛断及分析地层地质性能如何,所以暂作参考。安阳新区元隆山庄一标段工程人员登记表constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 姓名性别职务或职称证书号码备注王惠祥男项目经理董夫生男技术负责人林强泽男施工员陈琴省男安全员陈志才男质检员constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 目录一、综合说明………………………………………………………1二、地质条件………………………………………………………2三、管理目标………………………………………………………3四、施工总平面布置………………………………………………4五、施工部署………………………………………………………7六、桩基施工方案…………………………………………………8七、工程质量控制措施……………………………………………10八、安全生产及文明施工…………………………………………20constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 根据2001年5月份的岩土工程详细勘察报告为依据:该报告表明的10中等基岩,第层,崖土工程。详细勘察报告和设计要求,地层较为复杂,难以钻穿,9层中碎砾石层,在该层中如施工方法不合理,可能会造成坍塌。为了保证桩基的稳定性,桩尖宜进入持力层一定的深层,并做好孔底沉渣的处理,我公司拟投入先进的机械设备,组织技术力量强,施工管理经验丰富的项目班子,进行全面质量管理工作。机械选定YKC-37型,功率45千瓦,桩架高度9m,6台桩基性能良好进场施工。6台架各完整,桩机号有1#机~7#机,具体打桩方法如何,请照桩位平面布置。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (三)主要材料:水泥、砂、石子、钢筋用量,待试桩后另作分析统计。(四)工艺性试验:在施工前进行冲击钻孔,工艺试桩,通过工艺性试桩试验校核对地质情况及掌握下钻难易程度。其次对清孔、浇灌量等是否满足设计,规范要求,为质量控制提供技术数据。(五)冲击钻孔灌注桩施工工艺流程:放样定位挖孔设置护筒钻机对中就位冲击钻进泥浆循环清除沉渣验收成孔安放钢管笼埋安置导管二次清孔二次验收浇筑砼灌注完毕桩机移退出。2、成孔的质量控制为了更好地掌握钻孔过程和情况,在桩基施工之前先在离工程桩区域处地方施工一只试成孔,在成孔过程中针对具体的地质层、详细记录钻进情况,收集各种数据,选定泥浆性能指标,确定分层钻进参数,以指导工程桩施工。根据本工程的质量情况和以往类似工程施工经验,对以下几点严格加以控制。(1)初钻时,应低档慢速钻进,使护筒脚形成固泥皮,方可正常钻进。(2)每加接下钻进,待循环液循环3-5min方可拧卸钻锤,同时用水平尺检查桩机水平度。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 (3)钻至土层分界处,应放慢钻进速度,特别是相邻两层地质软硬相差较大时,即本工程9层(粘土角砺)地质层上下交界处,操作不注意会导致钻孔偏斜。原因是两层地质软硬相差较大,软层下的硬层倾斜,钻头沿硬层的倾斜面歪向一边。因此,钻到此处应放慢钻进速度,检查桩机平整度,钻绳垂直度,若有发现此现象,必须马上纠正,低速钻进。(4)钻1-2层时,从地质报告中可知碎石含量最大达85%,在这两层钻孔容易发生卡钻现象,钻头极易磨损,而且该部位容易塌孔。因此,在这层钻孔速度应放慢,钻头改用比较平的钻头,使钻头较充磨碎石子,避免卡钻,钻头也不易坏。同时加大泥浆比重1.40以上,以便使磨碎石随泥浆,经泵送入孔内;预先准备好粘土球,直接投入孔中,沉到底部经过钻头旋转破碎造浆。钻孔时及时取样分析,给下层施工提供依据。(5)钻到9层时应注意泥浆比重,并及时取样确定是否进入岩层,若进入岩层,中等基岩1m,此时应清孔,即用大比重优质泥浆置换孔内泥浆,以使细石、砂等清出孔外,再更换锤头,利用牙轮钻头钻进成孔,此时加大泥浆比重,以利岩屑呈浮状随泥浆带出孔外,达到设计要求入岩深度再终孔。(6)防止坍塌事故在钻孔过程中,若发现护筒水位骤然下降,钻进中钻锤上下回转阻力增大,孔内返出浆液大、颗粒突然增多,泥浆比重增大等现象,均是坍孔的预兆。预防措施:constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 根据土层土性,调整好与之相适应的泥浆,护筒要埋深、埋牢,底部与周围要用粘土捣实,防外部水渗入及开孔时保证钻具不撞击护筒,在松散层和碎石层中钻进时,应控制好进尺速度,并加大泥浆比重,给泥浆护壁留有相当的时间。终孔后,清孔和灌注混凝土的准备工作时,仍应保持足够的补水量,保持孔内应有一定的水位,并尽量缩短浇注砼的准备工作时间。一旦发现坍孔,应立即停止钻进,查明坍孔部位后及时处理,增大泥浆比重,粘度以及孔内水头高度,同时以慢转轻压试钻一段时间,如发现坍孔继续,则应停钻,向孔内投粘土球等回填,填至坍孔1.5m以上,分段捣实后,再重新钻进。(7)防止偏孔事故偏孔原因:钻机基础不坚定、不水平、地表循系统不科学、钻机安装不水平、天车与孔(护筒)中心不在同一条垂直线上,钻机盍中振动过大、主杆没有导正、钻具钢性小、加之钻进中转速快、钻头没有导向装置(尤其深孔钻进)钻压大且不均匀,换径,换层或遇有较大坚硬卵砾石,软硬互层段硬层顶面倾斜,操作不稳定。预防处理措施施工前作好场地平整工作,钻机基础要求夯实,辗压处理或现场全面实行硬土坪施工。采用有经验老师,利于钻进有较好扶正作用。钻孔安装必须做好对中、水平、稳固、天车中心、转盘中心与桩中心必须保证“三点一线”constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 。钻进时要经常检查钻机平整度,主杆垂直度,并及时校正。加接每下钻时,都必须检查桩机水平度。认真参照试成孔时收集的有关钻孔技术参数。根据该参数选择交换,使孔形剖面形成正体性。在进尽较快和易缩孔段适当上下活动钻具,以修正孔壁,防止螺旋孔出现。在砂砾层等坚硬地层中钻孔时,宜采用低档慢速,控制进尺、优质泥解剖学,分级钻进。在进入-层前采用导向性好的圆笼钻头钻进。一旦发现钻孔偏斜,采取扫、铲、填的办法进行处理。终孔提钻后为保证下笼及下导管的顺利亦及孔的垂直度,采用现场制作4米长的钢筋笼作为检孔器,用单绳副机下放检孔检验。若检孔器顺利到达孔底,方右进行下笼工序。(8)在钻进过程出现进尺困难该工程钻进深度深入岩层之间需穿过两层-层砂,而碎石层碎石含量较高;右遇层厚较大钻进过程会出现进尺困难,需要提前预防处理:若在硬度较大的粘土层中出现这现象,可以向孔内投掷少量的人工碎石,增大钻头与粘土磨阻力,同时可以清洗钻头上粘住的泥块,开启二速钻进并加压,并浆泥浆比重调小。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 若在碎石层中钻进进尺困难情况主要是因为孔底碎石无法排出,这时可增大泥浆比重,提高泥浆粘度,若因为碎石层致密,粒径大,增大钻锤钻进扭矩,使进尺困难憋车,可以更换小直径钻头,扩后扫的办法,同时也应控制泥浆比重>1.40,粘度>25”,以防坍孔。在入9-10层岩层时,钻进会困难,因此在初入时,停止钻进,用干净泥孔换孔内含细石、砂较多泥浆进行清孔,至孔口溢出泥浆内砂石含量极少时,更换钻头,改用牙轮头钻进至设计深度。(9)防止孔内漏浆由于本工程地质层有碎石层,故可能会出现漏浆情况,若不及时解决将导致坍孔中连孔事故,若调节泥浆比重与粘度仍不能解决可以用化学造浆:聚丙先胺加水泥造浆,从钻头位置内压入孔内,慢转可以堵漏。(10)防止钻头折断钻机在钻进过程中遇扭矩太大,可引发钻头掉落,无法钻进,还可引发埋钻事故。折断的原因有:钻头断面过小,焊接不牢固,选用的钻头强度不够,或钻头已陈旧,磨损或已弯曲而强度降低。在硬层中钻进时给进过快,上下转速太大而负荷太大,或处于埋钻情况下强行钻进。针对以上原因分别采取以下方法:保持钻头完好率,更换陈旧、弯曲、磨损了的钻头。钻进中控制给进和钻速,不超负荷运行。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51 若遇钻头手折断,及进采用找捞工具(打捞钩、打捞活套等)抢时间打捞。constructionworkareaintheformofconferencereviews.(2)reviewprogramreviewdateisdeterminedbytheprojectmanager;AccordingtotheprojectmanagerofprojectqualitycontrolDepartmentrequirespreparationofamanagementplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;ReviewProjectOfficeissuednoticesofmeetings;Projectmanagerfacilitatesthereviewmeeting,scheduledcontentunderreview;QualitycontrolDepartmentisresponsiblefortherecords,thepreparationofthereviewreportandcorrectiveactionplan,representativeofthemanagementauditoftheproject,approvedbytheprojectmanager;QualitycontrolDepartmentisresponsibleforthepreparationofrecordsandreportsthedistributionlist,orpublishtotheInternetbyengineeringpartoftheprojectstaffanddepartments.OrganizedbythequalitycontrolDepartmentisresponsiblefortrackingtheimplementationofcorrectivemeasuresinspections.3.4.5theoutputfromthemanagementreviewshallincludethefollowingelements:theeffectivenessandsuitabilityofthequalitymanagementsystem,whetheritbemaintainedandrevised;Qualitypolicyandqualityobjectivesareachievedandtomeetcustomerrequirements,whetheritbemaintainedandrevised;Theallocationofresourcestomeetrequirements,whetheryouneedtoaddoradjust.3.4.6correctiveactiontrackingandverificationontheissuesraisedinthereview,bytheprimaryresponsibilityofdepartmentsdrawupcorrespondingspecificcorrective,preventiveandcorrectivemeasures,andseriouslyimplemented.ProjectqualitycontrolDepartmentisresponsibleforthetracking,verificationandevaluationtheeffectofcorrectiveandpreventiveactions.3.4....(1)thesafetyprogramsanddepartmentsdealingwiththeformationofurbanspatial51'
