- 36.46 KB
- 11页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

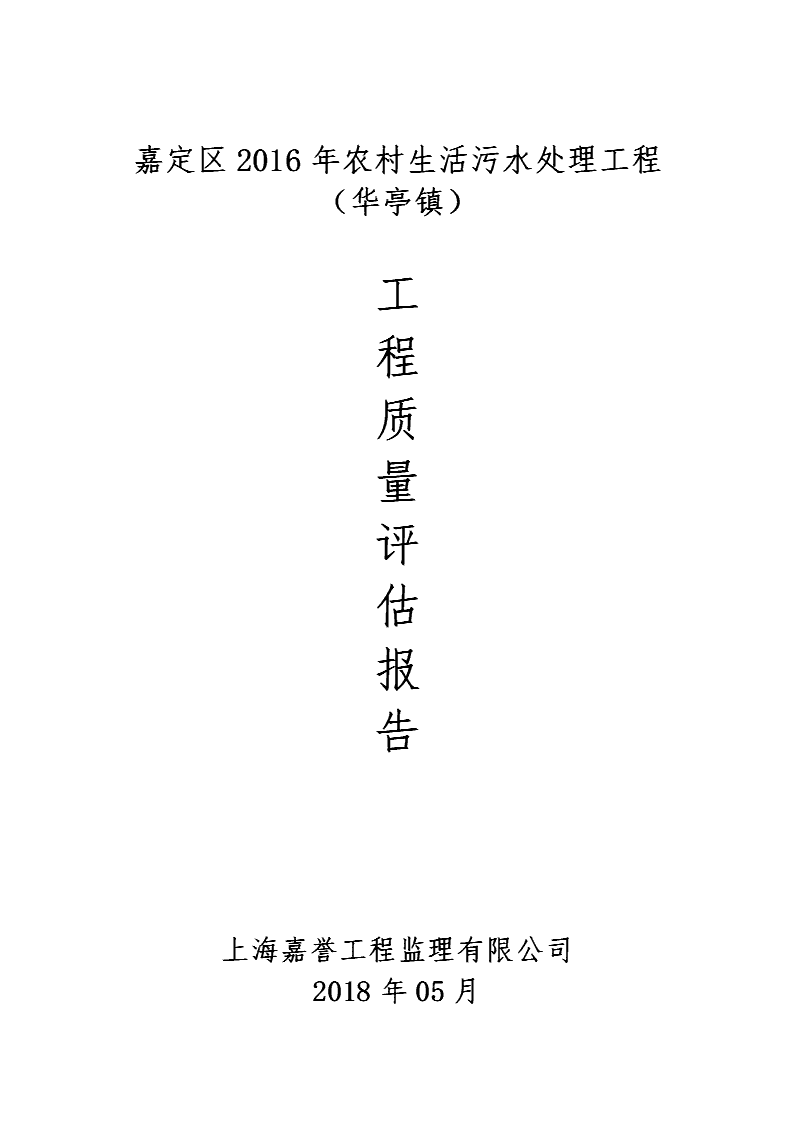

'嘉定区2016年农村生活污水处理工程(华亭镇)工程质量评估报告上海嘉誉工程监理有限公司2018年05月
编制人:审核人:审批人:
目录一、工程项目基本概况1二、监理组织机构和设施投入1三、监理工作依据2四、执行国家、地方等强制性标准情况3五、设计变更情况及说明3六、工程中质量监控情况36.1、施工质量的事前控制36.2、施工质量的事中控制56.3、施工质量的事后控制66.4、平行检测结果6七、是否发生过质量问题及处理结果6八、安全、文明施工控制情况6九、工程质量评估79.1、工程质量综述79.2、工程资料情况79.3、工程质量评估结论8十、附表8一、
一、工程项目基本概况1、工程名称:2016年农村生活污水处理工程(华亭镇)2、单位工程概况:嘉定区华亭镇3个行政村,解决41个自然村,共1778户农村生活污水排水问题.本项目全部采用纳管方式解决,收集污水量510.46m³/d,共敷设污水管道72976m,新建污水提升井7座。3、工程参建单位(1)建设单位:上海市嘉定区水利管理所(2)施工监理单位:上海嘉誉工程监理有限公司(3)设计单位:上海嘉定水务工程设计有限公司(4)投资监理单位:上海誉平建设工程咨询有限公司(5)施工单位:上海虹德建设发展有限公司(6)勘查单位:上海海洋地质勘查设计有限公司4、工程质量监督单位:上海市嘉定区水务工程安全质量监督管理站二、监理组织机构和设施投入根据工程的具体情况,本公司组织项目监理机构进驻施工现场,为做好该项目监理工作实现预期控制目标,由一名总监、两名专业监理工程师、一名安全监理、一名工程测量监理、见证取样员及信息管理员组成的项目监理机构对该工程进行施工全过程监理。为了便于更好地完成监理工作,特自备经纬仪、水准仪等其他检测工具及后勤设施。姓名岗位职责
---总监负责本工程监理工作协调---专业监理负责本工程质量的检查验收---专业监理负责本工程质量的检查验收---安全监理负责本工程安全、文明施工措施监督、检查---见证员负责本工程材料、试块的见证取样---监理员负责本工程的信息资料的收集与整理一、监理工作依据1.本工程设计文件、施工图纸、设计交底2.工程委托监理合同、工程施工合同3.本工程监理规划4.《给水排水管道工程施工及验收规范》(GB50268—2008)5.《城镇给水排水技术规范》GB50788-20126.《埋地排污、废水用硬聚氯乙烯(PVC-U)管材》GB/T10002.3-19967.《埋地硬聚氯乙烯排水管道工程技术规程》(CECS122-2001)8.《埋地用聚乙烯(PE)结构壁管道系统》(GB/T19472-2004)9.《给水排水管道工程施工及验收规范》GB50268-200810.《城镇排水工程施工质量验收规范》(上海市标准)DG/TJ08-201211.《城镇排水管道塑料检查井施工及验收规范》12.《建设工程施工安全监理监督规程》(J12649-2014)13.《施工现场临时用电安全技术规范》(JGJ46-2005)
一、执行国家、地方等强制性标准情况1、在施工过程中监理工程师严格执行国家及地方强制性标准。2、设计文件中的要求均符合国家及地方强制性标准。3、施工单位在施工过程中的施工工艺、方法能够按照国家及地方的强制性标准执行。二、设计变更情况及说明1、华亭村澄浏公路(宝线公路以南-小宅塘桥提升位置)φ400HDPE污水排管开挖深度比较深约4.5米,且路旁有住房和高压线,经过设计及业主、监理、施工单位现场勘查后,确认将开槽埋管DN400改为DN500牵引管施工。2、金吕村老金宅向友路上有灌溉渠道,和原设计污水管道管位部分重叠,在与当地政府协商后,当地政府不同意废除该渠道,导致无法正常施工,需整体变更污水管道走向。经设计及业主、监理、施工方现场确认后,同意老金宅的主出水管道改道,确认施工图纸,增加2m³提升井1座、压力管DN110-487米。三、工程中质量监控情况6.1、施工质量的事前控制1)根据工程的具体情况,组织项目监理机构,编制详细的监理规划和监理细则。2)施工单位资格审查
经审查,上海虹德建设发展有限公司符合承建本项目的资质要求。3)施工单位的质量保证体系项目部人员配备齐全,项目经理、项目总工、技术负责人具备相应的资质:技术、质量、材料、资料、施工等“五大员”,以及特殊工种均具有合格的岗位证书。4)施工组织设计(方案)的审查开工前,对施工单位提交的施工组织设计进行审查,并提出了合理建议和修改意见,对施工工艺、设备机具的选型、质量保证、人员安排、进度控制、安全保障等方面进行了认真的审查。施工组织设计经审查批准后实施,保证了所有工序的顺利完成,确保了工程质量。5)原材料、成品的质量控制本工程所用的原材料、成品、半成品,进场时质量保证资料经过监理工程师的审查,并检查外观、几何尺寸。不合格者一律不准进入工地,并在监理的见证下按要求取样送检,材料复试合格后方可使用。6)水准标高引测、轴线放样核查本工程施工坐标和标高控制点以测绘部门布设在道路上的水准点作为测量放样的监控点。水准标高和轴线报验及时,并由测量监理工程师现场复测和检查。经复核符合设计和规范要求后方可使用。7)对施工现场安全进行检查对施工现场进场的机械设备、供电线路及接地等进行定期认真的检查,及时排除不安全因素,保证了工地安全文明施工。8)参与设计交底及图纸会审
通过参与技术交底及认真阅读图纸,明确设计意图和质量要求,对图纸上有关疑点及时与有关方面联系、落实,保证了施工顺利进行。6.2、施工质量的事中控制1)工序质量的交接检查对每个分项工程或每道工序都在施工单位自检合格的基础上报监理工程师审核,经审查验收合格后进行下道工序施工。2)隐蔽工程验收严格执行隐蔽工程报验制度,对每个单元工程,每道工序均在施工方自检合格后,监理工程师参照设计文件和相关规范检查验收。3)现场监理采取现场巡视、跟踪旁站、抽测、验收各道报验工序相结合的方法,全方位、全过程进行监控。4)砼工程的质量控制4.1、为保证砼质量,更好控制配合比,在砼浇筑前监理即时审核质量保证资料。4.2、砼振捣控制:要求合理安排振捣人员,做到振捣密实、不漏振。4.3、砼养护:严格要求施工单位按规范做好砼养护工作。5)工程试验为确保工程质量,监理部在砼及砌筑结构中对施工单位试块留置进行见证。
6.3、施工质量的事后控制在施工单位自检合格的基础上,现场监理及时对完成的工程质量情况进行抽查测量,未达到设计要求的要求施工单位整改,直至符合设计文件及规范要求的质量标准。6.4、平行检测结果1、钢筋原材料检测,共2组,经检测全部合格。2、混凝土试块强度检测,共3组,经检测全部合格。3、砂浆抗压强度检测,共2组,经检测全部合格。4、管材检测,共10组,经检测合格。一、是否发生过质量问题及处理结果本单位工程未发生过质量事故及质量问题。二、安全、文明施工控制情况在整个施工过程中,牢牢树立以“无重大安全事故”为目标,确立“文明施工安全第一”的思想,强化“以预防为主,将隐患消灭在萌芽状态中”的原则,对施工作业进行全面监控、重点审查施工单位安全文明组织网络和安全文明施工措施。监理重点检查情况如下:1)沟槽开挖与支护
本工程挖土严格控制标高,防止超挖或扰动基底面,采用机械挖土前,必须在地下水位稳定在槽底以下0.5m时方可开挖。挖土后及时支撑,以防止槽壁失稳而导致沟槽坍塌。根据本工程的地质条件和施工技术规程要求,当污水管道埋埋深小于3.0m,沟槽开挖采用横列板桩支护和明排水技术措施。2)化粪池基坑、检查井口临边防护措施。砌筑检查井及化粪池基坑开挖后四周及时设置防护栏并用围绳封闭。3)夜间警示灯正常工作。4)机械挖土时设专人指挥,有人维护施工现场安全和施工机械运转范围的围护标志。通过以上监理工作及措施,对施工人员、机械、环境等安全因素进行事前、事中控制,及时纠正施工现场出现安全文明施工方面的违规问题。截至工程完工,本工程未发生一起安全生产、文明施工方面的责任事故。一、工程质量评估9.1、工程质量综述管槽开挖的轴线及高程放样结果符合设计要求,基坑开挖的几何尺寸、基底高程符合设计要求,检查井砌筑规格、管材规格符合设计要求,黄砂坞膀密实,管道接通后闭水性能符合设计要求,回填土密实度符合规范要求。9.2、工程资料情况工程内业资料整理与施工同步进行,基本齐全,内容真实。
9.3、工程质量评估结论嘉定区2016年农村生活污水处理工程(华亭镇)已完成设计及合同范围内工程量,工程质量符合设计及相关规范要求,整体工程观感质量一般,工程内业资料基本齐全,施工过程中未发生安全事故和问题,同意验收。本工程的分部分项工程全部验收合格。工程各项施工资料符合要求,本单位工程施工质量等级评为合格,观感质量一般。一、附表'
