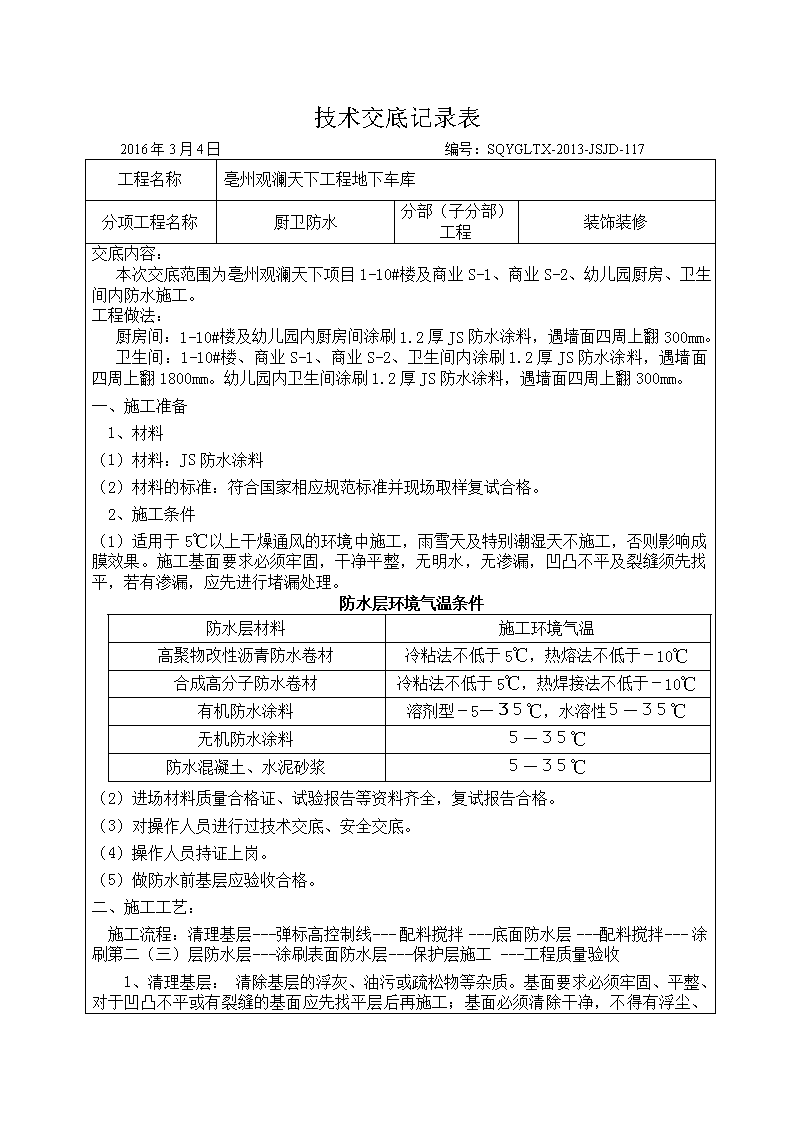

'技术交底记录表2016年3月4日编号:SQYGLTX-2013-JSJD-117工程名称亳州观澜天下工程地下车库分项工程名称厨卫防水分部(子分部)工程装饰装修交底内容:本次交底范围为亳州观澜天下项目1-10#楼及商业S-1、商业S-2、幼儿园厨房、卫生间内防水施工。工程做法:厨房间:1-10#楼及幼儿园内厨房间涂刷1.2厚JS防水涂料,遇墙面四周上翻300mm。卫生间:1-10#楼、商业S-1、商业S-2、卫生间内涂刷1.2厚JS防水涂料,遇墙面四周上翻1800mm。幼儿园内卫生间涂刷1.2厚JS防水涂料,遇墙面四周上翻300mm。一、施工准备1、材料(1)材料:JS防水涂料(2)材料的标准:符合国家相应规范标准并现场取样复试合格。2、施工条件(1)适用于5℃以上干燥通风的环境中施工,雨雪天及特别潮湿天不施工,否则影响成膜效果。施工基面要求必须牢固,干净平整,无明水,无渗漏,凹凸不平及裂缝须先找平,若有渗漏,应先进行堵漏处理。防水层环境气温条件防水层材料施工环境气温高聚物改性沥青防水卷材冷粘法不低于5℃,热熔法不低于-10℃合成高分子防水卷材冷粘法不低于5℃,热焊接法不低于-10℃有机防水涂料溶剂型-5—35℃,水溶性5—35℃无机防水涂料5—35℃防水混凝土、水泥砂浆5—35℃(2)进场材料质量合格证、试验报告等资料齐全,复试报告合格。(3)对操作人员进行过技术交底、安全交底。(4)操作人员持证上岗。(5)做防水前基层应验收合格。二、施工工艺:施工流程:清理基层---弹标高控制线---配料搅拌---底面防水层---配料搅拌---涂刷第二(三)层防水层---涂刷表面防水层---保护层施工---工程质量验收1、清理基层:

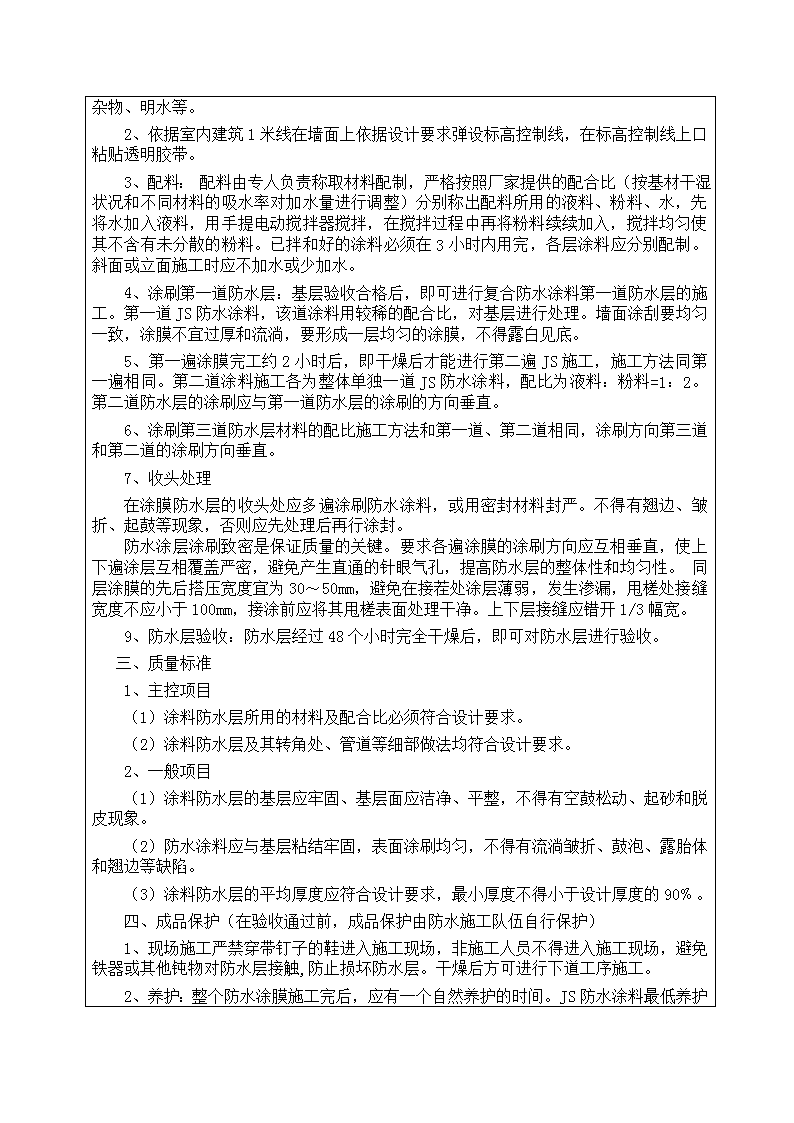

清除基层的浮灰、油污或疏松物等杂质。基面要求必须牢固、平整、对于凹凸不平或有裂缝的基面应先找平层后再施工;基面必须清除干净,不得有浮尘、杂物、明水等。1、依据室内建筑1米线在墙面上依据设计要求弹设标高控制线,在标高控制线上口粘贴透明胶带。3、配料:配料由专人负责称取材料配制,严格按照厂家提供的配合比(按基材干湿状况和不同材料的吸水率对加水量进行调整)分别称出配料所用的液料、粉料、水,先将水加入液料,用手提电动搅拌器搅拌,在搅拌过程中再将粉料续续加入,搅拌均匀使其不含有未分散的粉料。已拌和好的涂料必须在3小时内用完,各层涂料应分别配制。斜面或立面施工时应不加水或少加水。4、涂刷第一道防水层:基层验收合格后,即可进行复合防水涂料第一道防水层的施工。第一道JS防水涂料,该道涂料用较稀的配合比,对基层进行处理。墙面涂刮要均匀一致,涂膜不宜过厚和流淌,要形成一层均匀的涂膜,不得露白见底。5、第一遍涂膜完工约2小时后,即干燥后才能进行第二遍JS施工,施工方法同第一遍相同。第二道涂料施工各为整体单独一道JS防水涂料,配比为液料:粉料=1:2。第二道防水层的涂刷应与第一道防水层的涂刷的方向垂直。6、涂刷第三道防水层材料的配比施工方法和第一道、第二道相同,涂刷方向第三道和第二道的涂刷方向垂直。7、收头处理在涂膜防水层的收头处应多遍涂刷防水涂料,或用密封材料封严。不得有翘边、皱折、起鼓等现象,否则应先处理后再行涂封。防水涂层涂刷致密是保证质量的关键。要求各遍涂膜的涂刷方向应互相垂直,使上下遍涂层互相覆盖严密,避免产生直通的针眼气孔,提高防水层的整体性和均匀性。同层涂膜的先后搭压宽度宜为30~50mm,避免在接茬处涂层薄弱,发生渗漏,甩槎处接缝宽度不应小于100mm,接涂前应将其甩槎表面处理干净。上下层接缝应错开1/3幅宽。9、防水层验收:防水层经过48个小时完全干燥后,即可对防水层进行验收。三、质量标准1、主控项目(1)涂料防水层所用的材料及配合比必须符合设计要求。(2)涂料防水层及其转角处、管道等细部做法均符合设计要求。2、一般项目(1)涂料防水层的基层应牢固、基层面应洁净、平整,不得有空鼓松动、起砂和脱皮现象。(2)防水涂料应与基层粘结牢固,表面涂刷均匀,不得有流淌皱折、鼓泡、露胎体和翘边等缺陷。(3)涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的90﹪。四、成品保护(在验收通过前,成品保护由防水施工队伍自行保护)1、现场施工严禁穿带钉子的鞋进入施工现场,非施工人员不得进入施工现场,避免铁器或其他钝物对防水层接触,防止损坏防水层。干燥后方可进行下道工序施工。
2、养护:整个防水涂膜施工完后,应有一个自然养护的时间。JS防水涂料最低养护时间需要72h(即3天),充分养护时间需要168h(即7天)。特别是由于涂膜防水层的厚度较薄,耐穿刺能力较弱,为避免人为的因素破坏防水涂料的完整性,保证其防水效果,新规范规定“在涂膜实干前,不得在防水层上进行其他施工作业,涂膜防水层上不得直接堆放物品。五、注意事项:1、JS防水涂料施工时应按规定的配合比准确计量,充分搅拌均匀;JS防水涂料的粉状填充料,如搅拌不均匀,不仅涂布困难,而且会使没有搅拌均匀的颗粒杂质残留在涂层中,成为渗漏的隐患。2、每道防水涂料的施工必需认真仔细,顺序涂刷,涂层均匀,不得漏涂。3、防水层施工完毕经检查合格后方可进行下一道工序施工,及时做好质量评定及隐蔽工程记录,完整地做好防水工程技术资料。4、每层涂覆必须按规定用量取料,不能过厚或过薄,或最后防水层厚度不够,可加涂一层。5、在施工间隙或施工结束时,应尽快用水清洗所有粘有涂料的工具和工作服。否则,等涂料干固后很难洗净。6、砂浆层的作用是保护防水材料,因此应避免砂浆中混入小石子及尖锐的颗粒,以免在抹砂浆保护层时损伤涂层。7、涂料应做到随配随用,间隔时间不宜超过3小时。六、安全文明施工和防火措施1、存放防水材料的仓库,必须要有专人负责管理,并备有消防器材,不准带引火物进入仓库。进入施工现场必须带安全帽,禁止穿拖鞋作业,用易燃材料,施工工作前,必须备好消防器材。2、了解操作部位周围情况,做到一旦发生事故及时抢救及人员如何退出,确保人身安全。搅拌材料时,首先检查电线有无破损,电源接头是否正确,操作必须带橡胶手套,严禁带隐患的设备操作。操作人员有权拒绝在不安全的部位操作。3、场地整齐。进入施工现场的各种机械设备、半成品、原材料等,均须按指定位置,堆放整齐,不得随意乱放,以保证道路畅通。4、工完料清。对施工人员进行文明教育,做到谁做谁清,工完料清,场地干净。5、进入施工现场必须戴好安全帽,不穿拖鞋。6、工人防护:防水材料呈碱性,会刺激皮肤。在使用过程中,应避免吸入粉尘和接触皮肤及眼睛,并应戴上合适的防护手套及护眼罩,一旦接触皮肤,应用清水冲洗,若接触到眼睛,应立即用大量清水冲洗、医治。项目专业技术负责人施工员班组长亳州市建设工程质量监督站监制
接受交底全部施工人员签字'
您可能关注的文档
- 安全技术交底记录表(受限空间作业).doc
- 省煤器施工技术交底记录表.doc
- 电力施工安全技术交底记录表.pdf
- 预制13米钢筋混凝土空心板技术交底记录表.doc
- 安全技术交底记录表立柱施工(部门).doc
- 挖孔灌注桩施工技术交底记录表.doc
- 工程项目综合性安全技术交底记录表(泥水工).doc
- 工程现场安全技术交底记录表.doc
- 屋面焦渣垫层技术交底记录表.doc
- 照明灯具技术交底记录表.doc
- 基础接地技术交底记录表.doc
- 测量技术交底记录表.doc
- 通球试验技术交底记录表.pdf
- 人工破桩技术交底记录表.doc
- 通球试验技术交底记录表.docx
- 最新班前安全技术交底记录表讲课稿.doc
- 最新监理工作技术交底记录表讲课讲稿.doc
- 测量、开挖、爆破、护壁、钢筋加工、砼浇筑人工挖孔桩技术交底记录表.doc
