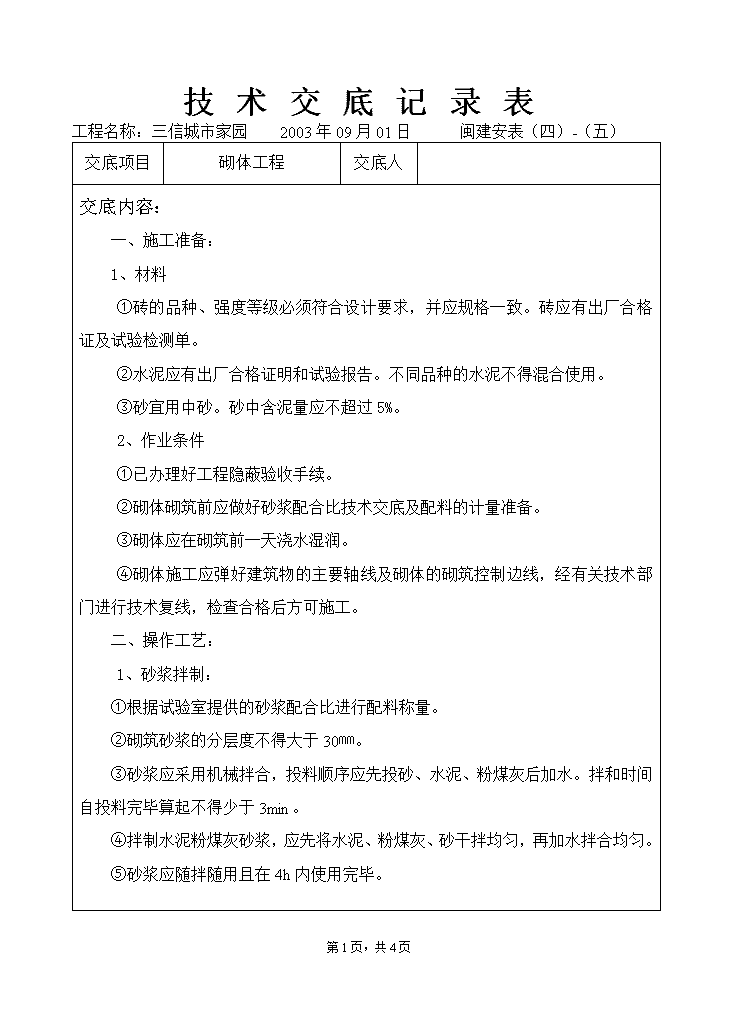

'技术交底记录表工程名称:三信城市家园2003年09月01日闽建安表(四)-(五)交底项目砌体工程交底人交底内容:一、施工准备:1、材料①砖的品种、强度等级必须符合设计要求,并应规格一致。砖应有出厂合格证及试验检测单。②水泥应有出厂合格证明和试验报告。不同品种的水泥不得混合使用。③砂宜用中砂。砂中含泥量应不超过5%。2、作业条件①已办理好工程隐蔽验收手续。②砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备。③砌体应在砌筑前一天浇水湿润。④砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经有关技术部门进行技术复线,检查合格后方可施工。二、操作工艺:1、砂浆拌制:①根据试验室提供的砂浆配合比进行配料称量。②砌筑砂浆的分层度不得大于30㎜。③砂浆应采用机械拌合,投料顺序应先投砂、水泥、粉煤灰后加水。拌和时间自投料完毕算起不得少于3min。④拌制水泥粉煤灰砂浆,应先将水泥、粉煤灰、砂干拌均匀,再加水拌合均匀。⑤砂浆应随拌随用且在4h内使用完毕。第4页,共4页

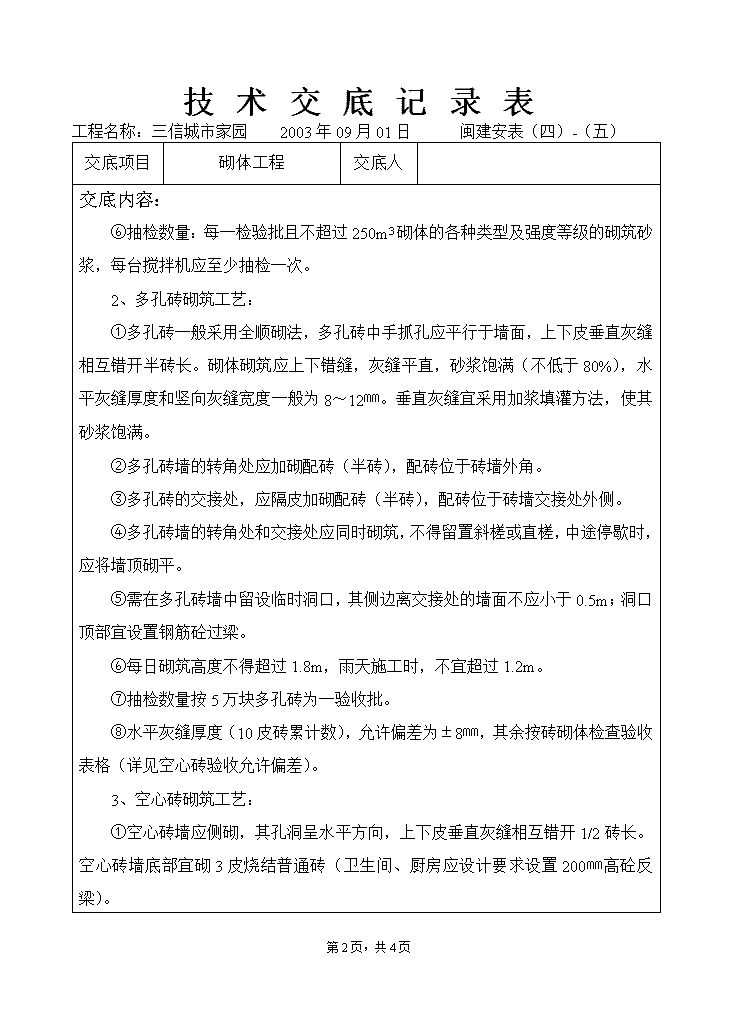

技术交底记录表工程名称:三信城市家园2003年09月01日闽建安表(四)-(五)交底项目砌体工程交底人交底内容:⑥抽检数量:每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。2、多孔砖砌筑工艺:①多孔砖一般采用全顺砌法,多孔砖中手抓孔应平行于墙面,上下皮垂直灰缝相互错开半砖长。砌体砌筑应上下错缝,灰缝平直,砂浆饱满(不低于80%),水平灰缝厚度和竖向灰缝宽度一般为8~12㎜。垂直灰缝宜采用加浆填灌方法,使其砂浆饱满。②多孔砖墙的转角处应加砌配砖(半砖),配砖位于砖墙外角。③多孔砖的交接处,应隔皮加砌配砖(半砖),配砖位于砖墙交接处外侧。④多孔砖墙的转角处和交接处应同时砌筑,不得留置斜槎或直槎,中途停歇时,应将墙顶砌平。⑤需在多孔砖墙中留设临时洞口,其侧边离交接处的墙面不应小于0.5m;洞口顶部宜设置钢筋砼过梁。⑥每日砌筑高度不得超过1.8m,雨天施工时,不宜超过1.2m。⑦抽检数量按5万块多孔砖为一验收批。⑧水平灰缝厚度(10皮砖累计数),允许偏差为±8㎜,其余按砖砌体检查验收表格(详见空心砖验收允许偏差)。3、空心砖砌筑工艺:①空心砖墙应侧砌,其孔洞呈水平方向,上下皮垂直灰缝相互错开1/2砖长。空心砖墙底部宜砌3皮烧结普通砖(卫生间、厨房应设计要求设置200㎜高砼反梁)。第4页,共4页
技术交底记录表工程名称:三信城市家园2003年09月01日闽建安表(四)-(五)交底项目砌体工程交底人交底内容:②多孔砖墙的转角处和交接处应同时砌筑,不得留置斜槎或直槎,中途停歇时,应将墙顶砌平。③每日砌筑高度不得超过1.8m,雨天施工时,不宜超过1.2m。④空心砖砌体一般尺寸的允许偏差:项次项目允许偏差(㎜)检验方法1轴线位移10用尺检查垂直度≤3m5用2m托线板或吊线、尺检查>3m102表面平整度8用2m靠尺和楔形塞尺3门窗洞口高、宽(后塞口)±5用尺检查4外墙上、下窗口偏移20用经纬仪或吊线检查抽检数量:对表中1、2项,在每一层的标准间中随机抽查3间;每间检验不少于3处。对表中3、4项,在每一层中抽查5处。空心砖砌体的砂浆饱满度:水平灰缝应不小于80%;垂直灰缝应填满,不得有透明缝、瞎缝、假缝。每一层抽查9处。4、其它规定:①砖砌体留置的拉结钢筋的位置应与砖此数相符合。拉结钢筋应置于灰缝中,埋置长度应不少于750㎜且不少于1/5墙长。②砖砌体砌筑时应错缝搭砌,搭砌长度为砖砌体砖长的1/2,但不应小于砖砌体砖长的1/3。③应做到工完料清,无落地灰。第4页,共4页
技术交底记录表工程名称:三信城市家园2003年09月01日闽建安表(四)-(五)交底项目砌体工程交底人交底内容:④砖墙砌至接近梁、板底时,应留一定空隙,待砖砌体砌筑完并应至少间隔7天后,再用普通烧结砖将其补砌挤紧。⑤每一层砖砌体砌筑前,应通知施工员、质检员检查拉结筋尺寸、位置是否正确。⑥砖砌体工程施工前,应取一层为样板层,经项目部及有关人员检查认可后,方可继续施工。⑦脚手架应使用钢管门型架。⑧设计要求的洞口等预留洞应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体。⑨砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值(不得集中卸料即堆放高度少于5皮砖)。⑩偏差值不得超过允许偏差的1.5倍,否则应返工重做。接受交底人签章:第4页,共4页'
