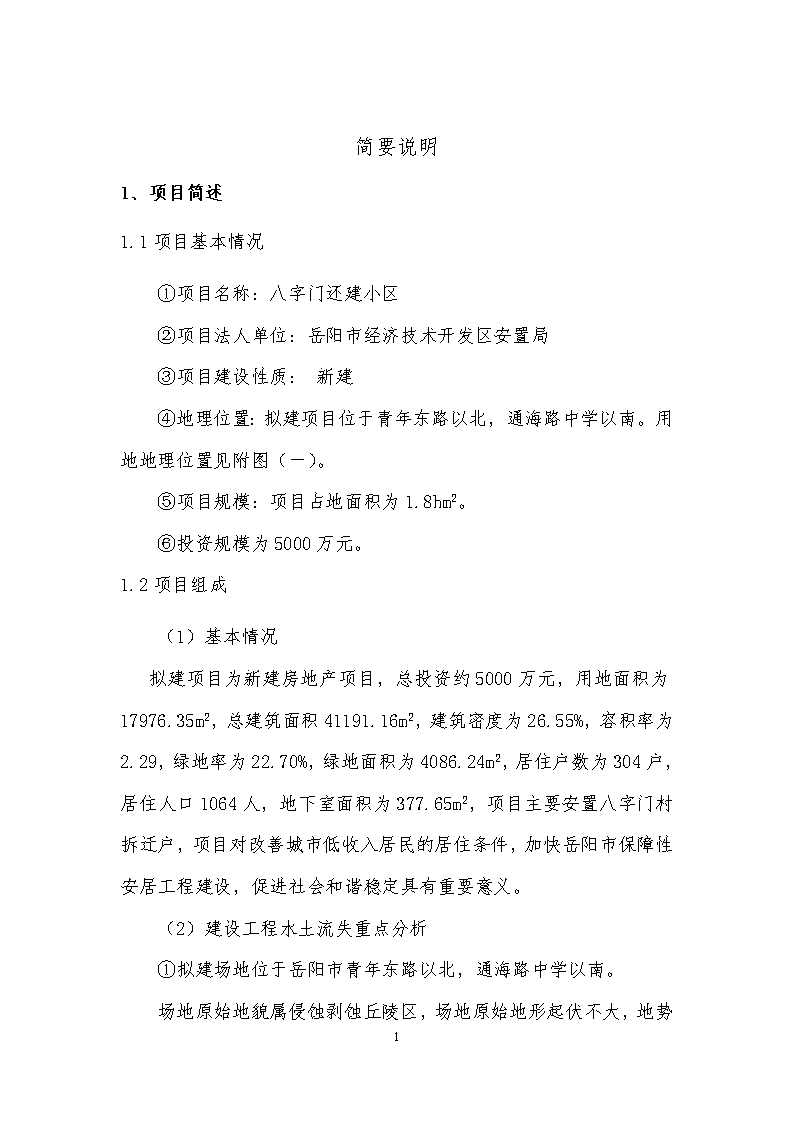

'简要说明1、项目简述1.1项目基本情况①项目名称:八字门还建小区②项目法人单位:岳阳市经济技术开发区安置局③项目建设性质:新建④地理位置:拟建项目位于青年东路以北,通海路中学以南。用地地理位置见附图(一)。⑤项目规模:项目占地面积为1.8hm2。⑥投资规模为5000万元。1.2项目组成(1)基本情况拟建项目为新建房地产项目,总投资约5000万元,用地面积为17976.35m2,总建筑面积41191.16m2,建筑密度为26.55%,容积率为2.29,绿地率为22.70%,绿地面积为4086.24m2,居住户数为304户,居住人口1064人,地下室面积为377.65m2,项目主要安置八字门村拆迁户,项目对改善城市低收入居民的居住条件,加快岳阳市保障性安居工程建设,促进社会和谐稳定具有重要意义。(2)建设工程水土流失重点分析①拟建场地位于岳阳市青年东路以北,通海路中学以南。45
场地原始地貌属侵蚀剥蚀丘陵区,场地原始地形起伏不大,地势相对较高,目前场地已基本推填平整;根据主体设计,设计地下车库分布在4#及8#楼下,地下车库为一层,地下车库深为4.2m,地下室轮廓线占地面积0.45hm2,土方主要来自地下室基坑开挖,开挖土方量大,开挖将产生大量土方及裸露地表,且裸露期较长。因此,土方施工阶段是产生水土流失的主要阶段,应重点采取预防、治理措施。②根据设计,地下室基坑深度4.2m,为深基坑,建设单位已委托岳阳市建筑设计院对基坑支护措施进行设计,采取基坑支护措施如下:基坑采用1:1.25的坡率放坡,同时对坡面采用挂网喷锚支护,采用锚杆土钉墙、挂网喷射砼砂浆的方法支护坑壁,锚杆长度>6m,砼厚度宜>5cm,确保不发生基坑坍塌,影响工程施工、造成安全事故及水土流失。③项目绿化率22.7%,本项目设计绿化面积4080.63m2,主要为小区空闲地绿化。④根据建设单位安排,本项目总建设期为两年(2011年12月开工—2013年12月竣工),其中一期于2011年12月开工,二期于2012年12月开工建设。由于3-9月位于岳阳市雨季,降雨是造成水土流失的主要诱因。1.3施工组织和施工工艺分析(1)施工组织主要包括:施工准备、土方工程、基坑工程、房建施工、管线施工、道路施工、绿化施工等。施工组织图1-2。(2)施工工艺45

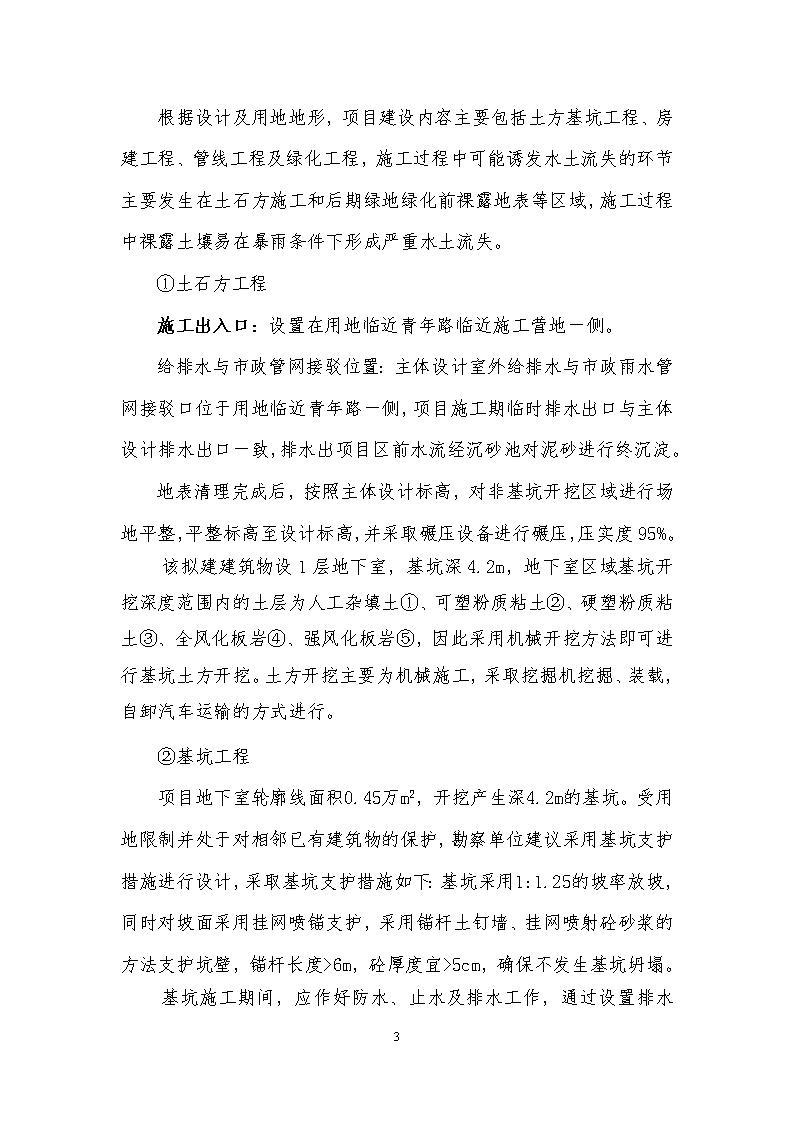

根据设计及用地地形,项目建设内容主要包括土方基坑工程、房建工程、管线工程及绿化工程,施工过程中可能诱发水土流失的环节主要发生在土石方施工和后期绿地绿化前裸露地表等区域,施工过程中裸露土壤易在暴雨条件下形成严重水土流失。①土石方工程施工出入口:设置在用地临近青年路临近施工营地一侧。给排水与市政管网接驳位置:主体设计室外给排水与市政雨水管网接驳口位于用地临近青年路一侧,项目施工期临时排水出口与主体设计排水出口一致,排水出项目区前水流经沉砂池对泥砂进行终沉淀。地表清理完成后,按照主体设计标高,对非基坑开挖区域进行场地平整,平整标高至设计标高,并采取碾压设备进行碾压,压实度95%。该拟建建筑物设1层地下室,基坑深4.2m,地下室区域基坑开挖深度范围内的土层为人工杂填土①、可塑粉质粘土②、硬塑粉质粘土③、全风化板岩④、强风化板岩⑤,因此采用机械开挖方法即可进行基坑土方开挖。土方开挖主要为机械施工,采取挖掘机挖掘、装载,自卸汽车运输的方式进行。②基坑工程项目地下室轮廓线面积0.45万m2,开挖产生深4.2m的基坑。受用地限制并处于对相邻已有建筑物的保护,勘察单位建议采用基坑支护措施进行设计,采取基坑支护措施如下:基坑采用1:1.25的坡率放坡,同时对坡面采用挂网喷锚支护,采用锚杆土钉墙、挂网喷射砼砂浆的方法支护坑壁,锚杆长度>6m,砼厚度宜>5cm,确保不发生基坑坍塌。45
基坑施工期间,应作好防水、止水及排水工作,通过设置排水沟、沉砂池、抽排潜水泵等措施,避免基坑外水流进入基坑,同时对于基坑内汇集的积水,应采取抽排措施排出基坑,以保证基坑施工的顺利进行。建设单位应委托专业基坑支护设计单位对具体支护方式进行设计,确保基坑边坡的安全稳定,避免发生安全事故。③房建施工根据勘察资料,项目桩基础为钢筋混凝土预制桩,施工中产生泥浆等较少,有利于水土保持;地下室主体结构修建完成后,需对超挖地下室轮廓线外的区域进行填方,填方来自前期开挖、临时堆放在用地北侧土方,土方采取机械运输至填方区域,分层碾压回填至设计标高,压实度95%;基础施工完成后进行地面以上建筑物施工,该阶段主要为砖、砼结构,不产生明显水土流失。④管线施工本项目管线主要包括雨水、污水、给水、电力、燃气等管线,施工主要采取人工配合机械的施工方法进行,主要动土施工包括沟槽开挖、管道埋设等,开挖产生的用于后期管道埋设的土方可临时堆放在管道沟槽一侧,后期用于回填沟槽,回填压实度95%。管道施工要求开挖一段,完成一段,避免全面开挖动土造成水土流失。⑤景观绿化工程45
项目绿化主要为地下室上侧架空层绿化,绿化在地下室主体修建完成后进行。根据设计,地下室架空层绿化覆土深0.8-1.2m,绿化填土来自用地临时堆土;根据绿化区域所在位置,应针对各区填土深度、建筑防水、建筑承载能力进行布置,地下室上侧绿化以种植中小乔木结合灌木、花草为主,地下室轮廓线外侧绿化以种植高大乔木、灌木为主。绿化树种应作好养护工作,确保存活率达到95%。根据本项目原地形特点,项目区土方施工需进行土方开挖、外运等将致使大量地表裸露,极易产生水土流失。本方案主要针对项目建设时期、建设特点,水土流失重点施工时段,并结合现状地形、主体设计及专项设计,通过建立及完善水土保持防治体系,采取永久措施与临时措施相结合、工程措施与植物措施相结合的方式,全面治理本项目可能产生的水土流失。从岳阳市降雨情况分析,雨季为3月~9月份,本项目建设期历经2个雨季,降雨作为造成水土流失的主要诱因的作用明显。若不注意加强水土保持工作,一旦遇到强降雨,极易产生水土流失。所以建议加强临时水保措施和应急水保措施,做好施工前的排水设施,先修建好临时截、排水措施和拦挡措施,确保雨季的安全施工,使水土流失得到控制,将其危害降至最低。45
周边绿化地库顶绿化土方工程施工准备征地其它准备工作工程施工墙面砌筑装饰装修景观绿化主体柱梁桩基施工土方开挖土方回填雨水管道管线施工电力管线电信管道其它管线房建施工排水工程防水止水支护工程基坑工程地表清理拆迁图1-2施工组织图2、项目区概述2.1地形地貌岳阳市位于湖南省东北部,地处长江与洞庭湖黄金水道交汇点,湘、鄂、赣三省交界区,介于东经112°18′31″~ll4°97′06″,北纬28°25′700″~29°51′700″之间。地处富饶的洞庭湖平原和雄浑的幕阜山区,地貌组织以丘陵、平原为主,山地、丘陵、岗地、平原、水面比例大致为8﹕12﹕9﹕13﹕8。整个地势东高西低,山、丘、岗、平大致东西排列,南北延伸,呈阶梯状向洞庭湖倾斜,形似围椅状。东部山丘地带,中部岗丘地带,约占全市总面积的2745
%;西部平原地带,约占全市总面积的40%,由河床冲积物堆积而成。场地原始地形起伏较大,地貌单元属侵蚀剥蚀丘陵区,勘察期间场地原低洼地段已填平。2.2水文岳阳市城区水系发达,内河湖泊众多,主要有南湖、芭蕉湖、松杨湖、白泥湖、东风湖等。湖泊总面积约62km2,其中:南湖l5.64km2、芭蕉湖11.2km2、松杨湖8.87km2、白泥湖17.4km2、东风湖及吉家湖4.29km2。区域上最近的地表水系(体)为南湖。南湖水系集雨面积l50km2,主要支流有王家河与北港河,水面面积约15.64km2。通过六龟山低涵闸(南津港堤桩号3+527,1孔2.8m×3m,底板高程27.50m)、南津港低排闸(南津港堤桩号3+527,1孔4m×5m,底板高程20.00m)、南津港进水闸(南津港堤桩号3+580,3孔3m×4m,底板高程25.00m)和南湖电排与东洞庭湖相连。南湖电排站装机4台1320KW,最低控制水位27.00m(吴淞高程,下同)、设计内水位28.00m,最高控制水位29.50m。南湖为岳阳市城区暴雨洪水调蓄湖泊,水位由南湖电排站控制。项目区域内排水主要依据现有地形,自北向南排放,水流进入南侧青年路雨水管后排入南湖内。2.3气象45
项目所在地处在东亚季风气候区中,气候带上具有中亚热带北亚热带过渡性质,属湿润的大陆性季风气候。其主要特征是寒期短,无霜期长;春湿多雨,夏秋多旱;四季分明,季节性强;光照充足,热能充裕。项目区气象特征见表2—1。2.4土壤项目区及其周边区域主要土壤类型为红壤。成土母质主要有第四纪红色粘土,土层深厚。这类土壤抗侵蚀能力弱,在地表植被遭到破坏而遇到暴雨冲刷时,极易发生土体剥离、造成面蚀、沟蚀等水土流失。表2—1项目区气象特征值表项目岳阳市引用资料系列1951~2005气温多年平均气温(℃)17.2极端最高气温(℃)39.3极端最低气温(℃)-11.8≥10°气温(℃)5586降雨多年平均降雨量(mm)1331.910%最大lh暴雨强度(mm)6410%最大24h暴雨强度(mm)183强降雨时段(月)3~9多年平均蒸发量(mm)1385.1无霜期(d)280.6风多年平均风速(m/s)2.8最大风速(m/s)28主导风向WNW2.5植被45
项目区所在的岳阳市属北亚热带常绿阔叶林带,湘北植物区,为华中植物区向华东植物区的过渡地带。由于人为活动剧烈,原生植被已破坏殆尽,主要以人工林和次生林为主。植物以马尾松、樟树、枫香、杉木、构树等华中植物为主,但植物类型单一,且分布不均衡。2.7项目区水土流失现状根据《土壤侵蚀分类分级标准》(SLl90-2007)中土壤侵蚀强度分类分级标准,全国土壤侵蚀类型区划中,项目区属于湘北环湖丘岗治理区,其土壤容许流失量500t/km2.a;根据《湖南省人民政府关于划分水土流失重点防治区的通告》(湘政[1999]115号),项目区属于水土流失重点治理区。项目区水土流失侵蚀形态以轻度力侵蚀为主,水蚀又以面蚀为主,沟蚀次之。项目区属水力侵蚀类型区,主要以面蚀形态出现。根据2005年数据,岳阳市市辖区(岳阳楼区、君山区、云溪区)土地总面积1344.OOkm2,水土流失总面积ll2.90km2,占土地总面积的8.4%,其中轻度流失面积为62.80km2,中度流失面积为50.10km2,无强烈流失以上,平均侵蚀模数737.8t/km2·a。水土流失分布特点是点多面广,零散侵蚀地类以建设开发用地为主,荒草地、农用地次之,水土流失情况详见表4-2-3。表4-2-3岳阳市市辖区水土流失现状表(2005年数据)土地总面积(km2)无明显流失(km2)水土流失面积(km2)土壤侵蚀总量(万t/a)土壤侵蚀模数(t/km2·a)合计轻度中度强烈极强烈剧烈面积占比%面积占比%面积占比%面积占比%面积占比%面积占比%面积占比%1344.001231.1091.6112.908.462.804.750.103.70.000.000.000.000.000.0099.17737.8根据湖南省2000年遥感资料、水土保持规划及岳阳市、岳阳楼区水土保持部门各地类侵蚀模数的估判数据及现场的调查,项目区土壤侵蚀类型为水力侵蚀,地表土壤为45
红壤为主,未扰动前土壤抗蚀性一般,项目区侵蚀强度以微度为主,其次是轻度侵蚀。区域原生土壤侵蚀模数在200~4800t/(km2·a)之间,水土失成因主要是人为不合理的地表扰动活动与气候特性、土壤质地、植被等自然因素的相互作用。本项目区的水土流失以水力侵蚀为主,在降雨和径流的作用下将产生溅蚀、面蚀和沟蚀。2.8防治目标项目区为南方红壤丘陵区,土壤侵蚀以水力侵蚀为主,根据湘政发《湖南省人民政府水土流失重点防治区划分公告》([1999]51号),项目处于湖南省水土流失重点治理区,参考《开发建设项目水土流失防治标准》(GB50434-2008)有关规定,本项目水土流失防治标准执行Ⅱ级标准。并根据降雨量、土壤侵蚀强度及地形进行修正。详见表2-2。表2-2防治目标计算表项目二级标准降水量修正侵蚀强度修正地形修正采用标准扰动土地治理率(%)9500095水土流失总治理度(%)85+20087土壤流失控制比0.70+0.201.0拦渣率(%)9500095林草植被恢复系数(%)95+30098林草覆盖率(%)20+200222.9设计深度及设计水平年根据《开发建设项目水土保持技术规范》所规定的内容和深度原则,确定本方案编制依据为主体工程可设计文件,水土保持方案编制深度为可行性研究阶段。45
本项目总建设期为两年(2010年12月开工—2012年12月竣工),其中一期于2010年12月开工,二期于2011年12月开工建设,为有效防治工程建设可能造成的水土流失,水土保持措施布置应与主体工程施工进度保持同步。根据《开发建设项目水土保持技术规范》,水土保持工程设计水平年为主体工程完工后、水土保持措施实施完毕并初步发挥效益的时间,建设类项目为主体工程完工后当年或后一年,本方案确定水土保持设计水平年为2013年。按照水保监[2008]8号文有关规定,本工程为建设类项目,方案服务期从施工准备期开始计算,至方案设计水平年2013年结束。3、水土流失防治责任范围及面积本次建设项目水土流失防止责任范围总计为2.03hm2。场地项目建设区占地面积为1.8hm2,为项目征地红线范围内面积;直接影响区占地面积为0.23hm2,该区主要指项目建设区以外因施工而可能造成的水土流失及其直接危害区域。本工程根据项目区周边区域现状及现场踏勘项目区而定出:直接影响区范围为项目区征地红线外5m。工程所需石料及建材采用从附近购买方式,防治责任由开采方承担,不纳入本方案防治责任范围面积计算。但是,业主(或建设承包商)在购买时应与开发商签订购买协议,并在协议中明确开发商应承担的水土流失防治责任和防治费用,当地水土保持监督部门应对其进行监督、检查。水土流失防治责任范围图见附图(二)。45
4、产生水土流失的环节分析根据本工程的性质、特点,以及对水土流失的影响程度,水土流失预测划分为工程建设期和植被恢复期。建设施工期是由基础的挖填工程和绿化工程等多道工序组成,对原有地貌、地形和植被造成大量扰动和破坏,在降雨、重力的作用下,极易产生水力侵蚀,是水土流失主要集中的时段。而在植被恢复期,裸露的场地得到硬化和绿化后,一般不存在水土流失,因此,本方案重点对工程建设期的水土流失进行预测。八字门还建小区建设可能造成的水土流失总量为950.90t。项目建设期945.00t,占总流失量的99.38%,植被恢复期5.90t,占总流失量的0.62%。根据预测的结果,本项目建设扰动地表面积可达1.8hm2,水土流失主要发生在项目建设期。若不采取积极有效的治理措施,产生的大量泥沙,既影响场地内项目的正常施工,又将危害周围排水系统及影响周边环境。水土流失的重点年份是2012年、2013年,项目建设区域将作为重点防治区进行整治,必须采取工程措施、植物措施和临时措施相结合的方法进行防治。在工程建设过程中,水土流失十分严重,做好项目区的水土流失防治工作,对保证工程安全,保护、恢复和改善项目区生态环境具有重要意义。5、水土保持措施设计及工程量防治方案在全面贯彻“预防为主、保护优先、全面规划、综合治理、因地制宜、突出重点、科学管理、注重效益”水土保持方针的前提下,45
根据本项目建设过程中建设场地水土流失的特点、危害程度以及水土流失防治的目标,在对主体工程中具有水土保持功能的防护措施进行分析评价的基础上,结合工程建设的特点和已有的防治措施,以建设场地为重点治理区,合理、全面、系统的规划,提出新增的一些水土保持措施,使之形成一个完整的以工程措施、植物措施与临时措施相结合的水土流失防治体系。这样既能有效的控制项目建设区内的水土流失,保护区域生态环境,又能保证项目建设和营运的安全。工程措施:排水工程,排水体制为雨污分流制,主体工程设计中给排水工程投资为24.0万元,排水工程纳入水土保持总投资。植物措施:周边空隙地绿化,绿化面积0.41hm2,投资32.8万元。临时措施:临时沉沙池,18个,开挖土方32.99m3,浆砌石13.81m3;修建草袋土挡墙200m,草袋装土拦挡96m3,草袋装土拆除96m3,塑料膜覆盖1000m2;临时排水沟长1200m,需开挖土方361.40m3,浆砌灰砖190.2m3。水土保持工程量汇总表5-1。措施类型措施名称单位数量备注工程措施排水工程m2000主体工程已列植物措施周边空隙地绿化hm20.41主体工程已列临时措施临时沉沙池开挖土方m332.99新增投资浆砌石m313.81临时堆土的拦挡草袋装土拦挡m396新增投资草袋装土拆除m396塑料薄膜覆盖m21000临时排水沟开挖土方m3361.40新增投资浆砌灰砖m2290.2表5-1水土保持工程量汇总表其它要求:弃土运输合同中应包含水土流失防治及补偿费用并在45
运输合同中明确。弃料场堆放过程中的水土流失防治应由岳阳市散体物运输有限公司承担,岳阳市散体物运输有限公司应向当地水土保持部门呈报《块石、砂卵石料场开采水土保持方案报告表(书)》,并严格按照水土保持方案报告表(书)执行,当地水土保持监督部门应对其进行监督、检查。6、水土保持投资估算八字门还建小区项目水土保持方案总投资88.00万元,主体工程已有投资56.80万元,新增投资31.20万元,其中水土保持设施补偿费2.70万元,临时措施投资14.18万元,独立费用为12.71万元,基本预备费为1.61万元。7、实施意见本建设项目产生水土流失现象最严重的时期是施工期,因此,做好施工期的水土保持至关重要。其主要水土保持管理措施如下:(1)土方大规模施工应选择在非雨天进行,雨天禁止安排土方施工,土方外运、基坑边坡支护、堆土防护等工作应及时完成,避免施工面经过降雨天气。(2)提前安排临时截排水及沉砂拦沙措施的施工,使施工区内的雨水能安全、及时地排放,减少径流对裸露地面的冲蚀。(3)施工开挖产生的弃土方应及时运至弃土地点,建设方应做好监督工作,确保不违法乱弃土方。(4)项目绿化填土完成后应及时平整,并提前铺设草皮,减少地表裸露时间,防止雨水直接击溅裸露土壤,有利于水土保持。(5)每次降雨后,施工现场布设的沉砂池及排水沟道内淤积的泥沙应及时清理,保证其发挥水土保持功能,严防水土流失排入市政管网。45
(6)项目区内管线铺设应挖一段,施工一段,回填一段,避免全面动土、避免大开挖。(7)气候炎热、干燥季节裸露地表洒水增湿,防止扬尘;降雨前对裸露地表采取覆盖措施,防止雨水击溅造成水土流失。(8)应做好施工监督管理工作,施工单位应与市水土保持监测总站以及市水保办密切联系,遇到问题及时通报,以便能及时解决,把水土流失降到最低。45
项目概况项目名称八字门还建小区项目负责人地点岳阳市八字门青年路占地面积1.8hm2计划投资5000万元开工时期2010年12月竣工日期2012年12月45
弃土、石、量根据工程建设可行性研究资料,建设项目场地目前已经完成场地土石方平整工作。因此本项目建设期主要的土石方来源于建筑物基坑开挖产生的临时性弃方。通过对现状地形标高与建成后标高及地下室标高间的对比分析,项目区将根据设计标高对场地进行大规模的基坑开挖施工,由于用地基坑周边均较空旷,空旷地可作为临时堆土区。建设项目基坑开挖深度为4.2m,场地建设期地面建筑物基坑开挖产生临时弃土为1.89万m3,开挖产生的弃土全部临时堆放于临时堆土区,产生的弃方待基础处理完工后回填,填方为1.89万m3。通过土石方平衡计算,因此整个项目挖方总量为1.89万m3,填方总量为1.89万m3,土石方基本平衡。45
造成水土流失面积本项目新增水土流失的产生主要是场地平整、基础开挖建设产生的水土流失。本项目按建设期(施工准备期、施工期)、植被恢复期分别预测水土流失面积。从用地现状分析,因工程建设开挖使地表遭到破坏,表土层抗蚀能力减弱,在雨滴打击和水流冲刷的作用下产生水土流失。根据本项目的主体工程设计,项目占地面积为1.8hm2。在施工期,因场地平整扰动原地貌、损毁土地,扰动面积为1.8hm2,可能产生水土流失的面积达到了1.8hm2。项目建设完成后,房屋、硬化路面等构筑物对地表进行了覆盖,不再产生新的水土流失,因此自然恢复期水土流失的估算范围为绿化用地面积。建筑物周围绿地面积为0.41hm2,自然植被恢复期新增水土流失估算面积为0.41hm2。45
损坏水保设施水土保持设施是指具有防止水土流失功能的各类自然和人工植被、以及自然地物的总称。对项目建设过程中损坏的水土保持设施的面积、数量,采用收集有关资料和结合现场调查的方法。根据湖南省财政厅、湖南省物价局、湖南省水利厅《关于印发〈湖南省水土保持设施补偿费和水土保持防治费征收使用管理办法〉的通知(湘财综【2006】55号和《湖南省物价局、湖南省财政厅关于重新发布全省水利系统行政事业性收费项目和标准的通知》(湘价费〔2009〕62号)和有关水土保持技术规范,采用实地调查和统计分析法,确定项目工程建设实际损坏的水土保持设施面积和数量。根据实地调查,结合工程用地1/10000图上量算,本工程损坏水土保持设施面积为损坏原地貌面积,为1.8hm2,同时经调查确认没有损坏相关的水土保持监测、科研设施。45
可能造成水土流失估计的水土流失量预测一、水土流失量的估算通过对项目所在区域自然条件及水土流失现状的实地调查分析,结合工程建设的施工、运营特性,对水土流失强度进行定性和定量的分析。对于本工程而言,水土流失影响因素的变化主要表现在两个方面,一是工程场地清理过程中开挖造成的土石方裸露成为水土流失的策源地;二是基础开挖建设过程中弃土形成了许多裸露的坡面,在坡面径流的作用下,极易产生水土流失。根据本工程的性质、特点,以及对水土流失的影响程度,水土流失预测划分为工程建设期和植被恢复期。建设施工期是由基础的挖填工程、管线布设工程、道路工程和绿化工程等多道工序组成,对原有地貌、地形和植被造成大量扰动和破坏,在降雨、重力和风力的作用下,极易产生水力侵蚀,是水土流失主要集中的时段。而在植被恢复期,裸露的场地得到硬化和绿化后,一般不存在水土流失,因此,本方案重点对工程建设期的水土流失进行预测。(1)新增水土流失的时段划分水土流失预测分为工程建设期和自然恢复期两个预测时段。根据主体工程设计,本项目总建设期为两年(2010年12月开工—2012年12月竣工),其中一期于2010年12月开工,二期于2011年12月开工建设,本项目所在地雨季为345
-9月,根据预测时段大于雨季长度按全年计算,由于一、二期建设期均为1年,因此工程建设期水土流失预测时段确定为1年。施工结束后,植被恢复措施逐渐发挥作用,表层土体结构逐渐稳定,水土流失亦逐渐减少,经过一段时间恢复可达到新的稳定状态。考虑本项目区降雨量大、雨水充沛、光照强、湿度大,植物生长的湿热条件较好,施工结束二年后项目区的植被能够逐渐恢复至原来状态。因此,自然恢复期水土流失预测时段为2年。(2)水土流失量的估算方法根据项目施工对地表的扰动情况,其水土流失量预测拟采用以下经验公式,公式中有关参数的确定依据类比岳阳地区内其他在建或已建同类工程的情况,结合本工程自身的特点及实际情况进行相应调整确定。W=△W=式中:W——土壤流失量,t;△W——新增土壤流失量,t;Fji——某时段某单元的预测面积,km2;Mji——某时段某单元的土壤侵蚀模数,t/km2·a;△Mji——某时段某单元的新增土壤侵蚀模数,t/km2·a,只计正值,负值按0计;Ti——某时段某单元的预测时间,a;i——预测单元,i=1、2、3、……n;j——预测时段,j=1、2、3,指施工准备期、施工期和45
自然恢复期。(3)水土流失参数取值①原地貌土壤侵蚀模数通过对项目区水土流失现状的调查可知,项目区用地原为建设待建地,本项目原地貌水土流失均以微度水力侵蚀为主,按照土壤侵蚀分类分级标准以及现场调查确定项目用地原地貌土壤侵蚀模数约为720/km2·a。②扰动后土壤侵蚀模数扰动后土壤侵蚀模数是在项目区水土流失现状调查的基础上,结合工程建设中的施工工序对土地的扰动和破坏程度,在参考类比工程水土流失预测的基础上分项进行确定的。岳阳市富兴景城住宅小区建设工程与本项目处于相同的气候区,气候条件一致,降雨量、土壤类型、地形地貌一致,因此可以作为本项目的类比工程,通过类比工程以及结合现场调查确定本项目建设期扰动区域土壤侵蚀模数值为26250t/km2·a。因工程施工准备期较短且与施工期紧密相连,为连续性建设工程,在不采取任何水土保持措施的前提下,可粗略认为施工准备期与项目施工期土壤侵蚀模数变化值相同。③植被恢复期土壤侵蚀模数45
自然恢复期是指主体工程以及水土保持工程措施已经完成,而水土保持植物措施因植物生长的滞后性,未充分发挥出其相应的水土保持功能的时期。在这个阶段,因水土保持工程措施的实施,项目建设区土壤侵蚀状况已得到较大的改善,但由于林草植被未完全恢复,故还未达到预期效果500t/km2.a,通常这时自然恢复期土壤侵蚀模数约为方案目标值的2~4倍。本项目中的自然恢复期土壤侵蚀模数平均取值为1800t/km2.a。(4)新增水土流失估算范围建设期土地平整扰动面积为1.8hm2,即建设期的水土流失估算范围为1.8hm2。项目建设完成后,房屋、硬化路面等构筑物对地表进行了覆盖,不再产生新的水土流失,因此自然恢复期水土流失的估算范围应扣除构筑物面积。自然植被恢复期新增水土流失估算面积0.41hm2。(5)水土流失量的估算八字门还建小区项目采用侵蚀模数法,分建设期和植被恢复期进行预测。根据前面提出的扰动地表水土流失量预测公式,确定的预测参数以及水土流失面积,对工程建设过程中可能造成的水土流失量及新增水土流失量进行估算。项目建设可能造成的水土流失总量为950.90t,其中项目建设期945.00t,植被恢复期5.90t。(6)结果和分析八字门还建小区建设可能造成的水土流失总量为950.90t。项目建设期945.00t,占总流失量的99.38%,植被恢复期5.90t,占总流失量的0.62%。根据预测的结果,本项目建设扰动地表面积可达1.8hm2,水土流失主要发生在项目建设期。若不采取积极有效的治理措施,产生的大量泥沙,既影响场地内项目的正常施工,又将危害周围排水系统及影响周边环境。45
水土流失的重点年份是2012-2013年,项目建设区域将作为重点防治区进行整治,必须采取工程措施、植物措施和临时措施相结合的方法进行防治。在工程建设过程中,水土流失十分严重,做好项目区的水土流失防治工作,对保证工程安全,保护、恢复和改善项目区生态环境具有重要意义。45
可能造成水土流失可能造成水土流失水土流失危害估算的水土流失量预测水土流失危害根据现场勘察,八字门还建小区位于青年路以北,周围环境环境较好,无水土流失现象。根据项目分析,本项目水土流失敏感区域主要为用地北侧青年路。根据分析项目区周边地形,并结合工程施工特点,若项目建设中造成水土流失,造成的水土流失危害主要有:1、用地北侧青年路,若造成水土流失,流失水土进入路面及地下雨水管道,将造成地面泥泞、不易通行给过往行人、车辆带来不便,造成地下雨水管网堵塞,降低期过流、排水能力。2、本项目大部分土石方需要外运,重型车辆进出频繁,遇干燥大风天气,裸露地面会扬风起沙,将降低项目区周边空气质量;遇雨天天气,轮胎携带的泥沙易给市政道路造成污染。3、项目区年降雨量大,降雨集中,暴雨强度大。在施工期间由于深层开挖基坑边坡,存在潜在崩塌危险,也将造成水土流失。45
水土保持措施及投资工程措施(1)工程措施a、排水工程包括项目主体设计的雨、污排水管网,包括各类明、暗沟和暗涵。排水管沿区内主干道布设,排水沟沿各单体建筑四周布设,所有污水经排污干管进入城市污水处理厂。地面雨水排入城市下水管网,道路两侧设雨水口,经暗埋排水管引入城市下水管。主体设计永久排水措施为双壁波纹UPVC排水塑料管,雨水管径规格有:DN=200、DN=270、DN=400、DN=500、DN=600,比降3‰-5‰,管径逐级增大。设计沿雨水管,设置检查井,检查井Ф=1m,深1.5m。永久雨水经雨水管后接入现状青年路DN1000市政雨水管内,后由该雨水管排入王家河,进入南湖。主体工程设计中给排水工程投资为24.00万元,排水管长2000m,排水工程纳入水土保持方案。投资24.00万元主体工程已考虑对项目建设区空坪隙地采取绿化美化措施。绿化面积1.38hm2,主体工程所考虑的绿化措施,能有效地改善项目区小气候,草皮根系发达,能很好地持握土壤,涵养水分,长远来看能减轻项目区的水土流失。但主体工程仅绿化提出了要求,项目仅提出的绿化美化措施,并没有典型设计和具体的绿化苗木数量,不能满足水土保持要求,需补充完善。45
水土保持措施及投资植物措施因此本水保方案对场地绿化进行详细设计并对植物措施工程量进行估算,具体如下:1、树草种的选择1)生态学要求:按照“适地适树、适地适草”的原则,在树种选择上以当地优良乡土树、草种为主,适当满足生物多样性和群落稳定性的要求。2)绿化及环境保护功能要求:从满足植物措施多功能的要求出发,选择多种树形、叶形、高度的乔灌木和不同季相的花木以及草坪植物等。乔灌木树种宜选择树形优美并具有较强抗污染、防噪声能力的观赏树种,植草宜选择观赏性强,耐践踏的草种,塑造美观、大方、和谐的景观印象。3)水土保持要求:树、草种应具有发达的根系、耐贫瘠能力、改良土壤理化性状能力等,能够起到防治项目区水土流失的作用。4)工程运行要求:植物措施布设应与场地交通运输、架空管线、地下管道及电缆等设施运行期对环境的要求相协调。投资32.80万元45
5)树种的选择须本着以上原则,在广泛调查当地常见乡土树种的基础上,结合考虑园林绿化林、水土保持林和经济用材林等不同利用方向的功能要求,针对当地自然条件、结合项目要求、根据树种的特性选择树种,推荐选择树种有樟树、合欢、白玉兰、刺槐、乌桕、夹竹桃、冬青、紫穗槐、红继木、苦楝、茶花、胡枝子、女贞、小叶合欢、木豆等,推荐选择草种主要有假俭草等。2、植物措施典型设计1)乔灌草绿化美化以广玉兰大苗、紫穗槐、假俭草间栽为例,采用带状混交方法,两种树苗均采用带土移栽,土坨半径不小于大苗胸径的3-4倍。广玉兰株行距为4m×5m,栽植前进行必要的修枝,减少移栽后的水分蒸腾,提高成活率。紫穗槐株行距为0.5×0.5m。广玉兰和紫穗槐栽植前,先在穴中铺一层砂卵石以提高苗木根系的透气性能,并施适量底肥,底肥采用菜饼和有机磷混配。回填土采用腐殖土。假俭草植于广玉兰和紫穗槐之间的空地上。树草栽植后浇透底水,并视天气变化情况确定合理的浇水频度。2)行道树行道树选用冠大荫浓,生长快,耐修剪的乔木或植以树姿雄伟的常绿乔木,再配植色彩艳丽的花灌木如红继木、茶花等,给人以整齐美观,明快开朗的印象。道路绿化不但要具有防尘降噪、净化空气、降低辐射热的作用,还要具有组织交通、联系分隔生产系统的功能。行道树选用主干通直、高大、抗病虫害的乔木,次要道路和车间引道两侧种植灌木。3、植物措施工程量本区绿化面积共计1.38hm2。45
水土保持措施及投资临时措施新增临时措施如下:(1)临时沉沙池本方案设计的沉砂池采用浆砌石沉砂池。浆砌石沉砂池长1m,宽1.1m,深l.4m,采用二级沉砂机制串连设置。两端分别设进水口和排水口,一级沉砂池与二级沉砂池之间以过水口相连,均采用lmxlm矩形断面。采用砂浆铺底厚0.15m,侧墙浆砌石厚度O.3m。本工程设置临时沉沙池,18个,开挖土方32.99m3,浆砌石13.81m3。(2)临时堆土处理措施(1)临时堆土场本项目北侧临时堆土场,临时堆土场位于开挖基坑外,方案拟采取在临时堆土场下侧设置0.6-0.8m高沙袋进行拦挡,降雨前采取防水布覆盖,防止雨水击溅裸露土壤,天气炎热、干燥、大风条件下,洒水增湿度,避免扬尘。(2)管道施工回填临时堆土室外管道施工期临时堆土堆放在管道沟槽两侧,堆土呈线状分布,方案拟采取在其下侧设置0.6-0.8m高沙袋进行拦挡,降雨前采取防水布覆盖,防止雨水击溅裸露土壤,天气炎热、干燥、大风条件下,洒水增湿度,避免扬尘。管道安装完成后,堆土回填沟槽。临时堆土处理措施:修建草袋土挡墙200m,投资14.18万元45
草袋装土拦挡,96m3,草袋装土拆除96m3,塑料膜覆盖1000m2。(3)临时排水沟基坑开挖完成后,设置于开挖基坑底周边,收集基坑内降雨、渗透形成的水流。水流通过泥沙沉淀后,采取抽排措施,排入基坑外排水沟内。规格:B×H=0.6m×0.6m,矩形,砖结构,M7.5水泥沙浆砌筑灰砂砖,1:2水泥沙浆抹面。灰砂砖规格:L×W×H=240mm×115mm×53mm。临时排水沟长1200m,需开挖土方361.40m3,浆砌灰砖190.20m3。水土保持措施及投资其它措施(1)覆盖措施现状裸露地表及后期回填绿化用土地表,在硬化前或绿化前,遇降雨、大风等气候时采取覆盖措施,避免雨水击溅、风吹等产生水土流失。(2)洒水措施气候干燥季节、天气炎热时期,对裸露地表进行洒水,增加地表湿度,减少地表扬尘。(3)施工场地“硬地化”处理项目施工中,运输道路及设计道路采取硬化措施,提前硬化处理,可有效减少土壤裸露产生水土流失,同时有利于保障道路的运输的通畅。投资45
(4)生活污水处理施工营地生活、食堂等产生的污水采取设置污水收集池,集中收集后污水排入附近道路污水管道,做到雨污分流,避免造成污染。45
水土保持措施及投资施工工艺本工程水土保持措施主要包括工程措施、植物措施和临时措施。工程措施主要有:排水沟。植物措施量主要有:栽种乔木,栽种灌木,铺草皮。临时措施量主要有:临时排水沟,临时土质沉沙池,临时彩条布覆盖,装土编制袋临时挡墙。一、工程措施施工本方案水土保持工程措施的实施,均与主体工程配套进行,故其施工条件与设施,原则上利用主体工程已有设施和施工条件。施工时应根据各防治区域具体的工程措施安排各施工时序,减少或避免各工序间的相互干扰。二、植物措施施工①苗木的种植、栽植技术要求a:整地:深翻20~27cm的土层,并清理杂物、平整土地。植树地穴状整地,花灌木穴径60cm,深60cm;乔木穴径100cm,深80cm。b:苗木要求:尽量选择苗龄2至3年,苗木生长良好,无病虫害,无枯枝、死枝的苗木。由于本项目区含盐度较高,因此栽植苗木要带土坨栽植,土球应精心挖掘,并进行包扎。c:45
水土保持措施及投资施工工艺种植要求:移栽苗木应在阴天或多云天进行,注意保持根的完整和自然舒展,须根四周应将土压紧,栽后喷水,淋去枝叶上的泥土,最后对移栽苗木打好支撑固定。一般4cm胸径、2.5m左右高可用一根结实的竹竿做支撑,6cm胸径以上、高3.5m以上,要用三支竹竿做三角支撑。d:抚育管理浇水:根据不同生长季节的天气情况,不同植物种类和不同树龄适当浇水。春季降水较多,空气湿度大,故不需多浇水,遇雨水过多时还应注意排水;夏季气温偏高,应经常浇水,保持树种土湿润,同时还应注意防止植物枝叶晒伤,浇水时间以上午9时以前,下午4时以后为佳;秋季树木准备过冬,为使树木生长更充实,充分木质化,增强抗性,一般情况下不宜再多浇水,应减少水量,以免引起徒长,但也要注意保持植物根部的湿度,在干燥天气下,每星期两次检查是否有缺水现象;冬季浇水应注意灌封冻水。水要浇透,不可只浇湿表土。浇水后不应引致任何土壤板结,冲走土壤或使植物松动。若出现上述情形应立即修补。45
水土保持措施及投资施工工艺修剪:考虑树种的生长特点如萌芽期、花期等,一般在叶芽和花芽分化前进行修剪,避免把叶芽和花芽剪掉,使花乔木花繁叶茂;将病、枯枝及扰乱树形的枝条剪除。对于基部发生的萌芽以及主干上由不定芽生长的冗枝,均应一一剪除;注意修剪顺序,按照“由基到稍、由内及外”的顺序来剪;按操作规程进行,尽量减小伤口,修剪截口要平滑不是劈裂,留桩长度不得超过2厘米;荫枝、下垂枝、下缘线下的萌蘖枝及干枯枝叶要及时剪除;对观花树种可在花后修剪老枝并保持理想树姿。枝条稠密的,可适当疏减弱枝、病枝,用重剪进行枝条的更新,用轻剪维持树形。②撒播种草的技术要求撒播种草采用人工整地、撒播草籽的种植方式。a:播种时间:最好在秋季和春季播种,一般雨季来临之前10~15天较好。b:覆盖:草种撒播到地面后应及时考虑当时的气候状况,气温偏高应进行必要的桔杆、稻草等覆盖,起到防晒、保水作用,并早晚进行雾状喷水;如遇气温较低,应进行地膜等覆盖,起到保温作用,并根据土壤潮湿程度进行必要的洒水养护。c:浇水:除了在出苗前的洒水外,在苗期也应根据土壤潮湿状态进行浇水养护,但在苗期喷水强度不能过高。45
d:施肥:肥料种类有N、P、K及复合肥,各种肥料应根据草坪的阶段、特点进行及时必要的施肥,每年应不少于2次的全价施肥。施肥后一般要浇水,否则容易造成草坪草的烧伤。e:防治病虫害:虫害:主要分为地下虫害和地上虫害两大类,针对不同的害虫中来采用不同的处理方法。病害:分为非传染性和传染性两大类。在正确的诊断和鉴定后,采用适宜的病害处理手段,达到治病、治本的目的。三、临时措施施工在施工前,由测量人员进行放线,施工原材料及机械设备必须运至施工现场,才可进行沟槽、池底开挖。所需块石、水泥等与主体工程统一采购。排水沟、沉砂池施工时必须先在底板铺砂卵石垫层,再施工底部的浆砌,砌筑时要严格挂线进行施工。砌筑时要避免出现通缝现象,上下两层缝错开不小于8cm。砌筑时墙的厚度及沟底的厚度必须满足设计要求。砌筑时采用干净的中砂,砂浆强度为M7.5号,砂浆拌合必须采用机械拌合,堆放拌合好的砂浆禁止直接堆在松散的地面上,下面要铺设铁皮等隔离设施,砂浆应随拌随用,对拌合完堆放时间太久的砂浆应当废弃,禁止用于砌筑施工中。45
水土保持设施补偿费根据《湖南省物价局、湖南省财政厅关于重新发布全省水利系统行政事业性收费项目和标准的通知》(湘价费〔2009〕62号)规定,损坏原地貌的按1.5元/m2征收水土保持设施补偿费,损坏监测、科研等人工水土保持设施的,按恢复同等规模、标准设施的现行工程造价和科研中断损失费用现行水平确定补偿标准,本项目损坏原地貌面积为扰动地表面积,为1.8hm2,同时经调查确认没有损坏相关的水土保持监测、科研设施。水土保持设施补偿费为2.70万元。分年度实施计划年度措施工程量投资2012年临时措施:临时沉沙池,18个,开挖土方32.99m3,浆砌石13.81m3;修建草袋土挡墙200m,草袋装土拦挡,96m3,草袋装土拆除96m3,塑料膜覆盖1000m2;临时排水沟长1200m,需开挖土方361.40m3,浆砌灰砖190.20m3。14.18万元2013年工程措施:排水工程,长2000m。植物措施:周边空隙地绿化,绿化面积0.41hm2。56.80万元水土保持总投资八字门还建小区项目水土保持方案总投资88.00万元,主体工程已有投资56.80万元,新增投资31.20万元,其中水土保持设施补偿费2.70万元,临时措施投资14.18万元,独立费用为12.71万元,基本预备费为1.61万元。45
水土保持监测一、监测的有关要求水土保持监测是水土保持的重要组成部分,通过开展监测工作能及时反映工程水土保持信息,给水土保持工作的实施监督管理提供依据,从而采取有力的管理措施,实施有效的监督管理。根据2002年水利部第12号令《水土保持生态环境监测网络管理办法》的有关要求,建设单位应与具有水土保持监测资质的单位签订水土保持监测合同;监测任务单位应按法律法规及合同要求编制水土保持监测实施方案,按经批准的监测方案中的要求编制监测计划并实施监测。该项目的水土保持监测应由具有水土保持资质的单位组织开展项目的水土保持监测工作,岳阳市经济技术开发区安置局委托承担监测任务单位按月将水土保持监测成果报送市、区水务主管部门。进行水土保持设施专项验收时须提交本项目的水土保持监测专项报告,并作为项目水土保持设施专项验收的主要依据之一。监测费用由开发建设单位从基本建设资金或生产费用中列支。水土保持监测费取费标准按照水利部水总[2003]67号文执行,具体的按双方签定的水土保持监测委托书中的合同条款执行。二、内容与方法监测内容:主要包括水土流失及其防治情况,防治效果和环境变化情况。根据本工程的实际情况,45
水土保持监测在施工期间,要求对雨水出口的沉砂池进行监测,主要监测内容包括:过水流量,水流挟沙量,沉沙量,并推算整个施工其所产生的泥沙量。要求每周监测一次,暴雨期间应增加监测频次。监测方法:根据《水土保持监测技术规程》规定,水土保持监测采用地面观测法、调查监测法和巡查法等,在注重最终观测结果的同时,对其发生、发展变化的过程必须全面定位监测,以保证监测结果的可靠性和适用性,实现监测资料的连续性,水土流失预测结果的准确性。同时,还可通过在沉砂池内设立监测点进行监测八字门还建小区建设工程的监测技术和方法等由承担监测任务的专业监测单位按水利部《水土保持监测技术规范》编制《监测实施方案》。三、监测管理制度实行报告制度,定期提交监测报告,提交监测专项报告。45
水土保持专项验收1、验收的依据和目的(1)《水土保持法》:其中第二十七条:依法应当编制水土保持方案的生产建设项目中的水土保持设施,应当与主体工程同时设计、同时施工、同时投产使用;生产建设项目竣工验收,应当验收水土保持设施;水土保持设施未经验收或验收不合格的,生产建设项目不得投产使用。(2)水利部第16号令和24号令:第六条水土保持设施验收的范围应当与批准的水土保持方案及批复文件一致。水土保持设施验收工作的主要内容为:检查水土保持设施是否符合设计要求、施工质量、投资使用和管理维护责任落实情况,评价防治水土流失效果,对存在问题提出处理意见等。第七条水土保持设施符合下列条件的,方可确定为验收合格; (一)开发建设项目水土保持方案审批手续完备,水土保持工程设计、施工、监理、财务支出、水土流失监测报告等资料齐全; (二)水土保持设施按批准的水土保持方案报告书和设计文件的要求建成,符合主体工程和水土保持的要求; (三)治理程度、拦渣率、植被覆盖率、水土流失控制量等指标达到了批准的水土保持方案和批复文件的要求及国家和地方的有关技术标准; (四)水土保持设施具备正常运行条件,且能持续、安全、有效运转,符合交付使用要求。水土保持设施的管理、维护措施落实。45
第八条开发建设项目土建工程完成后,应当及时开展水土保持设施的验收工作,建设单位应当会同水土保持方案编制单位,依据批复的水土保持方案报告书、设计文件的内容和工程量,对水土保持设施完成情况进行检查,编制水土保持方案实施工作总结报告和水土保持设施竣工验收技术报告。对于符合本办法第七条所列验收合格条件的,方可向审批该水土保持方案的机关提出水土保持设施验收申请。第十二条县级以上人民政府水行政主管部门在受理验收申请后,应当组织有关单位的代表和专家成立验收组,依据验收申请、有关成果和资料,检查建设现场,提出验收意见。其中,对依照本办法第十条规定,需要先进行技术评估的开发建设项目,建设单位在提交验收申请时,应当同时附上技术评估报告。建设单位、水土保持方案编制单位、设计单位、施工单位。监理单位、监测报告编制单位应当参加现场验收。第十三条验收合格意见必须经三分之二以上验收组成员同意,由验收组成员及被验收单位的代表在验收成果文件上签字。(3)《水土保持生态建设工程验收规程》(4)《水利工程质量监督管理规定》(水建【1997】16号);(5)GB/T15773-1995《水土保持综合治理验收规范》;(6)SL223-1999《水利水电建设工程验收规程》;(7)SL176-96《水利水电工程施工质量评定规程》(试行);45
水土保持专项验收2、验收内容与标准八字门还建小区水土保持设施专项验收参照2002年10月水利部第16号令《开发建设项目水土保持设施验收管理办法》的有关规定。岳阳市经济技术开发区安置局在向市水务局申请验收八字门还建小区水土保持设施时,除提供相关资料外,还应委托具有水利或水土保持技术评估资质的单位对完成的水土保持设施进行专项验收前的技术评估,并提供技术评估报告。在完成水土保持设施专项验收后,还应进行1年的初期管护。本工程措施部分按部标《水利水电建成设施工程验收规范》SL223-1999标准验收;绿化部分参照国标《水土保持综合治理验收规范》GB/T15773-1995标准和部标《城市绿化工程施工及验收规范》CJJ/T82-99标准并结合我市水土保持生态环境建设实际制定。具体要求为:排水沟、沉沙池应按图施工,施工质量应符合有关标准;挖穴种树应成行成列,喷草要均匀,草种密度适中。临时水保措施应根据天气变化及时实施,确保遇雨无重大水土流失发生。施工结束后,经过3个月成活期,3年养护期,乔木生长良好,成活率达95%以上,施工造成的裸露地全部应硬化覆盖,覆盖率达95%以上。排水沟等设施均应完好。其中,对于绿化的具体标准为:草本:生长势正常,生长量按近平均年生长量,三个月年后覆盖率达90%以上。藤本:生长势正常,生长量接近该种类平均生长量,三个月后成活率达95%以上,且分布均匀。45
水土保持专项验收灌木:生长势正常,生长量接近该种类平均年生长量,三个月后成活率达90%以上。乔木:生长势正常,生长量接近该种类平均年生长量,三个月后成活率达90%以上。不详之处参照《水土保持综合治理验收规范》(GB/T15773-1995)执行。3、验收应提交资料和程序项目验收时,应向市水务局申请八字门还建小区水土保持设施专项工程,并提交水土保持方案实施工作报告和相关批文。工作报告为建设单位工作报告、施工报告、监理报告、水土保持监测专项报告、水土保持设施技术评估报告书的汇编。45
结论(1)八字门还建小区扰动面积为1.8hm2。主体工程布局合理,充分的考虑了场地建设的挖填方量平衡问题,尽量减少了对周边环境的影响。各分类工程基本符合行业规范和技术标准,总体来看方案是合理可行的。(2)本项目区的水土流失主要集中在施工期,由于降雨冲刷造成的面蚀、溅蚀和沟蚀对扰动地表的侵害很大,容易产生泥沙流失,严重影响周边环境景观。在施工期间扰动地表总面积达1.8hm2。(3)本项目实施水土保持措施后,可减少施工对周边环境的污染,增加施工的安全性。减少施工区向外的泥沙输出量,泥沙输出可减少100%以上,年水土流失总量控制在500t/km2.a以内。排水系统布局合理,景观与周边环境的景观相协调。(4)本项目水土保持工程总投资为88.00万元,新增投资为31.20万元。45
建议根据工程建设期水土流失现状分析,以及水土流失量的预测,本项目防治责任范围水土流失比较严重,为避免工程建设加剧当地水土流失,改善当地的水土保持现状,并落实本方案设计中的水土保持措施,提出以下建议:(1)水土保持工程是工程建设的重要组成部分,主体工程设计和工程施工应尽量减少破坏和占用现有水土保持设施,避免由于施工人员水土保持意识淡薄而严重的造成人为的生态破坏。(2)工程建设单位应成立与水土保持相结合的管理机构,负责工程建设中水土流失治理的有关工作,并要在施工过程中加强水土流失监测、监督管理工作。(3)在施工过程中应严格控制泥沙的流失,避免对周边环境产生影响,产生新的水土流失。(4)尽量避免雨季施工,特别是基础开挖,应避开暴雨天气。对松散的表土层可用塑料布临时覆盖,减少水土流失量。(5)加强管理,特别是施工中的土石方运送应该有专人负责,达到合理运送,减少运输过程当中的散落。编制单位编制单位岳阳市水利水电勘测设计院编制人员李胜波资格证编号(湘)水保资证乙字第15号岗位证书号(乙)级证(湘)字第(20100356)号审定校核编制45
说明:1、随表附送建设项目地理位置平面图、设计总图各一份。2、本表一式三份,经水行政主管部门审核批准后,一份留水行政主管部门作为监督检查依据,一份送项目审批部门作为审批项目依据,一份留本单位(或个人)作为实施依据。3、在生产建设项目施工过程中,必须实施“水土保持方案报告表”中的各项水土保持措施,并接受水行政主管部门监督检查。4、部分用此表表达不清的事项,在附件表述。45
证书编号:(湘)水保资证乙字第15号工程设计证书号:A142704968八字门还建小区水土保持方案报告表(送审稿)建设单位:岳阳市经济技术开发区安置局编制单位:岳阳市水利水电勘测设计院2011年12月·岳阳
(湘)水保资证乙字第15号国水电设证乙级A142704968号岳阳市水利水电勘测设计院审定:曹载宏审查:曾志模校核:黄检编写:李胜波
类别:编号:水土保持方案报告表送审单位(个人):岳阳市经济技术开发区安置局法定代表人(组织领导人):地址:岳阳市八字门青年路联系人:电话:送审时间:2011年12月中华人民共和国水利部制'
您可能关注的文档
- 泗水中医医院综合楼生产建设水土保持方案项目
- 水土保持方案编制过程中存在的问题及对策
- 中外合资黑龙江海绵钛一期,吨年工程水土保持方案报告书
- 开发建设项目水土保持方案审批流程图
- 泗水中医医院综合楼生产建设水土保持方案项目
- 贡山县丙中洛乡双拉村饰面石材大理石矿水土保持方案初设报告(初稿)
- 某水土保持方案_secret
- 环境保护、水土保持方案
- 城市道路改建工程水土保持方案报告书
- 嘉祥桂花城项目水土保持方案编制毕业论文
- 生物质能电厂工程水土保持方案编制要点探讨
- 水土保持方案编制范本
- 极品推荐页--某地区kv芒棒输变电工程水土保持方案可行性研究报告
- 青云谱区昌南工业园水土保持方案
- 泗水中医医院综合楼生产建设水土保持方案项目
- 开发建设项目水土保持方案审批流程图
- 某银铅矿方案选矿厂水土保持方案报告书
- 泗水中医医院综合楼生产建设水土保持方案项目
