'中建一局建设发展公司国贸三期项目经理部变配电房结构改造方案目录1.编制依据12.工程概况13.施工方法13.1施工顺序13.2新建墙体施工13.3拆除墙体施工1附图1:变配电房结构图附图2:变配电房建筑图
中建一局建设发展公司国贸三期项目经理部变配电房结构改造方案1.编制依据1.1工程洽商记录《01-C2-001》1.2《39.148建2-011商业裙楼地下三层平面图》1.3《39.148结5-26商业附楼地库三层结构平面图》2.工程概况根据甲方要求,在商场地下三层R7~R9/Rg~Rj轴设变配电房,对原有结构需要进行改造。具体项目为:①拆除R8/Rg~Rj轴墙体;②在R7~R8/Rh轴墙体开3500宽洞口;③在R7~R8/Rg~Rh轴墙体开1350宽洞口;④在R7~R9/Rg及R8+4500mm/Rg~Rj轴植筋做混凝土墙。详见附图1、附图2。3.施工方法3.1施工顺序新建墙体施工(植筋、绑扎钢筋、支设模板、浇筑砼等)→搭设顶板支撑架(用于3500宽洞口两侧)→拆除墙体及开洞口→暗柱施工→拆除支撑架3.2新建墙体施工新建墙体位置详见附图1、附图2。(1)墙体钢筋施工墙厚300mm,墙体水平分布筋为20@200,垂直分布筋为25@200,拉筋为8@400。墙体钢筋与原有结构连接采用植筋技术。(2)墙体模板施工采用18厚多层板+5×10木方次背楞+双钢管主背楞+T18止水螺杆+钢管支撑体系。木方间距不大于200,主背楞间距600,止水螺杆间距600×600。(3)墙体混凝土浇筑墙体砼强度等级为C40,为满足下灰要求,需要在墙顶部间隔1.5m开200×200下灰孔。墙体砼浇筑时一定要严格按规范做法操作,以免出现烂根、麻面等质量问题。(4)其他事项参见地下结构施工方案进行施工。3.3拆除墙体施工(1)施工现场放线定位按照图纸要求进行现场放线,以确定拆除混凝土墙体或开洞口的位置。2

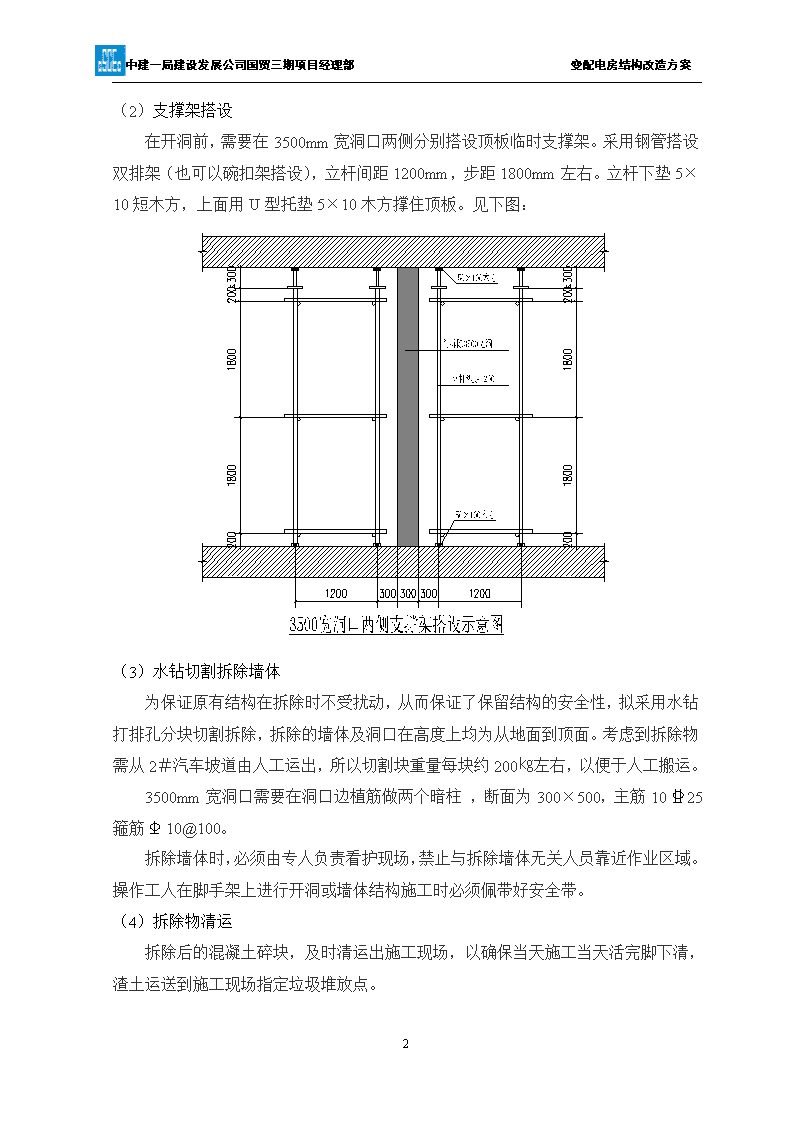

中建一局建设发展公司国贸三期项目经理部变配电房结构改造方案(2)支撑架搭设在开洞前,需要在3500mm宽洞口两侧分别搭设顶板临时支撑架。采用钢管搭设双排架(也可以碗扣架搭设),立杆间距1200mm,步距1800mm左右。立杆下垫5×10短木方,上面用U型托垫5×10木方撑住顶板。见下图:(3)水钻切割拆除墙体为保证原有结构在拆除时不受扰动,从而保证了保留结构的安全性,拟采用水钻打排孔分块切割拆除,拆除的墙体及洞口在高度上均为从地面到顶面。考虑到拆除物需从2#汽车坡道由人工运出,所以切割块重量每块约200㎏左右,以便于人工搬运。3500mm宽洞口需要在洞口边植筋做两个暗柱,断面为300×500,主筋1025箍筋10@100。拆除墙体时,必须由专人负责看护现场,禁止与拆除墙体无关人员靠近作业区域。操作工人在脚手架上进行开洞或墙体结构施工时必须佩带好安全带。(4)拆除物清运拆除后的混凝土碎块,及时清运出施工现场,以确保当天施工当天活完脚下清,渣土运送到施工现场指定垃圾堆放点。2'
