- 35.50 KB
- 3页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

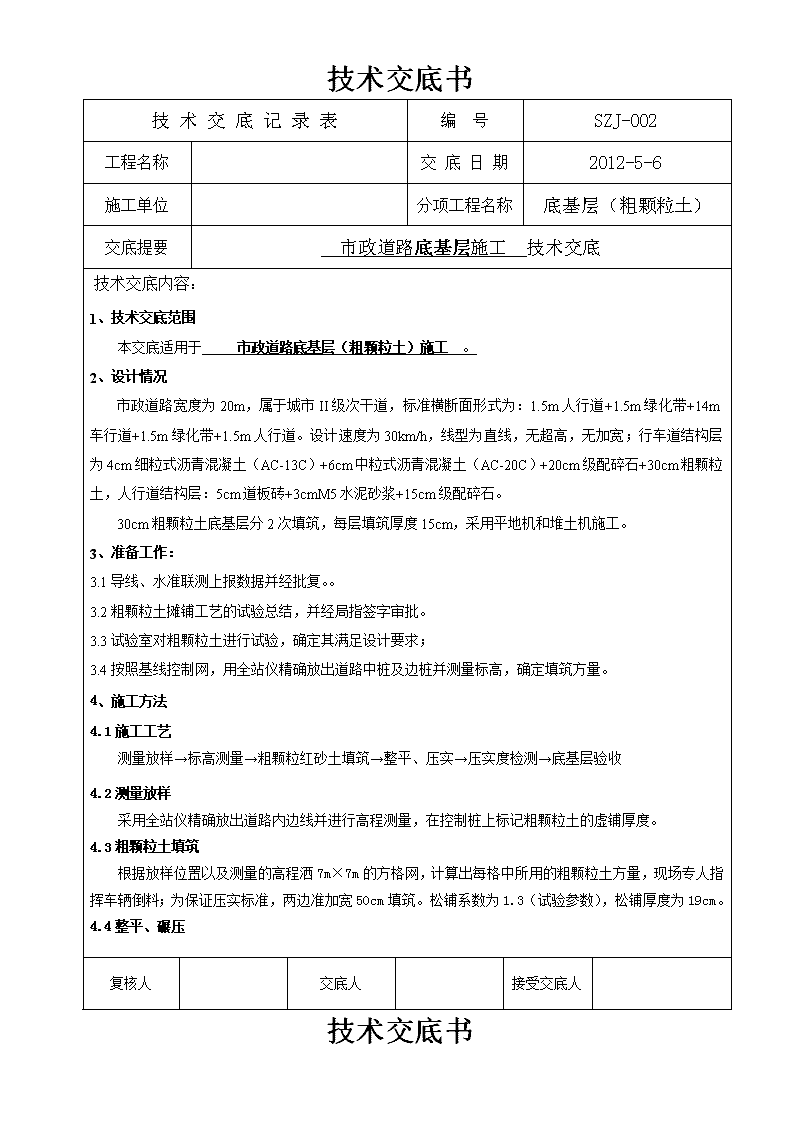

技术交底书技术交底记录表编号SZJ-002工程名称交底日期2012-5-6施工单位分项工程名称底基层(粗颗粒土)交底提要市政道路底基层施工技术交底技术交底内容:1、技术交底范围本交底适用于市政道路底基层(粗颗粒土)施工。2、设计情况市政道路宽度为20m,属于城市II级次干道,标准横断面形式为:1.5m人行道+1.5m绿化带+14m车行道+1.5m绿化带+1.5m人行道。设计速度为30km/h,线型为直线,无超高,无加宽;行车道结构层为4cm细粒式沥青混凝土(AC-13C)+6cm中粒式沥青混凝土(AC-20C)+20cm级配碎石+30cm粗颗粒土,人行道结构层:5cm道板砖+3cmM5水泥砂浆+15cm级配碎石。30cm粗颗粒土底基层分2次填筑,每层填筑厚度15cm,采用平地机和堆土机施工。3、准备工作:3.1导线、水准联测上报数据并经批复。。3.2粗颗粒土摊铺工艺的试验总结,并经局指签字审批。3.3试验室对粗颗粒土进行试验,确定其满足设计要求;3.4按照基线控制网,用全站仪精确放出道路中桩及边桩并测量标高,确定填筑方量。4、施工方法4.1施工工艺测量放样→标高测量→粗颗粒红砂土填筑→整平、压实→压实度检测→底基层验收4.2测量放样采用全站仪精确放出道路内边线并进行高程测量,在控制桩上标记粗颗粒土的虚铺厚度。4.3粗颗粒土填筑根据放样位置以及测量的高程洒7m×7m的方格网,计算出每格中所用的粗颗粒土方量,现场专人指挥车辆倒料;为保证压实标准,两边准加宽50cm填筑。松铺系数为1.3(试验参数),松铺厚度为19cm。4.4整平、碾压复核人交底人接受交底人技术交底书

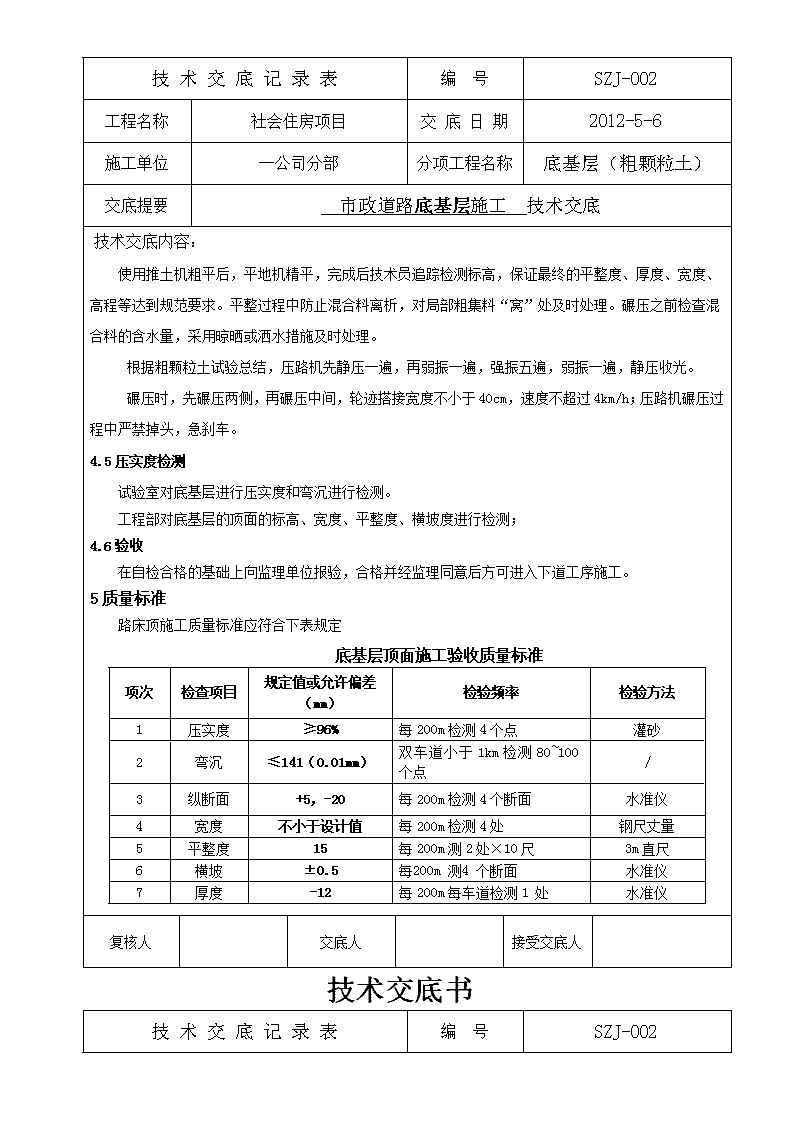

技术交底记录表编号SZJ-002工程名称社会住房项目交底日期2012-5-6施工单位一公司分部分项工程名称底基层(粗颗粒土)交底提要市政道路底基层施工技术交底技术交底内容:使用推土机粗平后,平地机精平,完成后技术员追踪检测标高,保证最终的平整度、厚度、宽度、高程等达到规范要求。平整过程中防止混合料离析,对局部粗集料“窝”处及时处理。碾压之前检查混合料的含水量,采用晾晒或洒水措施及时处理。根据粗颗粒土试验总结,压路机先静压一遍,再弱振一遍,强振五遍,弱振一遍,静压收光。碾压时,先碾压两侧,再碾压中间,轮迹搭接宽度不小于40cm,速度不超过4km/h;压路机碾压过程中严禁掉头,急刹车。4.5压实度检测试验室对底基层进行压实度和弯沉进行检测。工程部对底基层的顶面的标高、宽度、平整度、横坡度进行检测;4.6验收在自检合格的基础上向监理单位报验,合格并经监理同意后方可进入下道工序施工。5质量标准路床顶施工质量标准应符合下表规定 底基层顶面施工验收质量标准项次检查项目规定值或允许偏差(mm)检验频率检验方法1压实度≥96%每200m检测4个点灌砂2弯沉≤141(0.01mm)双车道小于1km检测80~100个点/3纵断面+5,-20每200m检测4个断面水准仪4宽度不小于设计值每200m检测4处钢尺丈量5平整度15每200m测2处×10尺3m直尺6横坡±0.5每200m测4个断面水准仪7厚度-12每200m每车道检测1处水准仪复核人交底人接受交底人技术交底书技术交底记录表编号SZJ-002

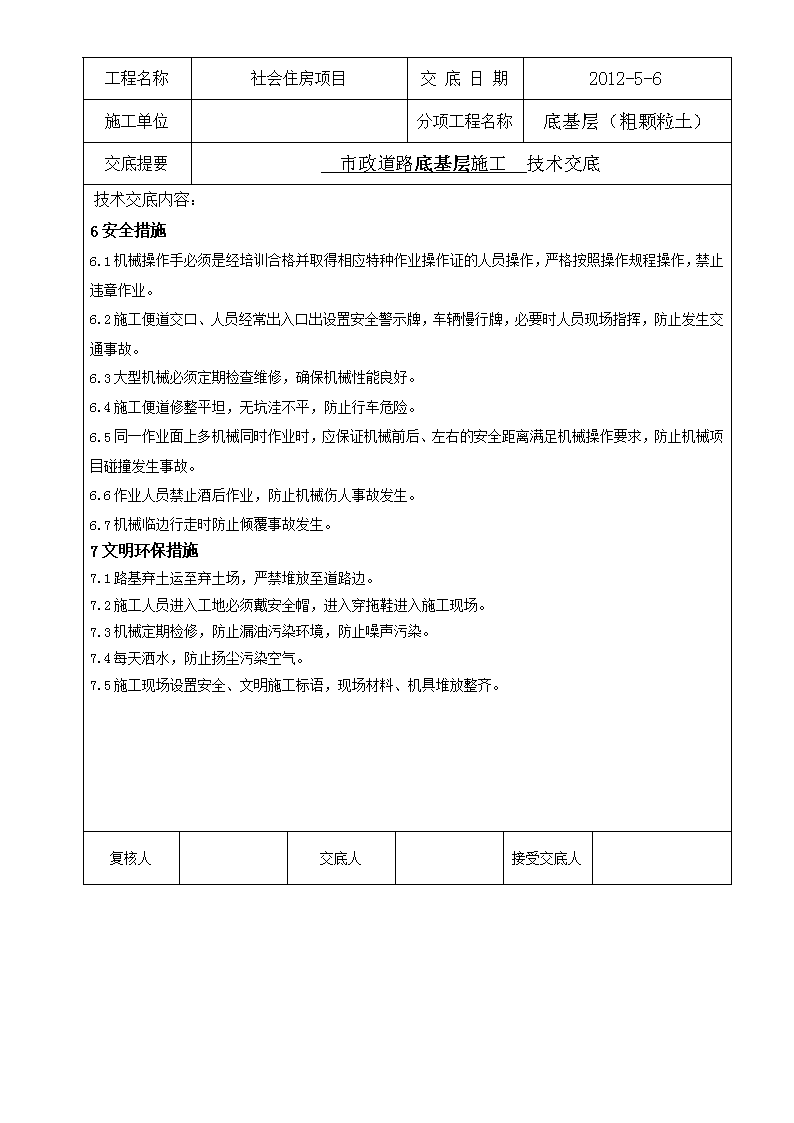

工程名称社会住房项目交底日期2012-5-6施工单位分项工程名称底基层(粗颗粒土)交底提要市政道路底基层施工技术交底技术交底内容:6安全措施6.1机械操作手必须是经培训合格并取得相应特种作业操作证的人员操作,严格按照操作规程操作,禁止违章作业。6.2施工便道交口、人员经常出入口出设置安全警示牌,车辆慢行牌,必要时人员现场指挥,防止发生交通事故。6.3大型机械必须定期检查维修,确保机械性能良好。6.4施工便道修整平坦,无坑洼不平,防止行车危险。6.5同一作业面上多机械同时作业时,应保证机械前后、左右的安全距离满足机械操作要求,防止机械项目碰撞发生事故。6.6作业人员禁止酒后作业,防止机械伤人事故发生。6.7机械临边行走时防止倾覆事故发生。7文明环保措施7.1路基弃土运至弃土场,严禁堆放至道路边。7.2施工人员进入工地必须戴安全帽,进入穿拖鞋进入施工现场。7.3机械定期检修,防止漏油污染环境,防止噪声污染。7.4每天洒水,防止扬尘污染空气。7.5施工现场设置安全、文明施工标语,现场材料、机具堆放整齐。复核人交底人接受交底人
