'本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!扣件钢管楼板模板支架计算书依据规范:《建筑结构可靠性设计统一标准》GB50068-2018《建筑施工脚手架安全技术统一标准》GB51210-2016《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工模板安全技术规范》JGJ162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计标准》GB50017-2017《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工木脚手架安全技术规范》JGJ164-2008计算参数:钢管强度为205.0N/mm2,钢管强度折减系数取1.00。模板支架搭设高度为4.0m,立杆的纵距b=0.60m,立杆的横距l=0.90m,立杆的步距h=1.50m。面板厚度15mm,剪切强度1.4N/mm2,抗弯强度17.0N/mm2,弹性模量9000.0N/mm2。内龙骨采用50.×100.mm木方,间距300mm,木方剪切强度1.7N/mm2,抗弯强度17.0N/mm2,弹性模量9000.0N/mm2。梁顶托采用100.×100.mm木方。模板自重0.30kN/m2,混凝土钢筋自重25.10kN/m3。施工均布荷载标准值2.50kN/m2,堆放荷载标准值0.00kN/m2。扣件计算折减系数取1.00。更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员

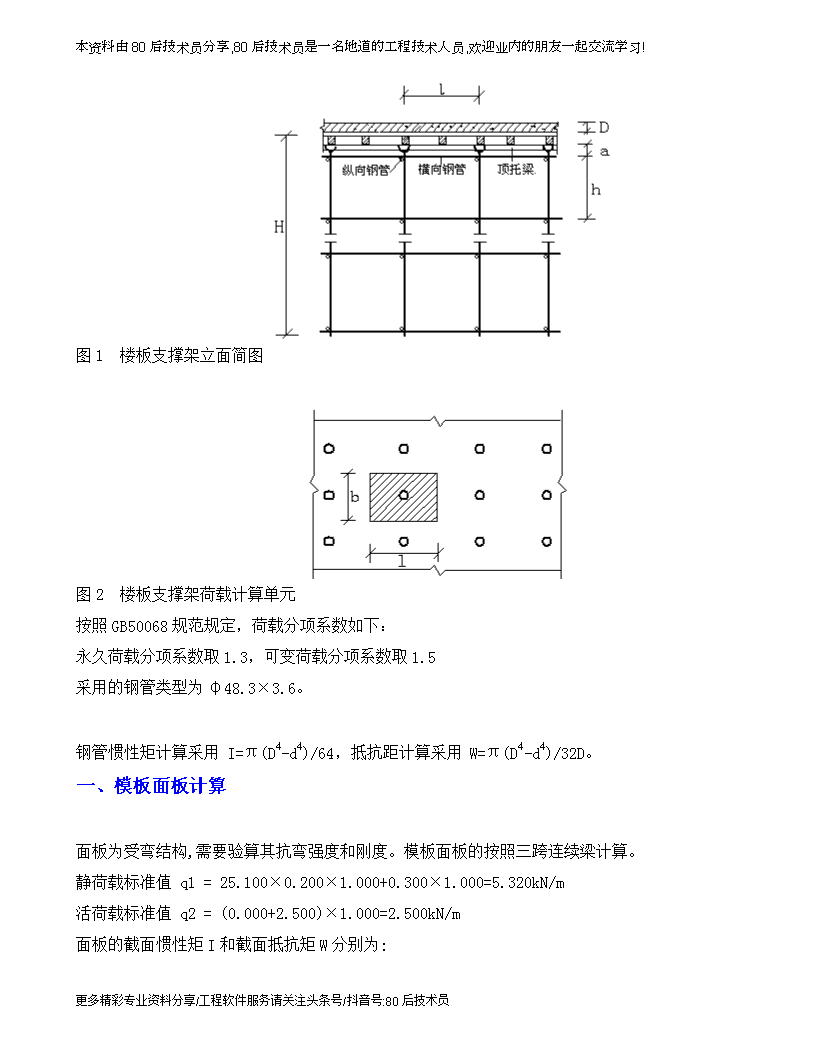

本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!图1楼板支撑架立面简图图2楼板支撑架荷载计算单元按照GB50068规范规定,荷载分项系数如下:永久荷载分项系数取1.3,可变荷载分项系数取1.5采用的钢管类型为φ48.3×3.6。钢管惯性矩计算采用I=π(D4-d4)/64,抵抗距计算采用W=π(D4-d4)/32D。一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。模板面板的按照三跨连续梁计算。静荷载标准值q1=25.100×0.200×1.000+0.300×1.000=5.320kN/m活荷载标准值q2=(0.000+2.500)×1.000=2.500kN/m面板的截面惯性矩I和截面抵抗矩W分别为:更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员

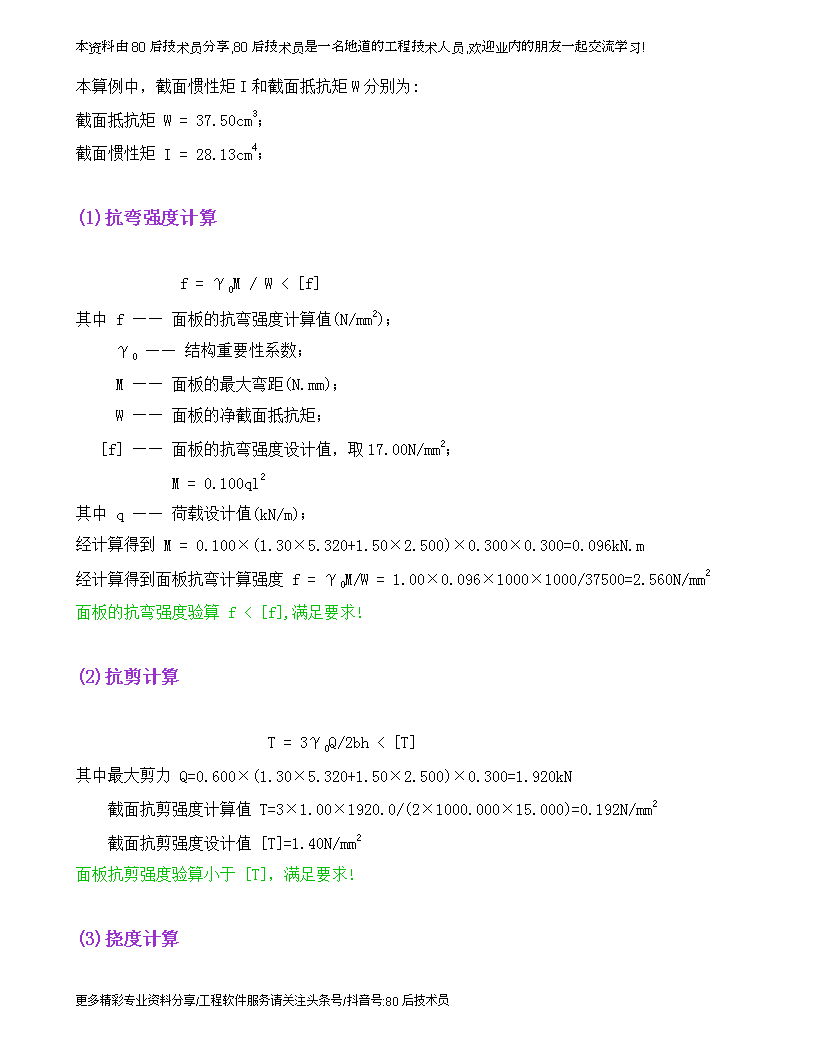

本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!本算例中,截面惯性矩I和截面抵抗矩W分别为:截面抵抗矩W=37.50cm3;截面惯性矩I=28.13cm4;(1)抗弯强度计算f=γ0M/W<[f]其中f——面板的抗弯强度计算值(N/mm2); γ0——结构重要性系数; M——面板的最大弯距(N.mm); W——面板的净截面抵抗矩;[f]——面板的抗弯强度设计值,取17.00N/mm2;M=0.100ql2其中q——荷载设计值(kN/m);经计算得到M=0.100×(1.30×5.320+1.50×2.500)×0.300×0.300=0.096kN.m经计算得到面板抗弯计算强度f=γ0M/W=1.00×0.096×1000×1000/37500=2.560N/mm2面板的抗弯强度验算f<[f],满足要求!(2)抗剪计算T=3γ0Q/2bh<[T]其中最大剪力Q=0.600×(1.30×5.320+1.50×2.500)×0.300=1.920kN截面抗剪强度计算值T=3×1.00×1920.0/(2×1000.000×15.000)=0.192N/mm2 截面抗剪强度设计值[T]=1.40N/mm2面板抗剪强度验算小于[T],满足要求!(3)挠度计算更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!v=0.677ql4/100EI<[v]=l/250面板最大挠度计算值v=0.677×5.320×3004/(100×9000×281250)=0.115mm面板的最大挠度小于300.0/250,满足要求!二、模板支撑龙骨的计算龙骨按照均布荷载计算。1.荷载的计算(1)钢筋混凝土板自重(kN/m):q11=25.100×0.200×0.300=1.506kN/m(2)模板的自重线荷载(kN/m):q12=0.300×0.300=0.090kN/m(3)活荷载为施工荷载标准值与振捣混凝土时产生的荷载(kN/m):经计算得到,活荷载标准值q2=(2.500+0.000)×0.300=0.750kN/m静荷载q1=1.30×1.506+1.30×0.090=2.075kN/m活荷载q2=1.50×0.750=1.125kN/m计算单元内的龙骨集中力为(1.125+2.075)×0.600=1.920kN2.龙骨的计算按照三跨连续梁计算,计算公式如下:均布荷载q=P/l=1.920/0.600=3.200kN/m最大弯矩M=0.1ql2=0.1×3.20×0.60×0.60=0.115kN.m最大剪力Q=0.6ql=0.6×0.600×3.200=1.152kN更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!最大支座力N=1.1ql=1.1×0.600×3.200=2.112kN龙骨的截面力学参数为本算例中,截面惯性矩I和截面抵抗矩W分别为:截面抵抗矩W=83.33cm3;截面惯性矩I=416.67cm4;(1)龙骨抗弯强度计算抗弯计算强度f=γ0M/W=1.00×0.115×106/83333.3=1.38N/mm2龙骨的抗弯计算强度小于17.0N/mm2,满足要求!(2)龙骨抗剪计算最大剪力的计算公式如下:Q=0.6ql截面抗剪强度必须满足:T=3γ0Q/2bh<[T]截面抗剪强度计算值T=3×1.00×1151.93/(2×50.00×100.00)=0.346N/mm2截面抗剪强度设计值[T]=1.70N/mm2龙骨的抗剪强度计算满足要求!(3)龙骨挠度计算挠度计算按照规范要求采用静荷载标准值,均布荷载通过变形受力计算的最大支座力除以龙骨计算跨度(即龙骨下小横杆间距)得到q=1.596kN/m最大变形v=0.677ql4/100EI=0.677×1.596×600.04/(100×9000.00×4166667.0)=0.037mm龙骨的最大挠度小于600.0/400(木方时取250),满足要求!更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!三、托梁的计算托梁按照集中与均布荷载下多跨连续梁计算。集中荷载取次龙骨的支座力P=2.112kN均布荷载取托梁的自重q=0.104kN/m。托梁计算简图托梁弯矩图(kN.m)托梁剪力图(kN)变形的计算按照规范要求采用静荷载标准值,受力图与计算结果如下:托梁变形计算受力图更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!托梁变形图(mm)经过计算得到最大弯矩M=0.610kN.m经过计算得到最大支座F=7.107kN经过计算得到最大变形V=0.226mm顶托梁的截面力学参数为本算例中,截面惯性矩I和截面抵抗矩W分别为:截面抵抗矩W=166.67cm3;截面惯性矩I=833.33cm4;(1)顶托梁抗弯强度计算抗弯计算强度f=γ0M/W=1.00×0.610×106/166666.7=3.66N/mm2顶托梁的抗弯计算强度小于17.0N/mm2,满足要求!(2)顶托梁抗剪计算截面抗剪强度必须满足:T=3γ0Q/2bh<[T]截面抗剪强度计算值T=3×1.00×3892/(2×100×100)=0.584N/mm2截面抗剪强度设计值[T]=1.70N/mm2顶托梁的抗剪强度计算满足要求!(3)顶托梁挠度计算更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!最大变形v=0.226mm顶托梁的最大挠度小于900.0/250,满足要求!四、扣件抗滑移的计算顶托类型立杆因轴心受力,不需要计算扣件抗滑移。五、模板支架荷载标准值(立杆轴力)作用于模板支架的荷载包括静荷载、活荷载和风荷载。1.静荷载标准值包括以下内容:(1)脚手架的自重(kN):NG1=0.139×4.000=0.556kN(2)模板的自重(kN):NG2=0.300×0.600×0.900=0.162kN(3)钢筋混凝土楼板自重(kN):NG3=25.100×0.200×0.600×0.900=2.711kN经计算得到,静荷载标准值NG=(NG1+NG2+NG3)=3.429kN。2.活荷载为施工荷载标准值与振捣混凝土时产生的荷载。经计算得到,活荷载标准值NQ=(2.500+0.000)×0.600×0.900=1.350kN更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!3.不考虑风荷载时,立杆的轴向压力设计值计算公式N=1.30NG+1.50NQ六、立杆的稳定性计算1、按扣件脚手架规范计算立杆稳定性:不考虑风荷载时,立杆的稳定性计算公式其中N——立杆的轴心压力设计值,顶部立杆N=6.067kN,非顶部立杆N=6.483kNφ——轴心受压立杆的稳定系数,由长细比l0/i查表得到;i——计算立杆的截面回转半径(cm);i=1.59A——立杆净截面面积(cm2);A=5.06W——立杆净截面抵抗矩(cm3);W=5.26σ——钢管立杆抗压强度计算值(N/mm2);[f]——钢管立杆抗压强度设计值,[f]=205.00N/mm2;l0——计算长度(m);参照《扣件式规范》2011,由公式计算顶部立杆段:l0=ku1(h+2a)(1)非顶部立杆段:l0=ku2h(2)k——计算长度附加系数,按照表5.4.6取值为1.155,当允许长细比验算时k取1;u1,u2——计算长度系数,参照《扣件式规范》附录C表;a——立杆上端伸出顶层横杆中心线至模板支撑点的长度;a=0.20m;更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!顶部立杆段:a=0.2m时,u1=1.540,l0=3.380m;λ=3380/15.9=213.152允许长细比(k取1)λ0=213.152/1.155=184.547<210长细比验算满足要求!φ=0.160σ=1.00×6067/(0.160×505.5)=75.006N/mm2a=0.5m时,u1=1.215,l0=3.508m;λ=3508/15.9=221.275允许长细比(k取1)λ0=221.275/1.155=191.580<210长细比验算满足要求!φ=0.149σ=1.00×6067/(0.149×505.5)=80.664N/mm2依据规范做承载力插值计算a=0.200时,σ=75.006N/mm2,不考虑风荷载时,顶部立杆的稳定性计算σ<[f],满足要求!非顶部立杆段:u2=1.951,l0=3.380m;λ=3380/15.9=213.189允许长细比(k取1)λ0=213.189/1.155=184.579<210长细比验算满足要求!φ=0.160σ=1.00×6483/(0.160×505.5)=80.148N/mm2,不考虑风荷载时,非顶部立杆的稳定性计算σ<[f],满足要求!考虑风荷载时,立杆的稳定性计算公式为:风荷载设计值产生的立杆段弯矩MW计算公式MW=1.4×0.6Wklah2/10更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!其中Wk——风荷载标准值(kN/m2);Wk=uz×us×w0=0.300×1.280×1.200=0.461kN/m2h——立杆的步距,1.50m;la——立杆纵向间距(梁截面方向),0.60m;lb——立杆横向间距,0.90m;Nw——考虑风荷载时,立杆的轴心压力最大值;风荷载产生的弯矩Mw=1.4×0.6×0.461×0.600×1.500×1.500/10=0.052kN.m;风荷载设计值产生的立杆段轴力Nwk计算公式Nwk=(6n/(n+1)(n+2))*MTk/B其中MTk——模板支撑架计算单元在风荷载作用下的倾覆力矩标准值(kN.m),由公式计算:MTk=0.5H2lawfk+HlaHmwmkB——模板支撑架横向宽度(m);n——模板支撑架计算单元立杆横向跨数;Hm——模板支撑架顶部竖向栏杆围挡(模板)的高度(m)。MTk=0.461×4.0×0.90×(0.5×4.0+0.60)=4.313kN.mNwk=6×8/(8+1)/(8+2)×(4.313/7.20)=0.319kNNw——考虑风荷载时,立杆的轴心压力最大值;顶部立杆Nw=1.300×3.109+1.500×1.350+1.4×0.6×1.500×0.052=6.335kN非顶部立杆Nw=1.300×3.429+1.500×1.350+1.4×0.6×1.500×0.052=6.751kN顶部立杆段:a=0.2m时,u1=1.540,l0=3.380m;λ=3380/15.9=213.152允许长细比(k取1)λ0=213.152/1.155=184.547<210长细比验算满足要求!φ=0.160σ=1.00×6335/(0.160×505.5)+1.00×52000/5262=88.254N/mm2a=0.5m时,u1=1.215,l0=3.508m;λ=3508/15.9=221.275允许长细比(k取1)λ0=221.275/1.155=191.580<210长细比验算满足要求!更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!φ=0.149σ=1.00×6335/(0.149×505.5)+1.00×52000/5262=94.162N/mm2依据规范做承载力插值计算a=0.200时,σ=88.254N/mm2,考虑风荷载时,顶部立杆的稳定性计算σ<[f],满足要求!非顶部立杆段:u2=1.951,l0=3.38m;λ=3380/15.9=213.189允许长细比(k取1)λ0=213.189/1.155=184.579<210长细比验算满足要求!φ=0.160σ=1.00×6751/(0.160×505.5)+1.00×52000/5262=93.396N/mm2考虑风荷载时,非顶部立杆的稳定性计算σ<[f],满足要求!2、按模板规范计算立杆稳定性:不考虑风荷载时,立杆的稳定性计算公式为:其中N——立杆的轴心压力设计值,N=6.48kN i——计算立杆的截面回转半径,i=1.59cm; A——立杆净截面面积,A=5.055cm2; W——立杆净截面模量(抵抗矩),W=5.262cm3;[f]——钢管立杆抗压强度设计值,[f]=205.00N/mm2;a——立杆上端伸出顶层横杆中心线至模板支撑点的长度,a=0.20m;h——最大步距,h=1.50m;l0——计算长度,取1.500+2×0.200=1.900m;λ——长细比,为1900/15.9=120<150满足要求!φ——轴心受压立杆的稳定系数,由长细比l0/i查表得到0.458;经计算得到σ=1.00×6483/(0.458×505.5)=27.999N/mm2,不考虑风荷载时立杆的稳定性计算σ<[f],满足要求!更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!考虑风荷载时,立杆的稳定性计算公式为:风荷载设计值产生的立杆段弯矩MW计算公式MW=1.4×0.6Wklah2/10其中Wk——风荷载标准值(kN/m2);Wk=uz×us×w0=0.300×1.280×1.200=0.461kN/m2h——立杆的步距,1.50m;la——立杆纵向间距(梁截面方向),0.90m;lb——立杆横向间距,0.60m;风荷载产生的弯矩Mw=1.4×0.6×0.461×0.900×1.500×1.500/10=0.052kN.m;风荷载设计值产生的立杆段轴力Nwk计算公式Nwk=(6n/(n+1)(n+2))*MTk/B其中MTk——模板支撑架计算单元在风荷载作用下的倾覆力矩标准值(kN.m),由公式计算:MTk=0.5H2lawfk+HlaHmwmkB——模板支撑架横向宽度(m);n——模板支撑架计算单元立杆横向跨数;Hm——模板支撑架顶部竖向栏杆围挡(模板)的高度(m)。MTk=0.461×4.0×0.90×(0.5×4.0+0.60)=4.313kN.mNwk=6×8/(8+1)/(8+2)×(4.313/7.20)=0.319kNNw——考虑风荷载时,立杆的轴心压力最大值;Nw=1.300×3.429+1.500×1.350+1.4×0.6×0.319=6.751kN经计算得到σ=1.00×6751/(0.458×505.5)+1.00×52000/5262=39.088N/mm2更多精彩专业资料分享/工程软件服务请关注头条号/抖音号:80后技术员
本资料由80后技术员分享,80后技术员是一名地道的工程技术人员,欢迎业内的朋友一起交流学习!考虑风荷载时立杆的稳定性计算σ<[f],满足要求!架体尽量利用已有结构进行拉结(如剪力墙或柱等),增强架体的稳定性,加强架体施工安全措施。七、模板支架整体稳定性计算依据规范GB51210-2016,模板支架应进行整体抗倾覆验算。支架的抗倾覆验算应满足下式要求:MT
您可能关注的文档
- V型刚构桥施工支架计算书.doc
- 现浇箱梁模板及支架计算书..doc
- 碗扣式梁模板钢管支架计算书5.docx
- 碗扣式梁模板钢管支架计算书4.docx
- 碗扣式梁模板钢管支架计算书1.docx
- 盘扣式梁底模板支架计算书9.docx
- 盘扣式梁底模板支架计算书4.docx
- 盘扣式梁底模板支架计算书3.docx
- 盘扣式梁底模板支架计算书1.docx
- 扣件钢管楼板模板支架计算书14.docx
- 扣件钢管楼板模板支架计算书13.docx
- 扣件钢管楼板模板支架计算书9.docx
- 扣件钢管楼板模板支架计算书8.docx
- 扣件钢管楼板模板支架计算书7.docx
- 扣件钢管楼板模板支架计算书6.docx
- 扣件钢管楼板模板支架计算书5.docx
- 扣件钢管楼板模板支架计算书4.docx
- 扣件钢管楼板模板支架计算书3.docx
